湖南水利普查工作数据获取上报阶段工作进度表

合集下载

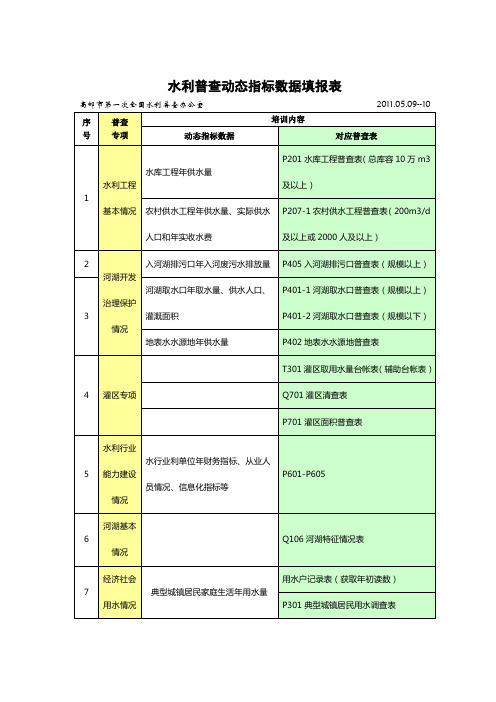

水利普查动态指标数据填报表

水利普查动态指标数据填报表
水利普查动态指标数据填报表
高邮市第一次全国水利普查办公室
2011.05.09--10
序号
普查专项
培训内容
动态指标数据
对应普查表
1
水利工程基本情况
水库工程年供水量
P201水库工程普查表(总库容10万m3及以上)
农村供水工程年供水量、实际供水人口和年实收水费
P207-1农村供水工程普查表(200m3/d及以上或2000人及以上)
车逻、八桥
八桥水务站
下午4:00
城镇、卸甲、汉留、汤庄
卸甲水务站
5月10日
上午8:15
开发区、马棚、界首
马棚水务站
上午10:00
三垛、甘垛、龙虬
甘垛水务站
下午2:00
周山、周巷
周山水务站
下午4:00
临泽、司徒、横泾
横泾水务站
备注
根据扬水普办[2011]17、19号文件,水利普查动态指标数据的填报
Q701灌区清查表
P701灌区面积普查表
5
水利行业能力建设情况
水行业利单位年财务指标、从业人员情况、信息化指标等
P601-P605
6
河湖基本情况
Q106河湖特征情况表
7
经济社会用水情况
典型城镇居民家庭生活年用水量
用水户记录表(获取年初读数)
P301典型城镇居民用水调查表
家庭生活年用水量和家庭非生活年用水量
用水户记录表(每月填报)
P302典型农村居民家庭用水调查表
规模化畜禽养殖场年用水量
用水户记录表(每月填报)
P304规模化畜禽养殖场用水调查表
公共供水企业年取供水量
逐月水表读数记录表
P305公共供水企业用水调查表

长江委第一次全国水利普查对象清查国家级数据抽查工作方案(湖南、江西)1

长江委第一次全国水利普查对象清查国家级数据抽查工作方案(湖南、江西)1

长江委第一次全国水利普查对象清查国家级数据抽查工作方案根据《关于抓紧做好第一次全国水利普查对象清查国家级数据审核验收工作的通知》(国水普办〔2011〕55号)、《第一次全国水利普查对象清查国家级数据处理工作方案》的要求,长江委普查办在国务院水利普查办的组织领导下,按照《对象清查数据质量办法》,由国务院水利普查办公室统一组织,以流域水利普查机构为主分片区组建抽查工作组,国家级与流域级各专业技术支撑单位派人参与。

按照对象清查数据上报进度,赴各省级水利普查区域,开展现场抽查复核工作,记录和整理样区对象清查数据现场复核情况记录,提出上报数据质量抽查复核结果报告。

长江委主要负责重庆市、四川省、湖北省、湖南省、江西省、西藏自治区等六省(市、区)对象清查数据现场抽查复核工作。

长江委水利普查办成立3个质量抽查工作组。

工作组组长由长江委水利普查办副主任担任;副组长由国普办技术负责同志或国家级技术支撑单位相关负责人担任。

第一组负责湖北省、重庆市;第二组负责湖南省、江西省;第三组负责四川省、西藏自治区。

第二组具体方案如下:一、组织机构第二小组:负责湖南省、江西省组长:李胜常副组长:国普办技术负责人及技术支撑单位相关技术人员小组成员:王建女设计院水利工程钱俊男设计院经济社会用水宋红波女设计院灌区专项叶志华男设计院河湖开发治理保护张琦男水保局河湖开发治理保护常福宣男科学院河湖开发治理保护殷大聪男科学院行业能力建设段文超男水文局地下水取水井袁静女网信中心数据处理及录入联系人:李海源、薛小红、赵继东二、质量抽查县、内容及分工(一)抽查县湖南:临湘县、洞口县、鼎城区江西:金溪县、玉山县、永修县(二)抽查内容清查数据质量抽查,分四类普查对象,选取不同的普查区划单元作为抽样对象。

1、第Ⅰ类对象,包括对堤防、引调水工程、水源地、治理保护河湖、2000亩以上及跨乡灌区、水土保持野外调查单元等。

本类普查对象的现场抽查复核,应以县级普查区划单元为抽样对象。

水利普查工作情况汇报

水利普查工作情况汇报

XX区水利普查工作进展情况汇报在XX区委区政府的正确领导下,在市水普办的有力指导和帮助下,我局按照广东省和湛江市统一部署,较好地了完成水利普查阶段性各项任务,取得了阶段性的成果。

现将普查工作进展情况汇报如下;一、水利普查工作开展情况1、区委区政府对水利普查工作高度重视,区领导多次亲自下到各个基层普查点对霞山区的水利普查工作进行督导,全面协调和及时解决水利普查过程中可能遇到的各种问题,确保水利普查信息真实、准确、完整,全力保障水利普查工作的开展,为圆满完成我市水利普查工作提供了领导保证。

2、我区目前已完成了水利普查对象名录复核确认工作,并对普查对象名单进行不断更新完善。

目前共确定了6977个清查对象,全面摸清了我区水利普查对象的数量、分布和规模,然后交给专人做资料整体收集、归档,共确定了水利工程、经济社会用水、河湖开发治理、水利行业能力、灌区专项在内的991个普查对象,并对其他未确定对象进行统计分析,为今后工作明确目标。

3、截至2012年1月底,我区基本完成了普查数据获取与预处理工作。

动员了991个普查表填报对象,完成了近140个空间数据对象标绘和991多张普查表的填报工作。

这些填报对象分布在全区70个村级普查区,不仅包括各类水利工程管理单位,还包括城乡居民、工业、农业、建筑业、第三产业、畜禽养殖场等典型用水户。

4、为使水利普查深入人心,我区不断细化宣传方案、丰富宣传形式和内容、扩大宣传范围,多次组织开展了大规模的水利普查宣传活动。

通过宣传车、传单等多种途径宣传水利普查。

并深入乡镇、街道张贴标语、宣传画,发放宣传小册子,在全社会营造了良好的普查氛围,得到了普查对象的理解、信任和支持,为大规模入户、入厂调查创造了条件,收效显著。

5、依据第一次水利普查项目经费预算编制指南,并结合我区实际情况,区农业局编制了经费预算方案,区政府第一期批拨了8万元,目前已到位经费23万元(其中省10万元,市5万元,区8万元),为开展工作提供了经济保障。

湖南省地下水水利普查实施方案.doc

湖南省地下水水利普查实施方案.doc

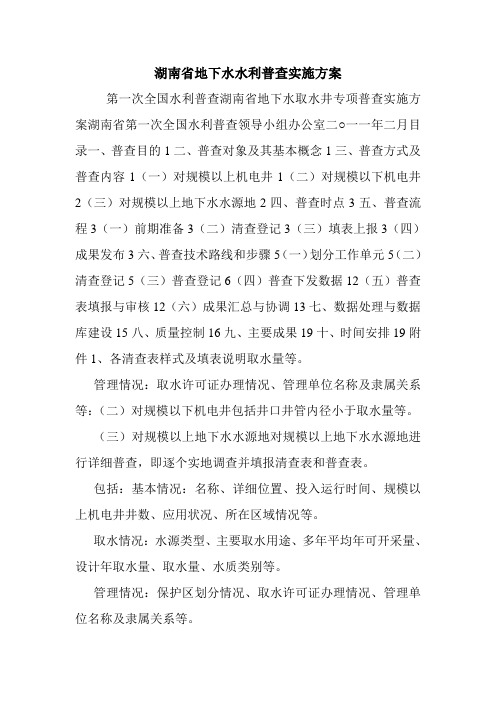

湖南省地下水水利普查实施方案第一次全国水利普查湖南省地下水取水井专项普查实施方案湖南省第一次全国水利普查领导小组办公室二○一一年二月目录一、普查目的1二、普查对象及其基本概念1三、普查方式及普查内容1(一)对规模以上机电井1(二)对规模以下机电井2(三)对规模以上地下水水源地2四、普查时点3五、普查流程3(一)前期准备3(二)清查登记3(三)填表上报3(四)成果发布3六、普查技术路线和步骤5(一)划分工作单元5(二)清查登记5(三)普查登记6(四)普查下发数据12(五)普查表填报与审核12(六)成果汇总与协调13七、数据处理与数据库建设15八、质量控制16九、主要成果19十、时间安排19附件1、各清查表样式及填表说明取水量等。

管理情况:取水许可证办理情况、管理单位名称及隶属关系等:(二)对规模以下机电井包括井口井管内径小于取水量等。

(三)对规模以上地下水水源地对规模以上地下水水源地进行详细普查,即逐个实地调查并填报清查表和普查表。

包括:基本情况:名称、详细位置、投入运行时间、规模以上机电井井数、应用状况、所在区域情况等。

取水情况:水源类型、主要取水用途、多年平均年可开采量、设计年取水量、取水量、水质类别等。

管理情况:保护区划分情况、取水许可证办理情况、管理单位名称及隶属关系等。

本次普查中的村级行政区包括行政村、居民委员会辖区和具有村级行政管理职能的农(林、牧、渔)场、矿区、油田等。

普查对象与方式见表1。

表1普查对象与方式普查对象普查方式备注取水井机电井灌溉机电井规模以上(井口井管内径≥12月31日24时,时期为度。

凡是年末资料,均以普查时点数据为准;凡是年度资料,如“取水量”等数据,以1月1日至12月31日的全年数据为准。

五、普查流程普查工作分前期准备、清查登记、填表上报、成果发布四个阶段进行。

(一)前期准备主要包括普查方案编制、普查培训、宣传动员等环节。

(二)清查登记主要包括普查对象清查、普查数据获取两个环节。

水利普查空间数据成果上报资料交接单

水利普查空间数据成果上报资料交接单

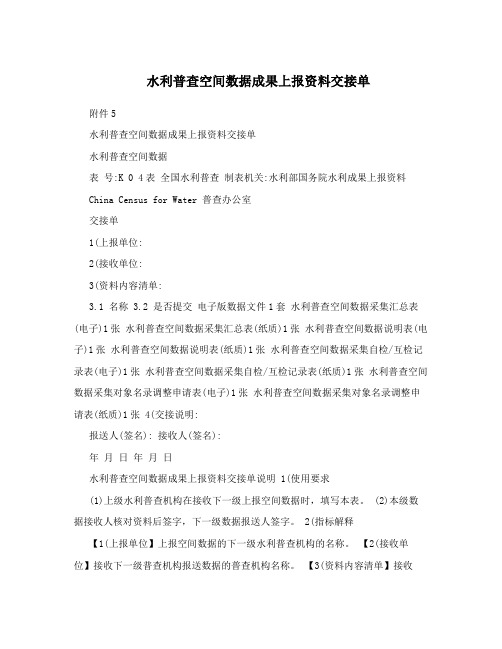

水利普查空间数据成果上报资料交接单附件5水利普查空间数据成果上报资料交接单水利普查空间数据表号:K 0 4表全国水利普查制表机关:水利部国务院水利成果上报资料China Census for Water 普查办公室交接单1(上报单位:2(接收单位:3(资料内容清单:3.1 名称 3.2 是否提交电子版数据文件1套水利普查空间数据采集汇总表(电子)1张水利普查空间数据采集汇总表(纸质)1张水利普查空间数据说明表(电子)1张水利普查空间数据说明表(纸质)1张水利普查空间数据采集自检/互检记录表(电子)1张水利普查空间数据采集自检/互检记录表(纸质)1张水利普查空间数据采集对象名录调整申请表(电子)1张水利普查空间数据采集对象名录调整申请表(纸质)1张 4(交接说明:报送人(签名): 接收人(签名):年月日年月日水利普查空间数据成果上报资料交接单说明 1(使用要求(1)上级水利普查机构在接收下一级上报空间数据时,填写本表。

(2)本级数据接收人核对资料后签字,下一级数据报送人签字。

2(指标解释【1(上报单位】上报空间数据的下一级水利普查机构的名称。

【2(接收单位】接收下一级普查机构报送数据的普查机构名称。

【3(资料内容清单】接收人、报送人一起清点上报资料,若报送人提交的资料有与“3.1 名称”对应得资料,则由接收人在其“ 是否提交”栏中填写是,反之填否。

【4(交接说明】接收人根据接收的资料,填写报送资料的密封性、完好性、完整性等情况。

附件6水利普查空间数据成果检查记录表表号: K 0 6 表全国水利普查制定机关:水利部 China Census for Water 1. 上报机构: 2 接收机构: 国务院水利普查办公室3 总体检查3.1成果内容是否齐全 3.2是否可正常打开 3.3是否完全覆盖辖区 3.4坐标系统是否正确 3.5其它4 抽样检查4.1 规范性检查 4.2 准确性检查 4.3 工程体系完备性 4.4图表一致性序4.1.1 4.1.2 4.2.1 4.2.2 4.2.3 4.2.4 4.3.1 4.3.2 4.4.1 4.4.2 4.4.3 对象名称号对象采集拓扑关系标绘精度接边精度GPS实测标绘正确工程体系组合工程无丢漏位置描关系描完整正确满足要求满足要求点不超限完备对象完整述一致述一致1 水库工程2 水闸工程3 泵站工程4 堤防工程5 水电站工程6 引调水工程7 农村供水工程8 组合工程9 渠道10 灌区11 地下水取水井12 公共供水企业13 规模以上用水户14 规模化畜禽养殖场15 河湖取水口16 地表水源地17 入河湖排污口水土保持治沟骨干工程_ 18 淤地坝19 水利行业单位抽检员: 日期: 确认人: 日期:注:1.对于整体验收,若不存在质量问题“?”,否则“×”,并在“其它”栏中对问题做基本说明。

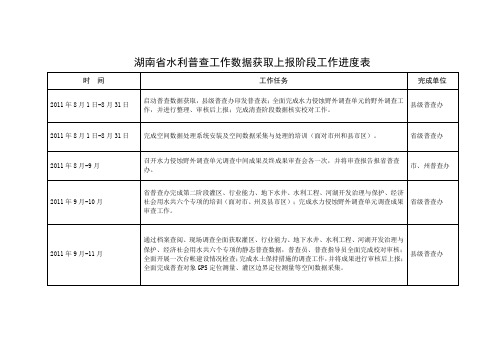

湖南省水利普查工作数据获取上报阶段工作进度表

湖南省水利普查工作数据获取上报阶段工作进度表
省级普查办
2011年9月-11月
通过档案查阅、现场调查全面获取灌区、行业能力、地下水井、水利工程、河湖开发治理与保护、经济社会用水共六个专项的静态普查数据,普查员、普查指导员全面完成校对审核;全面开展一次台帐建设情况检查;完成水土保持措施的调查工作,并将成果进行审核后上报;全面完成普查对象GPS定位测量、灌区边界定位测量等空间数据采集。
县级普查办
2011年10月-12月
省普查办对全省各市州开展一次水利普查工作督导,重点是台帐建设、普查数据获取、空间数据采集、审核审查程序等工作;配合技术支撑单位完成水力侵蚀野外调查单元调查成果的数字化处理上图工作及审核;完成河湖基本情况普查中河源河口经纬度测量、河流最大流量调查工作,进行审核后上报。
省级普查办
2011年10月1日-11月20日
市、州普查办对各县(市、区)全面开展一次水利普查工作督导,重点是台帐建设、普查数据获取、空间数据采集、审核审查程序等工作,11月20日前将检查督查报告报送省水利普查办。
市、州普查办
2011年12月
全面完成普查对象空间标绘及校对复核工作
县级普查办
2011年12月1日-10日
市、州普查办
2012年5月1日-5日
按规定将水利普查成果上报省级普查办,内容包括纸质报告和光盘介质,纸质报告包含汇总分析工作报告和水利普查汇总表(其中的主要指标汇总表和数பைடு நூலகம்分类汇总表);光盘介质包含汇总分析工作报告、水利普查汇总表和水利普查数据集;
市、州普查办
2012年5月6日-31日
完成所有普查数据(含空间数据及标绘)的省级三个层次(专项负责人审核、普查办内部审核、专家审核)的审核工作,进行省级分析汇总,编制审核报告和汇总分析报告。

第一次全国水利普查水土保持专项普查工作进度安排

第一次全国水利普查水土保持专项普查工作进度安排二〇一〇年五月第一次全国水利普查水土保持专项普查工作进度安排(2010年5月)为落实《国务院关于开展第一次全国水利普查的通知》(国发〔2010〕4号)要求,组织实施好水土保持专项普查工作,根据第一次全国水利普查工作的安排,制定水土保持专项普查工作进度安排如下。

一、前期准备阶段(2010年1月~2010年12月)(一)组建机构、落实经费——组建水土保持专项普查领导小组和工作组,抽调专职人员,明确技术支撑单位。

流域和省级落实普查机构及联系人,地、县级落实普查负责人及联系人。

(2010年1月~6月) ——根据各级水利普查办公室的统一要求和安排,编制水土保持普查经费预算,纳入同级水利普查总体预算。

(2010年5月底前编制完成中央水土保持普查经费,9月底前落实地方经费)(二)技术准备——根据国务院水利普查办公室的统一要求和安排,编制水土保持普查实施方案。

(2010年1月~5月)——编制水土流失、侵蚀沟道、水土保持措施等普查技术细则。

(2010年1月~5月)——全国水土流失野外调查单元地理位置确定(确定图幅号)。

(2010年1月~5月)(三)基础资料收集与处理——国家完成遥感影像数据、1∶50000DEM/DLG数据、土地利用、土壤等基础数据资料收集,并下发有关单位。

(2010年4月~9月)——省级完成1∶10000地形图收集,划定野外调查单元范围,并下发县级普查机构。

(2010年6月~12月)——县级完成气象资料的收集、审核并逐级上报。

(2010年6月~11月)(四)软件开发——完成水土流失评价子系统及数据管理子系统的需求分析、设计、开发、测试和部署工作(2010年5月~9月) ——完成侵蚀沟道普查数据管理子系统的需求分析、设计、开发、测试和部署工作。

(2010年9月~12月)(五)普查试点——编制试点培训教材,开展试点培训。

(2010年1月~4月)——收集试点地区基础数据资料。

水利普查工作基本情况统计表

附表:
水利普查工作基本情况统计表(一)
填表说明:
1、专职工作人员指在省级水利普查机构长期工作的人员,不含临时工作人员及普查员和普查指导员。

2、普查员和普查指导员数中其他人员,为实际参与普查工作,但未被聘为普查员和普查指导员的有关人员。

3、地区性专题工作会为在全普查区范围内召开的,属于工作动员、部署、推动等性质的会议;技术性研讨/座谈会为解决水利普查前期方案、对象清查、填表上报、审核验收等有关技术性会议。

4、经费落实数额只需填写本级财政落实的普查经费,一律不含上级补助经费;对下级的补助经费列入本级经费落实数额;如果是实报实销,则填写实际使用的经费。

本级财政核定经费数为本级财政预算计划额度。

水利普查工作基本情况统计表(二)
填表说明:
1、宣传活动形式可根据本地区特点进一步细分和补充,不局限于所列类别,但可进行量化。

2、技术培训按照本级组织实施情况填写,参与上级培训情况不计入本级培训。

水利普查工作基本情况统计表(三)
1、覆盖本级普查区范围,是指在监督检查、技术指导所涉及到的普查区数量占所在地区普查区的比例。

水利普查数据预处理


正式普查表数量不足处理:发送至各省级水利普
查机构的正式普查表数量若不能满足实际需要,个省
级水利普查机构可在国务院水利普查办公室网站“下
载专区”中下载普查表标准电子模板自行增印。

普查表调整:根据各级水利普查机构在普查组织
实施中提出的问题和建议,经研究,对少量普查指标
进行了优化调整,这些调整已反映在普查数据处理软
跨区对象归并实现:

对象关系补建 地级及以上水利普查机构,通过水利普查数据
处理专用软件,补建下级水利普查机构无法建立的 对象关系;对归并后产生的新对象,建立与其他对
象之间的关系。
一、概述 二、普查样表及台账数据处理 三、正式普查数据处理
四、几个应注意的问题 五、进度要求
正式普查数据预处理包括以下任务: 1. 普查底表与正式普查表分发
2. 普查底表与正式普查表回收
3及关系补建
1、普查底表与正式普查表分发
① 普查数据反馈确认与补填
在填写正式普查表之前,填报责任单位或责任 人要对带有普查底数的普查底表进行核实确认、补 填和修改,经普查人员审核无误后,将结果抄填到
预处理工作对象
基层登记台账管理系统 普查数据 预处理工具
普查数据上报系统
普查数据管理系统
水利普查数据预处理任务的主要职责分工: 县级水利普查机构:负责组织完成普查样表数据
和台账数据的回收、录入与预审以及普查底表的
打印分发工作。
地级及以上水利普查机构:督促、指导、监督县
级水利普查机构做好相应的普查数据收集与预处
关系指标数据的采集与填写。
县级水利普查机构应结合普查样表中静态数据
与关系数据的录入情况,适时组织完成静态数据与
关系数据分期、分批录入。

2024年水利普查个人工作总结

2024年水利普查个人工作总结____字2024年,在水利行业中进行了一次全面的普查工作。

作为普查小组的成员,我负责组织和执行普查任务,并对整个过程进行了详细记录和总结。

经过一年的紧张工作,我对本次普查工作进行了全面的回顾和总结,并将此次工作的成果和经验进行了总结。

一、工作目标和任务本次普查的目标是了解全国水利设施的现状、利用情况和管理情况,为水利发展提供科学数据支持。

我的任务包括负责普查的组织和计划、协调各方工作、收集和整理相关数据、分析和报告普查结果等。

二、工作准备和组织在工作准备阶段,我制定了详细的普查计划,确定了普查的范围和内容,并制定了具体的工作流程和时间表。

我与其他成员进行了充分的沟通和协商,明确了各自的职责和任务。

同时,为了提高普查的效率和准确性,我还组织了培训班,对全体普查人员进行了培训,使其能够熟悉普查工作流程和方法。

三、数据收集和整理在实际操作过程中,我组织了普查小组的工作,指导他们进行数据的收集和整理。

我们通过现场调查、问卷调查、数据分析等方法,获取了大量的水利设施数据。

同时,我还利用现代科技手段,采用数字化测绘仪器、遥感卫星图像等工具,对水利设施进行了详细的测量和记录。

通过这些数据的收集和整理,我们对全国水利设施的现状和利用情况有了全面的了解。

四、数据分析和报告在数据收集和整理阶段结束后,我负责对收集到的数据进行了详细的分析和统计。

通过对数据的分析,我得出了许多有价值的结论和发现。

例如,我们发现某些地区的水利设施利用率较低,需要进一步改善;另外,我们还发现某些水利项目存在着管理不善和浪费现象,需要加强监管。

我将这些结论和发现整理成报告,并向上级主管部门和相关单位进行了汇报。

同时,我还与其他普查小组成员进行了经验交流,共同总结了普查工作的经验和教训,并提出了改进建议。

五、工作成果和影响通过本次普查工作,我们获得了大量的水利设施数据,为水利发展提供了科学的依据。

我们的工作成果和分析报告得到了上级主管部门的认可,提供了重要的参考和决策依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
省级普查办
2011年10月1日-11月20日
市、州普查办对各县(市、区)全面开展一次水利普查工作督导,重点是台帐建设、普查数据获取、空间数据采集、审核审查程序等工作,11月20日前将检查督查报告报送省水利普查办。
市、州普及校对复核工作
县级普查办
2011年12月1日-10日
省级普查办
2011年9月-11月
通过档案查阅、现场调查全面获取灌区、行业能力、地下水井、水利工程、河湖开发治理与保护、经济社会用水共六个专项的静态普查数据,普查员、普查指导员全面完成校对审核;全面开展一次台帐建设情况检查;完成水土保持措施的调查工作,并将成果进行审核后上报;全面完成普查对象GPS定位测量、灌区边界定位测量等空间数据采集。
市、州普查办
2012年5月1日-5日
按规定将水利普查成果上报省级普查办,内容包括纸质报告和光盘介质,纸质报告包含汇总分析工作报告和水利普查汇总表(其中的主要指标汇总表和数量分类汇总表);光盘介质包含汇总分析工作报告、水利普查汇总表和水利普查数据集;
市、州普查办
2012年5月6日-31日
完成所有普查数据(含空间数据及标绘)的省级三个层次(专项负责人审核、普查办内部审核、专家审核)的审核工作,进行省级分析汇总,编制审核报告和汇总分析报告。
对获取的所有普查表静态数据进行三个层次审核审查,即专项负责人审核、普查办内部审核和专家审查。
县级普查办
2011年12月10日-31日
全面完成普查表中静态数据核实修改工作,完成普查数据的录入工作及录入校对工作。
县级普查办
2012年1-3月
全面完成水利普查各专项动态普查数据获取工作,完善普查表所有数据填表、校对、审核及规定的签名盖章手续;完成所有普查数据的县级三个层次的审核工作,全面完成录入和录入校对工作,并进行县级分析汇总,编制审核报告和汇总分析报告。
湖南省水利普查工作数据获取上报阶段工作进度表
时间
工作任务
完成单位
2011年8月1日-8月31日
启动普查数据获取,县级普查办印发普查表;全面完成水力侵蚀野外调查单元的野外调查工作,并进行整理、审核后上报;完成清查阶段数据核实校对工作。
县级普查办
2011年8月1日-8月31日
完成空间数据处理系统安装及空间数据采集与处理的培训(面对市州和县市区)。
省级普查办
2012年6月1日-5日
按规定将水利普查成果上报国家普查办,内容包括纸质报告和光盘介质,具体纸质报告包含汇总分析工作报告和水利普查汇总表(其中的主要指标汇总表和数量分类汇总表);光盘介质包含汇总分析工作报告、水利普查汇总表和水利普查数据集;
省级普查办
县级普查办
2011年10月-12月
省普查办对全省各市州开展一次水利普查工作督导,重点是台帐建设、普查数据获取、空间数据采集、审核审查程序等工作;配合技术支撑单位完成水力侵蚀野外调查单元调查成果的数字化处理上图工作及审核;完成河湖基本情况普查中河源河口经纬度测量、河流最大流量调查工作,进行审核后上报。
省级普查办
2011年8月-9月
召开水力侵蚀野外调查单元调查中间成果及终成果审查会各一次,并将审查报告报省普查办。
市、州普查办
2011年9月-10月
省普查办完成第二阶段灌区、行业能力、地下水井、水利工程、河湖开发治理与保护、经济社会用水共六个专项的培训(面对市、州及县市区);完成水力侵蚀野外调查单元调查成果审查工作。
县级普查办
2012年4月1日-5日
按规定将水利普查成果上报市级普查办,内容包括纸质报告和光盘介质,纸质报告包含汇总分析工作报告和水利普查汇总表(其中的主要指标汇总表和数量分类汇总表);光盘介质包含汇总分析工作报告、水利普查汇总表和水利普查数据集;
县级普查办
2012年4月6日-30日
完成所有普查数据(含空间数据及标绘)的市级三个层次(专项负责人审核、普查办内部审核、专家审查)的审核工作,进行市级分析汇总,编制审核报告和汇总分析报告。
