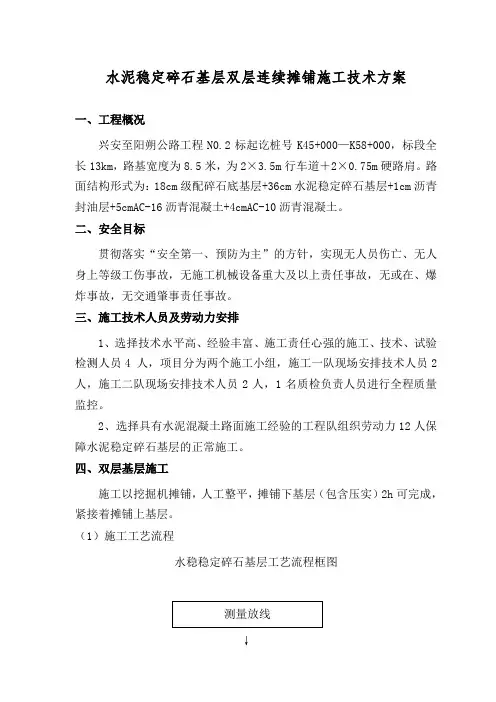

水泥稳定碎石基层双层连续摊铺施工技术方案一、工程概况兴安至阳朔公路工程N0.2标起讫桩号K45+000—K58+000,标段全长13km,路基宽度为8.5米,为2×3.5m行车道+2×0.75m硬路肩。

路面结构形式为:18cm级配碎石底基层+36cm水泥稳定碎石基层+1cm沥青封油层+5cmAC-16沥青混凝土+4cmAC-10沥青混凝土。

二、安全目标贯彻落实“安全第一、预防为主”的方针,实现无人员伤亡、无人身上等级工伤事故,无施工机械设备重大及以上责任事故,无或在、爆炸事故,无交通肇事责任事故。

三、施工技术人员及劳动力安排1、选择技术水平高、经验丰富、施工责任心强的施工、技术、试验检测人员4 人,项目分为两个施工小组,施工一队现场安排技术人员2人,施工二队现场安排技术人员2人,1名质检负责人员进行全程质量监控。

2、选择具有水泥混凝土路面施工经验的工程队组织劳动力12人保障水泥稳定碎石基层的正常施工。

四、双层基层施工施工以挖掘机摊铺,人工整平,摊铺下基层(包含压实)2h可完成,紧接着摊铺上基层。

(1)施工工艺流程水稳稳定碎石基层工艺流程框图↓↓不合格合格↓↓不合格↓合格施工过程为:下基层摊铺完毕,上基层摊铺准备已完成,然后立即摊铺上基层。

两层连续摊铺完毕后,覆盖养生,7d 后上、下基层一同取芯验收。

(2)施工方法下承层的检查和准备→施工测量放样(边线、中线、高程) 严格材料试验→混合料的拌和→含水量检测→混合料的运输和摊铺→混合料的碾压和边部整形→压实度检测→接缝处理→交通管制1、下承层的检查和准备在水稳基层施工前,对下承层进行外观检查。

在进行水稳基层铺筑前视路面干湿情况,如比较干燥用水车雾状喷洒,以工作面湿润没有积水为度。

2、测量放样试验段施工区域测量放样按每10米一根桩放出中桩和边桩,复测下承层标高,打钢钎、挂线,并按标高值和松铺系数调整钢模的高程,作为纵横坡基线。

以保证摊铺成型面的平整度。

水泥稳定碎石基层试验段施工方案(2层连铺)

水泥稳定碎石基层试验段施工方案(2层连铺)

水泥稳定碎石基层试验段施工方案(2层连铺)
本文旨在探讨水泥稳定碎石基层试验段的施工方案,其中涉及到2层连铺的具
体实施步骤以及施工注意事项。

1. 施工材料准备
在进行水泥稳定碎石基层试验段的施工前,需要准备以下材料:
•水泥
•碎石
•水
•搅拌设备
•压路机
2. 施工步骤
第一层连铺
1.将碎石均匀铺设在待施工区域上,确保碎石层厚度均匀分布。

2.使用压路机对碎石进行压实,使其紧密结合并达到一定的密实度。

3.在碎石表层撒布适量水泥,并进行充分搅拌,确保水泥均匀分布在碎
石中。

4.再次使用压路机对碎石和水泥进行压实,使其形成一层坚实的基层。

5.等待水泥充分干燥后,进行下一步施工。

第二层连铺
1.重复第一层的施工步骤,再次铺设碎石并进行压实。

2.撒布适量水泥在碎石表层,并进行充分搅拌和压实。

3.确保第二层碎石基层达到设计要求的密实度和平整度。

3. 施工注意事项
•在施工过程中要保证碎石、水泥和水的质量,确保施工质量稳定可靠。

•施工现场要保持干净整洁,及时清理垃圾和杂物,确保工作环境安全。

•施工人员要严格按照方案进行操作,遵守安全操作规程,确保施工过程安全高效。

•对施工过程中出现的问题要及时处理和调整,保证施工质量符合设计要求。

通过以上施工方案的实施,可以有效提高水泥稳定碎石基层的承载能力和稳定性,为后续道路施工提供良好的基础。

水泥稳定碎石基层施工方案(双层连铺)

水泥稳定碎石基层施工方案(双层连铺)

A3.1施工组织设计/方案报审表工程名称:解放路(S338-卫东路)道路、管线和桥梁编号:A3.1-致:常州华阳建设工程监理有限公司(监理单位)兹报验:□ 1. 春江段水稳施工专项施工方案本次申报内容系第 1 次申报,申报内容项目经理部/公司技术负责人已批准。

附件:承包单位项目经理部(章):项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师:日期: 总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:注:承包单位项目经理部应提前7日提出本报审表。

水泥稳定碎石基层施工方案一、工程概况解放路(S338~卫东路)道路及桥梁工程,K0+070~K0+669(春江段),现10%灰土已验收结束,具备水稳摊铺条件。

因K0+070~K0+669春江段两侧企业较多且进出车辆皆为重型车辆,为了保证工程质量,经项目部与各个厂家协商,保证在水稳摊铺完成后7天养护时间内不得出入大型车辆,拟采用双层法摊铺水稳。

摊铺方案如下:二、施工工艺为保证基层的整体性,降低能耗加快工期,分层铺筑同时部分段落采用双层连铺。

(即在铺筑完下基层适当长度后,即刻铺设上基层,循环施工,实现双层连铺)施工顺序:下承层准备→施工测量→支立模板、挂线→水泥混合料拌和→水泥混合料运输→水泥混合料摊铺、整形→水泥混合料碾压→横缝处理→封闭交通。

1、下承层准备对已施工完毕的底基层,养生7天后,根据规范要求对底基层进行各种技术指标的检测,合格后进行基层的施工。

在基层施工前对底基层表面清扫干净,在铺筑前洒水湿润,便于层与层之间的粘接。

2、施工测量在底基层上测放边桩,主线每10m测设一桩。

基层边桩按设计宽度放样,放样点位模板内侧5cm,现场走线一般离开基层设计边缘25cm以上。

在边桩上进行高程测量,松铺系数按1.37计算,由技术人员下达技术交底。

大规模摊铺前选择5个断面,每个断面不少于3个点,测量实际松铺系数,根据测量结果重新标高。

水泥稳定碎石基层双层连铺的施工工艺与质量控制

水泥稳定碎石基层双层连铺的施工工艺与质量控制

水泥稳定碎石基层双层连铺的施工工艺与质量控制李琦提要:水泥稳定碎石基层进行双层连续摊铺是一项新兴施工工艺。

通过此施工工艺在高安市环城东路工程的水稳基层施工中应用的情况,对水泥稳定碎石基层36cm(18cm+18cm)的双层连续施工过程进行分析,对其配合比设计、机械设备组合、施工工艺与质量控制进行相关阐述。

从实际应用结果体现出:对于多层水泥稳定碎石基层采用此施工工艺,有效避免了分层摊铺施工造成的层间分离和层间施工7天养护临期的问题,有效的节约了层间施工的养护成本、提高了基层层间连接质量、缩短了施工工期。

关键词:水泥稳定碎石基层;双层连铺;施工工艺;质量控制水泥稳定碎石属于半刚性材料基层,具有强度高、刚度大以及水稳定性好等优点,广泛应用于高等级公路路面基层施工,是路面结构层的主要承重层。

按照此次施工图纸设计基层为72cm,并将72cm基层分为级配碎石垫层(18cm)、3.5%水泥稳定碎石下基层(18cm)、5%水泥稳定碎石中基层(18cm)、5%水泥稳定碎石上基层(18cm),由于层数较多需要分为4层进行施工,因此水稳层占用施工时间很长,相邻层间的施工需要分别养护,其施工进度直接影响到路面工程的施工进度。

1.施工准备1.1相关机械人员配置配备有资质的路面施工队伍,开工前对相关机械设备进行组装和检修,并对作业机械中易损耗的零部件进行预先采购。

做好开工前的保养、试机工作。

配备专业维修团队,保证在施工期间发生的机械故障能够及时修理,进一步减小重大故障对于基层连续施工的影响。

路面基层施工过程中,对混合料集中厂拌、自卸车辆运输、摊铺机摊铺和层间测量放样等各个机械和作业人员的连续作业能力产生了较高的要求,由两台摊铺机并排摊铺半幅来进行施工作业,中桩层间施工缝应预留1.2m以上,保证另一幅施工时的切缝处理。

相关机械配置见配置表1-1配置表1-12.混合料设计水泥稳定基层及碎石垫层均采用骨架密实型,基层集料压碎值≤26,底基层集料压碎值≤30。

水泥稳定碎石基层两层连铺施工工艺

水泥稳定碎石基层两层连铺施工工艺

水泥稳定碎石基层两层连铺施工工法水泥稳定碎石基层两层连铺施工工法施工工艺流程及操作要点施工工艺流程:材料选场试验、存放水稳碎石配合比设计 下基层混合料拌和 下基层混合料运路槽验收合格 施工测量放样 下基层混合料摊铺 压实 接缝处理上基层混合料摊铺 压实 跟踪检测压实度 养生上基层混合料拌和 上基层混合料拌和 跟踪检测压实度一、操作要点1、施工放样现场准备:下基层施工前,将老路面清扫干净后,在边线和中线处分别沿路线方向每隔10m钉设加工好的“+”字形钢筋支柱,按松铺厚度测定高程并做好标记。

边线处挂钢丝绳,作为下基层摊铺厚度的参考线;中线处挂好施工线,将加工好的铝合金支架沿施工线每隔5m摆放,将6m 铝合金杆置于支架上,铝合金杆的顶面与施工线齐平,作为摊铺时的控制高程。

混合料摊铺时设专人向前挪移铝合金杆,并保证相邻两个铝合金杆接头处平稳、无错台。

上基层摊铺时边线及中线均用铝合金杆按上述方法控制高程。

2、混合料拌和及运输由于采用两层连续摊铺施工,因此在拌和过程中要设专人分别对两台拌和站的计量设备进行经常性的检查,保证配料准确;根据各种材料的天然含水量并考虑运输过程中含水量的损失,及时调整配合比,使混合料的含水量略大于最佳含水量,保证混合料运到现场摊铺后碾压时的含水量不小于最佳值。

由于两层混合料的配合比不同,因此在运输前将运输车辆分别做不同的标记,上、下基层的混合料分别用不同标识的车辆运输。

3、下基层摊铺(1)正式摊铺前应进行全面试车,对整平板、电脑传感器、横披度仪等重点检查,发现问题及时解决。

(2)试车后将下基层的两台摊铺机前后相隔30m就位,待运料车辆达到6~8辆时,自卸车倒驶至摊铺机喂料斗卸料,同时开动运输料器,待两侧挡板之间料量充足时,即开动摊铺机均匀地进行摊铺4、下基层碾压下基层摊铺一定距离(约70m)后用CA25D振动压路机在全宽内进行碾压4~6遍,然后用YZ25胶轮压路机碾压至要求的密实度(≥97﹪)。

水泥稳定碎石基层双层连铺施工工艺及质量控制概述

水泥稳定碎石基层双层连铺施工工艺及质量控制概述

0 引言 水泥稳定碎石属于一种特殊的建筑施工材料,其能够在高速公路施工中发挥重要作用,但是根据实际的应用情况来看,相关的基层双层连铺施工技术还不完善,可能会造成摊铺施工水平的大幅度下降,不利于提升公路工程的质量及应用效果,因此该技术值得进行进一步的优化。

在这种情况下,对水泥稳定碎石基层双层连铺施工工艺进行深入研究,并以其为基础对质量控制措施进行分析,显然具有突出的现实价值。

1 水泥稳定碎石基层双层连铺施工工艺1.1 施工准备工作 在正式开始施工之前,安排工作人员进行路基结构清理,利用钢制模板和钢丝绳、铝合金导梁等进行水泥结构的初步定位,做好标杆测量工作,而后与拌和站联系准备出料。

1.2 混合料拌和 根据实际天气状态确定其砂浆含水量,拌和过程中充分利用破拱装置避免水泥堵塞问题,根据实际需求调整出料的重量,确认其材料强度与设计效果一致即可。

同时,工作人员务必要根据事先确定的材料比例进行拌和,确保各个原材料都能充分地混合在一起,并合理控制砂浆含水量。

最后要做好下料的监控工作,保证混合料拌和效果。

1.3 混合料运输 装车之前对车辆情况进行检查,并做好车辆清洁工作,开始放料以后应关注砂浆的流动性,分成前中后三个阶段进行放料,避免粗细集料发生离析。

装车结束后第一时间将其运抵施工现场,视天气情况可在车厢上覆盖篷布等材料,保证其中的水分不发生严重流失。

1.4 混合料摊铺 混合料摊铺(见下图)具有一定的复杂性,进行水泥稳定碎石基层双层连铺施工之前,准备两台摊铺设备使之间距保持在5 m~8 m左右,而后利用钢丝绳、铝合金导梁等控制摊铺高程,进行摊铺的时候,安排专门的工作人员对钢丝等结构进行观察,避免钢丝等结构发生扰动或位移。

另外应确保摊铺机以匀速缓慢运行,保证摊铺的均匀性和效果,如非特殊情况不可更改行进速度,合理控制混合料的供给速度也十分重要,因此可安排工作人员协调混合料运输车辆进行卸车、控制供料进度。

在水泥终凝阶段后仍未能有效凝固的部分砂浆需进行清理,在进行施工的时候控制好接缝的宽度和厚度,从而确保摊铺结构合理性,应采取措施避免粗细集料发生离析,使之在稳定的状态下完成摊铺。

水泥稳定碎石两层连铺施工工艺

水泥稳定碎石两层连铺施工工艺

水泥稳定碎石两层连铺施工工艺随着我国交通运输水平的不断提高以及重载车辆的不断增加,道路工程向高承载力,高标准等方向发展,作为道路的持力层-基层,必须具备一定的强度,较高的承载能力,施工快速,低裂缝等性能,水泥稳定碎石作为半刚性基层材料越来越多的受到建设单位和设计单位的青睐。

针对工程工期紧,施工质量高而水稳养生时间长的特点,我们结合实际情况采用了水泥稳定碎石两层连铺的施工方法,解决了施工工期和保证工程质量的矛盾,取得了良好的经济和社会效益。

工法特点1.本工法中水泥稳定碎石基层铺筑时,两层连铺不需要等下基层达到要求的强度才能铺筑上基层,节省了工期,而且避免了铺筑上基层时对下基层强度的破坏。

2.水泥稳定碎石基层铺筑时,两层连铺不需要等下基层达到要求的强度才能铺筑上基层,节省了工期,而且避免了铺筑上基层时对下基层强度的破坏。

适用范围该工法适用于各种水泥稳定碎石基层道路工程施工工艺原理路基处理完成后,采用两套水泥稳定碎石摊铺设备,一套用于下基层摊铺,一套用于上基层摊铺,在下基层摊铺约100m左右,开始碾压,达到规定压实度后,接着进行上基层摊铺,并碾压达到规定压实度。

施工操作要点1.现场准备:下基层施工前,将老路面清扫干净后,在边线和中线处分别沿路线方向每隔10m钉设钢筋钎子,按松铺厚度测定高程并做好标记。

边线处挂钢丝绳,作为下基层摊铺厚度的参考线;中线处挂好施工线,,用6m 铝合金杆进行导梁,铝合金杆的顶面与施工线齐平,作为摊铺时的控制高程。

混合料摊铺时设专人向前挪移铝合金杆,并保证相邻两个铝合金杆接头处平稳、无错台。

上基层摊铺时边线及中线均用铝合金杆按上述方法控制高程。

2.混合料拌和及运输:由于采用两层连续摊铺施工,因此在拌和过程中要设专人分别对两台拌和站的计量设备进行经常性的检查,保证配料准确;根据各种材料的天然含水量并考虑运输过程中含水量的损失,及时调整配合比,使混合料的含水量略大于最佳含水量,保证混合料运到现场摊铺后碾压时的含水量不小于最佳值。

水泥稳定碎石基层施工方案(双层连续摊铺)

水泥稳定碎石基层施工方案(双层连续摊铺)

水泥稳定碎石基层施工方案(双层连续摊铺)第一部分:项目背景在道路建设和维护中,水泥稳定碎石基层是一种常用的路面结构。

它能够提高路面的承载力和耐久性,延长路面使用寿命。

本文针对水泥稳定碎石基层的双层连续摊铺施工方案进行详细介绍,旨在为工程实践提供参考和指导。

第二部分:施工准备在进行水泥稳定碎石基层的双层连续摊铺前,需要做好充分的施工准备工作。

包括准备原材料、设备的调试和检查、人员配备等。

确保施工所需的一切条件都得到妥善准备,以保证施工的顺利进行。

第三部分:施工流程1.底层碎石基层摊铺:–在施工区域确定好基层线形和高程要求后,开始进行碎石基层的摊铺。

通过合理的摊铺方式和控制层厚度,确保底层碎石基层的均匀性和紧密性。

2.底层碎石基层水泥稳定处理:–对摊铺完成的底层碎石基层进行水泥稳定处理,一般可采用机械搅拌或者者混凝土搅拌站进行均匀搅拌,实现水泥和碎石的良好混合。

3.顶层碎石基层摊铺:–在水泥稳定处理完毕后,立即进行顶层碎石基层的摊铺。

同样需要控制摊铺的层厚和均匀性,保证顶层碎石基层的质量。

4.顶层碎石基层水泥稳定处理:–对摊铺完成的顶层碎石基层进行水泥稳定处理,以进一步提高整体的稳定性和承载力。

第四部分:施工质量控制1.原材料质量控制:–选择高质量的碎石和水泥原材料,确保施工材料符合相关标准和要求。

2.施工工艺控制:–严格按照施工规范和设计要求操作,控制各个施工环节的质量。

3.施工机械设备控制:–对施工机械设备进行定期维护和检查,确保机械设备的正常运行。

4.质量检测控制:–在施工过程中进行质量检测,及时发现并处理质量问题,保证施工质量。

第五部分:施工验收完成水泥稳定碎石基层双层连续摊铺后,需要进行专业的验收工作。

验收包括对施工质量的检查、工程量的测算以及验收报告的编制。

确保整体施工符合设计要求和规范标准。

结语水泥稳定碎石基层的双层连续摊铺施工方案是一项细致复杂的工程,只有在严格按照标准流程进行施工的情况下,才能保证工程质量和施工效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥稳定碎石基层两层连铺
施工工法
水泥稳定碎石基层两层连铺施工工法
施工工艺流程及操作要点
施工工艺流程:
材料选场试验、存放
水稳碎石配合比设计 下基层混合料拌和 下基层混合料运路槽验收合格 施工测量放样 下基层混合料摊铺 压实 接缝处理
上基层混合料摊铺 压实 跟踪检测压实度 养生
上基层混合料拌和 上基层混合料拌和 跟踪检测压实度
一、操作要点
1、施工放样
现场准备:下基层施工前,将老路面清扫干净后,在边线和中线处分别沿路线方向每隔10m钉设加工好的“+”字形钢筋支柱,按松铺厚度测定高程并做好标记。

边线处挂钢丝绳,作为下基层摊铺厚度的参考线;中线处挂好施工线,将加工好的铝合金支架沿施工线每隔5m摆放,将6m 铝合金杆置于支架上,铝合金杆的顶面与施工线齐平,作为摊铺时的控制高程。

混合料摊铺时设专人向前挪移铝合金杆,并保证相邻两个铝合金杆接头处平稳、无错台。

上基层摊铺时边线及中线均用铝合金杆按上述方法控制高程。

2、混合料拌和及运输
由于采用两层连续摊铺施工,因此在拌和过程中要设专人分别对两台拌和站的计量设备进行经常性的检查,保证配料准确;根据各种材料的天然含水量并考虑运输过程中含水量的损失,及时调整配合比,使混合料的含水量略大于最佳含水量,保证混合料运到现场摊铺后碾压时的含水量不小于最佳值。

由于两层混合料的配合比不同,因此在运输前将运输车辆分别做不同的标记,上、下基层的混合料分别用不同标识的车辆运输。

3、下基层摊铺
(1)正式摊铺前应进行全面试车,对整平板、电脑传感器、横披度仪等重点检查,发现问题及时解决。

(2)试车后将下基层的两台摊铺机前后相隔30m就位,待运料车辆达到6~8辆时,自卸车倒驶至摊铺机喂料斗卸料,同时开动运输料器,待两侧挡板之间料量充足时,即开动摊铺机均匀地进行摊铺
4、下基层碾压
下基层摊铺一定距离(约70m)后用CA25D振动压路机在全宽内进行碾压4~6遍,然后用YZ25胶轮压路机碾压至要求的密实度(≥97﹪)。

碾压时,直线段由边侧向路中心碾压。

每趟碾压时应重叠1/2轮宽;后轮必须超过两段的接缝处。

后轮压完路面全宽时即为一遍。

应在“水泥延迟时间”内碾压至要求的密实度,同时没有明显的轮迹。

碾压过程中及时处理“弹簧”、“松散”、“起皮”等现象,严禁压路机在刚完成的和正在碾压的路段上调头和急刹车,以保证表面不受破坏。

碾压后保证表面平整,无轮迹和隆起现象,且纵向顺适,路拱和超高符
合设计要求。

碾压过程中,专人检测压实度,合格后用轮胎压路机碾压1~2遍,以消除轮迹。

5、上基层摊铺及碾压
下基层碾压完成经自检合格后立即进行上基层的摊铺,摊铺时两台摊铺机成梯队行进,摊铺速度与下基层一致。

摊铺上基层时,运输车辆要提前调头慢慢倒向摊铺机,禁止在碾压完成的下基层上急刹车或调头,运输车辆卸完料后平稳的驶离下基层。

上基层碾压过程同下基层碾压,碾压过程中,专人检测压实度(≥98﹪)。

水泥稳定碎石基层表面在碾压过程中始终保持潮湿,如表面蒸发得太快,应及时补洒少量的清水
6、养生
完工后,养生不少于七天,拟采用透水土工布覆盖的办法养生,覆盖面要经常洒水,使基层表面始终处于潮湿状态。

养生期间,除洒水车外封闭交通,并设专人进行看管。

7、接缝处理:接缝处理的好坏是稳定碎石基层质量的关键,尤其是两层
连续摊铺过程中更应注意。

(1)横向接缝的处理:摊铺机摊铺混合料时,尽量避免随意中断,摊铺机因故中断摊铺超过2h或当天工作段结束时要设置横缝,摊铺中断或每段工作结束时,摊铺机驶离摊铺的混合料末端,压实后碾压末端形成一个斜坡,摊铺新混合料之前,用3m直尺检测接缝处平整度,沿垂直于路中心线方向将不合格部分垂直切去,然后再摊铺新的混合料。

接缝处的碾压应当作为重点,碾压时应先顺路方向碾压,再沿横缝方向碾压,保证接缝处的平整度。

(2)纵缝处理:摊铺时用两台摊铺机成梯队摊铺,保证中间不留纵缝,同时两台摊铺机接缝处着重检查平整度,遇不平处人工找平。

水泥稳定混合料在运输、摊铺、碾压过程中设专人指挥交通,尤其是指挥装有不同混合料的运输车到指定的摊铺机前卸料,并禁止任何车辆在摊铺完成的基层上面行使。

二、分部工程验收:
水泥稳定碎石基层,进行分部工程验收,合格后进行养护,然后施工沥青砼面层。

三、摊铺注意事项
1、上基层摊铺时一定要在下基层水泥初凝前完成,防止下基层水泥初凝后,上基层摊铺车辆及摊铺机、压路机对下基层的破坏。

2、严格控制上、下基层的摊铺时间间隔,使上、下基层达到最佳成型状态。

四、双层连铺的优点、特点
1、双层连铺可大大缩短工期,避免了分层还需养护7d才能施工上基层,加快了施工进度。

2、两层连续摊铺,节约了下基层洒水与覆盖的费用。

3、双层连铺大大节省了施工设备来回调度的费用。

4、双层连铺减少了施工间隔造成的层间污染,可形成良好的板体结构。

5、在工后裂缝调查中发现,双层连铺段与单层摊铺段相比裂缝大大减少。

裂缝减少与下基层的及时封层保水有关,萍乡地区夏季温度较高,基层施工时水分损失较大,极易产生干缩裂缝。

该地区以往的施工实践也表明,下基层的干缩裂缝很严重。

以往施工调查结果显示:双层连铺有助于裂缝的减少。
