[投资项目,政府]政府重大投资项目跟踪审计研究
政府投资项目跟踪审计存在的问题及对策

政府投资项目跟踪审计存在的问题及对策1. 引言1.1 政府投资项目跟踪审计存在的问题及对策政府投资项目跟踪审计是政府对资金使用情况进行监督和评估的重要手段,可以揭示项目实施过程中存在的问题和风险,保障资源使用的合理性和效益性。
在实际操作过程中,政府投资项目跟踪审计也面临着诸多问题和挑战。
其中最主要的问题包括审计程序不规范、数据不完整、审计人员素质不高、审计技术不过关等方面的不足。
这些问题直接影响了审计工作的质量和效果,甚至可能导致审计结果的不准确和不可靠。
为了解决这些问题,我们需要采取一系列有针对性的对策措施,包括加强监督和评估机制、提高审计人员素质和技能等方面的改进。
通过这些努力,可以有效提升政府投资项目跟踪审计的水平和效果,为政府决策提供有力的依据,保障社会资金的安全和有效使用。
是当前需要重视和解决的问题,只有不断完善和改进审计工作,才能更好地发挥审计在管理和监督中的作用。
2. 正文2.1 政府投资项目跟踪审计的重要性政府投资项目跟踪审计的重要性在于确保政府资金使用的合法性和效益性。
政府投资项目通常涉及巨额资金,如果没有有效的审计跟踪机制,容易导致资金浪费和挪用。
政府投资项目是为了实现经济社会发展的目标,审计可以帮助监督项目实施过程中是否符合规定标准和效果是否达到预期。
政府投资项目的审计还可以发现潜在的风险和问题,及时采取措施加以解决,确保项目顺利推进。
政府资金是纳税人的钱,审计可以帮助确保资金使用的透明度和公正性,增强政府的信誉和合法性。
政府投资项目跟踪审计的重要性不言而喻,只有建立有效的审计机制和加强监督,才能确保政府资金使用的合理性和效益性。
2.2 政府投资项目中存在的审计问题1. 资金管理不规范:政府投资项目往往涉及大量资金,如果资金管理不规范,容易导致资金浪费、挪用等问题。
审计人员需要关注项目资金来源、使用情况以及资金流向,确保资金使用合规、透明。
2. 项目进度控制不力:政府投资项目往往时间长、涉及多方,项目进度控制不力会导致项目延期,甚至失败。
政府投资大型公共建设项目跟踪审计研究

1 大 型公 共建 设 项 目跟 踪 审计 的 概 念 及特 点
大型公共建设项 目跟踪审计就是把 审计工作贯穿于交通 、能源 、 水利 、 供水 、 垃圾污水处理 、 生态建设工程等大型公共建设 项 目实施全 过程 , 对项 目立项 、 可研 、 初设 、 规划用地 、 招 投标 、 施工 许可 、 工程 进 度、 工程 质量 、 工程施 工 、 工程验 收 、 工程 决算 、 资金 管理以及项 目运 行、 建成效益等各方面真实性 、 合法性 和效益性 的监督和评价 。 主要特 点有 : 审计项 目持续时 间长 , 审计力量投 入多 , 审计涉及专业 门类 多 , 审计绩效性 突出. 领导普遍重视且社会关注度高
一
审查 验 收遗 留 问题 处 理情 况
三是, 预 留项 目尾工工程审查 。审核预留建设项 目收尾工程的合 法性。尾工工程既包括建筑安装工程费 , 也包括勘察 、 设计 、 监理费等 其他费用。 审查 预留建设项 目收尾工程施工 图纸设计情况 全 面掌握 收尾工程的施工图设计内容 。 此外审计 人员还要通过实地勘查全面掌 握建设项 目的实际完成情况 . 防止虚列项 目资金计划及浪费资金的情 况发生 。 3 . 2 财务审计
科技・ 探索・ 争鸣
S c 科 i e n c e & 技 T e c h 视 n o l o g y 界 V i s i o n
政府投资大型公共建设项 目跟踪审计研究
常 艳丽 ( 安阳 市审计 局 , 河 南 安阳 4 5 5 0 0 0 )
【 摘 要】 政府投资大型公共建设项 目 具有财政投入 大、 耗 用资源多、 关 系国计 民生、 受社会各界广泛关 注等特点 , 在一定程序上制约着社
一
备性进行审计 . 严格施工合同执行情况的审计监督 . 审查施 工现场 签 证, 审查隐蔽工 程验收, 审查材料采购, 审查工程进度。施工阶段是建 设项 目 价值 和使用价值实现 的主要 阶段 .在工程实施时间 占 8 0 %以 上. 是完成项 目预期 目 标 的关键环节 因此 . 项 目实施 阶段 的跟踪审计 是工程 审计的重要内容 3 . 1 . 4 工程竣工交 付阶段跟踪审计 是, 工程结算审查 。重点审查工程价款结算是否按合 同规定进 行, 是否按规定 留足保修金 。 工程结算 的编制依据是否有效 、 内容是否 完整。 工程量是否真实 、 正确 , 定额套用计算是否正确 。 工程量清单方 式计价 的, 审查是否符合当初 的约定 . 费用是否合理 . 各项取费是否符 合规定 , 取费标准是否符合规定 , 有无 自 立名 目、 自 行定 价 、 额外取费 等问题 。 设备 、 材料计价是否合理 。 利润和税金 的计算基数、 利润率 、 税 率是 否符合规定。变更、 签证是否符合相关程序 . 手续是否齐全 . 相应 的结算增减项 目及工程量计算是否准确 、 是否重 复计算 、 单价是否准 确、 合理 。 二是 , 检查验 收过 程是否符合有关规定 . 是 否有 政府相关部门 出 具的验收报告 ,检查建设项 目竣工档案资料是否按规定交接或存档 .
政府投资建设项目跟踪审计研究

( 一) 总体 目标
审计 是一个 系统 , 根 据系统论 的观点 , 任何 系统都 有 内在 目标 , 系统 中的所有要素都是协调 一致的为实践 总 目标而起作用 的, 只有 以审计 目标 为起点构建审计理 论体系才能最有效指导人们 的实践 , 而实践 的结果又恰
改, 保证工程质量 。
招投标 阶段 , 重点 检查招 投标程序 的合法性 、 合规 性, 招标文件 的完整性 , 选 取最优的设计单位 和承建者 , 能够有效地保证工程质量 , 控制工程造价 。 项 目实施 阶段 : 施工 阶段 由工程 施工 活动 、 项 目管 理活动 、 物资采购 活动 、 以及 监理 活动等组 成 , 因此 , 对 施工 阶段审计 目标的探讨也要具体 问题具体分析 。 工程 变更审计关注变更原 因的合理性 和程序的完整性 , 是否 有 相关 的预算 报价 , 是 否经审查 通过 ; 项 目管 理活动应 关 注管理 的有 效性 ; 物 资采购 审计注重 其真实性 , 审查 工程造价 的真实性 , 控 制工程成 本 ; 工 程建设监 理关 注 监理活动的合 法性 、 合规性 , 对工程建设实施 的投 资 、 工 程质量和建设 工期进行控制 的监督 管理 。 在竣工决 算 阶段 : 通过检查 预算执 行情况 , 竣工 决 算财务执行情 况 、 整个项 目财务收支状况 以及对工程质 量进行验收 , 对项 目的投资绩效进行评 价 , 总结经验 , 吸 取教训 , 提高项 目管理水平 , 保证资金合理运用 。 三、 政府投资建设项 目跟踪审计风险防范 ( 一) 跟踪审计风 险的特征及产生风险 的情形
重大损失。
计工作。 并要求审计机关在评价投资建设项 目真实性 、 合 法性的基础上 , 更 加注重对投资项 目的绩效评价和检查 。 政府投资建设项 目跟踪审计实施的必要性
政府投资项目跟踪审计的理论框架构建研究

实施跟踪 审计 、在审计过程 中 “ 审什么 ” “ 、由谁来
活动事项 , 从开始至结束 至少分成两个 以上审计阶 段 的一种审计方式。 就我国而言 ,0 1 2 0 年发 布的《 审
计机 关 国家建设项 目审计 准则 》 明确 指 出 , 财政 对 性 资金投入 较大 或者关 系 国计 民生 的国家建 设项
poe tst c iga dt gfo marso ia a ge rjc ’ a kn u in m coc pc l n l. r i r K yWod : o en n n et n r e tt c iga dt g tert a a w r e rs g vr me t v s i me t o c,r kn u in ,h oei l me ok pj a i c f r
ivs e t r etst c i u in sntol i f o o i poi h ti t n e c ny o net n po c’ r k g adt g i o ny n a r f m r n teuiz i f i c f m j a n i v vg l ao i e
2 0世纪九十年代 后期 , 以欧美发达 国家为代表 兴起 了所谓 的 “ 跟踪 审计 ” 即对政府 、 会组织 和 , 社
公众 关注 的 、 重大 的 、 有时效 性或 突发 性 的经济 具

浅议政府投资项目跟踪审计研究

置
目 埋
l ■
O h i n a s c i e n c e a n d T e c h n o l o g y R e 踪 审 计 研 究
忽晓青 张 曼
[ 摘 要] 伴随着我国国民经济的快速发展 政府投资项目作为连接国民与政府的一种重要桥梁 , 是政府实现其职能的一种必要手段。 本文从政府投资项 目
一
台批准 的初步设 计文件 的要 求 , 预 算投资 是否控 制在概 算之 内 , 设计 变更 、 调整 的合 理性 以及调 整概 算 的合理 性 等 。 2 . 3 投 资建设 项 目竣工 阶段 跟踪审 计
竣工决算阶段审计包括审核是否按照建筑安装工程施工承包合同约定办
理竣 工结算 ; 工程 量是否 真实 , 准确 , 结算 项 目是 否与 图纸相符 , 设 计变更 、 现 场 签 证与 中标项 目是否 重复 , 工程取 费 的计算基 数是 否正 确 。 材料 规格 、 品种 、 价 格 实 际是 否 与结算 相符 等
8 4.
( 1 ) 审计时间和次数不 同 跟踪审计模式把投资项 目建设过程划分为若干个阶段或若干个重点建设 内容采用 分阶段 分内容 的形式进 行适时 的全面 审计。 审 计次数捅 较于竣 工跆算 审计 大大增 加 , 同时审 计 介入 时间 也 由原 来 的项 目竣 工后提 前 到项 目准 备 阶
跟踪审计的概念和特点出发, 讨论了投资项 目跟踪审计过程 中的主要内容 , 最后就我国当前政府投资项目跟踪审计的现状提出几点建议。 [ 关键 词] 政 府投 资项 目、 跟踪 审计 、 效 益审计 中图分 类号 : F 2 3 9 . 4 2 文献标 识码 # A 文 章编 号 j 1 0 0 9 — 9 1 4 X( 2 0 1 3 ) 3 6 —0 0 6 6 — 0 l
政府重大投资项目跟踪审计研究

的策划 、 资金 的筹集、 建设项 目的实施、 债
设期也较长,一般 需要经历项 目建议书 、 施 工准备 ( 包括招标设 计) 建 设实施 、 、 竣
二、 政府 重 大 投 资 项 目跟 踪 审 计 的 主 务的偿还 以及 资本的保值 增值过程 中承
财
计
政府 重大投 资项 目跟踪 审计研 究
口文 /刘锦 英 王 玉成
(. 1 河南大学工商管理学院; . 2 开封东大化工有限公 司 河南・ 开封)
[ 提要] 政府重大投 资项 目审计是 项 目的效益审计, 需要克服原有习惯和方 计 。 科学 的投资决策是一个投资项 目能够
当前 及未来相 当长时 间内需要 深入研 究 式的制约 , 不能简单地使用传统的审计组 产 生预期效益 的前提条 件 。一 旦决策失
可行性 研究 、 审批 、 目立 项、 步设计 、 要内容 项 初
期较长且 与民生密切相关的投资项 目。 对 预 防作用,有助于尽早发现项 目计划 、 预 主要是对 投资项 目的完成 情况 、施 工进 于政府重大投 资项 目, 因其投 资效益 的好 算以及实施 中可 能出现的 问题 ,减少 失 度、 目造价及资金使用等情况与相关的 项 坏将直接 关系到广大 社会公众 的切身利 误, 免因决策失误导致的经济损 失或效 法律、 避 法规、 标准及实施前所制定的预算 、
中图分类号: 2 9 文献标识码: F3 A
收录 日期 :0 2年 7月 2 21 6日
政府重大投 资项 目是政府根 据实 际
事前审计 , 是审计人 员在被 审计项 目 办理 了环评审批手续。 ( ) 二 事中审计的主要 内容 。 中审计 事
政府投资项目全过程跟踪审计研究

行项 目的估算 、 概算 、 预算审计 , 实现对工程投资决策阶段的监督 ; 向后延伸 主要表现在通过项 目绩效评价和造价指标 的分类汇总为促进审计工作 、 提高 政府投资项 目的投资效率 、 优化政府投资结构 、 完善管理机制体制提供参考 和依 据 。
2 政府投 资项 目全过 程 审计 的必 要性
过程 监管 。 向前延 伸 主要表 现在 通 过参 与项 目的可研 、 立项、 设 计环 节 , 并 进
通过事前, 事 中审计 , 使得建设项 目在前期和实施阶段 已然实现 了基于 既定投资目标的投资控制。 而竣工结( 决) 算阶段和项 目运行阶段的审计重点 在于结算资料的汇总整理和项 目后评价。目前 , 大量的政府投资项 目案例和 数据没有得到有效的归类汇总, 也没有形成相应的信息平台, 实现资源共享。 这 对政 府部 门 开展综 合 性问题 或 数据 分析 、 开展项 目绩 效评 价 分析 以及 优 化 投资结构、 提高投资效率、 改善管理体制等带来不利影响, 难免造成同样 的错 误 多 次犯 的局 面 , 对今 后 的预算 编 制也 不能 发挥 其 指导 作 用 。政府 投 资项 目 绩效评价是一种新的理念, 是指运用统一指标体系和科学的方法 。 根据经济 性、 效率性、 有效性原则 , 对财政投资项 目的资金使用全过程及其产生的经济 效益、 社会效益进行全面、 系统、 科学的评估 、 分析和综合判断。 针对 目前建设 项 目投资失控 , 出现损失浪费的普遍现象, 政府部 门适时开展绩效评价 , 能使 投资监管贴近项 目实际, 挖掘和总结改进项目管理的有效措施。 重视建设项目 的事后是提高投资效率 , 促进建设单位项 目管理和财政资金管理的内在要求。
经 济建 设
政府投资项 目全过程跟踪 审计研 究
探究政府投资项目全过程跟踪审计

探 究政府 投资项 目全过程跟踪审计
摘要 : 项 目的全过程跟踪审计是指利用现代 的审计方法对项 目的决策、 施工、 设计、 竣工结算等过程的规定资产和技术经济形成 过程的合法性、 真实性及有效性作审计监督及评价, 是一种维护国家合法权益, 促进廉政建设的方法。本文说 明了造价管理理念的 内容 , 探讨 了各 个 阶段造 价 控制 的方 法和 审 计方 法 , 对 于有效 控 制项 目的造价 、 降低 审 计风 险都 有 一定 的指 导作用 。
是否合理, 重点加强对施工图预算和设计概算的审计 , 争取能够在源头上对 造价 进行 控制 。 进行 设计 阶段 的项 目投 资控制 , 基本 思想 应 该是 : 预控 为 主 , 使 设 计在 满 足质 量 要 求及 功 能的 条件 下 , 不超 过 计 划 的投 资数 额 , 而 且 要尽 可 能 地节 约 投资。设计阶段的投资控制工作包括 : 第一 , 要协助业 主编写投资规划 , 明确 投资的目标。 第二 , 要帮助并促使设计者对设计方案进行节约挖潜研究 , 以降 低项 目的造 价 。 第三 , 对 主要 设备 进 行选 型 时要进 行一 定 的技 术经 济性 分析 。 第四, 要协助业主进行设备查询 , 审查费用支付 的合同条款及设备 的采购合
资金的管理在整个项 目造价管理中具有重要地位。这个阶段进行项 目造价管 理的主要任务是使实际造价保持在预测值之内, 目标是科学使用建设资金。 在项 目施工阶段 , 审计人员 的审计工作包括合 同履行情况审计和工程结 算审计 。 在第一项工作中, 应 当对合同的履行情况加以监督 , 具体审计工作包 括 审计 合 同的 各个 参与 方有 没 有认 真对 合 同的 条款 进 行履 行 , 有没 有 出现 转 包 和违 法分 包 工程 的情 况 , 然 后是 控 制审计 工 程 的进 度及 工 程 的质 量 。工 程 的进 度控 制审 计 主要 是建立 施 工单 位 的进度 计 划 , 工 程 的质 量 控制 审 计 主要 是 对 其 中单位 是否 建立 质 量控 制体 系进 行 审查 , 对建 筑 材料 、 相关 构 配 件 、 设 备、 半成品及施工机械质量的控制情况提出审计意见 ; 在第二项工作中 , 要对 工程 变更 情况 、 隐蔽 工程 及 现场 签证 、 材料 及设 备 的采 购 进行 审 计 , 审 计 工程
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

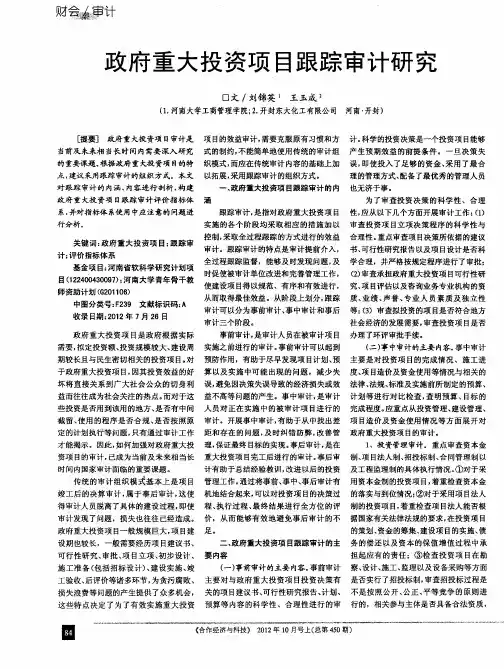

政府重大投资项目跟踪审计研究
论文对绝大多数的朋友们来说是必不可少的,为了让朋友们都能顺利的编写出所需的论文,论文频道小编专门编辑了“政府重大投资项目跟踪审计研究”,希望可以助朋友们一臂之力!
政府重大投资项目是政府根据实际需要,拟定投资额、投资规模较大、建设周期较长且与民生密切相关的投资项目。
对于政府重大投资项目,因其投资效益的好坏将直接关系到广大社会公众的切身利益而往往成为社会关注的热点。
而对于这些投资是否用到该用的地方、是否有中间截留、使用的程序是否合规、是否按照原定的计划执行等问题,只有通过审计工作才能揭示。
因此,如何加强对政府重大投资项目的审计,已成为当前及未来相当长时间内国家审计面临的重要课题。
传统的审计组织模式基本上是项目竣工后的决算审计,属于事后审计,这使得审计人员脱离了具体的建设过程,即使审计发现了问题,损失也往往已经造成。
政府重大投资项目一般规模巨大,项目建设期也较长,一般需要经历项目建议书、可行性研究、审批、项目立项、初步设计、施工准备(包括招标设计)、建设实施、竣工验收、后评价等诸多环节,为贪污腐败、损失浪费等问题的产生提供了众多机会,这些特点决定了为了有效实施重大投资项目的效益审计,需要克服原有习惯和方式的制约,不能简单地使用传统的审计组织模式,而应在传统审计内容的基础上加以拓展,采用跟踪审计的组织方式。
一、政府重大投资项目跟踪审计的内涵
跟踪审计,是指对政府重大投资项目实施的各个阶段均采取相应的措施加以控制,采取全过程跟踪的方式进行的效益审计。
跟踪审计的特点是审计提前介入,全过程跟踪监督,能够及时发现问题,及时促论文联盟使被审计单位改进和完善管理工作,使建设项目得以规范、有序和有效进行,从而取得最佳效益。
从阶段上划分,跟踪审计可以分为事前审计、事中审计和事后审计三个阶段。
事前审计,是审计人员在被审计项目实施之前进行的审计。
事前审计可以起到预防作用,有助于尽早发现项目计划、预算以及实施中可能出现的问题,减少失误,避免因决策失误导致的经济损失或效益不高等问题的产生。
事中审计,是审计人员对正在实施中的被审计项目进行的审计。
开展事中审计,有助于从中找出差距和存在的问题,及时纠错防弊,改善管理,保证最终目标的实现。
事后审计,是在重大投资项目完工后进行的审计。
事后审计有助于总结经验教训,改进以后的投资管理工作。
通过将事前、事中、事后审计有机地结合起来,可以对投资项目的决策过程、执行过程、最终结果进行全方位的评价,从而能够有效地避免事后审计的不足。
二、政府重大投资项目跟踪审计的主要内容
(一)事前审计的主要内容。
事前审计主要对与政府重大投资项目投资决策有关的项目建议书、可行性研究报告、计划、预算等内容的科学性、合理性进行的审计。
科学的投资决策是一个投资项目能够产生预期效益的前提条件。
一旦决策失误,即使投入了足够的资金、采用了最合理的管理方式、配备了最优秀的管理人员也无济于事。
为了审查投资决策的科学性、合理性,应从以下几个方面开展审计工作:(1)审查投资项目立项决策程序的科学性与合理性。
重点审查项目决策所依据的建议书、可行性研究报告以及项目设计是否科学合理,并严格按规定程序进行了审批;(2)审查承担政府重大投资项目可行性研究、项目评估以及咨询业务专业机构的资质、业绩、声誉、专业人员素质及独立性等;(3)审查拟投资的项目是否符合地方社会经济的发展需要,审查投资项目是否办理了环评审批手续。
(二)事中审计的主要内容。
事中审计主要是对投资项目的完成情况、施工进度、项目造价及资金使用等情况与相关的法律、法规、标准及实施前所制定的预算、计划等进行对比检查,查明预算、目标的完成程度。
应重点从投资管理、建设管理、项目造价及资金使用情况等方面展开对政府重大投资项目的审计。
1、投资管理审计。
重点审查资本金制、项目法人制、招投标制、合同管理制以及工程监理制的具体执行情况。
①对于采用资本金制的投资项目,着重检查资本金的落实与到位情况;
②对于采用项目法人制的投资项目,着重检查项目法人能否根据国家有关法律法规的要求,在投资项目的策划、资金的筹集、建设项目的实施、债务的偿还以及资本的保值增值过程中承担起应有的责任;③检查投资项目在勘察、设计、施工、监理以及设备采购等方面是否实行了招投标制,审查招投标过程是不是按照公开、公正、平等竞争的原则进行的,相关参与主体是否具备合法资质,是否存在暗箱操作、串通舞弊等现象;④审查工程项目建设中的设计、施工、监理、材料及设备采购是否订立了合同,审查合同内容是否符合国家法律、法规的要求,合同是否真实有效,并审查合同条款的完整性;⑤审查施工准备情况,包括检查现场准备、技术准备、资源准备是否已达预期目标,为开工做好了充分的准备。
2、建设管理审计。
①审查与项目建设有关的内部控制制度设计是否合理、执行是否有效;
②对承包商施工组织设计和进度计划进行审查,检查施工进度是否与预期目标一致;③审查承包商的质量保证体系是否完备;④审查项目的质量、功能是否达到了预定的标准与目标;
⑤审查是否按规范组织工程竣工验收,并进行了工程建设总结。
3、项目造价审计。
主要是对工程量、工程定额及材料价格的合理性进行审计。
①审查工程量是否存在多报、重报问题;②审查工程定额的使用是否与现行政策的规定一致;③审查实际材料价格与预算的差异是否合理,并对二者之间的价差进行调整。
4、资金使用审计。
主要是对资金的拨付、管理、使用的真实性及合法性进行审计。
①审查建设资金是否能够按照预定的进度及时、足额地拨付;②审查政府相关职能部门是否能认真履行对建设资金的监管责任;③审查拨付的建设资金能否按预定的用途使用;④审查施工单位的财务审批制度是否健全有效,是否存在弄虚作假、以权谋私情况。
(三)事后审计的主要内容。
事后审计主要是对已经完成的政府重大投资项目的投资效果进行分析与评价。
按照投资项目的性质不同,政府重大投资项目包括两类:经营性项目、非经营性项目。
对于经营性项目来说,盈利性是其主要目的,可以用财务效益和国民经济效益这样的经济效益评价指标评价进行事后审计。
对于非经营性项目来说,提供社会公共产品、追求社会效益最大化是其主要目的,所以对于这类投资项目,事后审计的内容主要是评价项目提供的是社会效益和生态环境效益。
三、政府重大投资项目跟踪审计评价指标体系的构建
从审计的实践看,能否构建与审计内容相适应的审计评价指标是审计目标能否实现的一个重要条件。
跟踪审计分为事前、事中和事后三个审计阶段,针对这三个不同阶段审计内容的特点,可以构建不同的评价指标。
(一)事前审计阶段的评价指标。
事前审计的主要内容是政府重大投资项目的投资决策。
主要应设置反映项目建议书、项目可行性研究报告的规范性、科学性和可行性、相关中介机构及投资决策主体的合法性、环评手续的有无等评价指标。
(二)事中审计阶段的评价指标。
政府重大投资项目事中审计的主要内容是投资管理、建设管理、项目造价及资金使用情况。
针对投资管理,主要应设置资本金制、项目法人制、招投标制、合同制、工程监理制的落实情况指标。
对于建设管理,可设置项目管理内控制度健全有效性、施工进度与预期目标一致率、承包商质量保证体系完备性、工程质量达标率、工程竣工验收情况等指标。
对于项目造价,主要应设置工程量、工程定额及材料价格合理率等方面的指标。
对于资金使用情况,应设置资金拨付及时性、资金拨付到位率、资金使用监管完备性、财务审批制度健全有效性、资金使用范围合规性、资金支出合法性、资金支出结构合理性、建设投资增减额、是否存在无效投资和损失浪费现象等指标。
(三)事后审计阶段的评价指标。
事后审计阶段的主要内容是政府重大投资项目的投资效果。
主要应设置经济效益、社会效益和生态环境效益等评价指标。
一是经济效益指标。
对竞争性投资项目的经济效益,可从财务效益和国民经济效益两方面进行评价。
①财务效益的审计可设置财务净现值、财务净现值率、财务内部收益率、投资回收期、投资利润率、实际达到生产能力年限等指标,同时计算固定资产闲置率、资金有效率、项目成本差异比率和损失浪费率等指标,反映项目的财务效益情况;②国民经济效益的审计可以采用社会折现率、影子价格、影子汇率等国民经济评价参数,从国家整体角度审查项目的效益及费用,分析计算项目对国民经济的贡献,审查项目的经济合理性。
二是社会效益指标。
可设置公共设施增长率、新增劳动就业率、地区收入增长率、能源消耗水平、社会满意度、受益者的范围、对地方社区发展的贡献等指标。
三是生态环境效益指标。
可设置水质改善效益、地质灾害防治效益、空气质量改善效益、森林绿化提高率、防洪排涝效益和生物多样性效益等指标,评价项目的生态环境效益。
以上构建的评价指标,是根据对政府重大投资项目效益审计需要进行合理推断的情况下做出的一般判断,这些看似统一的审计评价标准并不一定适合具体的审计项目。
因为政府重大投资项目是多种多样的,而不同类型的项目不可能使用完全相同的评价指标,所以评价审计项目必须针对不同的项目提出具体的评价指标和不同的评价标准。
审计人员应当在上述指标构建体系的指引下,能根据审计项目的具体特点和具体审计目标,有针对性地制定审计评价指标体系。
