2010造价工程师案例分析模拟题案例1背景某地拟新建一个制药项目。

根据预可行性研究提供的工艺设备清单和询价资料,估算该项目主厂房设备投资约4200万元,主厂房的建筑工程费占设备投资的18%,安装工程费占设备投资的12%,其他工程费用按设备(含安装)和厂房投资系数法进行估算,有关系数见表 l。

上述各项费用均形成企业固定资产。

其他工程费用系数表表 l预计建设期第一年的涨价预备费123.83万元,第二年的涨价预备费167.59万元。

基本预备费率为10%。

建设期2年,建设投资第1年投入60%,第2年投入40%。

本项目的资金来源为自有资金和贷款,贷款本金为6000万元,年利率为6%。

每年贷款比例与建设资金投入比例相同,且在各年年中均衡发放。

与银行约定,从生产期的第1年开始,按5年等额还本付息方式还款。

固定资产折旧年限为8年,按平均年限法计算折旧,预计净残值率为5%,在生产期末回收固定资产余值。

项目生产期为8年,流动资金总额为500万元,全部源于自有资金。

生产期第1年年初投入流动资金总额的30%,其余70%于该年年末投入。

流动资金在计算期末全部回收。

预计生产期各年的经营成本均为2000万元(不含增值税进项税额),销售收入(不含增值税销项税额)在生产期第1年为4000万元,第2至第8年均为5500万元。

营业税金及附加占销售收入的比例为5%,所得税率为33%,行业基准收益率ic=15%。

问题:1.估算该项目的建设投资。

2.计算建设期利息以及还款期第1年的还本额和付息额。

3.计算固定资产净残值、各年折旧额(要求列出计算式)。

4.编制项目投资现金流量表(将相关数据直接填入答题附表中。

计算项目投资税后财务净现值。

并评价本项目在财务上是否可行。

(不考虑借款在折旧和残值中的影响)项目投资现金流量表说明:计算调整所得税时,不考虑融资对资产的影响。

1.先采用比例估算法估算主厂房的建筑工程费和安装工程费,再用设备和厂房系数法估算其他工程费用。

2010年造价工程师考试工程造价案例分析真题

2010年造价工程师考试工程造价案例分析真题

2010年造价工程师考试工程造价案例分析真题试题一(20分)2009年初,某业主拟建一年产15万吨产品的工业项目。

已知2006年已建成投产的年产12万吨产品的类似项目。

投资额为500万元。

自2006年至2009年每年平均造价指数递增3%.拟建项目有关数据资料如下:1.项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。

残值率为4%,固定资产余值在项目运营期末收回。

2.运营期第1年投入流运资金150万元,全部为自有资金,流动资金在计算期末全部收回。

3.在运营期间,正常年份每年的营业收入为1000万元,总成本费用为500万元,经营成本为350万元,营业税及附加税率为6%,所得税率为25%,行业基准投资回收期为6年。

4.投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。

5.为简化起见,将“调整所得税”列为“现金流出”的内容。

问题:1.试用生产能力指数法列式计算拟建项目的静态投资额。

2.编制融资前该项目的投资现金流量表,将数据填入答题纸表1.1中,并计算项目投资财务净现值(所得税后)。

3.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。

(计算结果及表中数据均保留两位小数)试题二(20分)某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F1和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2.1.表2.1 各方案评价指标的评价结果和估算总造价表功能方案A 方案B 方案C功能适用性(F1) 9 分 8 分 10 分经济合理性(F2) 8 分 10 分 8 分结构可靠性(F3) 10 分 9 分 8 分外形美观性(F4) 7 分 8 分 9 分与环境协调性(F5) 8 分 9 分 8 分估算总造价(万元) 6500 6600 6650问题:1.用0-4评分法计算各功能的权重,将计算结果填入答题纸表2.1中。

2010案例分析模拟试题c答案及评分标准_secret

2010案例分析模拟试题c答案及评分标准_secret

2010案例分析模拟试题C答案及评分标准试题一:问题1:解:拟建项目综合生产车间主设备投资=2200×(3000/2000)0.85×1.20=3726.33万元(2分)问题2:解:拟建项目综合生产车间投资额=设备费用+建筑工程费用+安装工程费用(1)设备费用=3726.33×(1+1.10×0.12+1.05×0.01+1.00×0.04+1.05×0.02+1.20×0.09+1.20×0.18)=3726.33×(1+0.528) =5693.83万元(2分)(2)建筑工程费用=3726.33×(1.05×0.27)=1056.41万元(0.5分)(3)安装工程费用=3726.33×(1.10×0.13)=532.87万元(0.5分)拟建项目综合生产车间投资额=5693.83+1056.41+532.87=7283.11万元(1分)问题3:解:(1)工程费用=拟建项目综合生产车间投资额+附属工程投资=7283.11+2035+970+2500+1500+1300+80=15668.11 万元(1分)(2)工程建设其他费用=工程费用×工程建设其他费用百分比=15668.11×20%=3133.62万元(0.5分)(3)基本预备费=(工程费用+工程建设其他费用)×基本预备费率=(15668.11+ 3133.62)×5%=940.09万元(0.5分)(4)静态投资合计=15668.11+ 3133.62+940.09=19741.82万元(1分)(5)建设期各年静态投资第1年:19741.82×60%=11845.09万元第2年:19741.82×40%=7896.73万元(6)涨价预备费涨价预备费=11845.09×〔(1+3%)1(1+3%)0.5(1+3%)1-1-1〕+7896.73×〔(1+3%)1(1+3%)0.5(1+3%)2-1-1〕=537.01+605.65=1142.66万元(2分)(7)预备费预备费=940.09+1142.66=2082.75万元拟建项目全部建设投资=19741.82+2082.75=21824.57万元(1分)(8)拟建项目建设投资估算表(5分)表A.20拟建项目建设投资估算表单位:万元序号工程费用名称建筑工程费设备购置费安装工程费工程建设其他费合计比例(%)1 工程费9036.41 5748.83 882.87 15668.11 75.021.1 综合生产车间1056.415693.83532.877283.111动力系统1800.00 35.00 200.00 2035.001.3 机修系统800.00 20.00 150.00 970.001.4 行政办公楼2500.00 2500.001.5 宿舍工程1500.00 1500.001.6 总图工程1300.00 1300.001.7 场外工程80.00 80.002 工程建设其他费3133.623133.6215.00合计(1+2)9036.41 5748.83 882.87 3133.6218801.733 预备费2082.75 2082.75 9.983.1 基本预备费940.09 940.093.2 涨价预备费1142.66 1142.66建设投资合计(1+2+3) 9036.41 5748.83 882.87 5216.37 20884.48 100.00 比例(%)43.26 27.75 4.23 24.98 100.00问题4:解:建设期每年贷款额:建设期每年贷款额=建设投资×30% =(静态投资+涨价预备费)×30%第1年贷款额=(11845.09+537.01)×30%=3714.63 万元第2年贷款额=(7896.73+605.65)×30%=2550.71 万元(2) 建设期贷款利息:第1年贷款利息=(0+3714.63÷2)×7.85%=145.80万元(0.5分)第2年贷款利息=〔(3714.63+145.80)+(2550.71÷2)〕×7.85%=403.16万元(0.5分)建设期贷款利息合计=145.80+403.16=548.96万元(1分)试题二:问题l :解:从工期控制的角度,先施工工作J ,后施工工作F 较合理。

2010年造价工程师《案例分析》考试真题

2010年造价工程师《案例分析》考试真题

2010年造价工程师《案例分析》考试真题试题一:(20分)1、项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。

2、项目资金来源为自有资金和贷款。

建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。

流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。

3、固定资产使用年限为8年,采用直线法折旧,残值为100万元。

4、项目贷款在运营期的6间,按照等额还本、利息照付的方法偿还。

5、项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。

不考虑项目维持运营投资、补贴收入。

6、企业所得税率为25%,营业税及附加税率为6%。

问题:1、列式计算建设期贷款利息、固定资产年折旧费喝计算期第8年的固定资产余值。

2、计算各年还本、付息额及总成本费用,并将数据填入答题纸表1.1和表1.2中。

3、列式计算计算期第3年的所得税。

从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。

(计算结果保留两位小数)试题二:(20分)某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。

两方案除方案一机械台班消耗以后的直接工程费相关数据见表2.1。

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。

测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。

问题:1、计算按照方案一完成每m3工程量所需的机械台班消耗指标。

2、方案一和方案二每1000m3工程量的直接工程费分别为多少万元?3、当工期为12个月时,试分析两方案适用的工程量范围。

2010年造价工程师考试《工程造价案例分析》摸底评测二

2010年造价工程师考试《工程造价案例分析》摸底评测二

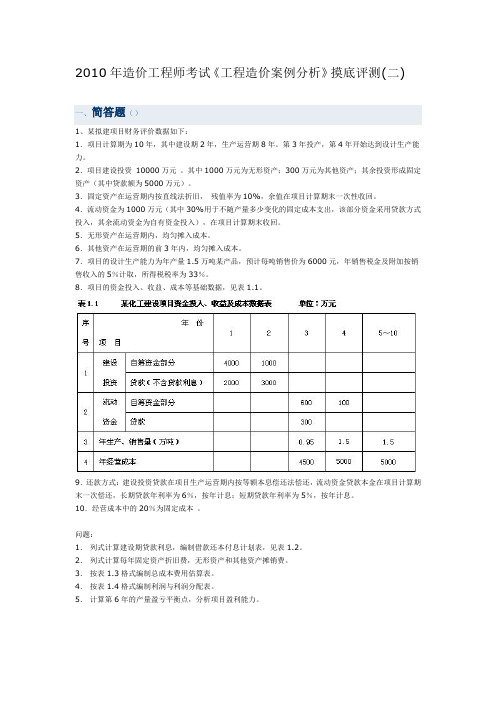

2010年造价工程师考试《工程造价案例分析》摸底评测(二)一、简答题()1、某拟建项目财务评价数据如下:1.项目计算期为10年,其中建设期2年,生产运营期8年。

第3年投产,第4年开始达到设计生产能力。

2.项目建设投资10000万元。

其中1000万元为无形资产;300万元为其他资产;其余投资形成固定资产(其中贷款额为5000万元)。

3.固定资产在运营期内按直线法折旧,残值率为10%,余值在项目计算期末一次性收回。

4.流动资金为1000万元(其中30%用于不随产量多少变化的固定成本支出,该部分资金采用贷款方式投入,其余流动资金为自有资金投入),在项目计算期末收回。

5.无形资产在运营期内,均匀摊入成本。

6.其他资产在运营期的前3年内,均匀摊入成本。

7.项目的设计生产能力为年产量1.5万吨某产品,预计每吨销售价为6000元,年销售税金及附加按销售收入的5%计取,所得税税率为33%。

8.项目的资金投入、收益、成本等基础数据,见表1.1。

9.还款方式:建设投资贷款在项目生产运营期内按等额本息偿还法偿还,流动资金贷款本金在项目计算期末一次偿还,长期贷款年利率为6%,按年计息;短期贷款年利率为5%,按年计息。

10.经营成本中的20%为固定成本。

问题:1.列式计算建设期贷款利息,编制借款还本付息计划表,见表1.2。

2.列式计算每年固定资产折旧费,无形资产和其他资产摊销费。

3.按表1.3格式编制总成本费用估算表。

4.按表1.4格式编制利润与利润分配表。

5.计算第6年的产量盈亏平衡点,分析项目盈利能力。

2、某咨询公司受业主委托,对某设计院提出的某工业厂房8000m2屋面工程的A、B、C三个设计方案进行评价。

该厂房的设计使用年限为40年。

咨询公司评价方案中设置功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)等五项评价指标。

该五项评价指标的重要程度依次为:F1、F3、F2、F5、F4,各方案的每项评价指标得分见表2.1。

2010年造价工程师考试《案例分析》真题-中大网校

2010年造价工程师考试《案例分析》真题-中大网校

2010年造价工程师考试《案例分析》真题总分:140分及格:84分考试时间:240分案例分析(每题20分)(1)<Ahref="javascript:;"></A>(2)<Ahref="javascript:;"></A>(3)<Ahref="javascript:;"></A>(4)<Ahref="javascript:;"></A>(5)<Ahref="javascript:;"></A>案例分析(每题40分)(1)<Ahref="javascript:;"></A>(2)<Ahref="javascript:;"></A>(3)<Ahref="javascript:;"></ A>答案和解析案例分析(每题20分)(1) :1.(1)建设期贷款利息第1年贷款利息=500/2×6%=15.O0(万元)第2年贷款利息=[(500+15)+500/2]×6%=45.90(万元)建设期贷款利息=15+45.90=60.90(万元)(2)固定资产年折旧费=(2000+60.90-100)/8=245.11(万元)(3)计算期第8年的固定资产余值=固定资产年折旧费×(8-6)+残值=245.11×2+100=590.22(万元)(或=2000+60.90-245.11×6=590.24(万元))2.填写借款还本付息计划表和总成本费用估算表,如下表所示。

借款还本付息计划表<A >< /A>总成本费用估算表<A ></A>3.(1)计算期第3年的所得税第3年营业税及附加:700×6%=42(万元)所得税=(营业收人-营业税及附加-总成本费用)×25%第3年所得税=(700-42-558.76)×25%=24.81(万元)(2)计算期第8年的现金流入第8年的现金流入=(营业收入+回收固定资产余值+回收流动资金)=1000+590.22+300=1890.22(万元)计算期第8年的现金流出<(2) :1.方案一机械纯工作1h的生产率=60/12×0.3=1.5(m<SUP>3</SUP>/h)机械产量定额=1.5×8×0.8=9.6(m<SUP>3</SUP>/台班)机械定额时间=1/9.6=0.10(台班)每m3工程量机械台班消耗=0.10(1+25%)=0.13(台班/m<SUP>3</SUP>)2.方案一直接工程费=700+1.8×100+0.13×800=984(元/m<SUP>3</SUP>)每1000m3工程量直接工程费=984×1000=984000(元)=98.4(万元)方案二直接工程费=700+1.0×100+0.375×800=1100(元/m<SUP>3</SUP>)每1000m3工程量直接工程费=1100×1000=1100000(元)=110(万元)3.设工程量为Q(m3)则方案一:C1=160+35×12+0.0984Q=580+0.0984Q方案二:C2=200+25×12+0.1100Q=500÷0.1100Q=580+0.0984Q=500+0.1100Q求得盈亏平衡点为:Q=6896.55m3(盈亏平衡图如下图所示)<A ></A>结论:当工程量小于6896.55m3选用方案二;当工程量大于6896.55m<SUP>3</SUP>选用方案一。

2010年造价师考试案例分析试题与答案

2010年造价工程师考试《工程造价案例分析》试题试题一:(20分)1、项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。

2、项目资金来源为自有资金和贷款。

建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。

流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。

3、固定资产使用年限为8年,采用直线法折旧,残值为100万元。

4、项目贷款在运营期的6间,按照等额还本、利息照付的方法偿还。

5、项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。

不考虑项目维持运营投资、补贴收入。

6、企业所得税率为25%,营业税及附加税率为6%。

问题:1、列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。

2、计算各年还本、付息额及总成本费用,并将数据填入答题纸表1.1和表1.2中。

3、列式计算计算期第3年的所得税。

从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。

(计算结果保留两位小数)试题二:(20分)某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。

两方案除方案一机械台班消耗以后的直接工程费相关数据见表2.1。

方案1 方案2材料费(元/m3)700 700人工消耗(工日/m3) 1.8 1机械台班消耗(台班/m3)0.375工日单价(元/工日)100 100台班费(元/台班)800 800为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。

测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3 ,该机械的正常利用系数为0.8,机械幅度差系数为25%。

2010年造价工程师《工程造价案例分析》全真模拟试题及详解(一)

2010年造价工程师《工程造价案例分析》全真模拟试题及详解(一) 本套试题是遵循根据最新《全国造价工程师考试大纲》的要求,根据最近的造价工程师的命题规律编写的,基本涵盖了所有重要考点,其难度、题型、题量和命题的风格接近于考试真题(对其答案进行了详细的分析和说明)。

该套试卷共包含有6道案例分析题。

【部分内容展示】2010年造价工程师《工程造价案例分析》全真试题及详解(一)试题一(20分)某企业拟投资建设一项生产性项目,各项基础数据如下:1.项目建设期1年,第2年开始投入生产经营,运营期8年。

2.建设期间一次性投入建设投资额为850万元,全部形成固定资产,固定资产投资方向调节税税率为0。

固定资产使用年限为8年,到期预计净残值率为4%,按照平均年限法计算折旧。

3.建设期贷款500万元,贷款年利率为6.6%,运营期前6年按照等额本息法偿还。

4.流动资金投入为200万元,在运营期的前两年均匀投入,运营期末全额回收。

流动资金来源全部为银行贷款,贷款年利率为3.5%,还款方式为运营期内每年末支付利息,项目期末一次性偿还本金。

5.运营期第1年生产负荷为60%,第2年达产。

6.运营期内正常年份各年的销售收入为450万元,经营成本为200万元。

运营期第1年营业收入和经营成本均按正常年份的60%计算。

7.营业税金及附加合并税率为6%,企业所得税税率为33%。

8.该行业基准收益率为10%,基准投资回收期为7年。

9.折现系数取3位小数,其余各项计算保留2位小数。

【问题】1.编制借款还本付息计划表。

2.列式计算运营期各年的总成本费用。

3.编制该项目投资现金流量表及延长表。

4.计算所得税前和所得税后项目静态、动态投资回收期。

5.计算所得税前和所得税后项目投资财务净现值。

6.从财务评价角度分析该项目的可行性及盈利能力。

【答案】1.建设期贷款利息=(0+500&divide;2)&times;6.6%=16.50(万元),长期借款每年应还本息和=(500+16.5)&times;(A/P,6.6%,6)=107.03(万元)。

[工程类试卷]2010年注册造价工程师(工程造价案例分析)真题试卷及答案与解析

2010年注册造价工程师(工程造价案例分析)真题试卷及答案与解析一、必答题0 某工程建设项目已知情况如下。

1.项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。

2.项目资金来源为自有资金和贷款。

建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。

流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。

3.固定资产使用年限为8年,采用直线法折旧,残值为100万元。

4.项目贷款在运营期的6年间,按照等额还本、利息照付的方法偿还。

5.项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。

不考虑项目维持运营投资、补贴收入。

6.企业所得税税率为25%,营业税及附加税税率为6%。

(计算结果均保留2位小数)[问题]1 列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。

2 计算各年还本、付息额及总成本费用,并将数据填入下表中。

3 列式计算计算期第3年的所得税。

从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。

3 某工程有两个备选施工方案:采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元1/月。

两方案除方案一机械台班消耗以外的直接工程费相关数据见下表。

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。

测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。

(计算结果保留2位小数) [问题]4 计算按照方案一完成每m3工程量所需的机械台班消耗指标。

5 方案一和方案二每1000m3工程量的直接工程费分别为多少万元?6 当工期为12个月时,试分析两方案适用的工程量范围。

2010年造价师考试案例分析试题与答案(清晰无误版本)

2010年造价工程师考试《工程造价案例分析》试题试题一:(20分)1、项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。

2、项目资金来源为自有资金和贷款。

建设期内,每年均衡投入自有资金和贷款各500万元,贷款年利率为6%。

流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。

3、固定资产使用年限为8年,采用直线法折旧,残值为100万元。

4、项目贷款在运营期的6间,按照等额还本、利息照付的方法偿还。

5、项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收入和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。

不考虑项目维持运营投资、补贴收入。

6、企业所得税率为25%,营业税及附加税率为6%。

问题:1、列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。

2、计算各年还本、付息额及总成本费用,并将数据填入答题纸表1.1和表1.2中。

3、列式计算计算期第3年的所得税。

从项目资本金出资者的角度,列式计算计算期第8年的净现金流量。

(计算结果保留两位小数)试题二:(20分)某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。

两方案除方案一机械台班消耗以后的直接工程费相关数据见表2.1。

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。

测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3 ,该机械的正常利用系数为0.8,机械幅度差系数为25%。

问题:1、计算按照方案一完成每m3 工程量所需的机械台班消耗指标。

2、方案一和方案二每1000 m3工程量的直接工程费分别为多少万元?3、当工期为12个月时,试分析两方案适用的工程量范围。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2010年全国造价工程师执业资格考试《案例分析》模拟试卷C卷案例一某建设项目有关资料如下:1.项目计算期10年,其中建设期2年。

项目第3年投产,第5年开始达到100%设计生产能力。

2.项目建设投资9000万元,其中预计8500万元形成固定资产,500万元形成无形资产。

固定资产年折旧费为673万元,固定资产余值在项目运营期末收回。

3.无形资产在运营期8年中,均匀摊入成本。

4.流动资金为1000万元,在项目计算期末收回。

5.项目的设计生产能力为年产量1.1万吨,预计每吨销售价为6000元,年销售税金及附加按销售收入的5%计取,所得税率为33%。

6.项目的资金投入、收益、成本等基础数据,见表1。

表 1 建设项目资金投入、收益及成本表单位:万元序号年份项目1 2 3 4 5—101 建设资本金部分3000 1000 投资贷款(不含贷款利息) 45002 流动资本金部分400资金贷款100 5003 年销售量(万吨) 0.8 1.0 1.14 年经营成本4200 4600 50007.还款方式:在项目运营期间(即从第3年至第10年)按等额本金法偿还,流动资金贷款每年付息。

长期贷款利率为6.22%(按年付息),流动资金贷款利率为3%。

8.项目的固定成本为经营成本的80%。

(所有表中数字按四舍五入取整 )。

问题:1.计算无形资产摊销费。

2.编制借款还本付息表,把计算结果填入表 2中3.编制总成本费用估算表,把计算结果填入答题纸表 3中。

4.编制项目利润与利润分配表,把计算结果填入答题纸表 4中。

盈余公积金提取比例为10%。

5.计算第7年的产量盈亏平衡点(保留两位小数)和单价盈亏平衡点(取整),分析项目盈利能力和抗风险能力。

(保留2位小数)6、请列式计算第8年总投资收益率,是否可以据此数据判断项目的盈利能力?为什么?需要和什么标准比较可以判断盈利能力?(保留三位小数)7、列式计算第8年的资本金净利润率。

(保留三位小数)表2 项目还本付息表单位:万元序号年份项目1 2 3 4 5 6 7 8 9 101 年初累计借款2 本年新增借款3 本年应计利息4 本年应还本金5 本年应还利息表3 总成本费用估算表单位:万元序号年份项目3 4 5 6 7 8 9 101 经营成本2 折旧费3 摊销费4 利息支出4.1 长期借款利息4.2 流动资金借款利息5 总成本费用5.1 固定成本5.2 可变成本表4 利润与利润分配表单位:万元序号年份项目3 4 5 6 7 8 9 101 销售收入2 总成本费用3 销售税金及附加4 利润总额5 所得税6 净利润7 盈余公积金(6)x10%8 可供分配利润案例二某项目有三个主要风险变量:固定资产投资、年销售收入和年经营成本,数据及其概率分布如表1所示:表1 主要风险变量数据及其概率分布表固定资产投资万元年经营成本万元年销售收入万元寿命(年)数值概率数值概率数值概率数值概率80000 1.00 12000 1.00 20000 0.30 18 0.2025000 0.40 20 0.4030000 0.30 22 0.40 合计 1 1 其中贴现率为10%,计算该项目经济效益期望值。

案例三某国企投资的工程,拟通过公开招标方式面向国内外,分别选择建安工程施工、装修工程设计和装修工程施工单位。

委托了有资质的招标代理进行招标。

施工过程也委托了监理单位监理。

在工程实施过程中,发生如下事件:事件1、招标代理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:⑴获得过国家级工程质量奖项⑵在项目所在地行政辖区内进行了工商注册登记⑶拥有国有股份⑷取得安全生产许可证。

事件2、招标文件规定,招标准备采用资质预审制度和后审制度相结合办法,对于报名参加资格审查的单位,不管多少单位,最后择优选出12家单位参与投标。

在资格审查文件中规定要审查投标单位“履行合同的能力,包括专业、技术资格和能力,资金、设备和其他物质设施状况,管理能力,经验、信誉和相应的从业人员;”。

事件3、A单位通过了资格预审,收到了通知,但是由于公司经理出国,在招标代理单位规定的时间内未能回复,在发售标书时提出希望获得标书。

业主代表表示同意该单位投标,但是,招标代理机构不同意。

事件4、招标前业主提出出于组织方便,建议国内国外企业分别组织勘察和答疑,最后将所有的答疑和对标书的修改要注明提问单位,以中英文2种方式(已注明以中文为准)统一发给各个投标人。

事件5、招标人的招标文件中规定了投标控制价8800万。

B单位投标文件正本中计算分部分项清单合计为8700万。

C单位投标报价为8850万,但是在投标截止前提出符合密封条件的补充文件,即一张A4的声明书,上面有公章和法人代表签字。

文件提出报价总价可以修改为8700万,其他不动。

招标代理机构依然认为C单位不符合要求,要予以废标,C 单位提出了异议。

事件6、建安工程施工单位与建设单位按招标文件的合同文本签订合同后,在施工中突遇合同中约定属于不可抗力的事件,造成经济损失(见表 1)和工地全面停工15天。

由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。

表 1 经济损失表序号项目金额(万元)1 建安工程施工单位采购的已运至现场待安装的设备修理费 5.02 现场施工人员受伤医疗补偿费 2.03 已通过工程验收的供水管爆裂修复费0.54 建设单位采购的已运至现场的水泥损失费 3.55 建安工程施工单位配备的停电时用于应急施工的发电机修复费0.26 停工期间施工作业人员窝工费8.07 停工期间必要的留守管理人员工资 1.58 现场清理费0.3合计21.0 事件7、在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。

装修工程施工单位向项目监理机构提出变更设计和费用索赔申请。

问题:1.逐条指出事件1中招标代理单位是否应采纳建设单位提出的要求,分别说明理由。

2、事件2资格审查程序是否妥当?资格审查办法采用的是什么办法?这种方法和另一种方法相比增加了什么环节?这个环节主要标准包括什么?3、资格审查还需要哪些方面?4、事件3应如何处理?5、事件4中有何不妥?应如何来做?6、请分析事件6中各方做法是否正确?评标时应如何处理?7.事件7中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?试题四某市一项重点工程,采用工程量清单方式公开招标。

招标文件中附有该项目土建工程工程量清单,要求投标人根据本企业能力确定直接工程费、措施费、管理费率、利润率(规费费率为5%,税率为3.41%为统一规定要求)。

经资格审查后确定的合格投标人的名单包括A、B、C、D、E等5家资信和能力符合要求的施工企业。

各投标人按技术标、商务标分别装订报送投标文件。

评标委员会由7人组成,采用综合评估法,评标指标与评分规则如下:1、评标指标及其权重:(1)技术标为30分,其中:项目经理部人员配备8分、施工工艺与方法8分、进度计划与现场布置8分、保证措施与管理体系6分。

各投标人技术标得分见表3-1。

技术标得分汇总表表3-1指标及分值得分投标人项目经理部人员配备(8分)施工工艺与方法(8分)进度计划与现场布置(8分)保证措施与管理体系(6分)小计(30分)A 7 6 8 6 27B 7 6 7 6 26C 8 7 7 5 27D 7 6 6 5 24E 8 6 6 5 25(2)商务标占总分的70%(其中报价占40%,工期占20%,企业信誉占10%)。

(3)各单项评分满分均为100分,计算中小数点后取一位。

(4)报价评分原则是:以标底的(-10%,+10%)为有效标,超过则认为是废标,计分是-3%为100分,标价每上升1%扣2分,低于1%扣1分。

标底为各有效投标的算术平均值。

(5)工期评分原则是:以标底工期为100分,每提前5%加10分,超过规定工期为废标。

(6)企业信誉评分原则是:以企业近三年工程优良率为准,100%为满分。

如有国家级获奖工程,每项加20分,如有省市奖优良工程每项加10分。

各投标人的报价情况、工期及企业信誉情况,如表3-2、表3-3所示。

各投标人的报价情况表3-2投标人A B C D E分部分项工程清单计价(万元)3079326990322002752228314措施项目费用(万元)27881822184020012088其他项目费用(万元)258267272223233各投标人的工期及企业信誉情况表3-3项目投标单位工期(月)企业信誉近三年优良工程率及获奖工程项目班子施工经验(承建类似工程百分比)A 36 50%,获省优工程一项30%B 36 40%30% C 34 55%,获鲁班奖工程一项 40% D 37 40% 50% E 35 50% 20% 计划工期36问题:对各投标单位按评标原则进行评分,以最高分确定中标单位。

试题五某项工程项目施工合同于2006年12月签订,合同工期为18个月,合同自2007年1月开始施工,施工单位按合同要求编制了混凝土结构工程施工进度时标网络图(图5-1),并经监理工程师审核批准。

1图5-1 工程时标网络计划图该项目的各项工作均按照最早开始时间安排,且各项工作每月所完成的工程量相等,即均衡进度。

各工作的计划工程量和实际工程量如表5-1所示。

工作D 、E 、F 的实际工作持续时间与计划工作持续时间相同。

各单项工程的计划工程量和实际工程量 表5-1 单项工程A B C D E F G H 计划工程量(m 3) 8600 9000 5400 10000 5200 6200 1000 3600 实际工程量(m 3) 86009000540092005000580010005000合同规定,混凝土结构工程综合单价为1000元/m 3,按月结算。

结算价按项目所在地混凝土结构工程价格指数进行调整,项目实施期间各月的混凝土结构工程价格指数如表5-2所示。

混凝土结构工程价格指数表 表5-2时间1月 2月 3月 4月 5月 6月 7月 8月 9月混凝土结构工程价格指数(%)115105110115110110120110110施工期间,由于建设单位原因使工作H 的开始时间比计划的开始时间推迟了一个月,并由于工作H 工程量的增加使该工作的工作持续时间延长了一个月。

问题:1、按施工进度计划编制资金使用计划,将结果填入表格中。

2、计算工作H 各月的已完工程计划费用和已完工程实际费用。

3、计算8月末的费用偏差和进度偏差(用费用额表示).A C F BDGEH案例六:六、某接待室工程施工图及设计说明如下图所示:某接待室工程施工图接待室工程施工图设计说明1、结构类型及标高本工程为砖混结构工程。
