第4章建设工程项目投资决策阶段工程造价管理
造价工程师考试全四科教材章节目录

造价工程师考试全四科教材章节目录造价工程师考试是衡量造价工程师专业技能和知识水平的重要途径。
为了帮助广大考生更好地了解和准备考试,本文将详细介绍造价工程师考试全四科教材的章节目录。
一、建设工程造价构成第一章节:概述1、我国建设项目投资及工程造价的构成2、国外建设工程造价构成第二章节:设备及工器具购置费用的构成和计算1、设备购置费的构成和计算2、工器具及生产家具购置费的构成和计算第三章节:建筑安装工程费用构成和计算1、建筑安装工程费用的构成2、直接费3、间接费4、利润及税金5、国外建筑安装工程费用的构成第四章节:工程建设其他费用的构成和计算1、建设用地费2、与项目建设有关的其他费用二、建设工程计价第一章节:建设工程造价的确定与控制1、工程造价的确定方法与依据2、工程造价的控制方法与措施第二章节:建设工程招标投标管理1、招标投标制度及实施办法2、招标文件及投标文件的编制3、评标定标方法和合同签订第三章节:建设工程合同管理1、建筑工程合同类型及选择2、工程合同的签订与履行3、工程合同的风险管理和纠纷处理第四章节:建设工程索赔管理1、工程索赔的基本概念和原则2、工程索赔的处理程序和依据3、工程索赔的策略和技巧4、工程索赔案例分析三、建设工程造价案例分析第一章节:建设工程造价分析的基本原理和方法1、建设工程造价分析的概念和目的2、建设工程造价分析的基本方法3、建设工程造价分析的程序和步骤第二章节:建设工程投资决策阶段的造价分析1、建设工程投资决策阶段的影响因素及控制要点2、建设工程项目可行性研究阶段的投资估算方法及应用实例分析题,15分;题二,10分;题三,10分;题四,10分;题五,15分;题六,15分;题七,10分;题八,10分;题九,10分;题十,10分。
共 100分。
造价工程师考试教材:造价管理随着中国建筑行业的快速发展,造价工程师的需求越来越大。
作为建筑领域中的重要职业,造价工程师负责项目的投资估算、工程概算、施工图预算、竣工结算等关键环节,对项目的成本、效益及投资回报有着重大影响。
建设工程造价管理教材

2.5.1 建设工程定额 2.5.1.1 定额的概念(P32)
2.5.1.2 定额的地位和作用 1.建设工程定额的地位 2.建设工程定额的作用 2.5.1.3建设工程定额体系 1.按消耗物质内容:人工、材料、机械 2.按用途:预算(基础)、概算、估算 3.按专业:建筑、安装、铁路、公路、水利…… 4.按适用范围:国家、行业、地区、企业 5.按费用构成:直接、间接、其他
第二章 建设项目造价的构成和 计价依据
2.3.1.2建筑安装工程费用包括的内容(直接费、间接费、利润、税金) 1.建筑工程费用包括的内容 2.安装工程费用包括的内容 2.3.2 直接费 2.3.2.1 直接工程费 在工程施工过程中直接耗费的构成工程实体或有助于工程形成的各种 费用,包括人工费、材料费和施工机械使用费。 人工费:从事建筑安装工程施工的生产工人开支的各项费用。 材料费:构成工程实体的原材料、辅助材料、构配件、零件、半成品 的费用 施工机械使用费:施工机械作业所发生的机械使用费以及机械安拆费 和场外运费
4.1.5 可行性研究的阶段(P66 表4-1) 1.投资机会研究:为项目投资方向和设想提建议 2.初步可行性研究:判定是否有必要进行详细可行性研究 3.详细可行性研究:项目投资决策的基础 4.1.6 可行性研究报告的主要内容(熟悉)
第四章 建设项目决策阶段的造价控制
4.2 建设项目的投资估算
4.2.1 投资估算及其作用 1.投资估算 在对项目的建设规模、产品方案、工艺技术及设备方案、工程方案及项目实施进度等进行研究 并 基本确定的基础上,估算项目所需资金总额并测算建设期分年资金使用计划。 2.投资估算的作用 4.2.2 投资估算的编制依据与原则 1.投资估算的编制依据 ① 项目建议书、可行性报告 ② 建设规模、产品方案 ③ 工程项目一览表 ④ 设计方案、设计图、主要设备、材料表 ⑤ 投资估算指标、概预算定额、材料预算单价、设备价格、运杂费率等 ⑥ 同类型建设项目的投资经济指标、概预算 ⑦ 资金贷款利率、对建设投资的收益率要求等 ⑧ 当地的费用标准、历年的调价系数、现场有关情况 2.投资估算的原则
建设工程造价管理_第四章 第四节 工程寿命周期成本分析_2013年版

1、某项目建设期为2年,建设期内每年初贷款1000万元,年利率为8%。
若运营期前5年每年末等额偿还贷款本息,到第5年末全部还清。
则每年末偿还贷款本息()万元。
A:482.36B:520.95C:562.63D:678.23答案:C2、某企业第1至5年每年初等额投资,年收益率为10%,按复利计息,该企业若想在第5年末一次性回收投资本息1000万元,应在每年初投资()万元。
A:124.18B:148.91C:163.80D:181.82答案:B3、在项目偿债能力评价中,借款偿还期指标不适用于评价()的项目。
A:投资规模大B:投资规模小C:预先给定偿债备付率D:预先给定借款偿还期答案:D4、在评价投资方案经济效果时,与静态评价方法相比,动态评价方法的最大特点是()。
A:考虑了资金的时间价值B:适用于投资方案的粗略评价C:适用于逐年收益不同的投资方案D:反映了短期投资效果答案:A5、总投资收益率指标中的收益是指项目建成后()。
A:正常生产年份的年税前利润或运营期年平均税前利润B:正常生产年份的年税后利润或运营期年平均税后利润C:正常生产年份的年息税前利润或运营期年平均息税前利润D:投产期和达产期的盈利总和答案:C6、基准收益率作为投资决策者对项目资金时间价值的估价,是投资资金应当获得的()盈利率水平。
A:最低B:最高C:平均D:机会答案:A7、进行独立型投资方案经济效果评价时,认为方案在经济上可行、能够通过绝对经济效果检验的条件是()。
A:增量投资收益率不小于基准投资收益率B:静态投资回收期不超过基准投资回收期C:投资收益率非负D:增量投资回收期不超过基准投资回收期答案:B8、某投资方欲投资20000万元,4个可选投资项目所需投资分别为5000万元、6000万元、8000万元、12000万元,投资方希望至少投资2个项目,则可供选择的组合方案共有()个。
A:5B:6C:7D:8答案:C9、某项目有甲、乙、丙、丁4个可行方案,投资额和年经营成本见下表。
建设工程造价管理办法

中国中煤能源集团有限公司建设工程造价管理(暂行)办法第一章总则第一条为加强中国中煤能源集团有限公司(以下简称集团公司)建设工程项目管理,规范计价行为,合理确定工程造价,有效控制工程建设成本,提高建设项目投资效益,根据国家有关法律、法规并结合集团公司实际,特制定本办法。
第二条凡在集团公司及所属全资子公司、分公司、控股公司及均股公司(以下简称建设单位)范围内的新建、改扩建和技术改造项目,其建设工程的造价管理和控制工作,均须遵守本办法。
第三条建设工程造价是指建设项目从筹建直至建成、竣工验收交付使用的整个建设期间所花费的全部费用,包括建筑安装工程费、设备及工器具购置费、工程建设其他费用、预备费、建设期间贷款利息等。
第四条工程造价管理是指对建设项目投资估算、初步设计概算、施工图预算,工程招投标、合同价确定及调整、工程结、决算等的全过程、全要素、全风险和全团队管理工作。
工程造价管理工作贯穿建设项目规划、设计、采购、建设、竣工验收及交付的全过程,各级管理人员应树立全过程的成本管理和风险控制意识,加强合同管理,科学、合理确定和有效控制工程造价,提高建设项目投资收益。
第二章工程造价管理职责第五条集团公司主要履行以下工程造价管理职责:(一)负责国家、行业有关工程造价管理政策、法规、规范、标准等的贯彻,并对执行情况进行监督、检查;(二)负责制定集团公司工程造价管理和控制的各项控制制度;(三)负责集团公司投资估算、初步设计概算、施工图预算、工程招投标、招标控制价、合同价、工程结算等管理工作;(四)负责审核备案项目建设工程造价5%以下的超概事项,审核上报重要超概(5-10%)和重大超概(10%以上)事项;审核重大设计变更的费用调整;(五)负责检查、监督设计概算、年度基本建设投资计划的执行情况;(六)负责本系统工程造价管理人员的管理工作。
第六条建设单位主要履行以下工程造价管理职责:(一)贯彻落实国家、集团公司工程造价管理法规、制度,并制定实施细则;(二)负责建设项目前期准备工作,组织设计任务书和投资估算的编制,为进行项目决策提供可靠依据;(三)负责设计、施工、监理、物资设备等招标采购工作,加强合同管理,有效控制工程造价;(四)负责组织工程设计概算编制和工程预、结、决算编制审查工作,做好投资效果分析;(五)负责审批项目建设工程造价5%以下的超概事项,审查上报重要超概(5-10%)和重大超概(10%以上)事项;审查重大设计变更的费用调整;(六)负责指导、监督本单位的工程造价管理工作;(七)负责编报有关工程造价信息、报表及其他有关技术、经济资料。
投资决策阶段工程造价的管理与控制

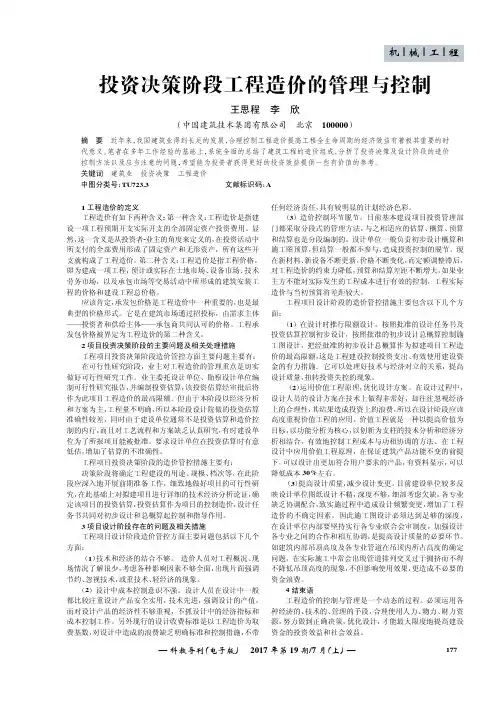

投资决策阶段工程造价的管理与控制王思程李欣(中国建筑技术集团有限公司北京100000)摘要近年来,我国建筑业得到长足的发展,合理控制工程造价提高工程全生命周期的经济效益有着极其重要的时代意义。
笔者在多年工作经验的基础上,系统全面的总结了建筑工程的造价组成,分析了投资决策及设计阶段的造价控制方法以及应当注意的问题,希望能为投资者获得更好的投资效益提供一些有价值的参考。
关键词建筑业投资决策工程造价中图分类号:TU723.3文献标识码:A1工程造价的定义工程造价有如下两种含义:第一种含义:工程造价是指建设一项工程预期开支实际开支的全部固定资产投资费用。
显然,这一含义是从投资者-业主的角度来定义的,在投资活动中所支付的全部费用形成了固定资产和无形资产,所有这些开支就构成了工程造价。
第二种含义:工程造价是指工程价格。
即为建成一项工程,预计或实际在士地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价格。
应该肯定,承发包价格是工程造价中一种重要的,也是最典型的价格形式。
它是在建筑市场通过招投标,由需求主体——投资者和供给主体——承包商共同认可的价格。
工程承发包价格被界定为工程造价的第二种含义。
2项目投资决策阶段的主要问题及相关处理措施工程项目投资决策阶段造价管控方面主要问题主要有:在可行性研究阶段,业主对工程造价的管理重点是切实做好可行性研究工作。
业主委托设计单位、勘察设计单位编制可行性研究报告,并编制投资估算,该投资估算经审批后将作为此项目工程造价的最高限额。
但由于本阶段以经济分析和方案为主,工程量不明确,所以本阶段设计院做的投资估算准确性较差,同时由于建设单位通常不是投资估算和造价控制的内行,而且对工艺流程和方案缺乏认真研究,有时建设单位为了所报项目能被批准,要求设计单位在投资估算时有意低估,增加了估算的不准确性。
工程项目投资决策阶段的造价管控措施主要有:决策阶段将确定工程建设的用途、规模、档次等,在此阶段应深入地开展前期准备工作,细致地做好项目的可行性研究,在此基础上对拟建项目进行详细的技术经济分析论证,确定该项目的投资估算,投资估算作为项目的控制造价,设计任务书共同对初步设计和总概算起控制和指导作用。
浅析建设项目全过程工程造价管理

浅析建设项目全过程工程造价管理作者:成娟来源:《城市建设理论研究》2013年第12期【摘要】:随着社会的不断进步,工程造价管理也在不断发展。
工程造价管理决定着企业的经济命脉,直接影响着企业的效益与发展。
因此,合理的工程造价管理,不仅能为企业带来客观的经济效益,而且能促进企业的健康发展。
本文主要阐述建设工程全过程的造价控制,目的为保证建设工程项目投资目标的实现。
【关键词】:建设项目;全过程;工程造价;管理中图分类号: TU723 文献标识码: A 文章编号:一、建设项目决策阶段的工程造价管理建设工程造价管理工作贯穿项目建设的全过程,对项目的工程造价有重大影响。
在项目建设各阶段中,投资决策阶段对工程造价的影响可达到80%~90%,其造价控制是决定工程造价的基础,它直接影响了各个建设阶段工程造价的控制是否合理。
(一)建设项目投资决策阶段影响工程造价管理的因素建设项目投资决策阶段对工程造价管理的主要影响因素有以下几个方面:1.项目合理规模的确定。
决策阶段在确定项目规模时,不仅要考虑工程项目建设内部各因素之间的关系,还要使所有生产力因素共同形成的项目在规模上大小适应。
这样才能合理确定和有效控制工程造价,提高项目的经济效益。
2.建设标准水平的确定。
建设标准是编制、评估、审批项目可行性研究的重要依据,是衡量工程造价及监督检查项目建设的客观尺度,标准能否起到控制工程造价、指导建设投资的作用,关键在于标准水平的确定合理与否。
3.建设地区及建设地点的选择。
建设地区选择的合理与否,在很大程度上决定着拟建项目的实施,影响着工程造价的高低、建设工期的长短、建设质量的好坏,还影响项目建成后的经营情况。
4.工程技术方案的确定。
工程技术方案的确定主要包括生产工艺方案及主要设备选择两部分内容,工程技术方案的合理确定、设备的优化选择影响了工程造价管理的有效进行,从而使工程建设取得更好的投资效益。
(二)建设项目决策阶段的工程造价管理主要内容建设项目投资决策阶段的工程造价管理,主要从整体上把握项目的投资,分析确定建设项目工程造价的主要影响因素,编制项目的投资估算,对建设项目进行经济分析,作出项目是否可行的决策。
第四章 工程建设设计阶段的投资控制

拟定的目标经过主管领导审查后即(1)可 向全体参加设计的人员提出;(2)经过有 关设计、管理、经济人员讨论、协商,提出 对目标的修改意见;(3)修改后,报主管 领导批准;(4)目标正式确定并予以向全 体人员公布。 确定的目标应拿入设计技术经济责任制的责 任内容之中。 2.目标展开 目标展开要做到“横向展开到边、纵向展开 到底、重点突出、层次分明”。(1)从工 程角度展开:要根据总投资限额展开到各单 项工程、单位工程、分部工程、分项工程; (2)从设计人员展开,要展开至各专业设 计组及具体的设计人员。
投资额目标展开的同时,要将设计质量目标、 进度目标同时展开,三种目标要协调一致; 目标展开的同时,要进行资源分配,一保证 目标的实现。 3.目标推进 目标推进包括限额初步设计和限额施工图施 工两个阶段。 (1)限额初步设计 初步设计是以批准的可行性研究投资额为设 计限额,初步设计图作出后,进行概算,然 后通过技术经济指标的分析,与限额进行比 较,进行判断。在投资限额以内的,看有无 再优化设计的可能,超出限额的,应对设计 进行进一步优化、修改,一满足限额要求。
(三)限额设计要点
1.要充分认识设计造价在各阶段投资控制中 的作用 2.按基本建设程序办事 3.充分重视、认真处理每一设计环节和每项 专业设计 4.实施工序控制 (1)设计前期准备工作阶段的控制 (2)方案设计阶段的控制 (3)初步设计阶段的控制 (4)施工图设计阶段的控制 (5)配合施工,试收总结阶段的控制 (6)设计回访
在工序控制中,要加强“事先指导、 中间检查和成品检验”三个环节的控 制。 工序控制的内容可用比较直观的、三 个层次的图表来表达:①包括设计阶 段、设计工序、工作内容、依据标准、 控制重点、责任者为重点内容的工程 设计全过程综合控制表;②包括上道 工序和下道工序专业间互相提供技术 资料内容的工程各专业工序控制表; ③工程设计工序控制的运行文件册。 在工序控制中,“程序要坚持、重点 要突出、整体要协调、信息要畅通、 管理要落实”。
造价工程师考试《造价管理》考点精讲第四章

造价工程师考试《造价管理》考点精讲第四章第四章工程经济资金的时间价值及其计算一.现金流量和资金的时间价值(一)现金流量图的三要素:大小,方向和作用点。
(二)资金的时间价值1. 含义:反应出资金在运动中,其数量会随时间的推移而变动,变动的这部分资金就是原有资金的时间价值。
2. 禾愴和利率:用利息作为衡量资金时间价值的绝对尺度,用利率作为衡量资金时间价值的相对尺度。
在工程经济分析中,利息被看成是资金的机会成本,是指占用资金所付的代价或放弃近期消费所得的补偿。
利率是在单位时间内所得利息与借款本金之比,用于表示计算利息的时间单位称为计息周期。
3. 影响利率的主要因素:社会平均利润率(社会平均利润率是利率的最高界限)。
借贷资本的供求情况,在平均利润率不变的情况下,借贷资本供过于求,利率下降,反之,利率上涨。
借贷风险。
通货膨胀。
借出资本的期限长短。
三.等值计算影响资金等值的三要素:资金的多少、资金发生的时间和利率的大小。
(一)名义利率和有效利率当利率周期与计息周期不一致时,就出现了名义利率和实际利率的概念。
1. 名义利率:是指计息周期利率乘以一个利率周期内的计息周期数所得的利率周期利率,r=i*m计算名义利率时忽略了前面各期利息再生利的因素,这与单利的计算相同,通常所说的利率周期利率就是名义利率。
2. 有效利率:ieff=(1+r/m)m-1投资方案经济效果评价一.经济效果评价的内容和指标体系(一)经济效果评价的内容:盈利能力分析;清偿能力分析;财务生存能力分析:非经营性项目财务分析的主要内容;抗风险能力分析(二)经济效果评价的基本方法经济效果评价是工程经济分析的核心内容,其目的在于确保决策的正确性和科学性,避免或最大限度地减少投资方案的风险,明了投资方案的经济效果水平,最大限度地提高项目投资的综合经济效益。
基本方法有确定性评价方法和不确定性评价方法,对于同一投资方案而言,必须同时进行确定性分析和不确定性分析。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、固定资产投资静态部分估算(Cont’d)
v 例:在某地建设一座年产30万套汽车轮胎的工厂,已 知该工厂的设备到达工地的费用为22040万元,计算 各阶段费用并估算工厂的静态投资。
v 解(a)=22040×1.43-22040=31517.2-22040= 9477.20(基础、设备、绝热、油漆及设备安装费)
0.20
0.30
0.20
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算(Cont’d)
v 已知拟建项目建设期与类似项目建设期的综合价格差异系数为1.25, 试用生产能力指数估算法估算拟建项目的工艺设备投资额;用系数估 算法估算该项目主厂房投资和项目建设的工程费和其他费投资。
用什么 方法
厂 址 工艺技术 外围条件
优化研究
方 工厂规模 案 产品方案 选 工艺流程 择 生产设备
市场研究、技术研究、 效益研究。其中经济
分析是核心。
编制规划
组织机构 人员配备
投资费用 生产成本
物料流程 物料平衡
建设进度 投产时间
经济分析 综合评价
现金流量和利润
资金筹措计划
编写可行性研究报告,提第43年,第一年投入30%,第二年投入50%,第3年 投入20%,预计建设期物价平均上涨率3%,基本预备费率5%。 v 求项目固定资产投资总额。 v 14195.52+ 14195.52x 5% +利息+涨价预备费
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算(Cont’d)
1.基本要求(动态分析;定量分析;全过程分析; 宏观效益分析;价值量分析;预测分析)
2.财务评价(盈利能力分析;偿债能力分析;外汇 效果分析)
➢ 国民经济评价与社会效益评价 ➢ 建设工程项目决策阶段的风险管理
第4章建设工程项目投资决策阶段工 程造价管理
5.2 建设工程项目投资估算
一、项目投资估算的概念 估算项目从筹建、施工直至建成投产所需全部建设资
第4章建设工程项目投资决策阶段工 程造价管理
2.项目建设标准
项目建设标准是指项目在建设中想达到的规格程 度。如一座宾馆的外墙装修是采用贴磁砖、还是做大 理石墙面或做玻璃幕墙。不同的建设规格标准,显然 会使工程造价大不一样。
建设标准水平应从我国目前的经济发展水平出发, 区别不同地区、不同规模、不同等级、不同功能,合 理确定。对于我国的大多数工业交通项目应采用中等 适用标准,对少数引进国外先进技术和设备的项目或 少数有特殊要求的项目,标准可适当高些。在建筑方 面,应坚持经济、适用、安全、美观的原则。建设项 目标准中的各项规定,能定量的应尽量给出指标,不 能规定指标的要有定性的原则要求。
v 主要用于新建项目或装置的估算,十分简便迅 速,但要估价人员掌握足够的典型工程的历史 数据。
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算(Cont’d)
v 生产能力指数法
v 拟建项目生产规模的扩大仅靠增大设备规模来达到时,则x 的取值约在0.6~0.7之间;若是靠增大相同规格设备的数量达 到时, x的取值约在0.8~0.9之间。
生产工艺是生产产品所采用的工艺流程和制作方 法。工艺先进会带来产品质量与生产成本上的优势, 但却需要高额的前期投资。我国目前评价拟采用的工 艺是否可行主要采取两项指标:先进适用、经济合理。
设备投资在工业项目的总投资中往往占的比重极 大。在设备选用中主要应处理好以下几个问题:
1)尽量选用国有设备。
2)注意进口设备之间以及国内外设备之间的衔接配套。
➢ 项目评估阶段 ➢ 项目决策审批阶段(是否建设、何时建设进行审
批和决策)
第4章建设工程项目投资决策阶段工 程造价管理
三、可行性研究的概念和作用
1.概念 在建设工程项目拟建之前,运用多种科学手段综合论证建
设工程项目在技术上是否先进、实用,在财务上是否盈利,作 出环境影响、社会效益和经济效益的分析和评价,以及建设工 程项目抗风险能力等结论,从而确定建设工程项目是否可行以 及选择最佳实施方案等结论性意见,为投资决策提供科学依据。
v 生产能力指数法有它独特的好处:即这种估价方法不需要详 细的工程设计资料,只知道工艺流程及规模就可以在总承包 工程报价时,承包商大都采用这种方法估价。
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算(Cont’d)
v 例:已知年产25万吨乙烯装置的投资额为45000万元,估算 拟建年产60万吨乙烯的投资额。若将拟建项目的生产能力 提高两倍,投资额将增加多少?(设生产能力指数为0.7, 综合调整系数1.1)
运输设施费、排水及污水处理设施费、动力设施费、 生活设施费、临时设施费、建材运输费。
2)项目建成后的使用费。 如工业项目中的原材料及燃料运入费、产品的运
出费、给排水及污水处理费、动力供应费等。
第4章建设工程项目投资决策阶段工 程造价管理
4.工程技术方案
工程技术方案对工程造价的影响主要表现在工业项 目中,包括生产工艺方案与主要设备选择两部分。
第4章建设工程项目投资决策阶段工 程造价管理
3.项目建设地点 项目建设地点是指将项目建在哪里,不同的建设
地点在建设投资上会有很大的差距。 项目建设地点的选择将从两个方面影响造价,一
是项目建设期的投资上,二是在项目建成后的使用上。 在建设地点选择上,要综合考虑下面两方面:
1)项目投资费用。 包括土地征购费、拆迁补偿费、土石方工程费、
三、投资估算的阶段划分与精度要求
国
项目的投资设想阶段
外
允许误差大于±30%
投
资 项目的投资机会研究阶段
估 算
误差控制在±30%以内
的
阶 项目的初步可行性研究阶段
段
误差控制在±20%以内
划
分 项目的详细可行性研究阶段
和 精
误差控制在±10%以内
度
要
项目的工程设计阶段
求
误差控制在±5%以内
项目的规划阶段 我
v (e)=68124.43(静态投资)
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算(Cont’d)
v 比例估算法
v 指标估算法:根据具体的投资估算指标计算 v 资金周转率法(简单,速度快,精确度低,用
于机会研究及建议书阶段)
第4章建设工程项目投资决策阶段工 程造价管理
五、可行性研究报告的审批
➢ 预审(按项目大小在预审前1~3个月提交预审主
持单位)
➢ 审批
1.政府投资建设项目。简化和规范审批程序 2.社会投资建设的项目。重大项目和限制类项目 从维护社会公共利益角度进行核准(项目申请 报告)。其他项目均采用备案制。
第4章建设工程项目投资决策阶段工 程造价管理
六、投资决策阶段影响工程造价的因素
允许误差大于±30% 国
投
资
估
项目建议书阶段
算
误差控制在±30%以内 的
阶
段
初步可行性研究阶段 误差控制在±20%以内
划 分 与
精
度
详细可行性研究阶段 要
误差控制在±10%以内 求
第4章建设工程项目投资决策阶段工 程造价管理
四、固定资产投资静态部分估算
v 单位生产能力估算法
v 这种方法把项目的建设投资与其生产能力的关 系视为简单的线性关系,估算结果精确度较差
第4章建设工程项目投资 决策阶段工程造价管理
2020/11/26
第4章建设工程项目投资决策阶段工 程造价管理
5.1 决策阶段工程造价管理概述
一、建设工程项目投资决策的含义
建设工程项目投资决策是选择和决定投资行动 方案的过程,是指建设工程项目投资者按照自己的 意图和目的,在调查、分析和研究的基础上,对投 资规模、投资方向、投资结构、投资分配以及投资 项目的选择和布局等方面进行分析研究,在一定约 束条件下,对拟建项目的必要性和可行性进行技术 经济论证,对不同建设方案进行技术经济分析、比 较及作出判断和决定的过程。
❖ 朗格系数法
C=E·KL
C=E·(1+ΣKi)(1+ΣKj)(1+ΣKm)(1+…)
❖朗格如系数KL
3.1
(a)包括基础、设备、绝热、油漆及设备安装费 E×1.43
(b)包括上述在内的管道工程费
(a) ×1.1
(c)直接成本总和(装置直接费)
(b) ×1.5
(d)总费用
(c) ×1.31
第4章建设工程项目投资决策阶段工 程造价管理
金总额并测算建设期各年资金使用计划的过程。 二、项目投资估算的内容
固定资产(动、静态)投资、铺底流动资金 固定资产
静态部分:设备及工器具购置费、建安费、工程建设其 它费用、基本预备费
动态部分:建设期贷款利息、涨价预备费
流动资金=流动资产(现金、应收帐款、存货) -流动负债(应付帐款)
第4章建设工程项目投资决策阶段工 程造价管理
1.项目建设规模 项目建设规模是指拟建项目想要建多大。如:建
一座年产100万吨水泥厂。 一般说来,单位投资额是随着建设规模的扩大而
逐渐减少的,这是因为大规模生产与小规模生产在基 础设施的投资上相差很小而导致的,这种现象在经济 学里被称为规模效益递增。同时也应注意生产规模过 大,出现规模效益递减。
合理确定项目建设规模,不仅要考虑项目内部各 因素间的数量匹配、能力协调,还要使所有生产力因 素共同形成的经济实体在规模上大小适应,以合理确 定和有效控制工程造价。
第4章建设工程项目投资决策阶段工 程造价管理
二、建设工程项目投资决策的工作程序
➢ 机会研究阶段(社会是否需要;开展项目基本条
件)
➢ 编制项目建议书(初步可行性研究阶段,确定是
