钢木标准规定模板工程施工方案
模板工程施工方案工程名称:唐山市东港龙城住宅小区4# 地3#楼、8#楼、9#楼工程编制人:职务(职称):审批人:职务(职称):总监:职务(职称):施工单位:唐山诚达建设集团有限公司一、工程概况本工程位于唐山市东出口、新华东道南侧,由唐山市妇兴房地产开发有限公司筹建,唐山诚达建设集团有限公司承建。
要求2011年月日开工,2012年月竣工交付使用。
该工程由北京东方华脉工程设计有限公司设计,唐山市工程建设监理公司全程监理。
模板施工方案编制依据《建筑施工安全检查标准》(JGJ59-99)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《河北省〈建筑施工安全检查标准〉实施细则》等。
二、模板安装概况本工程地下室部分使用钢木组合模板。
支撑采用φ48mm钢管,钢管符合国家现行规范A3钢的标准,•方木用65*100mm支柱模,用钢管通长上下卡牢,既能保证不走模,又能保证柱轴线不位移,柱间距不大于600mm用短钢管卡牢。
梁板支撑用满堂φ48mm钢管,梁底模用木模,侧模用小钢模,为保证梁柱断面尺寸,梁柱内设直径6.5mm钢筋,两端焊铁板打孔拉杆,梁底模起拱高度0.3%。
三、模板安装前的准备工作1、模板安装前由项目技术负责人向作业班组长做书面安全技术交底,再由作业班组长向操作人员进行安全技术交底和安全教育,有关施工及操作人员应熟悉施工图及模板工程的施工设计。
2、施工现场设可靠的能满足模板安装和检查需用的测量控制点。
3、现场使用的模板及配件应按规格和数量逐项清点和检查,•未经修复的部件不得使用。
4、钢模板安装前应涂刷脱膜剂。
5、梁和楼板模板的支柱支设在土壤地面时,应将地面事先整平夯实,•并准备柱底垫板。
6、竖向模板的安装底面应平整坚实,并采取可靠的定位措施,•竖向模板应按施工设计要求预埋支承锚固件。
四、模板安装安全技术措施1、模板的安装必须按模板的施工设计进行,严禁任意变动。
2、配件必须装插牢固,支柱和斜撑下的支承面应平整垫实,•并有足够的受力面积,支撑件应着力于外钢楞,予埋件与预留孔洞必须位置准确,安设牢固。
基础模板必须支拉牢固,防止变形,侧模斜撑的底部应加设垫木。
墙和柱子模板的底面应找平,下端应与事先做好的定位基准靠紧垫平,在墙、柱上继续安装模板时,模板应有可靠的支撑点,其平直度应进行校正。
3、下层楼板结构的强度,当达到能承受上层模板,•支撑和新浇砼的重量时,方可进行,否则下层楼板结构的支撑系统不能拆除,同时上下支柱应在同一垂直线上。
4、模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆,支柱全部安装完毕后,应及时沿横向和纵向加设水平撑和垂直剪刀撑,并与支柱固定牢靠,当支柱高度小于4米时,水平撑应设上下两道,两道水平撑之间,在纵、•横向加设剪刀撑,然后支柱每增高2米再增加一道水平撑,水平撑之间还需增加剪刀撑一道,支撑杆接长使用时,接头不能超过两个,且应采用辅助支柱来保证接头的承力和稳定。
5、模板安装必须按模板的施工设计进度,严禁任意变动。
6、下层楼板结构的强度,当达到能承受上层模板、支撑和新浇砼的重量时方可进行,否则下层楼板结构的支撑系统不能拆除,同时上下支柱必须在同一垂直线上。
7、模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆。
8、支柱全部安装完毕后,应及时沿横向和纵向加设水平撑和垂直剪刀撑,并与支柱固定牢靠,水平撑设上、下两道,两道水平撑之间,在纵横向加设剪刀撑。
9、支架立杆竖直设置,下部严禁垫砖及其它易碎物,2M高度的垂直允许偏差为15mm。
10、当梁模板支架立杆采用单根立杆时立杆应设在梁模板中心线处,其偏心距不大于25MM。
11、满堂模板四边与中间每隔四排支架立杆设置一道纵向剪刀撑,由底至顶连接续设置。
12、支模应按施工工序进行,模板没有固定前,不得进行下道工序。
13、支设立柱模板和梁模板时,必须搭设施工层。
脚手板铺严,外侧设防护栏杆,不准站在柱模板上操作和在梁模板上行走,更不允许利用拉杆支撑攀登上下。
14、墙模板在未装对接螺栓前,板面要向后倾斜一定角度并撑牢,以防倒塌。
安装过程要随时拆换支撑或增加支撑,以保持墙模处于稳定状态。
15、安装墙模板时,以内、外墙角开始,向相互垂直的二个方向拼装,连接模板的U 形齿要正反交替安装,同一道墙的两侧模板要同时组合,以确保模板安装时的稳定。
16、楼板模板安装就位时,要在支架搭设稳固,板下横楞与支架连接牢固后进行。
17、五级以上大风,必须停止模板的安装工作。
18、模板安装完毕,必须进行检查验收后,方可浇筑砼,•验收单内容要量化。
五、模板拆除安全技术措施1、模板拆除前必须确认砼强度达到规定,并经拆模申请批准后方可进行,•要有砼强度报告砼强度未达到规定,严禁提前拆模。
2、模板拆除前应向操作班组进行安全技术交底,•在作业范围设安全警戒线并悬挂警示牌,拆除时派专人(监护人)看守。
3、模板拆除的顺序和方法:按先支的后拆,后支的先拆,•先拆不承重部分,后拆承重部分,自上而下的原则进行。
4、在拆模板时,要有专人指挥和切实的安全措施,并在相应的部位设置工作区,严禁非操作人员进入作业区。
5、工作前要事先检查所使用的工具是否牢固,搬手等工具必须用绳链系挂在身上,工作时思想要集中,防止钉子扎脚和从空中滑落。
6、遇六级以上大风时,要暂停室外的高处作业,有雨、雪、霜时要先清扫施工现场,不滑时再进行作业。
7、拆除模板要用长撬杠,严禁操作人员站在正拆除的模板上。
8、在楼层临边、楼梯楼板有预留洞时,要在模板拆除后,随时在相应的部位做好安全防护栏杆,或将板的洞盖严。
9、拆模间隙时,要将已活动的模板、拉杆、支撑等固定牢固,严防突然掉落,倒塌伤。
10、拆除基础及地下室模板时,要先检查基模,土壁的情况发现有松软、龟裂等不安全因素时,必须在采取措施后,方可下人作业,拆下的模板和支撑件不得在离槽上口1m 以内堆放,并随拆随运。
11、拆除板、梁、柱、墙模板时要注意:(1)在拆除2m以上模板时,要搭脚手架或操作平台,脚手板铺严,并设防护栏杆。
(2)严禁在同一垂直面上操作。
(3)拆除时要逐块拆卸,不得成片松动和撬落、拉倒。
(4)拆除梁挑檐的底模时,要设临时支撑,防止大片模板坠落。
(5)严禁站在悬臂结构,挑檐上面敲拆底模。
12、每人要有足够工作面,数人同时操作时要明确分工,统一信号和进行。
六、设计计算书此计算为最大开间及进深计算模板支架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。
模板支架搭设高度为2.7米,搭设尺寸为:立杆的纵距b=1.00米,立杆横距l=1.00米,立杆的步距h=0.80米。
图1 楼板支撑架立面简图图2 楼板支撑架荷载计算单元采用的钢管类型为48×3.5。
一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。
模板面板的按照三跨连续梁计算。
静荷载标准值q1 = 25.000×0.140×1.000+0.350×1.000=3.850kN/m活荷载标准值q2 = (2.000+1.000)×1.000=3.000kN/m面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 100.00×1.80×1.80/6 = 54.00cm3;I = 100.00×1.80×1.80×1.80/12 = 48.60cm4;(1)抗弯强度计算f = M / W < [f]其中f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中q ——荷载设计值(kN/m);经计算得到M = 0.100×(1.2×3.850+1.4×3.000)×0.300×0.300=0.079kN.m 经计算得到面板抗弯强度计算值f = 0.079×1000×1000/54000=1.470N/mm2面板的抗弯强度验算f < [f],满足要求!(2)抗剪计算T = 3Q/2bh < [T]其中最大剪力Q=0.600×(1.2×3.850+1.4×3.000)×0.300=1.588kN 截面抗剪强度计算值T=3×1588.0/(2×1000.000×18.000)=0.132N/mm2截面抗剪强度设计值[T]=1.40N/mm2抗剪强度验算T < [T],满足要求!(3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250面板最大挠度计算值v = 0.677×6.850×3004/(100×6000×486000)=0.129m 面板的最大挠度小于300.0/250,满足要求!二、纵向支撑钢管的计算纵向钢管按照均布荷载下连续梁计算,截面力学参数为截面抵抗矩W = 5.08cm3;截面惯性矩I = 12.19cm4;1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q11 = 25.000×0.140×0.300=1.050kN/m(2)模板的自重线荷载(kN/m):q12 = 0.350×0.300=0.105kN/m(3)活荷载为施工荷载标准值与振倒混凝土时产生的荷载(kN/m):经计算得到,活荷载标准值q2 = (1.000+2.000)×0.300=0.900kN/m静荷载q1 = 1.2×1.050+1.2×0.105=1.386kN/m活荷载q2 = 1.4×0.900=1.260kN/m2.抗弯强度计算最大弯矩M = 0.1ql2=0.1×2.65×1.00×1.00=0.265kN.m最大剪力Q=0.6×1.000×2.646=1.588kN最大支座力N=1.1×1.000×2.646=2.911kN抗弯计算强度f=0.265×106/5080.0=52.09N/mm2纵向钢管的抗弯计算强度小于205.0N/mm2,满足要求!3.挠度计算三跨连续梁均布荷载作用下的最大挠度V=(0.677×2.055+0.990×0.900)×1000.04/(100×2.06×105×121900.0)=0.554mm纵向钢管的最大挠度小于1000.0/150与10mm,满足要求!三、板底支撑钢管计算横向支撑钢管按照集中荷载作用下的连续梁计算集中荷载P取纵向板底支撑传递力,P=2.91kN2.91kN2.91kN2.91kN2.91kN 2.91kN2.91kN2.91kN2.91kN2.91kN2.91kN2.91kN支撑钢管计算简图0.980支撑钢管弯矩图(kN.m)0.150支撑钢管变形图(mm)支撑钢管剪力图(kN)经过连续梁的计算得到最大弯矩Mmax=0.980kN.m最大变形vmax=2.50mm最大支座力Qmax=10.585kN抗弯计算强度f=0.98×106/5080.0=192.86N/mm2支撑钢管的抗弯计算强度小于205.0N/mm2,满足要求!支撑钢管的最大挠度小于1000.0/150与10mm,满足要求!四、扣件抗滑移的计算纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R ≤Rc其中Rc ——扣件抗滑承载力设计值,取8.0kN;R ——纵向或横向水平杆传给立杆的竖向作用力设计值;计算中R取最大支座反力,R=10.59kN单扣件抗滑承载力的设计计算不满足要求,可以考虑采用双扣件!当直角扣件的拧紧力矩达40--65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN五、模板支架荷载标准值(立杆轴力)作用于模板支架的荷载包括静荷载、活荷载和风荷载。
模板工程施工方法
模板工程施工方法模板采用优质竹夹板,钢木支撑模板体系来作为保证工程进度的重要措施。
本工程所需模板体系主要包括:柱模、梁板模板,其主要支模方式及体系选择如下:一、主要部位模板体系2-11.施工前的准备工作(1)测量定位1)投点放线:用经纬仪引测建筑物的边柱或墙轴线,并以该轴线为起点,引出其他各条轴线,然后根据施工图墨线弹出模板的内边线及水平300检查线,以便于模板的安装和校正。
2)标高测量:根据模板实际的要求用水准仪把建筑物水平标高直接引测到模板安装位置。
在无法直接引测时,可采取间接引测的方法,即用水准仪将水平标高先引测到过度引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置。
3)找平:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆。
常用的找平方法是沿模板内边线用1:3水泥砂浆抹找平层,另外,在外墙、外柱部位,继续安装模板前,要设置模板承垫条带,并用仪器校正,使其平直。
4)设置模板定位基准:采用钢筋定位,即根据构件断面尺寸切割一定长度的钢筋,绑扎在主筋上,以保证钢筋与模板位置的准确。
(2)材料准备1)木方刨直,所有进场木方均需刨直使用,且规格大小一致。
2)支撑杆要整理,有破损大范围裂缝,弯曲度较大的支撑杆均需替换。
2.模板的支设方法(1)方柱模板本工程方柱、支模全部采用竹夹板木方制做成形、支设方法为先柱子第一段四面模板就位组拼,校正调整好对角线,并用柱箍固定。
然后以第一段模板为基准,用同样方法组拼第二段模板,直到柱全高。
各段组拼时,其水平接头和竖向接头连接牢靠,在安装到一定高度时,要设支撑或进行拉结,以防倾倒。
并用支撑校正模板垂直度。
安装顺序如下:搭设架子→第一段模板安装就位→检查对角线,垂直度和位置→安装柱箍→第二、三段模板及柱箍安装→安装有梁口的柱模板→全面检查校正→整体固定。
柱模板全部安装后,再进行一次全面检查,合格后与相邻柱群或四周支架临时拉结固定。
柱模安装时,要注意以下事项:1)柱模与梁连接处的处理方法是:保证柱模的长度符合模数,不符合部分放到节点部位处理;2)支设的柱模,其标高、位置要准确、支设应牢固。
模板工程安全专项施工方案
模板工程安全专项施工方案XXX的模板工程安全专项施工方案如下:一、工程概况本工程建筑面积约为3162平方米,建筑层数为地下一层,采用全现浇混凝土结构。
二、选型、选材、配板为确保工程质量和施工安全,我们选择了强化胶合板和强化竹胶板,这些材料的平整度、强度和刚度都能满足本工程的高质量要求。
我们采用了钢木结合支撑体系,并选用了力学性能适中的Q235Aφ48×3.5钢管,符合国家《碳素结构钢》(GB700—1989)中Q235A钢的规定。
扣件采用机械性能不低于KTH330—08的可锻铸铁制造,并严格按照《可铸铁分类及技术条件》的规定进行检查。
三、模板支撑系统的设计施工荷载标准值为2.500KN/m。
在强度验算时,我们考虑了新浇混凝土侧压力和倾倒混凝土时产生的荷载;在挠度验算时,我们只考虑了新浇混凝土侧压力。
新浇混凝土侧压力的计算公式如下:F = min (0.22γcTβ1β2V3.γcH)其中:γc ——混凝土的重力密度,取24.00KN/m3T ——新浇混凝土的初凝时间,为(表示无资料)时取200/(T+15),取5.714h;β1 ——外加剂影响修正系数,取1.000.β2 ——混凝土坍落度影响修正系数,取0.850.V ——混凝土的浇筑速度,取2.500m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取0.750m。
据公式计算,新浇混凝土侧压力标准值F1为18.00KN/m2.实际计算中采用新浇混凝土侧压力标准值F1=24.00KN/m2.倒混凝土时产生的荷载标准值F2为6.00KN/m2.2、梁模板底模计算梁底模板的高度H为18mm,宽度B为250mm。
面板的截面惯性矩I和截面模量W分别为:W=25.00×1.80×1.80/6cm3=13.50cm3;I=25.00×1.80×1.80×1.80/12cm4=12.15cm4;梁底模板面板按照三跨度连续梁计算。
模板分项工程施工方案
模板分项工程施工方案湖北三江航天建筑工程有限公司二O一二年九月十四日目录一、工程概述二、模板工程施工组织三、管理机构及劳动力组织安排四、施工准备五、主要施工方法及措施六、模板施工技术控制措施七、质量控制八、成品保护九、安全文明施工模板分项工程施工方案一、工程概述本工程结构形式为全现浇钢筋混凝土框架一剪力墙结构体系。
二、模板工程施工组织首先由技术部门对模板的形式进行选择,并作技术分析,然后进行成本分析,对其进行经济性优化。
模板形式选定后,由技术部门作模板方案。
材料部门负责模板厂家的选择,进行招投标。
模板进场后由技术、材料联合检验,出现不合格品分析原因,如方案有错误及时调整并要求厂家进行修改.进场模板检验合格后由技术部门进行交底,工程部门负责落实实施并且负责对模板的存放和保修。
施工完毕后,由材料部门负责清点退场。
三、管理机构及劳动力组织安排1、针对本工程结构施工要求质量高、工期紧的特点,项目部为了更好地满足工程质量和进度的要求,从而做到合理有序安排施工及明确人员职责,项目部进行管理人员的编制:在总工和技术主管的带领下,技术室模板专业负责人根据本工程的特点结合现场要求编制施工方案和技术交底,并抓施工现场技术交底落实问题,由项目工程经理和工长按进度计划进行工程的人机料协调和调度,质检员对施工质量进行全面控制,模板工程施工由施工队承担。
2、劳动力组织:各施工队分四个模板班组,共需80人,各班组人员如下:四、施工准备:1、技术准备熟悉审查图纸:在施工前,项目组织项目有关人员及劳务队负责人对施工图纸进行详细审查,并对一些关键尺寸做到心中有数根据结构施工图.2、工机具准备:3、材料准备:根据施工质量和进度计划,各部位的模板体系选用情况见下表:五、主要施工方法及措施:1、模板设计:本工程墙体模板采用20mm厚木胶合板,采用穿墙螺杆做为模板的对拉螺杆,螺杆水平问距600mm,上下布六道,第一道距底板200mm,第二道距底板500mm,第三道距底板900mm,其他三道距下一道均为600mm,墙体竖向龙骨采用50*100mm方木,水平间距200mm,横肋2Φ48×3。
模板工程概述、模板工程施工相关的规定、木模板工程
9 采用碗扣式、插接式和盘销式钢管架 搭设模板支架时,应符合下列规定:
(1)碗扣架或盘销架的水平杆与立柱
的扣接应牢靠,不应滑脱; (2)立杆上的上、下层水平杆间距不 应大于1.8m;
(3)插入立杆顶端可调托座伸出顶层 水平杆的悬臂长度不应超过650mm,螺杆插 入钢管的长度不应小于150mm,其直径应满 足与钢管内径间隙不小于6mm的要求。架体 最顶层的水平杆步距应比标准步距缩小一个 节点间距; (4)立柱间应设臵专用斜杆或扣件钢 管斜杆加强模板支架。
10 采用门式钢管架搭设模板支架时, 应符合下列规定:支架应符合现行行业标准 《建筑施工门式钢管脚手架安全技术规范》 JGJ128-2010的有关规定;当支架高度较大 或荷载较大时,宜采用主立杆钢管直径不小 于48mm并有横杆加强杆的门架搭设。 11 支架的竖向斜撑和水平斜撑应与支 架同步搭设,支架应与成形的混凝土结构拉 结。钢管支架的竖向斜撑和水平斜撑的搭设 应符合国家现行有关钢管脚手架标准的规定。
谢谢您关闭手机! 至少应把手机调成静音状态!!
模板工程概述 木模板
胡应华
成都农业科技职业学院 城乡建设分院
学习提示
1.了解模板的组成、所用的材料和模板工 程的分类; 2.熟悉模板工程的基本要求; 3.掌握采用扣件式钢管作一般模板和高大 模板支架时,支架搭设应符合的规定 4.熟悉各种类型的构件的木模板安装技术 和相关的要求。
另一种是将木板 钉在边框上,制成一 定尺寸的定型板(图 右)。定型板的尺寸 一般长700~1200mm, 宽200~400mm。这种 型式的模板可用短料 制成,刚度较好,不 易损坏,利用率高。
3.1基础模板
在模板安装前,应平整好基础底面(有 的基础根据设计要求还要先做好垫层),并
模板工程施工方案模板(定稿))
模板工程施工方案模板(定稿))工程施工方案1. 项目名称:模板工程施工方案2. 工程概述:本工程为建筑模板工程,总工期为30天,施工地点为xx区xx街道xx号。
主要施工内容包括模板的安装、拆除及维修,目的在于满足建筑施工的需要,保证建筑物结构稳定和质量。
3. 工程安全:施工单位须按照国家和地方有关规定,落实质量、安全、环保、文明施工措施,确保施工过程安全,没有任何事故发生。
预留足够的安全通道和安全网等安全保障应措施,加强施工现场管理,保持施工场地卫生整洁。
4. 施工方案:(1)前期准备工作:在施工前,施工单位需进行现场勘察,确定模板安装位置、数量及规格等,并制定相应的施工方案。
同时,为保证施工进度,需按照工程进度计划,准确测量模板尺寸、制作数量,为模板制作提供准确数据。
(2)模板制作:模板的制作是保证施工质量与工期的重要环节,施工单位应根据工程设计图纸和安装要求,选用坚固、耐用、质量可靠的钢木模板,并按照尺寸要求进行结构制作和加固处理。
同时,施工中需严格控制模板的安装精度,确保施工质量,并设立质量检验站,进行必要的检验。
(3)模板安装:模板安装前,施工单位须复核设计图纸、施工方案及安装要求,制定详细的施工方案,并组织合理、充分的人力及机械设备进行安装。
施工过程中,确保模板安装位置准确、固定牢固,以保证施工质量和施工安全。
同时,施工单位需设立安全监控点,进行安全监测。
(4)模板拆除和维修:施工结束后,将对模板进行拆除处理。
施工单位应根据施工现场实际情况,选用适当的工具和方法进行拆除,确保施工安全,同时对模板进行维修和保养,保证模板完好无损、质量可靠。
完成模板拆除及维修后,施工团队将进行现场清理,并撤离施工现场。
5. 施工进度计划:本工程施工总用时为30天,具体施工安排如下:前期准备工作:1天模板制作:10天模板安装:15天模板拆除和维修:4天6. 管理和控制:在施工过程中,施工单位应严格遵守相关管理规定,落实施工安全、环保措施,确保工程顺利进行。
基础模板施工方案

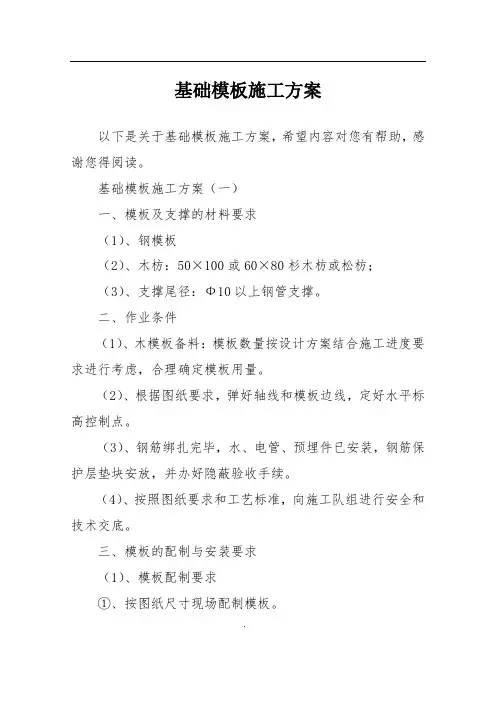

基础模板施工方案以下是关于基础模板施工方案,希望内容对您有帮助,感谢您得阅读。
基础模板施工方案(一)一、模板及支撑的材料要求(1)、钢模板(2)、木枋:50×100或60×80杉木枋或松枋;(3)、支撑尾径:Ф10以上钢管支撑。
二、作业条件(1)、木模板备料:模板数量按设计方案结合施工进度要求进行考虑,合理确定模板用量。
(2)、根据图纸要求,弹好轴线和模板边线,定好水平标高控制点。
(3)、钢筋绑扎完毕,水、电管、预埋件已安装,钢筋保护层垫块安放,并办好隐蔽验收手续。
(4)、按照图纸要求和工艺标准,向施工队组进行安全和技术交底。
三、模板的配制与安装要求(1)、模板配制要求①、按图纸尺寸现场配制模板。
·②、本工程采用钢模板施工,所采用钢材不得弯曲、锈蚀的钢材,且模板在使用前均需刷油。
③、侧模、底模:钢模板④、底楞、立档:50×100或60×80杉枋或松枋;支撑尾径:Ф10以上钢管支撑。
(2)、模板安装要求①、保证结构和构件各部分形状、尺寸和相互位置的正确。
②、具有足够的承载能力,刚度和稳定性、能可靠地承受浇捣混凝土的自重和侧压力以及在施工过程中所产生的荷载。
③、装拆方便,能多次周转使用。
④、模板拼缝严密、不漏浆。
⑤、支撑必须安装在坚实的地基上,并有足够的支承面积,以保证所浇捣的结构不致发生下沉、裂缝、起砂或起鼓。
⑥、根据GB50204-92,现浇结构模板安装的允许偏差应符合下列规定:注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
四、独立式基础模板施工方法台阶形基础模板每一阶模板有四块侧模拼钉而成,其中两块侧板的尺寸与相应的台阶侧面尺寸相等。
四块侧板用木档拼成方框。
上台阶模板的其中两块侧模的最下一块拼板要加长·(轿杠木),以便搁摆在下层台阶模板上,下层台阶模板的四周要设斜撑及平撑。
斜撑和平撑的一端钉在侧板的木档(排骨档)上,另一端顶紧在木桩上。
地圈梁施工方案(钢筋、模板)
地圈梁施工方案(钢筋、模板)地圈梁施工方案本工程基础为在原有扩底桩基础上进行的,已进行过图纸会审,在施工前要认真熟悉图纸。
钢筋工程一、原扩底桩四周钢筋在本施工图中没有做构造处理措施,可按规范要求加弯钩锚入地圈梁中。
1、钢筋原材料须经复试合格后方可使用。
2、钢筋下料前须出配料单,下料时要严格按照配料单尺寸进行下料。
3、钢筋焊接工作须持证上岗,要杜绝无证操作现象;焊接前应进行试焊,经监理验收合格后方可进行大面积焊接工作。
在焊接过程中要注意留试件进行复试,以验证质量。
4、钢筋安装前,须放出轴线,及钢筋位置线。
5、主筋连接时,要严格接图纸及规范图集进行搭接。
6、箍筋绑扎前,要先在主筋上按图纸要求的间距进行划线,操作工人要严格按线的位置进行绑扎。
7、钢筋保护层要严格按图纸要求的40mm进行操作。
本次拟采用预制砂浆块作保护层,mm厚进行预制。
故要求在预制砂浆块的制作过程中,要严格按照408、在砼的浇筑过程中,要留2-3人进行现场检查,发现问题应及时调整。
模板工程二、1、立模前钢筋须经监理验收,且应放出模板边线,按位置进行立模。
2、地圈梁部分模板采用钢木组合模板,以钢模为主配合钢架管组成模板支撑体系,不足模数和补缺部分采用木模板配合,上口采用钢管悬模的方法,以钢管为受力体系,整个基础组成一个整体。
外套钢箍或方木箍组成定型模板。
3、支模过程中要进行拉线检查,确保模板边线、上口顺直,与相邻模板连接牢固,保证梁截面尺寸。
4、模板使用前用电动钢丝刷清理干净,刷脱模剂。
5、混凝土浇筑施工中,模板不允许变形和漏浆,应设2-3人专门进行检查、看护,发现异常问题及时排除,以保证结构的正确形状和尺寸。
6、偏差要求:轴线位移梁5mm截面尺寸梁,4,5mm7、砼浇筑完毕后,在24小时后方可进行拆模。
拆模时须小心谨慎地进行,不得损坏砼表面和棱角,不得借助于锤、凿或硬撬。
水电公司建房项目部2004年10月31。
模板工程施工
模板工程施工一、概述本工程模板施工主要采用20厚胶合板,钢木混合支撑。
二、梁、板模采用胶合板,自身固定为木垫枋和钢管背杠。
1、梁模板安装:(1)、在柱子上弹出轴线、粱位置和水平线,钉柱头模板。
(2)、梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找平。
当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的千分之一至三。
主次梁交接时,先主梁起拱,后次梁起拱。
悬桃梁均需在悬臂端起拱0.6%.(3)、支顶在楼层高度4.5m以下时,应设二道水平拉杆和剪刀撑,楼层高度在4 .5m以上时要另行作施工方案。
(4)、梁侧模板;根据墨线安装梁侧模板、压脚板、斜撑等。
梁侧模板制作高度应根据梁高及楼板模板碰旁或压旁来确定。
2、楼面模板(1)、根据模板的排列图架设支柱和龙骨。
支柱与龙骨的问距,应根据楼板的混凝土重量与施工荷载的大小,在模板设计中确定。
一般支柱为800∽1200mm,大龙骨间距为600∽1200mm,小龙骨间距为400∽600mm。
支柱排列要考虑设置施工通道。
(2)、通线调节支柱的高度,将大龙骨找平,架设小龙骨。
(3)、铺模板时可从四周铺起,在中间收口。
若为压旁时,角位模板应通线钉固。
(4)、楼面模板铺完后,应认真检查支架是否牢固,模板梁面、板面应清扫干净。
3、梁、板模支架系统第一层支架采用Φ48钢管支架,其余各层均采用钢支撑,立杆间距为:楼层次梁≤800mm,板≤1000mm。
对于第一层大截面框支梁,为了保证混凝土浇筑时不发生变形,其下支架立杆搭设三排,其中两侧立杆间距@≤600mm,中间立杆间距@≤900mm,另外,考虑到其上为较大截面混凝土柱,为保证质量,当浇上层混凝土时若该梁混凝土强度未达到100%,下支架不得拆除。
五、模板的拆除1、墙、柱模板及梁侧模必须在平台、梁混凝土浇筑48小时后方可拆除。
2、宽度≤2.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;跨度在2.0m~8.0m之间的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;宽度大于8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方可拆除(28天后);如果上一层的梁板混凝土未施工,则该层的梁板底模拆除后应加支撑。
模板施工方案钢(木模板)
模板施工方案钢(木模板)一、引言模板施工是建筑工程中的重要环节,不仅直接关系到建筑的质量和工期,还直接影响到后续的建筑施工和装饰工作。
钢模板和木模板是目前常用的施工模板材料,在施工方案的选择和设计上有不同的特点和适用场景。
本文将针对模板施工方案中的钢模板和木模板进行详细介绍和比较。
二、钢模板施工方案1. 钢模板材料介绍钢模板是一种由优质钢材制成的施工模板材料,具有高强度、耐磨、耐腐蚀等优点,适用于大型混凝土结构的模板搭设。
常用的钢模板有板框结构和槽钢结构两种类型,可根据具体施工要求选择合适的材料和规格。
2. 钢模板施工工艺钢模板施工工艺包括模板的搭设、支撑体系的设置、钢模板的固定和拆除等环节。
在搭设钢模板时,要根据建筑结构的要求和设计图纸进行准确的布置和连接,确保模板结构牢固和稳定。
3. 钢模板施工优缺点钢模板具有安装方便、重复利用次数多、适应性强等优点,但也存在造价较高、施工周期较长、搬运和安装需要机械设备等缺点。
在具体工程中应根据施工要求和经济考虑选择是否采用钢模板。
三、木模板施工方案1. 木模板材料介绍木模板是一种由木材制成的施工模板材料,具有隔热、隔音、吸水性好等特点,适用于小型建筑和特殊形状的模板需求。
常用的木模板有胶合板、多层板、单板等不同类型,可根据具体的施工要求和预算选择合适的材料。
2. 木模板施工工艺木模板施工工艺包括木模板的加工、拼接、支撑和固定等环节。
在施工中,要注意木模板的保养和防水防潮措施,避免因模板变形和漏水等问题影响施工质量。
3. 木模板施工优缺点木模板具有造价低、易加工、适用范围广等优点,但也存在使用次数有限、易受湿气影响、施工周期较长等缺点。
在选择木模板时,要根据具体的工程情况和质量要求进行综合考虑。
四、结论钢模板和木模板都是常用的施工模板材料,具有各自的特点和适用场景。
在实际施工中,应根据工程的具体情况、质量要求和经济考量选择合适的模板施工方案,确保施工质量和工期的达到预期目标。
钢木组合定型模板施工法
钢木组合定型模板施工法1 前言模板工程是高层建筑结构施工的一道关键工序,模板工程质量的好坏直接影响钢筋混凝土结构工程质量。
且高层建筑中标准层数较多,模板的尺寸相对固定,因此在高层建筑工程施工中,采用什么样的模板系统既可以保证工程质量又可以提高工效,是施工单位一直在探索的问题。
高层钢筋混凝土框架剪力墙结构模板工程的通常施工方法是大模板工艺和滑模工艺。
近年来随着高层建筑施工技术的发展,应用新技术越来越多,而钢木组合定型模板施工技术亦是近年来国内逐渐发展的一项新的高层建筑结构施工技术。
下面介绍泉州金海湾等项目主体施工中采用的钢木组合定型模板,希望能给业内同行技术人员提供一些参考,并希望能提出宝贵意见。
2 特点钢木组合工艺基本保留了散装模板工艺的提升方式和施工装置,因此兼有旧工艺施工的优点,如施工连续快速,设备配套定型简单可靠,节省脚手架搭设,操作方便,改善施工条件等。
这种工艺主要由钢管骨架支撑系统、模板和护模系统三部分组成,钢管骨架支撑包括可调双翼柱头、?48钢管、可调底托、可调T型调节模板、L型可调模板、操作平台、连接角模等。
护模系统包括回形卡、定型钢角模、U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍等。
该工艺与散装模板工程主要不同点在于将传统的木支撑以及钢制对拉螺杆替换,木支撑换为厚壁标准钢管,内置大尺寸螺栓,螺栓顶采用点焊槽钢的办法对梁板底进行荷载的有效传递。
同样对拉螺杆换成钢管-螺栓形式,亮点在于柱、梁等构件的阴阳角的保护,在搭设完毕的胶合板上多加一道预制角铁,然后用槽钢、螺栓有效紧固。
3 适用范围钢木组合工艺适用于每层建筑面积大于600m2的高层建筑物及多种结构形式,如剪力墙结构、框架剪力墙结构;特别适合高层商业住宅标准层结构的使用。
4 工艺原理模板工程承受的荷载包括模板及支架自重、新浇砼自重、钢筋自重、施工人员和施工机具产生的荷载、倾倒混凝土产生的荷载、振捣混凝土时对侧模产生的的冲击荷载。
