半掘浦十塘闸隔堤施工方案
水闸工程施工方案(3篇)

第1篇水闸工程施工方案一、工程概况1.1 工程名称:XX水闸工程1.2 工程地点:XX省XX市XX县XX镇1.3 工程规模:本工程是一座以灌溉、防洪、发电为主,兼顾城市供水、水产养殖等综合利用的水利枢纽工程。
1.4 工程建设内容:主要包括拦河闸、发电厂房、灌溉渠道、排水渠道、河道整治等。
1.5 工程建设标准:按照《水利水电工程设计规范》(GB 50201-2014)等相关规范执行。
二、施工组织设计2.1 施工组织架构本工程成立项目经理部,下设施工管理部、工程技术部、质量安全部、物资设备部、财务部等职能部门。
项目经理部负责整个工程的施工组织、协调和管理。
2.2 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
2.3 施工质量保证体系建立健全质量保证体系,确保工程质量符合设计要求。
2.4 施工安全保证体系建立健全安全保证体系,确保施工安全。
三、施工准备3.1 施工现场准备1. 对施工现场进行勘察,了解工程地质、水文、气象等情况。
2. 对施工现场进行平整,确保场地满足施工要求。
3. 建立临时设施,包括办公室、宿舍、食堂、仓库等。
3.2 施工人员准备1. 组织施工人员进场,进行技术培训和安全教育。
2. 配备必要的施工人员,包括施工管理人员、技术人员、施工工人等。
3.3 施工设备准备1. 根据工程需求,配备必要的施工设备,如挖掘机、装载机、搅拌机、混凝土泵等。
2. 对施工设备进行检查、调试,确保设备运行正常。
3.4 施工材料准备1. 采购工程所需的各种建筑材料,如水泥、砂石、钢筋等。
2. 对建筑材料进行检验,确保质量符合要求。
四、施工工艺及方法4.1 拦河闸施工1. 地基处理:对地基进行开挖、换填、压实等处理,确保地基承载力满足设计要求。
2. 模板工程:采用组合钢模板,确保模板安装牢固、平整。
3. 钢筋工程:按照设计要求,进行钢筋绑扎、焊接,确保钢筋间距、保护层厚度等符合规范。
4. 混凝土工程:采用商品混凝土,按照配合比进行搅拌、运输、浇筑、振捣等,确保混凝土质量。
水闸工程施工方案书

一、工程概况1. 工程名称:XX地区水闸工程2. 工程地点:XX地区XX县XX乡3. 工程规模:水闸全长XX米,单孔净宽XX米,设计流量XX立方米/秒4. 工程类型:水闸5. 工程建设周期:XX个月二、施工组织机构1. 施工项目经理:XXX2. 施工技术负责人:XXX3. 施工安全负责人:XXX4. 施工质量负责人:XXX5. 施工材料负责人:XXX6. 施工设备负责人:XXX三、施工方案1. 施工顺序(1)基础施工:首先进行基础开挖,清理杂物,确保地基平整、坚实。
(2)主体结构施工:按照设计图纸进行水闸主体结构的施工,包括闸室、闸门、启闭机等。
(3)附属设施施工:包括防渗墙、排水沟、排水井等。
(4)装修工程:对水闸表面进行抹面、刷涂料等。
(5)验收及交付使用。
2. 施工工艺(1)基础施工:采用人工开挖、挖掘机配合进行,确保基础开挖深度、宽度符合设计要求。
(2)主体结构施工:采用钢筋混凝土结构,按照设计图纸进行浇筑,确保混凝土强度、质量。
(3)闸门及启闭机安装:按照设计要求,进行闸门及启闭机的安装,确保启闭灵活、可靠。
(4)防渗墙、排水沟、排水井等附属设施施工:按照设计图纸进行施工,确保施工质量。
3. 施工材料(1)水泥、砂、石、钢筋等原材料:按照设计要求及规范进行采购,确保质量。
(2)预制构件:按照设计要求及规范进行采购,确保质量。
4. 施工设备(1)挖掘机、装载机、混凝土搅拌机、混凝土输送泵等机械设备。
(2)吊车、叉车等辅助设备。
5. 施工进度安排(1)基础施工:XX天(2)主体结构施工:XX天(3)附属设施施工:XX天(4)装修工程:XX天四、施工安全及质量控制1. 施工安全(1)建立健全安全管理制度,明确各级人员安全责任。
(2)对施工人员进行安全培训,提高安全意识。
(3)加强施工现场安全管理,确保施工安全。
2. 质量控制(1)严格执行国家及行业标准,确保施工质量。
(2)对施工过程中的关键工序进行严格控制,确保工程质量。
水闸施工方案

水闸施工方案水闸施工方案一、工程背景水闸是一种常用的水利工程设施,主要用于控制水流,调节水位。
本次施工方案是针对某水闸进行改造升级。
二、施工目标1. 提高水闸的运行效率和安全性;2. 增强水闸的抗洪能力;3. 减少水闸的维护和管理成本。
三、施工内容本次施工主要包括以下几个方面:1. 水闸机械设备的更换和升级:将原有老旧的机械设备更换为新型高效、低能耗的设备,同时增加智能化控制系统,提高水闸的运行自动化程度。
2. 水闸闸门的修复和翻新:对闸门进行维护和修复,确保其正常运行,并根据需要进行翻新,增加闸门的密封性和耐久性。
3. 水闸支护结构的加固:对水闸的支护结构进行加固处理,提高其抗洪能力,确保在洪水来袭时能够正常工作,并避免发生破坏。
4. 水闸控制室的改造:对水闸控制室进行改造,实现远程监控和控制,提高工作效率和安全性。
四、施工步骤1. 前期准备:制定施工方案,确定工程队伍和材料采购计划,开展必要的勘察和测量工作。
2. 施工开挖:对水闸周围的土地进行开挖,为后续施工提供空间。
3. 机械设备更换:将原有的机械设备进行拆卸,安装新型设备,并连接好相应的管路和电气设备。
4. 闸门修复和翻新:对闸门进行检修和维护,如更换损坏的零部件,修复密封条等,同时对表面进行清洗和喷涂保护层。
5. 支护结构加固:对水闸支护结构进行加固处理,如加设防洪护坡、加固闸墩等。
6. 控制室改造:对水闸控制室进行改造,安装智能化控制系统,并进行必要的布线和调试工作。
7. 施工验收:进行施工验收,确保施工质量和安全。
五、预期效果1. 水闸的运行效率和安全性得到提升,减少人力和物力资源的浪费。
2. 水闸的抗洪能力得到增强,提高了防洪工作的效果。
3. 减少了水闸的维护和管理成本,降低了运营成本。
六、安全保障措施1. 施工过程中,严格遵守施工安全操作规程,确保施工人员的人身安全。
2. 配备专职安全管理人员,负责现场的安全监督和事故应急处理。
二级湖堤闸改建工程施工方案及施工方法

二级湖堤湾闸改建工程施工方案及施工方法1、施工方案1.1施工方案概述本工程施工作业面较为集中,施工管理较为方便,但本工程项目较多,工序繁杂,现浇砼工程量较大,因此为保证按期完成施工,主要工程项目的施工采取以下施工方案:1.1.1施工降排水:井点和明排综合降排水方法。
1.1.2土方开挖与回填:主要采取铲运机和挖掘机配合自卸车施工,局部采用人工。
1.1.3钢筋砼工程:钢筋加工在加工厂进行,现场人工绑扎、焊接;模板采用组合钢模板,现场组装;现场设立两台0.5m3砼搅拌站,另设0.5m3砼强制搅拌机一台备用。
砼运输采用一台60m3/h砼输送泵泵送砼,另设30m3/h砼输送泵备用。
小型结构砼采用机动翻斗车运送砼。
1.1.4设备及金属结构制作与安装:启闭机、配电柜、配电箱、钢闸门等设备选用定点厂家加工,现场采用25t和16t汽车吊吊装,专业技术人员安装。
1.1.5 基础灌注桩和垂直截渗墙采用机械成孔,两台0.5m3砼搅拌站拌制砼,1T热水锅炉加温拌和用水,8T汽车吊吊放钢筋笼,机动翻斗车运送砼。
1.2施工顺序根据招标文件的要求和施工进度计划安排,工程施工分为三个阶段:第一阶段:(1)首先安排基槽(灌注桩平台以上)土方开挖,所挖土方同时填筑上下游围堰;(2)闸室段开挖完成后,立刻进行灌注桩和截渗墙施工;(3)开挖闸室基槽土方,并进行灌注桩和截渗墙顶部凿除。
第二阶段:闸室砼施工。
施工顺序为:垫层闸室底板闸墩、岸箱、减载孔闸墩以上结构施工。
闸室底板砼完成后,即可安排消力池砼施工,同时安排上下游砌石护底、翼墙、护坡施工,到5月底达到当年防洪水位以上要求。
6月10日以前完成闸门吊装。
第三阶段:安排机架桥、公路桥、机房、桥头堡施工,完成闸室上下游剩余石方施工。
同时进行启闭机和电气设备的安装与调试。
2、施工方法及主要施工技术措施2.1施工准备工作2.1.1进场后首先进行场地平整、修筑进场和施工道路,水、电和通讯均接到现场。
闸维修工程施工方案

闸维修工程施工方案1. 项目背景介绍本文档旨在提供一份详细的闸维修工程施工方案,以确保该工程的高质量和安全性。
本工程的背景信息如下:•工程名称:闸维修工程•工程位置:XXX地区•工程规模:包括X个闸门的维修和保养•工程目标:确保闸门的正常运行和功能完善2. 施工准备工作为有效地进行闸维修工程,需要进行以下准备工作:2.1. 工作计划制定制定详细的施工计划,包括工程的开始日期、结束日期、工期划分、每日工作内容等。
2.2. 队伍组建组建专业的闸维修工程队伍,包括工程师、技术人员、施工人员等。
确保每个人员都具备相关经验和技能。
2.3. 材料采购根据施工计划,提前采购所需的材料和设备。
确保材料和设备的质量达到工程要求,并按时交付到施工现场。
2.4. 施工现场准备对施工现场进行评估和准备工作,包括确保施工现场的清洁和安全,设置临时设施和围栏等。
3. 施工流程根据闸维修工程的特点和要求,制定如下施工流程:3.1. 施工前准备在正式开始施工前,需要进行以下准备工作:•确认施工区域的边界和范围•对施工区域进行清理,确保没有杂物和障碍物•架设必要的安全警示标志和临时围栏3.2. 闸维修工作根据维修计划,进行闸维修工作,包括以下步骤:3.2.1. 闸门拆卸根据维修计划,拆卸需要维修的闸门。
在拆卸过程中,要注意操作的安全性,确保人员和设备的安全。
3.2.2. 设备检修和更换检查闸门的关键设备和部件,如轴承、齿轮、液压系统等,确保其正常运行。
如发现问题,及时进行修复或更换。
3.2.3. 清洁和涂漆对闸门进行清洁和涂漆,以延长其使用寿命和保护闸门表面。
3.2.4. 闸门安装完成维修工作后,重新安装闸门。
确保安装过程中的准确性和稳定性。
3.3. 施工后整理在维修工作完成后,进行施工区域的整理和清理工作。
清除工地垃圾,恢复工地的整洁和秩序。
4. 施工安全措施在闸维修工程施工过程中,必须重视施工安全,采取有效的安全措施,以确保人员和设备的安全。
水塘围堰施工方案精选全文完整版

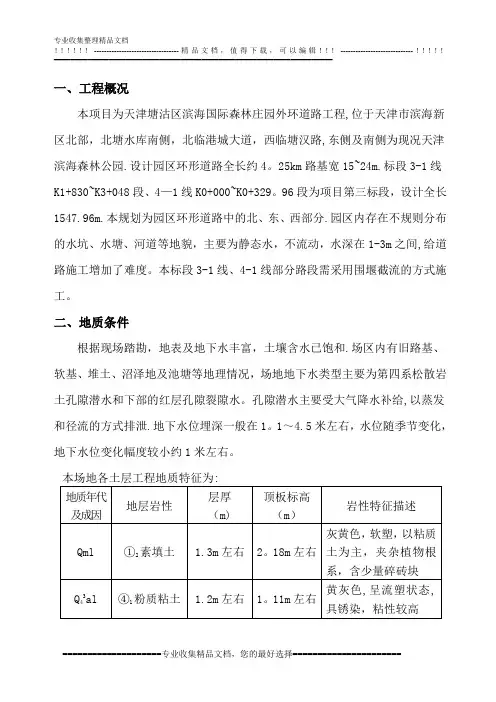

一、工程概况本项目为天津塘沽区滨海国际森林庄园外环道路工程,位于天津市滨海新区北部,北塘水库南侧,北临港城大道,西临塘汉路,东侧及南侧为现况天津滨海森林公园.设计园区环形道路全长约4。
25km路基宽15~24m.标段3-1线K1+830~K3+048段、4—1线K0+000~K0+329。
96段为项目第三标段,设计全长1547.96m.本规划为园区环形道路中的北、东、西部分.园区内存在不规则分布的水坑、水塘、河道等地貌,主要为静态水,不流动,水深在1-3m之间,给道路施工增加了难度。
本标段3-1线、4-1线部分路段需采用围堰截流的方式施工。
二、地质条件根据现场踏勘,地表及地下水丰富,土壤含水已饱和.场区内有旧路基、软基、堆土、沼泽地及池塘等地理情况,场地地下水类型主要为第四系松散岩土孔隙潜水和下部的红层孔隙裂隙水。
孔隙潜水主要受大气降水补给,以蒸发和径流的方式排泄.地下水位埋深一般在1。
1~4.5米左右,水位随季节变化,地下水位变化幅度较小约1米左右。
本场地各土层工程地质特征为:三、施工部署1、项目组织机构由于该工程工期紧、任务重,我公司在接到中标书后,开始组织有关人员进场。
已完成了临时设施的建设,主要材料、设备的选择、为以后展开大面积施工创造了条件。
根据本合同段的工程内容和特点,结合工程量和施工组织情况,为实现合同工期保证工程质量,选派具有丰富施工管理经验的项目经理。
调集责任心强、经验丰富、精通市政工程施工的专业人员组成项目经理部。
2、施工用电现场施工用电采取架设临时电线及可移动性自备发电机两种供电形式。
正常施工期用电负荷150KW.临时用电安全严格执行《施工现场临时用电安全技术规范》(JGJ46—88)要求.3、施工准备3.1、场地准备1、施工前,测量的仪器必须进行检验、校正,以确保测量数据的准确2、根据监理单位提供的导线点、水准点进行复测,以及相邻两标段的联测,测量的精度必须符合设计及规范要求3、按照设计要求测量放样,每隔20m放一个路基中桩,并确定路基范围和导流围堰用地范围。
水利工程闸施工方案(3篇)
第1篇一、工程概况水利工程闸是水利设施的重要组成部分,主要用于控制洪水、调节水位、发电、灌溉等。
本工程闸位于某河流上游,闸址处河道宽阔,水流湍急。
闸室采用平底板结构,全长100米,宽15米,高5米。
闸门采用平面滑动闸门,共设4扇。
本施工方案针对该工程的特点,制定了一系列施工措施和步骤。
二、施工准备1. 组织准备(1)成立项目组织机构,明确各部门职责,确保施工顺利进行。
(2)组织施工人员培训,提高施工人员素质。
(3)制定施工计划,明确施工进度、质量、安全、环保等要求。
2. 技术准备(1)编制施工组织设计,明确施工工艺、施工方案、施工技术要求等。
(2)进行施工图纸会审,确保施工图纸符合实际要求。
(3)组织材料设备采购,确保材料设备质量。
3. 施工场地准备(1)平整施工场地,清除障碍物。
(2)设置临时设施,如办公室、仓库、宿舍等。
(3)搭建施工便道,方便材料运输。
4. 施工资源准备(1)设备:挖掘机、装载机、推土机、搅拌机、起重机等。
(2)材料:水泥、砂、石子、钢筋、木材、混凝土等。
(3)人员:施工队伍、技术人员、管理人员等。
三、施工工艺及步骤1. 施工工艺(1)基础施工:采用钢筋混凝土结构,基础采用扩大基础,满足抗滑、抗倾覆要求。
(2)闸室施工:采用现浇钢筋混凝土结构,分阶段施工,确保施工质量。
(3)闸门施工:采用平面滑动闸门,采用现场预制、现场安装的方式。
(4)启闭机安装:采用现场安装,确保启闭机运行平稳。
2. 施工步骤(1)基础施工1)清除障碍物,平整场地。
2)进行基础放样,确定基础尺寸。
3)开挖基槽,确保基槽尺寸满足设计要求。
4)进行基槽处理,确保基槽质量。
5)浇筑基础混凝土,确保基础质量。
(2)闸室施工1)进行闸室放样,确定闸室尺寸。
2)开挖闸室基槽,确保基槽尺寸满足设计要求。
3)进行基槽处理,确保基槽质量。
4)浇筑闸室混凝土,分阶段施工,确保施工质量。
(3)闸门施工1)进行闸门预制,确保闸门质量。
堤防附近开挖工程施工方案
堤防附近开挖工程施工方案1. 背景堤防附近开挖工程是一项重要的工程项目,其施工方案需要充分考虑环境保护,以及堤防稳定等因素。
在制定施工方案时需要充分考虑其影响范围,选取合适的施工方法、技术和工具,确保施工过程的安全和顺利。
2. 施工方法与技术2.1 施工方法堤防附近开挖工程可采用多种方法进行施工。
在保证工程质量的前提下,应尽可能减少对周边环境的影响。
常见的施工方法有:1.手工开挖法:适用于小面积、浅深度、不便使用机械设备的情况。
2.机械开挖法:适用于大面积、深深度的情况,如挖潜池等。
3.长墙开挖法:适用于深度大于2米的开挖,能够有效保护周边环境,同时提高开挖效率。
2.2 施工技术在具体施工中,需采取一系列措施,确保施工的安全和顺利。
常见的施工技术包括:1.挖孔前试掘:在开挖前进行试掘,探测地下情况,提前发现存在的问题。
2.支护技术:采用钢板桩、钢筋网架等进行支护,保证开挖的安全和隔水。
3.排水技术:采用抽水机等设备,及时将开挖现场的积水排除掉。
3. 工具设备在具体开挖过程中,需要使用不同的工具和设备。
根据具体施工情况,可选择不同的设备。
常用工具设备有:1.挖掘机:适用于大面积、深度的开挖。
2.排水泵:用于排水。
3.栅栏、警告标志:用于指示开挖区域和保护周边环境。
4. 施工过程施工过程包括:1.现场布置:确定施工区域,并将设备和工具设备进行布置。
2.试掘:进行试掘,并根据情况调整后续施工计划。
3.支护:根据开挖深度和土壤情况,采用相应的支护措施。
4.开挖:根据实际情况,采用手工或机械设备进行开挖。
5.排水:及时将开挖现场积水排出。
6.清理与回填:清理开挖现场垃圾、并进行回填。
5. 施工安全与环保在施工过程中,需要充分考虑施工安全和对环境的影响。
可采取以下措施:1.严格执行安全操作规程,加强现场管理,保证人员安全。
2.控制噪音、粉尘等污染,减少对周边环境的影响。
3.合理施工,尽可能减少对堤防和周边环境的影响。
堤防工程施工方案(DOC)
堤防工程施工方案(DOC)雅安市雨城区中里、碧峰峡镇陇西河防洪灾后恢复重建工程堤防施工方案本工程的堤防施工方案旨在恢复和重建雨城区中里、碧峰峡镇陇西河的防洪灾能力。
堤防工程的施工方案如下:一、堤防工程1.防洪堤布置原则堤防的布置应与河流的流向相适应,与大洪水的主流线大致平行。
堤防距离应大致相等,不宜突然放大或缩小。
堤线应力求平顺,各堤段平缓连接,不得采用折线或急弯。
堤防工程应尽可能利用现有堤防和有利地形,修筑在土质较好、比较稳定的滩岸上,留有适当宽度的滩地,尽可能避开软弱地基、深水地带、古河道和强透水地基。
堤线应布置在占压耕地、拆迁房屋等建筑物少的地带,避开文物遗址,利于防汛抢险和工程管理。
本工程为河堤,湖堤和海堤应尽可能避开强风或暴潮正面袭击。
一)质量控制1.堤身填筑之前的控制在填筑之前,应进行填料碾压试验,优化填筑压实参数。
碾压试验的压实参数主要包括辅料厚度、碾压数遍和加水量等。
铺土上层厚度、含水量、碾压机械及遍数应经试验决定。
施工中应严格控制填筑压实参数,并按设计要求进行抽样检查。
要按规范要求作好记录,并作好干容重现场控制管理图,干容重合格率不小于90%。
不合格样的干容重不得低于设计干容重的98%,且不得集中,应防止砾石过分集中形成架空现象。
必须严格控制上堤材料质量,不合格者不应上堤。
堤身填筑砂砾石料最大粒径为500mm。
d<0.1mm者含量应≤5%,d<5mm者含量应控制在20%~30%之间。
压实后的干容重为1.98t/m3(或待现场碾压后由设计、业主、监理、施工四方共同研究确定)。
每层沿堤轴线纵向每50m长做一组(横向3个)干容重测试,不合格者要求再补压工作。
块石砂砾石混合料碾压后干容重应不小于2.1t/m3.2.堤防开挖1.清理施工现场除保留图纸所示或监理工程师指示要保留的植被和保留物外,在用地范围内的所有树木、树墩、树根、灌木和垃圾应予清除运走。
其中胸径大于15cm的树木,应根据监理工程师指示的长度锯成数段,在指定地点码放整齐。
水闸施工方案
水闸施工方案关键信息:1、水闸施工的具体位置:____________________________2、施工的开始时间:____________________________3、预计竣工时间:____________________________4、施工方名称:____________________________5、工程总造价:____________________________6、质量保证期限:____________________________1、工程概述11 水闸工程的规模和主要功能111 详细说明水闸的设计流量、水位控制范围等参数112 阐述水闸在水利系统中的作用,如防洪、灌溉、排水等12 工程建设的背景和目的121 介绍该地区水利设施的现状和存在的问题122 说明建设此水闸对改善当地水利条件的重要意义2、施工准备21 技术准备211 组织施工人员熟悉施工图纸和相关技术规范212 进行施工技术交底,确保施工人员了解施工工艺和质量要求22 材料准备221 列出所需的主要建筑材料,如水泥、钢材、砂石等222 确定材料的采购渠道和质量检验标准23 设备准备231 调配所需的施工机械设备,如起重机、挖掘机、搅拌机等232 对设备进行检查和维护,确保其正常运行24 现场准备241 清理施工现场,平整场地242 搭建临时施工设施,如工棚、仓库等3、施工流程31 基础施工311 进行基础开挖,确保基础的尺寸和深度符合设计要求312 处理基础底部的地质问题,如软弱地基的加固313 浇筑基础混凝土,保证混凝土的强度和密实度32 闸室施工321 搭建闸室的模板和钢筋骨架322 浇筑闸室混凝土,注意控制浇筑顺序和振捣质量323 进行闸室的养护,防止混凝土出现裂缝33 闸门安装331 安装闸门的轨道和支撑结构332 吊运和安装闸门,确保闸门的安装精度和密封性34 附属设施施工341 修建上下游连接段的护坡、护底等防护设施342 安装电气设备、自动化控制系统等附属设备4、质量控制41 建立质量保证体系411 明确各部门和人员在质量管理中的职责412 制定质量检查和验收制度42 原材料和构配件的质量控制421 加强对原材料和构配件的进场检验422 对不合格的材料和构配件坚决予以退场43 施工过程的质量控制431 对关键工序进行旁站监督432 定期进行质量检查和评估,及时发现和解决质量问题44 质量验收441 按照相关标准和规范进行分项、分部和单位工程的验收442 对验收中发现的问题进行整改,直至达到合格标准5、安全管理51 建立安全管理制度511 制定安全生产责任制和安全操作规程512 对施工人员进行安全教育和培训52 施工现场的安全防护521 设置安全警示标志和防护设施522 加强对施工机械和设备的安全管理53 安全检查和隐患排查531 定期进行安全检查,及时发现安全隐患532 对安全隐患进行整改,跟踪整改效果6、环境保护61 环境保护措施611 采取措施减少施工扬尘和噪声污染612 合理处理施工废水和固体废弃物62 生态保护621 避免对周边生态环境造成破坏622 在施工结束后进行生态恢复7、工程进度计划71 制定详细的施工进度计划表711 明确各阶段的工作内容和完成时间712 考虑可能影响工程进度的因素,如天气、材料供应等,并制定相应的应对措施72 进度控制721 定期对工程进度进行检查和对比722 对进度滞后的情况进行分析和调整8、工程造价控制81 成本控制措施811 优化施工方案,降低施工成本812 加强对材料和设备采购的管理,降低采购成本82 工程变更管理821 严格控制工程变更,确需变更的要履行审批手续822 对工程变更的费用进行核算和调整9、竣工验收91 竣工资料的整理911 收集、整理施工过程中的各种资料,如施工记录、检验报告等912 按照规定的格式和要求装订成册92 验收申请921 施工单位完成自验后,向建设单位提出竣工验收申请922 建设单位组织相关部门和人员进行验收93 验收内容931 对工程实体进行检查和测试932 审查竣工资料的完整性和准确性10、保修与维护101 质量保修期限1011 明确工程的质量保修期限和保修范围1012 制定保修责任和保修程序102 维护管理1021 向建设单位提供水闸的维护手册和操作规程1022 定期对水闸的运行情况进行回访和检查11、违约责任111 施工方违约责任1111 若施工方未按照合同约定的工期、质量等要求完成施工,应承担相应的违约责任1112 对因施工方原因造成的工程质量问题,施工方应负责返工和修复,并承担相关费用112 建设方违约责任1121 若建设方未按照合同约定支付工程款项或提供必要的施工条件,应承担相应的违约责任1122 对因建设方原因导致的工程延误或损失,建设方应给予施工方相应的补偿12、争议解决121 协商解决1211 若在协议履行过程中发生争议,双方应首先通过友好协商解决1212 协商不成的,可申请有关部门进行调解122 仲裁或诉讼1221 若协商和调解均无法解决争议,双方可根据合同约定选择仲裁或向有管辖权的人民法院提起诉讼13、其他条款131 协议的变更和解除1311 说明协议变更和解除的条件和程序1312 对协议变更和解除后的相关事宜进行约定132 协议的生效和终止1321 明确协议生效的时间和条件1322 规定协议终止的情形和后续处理方式133 不可抗力1331 对不可抗力的定义和范围进行界定1332 约定在不可抗力发生时双方的责任和义务以上水闸施工方案协议仅供参考,具体内容可根据实际情况进行修改和完善。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
半掘浦十塘闸隔堤、外围堰施工方案第一部分施工概况一、工程概况及说明半掘浦闸为慈溪市徐家浦两侧围涂工程的重要组成部分,是慈溪市三横十一纵骨干河道的一个重要排涝出口,是中河区三个出海闸之一。
现阶段主要工作是外围堰施工,外围堰总长为1073.56米(包括隔堤253.7米)。
根据进度计划要求及工程时间情况,外围堰计划分三期施工,第一期施工长度为365.2米(隔堤253.7米),冲填方量为26585m3,第二期施工长度为416.2米,冲填方量为25255m3,第三期施工长度为292.16米,冲填方量为17728m3,针对本项工程施工难度大、任务急,项目部对外围堰制定了详细的施工方案。
二、施工准备工作接到中标通知后,我公司立即派人到采石场落实块石、山渣、骨料料源,签订合同。
使大宗材料供应得到保证。
另一方面立即着手调派队伍进场,建立临时项目部,进行前期准备工作,为大批人员、设备进场作好准备。
施工技术部门对现场进行进一步的踏勘、调查,图纸对照及复核会审,编制实施性的施工组织设计,制订具体技术管理办法;进一步学习有关规范及业主监理对本工程的要求。
尽快与业主监理联系,做好现场控制点的交接工作,并做好:相应的临设布置。
1、供电系统根据施工用电量要求,我方已配备了4台200KVA变压器和2台75KVA发电机。
泥浆泵和船只等都配备了一定余量,保证施工正常运行。
2、供水泥浆泵用水,用高压水泵在围堰坡脚50米之外取坑,待潮水退潮后保证有足够的用水量。
生活用水向附近自来水厂购买。
3、通讯项目经理、技术负责人、各施工管理人员配备手机,保持通讯畅通。
4、测量放样在做好以上临时工程同时,测量队进场做好测量准备工作。
1)根据业主、监理提供的有关测量控制点,对隔堤轴线位置及外围堰轮廓线进行准确放样,计划配备托普康GTS220全站仪一台和水准仪二台,以满足施工要求。
2)、测量技术要求①在施工前,将与业主、监理一起进行测量控制点的复核、设置工作。
根据最新颁布强制性条文要求,对各种测量要求的有关规定,认真做好测量前的各项准备工作。
测量时严格执行操作规定,提高测量精度,保证质量。
②设专人负责施工测量工作,做到全面准确地提供施工阶段所需的测量资料。
③施工阶段平面设置,根据建设方提供的座标点,定位基准线建立座标控制系统,在现场测量平行堤身纵向轴线的特征点,设立座标点,高程控制点,并复测一次。
高程控制点精度不低于四等水准测量,闭合差应符合规范要求。
并绘制在施工总平面图上,注明有关标志、相互距离、高程角度、以免发生差错,施工期间定期检查校核,以免发生位移。
④座标点、高程控制点设置在坚实地基、不受施工影响、不易被损坏、便于保存的地方,并浇砼基础,设置保护桩。
对各平面控制点应认真保护,重要中心桩浇筑砼保护,其它控制点则四周堆块石保护。
对各控制点应定期进行复核,以保证精度。
3)测量放样人员组织测量放样,是工程施工质量达到优良的重要环节。
为此,成立专门测量放样小组,由具有理论与实际施工经验的工程师担任组长,并配备4名有实际经验测量员组成,在整个施工过程中,对测量工程负责。
4)测量仪器配备见下表测量仪器配备表:第二部分:施工部署本项工程,地质条件差,受潮汛影响大、任务急。
经我方研究,我方将立即组建本工程项目经理部。
实行项目法管理,全面负责并实施本工程。
一、施工总体布置设想根据本工程实际情况将按如下步骤实施:1、临时设施的搭设,施工用水、用电的布置等准备工作就绪。
2、施工中,按有关国家、地方法规规定,做到文明施工。
二、现场施工组织及管理人员配备施工管理机构的合理组织将对保证工期和工程质量、安全文明施工起到关键性的作用,也是一个工程能顺利完成的重要保证,因此为确保本工程的工程质量、安全文明施工达到预定目标,为全面完成本工程的施工任务,针对本工程战线长、施工困难的特点,本工程的管理方式采用“项目法”施工模式组织施工,施工现场成立项目部,建立以项目经理为首的管理组织机构,开展对本工程质量、工期、安全文明施工全方位的方针、目标计划管理。
三、投入本工程施工主要设备投入本工程施工主要设备表四、劳动力计划安排:结合本工程的实际情况,施工中以劳动力和泥浆泵为主,安排使用劳动力技术工与普工比例得当,满足施工要求、施工强度。
经分析后计划调入劳动力:普工 10人泥浆泵操作工 80人电工 2人船工 15人机修工 5人管理人员 6人合计: 118人第三部分:主要工序施工方案一、施工顺序施工准备→测量放样→打毛竹桩→冲泥编织袋铺设→编织袋内冲泥→分层加高泥芯坝土方→分层固结→土工织物铺设→山渣铺设→抛石保护具体施工方法如下:1)采用候潮施工方法,大潮汛作好施工前准备工作;小潮汛集中力量进行施工。
施工分二个低潮汛施工。
取土坑安排在外海(离围堰50m 之外),泥浆泵安装在船上,安排4台套泥浆泵装一只船。
2)根据内外脚桩,打设毛竹桩,竹桩打设要求位置准确,入土深度达到0.8m以上要求,在涂面高程0.5m 处设毛竹横档一道,竹桩与横竹杆以8#铅丝逐道绑扎紧密。
3)冲泥管袋由业主供应,质量必须符合设计要求。
在使用前对材料和缝制质量制作规格有无破绽等进行检查,不合格的不宜使用。
4)在冲泥管袋充填工作开始前先进行充填试验,以摸索该种管袋、该类土质在充填时的各种技术参数,如泥浆迸浆压力、迸浆时间、固结速度、沉积率等指标,供施工时掌握。
5)冲泥管袋的充填在落潮时进行。
滩地出露后,迅速将管袋在竹桩之间就位固定,接好充泥管口,开动泥浆泵,开始进行充填,管袋冲填采用充填—迸浆—二次充填的顺序进行,充填过程中及时调整充填管口方向,使管袋受力均匀避免管袋变形,管袋进行迸浆,迸浆时注意迸浆压力防止爆袋,迸浆后进行二次充填。
袋体的充填度控制在85%以上。
管袋充填固结后干密度达14.5千克/立方米。
冲泥管袋应分层堆叠,接头错开搭接,排例有序,紧密无空隙。
一层管袋在一潮中充填完成,在下层袋体尚未滤水固结前不充填上部管袋。
每层管袋在充填后高度在60cm以上。
6)为确保泥芯坝冲填土方干密度达14.5千克/立方米以上的要求,在土方冲填时,采取措施加强填筑土方的排水时间,使填筑土方较快地得到固结,并在填筑过程中采用人工毛竹管插捣以加快排水的措旗,促进填筑土的固结。
7)土工织物铺设:土工材料铺设要求平整,并与基面紧密相贴,并留有足够余幅以避免发生张拉受力,折叠起趋现象,土工布相互搭接应不小于设计规定。
施工时不得损伤土工布,施工人员不得穿钉鞋,不得在工作面吸烟,土工布在堤顶按设计预留50厘米,在堤脚预留1米。
铺设后用竹钉固定。
8)山渣铺设①山渣的质量控制:山渣须采购洁净的山渣。
路面下部20厘米要求粒径不大于15厘米,含泥量控制在7%以内。
护坡山渣要求级配良好,粒径在10厘米以内,含泥量小于5%。
②山渣施工方法:山渣采用自卸车从山场运入工地,路面铺设用推土机推,对斜坡垫层,泥芯坝土方吹填完工后,留足沉降,为保护坡土方在雨天不被冲刷,先铺山渣并保证厚度达到设计。
护坡山渣用挖土机翻入并整理,在施工中用铲斗略加拍打,使其密实。
路面山渣用压路机碾压密实,注意路面平整,并按设计要求形成横坡。
9)外坡抛石①外坡抛石施工安排随着泥芯坝延伸段占进,抛石由自卸车进料,卸入工作面,挖掘机翻石整坡,并辅以人工撬挖,使石体厚度均匀、密实。
②抛石要求石料新鲜、坚硬、无风化,单块重量50kg以下含量控制在10%以下。
③随着抛石工作面进占,安排石工理砌,理砌在求表面大体平整,无0.01m2以上的出露。
第四部分:安全生产保证体系及安全保证措施一、安全生产目标坚持“安全第一,预防为主“的方针,加强对施工班组的管理,夯实安全工作基础,加强反违章的力度,消灭重大事故;减少一般事故,确保无重大伤亡事故。
二、安全生产保证体系根据本工程的施工特点,建立健全项目施工安全保证体系(详见附图)。
三、安全生产管理措施1、建立以项目经理为第一责任人的安全生产领导小组,健全安全管理体系,工地成立质安科,设专职安全员,各生产班组设兼职安全员,负责工地日常安全生产管理工作,公司质安部驻工地代表,负责对安全生产工作进行督查。
在各项施工活动中认真贯彻执行国家的安全法规政策及本企业制订的各项安全生产规章制度,认真贯彻“安全第一,预防为主”的安全生产方针。
2、建立完整有效的安全生产管理体系,在处安全生产委员领导下开展工作。
认真贯彻处的安全生产责任制,明确各级领导、各职能部门、有关工程技术人员和每一个参加施工的人员在其中工作中应负的安全责任。
3、参加施工的各级管理人员均经有关部门培训、考核,持有《安全生产管理知识岗位证书》。
特种作业人员全部有效上岗证作业。
4、以高度的责任感,切实加强对安全生产工作的领导和管理,认真开展安全生产目标管理,做到目标明确,职责到位,措施落实,确保安全。
5、定期组织对施工现场的安全检查,检查由项目经理负责,由公司质安科驻工地代表、项目部质安科及各施工班组有关人员参加,对工地施工用电、机械设备、防火等状况进行检查,对不符合安全生产要求的隐患,订出切实可行的整改措施,落实到人,限期整改,对整改效果进行跟踪验证。
四、安全制度1、进入施工现场人员必须严格遵守工程处制定的《施工现场安全管理制度》,对违反该制度者,参照工程处《质量、安全奖罚条例》予以处理。
任何人不得违章指挥和违章作业。
2、切实加强对施工人员的安全教育,增强安全生产意识和自我保护能力。
参加施工的人员均经过三级安全教育,并经考核后,方可上岗作业。
3、现场施工必须严格执行《建筑安装工程安全技术规程》SD267-88《水利水电建筑安装安全技术工作规程》,以及浙建施(1993)139号文《浙江省建筑企业技术施工现场标准化管理暂行规定》和处的各项规定。
4、因施工需要使用易燃危险品,在申购、运输、贮存保管和使用中,都必须按照水利SD267-88《水利水电建筑安装安全技术工作规程》第五篇第1.0.1条至6.5.5条以及处《易燃、易爆物品运输、保管等安全管理》制度执行。
5、在施工过程中,必须严格执行处制定的《安全生产检查制度》,每月不少于一次安全大检查,并配合各级上级机关和有关部门的各项检查,冬季、雨季及暑期的季节性检查及各类验收性检查。
经检查中发现的事故隐患,应立即进行整改。
五、安全生产保证措施1、加强职工安全生产教育,组织职工学习有关安全生产知识和规定,把安全生产纳入该工程的重要议事日程,要求职工严格遵守安全操作规程,避免事故发生。
2、落实各级安全生产岗位责任制,工地配专职安全员,班组设兼职安全员监督,保证安全生产定期检查。
3、施工现场悬挂安全施工警示牌,安全生产贯彻执行《六大纪律》《十个不准》。
4、现场施工必须遵照“三同时”的原则,如发现对周边环境设施、人员有危害的情况时,应及时拿出安全措施,报上级和业主同意后,方可进入下一步施工。
