施工监理中的质量事故案例分析施工监理在工程建设过程中起着关键的监督和指导作用。

然而,由于各种原因,仍然有一些质量事故发生。

本文将通过分析几个具体案例,探讨施工监理中可能出现的质量事故,并提出相应的解决方案。

案例一:混凝土浇筑质量不达标在一次住宅小区的建设中,施工监理发现某栋楼的混凝土浇筑质量不达标,其强度不符合设计要求。

经过调查,发现施工方在混凝土配比和施工工艺方面存在问题。

监理部门立即要求施工方停工整改,并重新进行混凝土浇筑。

为了防止类似问题再次发生,我们应该加强施工方的质量管理制度,确保配比比例准确,优化施工工艺,并加强对施工方的培训和监督。

案例二:钢筋混凝土结构质量问题在某高层建筑工程中,施工监理发现钢筋混凝土结构存在安全隐患。

经过检查,发现施工方在钢筋的安装和混凝土浇筑过程中存在严重问题,导致结构不牢固。

监理部门立即要求施工方进行整改,并采取了临时支撑措施,确保了工人的人身安全。

为避免类似问题的再次发生,我们应该加强对施工方的监督和管理,确保施工方按照设计要求进行施工。

监理部门还应加强对施工工艺和工艺流程的检查,确保钢筋混凝土结构的质量和安全。

案例三:电力工程设备故障在一次电力工程建设中,施工监理发现某些设备存在故障现象。

经过调查,发现施工方在设备安装和调试过程中存在问题,导致设备无法正常运行。

监理部门要求施工方停工整改,并派遣专业人员检修设备。

为避免类似问题的再次发生,应该加强对施工方施工人员的技术培训,提高他们的操作技能和设备维护水平。

同时,监理部门在设备安装和调试过程中要增加检查频次,确保设备能够正常运行。

综上所述,施工监理中的质量事故是工程建设过程中无法完全避免的问题。

然而,通过加强施工方的管理和监督,以及提高监理部门的检查和评估水平,可以有效地减少质量事故的发生率。

同时,对于已经发生的质量事故,应该及时采取整改措施,并进行相应的技术和经验总结,以避免类似问题再次发生。

只有持续提高工程质量和安全水平,才能确保施工项目的顺利进行和工程的可持续发展。

简约建设工程监理案例分析

简约建设工程监理案例分析

简约建设工程监理案例分析简约建设工程监理是一种新兴的建设模式,注重最大限度地提高建设质量,最大限度地降低建设成本。

在实际工程项目中,简约建设工程监理已经取得了一定的成果,特别是在一些小型工程项目中,取得了显著的经济效益。

本文将通过一个简约建设工程监理案例分析,来说明简约建设工程监理的具体实施过程和效果。

案例背景:公司要进行一座小型办公楼的建设工程,项目总投资为1000万元,建筑面积为5000平方米。

由于项目资金有限,项目负责人希望能够通过简约建设工程监理来提高建设效率和降低建设成本。

1.简约建设工程监理的项目准备阶段在项目准备阶段,监理人员与建设单位进行了多次会议磋商,明确了项目目标和要求。

监理人员提出了以下建议:(1)基于项目投资和建设面积的限制,建议采用节能、环保的建筑材料和施工工艺,以降低能源消耗和环境污染。

(2)优化施工进度,采用模块化和预制构件,以便缩短工期,降低施工成本。

(3)强调施工中的安全生产和质量控制,并提供相应的监督和协助。

2.简约建设工程监理的设计阶段在设计阶段,监理人员与设计单位积极沟通,对设计方案进行了细致的审核和评审,包括建筑结构、设备布置、材料选用等方面。

监理人员提出了以下建议:(1)优化布局,减少不必要的建筑面积,提高空间利用率。

(2)选择性能稳定的建筑材料和设备,降低维护成本。

(3)提供可行性建议,以减少项目修改和调整的次数,节约设计成本。

3.简约建设工程监理的施工阶段在施工阶段,监理人员与施工单位密切合作,把控施工质量和进度。

监理人员提出了以下建议:(1)加强施工现场的安全管理和文明施工,确保工人人身安全和环境卫生。

(2)加强工程材料的验收和质量把关,防止使用不合格材料。

(3)加强工程进度的监控和调度,确保工期的合理控制。

4.简约建设工程监理的竣工阶段在竣工阶段,监理人员与建设单位一起完成了工程验收和结算工作。

监理人员提出了以下建议:(1)对已完成的工程进行全面检查,发现和纠正存在的问题。

监理案例分析 -

监理案例分析 -

【案例一】建设单位对某综合办公楼工程项目通过公开招标方式选定了承包商。

签订合同时,建设单位为了约束承包商能保证工程质量,要求承包商支付了30万元人民币的定金。

建设单位与承包商双方在建设工程施工合同中对工程预付款、工程质量、工程价款、工期和违约责任等均作了具体约定。

施工合同履行时,在基础工程施工中碰到地下有大量文物,使整个工程停工12天;主体工程施工中由于施工机械出现故障,使进度计划中关键线路上的部分工作停工18天。

两次停工承包商均及时向监理工程师提出了工期索赔申请,并提出了施工记录。

1.招标时对承包商的资质审查的内容主要有哪些?2.定金与预付款有何区别?3.监理工程师判定承包商索赔成立的条件是哪些?【答案】问题1对承包商资质审查的内容有:企业营业执照和资质证书、人员素质、设备和技术能力、财务状况、工程经验、企业信誉等。

问题2定金与预付款的区别:1、目的不同。

定金的目的是为了证明合同的成立和确保合同的履行;而预付款是为了解决承包商在工程准备和材料准备中的资金问题。

2、性质不同。

定金是担保形式,是法律行为;而预付款是—种惯例,是约定俗成的习惯,不是法律行为。

3、处理不同。

定金视合同履行情况有不同的法律后果:(1)合同正常履行,定金返还;(2)合同不履行,双方都无过错,定金返还;(3)支付定金一方不履行合同,无权获得返还定金;(4)收取定金一方不履行合同,双倍返还定金。

而预付款在工程进度款中按比例以扣还的方式归还。

问题3监理工程师判定承包商索赔成立的条件:1.承包商受到了实际损失或损害;2.损失不是承包商的过错造成;3.损害也不是承包商应承担的风险造成;4.承包商在合同规定的索赔时限内提出。

【案例二】某工业厂房工程建设项目于1998年3月12日开工,1998年10月27日竣工并验收合格。

但在2001年2月,该厂房供热系统出现部分管道漏水。

经业主检查发现,原施工单位所用管材与其向监理工程师所报验的不相符。

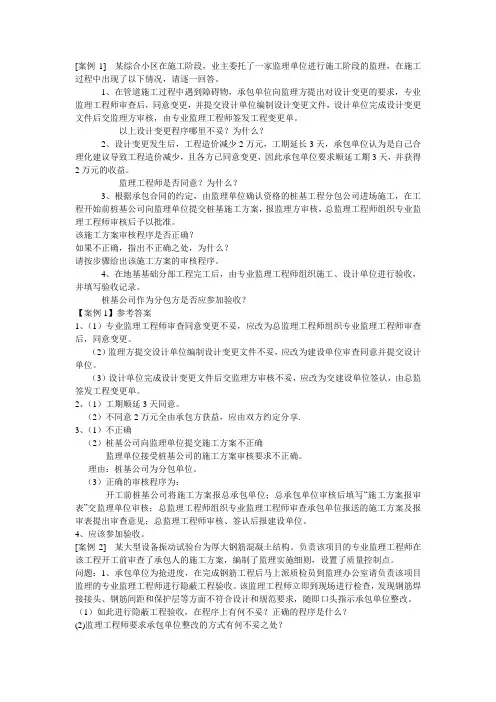

工程监理案例分析

工程监理案例分析

[案例1] 某综合小区在施工阶段,业主委托了一家监理单位进行施工阶段的监理,在施工过程中出现了以下情况,请逐一回答。

1、在管道施工过程中遇到障碍物,承包单位向监理方提出对设计变更的要求,专业监理工程师审查后,同意变更,并提交设计单位编制设计变更文件,设计单位完成设计变更文件后交监理方审核,由专业监理工程师签发工程变更单。

以上设计变更程序哪里不妥?为什么?2、设计变更发生后,工程造价减少2万元,工期延长3天,承包单位认为是自己合理化建议导致工程造价减少,且各方已同意变更,因此承包单位要求顺延工期3天,并获得2万元的收益。

监理工程师是否同意?为什么?3、根据承包合同的约定,由监理单位确认资格的桩基工程分包公司进场施工,在工程开始前桩基公司向监理单位提交桩基施工方案,报监理方审核,总监理工程师组织专业监理工程师审核后予以批准。

该施工方案审核程序是否正确?如果不正确,指出不正确之处,为什么?请按步骤给出该施工方案的审核程序。

4、在地基基础分部工程完工后,由专业监理工程师组织施工、设计单位进行验收,并填写验收记录。

桩基公司作为分包方是否应参加验收?【案例1】参考答案1、(1)专业监理工程师审查同意变更不妥,应改为总监理工程师组织专业监理工程师审查后,同意变更。

(2)监理方提交设计单位编制设计变更文件不妥,应改为建设单位审查同意并提交设计单位。

(3)设计单位完成设计变更文件后交监理方审核不妥,应改为交建设单位签认,由总监签发工程变更单。

2、(1)工期顺延3天同意。

(2)不同意2万元全由承包方获益,应由双方约定分享.3、(1)不正确(2)桩基公司向监理单位提交施工方案不正确监理单位接受桩基公司的施工方案审核要求不正确。

理由:桩基公司为分包单位。

(3)正确的审核程序为:开工前桩基公司将施工方案报总承包单位;总承包单位审核后填写“施工方案报审表”交监理单位审核;总监理工程师组织专业监理工程师审查承包单位报送的施工方案及报审表提出审查意见;总监理工程师审核、签认后报建设单位。

监理工作中施工安全事故案例分析

监理工作中施工安全事故案例分析

监理工作中施工安全事故案例分析1.引言施工安全是建造工程中最重要的一环。

监理人员在工程项目中扮演着至关重要的角色,他们负责监督施工进程并确保工人的安全。

然而,监理工作中的安全事故时有发生,这给工人和监理人员自身带来了巨大的风险。

本文将分析一些监理工作中的施工安全事故案例,探讨其原因并提出改进措施。

2.案例一:塔吊倾倒在某个建筑工地上,一起塔吊倾倒引发了严重的安全事故。

由于监理人员未能及时发现塔吊存在的问题,导致塔吊在强风的作用下倾倒。

事故造成数人受伤,严重影响了工地的进展。

分析:这起事故的原因主要有两个方面。

一方面,监理人员未能及时发现塔吊的倾倒危险性。

这可能是由于监理人员对塔吊的检查不细致,或者他们未能充分掌握塔吊的安全标准。

另一方面,施工方没有及时修理和维护塔吊,使得它无法承受强风的冲击,并最终倒塌。

改进措施:为了避免类似的事故再次发生,监理人员应该加强对塔吊的检查和维护工作。

他们需要进行全面的检查,确保塔吊没有任何结构上的缺陷,并符合安全标准。

另外,监理人员还应加强对施工方的督促,要求他们按时修理和维护塔吊。

3.案例二:高空坠落事故在一座高层建筑施工过程中,一个工人从高处坠落,不幸身亡。

监理人员在施工现场时缺席,无人注意到工人的安全状况。

分析:这起事故的原因是监理人员在关键时刻缺席。

监理人员是负责确保施工过程中的安全的,他们应该在工作期间全程监督和指导。

然而,在这个案例中,监理人员不在场,无人关注工人的安全状况。

改进措施:监理人员应该严格履行职责,确保在施工期间始终在现场。

他们应该通过各种方式监督工人的安全状况,及时发现潜在的危险。

此外,监理人员还应与工人建立起良好的沟通和协作关系,鼓励他们提出安全问题,以便及时解决。

4.案例三:场地混乱导致火灾在一个地下施工现场,由于各种原因,场地变得非常混乱,导致火灾发生。

监理人员未能及时发现问题,无法采取措施防止火灾的发生,最终导致了严重的后果。

分析:监理人员未能及时发现场地的混乱状况,这可能是因为他们没有充分了解施工现场的布局和规划,或者他们忽视了场地管理的重要性。

工程建设监理案例分析

工程建设监理案例分析
暴露 出了一些不足之处,如对某些细节问 题的监管不够严格、信息管理存在疏 漏等。这些问题在一定程度上影响了 监理效果和质量。
改进建议
针对不足之处,监理公司应加强内部 管理,提高监理人员的专业素质和责 任心。同时,还应完善信息管理制度 ,加强与业主、施工单位的沟通协调 ,确保信息的准确传递和及时处理。 通过不断改进和创新,监理公司可以 提高自身的服务质量和管理水平,更 好地满足市场需求和客户期望。
量参差不齐。
改进建议
在今后的工作中,应加强对施工 单位的资质审查,同时对施工过 程进行更加细致的监督和管理,
确保工程质量和进度。
案例二:某高速公路
02
工程监理
案例概述
工程地点:某市郊区
工程名称:某高速公路工程
01
工程规模:全长约50公里,
双向六车道
02
03
工程投资:约20亿元人民币
04
05
工期:3年
工程建设监理案例分析
目 录
• 案例一:某住宅楼工程监理 • 案例二:某高速公路工程监理 • 案例三:某大型工业厂房工程监理 • 案例四:某水利水电工程监理 • 案例五:某桥梁工程监理
案例一:某住宅楼工
01
程监理
案例概述
01
02
03
项目背景
某住宅楼工程项目,建筑 面积为2万平方米,投资 额为1亿元。
存在的问题
在施工过程中,由于施工环境复杂和技术难度高,存在一些质量安全隐患。此外,由于工 期紧,部分阶段验收时间安排不够合理,影响整体进度。
改进建议
加强施工现场的安全管理,提高施工质量监控力度。同时,优化验收计划,合理安排时间 ,确保整体进度不受影响。在今后的工程中,应更加注重前期准备工作和风险评估,提前 制定应对措施,确保工程顺利进行。

工程监理法律责任案例(3篇)

工程监理法律责任案例(3篇)

第1篇一、案情简介原告:某住宅小区业主委员会被告:某建筑工程监理公司案由:工程监理责任纠纷基本事实:某住宅小区建筑工程项目于2010年6月开工,2013年6月竣工。

在施工过程中,由于被告某建筑工程监理公司(以下简称“监理公司”)的监理工作存在严重缺陷,导致工程出现多处质量问题。

业主委员会认为,监理公司未能履行监理职责,给业主造成了经济损失,故向法院提起诉讼,要求监理公司承担相应的法律责任。

二、争议焦点1. 监理公司是否尽到了监理职责;2. 监理公司是否存在过错;3. 监理公司应承担的法律责任。

三、案件审理过程1. 证据收集(1)原告提交了以下证据:①建设工程合同及附件;②监理合同;③监理公司出具的监理工作报告;④业主委员会与监理公司就工程问题的沟通记录;⑤工程验收报告;⑥工程质量鉴定报告。

(2)被告提交了以下证据:①监理公司出具的监理工作报告;②监理公司出具的工程验收报告;③监理公司出具的工程质量鉴定报告;④监理公司出具的相关文件。

2. 庭审辩论(1)原告认为:①监理公司在监理过程中,未能及时发现工程质量问题,导致工程质量问题扩大;②监理公司未按照合同约定履行监理职责,存在过错;③监理公司的过错导致业主遭受经济损失,应承担相应的法律责任。

(2)被告认为:①监理公司已按照合同约定履行了监理职责;②工程质量问题并非监理公司责任,而是施工单位的责任;③监理公司不应承担法律责任。

3. 法院判决法院经审理认为:(1)监理公司作为工程监理单位,应当严格按照国家有关法律法规、行业标准及合同约定,对工程建设实施全过程监理。

在本案中,监理公司未能及时发现工程质量问题,存在过错。

(2)根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。

”监理公司未履行监理职责,构成违约。

(3)根据《中华人民共和国侵权责任法》第六条规定:“行为人因过错侵害他人民事权益,应当承担侵权责任。

建设工程监理案例分析12个案例详细课件

建设工程监理案例分析12个案例详细课件

现场实际情况不符;盲目和擅自变更施工方案;发现事故隐患不及时整
改;施工队伍管理松驰是造成这起重大事故的主要原因。此外,可分段
式整体提升脚手架这一专项技术本身存在重大缺陷。该脚手架没有完整
的下坠安全装置;架体承重螺栓强度的安全强度不足,也是造成这起重
大事故的重要因素。按照建设部《工程质量重大事故报告和调查程序规
问题:请指出总监理工程师上述行为的不妥之处并说明理由。总监 理工程师应如何正确处理?
解答:总监理工程师不应直接致函设计单位。因为监理人员无权进 行设计变更。 正确处理:发现问题应向建设单位报告,由建设单位向设计单位提 出变更要求。
2
案例一
事件2:施工过程中,专业监理工程师发现乙施工单位施工的分 包工程部分存在质量隐患,为此,总监理工程师同时向甲、乙两施 工单位发出了整改通知。甲施工单位回函称:乙施工单位施工的工 程是经建设单位同意进行分包的,所以本单位不承担该部分工程的 质量责任。
2024年6月14日
3
案例一
事件3:专业监理工程师在巡视时发现,甲施工单位在施工中使用未经报验的 建筑材料,若继续施工,该部位将被隐蔽。因此,立即向甲施工单位下达了暂 停施工的指令(因甲施工单位的工作对乙施工单位有影响,乙施工单位也被迫 停工)。同时,指示甲施工单位将该材料进行检验,并报告了总监理工程师。 总监理工程师对该工序停工予以确认,并在合同约定的时间内报告了建设单位 。检验报告出来后,证实材料合格,可以使用,总监理工程师随即指令施工单 位恢复了正常施工。
2024年6月14日
19
案例三
问题4:施工安全管理责任制中对项目经理的责任是如何规定的?
解答:项目经理对合同工程项目的安全生产负全面领导责任:1) 在项目施工生产全过程中,认真贯彻落实安全生产方针、政策、法 律法规和各项规章制度,结合项目特点,提出有针对性的安全管理 要求,严格履行安全考核指标和安全生产奖惩办法;2)认真落实 施工组织设计中安全技术管理的各项措施,严格执行安全技术措施 审批制度,施工项目安全交底制度和设备、设施交接验收使用制度 ;3)领导组织安全生产检查,定期研究分析合同项目施工中存在 的不安全生产问题,并及时落实解决;4)发生事故,及时上报, 保护好现场,做好抢救工作,积极配合调查,认真落实纠正和预防 措施,并认真吸取教训。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
②水泥受潮、钢筋锈蚀说明承包人的材料库房不符合规 范的规定.而监理并没有发现此间题。
③受潮水泥、锈蚀钢筋用于了重要部位,说明监理不是 专业技术差就是对工程极不负责,受潮水泥只能用于附属工 程并要降低强度使用,决不能用于主要工程部位。
④按施工规范的规定,混凝土施工必须要有混凝土施工 记录,而在监理现场监督时未要求或检查承包人的施工记录。
监理单位的答复是;监理工程师已对施工单位报验的管材 进行过检查,符合质量标推,已履行了监理职责。施工单 位擅自更换管材,应由施工单位负责,监理单位不承担责 任。
问题
(1)依据现行法律和行政法规,指出业主的要求以及施工 单位、监理单位的答复中各有哪些错误,为什么?
(2)简述施工单位和监理单位分别应负何种责任,为什么?
[案例7]
某公路工程项目由路基、涵洞、锚杆、挡墙……组成成。 其中锚杆挡墙的锚杆设计长度为9ln,承包人在施工完钻孔 工序后向监理工程师提交了工序自检合格报告,而监理工 程师在工序检查认可中发现有的钻孔长度仅为7m。
问题 (1)请写出质量缺陷处理程序。 (2)如你是监理工程师应对题述质量事故如何处理?
(2)该质量事故的发生只有两种情况,一是承包人的质检人员 对工程质量极端不负责任;二是承包人有意偷工减料,二者 必居其一。为此,首先向承包人发出暂停施工的指令(先口头 后书面);然后查明发生质量事故的原因及有关责任人员;更 换不称职的施工人员;对承包人的自检体系进行整改,确保 工程质量满足要求;对质量缺陷进行补救后再发出书面通知 恢复施工。
问题
(1)施工招标阶段,监理单位的主要工作内容有哪些?(2) 如果采取施工总分包模式,监理工程师应从哪些方面对分 包单位进行管理?其主要手段是什么? (3)在上述两种发包模式下,对管桩生产企业的资质考核 各应在何时进行?考核的主要内容是什么?
(4)在平行发包模式下,沉桩施工单位对管桩运抵施工现场 是否视为“甲供构件”?为什么?如何组织检查验收?
(5)如果现场检查出管桩不合格或管桩生产企业延期供货, 对正常施工进度造成影响,试分析上述两种发包模式 下.可能会出现哪些主体之间的索赔。
[案例3]
某工程建设项目于1988年3月12日开工,1988年l0月27日竣 工并验收合格。但在2001年2月,该生活服务区厂房供热系 统出现部分管道漏水。经业主检查发现,原施工单位所用 管材与其向监理工程师所报验的不相符。若全部更换供热 管道将损失人民币30万元,并将造成该厂部分车间停产损 失人民币20万元。
济损失,应当向委托人赔偿:累计赔偿总额不应超过监理报 酬总额(除去税金)”,或赔偿金=直接经济损失×监理报酬 比率(扣除税金)。故按:“赔偿该厂停产损失的40%(计人民 币8万元)”的计算方法是错误的。
施工单位答复中有如下错误: ①“不予保修”错误,因施工单位使用不合格材料造成的
工程质量不合格,应负责返工修理,该工程不受保修期限限 制;
依据现行法律、法规,施工单位应承担全都责任,因施工 单位故意违约,造成工程质量不合格。
依据现行法律、法规,监理单位应承担失职责任。因监理 单位未能及时发现管道施工过程中的质量问题。但监理单位 未与施工单位故意串通,也未将不合格材料按照合格材料签 字。
[案例4]
某桥梁工程项目,承包人要施工30mT梁时出现了质量事故, 其表现为T梁顶面有多处横向裂纹;拆模后有的侧面混凝土 不密实;有的地方有空洞、露筋、胀模。质量事故发 生后,有关方面组成了联合调查组,在调查中发现了以下 一些问题:
④随时监督检查各种材料的储存、堆放、保管及防护措施。 (2)产生质量事放的原因较多,有承包人施工人员技术差的因 素,也有材料不合格的因素.还有配合比及不按规范施工的 因素。具体如下:
①由于施工人员的技术差,必然会出现漏捣的地方或振捣 不密实,混凝土就会出现空洞及不密实。
②如果混凝土施工不按规范进行也会产生严重的质量事故, 如不严格按棍凝土配合比施工,各种材料未严格过称、用水 量时多时少,致使棍凝土的粘聚性和保水性变差,严重时出 现离析;也有可能是施工机具在施工时出现故障,且备用数 量不足或修复时间长效。先装入T梁的混凝土已初凝也会产生 严重的质量事故。
简析上述反映存在什么问题?怎样处理?
参考答案 ①投标资格应在投标准各阶段资格预审时确定,只有资格合 格的才能获“投标邀请书”。无投标邀请书的应拒收。 ②投标人应提交投标保证书“投标银行保函”,不是“定 金”、“押金”、“保证金”,因而不合规定无效。 ③其一投标人价格应以单价修正总价(除非单价小数点有明显 错误)。另一投标人应以合价累加后的正确计算为难,投标 书仍有效。 ④投标单位应审查编制的标底。 ⑤超过了规定的投标截止时间应拒收,为无效投标书。 ⑥现场考察在招标文件中末作为投标有效的必要条件,末参 加答题同样如此,投标书有效。
工方案,提交了新的施工方案。同时,施工单位申请开工。 你认为监理方按程序应如何办理?
(2)开工后,监理工程师发现施工单位并未按新施工方 案组织施工,现场组织不力。对此,监理工程师应如何处 理?
(3)施工单位坚持按原施工方案进行施工,施工质量明 显 不符合规范要求,现场出现不安全现象。此时,监理工 程师应如何行使权力和处理问题?
[案例2]
某高速公路大桥工程项目采用的是预制钢筋混凝土管桩基 础。业主委托某监理单位承担该工程项目施工招标及施工 阶段的监理任务。因该工程涉及土建施工、沉桩施工和管 桩预制工作,业主对工程发包提出了两种方案:一种是采 用平行分包模式,即土建、沉桩、管桩制作进行分别发包; 另一种是采用总分包模式,即由土建施工单位总承包,沉 桩施工及管桩制作列人总承包范围再进行分包。
用于30mT梁的主要材料进场后直接使用; 受潮水泥、锈蚀钢筋用于了重要部位; 承包人无混凝土施工记录; 承包人的施工人员施工技术差; 模板未经监理检查签证就浇筑T梁混凝土 监理工程师有过失。
问题 (1)请写出工程材料检验步骤。 (2)分析产生质量事故的原因。 (3)该质量事故中监理有哪些过失?
参考答案 (1)工程材料检验步骤为:
参考答案 (1)①监理工程师检查施工单位的施工准备情况,是否已具备 开工条件;
②若已经具备开工条件,报业主同意后,总监理工程师发 布开工令。 (2)①监理工程师发监理通知,要求施工单位按新施工方案施 工,避免出现施工质量问题:
②向业主报告,召开现场协调会,要求施工单位整改,发 备忘录。 (3)①报经业主同意,总监理工程师签发停工令,要求施工单 位进行整改;
参考答案 (1)应根据质量缺陷的性质和严重程度,按如下方式处理:
①当因施工而引起的质量缺陷处在萌芽状态时,应及时制 止,并要求承包人立即更换不合格的材料、设备或不称职的 施工人员,或要求立即改变不正确的施工方法及操作工艺。
②当因施工而引起的质量缺陷已出现时,应立即向承包人 发出暂停施工的指令(先口头后书面),待承包人采取了足以 保证施工质量的有效措施,并对质量缺陷进行正确的补救处 理后,再书面通知恢复施工。
③材料不符合规范的要求,级配差,或所使用的材料变化 太大,使配合比失效,不满足配合比设计要求。
④配合比设计本身不尽合理,水灰比过大及砂率过小都会 使拌和物粘聚性和保水性变差,甚至有离析现象。
⑤模板漏浆,水泥浆从模板缝隙外流,导致混凝土质量变 差。 (3)该质量事故中监理的过失:
①监理工程未严格把好材料关,主要材料未经承包人自 检合格、监理抽查合格就直接用于施工。
业主就此事提出以下要求: (1) 要求施工单位对服务区供热管道进行全部返工更换, 并赔偿该服务区停产损失的60%(计人民币12万元); (2)要求监理公司对全部返工工程免费进行监理,井对停 产损失承担连带赔偿责任,赔偿该厂停产损失的40%(计人 民币8万元);
施工单位的答复是:该服务区供热系统已超过国家规定的 保修期,因此不予保修,也不同意返工,更不同意赔偿停 产损失。
第15讲 工程监理案例分析
[案例1]
某监理公司在对该公司派驻到KM高速公路监理人员的指示 中,要求每个监理人员都要忠实履行监理职责,维护业主 的权益,谨慎代表业主行使对工程管理的权力。因此,不 管是总监代表还是驻地高监都要对业主负责,多与业主联 系,遇到合同中不明白、含糊不清、有矛盾之处,要及时 请示业主,认真地按业主对合同的解释,在业主授权范围 内严格行使监理权力;施工中积极主动与设计单位联系, 发现有设计修改问题,不要都等总监处理,谁发现谁及时 通知设计单位进行修改,不要影响施工进度。
问题
简述上述指示中有哪些不妥之处。为什么?
参考答案 ①应维护业主和承包人的合法权益,以独立第三者履行
合同职责,行使合同中规定的权力。 ②“总监代表、驻地高监”对总监负责。 ③“合同”中含糊或矛盾时,由总监工程师解释。 ④监理工程师与设计单位没有合同关系,监理工程师没
有权力通知设计单位进行设计修改.应报告业主单位要求 设计单位修改。
③当质量缺陷发生在某道工序或单项来自程完工以后,而且 质量缺陷的存在将对下道工序或分项工程产生质量影响时, 监理工程师应在对质量缺陷产生的原因及责任作出了判定, 并确定了补救方案后,再进行质量缺陷的处理或下道工序或 分项的施工。
④在交工使用后的缺陷责任期内,发现施工质量缺陷时, 监理工程师应及时指令承包人进行修补、加固或返工处理。
②监督、检查施工单位的整改情况; ③整改完成后,由施工单位提交复工申请,经监理工程师 师核查确认后,由总监理工程师签发复工今; ④对拒不整改者,监理工程师可向业主提出报告,指令施 工单位调换有关人员。
[案例6]
采用公开招标的某高速公路,在评标时发现有以下问题: ①有两家投标单位企业法人经营执照和企业等级证书均不 符资格要求。 ② 有 三 个 投 标 人 交 来 现 金 450 万 元 。 其 中 一 人 交 投 标 定 金 150万元,一人交投标押金150万元,一人交投标金150万元。 ③有两个投标人工程量清单中“一人单价与数量相乘不等 于清单中该项金额”,一人合价累加后的总价与清单总价 不符。 ④各投标人的报价均高出标底价有效范围10%以上。 ⑤有一份标书在截止时间后开标结束前送达。 ⑥有一个投标人末派代表参加现场考察,一人未参加答题。 问题
