电梯监理规划
电梯加建工程监理规划方案

电梯加建工程监理规划方案一、工程概况为了提高建筑物的居民生活质量,符合国家以及地方政府对于城市化发展和居民生活的要求,以及为了满足居民对于生活环境的需求,我们计划对某住宅建筑进行电梯加建工程监理,并编制本监理规划方案。
该住宅建筑位于城市中心的繁华区域,由于建筑年代较早,缺乏电梯设施,给住户的生活带来了一定的不便。
因此,业主决定对建筑进行电梯加建工程。
为确保工程质量,满足相关法规要求,特委托本监理部门进行全过程监理,并编制本监理规划方案。
二、监理组织1.监理单位:本次监理工作由本地知名监理单位承担,负责全程监理并负责编制本监理规划方案。
2.监理团队:监理团队由资深的监理工程师和技术专家组成,具备丰富的监理经验和技术实力。
3.监理范围:监理范围囊括施工前、施工中、施工后各个阶段,全程参与工程监理,确保施工质量和工程安全。
三、监理内容1.施工前监理(1)设计文件审查:对电梯加建工程的设计文件进行审查,包括设计方案、施工图纸、质量标准等,确保满足国家相关法规和标准要求。
(2)施工组织设计审查:审查施工单位提交的施工组织设计方案,评估其合理性和可行性。
(3)施工方案审查:审查施工单位提交的施工方案,包括施工步骤、材料选用、施工工艺等内容,保证符合建筑安全和质量标准。
2.施工中监理(1)现场巡查:定期对施工现场进行巡查,检查施工质量和安全性,及时发现并纠正违章行为。
(2)质量验收:对施工过程中的关键节点进行质量验收,确保施工质量符合法规要求。
(3)施工计划监督:监督施工单位按照施工计划进行施工,确保施工进度符合合同要求。
3.施工后监理(1)竣工验收:对电梯加建工程进行竣工验收,检查工程质量,确认是否符合设计文件和相关标准。
(2)工程质保期监理:在工程质保期内对工程进行定期检查,确保质量安全达标,保证工程后续运行的正常使用。
四、监理计划1.施工前监理计划(1)设计文件审查:在施工前的30天内完成设计文件审查工作。
施工电梯安全监理工作计划

施工电梯安全监理工作计划1. 前言施工电梯是在建筑施工期间用于运送人员、材料和设备的重要工具,其安全性对施工人员和工地环境都具有重要影响。
安全监理工作是保障施工电梯安全运行的关键环节,本计划旨在制定一套规范、系统的施工电梯安全监理工作计划,以确保施工电梯的安全性。
2. 监理组织与责任2.1 监理组织机构的设置(1)监理组织机构应设立一个专门的施工电梯安全监理部门,由经验丰富的监理人员组成。
(2)施工单位应配备负责施工电梯安全的专职建设经理和项目监理,负责监督施工电梯的安全施工。
2.2 监理人员的职责(1)负责制定和组织实施施工电梯安全管理制度,确保施工电梯的安全。
(2)对施工电梯进行审核、调查和检验,确保施工电梯的设计、安装和使用符合相关法规和标准。
(3)进行现场巡检,监督施工电梯的运行和维护情况,及时发现问题并提出整改要求。
3. 监理工作流程3.1 施工电梯的设计审核(1)对施工单位提供的施工电梯设计文件进行审核,确保设计符合国家相关法规和标准。
(2)审核内容包括施工电梯的承重能力、安全装置、电气设备、轿厢尺寸等。
3.2 施工电梯的安装验收(1)对施工单位提供的施工电梯安装验收文件进行审核,确保施工电梯安装符合设计要求。
(2)审核内容包括施工电梯的立柱、轨道、安全门、驱动系统等部分的安装质量。
3.3 施工电梯的运营监督(1)进行现场巡检,检查施工电梯的运行和维护情况。
(2)监督施工单位按照操作规程进行施工电梯的使用和维护,确保安全措施得到有效执行。
3.4 施工电梯事故的调查与处理(1)对施工电梯事故进行调查,查明事故原因。
(2)提出整改建议,确保相同问题不再发生。
4. 监理工作的重点与难点4.1 设计审核中可能存在的问题(1)设计不符合国家相关法规和标准。
(2)施工电梯的承重能力不足,无法满足工地需要。
(3)安全装置不完善,存在安全隐患。
4.2 安装验收中可能存在的问题(1)施工单位在安装过程中出现质量问题,导致施工电梯安全性不达标。
电梯工程监理方案

电梯工程监理方案一、项目概况1.1 项目名称:XXX电梯工程监理项目1.2 项目地点:XX市XX区XX大厦1.3 项目概况本项目是一项涉及电梯安装和维护的工程项目,重点包括电梯设备的选型、安装、调试和维护等各个阶段。
为了保障项目工程的质量和安全,特成立了监理团队,负责对整个项目的全程监理。
1.4 项目委托方委托方为XX大厦管理委员会,由其与承包商签订监理合同,委托我们进行全程监理,保障项目完成质量和安全。
1.5 项目目标本项目旨在确保电梯工程的质量和安全,保障电梯设备的正常运行,为项目委托方提供高效、安全的垂直交通服务。
二、监理组织体系2.1 监理组织机构本监理项目将由具有相关资格的监理工程师负责全程监理,设有副监理工程师和技术人员协助监理工程师完成监理任务。
监理团队将按照委托方的要求,并充分发挥监理的作用,全程跟踪项目的建设过程,确保工程质量和安全。
2.2 监理职责2.2.1 主要职责- 对电梯工程项目中的施工、安装、调试、验收和维护等各项工作进行全程监理- 对承包商的施工方案、设计文件、现场工作等进行审查- 对施工过程中发生的问题进行现场处置和解决- 对施工单位在工程中的合同履行情况进行监督- 对工程中出现的质量问题进行整改和把关- 对工程过程中的安全和环保进行监督2.2.2 辅助职责- 协助委托方对施工单位的选择做好评估- 协助委托方对施工现场的管理和安全控制进行监督- 对项目的现场施工和设备安装进行检查- 对工程竣工验收文件的审核- 对工程维保周期的监督和验收2.3 岗位设置- 监理项目负责人:1名- 副监理工程师:2名- 技术人员:3名2.4 沟通协调监理团队将与委托方、承包商、设计单位等相关方进行密切的沟通,对项目各个阶段的进度和问题进行全程协调。
三、监理过程3.1 施工前期- 审查工程设计和施工方案,对其合理性进行评估- 参加施工单位的施工方案讨论和技术交底会议- 对工程现场进行现场踏勘,对施工条件和现场环境进行评估3.2 施工阶段- 对施工单位的现场管理和施工过程进行监督和检查- 对工程材料、设备和现场作业进行检查和把关- 对现场安全隐患进行抽查和整改- 对施工单位的施工进度进行跟踪和反馈- 对施工现场质量进行抽检3.3 安装调试阶段- 对电梯设备的安装过程进行监督和检查- 参加电梯设备的调试和验收- 对电梯设备运行的安全性和稳定性进行调查3.4 竣工验收阶段- 对工程成果进行检查和审核- 参与工程竣工验收,对验收过程进行监督和参与- 对工程竣工验收文件进行审核3.5 运营维护阶段- 对电梯设备的维保情况进行监督和检查- 对设备运行情况进行定期抽检- 协助委托方进行电梯设备的维保周期验收四、监理报告4.1 监理报告的频率监理团队将定期向委托方递交监理报告,报告频率不低于每周一次,对施工、安装、调试和维护等各个阶段的工作进行总结和分析。
乘人电梯安装监理实施细则监理规划范本

监理实施细则(电梯安装)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:日期:电梯安装监理实施细则一、工程概况:地块位于,根据地区的总体规划总建筑面积约70727.02平方米,其中地下12037.97平方米,地上58689.07平方米;本工程由1#房为14层,2#房为22层,3#4、#房为26层,地下车库以及7栋1-2层的商业配套工程组成;地下车库、S1~S6商用店铺。
基地占地面积53362平方米,其中一期用地为355582平方米,项目由住宅楼、商用房、地下车库、垃圾房等组成。
二、本工程专业特点:地块工程共有14台电梯,该电梯主要用于乘人,位置装设于土建预留的电梯井道内,具体技术参数如下:三、监理工作依据:电梯的制造及安装安全规范(GB7588-2003);电梯技术条件(GB/T10058-2009)电梯试验方法(GB/T10059-2009)电梯安装验收规范(GB10060-2011);电梯工程施工质量验收规范(GB50310-2002);电梯主参数及轿厢、井道、机房的型号与尺寸 GB/T7025.1~7025.3-2008;建筑工程施工质量验收统一标准(GB50310-2002);设计图纸、设计院的变更通知单以及业主的变更要求。
四、监理工作目标:1、质量控制目标:在质量控制方面,根据《施工质量验收规范》和设计文件,以有效的监理方法,使其施工单位完善自检交接检验。
重视事前控制的监理过程,减少施工中出现的因总包服务及分包单位配合不当造成的施工质量问题。
2、安全、文明控制目标:在安全、文明控制方面,严格按照《特种设备安全监察条例》的相关规定,督促相关单位完备审批手续。
施工过程中对现场的安全监督和管理,及时向业主通报安全文明施工情况。
3、进度目标:通过日常的进度管理,电梯安装进度纳入施工总进度计划进行预控。
对要求完成施工、调试、验收提供协调服务。
最新电梯实验塔工程监理规划[详细]
![最新电梯实验塔工程监理规划[详细]](https://img.taocdn.com/s3/m/91685540700abb68a882fb22.png)

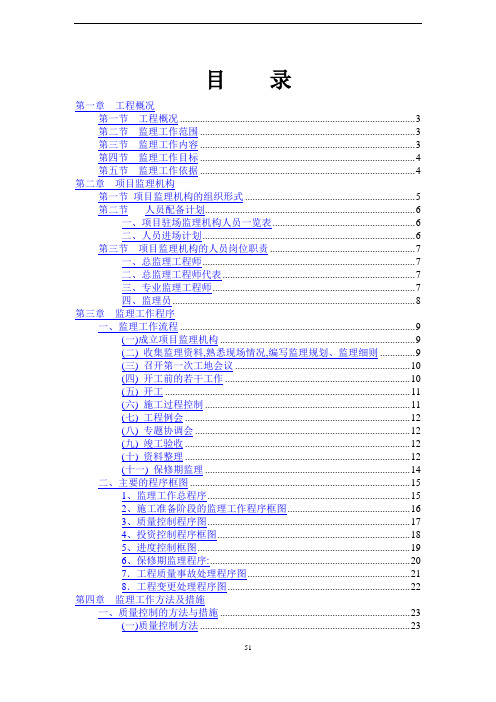

目录第一章工程概况第一节工程概况 (3)第二节监理工作范围 (3)第三节监理工作内容 (3)第四节监理工作目标 (4)第五节监理工作依据 (4)第二章项目监理机构第一节项目监理机构的组织形式 (5)第二节人员配备计划 (6)一、项目驻场监理机构人员一览表 (6)二、人员进场计划 (6)第三节项目监理机构的人员岗位职责 (7)一、总监理工程师 (7)二、总监理工程师代表 (7)三、专业监理工程师 (7)四、监理员 (8)第三章监理工作程序一、监理工作流程 (9)(一)成立项目监理机构 (9)(二) 收集监理资料,熟悉现场情况,编写监理规划、监理细则 (9)(三) 召开第一次工地会议 (10)(四) 开工前的若干工作 (10)(五) 开工 (11)(六) 施工过程控制 (11)(七) 工程例会 (12)(八) 专题协调会 (12)(九) 竣工验收 (12)(十) 资料整理 (12)(十一) 保修期监理 (14)二、主要的程序框图 (15)1、监理工作总程序 (15)2、施工准备阶段的监理工作程序框图 (16)3、质量控制程序图 (17)4、投资控制程序框图 (18)5、进度控制框图 (19)6、保修期监理程序: (20)7.工程质量事故处理程序图 (21)8.工程变更处理程序图 (22)第四章监理工作方法及措施一、质量控制的方法与措施 (23)(一)质量控制方法 (23)(二)质量控制措施 (27)(三)本项目的关键控制点(旁站监理) (28)二、进度控制的方法与措施 (29)(一)进度控制方法 (29)(二)进度控制措施 (30)三、投资控制的方法与措施 (31)(一)投资控制方法 (31)(二)投资控制措施 (34)四、合同管理的方法与措施 (35)五、组织协调 (37)六、文明施工与安全控制 (39)第五章监理工作制度选编一、监理资料整理与归档制度 (41)二、监理人员岗位任职资格规定 (41)三、工程建设监理人员工作守则 (42)四、监理工程师职业准则 (42)五、监理日志及考勤制度 (43)六、工地例会制度 (43)七、监理月报制度 (43)八、请示汇报制度 (44)九、设计交底与图纸会审制度 (44)十、施工组织设计(方案)审查制度 (45)十一、建筑材料进场质量控制规定 (46)十二、施工现场旁站制度 (47)十三、工程检查验收签证制度 (48)十四、巡视制度 (48)十五、驻现场监理人员廉政制度与措施 (49)十六、参加项目竣工验收的规定 (50)十七、签发工程款规定 (51)十八、安全文明施工监理规定 (51)十九、工程施工安全监理责任制 (52)第六章监理设施第一章工程概况第一节工程概况1、项目名称:电梯实验塔2、建设单位:康达电梯有限公司3、设计单位:上海开艺设计集团有限公司4、监理单位: 江西省建筑工程建设监理有限公司5、施工单位:江西文城建筑工程有限公司6、勘探单位:核工业赣州工程勘察院7、建设地点:江西省南昌市望城新区兴业一路366号8、计划工程总投资约:3.2亿元9、计划开工工期: 2020年08月1日10、计划竣工日期: 2020年1 月1 日11、工程总工期:30个月12、合同质量等级: 合格本工程为钢筋混凝土框架结构,建筑总面积约3730M²,其中地下建筑面积118.8M²,基础采用人工挖孔桩,桩端持力层为中风化泥质粉砂岩,主体结构为剪力墙结构;建筑耐火等级一级,戊类屋面防水等级Ⅰ级;抗震设防烈度为六度,抗震等级为四级,设计使用年限为50年。
电梯监理规划

电梯监理规划电梯监理规划一、工程项目概况:1.工程名称:金色家园2.工程地点:上海市黄浦区新昌路以东,黄河路以西,青岛路以北。
3.建设单位:XXX4.设计单位:XXX。
5.勘察单位:XXX。
6.监理单位:XXX。
7.施工单位:XXX二、监理工作范围:本监理工程的范围为21台乘客电梯的安装全过程监理,其中包括:1.1#楼:住宅乘客电梯6台,地上25层,地下二层,型号:NPX-1000-CO150.会所乘客电梯3台,地上4层,地下二层;型号:UAX-1000-CO1052.2#楼:住宅乘客电梯6台,地上23层,地下一层,型号:(同1#楼)3.3#楼:住宅乘客电梯6台,地上30层,地下一层,型号:(同1#楼)三、监理工作内容:1.审查分包单位资质。
2.协助编写开工报告。
3.组织设计交底。
4.审核施工组织设计及进度计划。
5.对承建单位执行工程承包合同和国家工程技术规范标准的情况进行督促、检查,参与违纪事件的处理。
6.审查承建单位提出的材料和设备清单,对工程使用的原材料、半成品、构件、设备进行检查,有权拒绝使用不符合合同要求和标准规定的材料、构件、设备。
7.检查工程进度和施工质量,验收分部分项工程和各项隐蔽工程,配合甲方委托的造价咨询单位,对工程形象进度进行计量。
8.组织委托人、设计、施工单位处理工程质量事故,监督事故技术处理方案的实施,并对事故处理进行验收和签证。
9.整理监理文件的技术档案资料。
10.组织设计单位和施工单位进行工程竣工初步验收。
11.协助委托人进行工程竣工验收。
12.对安装过程实施全面的安全监理。
四、监理工作目标:1.质量目标:认真履行合同,提供良好的、为建设单位满意的监理服务。
配合土建工程争创“白玉兰”奖。
2.进度目标:合同工期。
五、监理工作依据:1.国家、市有关法律、法规、条例和规章制度。
2.上级主管部门批准的设计文件和批文。
3.经审查的施工图纸、资料及说明。
4.工程施工承包合同及有关文件、附件。
施工电梯安全监理工作计划(通用3篇)
施工电梯安全监理工作计划(通用3篇)电梯的数量激增,电梯安全事故频发,为提高电梯本质安全水平,有效防范和遏制电梯施工环节安全事故的发生,促进我县电梯安全状况稳定好转。
我局严格按照省局《关于开展电梯施工企业施工质量安全专项整治工作的通知》(皖质办函〔20__〕448号)以及市局《关于开展全市电梯施工企业施工质量安全专项整治工作的通知》(阜质函〔20__〕19号)的要求,在全县范围内开展了为期四个月的电梯安装、改造、修理及维护保养企业施工质量安全专项整治工作。
一、部署动员,安全共治。
我局召开了开展全县电梯施工质量安全专项整治工作部署会议,参会人员包括各市监所负责人以及各电梯安装、改造、修理及维护保养企业。
会上,我局结合本地的实际情况,明确了专项整治的主要任务、重点内容和工作要求。
二、源头保障安全,开展自查自纠。
我局要求各电梯施工单位对所有施工现场组织全面排查,对排查中发现的质量安全隐患要积极治理,建立隐患登记、整改、销号制度,明确隐患整改资金、时限、措施和责任人,限期整改。
排查发现的质量安全隐患及时上报。
各所积极落实“三查三单”制度,在开展巡查、督查和检查的基础上,形成整改问题清单、整改措施清单、整改责任清单,加强隐患的督查整改工作。
对安全检查督查中发现的质量安全隐患、企业上报质量安全隐患,确认隐患危险程度,登记隐患情况,建立隐患台帐,督促企业落实整改。
三、闭环式管理,有患必改。
我局将专项整治与构建风险分级管控“六项机制”紧密结合起来,既要消除严重威胁危险电梯施工质量安全的各种隐患和问题,又要落实治本之策,加快构建风险分级管控和隐患排查治理双重预防机制。
在专项整治中特种设备安全监察人员采取常规执法、明查暗访、突击抽查、随机抽查相结合的方式,加强电梯施工现场检查。
施工现场存在严重质量安全隐患、安全防护措施不符合施工规范、施工质量不符合安全技术规范要求的,责令立即停产停业整顿。
坚决杜绝电梯施工单位无证施工行为,坚决杜绝电梯安装维修作业人员无证上岗行为,坚决杜绝电梯安装维保非法分包转包行为。
电梯大修监理工作计划
一、项目背景为确保电梯安全、稳定运行,提高电梯使用效果,根据我国《电梯安全监察规定》及《电梯大修技术规范》,结合我单位实际情况,特制定本电梯大修监理工作计划。
二、监理工作目标1. 确保电梯大修工程按照设计要求、施工规范及质量标准进行施工,达到电梯大修后的安全、稳定运行要求。
2. 督促施工单位严格按照合同约定,按时、按质、按量完成电梯大修工程。
3. 保障电梯大修工程的安全、环保、文明施工,降低施工过程中的安全风险。
4. 完善电梯大修工程的质量保证体系,确保电梯大修工程质量。
三、监理工作内容1. 监理前期准备(1)熟悉电梯大修合同、设计文件、施工图纸及相关规范。
(2)审核施工单位资质、人员配备、施工组织设计及施工方案。
(3)制定监理实施细则,明确监理工作程序、方法及要求。
2. 施工过程监理(1)旁站监理:对关键工序、隐蔽工程及重要部位进行旁站监理,确保施工质量。
(2)材料、设备进场验收:对进场材料、设备进行验收,确保其符合设计要求及质量标准。
(3)施工过程检查:对施工过程进行定期检查,发现质量问题及时提出整改意见。
(4)验收工作:对电梯大修工程进行阶段性验收,确保工程质量达到要求。
3. 质量控制(1)建立健全质量保证体系,明确各环节质量责任。
(2)对施工过程中出现的问题进行跟踪、整改,确保工程质量。
(3)对电梯大修工程进行竣工验收,确保工程质量符合设计要求及质量标准。
4. 安全文明施工(1)对施工现场进行安全检查,确保施工安全。
(2)对施工现场进行文明施工管理,确保施工环境整洁。
(3)对施工过程中出现的安全事故进行调查、处理,防止类似事故再次发生。
四、监理工作要求1. 监理人员应具备电梯专业知识和监理工作经验,熟悉相关法律法规、规范及标准。
2. 监理人员应具备良好的职业道德,公正、客观、严谨地开展工作。
3. 监理人员应加强沟通协调,确保监理工作顺利开展。
4. 监理人员应做好监理记录,确保监理工作有据可查。
大冶市房产局综合楼观光电梯监理规划DOC
大冶市房产局综合楼观光电梯设计工程监理规划编制单位:大冶市经纬建设工程监理有限公司项目总监(编制人):技术负责人(批准人):二0一一年五月六日目录1、前言2、工程概况3、监理范围、内容4、监理工作目标5、监理工作依据6、项目资源配置7、监理工作的方法及措施8、监理工作程序9、监理工作制度10、服务质量检验1.前言:根据建设监理有关规定及要求特编制本工程项目监理规划,指导本工程施工阶段的监理活动。
本工程实行项目总监理工程师负责制。
由总监理工程师行使《监理合同》赋予监理单位的权限,全面负责受委托的监理工作。
2.工程概况:2.1工程名称:大冶市房产局综合楼观光电梯设计2.2建设地点:大冶市房产局院内2.3建设单位:大冶市房产局2.4设计单位:大冶市瑞景工程设计有限责任公司2.5监理单位:大冶市经纬建设工程监理有限公司2.6承包单位:黄石市东方建筑工程有限责任公司2.7工程规模:本工程为八层钢结构。
建筑结构安全等级为二级,结构设计使用年限为50年,防火等级为二级,耐火等级为二级,建筑物抗震设防类别为丙类,抗震设防烈度为6度,电梯基坑以老土层为持力层,地基承载力特征值≥180KPa,地上层数为八层,结构型式为钢结构。
3.监理工作范围、内容3.1监理工作范围:施工阶段监理。
3.2监理工作内容:(1)主持(协助主持)设计图纸会审及设计交底,审批开工报告。
(2)审核承包单位选择的分包单位。
(3)审查承包单位编制的施工组织设计、施工技术方案及施工进度计划,并监督造价人才网检查其实施。
(4)审查承包单位或建设单位提供的材料和设备清单及其所列的规格与质量,对不符合者不得使用在工程中,并提出更换要求。
(5)督促、检查承包单位严格执行合同和严格按照国家技术规范、标准以及设计图纸文件的要求进行施工和安装活动。
检查施工过程中的主要部位、环节以及隐蔽工程的施工验收签证,未经签证不得进行下道工序,控制工程质量,对违反规范、标准及安全规定者,有权向承包单位签发停工通知单,工期及发生的费用由承建单位负责,并及时向建设单位报告处理的情况。
电梯安装工程监理方案范本
电梯安装工程监理方案1. 概述本方案旨在规范电梯安装工程监理工作,以确保电梯安装工程质量和安全。
2. 监理范围本方案适用于电梯安装工程项目的监理,包括但不限于:•施工方案的审核和审批•施工现场的监督和检查•施工质量的验收和评定•安全管理的跟踪和监控3. 监理职责监理人员应当具备专业的技术和管理能力,按照法律法规和规范规定,履行下列监理职责:3.1 施工方案的审核和审批监理人员应当对施工方案进行审核和审批,确保方案符合工程要求和法律法规,并在施工前对方案做出详细的技术说明和安全措施,确保方案可行性。
3.2 施工现场的监督和检查监理人员应当在施工阶段,对施工现场进行监督和检查,确保施工质量符合规定,并对施工做出及时的指导和纠正,确保施工安全。
3.3 施工质量的验收和评定监理人员应当在施工完成后,对电梯进行质量验收和评定,确保施工质量符合质量标准和合同要求,并在验收过程中对不符合规定的地方提出整改意见,确保施工质量达标。
3.4 安全管理的跟踪和监控监理人员应当对施工过程中的安全问题进行跟踪和监控,对不符合安全规定的行为进行纠正和整改,并对施工方案和安全措施进行评估和改进,确保施工安全。
4. 监理流程本方案监理流程如下:4.1 签订监理合同监理人员应当与电梯安装工程施工方签订监理合同,明确监理范围、职责和验收标准,并在合同中规定监理费用和支付方式。
4.2 审核施工方案监理人员应当对施工方案进行审核和审批,包括方案的合理性、可行性和安全措施等方面,提出审批意见和技术说明,并按照程序进行安全评估和验收。
4.3 施工现场监理监理人员应当在施工现场对施工质量、安全措施进行监督和检查,包括材料的质量、施工进度、现场安全等方面,及时发现和纠正问题,并在施工记录中进行记录和报告。
4.4 质量验收和评定监理人员应当在施工完成后对电梯进行质量验收和评定,严格按照合同要求进行验收,并按照验收标准进行评定,对不符合要求的地方提出整改意见和建议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电梯监理规划一、工程项目概况:1.工程名称:金色家园2.工程地点:上海市黄浦区新昌路以东,黄河路以西,青岛路以北。
3.建设单位:上海金外滩(集团)发展有限公司4.设计单位:华东建筑设计研究院有限公司。
5.勘察单位:上海现代建筑设计集团申元岩土工程有限公司。
6.监理单位:上海同济建设监理咨询有限公司。
7.施工单位:浙江舜杰建筑集团股份有限公司二、监理工作范围:垂直乘客电梯安装工程全过程监理。
本工程共安装乘客电梯21台,其中:1#楼:住宅乘客电梯6台,地上25层,地下二层,型号:NPX-1000-CO150。
会所乘客电梯3台,地上4层,地下二层;型号:UAX-1000-CO1052#楼:住宅乘客电梯6台,地上23层,地下一层,型号:(同1#楼)3#楼:住宅乘客电梯6台,地上30层,地下一层,型号:(同1#楼)三、监理工作内容:负责安装工程的质量、进度及合同信息管理体制,协助业主做好协调工作,并对电梯安装实施安全检查监理。
1.审查分包单位资质。
2.协助编写开工报告。
3.组织设计交底。
4.审核施工组织设计及进度计划。
5.对承建单位执行工程承包合同和国家工程技术规范标准的情况进行督促、检查,参与违纪事件的处理。
6.审查承建单位提出的材料和设备清单,对工程使用的原材料、半成品、构件、设备进行检查,有权拒绝使用不符合合同要求和标准规定的材料、构件、设备。
7.检查工程进度和施工质量,验收分部分项工程和各项隐蔽工程,配合甲方委托的造价咨询单位,对工程形象进度进行计量。
8.组织委托人、设计、施工单位处理工程质量事故,监督事故技术处理方案的实施,并对事故处理进行验收和签证。
9.整理监理文件的技术档案资料。
10.组织设计单位和施工单位进行工程竣工初步验收。
11.协助委托人进行工程竣工验收。
12.对安装过程实施全面的安全监理。
四、监理工作目标:1.质量目标:认真履行合同,提供良好的、为建设单位满意的监理服务。
配合土建工程争创“白玉兰”奖。
2.进度目标:合同工期。
五、监理工作依据:1.国家、市有关法律、法规、条例和规章制度。
2.上级主管部门批准的设计文件和批文。
3.经审查的施工图纸、资料及说明。
4.工程施工承包合同及有关文件、附件。
5.监理合同及有关文件。
6.业主提供的其他文件和资料。
7.国家及有关部门颁布的工程技术标准、规程、规范和工程质量验收评定标准:1)电梯工程施工质量验收规范:(GB50310-2002)2)建筑工程质量检验评定标准:(GBJ301-88)3)土建安装工程质量检验评定统一标准:(GNJ305-88)六、项目监理机构的组织形式(本组人员各单及结构图)。
监理人员名单七、机构人员的岗位职责:1.总监理工程师:(略:见总规划)2.电梯监理工程师:(1)负责编制电梯安装监理细则;(2)负责电梯安装工程专业监理的实施;(3)在施工过程中,督促施工单位按电梯施工规范施工;(4)参与设计交底、会审及技术问题的讨论和处理;(5)施工现场巡视、监督,签署各工序隐蔽验收单,对各类测试进行旁站、验收;(6)负责电梯安装资料的收集、汇总和整理;八、监理工作程序及实施要点:1、电梯监理工作程序流程图2、实施要点:1)经业主同意的分包单位,其资质由监理工程师审核,专业工程师应提出审核意见,总监理工程师提出审批意见。
2)施工组织设计或施工方案由专业监理工程师审批,其审核内容为:——施工组织设计或施工方案是否经承包商总工程师审批。
——内容是否切实可行。
——主要技术措施是否符合规范要求。
——是否有安全措施,内容是否切实可行。
3)监理工程师对安装工程实施旁站和巡视旁站监理。
主要内容:——是否按批准的施工组织设计施工。
——各部位的操作是否符合规范要求。
质量是否合格。
——是否按规定进行各项报审、检查和验收。
——监理工程师在巡视检查中,要对工程实物质量进行抽查,并记录。
——对重要工程部位要进行旁站。
九、监理工作方法及措施1.质量控制:监理工作方法和措施。
上图中所列的施工工艺和材料控制两个目标,如果得到严格控制,实际上也就是控制了安装工程的重要部份。
在这两个目标的实现过程中,图中所示的两种方法有机结合、交叉进行,并在项目监理组中必须配备各种专业的技术控制。
2).工程质量控制的措施(1)旁站监理监理人员在电梯安装施工期间对工程的重点部位、关键工序实施全过程连续监控检查,发现问题及时通知承包商整改。
旁站检查项目在监理规划和监理实施细则中作出明确规定,并留下旁站记录。
(2)工程检测是监理工程师实施质量控制的一个重要手段,也是监理工作科学性和公正性的体现。
检测包括施工现场检测和试验室检测。
监理工程师自身必须配备必须的检测工具,及时、准确的对现场施工实施检测,合理评价工程质量,并对试验室检测项目或由第三方检测项目实施审核和见证制度,并实施监理平行抽查和复验措施(原材料和半成品抽查率不得低于规定的施工单性自检数的15%),确保检测结果公正性。
(3)质量监控制——质量问题通知单监理工程师在施工过程中发现一般质量通病,应随时口头通知承建单位有关人员及时进行整改,并做好整改记录。
较大质量问题或工程质量隐患由专业监理工程师及时填写质量问题通知单,经常务副总监理工程师审批后及时发往有关单位。
事后专业监理工程师要检查落实整改情况。
——质量问题处理由责任方提出处理方案,一般质量问题由项目监理组组织承建单位、设计单位、业主讨论后签发,重大质量问题由总监理工程师组织上述单位讨论签发,并对处理过程及结果进行监督验收,并做好记录。
另对重大质量问题,亦可以监理、质监站双重名义进行处理。
——工程质量鉴定,推荐优质工程分部分项工程质量是由分包单位进行检查评定,总承包单位进行复核,专业监理工程师抽检认证。
2.控制监理工作方法与措施1)事前控制审核电梯分部工程进度计划,由于本工程规模较大,土建、水电安装分包单位多达三十余家,工程施工相互交叉干扰,因此在审核中其关键节点与土建、电气工程的进度相衔接、配合和协调,有效的保证进度计划顺利[实施。
2)事中控制在施工过程中,一方面进行进度检查,另一方面对各种在进度上相互干扰进行协调,促进进度能尽量按计划进行,要进行动态管理,当实际进度与计划进度发生差异时,要分析产生的原因,提出进度调整的措施和方案,相应调整进度计划。
3)事后控制当实际进度与计划产生差异时,在分析原因的基础上采取以下措施:(1)制定保证总工期不突破的对策措施。
——技术措施:如缩短工艺时间,减少技术间歇期、实行平行流水主体交叉作业等;——组织措施:如增加作业队伍、增加工作人数、增加工作班次等;——经济措施:如实行包干、奖金、提高计价单价、提高奖金水平等;——其他配套措施:如改善外部配合条件,改善劳动条件等。
(2)制定总工期突破后的补救措施。
(3)调整相应的施工计划、材料设备、资金供应计划等,在新的条件下组织新的协调和平衡。
4)投资控制根据合同及业主要求、本项目监理仅负责工程计量。
5)合同管理监理工作方法与措施(略,其内容与项目总监理规划相同)6)信息管理监理工作方法与措施。
(1)信息管理的一般要求。
——监理机构应对信息的收集、分类、处理、存储、传递和发布进行管理,可根据工程建设需要,运用人工与计算机辅助管理相结合的手段进行信息管理。
——信息可按监理目标划分为质量控制信息、进度控制信息、费用控制信息和合同管理信息等。
——信息管理应建立信息收集、鉴别、整理和保存等管理制度。
(2)监理资料——应有监理合同。
——监理单位应有相应的资质,并在其资质、等级许可的范围内监理工程。
——项目总监应有任命书。
——总监和电梯监理应有资格证书。
——应有监理规划、监理月报和监理日记。
——应有电梯有关标准和强制性规范并监督施工单位认真执行。
——应有施工单位施工方案,审查记录并签证认可。
——应有有效期内的计量检测工具及台帐。
——应有电梯开箱、见证、旁站、平行检查及有关检测记录、隐蔽工程记录、并应经监理工程师签证确认。
——工程完工时,应有电梯分部工程质量评估报告(每个单位工程,一式四份)及监理单位工程质量竣工评估报告(合格证明书,每台电梯一式四份)。
7).现场协调管理监理工作方法与措施。
(1)监理单位与各方关系——与业主是委托与被委托关系。
——与施工单位是监理与被监理关系。
——与电梯分包、材料、设备供应单位无直接关系,凡分包单位提出的施工方案,技术核定、隐蔽工程验收等技术上的确认和签证,一律归属于总包单位与监理单位发生工作关系。
施工总承包单位必须对分包单位、设备材料供货单位负责。
(2)对承包方的协调管理手段监理工程师与承包方之间是监理被监理的关系,因此,承包商的一切活动必须得到监理工程师的批准和认可,并接受监理工程师的监督和管理。
在本工程中,监理工程师采用以下手段对承包商进行管理:A.书面批示——开工通知——监理备忘录——会议通知和会议纪要——整改通知单:监理工程师发现施工质量缺陷或施工人员违返操作规程等足以引起工程质量事故时,以整改通知单的形式经建设单位批准后通知承包方返工或修补或改进。
——暂时停工和复工的批示——拒绝和恢复计量支付的批示——修改进度计划的指令——其他下达有关规定的监理通知B.工程例会工程例会每周召开一次,监理工程师对与列问题发表意见:——检查上次会议决议的落实情况,分析未完成事项的原因。
——检查本周工程计划完成的情况,分析未完成的原因。
——确定下一阶段进度目标及其落实措施。
——检查本阶段工程质量情况及现场管理情况。
——其他任何有关问题C.专题会议:对技术方面或合同管理方面比较复杂的文件,采用专题会议地形式进行研究和解决。
8)安全文明施工的监理方法与措施(1)施工现场安全监理的内容:——安全设施监理:对安全用品、设备、设施进行抽检。
——安全技术监理:对施工中采用的安全技术进行监控。
——安全验收:对分项、分部工程的安全计划与安全措施进行严格地检查验收。
——安全咨询:对典型的安全问题进行必要的技术咨询与培训。
(2)施工现场文明——设备、零部件的堆放要整齐,要有防雨、防潮及防火措施。
——检查电梯井内的积水、垃圾,并及时清理。
——按规范使用电气设备。
9)监理工作制度。
(略:见项目监理规范)。
