CFG桩复合地基设计及施工要点

CFG桩复合地基设计及施工要点
摘要:cfg桩复合地基是在碎石桩加固地基法的基础上发展起来的一种地基处理技术,近几年被得到广泛应用。

工程应用此技术进行地基处理后,地基检测承载力满足设计要求,成桩质量良好,未出现严重缺陷桩和断桩。

关键词:cfg桩复合地基质量控制应用
cfg桩即是水泥粉煤灰桩,它是由水泥、粉煤灰、碎石等混合料加水拌和而成的高粘结强度桩。

通过在天然地基中设置一定比例的cfg桩体,并设置一定厚度的褥垫层,由桩、桩间土和褥垫层一起组成复合地基,共同承担基础传来的上部荷载。

cfg桩目前较为流行的施工工艺是长螺旋钻孔—管内泵压混合料灌注成桩工艺。

因其施工工艺简便,对周边环境影响小,成桩速度快,提高地基承载力幅度大,地基变形小,工程造价较低等优点。

近来,在许多高层和超高层建筑地基处理中得到广泛应用。

一、工程概况
某住宅楼长38.40m,宽41.90m,基础形式为筏板基础。

工程地质概况:①耕土层,层厚0.4m~0.6m;②粉质粘土层,0.3m~2.9m;
③粉土层,1.2m~4.4m;④-1粉质粘土层,0.3m~1.7m;④-2粉质粘土层,0.2m~1.7m;⑤粉土层,1.0m~3.6m;⑥细砂层,0.0m~2.5m;⑦中砂层,1.2m~4.0m;⑧粉土层,4.0m~8.4m;⑨粉质粘土层,4.9m~12.0m;⑩细砂层,0.0m~4.0m;⑾中砂层,0.5m~
2.9m。

此工程基础底部坐落在④-1、④-2粉质粘土上,该土层均匀性较差且承载力较低,不能满足设计要求。

最后,经设计院进行地基强度和变形验算,选定用cfg桩进行地基处理。

二、cfg桩设计方案
1、本工程为cfg桩复合地基,复合地基承载力特征值为330kpa。

2、施工桩长为12.2m,有效桩长为11.9m,桩径为400mm,桩间距为1.21m×1.42m、1.46m×1.42m,置换率为6.0%,设计总桩数为742根。

3、混凝土强度等级c15,细石粒径为0.5~1.0cm。

4、施工完毕后,在基底下铺设20cm的碎石垫层,碎石粒径为1~2cm。

每边超出混凝土垫层外边缘10cm,用平板振荡仪振实后可进行下一步施工。

三、原材料及成桩质量要求:
1、原材料按照设计要求和验收规范经检测合格后方可使用。

施工过程中,严格控制混凝土的坍落度,并按规定制作试块,标准养护28天,测定其立方抗压强度。

2、质量标准
在施工过程中,设专人对孔径、孔深、桩(孔)垂直度、桩位偏差、原材料配比、提升速度、成桩长度及桩径等参数进行检查,并填写cfg桩施工质量检查记录表;保证各项指标均符合设计和规范要求。

允许偏差项目:桩垂直度误差≤桩长的1%,桩径误差≤10mm,桩位偏差≤1/4桩径。

四、cfg桩施工工艺与质量控制
1、测量定位放线,以建筑物的四个搂角及有关轴线控制桩做为布桩的依据。

准确放出各桩位中心点。

2、与建设、监理单位共同确定+0.00位置并作出标记。

3、施工工序流程:桩机就位→沉管至设计深度→停振下料→振动捣实后拔管→留振10s→振动拔管、复打。

应考虑隔排隔桩跳打,新打桩与已打桩间隔时间不应少于7d。

4、桩机就位须平整、稳固,沉管与地面保持垂直,垂直度偏差不大于1%;如带预制混凝土桩尖,须埋入地面以下300mm。

5、在沉管过程中用料斗在空中向桩管内投料,待沉管至设计标高后须尽快投料,直至混合料与钢管上部投料口齐平。

如上料量不够,可在拔管过程中继续投料,以保证成桩标高、密实度要求。

混合料应按实际配合比配制,投入搅拌机加水拌合,搅拌时间不少于2min,加水量由混合料坍落度控制,一般坍落度为30~50mm;成桩后桩顶浮浆厚度一般不超过200mm。

6、当混合料加至钢管投料口齐平后,沉管在原地留振10s左右,可边振动边拔管,拔管速度控制在1.2~1.5m/min左右,每提升1.5~2.0m,留振20s。

桩管拔出地面确认成桩符合设计要求后,用粒状材料或湿粘土封顶。

7、桩体经7d达到一定强度后,才可进行基槽开挖;如桩顶离地面在1.5m以内,宜用人工开挖;如大与1.5m,下部700mm亦宜用人工开挖,以避免损坏桩头部分。

8、按照设计要求,复合地基检测合格后,在基底下铺设20cm 的碎石垫层。

起作用如下:
(1)人为地使桩顶向上刺入,为桩间土参加工作提供条件从而使桩间土一开始就分担较大份额的上部荷载,较好的发挥了桩间土的承载力;
(2)依靠褥垫层材料与基础底面的摩擦,使cfg桩复合地基具有一定的抵抗水平荷载的能力;
(3)减少基础底面的应力集中;
(4)对地基的不均与沉降有一定的补偿作用。

五、试验与检验
1、复合地基静载试验
cfg 桩施工工艺及复合地基加固效果,现场有代表性的选取4根桩进行了复合地基静荷载试验。

4根桩复合地基试验单桩处理面积为2.10m2,采用方形压板,压板边长1.45m,最大加载值为660kpa,加载程序和判定标准按规范要求。

静压4根单桩复合地基试验结果表明:该4根桩复合地基静载试验的q -s曲线、s -lg(t)曲线均未出现陡降迹象,在最大试验荷
载660kpa的作用下均为破坏。

按相对变形s/b =0.01确定复合地基承载力,单桩复合地基在标准值为330kpa 的荷载下沉降值与压
板作用宽度之比s/b 分别为0.0022、0.0023、0.0017、0.0024,其比值均小于0.01,表明单桩复合地基承载力满足设计要求。

并且单桩复合地基静载试验在标准值为330kn 时,沉降分别为3.23mm、3.31mm、2.42mm、3.56mm,说明单桩复合地基承载力仍有很大潜力。

2、低应变动力试验
,检测桩数为总桩数20%。

本项低应变完整性试验共检测150根桩,其中桩身结构完整的一类桩143根,占95.3%;桩身结构基本完整、桩身局部轻微离析、对桩的使用不构成影响的二类桩7根,占4.7%,无严重缺陷桩和断桩。

六、结束语
检测结果表明:该工程经cfg 桩进行地基处理后,桩身质量良好,地基承载力能够满足设计要求。

同时也说明本次cfg桩地基处理所采取的施工工艺和技术措施是非常成功可靠的。

该工程不仅通过采用cfg桩复合地基加筏板基础设计方案取代原设计桩筏基础方案,降低了工程造价,而且保证了结构安全及工程质量,也大大加快了施工进度,为cfg桩地基处理的广泛应用起到了一定的推动作用。

注:文章内的图表及公式请以pdf格式查看。

合集下载

CFG桩复合地基处理工程施工方案

CFG桩复合地基处理工程施工方案

CFG桩复合地基处理工程施工方案
一、工程背景
随着城市建设的不断发展,地基处理工程在建筑领域中扮演着十分重要的角色。

CFG桩复合地基处理工程作为一种有效的地基加固方式,被广泛应用于各类建筑
项目中。

本文将重点介绍CFG桩复合地基处理工程的施工方案。

二、施工准备
在进行CFG桩复合地基处理工程之前,需要进行充分的施工准备工作。

首先需要对现场进行勘测,确定地质情况和桩的布置方案。

然后进行周边环境的清理,确保施工现场的安全和整洁。

三、施工工艺
3.1 CFG桩施工
1.确定桩位和桩径,进行桩位标定。

2.使用挖掘机进行挖孔作业,保证孔洞的准确度和深度。

3.在孔洞中灌注混凝土,形成CFG桩。

4.对CFG桩进行定位和测量,保证桩的垂直度和水平度。

3.2 复合地基处理
1.在CFG桩周围的地基上进行预埋植筋。

2.进行地基填充,确保地基的均匀和密实。

四、施工注意事项
1.施工过程中要严格按照设计要求进行操作,确保施工质量。

2.注意施工现场的安全,做好防护措施,避免意外发生。

3.定期检查施工质量,及时发现和处理问题。

五、施工结束及验收
施工完成后,需进行工程验收。

验收内容包括桩的垂直度、深度和质量等方面。

只有通过验收,工程方可结束。

六、总结
CFG桩复合地基处理工程施工是一项细致且重要的工程,需要施工人员具备一定的经验和技术。

只有保证施工质量,才能确保工程的安全和可靠性。

希望本文的施工方案可以为相关从业人员提供一定的参考和帮助。

CFG桩基工程施工方案

CFG桩基工程施工方案

CFG桩基工程施工方案一、项目背景本项目是一个桥梁基础工程项目,需要进行CFG桩基工程施工。

CFG桩是一种特殊的桩基工程方式,其施工方法和流程需要特殊的注意和规范。

本文将详细介绍CFG桩基工程的施工方案。

二、施工前准备在进行CFG桩基工程施工之前,需要做好以下准备工作:1.施工方案设计:根据工程要求和实际情况,制定详细的施工方案,包括施工过程、工序安排、质量控制等内容。

2.施工人员培训:对施工人员进行培训,确保他们了解施工方案和操作规程,保证施工质量和安全。

3.材料设备准备:准备好所需的工程材料和设备,包括CFG桩机、钢筋、混凝土等。

三、施工流程CFG桩基工程的施工流程如下:1.洞挖施工:首先在桩位钻孔,并清理孔内杂物,然后安装钢筋笼。

2.浇注混凝土:使用CFG桩机将混凝土注入钻孔中,并同步提升钢筋笼。

3.振捣加固:在注浆过程中使用振捣器进行振捣,确保混凝土充分密实。

4.桩端修正:根据实际需要对桩端进行修正,保证桩的垂直度和强度。

四、质量控制为保证CFG桩基工程施工质量,需要进行以下控制:1.材料质量控制:对所使用的混凝土、钢筋等材料进行质量检查,确保符合相关标准。

2.施工工艺控制:严格按照施工方案进行操作,避免施工过程中出现问题。

3.现场监督检查:设立专门的监督检查人员,对施工现场进行定期检查,及时发现问题并做出调整。

五、施工安全施工中一定要注意安全问题,保护好施工人员的生命财产安全,严格遵守相关法规和规定,定期进行安全培训和演练,确保施工过程安全顺利进行。

六、总结CFG桩基工程是一项复杂的工程,施工过程需要严格按照方案执行,确保施工质量和安全。

各项施工工序都十分关键,任何环节都不能马虎。

通过本文的介绍,相信大家可以更加清晰地了解CFG桩基工程的施工方案和要点。

CFG桩复合地基设计与施工中应注意的问题

CFG桩复合地基设计与施工中应注意的问题
CF 桩 复 合 地 基 ; 计 ; 工 ; 测 ; 题 G 设 施 检 问
中图分 类号
T 7. V4 31
文献标 识码

文 章编 号
1 0 — 7 9(0 1 0 — 2 9 0 0 7 53 2 1)5 05 —2
C G桩 复 合 地 基 是 高 粘 结 强 度 桩 复 合 地 基 的 代 表 .0 F 2 世纪 8 0年 代 多 用 于 多 层 建 筑 的 地 基 处 理 , 于 其 具 有 工 期 由 短 、 泥 浆 污 染 、 价 低 和 使 用 范 围 广 等 优 点 , 前 大 量 用 无 造 目 于 高 层 和 超 高 层 建 筑 地 基 的 加 固 。 前 C G 桩 复 合 地 基 在 当 F
工程 师 做 上 部 结 构 和基 础 设 计 , 岩土 丁 程 师做 复 合 地 基 设
计 , 合 地 基设 计 资 料和 设 计 所 需 的 要 求 由结 构 工 程 师提 复 供 l1随 着 复 合 地 基 设 计 应 用 的 增 加 和 研 究 的 深 入 , 许 多 1。 2 有 问题 值得 注 意 , 此 , 面 、 确地 了 解 C G桩复 合 地 基设 因 全 准 F 计 、 工及 检 测 中应 注意 的 问题 , 复合 地 基 设 计 、 工及 施 对 施
高层 建 筑地 基 的 处 理 中得 到 了 广泛 的应 用 , 复 合 地 基 设 但
计 在 不 同 的 地 区 , 设 计 的 方 式 也 不 同 。 的地 区 结 构 工 程 其 有 师 既 做 上 部 结 构 , 做 复 合 地 基 设 计 ; 的 地 区 则 是 结 构 又 有
径 )褥 垫层 厚度 取 04 ~ . D时 , 间 土承 载力 发挥 较 大 。 ; .5 05 0 桩

CFG桩复合地基设计原则及要点

CFG桩复合地基设计原则及要点

CFG(Cement Fly Ash Gravel)复合地基处理是一种利用水泥、粉煤灰、碎石混合物形成的高粘结强度桩体与桩间土共同承担上部荷载的地基加固技术。

其设计原则及要点主要包括以下方面:1.满足工程需求承载力提升:设计应确保CFG桩复合地基能提供足够的承载力,以支撑建筑物及相应荷载,避免因承载力不足导致的不均匀沉降或失稳。

变形控制:考虑建筑物对地基变形敏感度,合理设计CFG桩的布置、直径、长度及桩间土的加固方式,以控制整体及局部沉降在允许范围内,减小差异沉降,保证建筑物正常使用。

2.适应土质特性地质勘察:详细调查场地地质条件,包括土层分布、物理力学性质、地下水情况等,为设计提供准确依据。

桩型选择:根据土层特性和工程要求,选择适宜的CFG桩类型(如纯桩型、刚性桩型、柔性桩型等)及配比(水泥、粉煤灰、碎石比例),以充分发挥材料的性能优势。

3.优化设计参数桩间距与布桩形式:确定合理的桩间距和布桩模式(如正方形、矩形、梅花形等),以保证桩间土的有效应力传递,实现桩土共同作用。

桩长与入土深度:根据承载力需求和土层分布,确定桩长及入土深度,确保桩尖进入稳定土层或达到预期持力层。

褥垫层设计:设计合适的褥垫层厚度与材料(如粗砂、碎石等),以调节桩顶荷载分布,促进桩土应力传递与协调变形。

4.经济性与施工可行性成本效益分析:对比不同设计方案的材料消耗、施工难度、工期等因素,选择经济效益最佳的方案。

施工工艺与设备:考虑施工工艺的成熟度、设备的可获得性与适用性,确保施工过程高效、质量可控。

5.环境保护与可持续性材料利用:充分利用工业废料(如粉煤灰),减少环境污染,实现资源循环利用。

施工环保:采取措施降低施工噪音、粉尘污染,减少对周围环境的影响。

6.法规与规范符合性规范遵循:严格遵守国家及地方相关标准,如《建筑地基基础设计规范》、《CFG桩复合地基技术规程》等,确保设计参数准确、计算方法正确。

7.质量控制与监测施工质量控制:制定详细的施工质量控制措施,包括原材料检验、搅拌工艺控制、成桩质量检测(如超声波检测、静载试验等)。

高层建筑CFG_桩复合地基施工要点

高层建筑CFG_桩复合地基施工要点

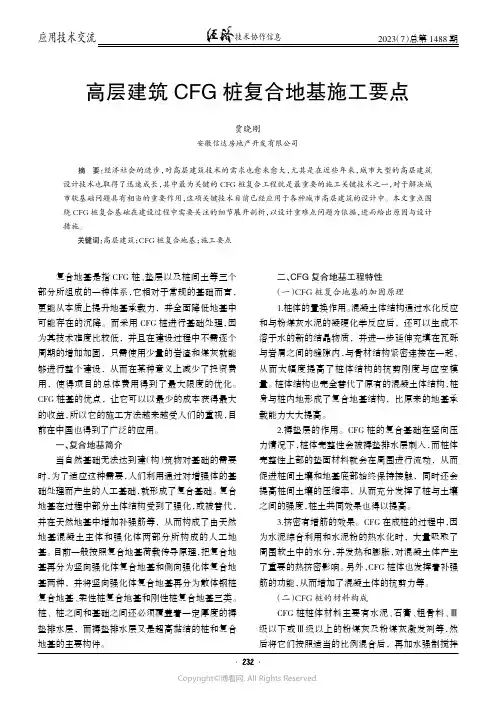

2023(7)总第1488期高层建筑CFG桩复合地基施工要点贾晓刚安徽信达房地产开发有限公司摘要:经济社会的进步,对高层建筑技术的需求也愈来愈大,尤其是在近些年来,城市大型的高层建筑设计技术也取得了迅速成长,其中最为关键的CFG桩复合工程就是最重要的施工关键技术之一,对于解决城市软基础问题具有相当的重要作用,这项关键技术目前已经应用于各种城市高层建筑的设计中。

本文重点围绕CFG桩复合基础在建设过程中需要关注的细节展开剖析,以设计重难点问题为依据,进而给出原因与设计措施。

关键词:高层建筑;CFG桩复合地基;施工要点复合地基是指CFG桩、垫层以及桩间土等三个部分所组成的一种体系,它相对于常规的基础而言,更能从本质上提升地基承载力,并全面降低地基中可能存在的沉降。

而采用CFG桩进行基础处理,因为其技术难度比较低,并且在建设过程中不需逐个周期的增加加固,只需使用少量的岩渣和煤灰就能够进行整个建设,从而在某种意义上减少了投资费用,使得项目的总体费用得到了最大限度的优化。

CFG桩基的优点,让它可以以最少的成本获得最大的收益,所以它的施工方法越来越受人们的重视,目前在中国也得到了广泛的应用。

一、复合地基简介当自然基础无法达到建(构)筑物对基础的需要时,为了适应这种需要,人们利用通过对增强体的基础处理而产生的人工基础,就形成了复合基础。

复合地基在过程中部分土体结构受到了强化,或被替代,并在天然地基中增加补强筋等,从而构成了由天然地基混凝土主体和强化体两部分所构成的人工地基。

目前一般按照复合地基荷载传导原理,把复合地基再分为竖向强化体复合地基和侧向强化体复合地基两种,并将竖向强化体复合地基再分为散体钢桩复合地基、柔性桩复合地基和刚性桩复合地基三类。

桩、桩之间和基础之间还必须覆盖着一定厚度的褥垫排水层,而褥垫排水层又是超高黏结的桩和复合地基的主要构件。

二、CFG复合地基工程特性(一)CFG桩复合地基的加固原理1.桩体的置换作用。

CFG桩复合地基处理

CFG桩复合地基处理

说明:目前建筑工程中CFG桩的复合地基多采用低级别混凝土代替CFG桩填料,本节均以此为据。

一、材料要求1、凝土、混凝土外加剂和掺和料:缓凝剂、粉煤灰等,均应符合标准要求,其掺量应根据施工要求通过试验室确定。

2、褥垫层材料:5~32mm碎石或级配砂石,均应符合标准要求。

二、施工机具长螺旋钻机、混凝土输送泵、搅拌机、三级电箱、小型挖掘机、钢钎、小推车等。

三、作业条件1、基槽开挖至设计桩顶标高以上40cm,基槽宽度不小于50cm。

2、长螺旋钻机、混凝土输送泵、混凝土输送管路等设备应经检查、维修,保证浇筑过程顺利进行。

3、检查电源、线路,并做好照明准备工作。

4、配齐所有管理人员和施工人员,并对所有人员进行安全交底。

5、CFG桩施工前清整施工道路,保证混凝土运输通畅。

五、CFG桩复合地基施工流程图设备、人员进场一测放桩位、材料采购→试桩施工→桩基顺序施工→清槽至桩顶标高→凿桩头→检测→褥垫层施工→退场。

单桩施工工艺流程:钻机就位→钻孔→终孔至设计深度→压灌混凝土→提钻并压灌混凝土至孔口。

六、操作工艺1、放线:施工前根据放出的外墙轴线或外墙皮线,四周交点用钢钎打入地下,按照桩位布置图统一进行测放桩位线,桩位中心点用钎子插入地下,并用白灰明示,桩位偏差小于2cm。

2、成孔:长螺旋钻机成孔,应匀速钻进,避免形成螺旋孔;成孔深度在钻杆上应有明确标记,成孔深度误差不超过0.1m,确保桩端进入持力层深度大于200mm;垂直度偏差小于l%。

3、混凝土灌注:成孔至设计深度后,现场指挥员应通知钻机停钻提升钻杆,并同时通知司泵开始灌注混凝土并保持连续灌注。

灌注混凝土至桩顶时,应适当超过桩顶设计标高70cm左右 (至槽面上30cm左右)八以保证桩顶标高和桩顶混凝土质量均符合设计要求;灌注混凝土之前,应检查管路是否顺畅稳固;每班第l根桩灌注前,应用水泥砂浆湿润管路。

压灌混凝土时一次提钻高度小于25cm,混凝土埋钻高度大于1.0m;现场设专人负责检查混凝土灌注质量及意外情况的处理;商品混凝土进场后应立即灌注(2h内),严禁长时间搁置;保证桩身混凝土至少24h养护,避兔扰动;施工过程中应认真填写施工记录,每台班或每日留取试块l~2组。

项目CFG桩设计及施工组织设计

项目CFG桩设计及施工组织设计一、桩设计1.桩的类型选择:根据项目需要和地质条件,选择合适的桩型,如钻孔灌注桩、预制桩、钢管桩等。

2.桩头设计:根据桩的承载力要求,确定桩头的直径和长短,桩头一般位于土层以上的地方,用于传递荷载给地下土层。

3.桩基设计:根据地质勘探结果,确定桩的长度和直径,以达到承载力和稳定性的要求。

4.桩间距和布设方案:根据结构设计要求和土的承载能力,确定桩的间距和布设方案,以确保桩群的整体稳定性。

5.钢筋配筋计算:根据桩的受力情况,计算桩身和桩头的钢筋配筋,确保桩的强度和稳定性。

1.施工方案及施工工艺:根据桩设计要求和项目实际情况,制定施工方案和施工工艺,包括桩的施工顺序、施工方法和施工步骤等。

2.施工人员组织:根据项目规模和施工量,确定施工人员的数量和岗位分工,保证施工进度和质量。

3.施工设备选择:根据施工要求和项目特点,选用合适的施工设备,如钻机、振动锤等。

4.施工安全措施:制定安全操作规程和施工安全措施,确保施工人员的人身安全和施工设备的正常运行。

5.质量控制措施:制定质量控制方案,包括材料检验、施工工艺检验和施工现场监测等,确保桩的质量符合设计要求。

三、施工流程1.地质勘探:进行地质勘探,获取地下土层情况,为后续的桩设计提供参考。

2.桩设计:根据地质勘探结果和项目要求,进行桩的设计,确定桩的类型、尺寸和布设方案等。

3.材料采购:根据桩设计要求,采购桩埋设所需的材料,如钢筋、混凝土等。

4.施工准备:组织施工人员,准备施工设备和安全措施,为施工做好准备工作。

5.桩基施工:按照桩设计要求,进行钻孔或挖孔,然后注入混凝土或灌注砂浆,形成桩基。

6.桩头施工:根据桩设计要求,进行桩头的施工,包括构筑桩头模板、浇筑混凝土等。

7.质量检验:进行桩基和桩头的质量检验,确保桩的质量符合设计要求。

8.完工验收:对施工工程进行验收,确认工程质量合格后,可以进行竣工手续。

总结:通过对项目CFG桩设计及施工组织设计的详细介绍,可以看出桩设计和施工组织是一个相互配合、相互影响的过程。

CFG桩复合地基设计及施工与方案

CFG桩复合地基设计及施工与方案地基是建筑物最重要的部分之一,它承载着整个建筑物的重量,并将其传递到地下,以确保建筑物的稳定性和安全性。

而复合地基则是一种结合了多种地基技术的地基设计和施工方案,旨在提高地基的承载能力和抗震性能。

本文将重点讨论CFG桩复合地基设计及施工的方案。

CFG桩(cement fly ash gravel pile)是一种由水泥、粉煤灰和碎石混合物组成的桩基,它的特点是施工简单快捷,且具有较高的承载能力和抗震能力。

在CFG桩复合地基设计中,一般会结合其他地基技术,如钢筋混凝土桩、地下连续墙等,以进一步提高地基的整体性能。

首先,CFG桩复合地基的设计需要考虑建筑物的重量和荷载情况,以确定桩基的布置和尺寸。

一般情况下,CFG桩的直径为400-600毫米,间距为1-2米,长度可以根据具体工程的要求灵活确定。

此外,还需要结合现场的地质条件进行地基勘察,以评估土体的承载能力和稳定性。

其次,施工方案是保证地基质量的关键。

CFG桩的施工包括凿孔、浇注和静压注浆三个阶段。

凿孔过程中,应采用专业的钻孔设备,控制凿孔的深度和直径,并根据需要进行孔内清理。

浇注过程中,应确保混凝土与灰石的比例和浇注方式合理,以保证桩体的强度和稳定性。

静压注浆过程中,需要使用专业的注浆装置,将浆液注入桩孔中,以提高土体的密实性和稳定性。

整个施工过程需要严格按照设计要求和操作规范进行,确保地基的质量和施工安全。

最后,施工结束后需要进行地基验收和质量监测。

验收包括对地基桩体的外观和尺寸进行检查,以及对静压注浆进行质量抽查。

质量监测包括对地基桩的承载能力和抗震性能进行测试,以验证设计的合理性和施工的质量。

综上所述,CFG桩复合地基设计及施工方案是一项复杂而关键的工程,它需要充分考虑建筑物的需求和地质条件,并严格控制施工过程和质量监测。

只有在科学合理的设计和严格标准的施工条件下,才能确保地基的稳定性和安全性,为建筑物提供可靠的支撑。

CFG桩复合地基设计与施工中应注意的问题


的框架结构 ,在计算其建筑 物荷 载值的时候 ,也要将 其建筑
物的荷 载标准考虑到 ,这样 才能 比较准确地计算建 筑物的荷
载值。
( ) 布桩 时, 9在 应该考虑实际应用上的地理 、 地形条件 。例 如 : 间的力对桩侧产生的作 用力 ; 桩 要对建筑物外墙进行布桩 ; 对 于那些独立基 础、 筏基 、 箱型基础 , 在设计 的时候 , 要考虑边
技 术 研 发
T CH E NoL GY AN A 0 D M RKE T
Vn.8No82 1 1 , .,01 1
CF G桩复合地基 设计 与施 工中应注意的 问题
林 静
( 宁市地矿地 质 工程勘 察 院 , 西 南 宁 南 广

500 ) 3 0 7
要 : 绍 了C G ̄复 合地 基 设 计 与 施 工 中应 注 意 的 问题 . 介 F) 主要 包括 C G 地 基 在 设 计 、 工 和 检 测 中需要 面对 和 解 决 F桩 施
在我 国, F 桩已经得到了广泛 的应用 , CG 国家也颁布 了《 建
() 1宽度修正系数取00 深度修正 系数 取1 , ., . 这样 取值就 0 会在设计地基的时候 , 不用对 宽度进行修正 。 () 2 在设计C G 复合地基 时候 , 考虑到实 际所 设计 的 F桩 要 C G 复合地基 与理论 上的C G F桩 F 桩复合 地基之间存在 的偏差 , 这样 , 在计算荷载力的时候 , 就不会出现错误 , 导致计算值 的不
() 7 在对C G 复合地基设 计的时候 , F桩 所计算 的值都为极 限值 , 这样 在理论应用 中可以最大 限量地减少施工用量 , 但是 , 在实 际应用 中,如果对C G F 桩复合地基设计采用极限用料 , 在 施工 中就会造成承载力偏低 , 这样 是不安全 的。 () 8在计算变形时 , 要采用极 限值 , 同时也不应该计算入风 量 和地震荷载。

水泥粉煤灰碎石桩(cfg)复合地基设计_secret

第一篇水泥粉煤灰碎石桩(CFG桩)复合地基设计1 工程概况拟建***花园综合楼游泳池位于**市**县***花园小区,由**公司建设,由四川**建筑设计院负责设计。

游泳为25米×13米。

本拟建项目重要性等级为二级,场地的复杂程度为二级,地基的复杂程度为二级,岩土工程勘察等级为乙级,地基基础设计等级为乙级,基坑重要性等级为三级。

因基础下为新近人工填土及素填土等软弱下卧层,基础变形不能满足设计要求,拟采用CFG桩进行加固处理,具体要求如下:⑴处理范围:游泳池基础部分及周边。

⑵处理后复合地基承载力特征值:f spk≥200kpa,压缩模量≥10Mpa。

⑶桩端持力层:卵石土。

受建设单位邀请,我院参加综合楼游泳池CFG桩复合地基加固处理工作,现编制本工程地基加固处理方案及施工组织设计如下。

2 CFG桩复合地基设计2.1 CFG桩复合地基概述CFG桩是水泥粉煤灰碎石桩的简称。

它是由水泥、粉煤灰、碎石、石屑或砂加水拌和形成的高粘结强度桩,和桩间土、褥垫层一起形成复合地基。

这种复合地基,由于承载力提高幅度具有很大的可调性,沉降变形小,造价低,施工简单,具有明显的社会、经济效益。

2.2 设计要求⑴处理范围:游泳池基础部分及周边。

⑵处理后复合地基承载力特征值:f spk≥50kpa,压缩模量≥10Mpa。

⑶桩端持力层:卵石土。

2.3 设计依据⑴《建筑地基基础设计规范》(GB50007-2002)⑵《建筑地基处理技术规范》(JGJ79-2002)⑶《成都雅居乐花园(一期)地下车库岩土工程勘察报告》(湖北地矿建设勘察有限公司2007.2)⑷《建筑地基验收规范》(GB50202-2002)2.4 GFG桩复合地基设计计算2.4.1 GFG桩复合地基设计流程GFG桩复合地基设计主要确定5个设计参数,分别为桩长、桩径、桩间距、桩体强度、褥垫层厚度及材料。

设计程序如下图。

调整桩长调整桩长调整桩间距调整桩间距NNnnGFG桩复合地基设计流程图2.4.2 确定桩长(l)根据地勘报告,场地基础持力层范围内的新近填土层不能满足变形要求,须对基底新近填土层及素填土层进行CFG桩地基加固处理。
