北川新县城垃圾填埋场垃圾渗滤液工程施工组织设计方案
垃圾渗滤液工程施工方案

垃圾渗滤液工程施工方案主要包括以下几个方面:工程概述、施工准备、施工工艺及流程、质量控制、安全环保和施工组织与管理。
下面将详细介绍这些内容。
一、工程概述垃圾渗滤液工程主要是针对城市生活垃圾填埋场产生的渗滤液进行处理,以达到国家相关排放标准,保护环境和人民群众的生活质量。
工程主要包括渗滤液收集系统、预处理系统、生化处理系统、深度处理系统、污泥处理系统、自动控制及监测系统等。
二、施工准备1. 技术准备:熟悉施工图纸及技术规范,组织设计、施工、监理等有关单位进行图纸会审和技术交底。
2. 施工现场准备:完成施工现场的平整、道路建设、临时设施搭建等前期工作。
3. 材料准备:根据施工图纸及技术规范,提前准备所需的各种材料、设备及配件。
4. 人员准备:组织具有相应资质的专业技术人员、施工队伍和管理人员。
三、施工工艺及流程1. 渗滤液收集系统:采用地下管道收集填埋场产生的渗滤液,确保收集系统的密封性和稳定性。
2. 预处理系统:对渗滤液进行预处理,包括调节池、絮凝沉淀、砂滤池等,去除较大颗粒物和悬浮物。
3. 生化处理系统:采用A2/O、SBR等生化处理技术,降解有机物,降低氨氮浓度,确保生化处理效果。
4. 深度处理系统:采用反渗透、超滤、纳滤等深度处理技术,进一步去除污染物,保证出水质量。
5. 污泥处理系统:对生化处理和深度处理产生的污泥进行浓缩、稳定、干化等处理,实现污泥的减量化、无害化。
6. 自动控制及监测系统:配置完善的自动控制及监测系统,实现对整个处理过程的实时监控和自动调节。
四、质量控制1. 严格遵循国家相关法律法规和标准,确保工程质量。
2. 加强施工过程的质量控制,对关键工序和重点部位进行严格把关。
3. 做好施工记录和资料归档工作,为工程验收和运行管理提供依据。
五、安全环保1. 严格遵守国家安全生产法律法规,加强施工现场安全管理,确保施工人员生命财产安全。
2. 做好环境保护工作,减少施工过程中对周边环境的影响,确保工程完工后渗滤液处理达到环保要求。

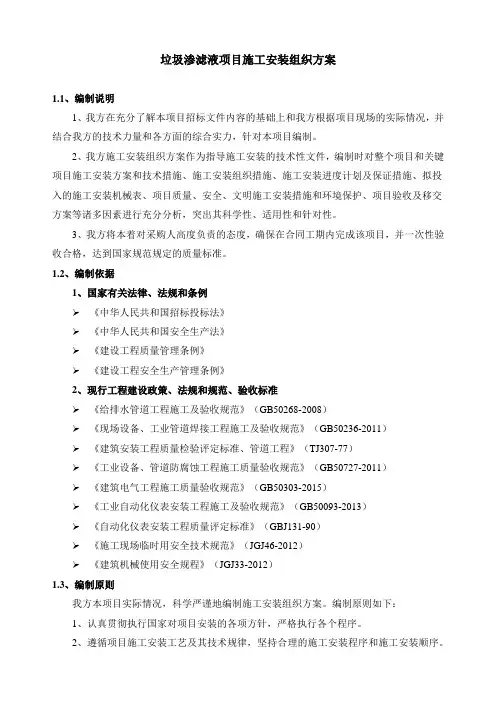

垃圾渗滤液项目施工安装组织方案

垃圾渗滤液项目施工安装组织方案1.1、编制说明1、我方在充分了解本项目招标文件内容的基础上和我方根据项目现场的实际情况,并结合我方的技术力量和各方面的综合实力,针对本项目编制。
2、我方施工安装组织方案作为指导施工安装的技术性文件,编制时对整个项目和关键项目施工安装方案和技术措施、施工安装组织措施、施工安装进度计划及保证措施、拟投入的施工安装机械表、项目质量、安全、文明施工安装措施和环境保护、项目验收及移交方案等诸多因素进行充分分析,突出其科学性、适用性和针对性。
3、我方将本着对采购人高度负责的态度,确保在合同工期内完成该项目,并一次性验收合格,达到国家规范规定的质量标准。
1.2、编制依据1、国家有关法律、法规和条例➢《中华人民共和国招标投标法》➢《中华人民共和国安全生产法》➢《建设工程质量管理条例》➢《建设工程安全生产管理条例》2、现行工程建设政策、法规和规范、验收标准➢《给排水管道工程施工及验收规范》(GB50268-2008)➢《现场设备、工业管道焊接工程施工及验收规范》(GB50236-2011)➢《建筑安装工程质量检验评定标准、管道工程》(TJ307-77)➢《工业设备、管道防腐蚀工程施工质量验收规范》(GB50727-2011)➢《建筑电气工程施工质量验收规范》(GB50303-2015)➢《工业自动化仪表安装工程施工及验收规范》(GB50093-2013)➢《自动化仪表安装工程质量评定标准》(GBJ131-90)➢《施工现场临时用安全技术规范》(JGJ46-2012)➢《建筑机械使用安全规程》(JGJ33-2012)1.3、编制原则我方本项目实际情况,科学严谨地编制施工安装组织方案。
编制原则如下:1、认真贯彻执行国家对项目安装的各项方针,严格执行各个程序。
2、遵循项目施工安装工艺及其技术规律,坚持合理的施工安装程序和施工安装顺序。
3、与采购人密切配合,搞好环境保护工作。
4、结合本项目具体特点,配备了具有类似安装经验的专业对伍,选择性能良好的安装设备,科学合理的配备生产要素,提高劳动生产率。
垃圾填埋场库区渗滤液导排系统施工方案

垃圾填埋场库区渗滤液导排系统施工方案1.1 集液导排盲沟(1)测量放样:根据设计施工图,由测量班进行测量放线。
在地面上分别定出排水沟的开挖边线,增设施工平面,高程控制桩。
(2)开挖沟槽:测量放线后,开始挖沟槽。
挖深由现场技术人员检测控制高程。
纵向主盲沟采用以机械(挖掘机)为主、人工为辅施工,次盲沟可采用人工开挖。
开槽时应同时采取防水、排水措施,避免槽底受水浸泡。
应尽量缩短开槽的暴露时间。
开槽后如不能立即进行下一道工序,应保留10—30cm的深度不挖,待下道工序施工前整修为设计槽底高程,同时应预留厚20cm左右的一层用人工清挖。
严禁扰动槽底,如发生超挖,应按设计要求进行回填。
开槽过程中,要经常检查槽帮是否稳定,一经发现变形、裂缝或支撑走动,必须立即停止施工,进行处理。
(3)夯实沟槽土基:沟槽开挖达到设计深度后,沟底土基采用打夯机进行夯实。
(4)敷设土工布:人工将土工布铺入沟内,铺放土工布时沟面上要留有一定的土工布卷边,以包裹碎石填料。
土工布之间留30cm搭接长度,以保证过滤效果。
土工布敷设时采取适当的固定措施,防止碎石充填时移动土工布。
土工布施工完毕,要加强成品保护。
(5)设置反滤层:由筛选过的碎砾石等渗水材料按要求确定层数和粒径级配,其中砂石料颗粒小于2.36mm的含量不大于5%。
(6)充填碎石:选用20~50mm碎石填满沟槽。
施工时先由人工在沟底铺筑约30cm厚碎石一层并粗平,再由装载机将碎石料填入沟槽中。
1.1 碎石盲沟施工质量标准及检测要求(1)主、次盲沟的纵向坡度应不小于0.5%;排水盲沟可用粒径20~50mm的碎石,含泥量不大于5%,并用滤水无纺土工布包裹,以保证长期排水效果。
(2)应结合现场原地基处理实际情况,合理设置排水盲沟。
当盲沟施工与地基处理不相互影响时,可同时或提前进行盲沟施工;当盲沟施工与地基处理相冲突时,应在地基处理完成后进行。
(3)碎石和土工布必须在进场后及时请监理见证取样后送检,合格后方可投入使用;施工完成后必须办理隐蔽验收并做好影像记录。
垃圾填埋场渗漏处理方案

垃圾填埋场渗漏处理方案方案一垃圾填埋场渗漏处理方案一、背景、目的和意义垃圾填埋场在垃圾处理中扮演着重要角色,但渗漏问题却像一颗“不定时炸弹”。
随着城市化进程的加快,垃圾产量不断增加,填埋场规模也不断扩大。
然而,由于各种原因,如填埋场建设初期的设计缺陷、施工质量问题或者长期使用后的自然老化等,渗漏现象时有发生。
目的很明确,就是要止住垃圾填埋场的渗漏,防止垃圾渗滤液对土壤、地下水以及周边环境造成污染。
这意义可重大了,就像给大地穿上一件防护服,保护土壤的肥力,避免地下水变成臭水,保障周边居民的健康,那可是关乎子孙后代的大事。
要是不处理好,周边的环境就会变得臭气熏天,谁也不想住在这样的地方,对吧?二、具体目标1. 在三个月内将填埋场渗漏点的渗漏量减少50%以上。
2. 一年内实现填埋场渗滤液收集系统的正常运行,渗滤液收集率达到90%以上。
三、现状分析- 内部情况:- 很多填埋场的防渗膜可能已经破损,也许是被尖锐的垃圾划破,也许是因为时间久了自然老化。
而且填埋场内部的渗滤液收集管道可能堵塞或者损坏,导致渗滤液不能及时被收集起来,只能四处渗漏。
- 垃圾在填埋过程中,由于压实程度不均匀,也可能造成局部压力过大,对防渗结构造成破坏。
- 外部情况:- 降雨是个大麻烦,雨水进入填埋场后增加了渗滤液的量,加大了渗漏的风险。
而且如果周边的排水系统不完善,雨水不能及时排走,就会在填埋场周围积聚,进一步威胁填埋场的防渗结构。
- 从管理方面来看,部分填埋场可能存在管理不善的情况,缺乏对渗漏情况的定期监测,发现问题也没有及时处理。
四、具体方案内容1. 查漏补缺- 首先要对整个填埋场进行全面的渗漏检测。
可以采用地球物理探测技术,像雷达探测之类的,就像给填埋场做一个CT扫描,精准找出渗漏点。
一旦发现渗漏点,标记好位置。
- 对于小的渗漏点,如果是防渗膜破损,可以采用补丁修补的方法。
把破损处周围清理干净,然后贴上专门的防渗补丁,就像给衣服打个补丁一样。
垃圾渗滤液项目施工安全方案

垃圾渗滤液项目施工安全方案1. 项目背景垃圾渗滤液项目是为了处理垃圾渗滤液及其排放而展开的工程项目。
垃圾渗滤液是指垃圾堆填场产生的过程中,由废水、雨水以及堆填物本身中的水分所组成的液体。
在进行垃圾渗滤液处理工程时,施工安全是至关重要的,以确保工人和环境的安全。
2. 施工安全策略为了确保垃圾渗滤液项目施工过程中的安全,我们制定了以下策略和措施:2.1 安全培训和意识所有参与项目施工的工作人员必须接受相关的安全培训,并具备必要的安全意识。
培训内容包括但不限于施工操作规范、安全事故应急处理等。
2.2 工作场所安全施工现场必须符合相关的安全要求和标准。
需要防止流动和停留区域的混乱和堆积,确保通道畅通,以减少工作人员的伤害风险。
2.3 个人防护措施所有工作人员必须配备适当的个人防护装备,如安全帽、防护眼镜、防护手套等,以保护其自身的安全。
2.4 施工设备和工具使用所有使用的施工设备和工具必须符合国家相关标准,并经过检测和维护。
使用前应进行安全检查,确保其正常运行和安全性。
2.5 废物处理在施工过程中产生的废弃物必须得到正确的处理和处置。
应制定相应的废物管理计划,包括分类、封存、运输和处置等环节。
2.6 应急预案针对施工过程中可能发生的紧急情况,需要制定详细的应急预案,并在现场进行演练。
应急预案应包括应急联系人、紧急情况处理步骤、应急设备等。
3. 安全管理责任针对垃圾渗滤液项目施工安全,以下责任分配需遵循:3.1 项目经理负责项目施工期间的全面安全管理,包括安全培训、安全策略制定和执行、安全事故处理等。
3.2 施工现场负责人负责施工现场的具体安全管理,包括工作场所安全、个人防护措施、施工设备和工具使用等。
3.3 工作人员负责遵守安全规定和使用个人防护装备,及时报告安全隐患和参与应急演练等。
4. 安全监督和评估为了确保施工安全的有效落实,需要进行安全监督和评估。
相关部门和专业人员将定期对施工现场进行安全巡查和评估,发现问题及时采取相应的措施进行改进。
垃圾渗滤液处理工程方案范文

三、精密过滤
精密过滤是指通过一系列过滤技术将生物处理后的水体中残留的小颗粒物和微生物等进行分离,以达到净化目的。具体流程如下:
7.粗过滤:将经生物处理后的水体通过滤网或滤芯过滤,将大颗粒物进行拦截,以免对后续处理设备造成损坏。
1.混凝剂投加:根据垃圾渗滤液的特性,选用适当的混凝剂投加,如聚合硫酸铁(FeSO4)、聚合氯化铁(PAC)等。混凝剂的投加量应根据垃圾渗滤液的水质状况和处理需求进行计算。
2.搅拌混合:将混凝剂和垃圾渗滤液充分混合,并进行搅拌,使其充分接触反应。
3.絮凝:在混合搅拌的过程中,混凝剂和垃圾渗滤液中的有机物和重金属离子等通过物理和化学反应凝聚成大颗粒物,然后通过沉淀等方式分离出来。
垃圾渗滤液处理工程方案
简介
垃圾渗滤液是指在垃圾填埋场内,由于天气、垃圾压缩等原因,垃圾中的水分逐渐被挤出并渗入地下,产生的废水。垃圾渗滤液中含有大量的COD、BOD、氨氮等有机物和重金属离子,直接排放会对地下水环境造成污染,因此需要进行处理。
处理流程
一、物化处理
物化处理是指通过混凝和絮凝等化学反应将垃圾渗滤液中的有机物和重金属离子等污染物凝聚成大颗粒物,便于后续处理。具体流程如下:
15.设备日常检查:每日对混凝池、沉淀池、生化池、接触氧化池、生物膜反应器和过滤设备进行巡检,保持设备良好运行状态。
16.设备养护:对设备的电源、管线、电器控制系统等进行定期养护和维护,保证安全可靠的工作环境。
17.设备保养:对设备进行清洗、润滑、防腐和更换损坏部件等工作,确保设备和配件的良好状态和寿命。
11.生化池:用于处理混凝沉淀后的垃圾渗滤液,进行初级生物处理。
垃圾渗沥液处理厂施工组织设计方案

垃圾渗沥液处理厂施工组织设计方案一、项目概况本项目为垃圾渗沥液处理厂的施工组织设计方案。
该处理厂位于城市垃圾填埋场旁边,占地面积约1000平方米,主要用于处理填埋场中的渗沥液。
渗沥液处理工艺包括预处理、生化处理和终治理三个阶段。
预处理主要包括初沉池和生物滤池,生化处理主要采用好氧处理方式,终治理则采用活性炭吸附和深度处理。
整个处理过程需要在20个月的时间内完成。
二、施工组织目标1.确保施工安全:制定科学合理的施工组织方案,严格遵守相关安全规定,保障施工人员的安全;2.确保施工质量:组织施工人员进行技术培训,严格按照设计要求进行施工,确保工程质量;3.确保施工进度:合理安排施工进度,确保按时完成各项任务,减少工期延误。
三、施工组织方案1.组织人员本项目由设计负责人、现场负责人、施工队长、技术员、施工工人等组成。
2.施工设备及材料根据项目需求,调配施工所需设备和材料,包括起重机械、挖掘机、混凝土搅拌机、焊接设备等,并配备所需的原材料。
3.施工流程根据渗沥液处理厂的工艺要求,制定施工流程如下:(1)清理现场:清理场地垃圾、杂物,整理施工现场。
(2)基础施工:进行处理厂地基的施工,包括平整场地、挖掘基坑、浇筑基础等。
(3)结构施工:按照设计图纸进行预处理池、生物滤池、活性炭吸附池等结构件的施工。
(4)管道施工:按照设计要求,进行地下和地上管道的敷设和连接工作。
(5)设备安装:根据设计要求,安装各类设备,包括搅拌机、压缩机、泵站等。
(6)声光电设施安装:安装声光电设施,包括报警器、照明灯等。
(7)强电施工:完成处理厂的强电系统施工,包括主配电室、电缆敷设等。
(8)弱电施工:完成处理厂的弱电系统施工,包括监控系统、通讯系统等。
(9)试运行和调试:对处理厂进行试运行和调试,确保设备正常运行。
4.安全措施为保证施工过程的安全,制定以下安全措施:(1)严格落实安全责任制,设立专门的安全管理岗位,定期开展安全培训。
垃圾渗滤液工程施工方案

垃圾渗滤液工程施工方案一、工程概况垃圾渗滤液是指固体废弃物在自然条件下产生的渗滤液,主要由废水、有机物和重金属组成。
在工程实践中,对于垃圾渗滤液的处理已成为工程中的重要环节。
随着城市化进程的加速和人们生活水平的提高,垃圾产生量不断增加,垃圾渗滤液也日益成为生活污水处理中的重要组成部分。
二、工程目标本工程的目标是对垃圾渗滤液进行有效的处理和管理,以确保污水处理效果达到规定的标准,减少对环境的不良影响,实现资源的最大化利用。
通过工程实践,提高垃圾渗滤液的处理效率,降低处理成本,推广应用经济合理的垃圾渗滤液处理技术,达到节约资源、保护环境的目的。
三、施工方案1.前期准备本工程的施工前期准备包括确定工程地点、进行现场勘测、制定施工方案、组织采购相关材料和设备等。
通过现场勘测,明确工程地势、土质、地下水位等情况,为后续施工工作提供准确的数据支持。
2.施工技术在垃圾渗滤液处理工程中,通常采用生物处理技术、物理化学处理技术和膜技术等多种方法进行处理。
根据对垃圾渗滤液的成分分析和处理要求,选择合适的处理技术,并结合现场情况进行方案优化。
在施工过程中,确保工程质量和安全。
3.施工过程施工过程中,要严格遵守相关法律法规和施工规范,采取一系列措施降低垃圾渗滤液对环境的不良影响。
严格执行施工计划、安全操作规程和环保措施,确保施工安全和环保要求。
同时,配合监理单位开展工程进度和质量的检查,及时发现和处理施工中的问题。
4.施工验收施工完毕后,进行工程验收,核实工程质量和完成情况。
对工程施工中的不足进行汇总和整改,并开展工程竣工结算工作。
最后,编制竣工资料和整理施工档案,为工程的后续运营和管理提供技术支持。
四、关键技术1.生物处理技术生物处理技术是指利用微生物对垃圾渗滤液中的有机物进行降解,将有机物转化为无害物质的一种处理方法。
通过垃圾渗滤液的生物降解,可以降低废水中有机物的含量,减轻水体的污染。
在一些大型污水处理厂中,生物处理技术已广泛应用,取得了良好的处理效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
北川新县城垃圾填埋场垃圾渗滤液工程安装施工组织设计1工程概况1.1工程概况规模:北川新县城垃圾填埋场垃圾渗滤液工程,主要处理生活垃圾填埋场产生的渗沥液,设计出水规模为80m3/d。
1.2工程特点1.2.1 质量标准高为使北川新县城垃圾处理场垃圾渗滤液处理系统达到合格标准,同时根据本工程的特点提出以下要求:土建施工要与设备安装紧密配合,结构施工的精度要达到设备安装、运行的精度要求。
1.2.2施工交叉作业多由于工期短,而且工程中主要构筑物具有面积大、结构复杂、施工层次多的特点,同时管线施工、设备安装要与土建结构施工配合进行,施工过程中合理划分施工顺序,组织好交叉作业是确保工程按期完成的重要的内容。
机电安装工程进口设备多,本项目两大核心工艺设备机组(生物处理单元和膜处理设备),均采用进口设备,配套国产设备和工艺管道等。
整个项目工程量,主要以进口设备采购、运输和进场检验为主,占50%以上,是影响施工进程的关键环节。
1.3质量和工期要求1.3.1质量要求质量要求:合格——符合国家现行质量验收标准。
1.3.2工期要求经工程项目部对整个工程的土建施工、设备采购及安装工程进行分析论证,我公司完全有能力按照建设单位的要求在签订合同后30天内完成设备及工艺管线安装和调试。
1.4编制范围及依据本施工组织设计方案的编写,是认真响应招标文件中各项要求。
根据招标文件和答疑纪要,结合本工程特点,以及我公司的施工经验、技术设备能力、施工实力,在充分熟悉并尊重招标文件的前提下,编写以下施工组织设计方案。
本施工组织设计方案的编制依据为:1、北川新县城垃圾处理场垃圾渗滤液处理系统工程招标文件2、北川新县城垃圾处理场垃圾渗滤液处理系统工程招标答疑;3、现场勘察资料;4、省、市现行有关建筑工程施工的劳动定额、机械台班定额;5、国家颁布的有关规范、标准和文件验收规范。
《自控仪表设计规定》 (HG20507-92)《仪表供电设计规定》 (HG20509-2000)《分散控制系统工程设计规定》 (HG/20573-95)《压缩机、风机、泵安装工程施工及验收规范》GB50275-98《通用机械设备安装工程质量检验评定标准》 TJ305-75《进口设备安装使用维护指导手册》《电气装置安装工程电力变压器、油浸电抗器、三感器施工及验收规范》 GBJ148-90 《电气装置安装工程母线装置施工及验收规范》 GBJ149-90《电气装置安装工程盘柜及二次回路结线施工及验收规范》《电气装置安装工程电缆线路施工及验收规范》GB50168-92《工业自动化施工与验收规范》GBJ93-8《砌体工程施工及验收规范》GB50203-98《焊接工艺评定方法》SY4052-95《机械设备安装工程施工及验收通用规范》GB50231-98《钢结构工程质量检验评定标准》GB50221《钢闸门制造、安装及验收规范》DL/T5018-94《水处理用溶药搅拌设备》CJ/T3061-1996《泵验收试验规程》ISO9906《工业金属管道工程施工及验收规范》GB50235-97《给水排水管道安装工程施工及验收规范》GB50268-97《现场设备、工业管道焊接工程施工及验收规范》GB 50236-98《城市污水处理厂安装工程质量验收规程》GB50334-2002《工业金属管道工程质量检验评定标准》GB50184-93本施工组织设计方案主要内容包括:施工组织措施、施工技术措施、施工机械设备、环保与文明施工、与土建工序的协调配合措施、主要管理和技术人员机构、质量保证体系和措施、安全施工保证体系和措施以及工期保证措施等。
根据本工程的特点,本施工组织设计方案对机电设备安装、电气设备安装和调试和管道安装的施工技术措施等内容作了详尽、完整的阐述。
2.施工部署2.1项目部组织机构项目经理部领导班子由项目经理、项目总工程师、专业技术员、安全、成本等管理工作,负责对工程的领导、指挥、协调、决策重大事宜,具体安排详见下页图一。
2.2主要工作职责项目经理对公司负责,其余人员对项目经理负责,经理部下设六个工作部室,各总部门职能如下:工程组:负责制定落实生产计划,完成工程量的统计,组织实施现场工作安排,生产计划、安全文明施工及劳动力、工程质量和施工现场隔离等各种因素日常管理,工程组长、统计员、维护电工、机械人员和安全员组成,对项目经理负责。
技术组:编制和贯彻工程施工方案、技术交底、组织技术培训、办理工程变更洽商、汇集整理工程技术资料、组织材料检验和施工试验、检查监督工程质量、调整工序矛盾、并及时解决施工中出现的一切技术问题,由组长、技术员、资料员、试验员、测量员组成。
对项目总工程师负责。
质量组:施工质量程序的管理工作,监督检查工程施工质量,编制、收集、整理工程施工质量评定等施工资料,由组长、质检员组成,对总工程师负责。
材料运输组:负责工程材料及施工材料和机械、工具的购置、运输,现场设备材料倒运。
编制施工材料使用计划,监督控制现场各种材料使用情况,维修保养机械、工具等。
由组长、材料计划员、材料采购员、材料保管员、材料会计组成,对项目经理负责。
保卫组:负责现场生活、消防保卫和环卫环境保护工作。
由组长、管理员、安全员、保卫组成,对项目经理负责。
财务组:负责编制工程报价、决算、工程款回收、日常财务管理、工程成本核算、资金管理等工作,由财务、会计、出纳、预算组成,对项目经理负责。
我公司将把本工程作为公司创优工程、重点工程、塑精品工程,组建强有力的项目经理部。
公司选拔任命项目经理、项目总工程师,其他管理人员采取公司内部公开竞争择优聘任上岗方式,项目经理与每位管理人员签定聘任岗位协议书。
3.3机械设备安装关键工艺及技术3.设备通用安装工艺3.1设备安装前具备的条件(1)设备基础、设备厂房(包括门窗玻璃、照明等)全部完工且装配齐全,预埋件位置正确。
(2)设备运输道路畅通并夯实,厂房入口处已按设备最大尺寸预留通道。
(3)设备安装用的临时水、电均已送至装置界区,便于施工使用。
(4)设备的技术资料、图纸、说明书、产品合格证、有关试验记录,以及施工规程规范等技术文件已准备齐全。
(5)施工前,认真进行图纸会审。
如有问题,与业主、设计单位及供货商共同协商解决。
(6)施工方案已编制、审批,并按规定程序报业主备案。
施工前已向施工班组做技术交底。
3.2设备安装流程本节所述安装程序和安装要求是根据有关国家标准对设备安装技术要求的一般规定,结合污水处理装置的特点编写的。
进口设备的安装均应在外方技术人员或代理指导下,按照设备安装使用说明书进行。
本工程绝大部分设备为传动设备。
传动设备安装的一般工艺流程如下:3.3基础的验收(1)按照土建施工图和设备安装图及规程规范,对基础进行验收。
土建基础移交时应有测量和检验记录,验收合格后办理交接手续。
(2)基础上应明显标出标高基准、纵横中心线、建筑物坐标线和基础沉降观测点。
(3)基础外观检查不得有裂纹、蜂窝、空洞、露筋等建筑施工质量缺陷。
(4)按土建基础图、设备安装图及设备技术文件,对基础进行复测,复测结果应符合设计及规范要求,如设计无特殊规定时,应符合下表的要求。
机器设备基础尺寸和位置的允许偏差3.4基础的处理(1)清除基础表面及地脚螺栓孔内的脏物、油垢等。
(2)二次灌浆层应铲麻面,麻点深度不小于10mm,宽度以每平方分米内3~5点为宜,表面不允许有油污或松疏层。
(3)放置垫铁处的表面应铲平,其水平允差为2mm/m。
(4)处理好的基础上应用红线、红三角标出中心线和标高位置。
(5)地脚螺栓和垫铁a)脚螺栓应垂直、无歪斜,且不应碰底,和底面距离应大于3.110mm,螺栓任一部位离孔壁距离不得小于15mm。
b)拧紧螺母后,螺栓必须露出1.5~3个螺距。
c)螺母与垫圈,垫圈与设备底座面应接触良好。
d)地脚螺栓紧固应对称、均匀。
e)每个地脚螺栓旁至少有一组垫铁。
f)两组垫铁间距,应视底座结构而定,一般为500mm。
g)斜垫铁必须成对使用,搭接长度不小于全长的3/4,斜面应平整,无毛刺、飞边,斜面光洁度不得低于▽3,斜度为1/10,斜面接触均匀。
h)每组垫铁不超过四块,最薄的放中间,最厚的放下面,调整好后,三面点焊牢。
i)设备的垫铁组高度为30~60mm.j)垫铁放置基础时,应与基础接触均匀,其接触面积不小于75%,每组垫铁水平允差<2mm/m。
对于泵、风机、脱水机等传动设备的垫铁应先用精度为0.05mm/m水平仪找平,每组垫铁X、Y向水平良好,再用经纬仪找机组垫铁在同一水平面上。
垫铁组的顶面标高应与设备底座标高相一致。
k)每组垫铁调整后,应露出设备底座10~20mm,垫铁深入长度应超过地脚螺栓,以保证设备底座受力均匀。
3.5传动装置安装(1)采用精度为0.01mm/m的水平仪在底座轴承座处找横向水平。
(2)采用精度为0.05mm/m的水平仪在主轴颈处找纵向水平。
(3)采用三表法找正同心度。
(4)采用斜垫铁+平垫铁调整,采用无收缩膨胀水泥灌浆。
(5)一般动设备安装基准要求如下表所示。
设备的平面位置和标高对安装基准线的允许偏差3.6泵类设备安装(1)安装准备首先用汽车及吊车将经检验、监理工程师同意进场的各类泵,钢管、管件、电动闸阀等运至安装现场,在地上铺上枕木,起吊方法需严格按设备出厂说明书要求进行(进口设备应听从外国专家指挥),并检查泵内部有无外来物质及润滑油是否加足。
(2)水泵支座安装将水泵支座放上基础,穿上地脚螺栓,初调后进行一次灌浆,再用垫铁细调水泵支座,调整到座端面垂直,以确保安装及运行质量。
其砼基础顶面水平度偏差不得大于5/1000,全长小于5mm。
(3)出水钢管安装出水钢管应有合格证、材质证明书。
出水钢管表面质量应符合下列规定:表面光洁,无裂经纹、夹渣、折迭、重皮和超过壁厚允许偏差的局部凹陷、碰伤。
出水钢管加工允许偏差应符合下列规定:出水钢管加工偏差表首先按设计要求,装好管箍,在屋顶梁上装上手动葫芦,或是固定好滑轮,使用车间内的天车吊起并放到安装位置,水平管的安装是从下而上安装,垂直管的安装垂直度偏差为1/1000,全长小于10mm。
钢立管包箍的型式、材质、加工尺寸应符合设计要求和规范规定;出水钢管水平段与钢套管的间隙应均匀。
钢套管应符合设计要求。
每对连接法兰应平行,并保持同轴度,允许偏差均应小于0.5mm,保证螺栓能自由穿入。
螺栓连接应符合下列规定:每对连接法兰应使用相同规格、型号的螺栓,安装方向一致,紧固力矩相同,松紧适度。
法兰间的垫片质地柔韧,无老化变质,表面无分层和折损。
钢丝绳导向装置(导轨)的安装应符合泵使用说明书的要求,每根钢丝绳张紧力应为7500N。
(4) 泵体安装泵体水平度、铅垂度的允许偏差每米不得大于0.1毫米,安装基准与建筑轴线、设备平面位置及标高的允许偏差和检验方法见下表。
