楼板开洞加固方案一、引言楼板开洞是在建筑施工中常见的操作,用于实现楼板上的通风、采光、消防通道等功能。

然而,开洞后会导致楼板结构强度减弱,需要进行加固处理,以确保楼板的安全性和稳定性。

本文将介绍一种常用的楼板开洞加固方案。

二、加固方案1. 确定开洞部位在进行楼板开洞加固前,需要根据具体需求确定开洞的位置和尺寸。

开洞部位应避开主承重墙、梁柱节点等重要结构,尽量选择处于非结构重要位置的区域。

2. 设计并制作加固构件根据开洞尺寸和结构要求,设计并制作相应的加固构件。

常见的加固构件有加强筋、梁柱支撑等。

加强筋一般采用角钢、工字钢等材料制作,用于加固开洞边缘的楼板。

梁柱支撑可以采用钢管、角钢等材料,用于加固开洞周围的结构。

3. 加固施工过程(1)清理开洞区域在进行加固施工前,需要清理开洞区域,将杂物、灰尘等清理干净,确保施工环境整洁。

(2)安装加固构件根据设计要求,安装加固构件。

首先,将加强筋固定在开洞边缘,可以采用焊接或螺栓连接的方式。

然后,根据需要,在开洞附近设置梁柱支撑,并将其与楼板结构连接牢固。

(3)喷涂防腐剂为了增加加固构件的使用寿命,可以在施工完成后对其进行喷涂防腐处理。

选择合适的防腐剂,按照要求进行施工。

(4)质量检验加固施工完成后,需要进行质量检验。

检查加固构件的安装是否牢固、连接是否紧密,确保加固效果符合设计要求。

三、安全措施1. 施工过程中应严格按照相关规范和要求进行操作,确保施工质量。

2. 施工现场应设置警示标志,提醒人员注意施工区域,避免发生意外事故。

3. 加固施工时,必要时应采取临时支撑措施,增加施工安全性。

4. 严禁在加固施工过程中超负荷使用楼板,以免引起楼板变形或垮塌。

四、加固效果及注意事项通过以上的加固方案,可以有效提高楼板的强度和稳定性,确保开洞后的安全。

但在实施加固方案时,需要注意以下几点:1. 加固构件的选材和连接方式应符合设计要求,确保其承载能力和稳定性。

2. 加固施工应遵循施工工艺和规范,确保施工质量。

楼板开洞加固的施工步骤及注意事项

楼板开洞加固的施工步骤及注意事项

楼板开洞加固的施工步骤及注意事项一.楼板开洞加固的施工步骤第一步,卸荷拆除楼板时为保证安全先卸掉楼板上的活荷载;第二步,切割楼板用专业拆除切割工具(墙锯、水钻切割机等)沿梁边缘和楼板画红线方向切割,注意切割楼板时一定要分块切割,做到人工能搬动或是用倒链等吊装工具把分割好的楼板块安全放下为止,沿红线方向切割楼板时要向红线左边少切割40cm,这40cm的混凝土要用电动工具破碎拆除保留剩下的40cm原楼板钢筋,在钢筋20cm处打弯90度;第三步,新增梁没楼板红线方向新增一道250cm×220cm的现浇混凝土梁,梁上下铁各4根二级国标螺纹16号钢筋,新增梁筋要植入(即植筋加固法)原梁15d(即15×1.6cm=24cm)深(注意:新增梁与原梁接触部位一定要凿毛处理,把原梁抹灰层和钢筋保护层剔掉),梁箍筋为一级国标圆钢8号钢筋间距15cm布置,梁两端1/3处为箍筋加密区间距10cm,再把弯折好的40cm原楼板筋插入新的梁内支好范本;第四步,浇筑混凝土梁把新老混凝土接触部位用清水冲洗干净再刷一层介面剂,待介面剂干燥后浇筑混凝土即可,注意后期混凝土养护,保持充足水份;混凝土养护10-15天拆掉范本做楼梯即可。

二、楼板开洞加固注意事项1、在进行楼板开洞加固的时候首先楼板开洞的操作不能够存在问题,要是你在进行楼板开洞操作的时候本身不对,有问题存在那么后续的加固操作会受到不良的影响,你在加固的过程中会觉得很困扰,加固工作有可能也无法顺利的开展下去。

所以在进行楼板开洞的加固操作的时候首先你的楼板开洞过程不能够存在问题。

2、在进行楼板开洞加固的时候你的加固技术要到家,这个所谓的技术要大家是指你在进行加固的时候不管是操作还是流程、注意事项都需要进行充分的关注,也只有这样你在进行加固的时候才能够保证自己不会受到不良因素的影响,最终的加固效果能够有最好的保障。

3、楼板开洞加固的时候要是自己不专业的话最好是能够请专业的建筑施工人员来帮忙,他们通常对于这些会有比较丰富的技术经验,到时候在服务的过程中您自己也省事一些,不需要操心施工的事情。

已有建筑楼板开洞加固方案

已有建筑楼板开洞加固方案

已有建筑楼板开洞加固方案建筑楼板开洞加固是指在建筑楼板上存在的洞口进行加固处理,以提高楼板的承载能力和安全性。

下面将针对建筑楼板开洞加固方案进行详细介绍。

一、开洞原因分析建筑楼板开洞的原因有很多,例如需要安装管道、电缆等设备,需要打通楼板来进行通风、采光或者进行楼层布局的调整等。

不论是什么原因导致的开洞,都需要对楼板进行加固处理。

二、加固方案1. 结构计算和分析:首先需要对楼板进行结构计算和分析,以确定加固方案。

结构计算和分析可以通过计算软件进行,或者请专业的结构工程师进行测算和分析。

2. 确定开洞区域范围:根据结构计算和分析的结果,确定开洞区域的范围。

开洞区域应尽量减少,以保持楼板的整体性。

3. 加固方式选择:根据开洞区域范围和结构计算和分析的结果,选择合适的加固方式。

常见的加固方式有以下几种:a. 加设楼板钢筋:在开洞区域内加设钢筋,以增加楼板的承载能力。

根据结构计算的结果,确定钢筋的直径、间距和布置方式。

b. 加设楼板厚度:在开洞区域内增加楼板的厚度,以增加楼板的承载能力。

根据结构计算的结果,确定需要增加的楼板厚度。

c. 加设梁或板梁:在开洞区域下方加设梁或板梁,以增加楼板的承载能力。

梁或板梁的设计应根据结构计算的结果进行。

d. 加设支撑:在开洞区域下方加设支撑,以分担楼板的荷载。

支撑的设计应根据结构计算的结果进行。

4. 加固施工:根据选择的加固方式进行施工。

施工过程中需要注意施工工艺的合理性,保证施工质量,确保加固效果。

三、加固注意事项1. 加固方案的设计应符合国家相关的规范和要求,确保加固后的楼板能够满足承载能力和安全性要求。

2. 施工过程中应确保施工工艺的合理性,施工质量的控制,及时处理施工中的问题和难点。

3. 加固后应进行验收,确保加固效果符合设计要求。

4. 加固方案的设计和施工应由专业的结构工程师和工程施工队进行。

总结:对建筑楼板开洞进行加固处理是保证建筑结构安全稳定的重要措施。

教你楼板开洞如何加固

教你楼板开洞如何加固

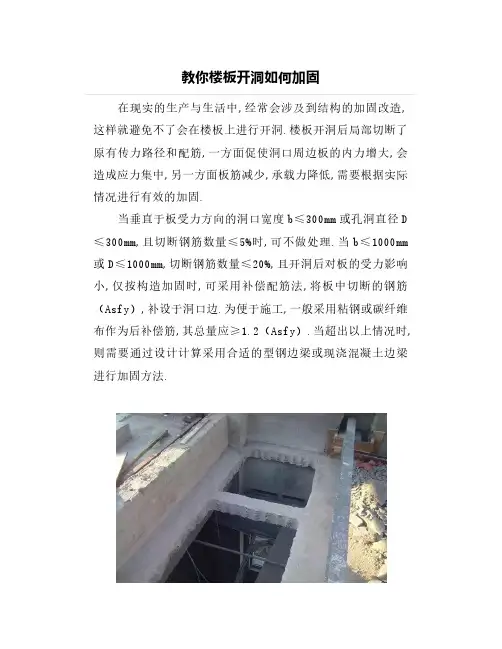

教你楼板开洞如何加固在现实的生产与生活中,经常会涉及到结构的加固改造,这样就避免不了会在楼板上进行开洞.楼板开洞后局部切断了原有传力路径和配筋,一方面促使洞口周边板的内力增大,会造成应力集中,另一方面板筋减少,承载力降低,需要根据实际情况进行有效的加固.当垂直于板受力方向的洞口宽度b≤300mm或孔洞直径D ≤300mm,且切断钢筋数量≤5%时,可不做处理.当b≤1000mm 或D≤1000mm,切断钢筋数量≤20%,且开洞后对板的受力影响小,仅按构造加固时,可采用补偿配筋法,将板中切断的钢筋(Asfy),补设于洞口边.为便于施工,一般采用粘钢或碳纤维布作为后补偿筋,其总量应≥1.2(Asfy).当超出以上情况时,则需要通过设计计算采用合适的型钢边梁或现浇混凝土边梁进行加固方法.粘钢加固现浇连续板开洞,当开洞位置位于板的负弯矩区时,采用粘钢作为补偿加固时,应双面加固.对于粘贴钢板加固法,受力较大方向宜粘贴在最外层(其含义就是最后粘贴),受力较小方向钢板钢板粘贴于里层(最先进行粘贴).此时,先粘钢板应于混凝土贴面处开槽,开槽厚度≥钢板厚度+3mm,以保证先粘钢板面与楼板地面齐平.亦可双向齐平粘贴,但需将受力较小方向钢板切成三段,现场焊接,局部后灌胶粘剂.相关要求a、钢板选用规格宜采用宽为100mm~200mm,厚度为3mm~5mm.b、开洞较小,构造加固才可采用此加固方法.c、补偿钢板面积不得小于截断钢筋的等效截面面积的1.2倍.碳纤维加固现浇连续板开洞,当开洞位置位于板的负弯矩区时,采用粘接碳布加固时,也应进行双面加固,纵横纤维布粘贴先后顺序可不受限制.相关要求a、碳布选用规格采用宽为200mm~300mm,质量为200g~300g.b、开洞较小,构造加固才可采用此加固方法.c、补偿碳布最大拉力值不得小于截断钢筋的等效拉力值的1.2倍.d、碳布与钢板接触时应涂胶粘剂一层,不可直接接触.粘钢与碳纤维加固共性论是承担负弯矩的板面钢板还是碳布,都会因墙体阻挡,无法贯通,此时可采用螺杆及短角钢穿墙拉结锚固传递拉力.对于框架结构现浇楼板角区开洞,承担负弯矩的板面钢板或碳布,都应弯折锚固与边梁外侧,并满足锚固长度要求.在对现浇楼板开洞改造时,开洞楼板的刚度与强度较不开洞时会有不同程度的削弱,一般来说,刚度的削弱更为明显,在洞口短边或转角处会出现较大的应力集中,板面筋的减少,导致承载力降低,因此应对开洞后的楼板进行内力分析和承载力验算之后,再结合楼板性质(梁式楼盖、无梁楼盖、简支板、连续板、单向板、双向板)、开涧部位(边缘、中部)、开洞大小及形状等差异,分别采用合适的加固处理方法.采用这两种方法需注意板的负弯矩区开洞时应在板的上部与下部以双面加固的形式加固,同时要保证端部的锚固措施.增设混凝土边梁当楼板开洞进一步扩大,导致洞口宽度或洞口直径大于1000mm,或切断钢筋数量超过20%时,以及洞口存在较大集中荷载、预制板切断主肋等情况下,仅靠碳纤维布或钢板起到的加固作用将非常有限,应改变传力路径以减少应力集中对楼板受力产生的不利影响.改变应力传递可采用洞口处新增梁进行支撑传递,采用此方法时需要注意原结构纵横向框架梁是否需要加固,以及保障剪力的有效传递.增设型钢梁后凿的洞口一般都要翻边,洞口的钢筋剪断向上弯起,把洞边凿毛做翻边,翻边高度不小于100mm,厚度不小于80mm,翻边混凝土强度等级不低于原混凝土板的强度等级.在洞边放置的钢梁,可采用工字钢、槽钢或角钢,具体用量根据计算确定.钢梁之间的连接,采用普通螺栓或高强度螺栓进行连接,C-C剖面所示为钢梁与混凝土梁(柱)的连接,采用化学螺栓或膨胀螺栓把连接板固定在混凝土梁(柱)上,连接板厚度不小于10mm,采用普通螺栓(或高强度螺栓)把钢梁与混凝土进行连接.施工时需要注意:凿洞口时必须轻打,不得用重锤猛击,以防洞口边破裂;必须把楼板底粉刷层铲除;为了使钢筋混凝土与钢梁贴紧,在钢梁与楼板之间打入钢架,钢楔打入后与钢梁电焊牢固.总结建筑结构受力复杂,且事关生命安全,侥幸心理切不可取.楼板打洞无论大小,都会对结构整体性造成一定的影响,以及对楼板承载力造成一定的损害,只有重视后期的加固处理,选择适当的加固技术与优质安全的加固材料,才能从长远保障结构安全.。

楼板开洞加固方案

楼板开洞加固方案

楼板开洞加固方案
楼板开洞加固方案可以采取以下措施:
1.加固材料的选用:选择高强度、抗压、抗拉等性能良好的材料,如钢筋、混凝土、钢板等,用于加固开洞周围的结构。

2.开洞范围的确定:在开洞之前,要详细测量和确定开洞的具体位置和范围,尽量避开楼板的主要承重结构。

3.加固梁的设置:在开洞周围设置新的梁或加粗原有的梁,以增强开洞处的承重能力。

梁的材料可以选择钢筋混凝土,也可以选择其他加固材料。

4.设置钢板或钢筋网格:在加固梁与墙体之间设置钢板或钢筋网格,用于增加加固结构的抗弯和抗剪能力。

5.使用钢筋混凝土砌块:在开洞的边缘周围使用钢筋混凝土砌块,以增加开洞处的承重能力。

砌块的安装要牢固可靠,密封性良好。

6.增加剪力墙:在开洞的附近增加剪力墙,以增加结构的整体稳固性和承重能力。

7.加固底板:在开洞底部设置加固底板,以增加开洞处的承重能力。

底板的材料可以选择钢板、钢筋混凝土等。

8.施工技术要求:在施工过程中,要严格按照相关标准和规范
进行设计和施工,确保加固效果和安全性。

以上是一些建议性的楼板开洞加固方案,具体的方案要根据实际情况进行设计和施工,最好请有经验的专业工程师进行咨询和指导。

钢筋混凝土楼板加固

钢筋混凝土楼板加固

结构加固钢筋混凝土楼板加固法一、结构加固采用钢梁加固开洞楼板的方法在已施工完毕的混凝土楼板上开洞是经常的事,尤其是工业建筑房屋的楼板和屋盖更是如此.开洞后板的受力条件发生了变化,板的刚度和承载力都要降低。

开多大的洞是否加固要视具体情况和楼板作用荷载大小而定,后开的洞和预留的洞不一样,后开洞对楼板影响比较大,一般都需要加固。

但是,笔者认为当楼面活荷载不大于2.0kN/m2时,又无其他特殊荷载,开洞的边长(圆洞为直径)不大于150mm,以下可以不做加固处理;如果洞边长大于15mm 时,需对楼板进行加固处理。

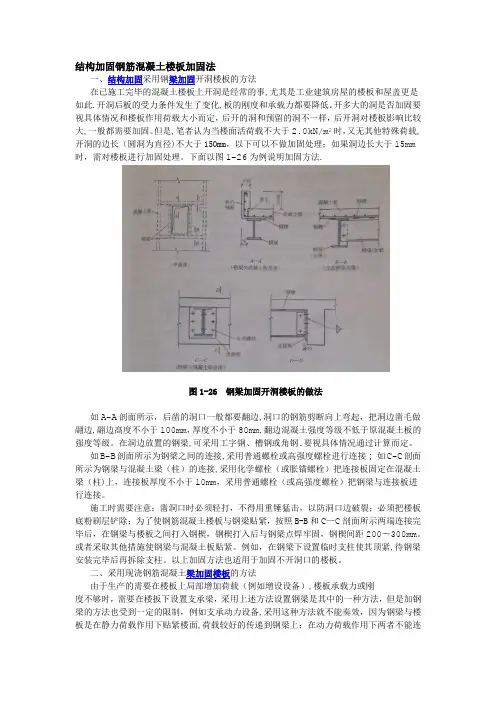

下面以图1-26为例说明加固方法.图1-26 钢梁加固开洞楼板的做法如A-A剖面所示,后凿的洞口一般都要翻边,洞口的钢筋剪断向上弯起,把洞边凿毛做翮边,翮边髙度不小于100mm,厚度不小于80mm,翻边混凝土强度等级不低于原混凝土板的强度等级。

在洞边放置的钢梁,可采用工字钢、槽钢或角钢.要视具体情况通过计算而定。

如B-B剖面所示为钢梁之间的连接,采用普通螺栓或高强度螺栓进行连接;如C-C剖面所示为钢梁与混凝土梁(柱)的连接,采用化学螺栓(或胀锚螺栓)把连接板固定在混凝土梁(柱)上,连接板厚度不小于10mm,采用普通螺栓(或高强度螺栓)把钢梁与连接板进行连接。

施工时需要注意:凿洞口时必须轻打,不得用重锤猛击,以防洞口边破裂;必须把楼板底粉刷层铲除;为了使钢筋混凝土楼板与钢梁贴紧,按照B-B和C—C剖面所示两端连接完毕后,在钢梁与楼板之间打入钢楔,钢楔打入后与钢梁点焊牢固,钢楔间距200〜300mm。

或者采取其他措施使钢梁与混凝土板贴紧。

例如,在钢梁下设置临时支柱使其顶紧,待钢梁安装完毕后再拆除支柱。

以上加固方法也适用于加固不开洞口的楼板。

二、采用现浇钢筋混凝土梁加固楼板的方法由于生产的需要在楼板上局部增加荷载(例如增设设备),楼板承载力或刚度不够时,需要在楼扳下设置支承梁,采用上述方法设置钢梁是其中的一种方法,但是加钢梁的方法也受到一定的限制,例如支承动力设备,采用这种方法就不能奏效,因为钢梁与楼板是在静力荷载作用下贴紧楼面,荷载较好的传递到钢梁上;在动力荷载作用下两者不能连接成整体,即楼板和钢梁不能共同工作,达不到加固的目的.采用钢筋混凝土梁来加固楼板,现浇混凝土梁与楼板成为整体共同工作,既能承受静力荷载又能承受动力荷载,而且不存在防腐烛问题。

楼板开洞加固方案

楼板开洞加固方案

楼板开洞加固方案在建筑工程中,楼板开洞是常见的施工需求。

然而,开洞后楼板的结构强度可能会受到影响,因此需要采取相应的加固措施,以确保楼板的安全性和稳定性。

本文将介绍一种常用的楼板开洞加固方案,以帮助读者了解并应对这一问题。

一、加固前的准备工作在进行楼板开洞加固之前,首先需要进行必要的准备工作。

这包括对楼板的结构进行全面的检查,了解其强度和承载能力。

同时,需要测量和确定开洞的位置和尺寸,确保与设计要求相符。

在这一阶段,建议请专业的结构工程师进行评估和设计,以确保加固方案的科学性和可行性。

二、加固方案的选择针对不同的楼板开洞情况,可以采用不同的加固方案。

以下是一种常用的加固方案,供参考:1. 钢板加固方案:在开洞的位置下方,焊接或螺栓固定一块钢板,将其与楼板形成联接。

钢板的尺寸和厚度应根据楼板的承载能力和开洞的尺寸来确定。

这种方案可以有效地增加楼板的强度和刚度,提高其承载能力。

2. 碳纤维加固方案:使用碳纤维增强材料对开洞周边进行加固。

首先清理开洞周围的混凝土表面,然后涂刷胶结剂,将碳纤维布粘贴在表面上,并涂刷多层胶结剂以增加粘结强度。

这种方案具有施工简便、无需大规模改动和较高的加固效果等优点。

3. 预应力加固方案:在开洞周围设置预应力钢筋,通过施加预应力力量使楼板形成压应力,从而提高其承载能力。

这种方案需要专业的预应力技术和设备,施工难度较大,但加固效果显著。

三、加固施工的注意事项在进行楼板开洞加固施工时,需要注意以下几点:1. 施工前应进行详细的方案设计和计算,确保加固方案的科学性和可行性。

2. 施工过程中需要严格按照设计要求进行,确保施工质量和安全。

3. 加固材料和设备的选择应符合相关标准和规范,确保其质量和性能符合要求。

4. 施工现场应保持清洁整齐,避免杂物和灰尘对施工质量的影响。

5. 施工完成后,需要进行必要的检测和验收,确保加固效果符合设计要求。

四、总结与展望楼板开洞加固是建筑工程中常见的施工需求,也是保证楼板安全可靠的重要环节。

开洞及加固专项方案

开洞及加固专项方案

目录一、拆除方案编制标准 01.1减低环境污染 01.2保护原拆除结构 0二、拆除方案选择 0三、施工布署 03.1结构破除标准 03.2施工方法 0四、静力拆除施工方案 (1)4.1拆除施工步骤图 (1)4.2关键施工工序 (1)五、洞口加固施工方案 (4)5.1碳纤维片材加固施工 (4)5.1.1加固技术介绍 (4)5.1.2粘贴碳纤维片材加固施工工艺 (5)5.1.3材料技术指标 (10)5.1.4材料运输、存贮和加工 (11)5.1.5施工技术方法和质量控制关键点 (12)5.2粘贴钢板加固施工 (13)5.2.1特点概述 (13)5.2.2 粘钢加固施工工序 (13)一、拆除方案编制标准1.1减低环境污染以水钻排孔切法对原结构进行拆除,努力争取施工现场不出现显著粉尘,并保持低噪音施工,确保达成环境保护无污染施工目标。

1.2保护原拆除结构采取水钻分离法进行切割,确保不因机械碰撞和操作失误对保留结构产生破坏,从而从施工工法处理对保留结结组成裂纹可能性。

二、拆除方案选择根据甲方要求,现场为墙体及楼板开洞,开洞规格为300*400mm和300*700mm 两种,依据我企业以往经验,结合现场条件,假如采取人工拆除,拆除效率比较低,拆除灰尘大,振动对原结构损伤也大,所以,为确保原结构稳定性、确保工期及满足现场文明施工要求,我们采取水钻排孔切割方案进行施工。

三、施工布署3.1结构破除标准原结构拆除按从上之下,分层拆除。

结构拆除应确保正确可靠,且拆除过程不应有大型机械拆除形成振动。

3.2施工方法(1)操作平台在墙体拆除施工部位一侧,靠近墙体搭设施工用脚手架。

脚手架搭设应牢靠稳定,确保施工安全。

(2)水钻排孔根据甲方要求,墙体及楼板开洞规格有300*400mm及300*700mm两种,将原混凝土墙/板用水钻排孔切割,进行开洞。

四、静力拆除施工方案4.1拆除施工步骤图图4-1静力拆除施工步骤图4.2关键施工工序(1)施工准备施工操作前,应对拟拆除构件四面进行清理,移除其上部隶属物件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

楼板开洞加固措施
楼板开洞加固措施是指在建筑施工或改造过程中,由于需要开设洞口而对楼板进行加固的措施。

开洞加固是为了满足建筑使用的需要,同时保证楼板的结构安全和稳定。

一、楼板开洞的原因
在建筑施工或改造中,可能需要开设洞口用于通风、采光、管道走向、设备安装等用途。

然而,开洞会导致楼板的结构强度减弱,需要采取相应的加固措施来弥补结构弱点,保证楼板的承重能力和使用安全。

二、楼板开洞加固的方法
1. 添加钢筋:在开洞的周围区域,可以通过添加钢筋的方式来增加楼板的承载能力。

钢筋应按照设计要求进行布置,并与原有的钢筋进行连接,形成一个整体结构,以增加楼板的强度和稳定性。

2. 加设梁板:在开洞的上方和下方可以加设梁板,通过梁板的作用来承担部分或全部楼板的荷载,减轻洞口处的受力情况。

梁板应具备足够的强度和刚度,能够有效分担洞口处的荷载,保证楼板的安全性。

3. 使用钢板加固:对于大洞口或特殊情况下,可以采用钢板加固的方式。

将钢板放置在开洞的周围区域,通过与楼板的焊接或螺栓连接来增加楼板的承载能力。

钢板应具备足够的厚度和强度,能够有效分担楼板的荷载,并保证楼板的整体稳定性。

4. 使用加固材料:在开洞的周围区域,可以采用加固材料来提高楼板的承载能力。

加固材料如碳纤维布、玻璃纤维布等可以粘贴在楼板的表面,通过增加楼板的抗拉强度和刚度来提高楼板的整体承载能力。

三、注意事项
1. 加固措施应根据具体情况进行设计,确保加固效果和施工质量。

需要由专业的结构工程师进行设计和监督,确保施工符合相关标准和规范要求。

2. 施工过程中,应注意保护现有结构和设备设施,避免因施工而对其造成损坏或不良影响。

3. 加固材料的选用应符合相关标准和规范要求,确保其质量和性能可靠。

4. 施工过程中应严格按照设计要求进行施工,确保加固措施的有效性和施工质量。

施工人员应具备相关的技术和经验,熟悉施工工艺和操作规程。

5. 加固后的楼板应进行验收和检测,确保加固效果符合设计要求和使用安全的需要。

总结:
楼板开洞加固是在建筑施工或改造过程中常见的工程措施,通过采取合适的加固方法,可以有效保证楼板的结构安全和稳定性。

在施工过程中,应严格按照设计要求进行施工,确保加固措施的有效性
和施工质量。

同时,加固后的楼板应进行验收和检测,确保加固效果符合设计要求和使用安全的需要。

通过科学的加固措施和合理施工,可以保证楼板的使用安全,满足建筑的需要。
