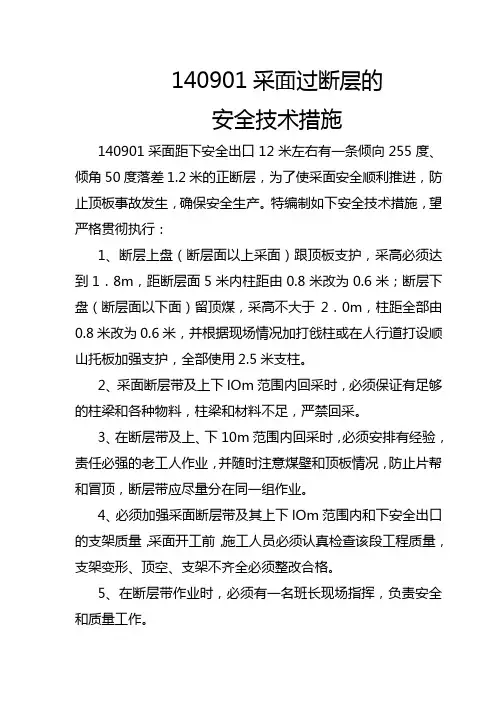

回采工作面过断层安全
技术措施正式样本
回采工作面过断层安全技术措施正
式样本
使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、概况
截止20xx年12月4日早班,0908综采工作面
11号支架至65号支架仍处于该工作面正断层(倾向
90°,倾角90°,落差1.5 m)的影响范围内,65
号支架至111号支架现已安全通过该工作面正断层,
受此影响导致11号支架至65号支架顶板破碎(20xx
年12月4日下午) 20号支架至40号支架上方及前
方煤壁煤层冒落严重),移架困难,支架接顶不实,
工作面出现煤层顶板冒落片帮,为确保安全顺利通过
断层,防止回采工作面再次发生片帮冒顶。经集团公
司领导及我矿领导现场研究,制定0908回采工作面过断层安全技术措施,望施工中严格执行。
二、施工方案
1、工作面推进采用先支护后清理冒落煤矸的办法使工作面溜则能够转动起来。工作面11号支架至65号支架前必须加打单体液压戴帽(用枕木)支柱进行支护,以确保支架前顶板的稳定及防止顶板的冒落,顶板破碎时必须进行补打单体液压戴帽(用枕木)支柱。工作面冒落地段的支架上方每间隔一架必须用枕木垛墩与顶板接实(工作面运输端头架开始向机尾方向冒落带),枕木墩必须在支架立柱上方,以防止支架受顶板压力发生前倾,并在支架上方周期来压及片帮严重时可适当降低采高,以能通过采煤机为准,通过断层后及时调整工作面支架沿煤层顶板回采。
2、工作面11号支架至40号支架冒落带采用3米、6米的钢轨与3米木板、1.2米枕木对该段冒落地段进行支护,具体方法为:用两根6米的钢轨平行于工作面方向铺在支架上方(间距1米),再用两根3米的钢轨垂直并搭接于6米的钢轨上, 搭接处用8号铁丝进行捆绑,3米的钢轨一头固定在支架上,另一头插在煤壁上掏0.5米的洞内。上部铺菱形金属网护顶,网孔规格50×50mm,网片规格10000×
1100mm,在用枕木垛墩与顶板接实,枕木与枕木用扒钉固定牢固。再用两根f17.8mm,1?7股高强度低松弛预应力锚索,长度6000mm,钻孔直径28mm,采用一支K2335和两支Z2360低粘度树脂药卷锚固,锚固长度1600mm,与1.5米钢带、300×300×16 mm的钢板将上部钢轨、枕木墩托住,锚索预紧力为200kN。
3、工作面40号支架至65号支架冒落带采用3
米、6米的钢轨与3米木板、1.2米枕木对该段冒落地段进行支护,具体方法为:用两根6米的钢轨平行于工作面方向铺在支架上方(间距1米),再用两根3米的钢轨垂直并搭接于6米的钢轨上, 搭接处用8号铁丝进行捆绑,3米的钢轨一头固定在支架上,另一头插在煤壁上掏0.5米的洞内。上部铺菱形金属网护顶,网孔规格50×50mm,网片规格10000×
1100mm,金属网上部用枕木垛墩与顶板接实,枕木与枕木用扒钉固定牢固。再用两根f17.8mm,1?7股高强度低松弛预应力锚索,长度6000mm,钻孔直径
28mm,采用一支K2335和两支Z2360低粘度树脂药卷锚固,锚固长度1600mm,与1.5米钢带将上部钢轨、枕木墩托住,锚索预紧力为200kN。
4、对工作面11号支架至65号支架前方煤壁采用f18?1800 mm树脂锚杆进行加固,锚固方式为全长
锚固,采用两支锚固剂,一支规格为K2335,另一支规格为Z2360,钻孔直径为28,锚杆间排距800mm。
5、两顺槽必须备足工作面垛墩的枕木、钩板、木达子及单体液压支柱。
三、施工安全技术措施
1、施工前后及施工过程中,跟班队长必须对作业地点的安全状况进行详细检查,发现问题必须及时处理,确认无危险后方可施工。在处理顶板及煤壁离层煤矸时必须用长柄工具,并选好退路。施工人员进入工作面前,必须由班长检查巷道上下帮煤壁情况,对顶帮进行敲帮问顶,敲帮问顶工作要贯穿在整个作业过程中,防止片帮、离层跨落的煤块、矸石伤人。
2、支架及液压管路系统必须加强检修,保证完好。严禁出现滴、漏、跑、冒、串液等现象,发现问题要及时处理。
3、乳化液泵应连续运转,以防止停泵支架自降,且泵站压力必须达到30Mpa,支架初撑力达到24Mpa。
4、支架必须接顶严密,出现倒架、叠架及明显错差现象必须及时处理。
5、移架时,支架工要观察好顶板的变化情况,发现有异常情况必须停机处理,处理好后再开机。
6、顶板稳定后,方可进行勾顶。处理石碴和勾顶前要先清理好退路,确保退路畅通,以便人员及时撤退,其它人员躲在安全地点,准备运送物料。
7、在煤帮前作业,必须闭锁运输机,摘开采煤机离合器,打开隔离开关,并严格执行“敲帮问顶”制度,并打好贴帮支柱,确认无片帮和掉碴的情况下,方可作业。
8、勾顶要从两头向中间逐架进行,在漏顶处的
每道支架前梁下,用两根3米的钢轨垂直并搭接于6米的钢轨上,作为勾顶托梁,然后用板梁或圆木勾成“#”字型木垛,将顶勾严,防止漏碴。
9、勾顶前必须停止液泵,以防止支架误动作伤人,处理冒顶前,阀组手把必须固定在中间停止位置。
10、勾顶时必须用扒钉固定牢固以保持木垛的相互联结及稳定性。11、勾顶前瓦斯员必须检查冒顶区的瓦斯浓度、氧气浓度及其他有害其他浓度,发现异常情况时迅速撤出作业区域。
12、地质构造带插梁、勾顶等作业过程中,跟班干部必须现场指挥,并指派一名有经验的老工人观察顶板,做好监护工作。
13、绞顶时,必须将物料备足放在使用地点附近,所有人员要统一听从指挥,递料人员动作要快要
