建设工程项目竣工验收程序

工程项目的竣工验收是施工全过程的最后一道程序,是建设投资成果转入生产或使用的标志,也是全面考核投资效益、检验设计和施工质量的重要环节。

建设工程完工后,承包单位应当按照国家竣工验收有关规定,向建设单位提供完整的竣工资料和竣工验收报告,提请建设单位组织竣工验收。

建设单位收到竣工验收报告后,应及时组织有设计、施工、工程监理单位参加的竣工验收,检查整个建设项目是否已按设计要求和合同约定全部建设完成,是否已符合竣工验收条件。

有时为了及早发挥项目的效益,也可对工程进行单项验收,即在一个总体建设项目中,一个单项工程或一个车间(应为具备独立的施工条件和使用功能的子单位工程)已按设计要求建设完成,能满足生产要求或具备使用条件,建设单位也可组织正式验收,办理交工手续。

在整个项目进行全部验收时,对已验收过的单项工程,可以不再进行验收和办理验收手续,但应将单项工程验收单作为全部工程验收的附件而加以说明。

(一)建设工程竣工验收的条件
根据《条例》第十六条规定,建设单位收到建设工程竣工报告后,应当根据施工图纸及说明书、国家颁发的施工验收规范和质量检验标准,及时组织设计、施工、工程监理等有关单位进行竣工验收。

交付竣工验收的建设工程,应当符合以下条件:
1、完成建设工程设计和合同约定的各项内容
建设工程设计和合同约定的内容,主要是指设计文件所确定的、在承包合同“承包人承揽工程项目一览表”中载明的工作范围,也包括监理工程师签发的变更通知单中所确定的工作内容。

2、有完整的技术档案和施工管理资料
工程技术档案和施工管理资料是工程竣工验收和质量保证的重要依据之一,主要包括以下档案和资料;
(1)工程项目竣工报告
(2)分项、分部工程和单位工程技术人员名单;
(3)图纸会审和设计交底记录;
(4)设计变更通知单,技术变更核实单;
(5)工程质量事故发生后调查和处理资料;
(6)隐蔽验收记录及施工日志;
(7)竣工图;
(8)质量检验评定资料等;
(9)合同约定的其他资料。

3、有材料、设备、构配件的质量合格证明资料和试验、检验报告
对建设工程使用的主要建筑材料、建筑构配件和设备的进场,除具有质量合格证明资料外,还应当有试验、检验报告。

试验、检验报告中应当注明其规格、型号、用于工程的哪些部位、批量批次、性能等技术指标,其质量要求必须符合国家规
定的标准。

4、有勘察、设计、施工、工程监理等单位分别签署的质量合格文件
勘察、设计、施工、工程监理等有关单位依据工程设计文件及承包合同所要求的质量标准,对竣工工程进行检查和评定,符合规定的,签署合格文件。

竣工验收所依据的国家强制性标准有土建工程、安装工程、人防工程、管道工程、桥梁工程、电气工程及铁路建筑安装工程验收标准等。

5、有施工单位签署的工程质量保修书
施工单位同建设单位签署的工程质量保修书也是交付竣工验收的条件之一。

工程质量保修是指建设工程在办理交工验收手续后,在规定的保修期限内,因勘察、设计、施工、材料等原因造成的质量缺陷,由施工单位负责维修,由责任方承担
维修费用并赔偿损失。

施工单位与建设单位应在竣工验收前签署工程质量保修书,保修书是施工合同的附合同。

工程保修书的内容包括:保修项目内容及范围;保修期;保修责任和保修金支付方法等。

(二)建设工程经竣工验收合格的,方可交付使用。

无论是单项工程提前交付使用(例如单幢住宅),还是全部工程整体交付使用,都必须经过竣工验收这一环节,并且还必须验收合格,否则,没有经过竣工验收或者经过竣工验收确定为不合格的建设工程,不得交付使用。

如果建设单位为提前
获得投资效益,在工程未经验收即提前投产使用是违法的,由此所产生的质量问题,建设单位要承担责任。

(三)竣工验收的程序
按照建设部《房屋建筑工程和市政基础设施工程竣工验收暂行规定》的有关内容,工程竣工验收应当按以下程序进行:
1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

实行监理的工程,工程竣工报告应经总监理工程师签署意见。

2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。

3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。

4、建设单位组织工程竣工验收。

(1)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律法规和工程建设强制性标准的情况;
(2)审阅建设、勘察、设计、施工、监理单位的工程档案资料;
(3)实地查验工程质量;
(4)对工程勘察、设计、施工、设备安装质量和各管理环节等方面做出全面评价,形成经验收组人员签署的工程竣工验收意见。

5、负责监督该工程的工程质量监督机构应当对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督,发现有违反建设工程质量管理规定行为的,责令改正,并将对工程竣工验收的监督情况作为工程质量监督报告的重要内容。

6、以上是建设主管部门对建设工程竣工验收的有关规定,除此之外,建设单位还应就工程项目取得规划部门、公安消防部门以及环保单位出具的认可文件或准许使用文件,并在建设工程竣工验收合格之日起15日内按建设工程项目分级管理权限向建设行政主管部门办理备案手续。

合集下载

建筑工程竣工验收全流程

建筑工程竣工验收全流程

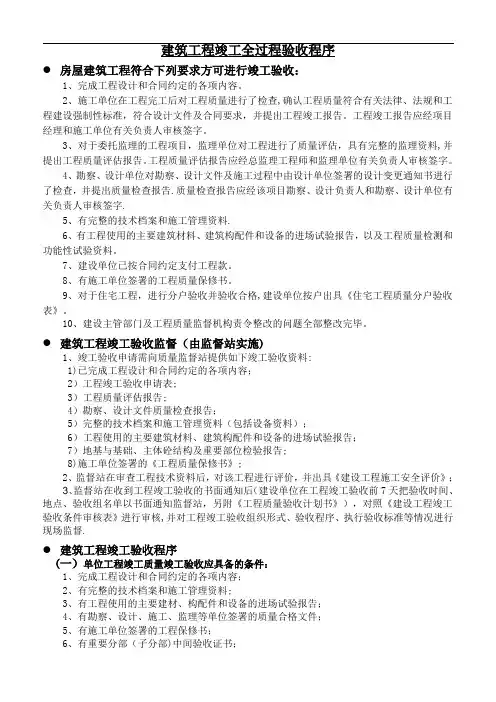

建筑工程竣工全过程验收程序●房屋建筑工程符合下列要求方可进行竣工验收:1、完成工程设计和合同约定的各项内容。

2、施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。

工程竣工报告应经项目经理和施工单位有关负责人审核签字。

3、对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。

工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。

4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告.质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字.5、有完整的技术档案和施工管理资料.6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告,以及工程质量检测和功能性试验资料。

7、建设单位已按合同约定支付工程款。

8、有施工单位签署的工程质量保修书。

9、对于住宅工程,进行分户验收并验收合格,建设单位按户出具《住宅工程质量分户验收表》。

10、建设主管部门及工程质量监督机构责令整改的问题全部整改完毕。

●建筑工程竣工验收监督(由监督站实施)1、竣工验收申请需向质量监督站提供如下竣工验收资料:1)已完成工程设计和合同约定的各项内容;2)工程竣工验收申请表;3)工程质量评估报告;4)勘察、设计文件质量检查报告;5)完整的技术档案和施工管理资料(包括设备资料);6)工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;7)地基与基础、主体砼结构及重要部位检验报告;8)施工单位签署的《工程质量保修书》;2、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价》;3、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督.●建筑工程竣工验收程序(一)单位工程竣工质量竣工验收应具备的条件:1、完成工程设计和合同约定的各项内容;2、有完整的技术档案和施工管理资料;3、有工程使用的主要建材、构配件和设备的进场试验报告;4、有勘察、设计、施工、监理等单位签署的质量合格文件;5、有施工单位签署的工程保修书;6、有重要分部(子分部)中间验收证书;7、有结构安全和使用功能的检查和检测报告;8、初验时建设各方责任主体提出的责令整改内容已全部整改完毕。

建设项目竣工验收流程

建设项目竣工验收流程

建设项目竣工验收流程建设项目竣工验收是指在建设项目全部或部分工程完工后,依据法律法规和相关规定,由相关主管部门对工程质量、安全、环保等方面进行检查和评定,以确定工程是否符合规定标准并具备使用条件的程序。

竣工验收的目的是保障工程质量,确保工程符合相关法律法规和标准要求,保障工程投入使用后的安全和可靠性。

一、竣工验收申请阶段。

1. 建设单位向相关主管部门递交竣工验收申请,需提供完整的竣工验收申请表格以及相关的竣工验收资料。

2. 相关主管部门接到申请后,组织专业技术人员进行初步审核,确认申请材料是否齐全。

二、竣工验收准备阶段。

1. 相关主管部门确定验收时间,并通知建设单位和相关单位做好准备工作。

2. 建设单位应按要求整理好工程竣工验收资料,包括工程设计文件、施工图纸、变更设计文件、竣工图纸、质量检测报告、安全评估报告等。

3. 建设单位应清理整理工程现场,确保验收时符合安全要求。

三、竣工验收实施阶段。

1. 竣工验收小组成员按照相关程序和标准进行现场检查,对工程质量、安全、环保等方面进行全面评定。

2. 竣工验收小组应认真记录发现的问题和不合格项,并及时向建设单位提出整改意见。

3. 建设单位应配合竣工验收小组进行工程问题整改,并按要求提供整改报告和相关资料。

四、竣工验收结果处理阶段。

1. 竣工验收小组根据实际情况对工程进行评定,形成竣工验收报告,并提出验收结论。

2. 建设单位应根据验收结论进行进一步整改和完善,确保工程符合验收要求。

3. 相关主管部门审核验收报告和整改情况,最终确定验收结果并出具竣工验收合格证书。

五、竣工验收后续工作。

1. 建设单位应按照验收结果和相关要求,做好工程交接手续,并办理相关手续。

2. 相关主管部门应做好验收档案归档工作,确保验收结果和相关资料完整保存。

总结,建设项目竣工验收流程是保障工程质量和安全的重要环节,需要建设单位和相关主管部门的密切配合和共同努力。

只有严格按照规定程序和标准要求进行竣工验收,才能确保工程的质量和安全达到规定标准,为工程的投入使用提供保障。

建筑工程竣工验收最全流程(建筑业人士必须收藏)

建筑工程竣工验收最全流程(建筑业人士必须收藏)

建筑工程竣工验收最全流程,绝对用得上!一建筑工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。

2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):(1)承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。

b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)(2)监理公司:编制《工程质量评估报告》(3)勘察单位:编制质量检查报告(4)设计单位:编制质量检查报告(5)建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。

b、监督站出具的电梯验收准用证。

C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位).d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。

二房屋建筑工程竣工验收应当具备的条件1、完成房屋建筑工程设计文件和合同约定的各项内容;2、有完整的技术档案和施工管理资料;3、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;4、有勘察、设计、施工、监理等单位签署的质量合格文件;5、有施工单位签署的工程保修书。

三建筑工程竣工验收监督(由监督站操作)1、监督站在审查工程技术资料后,对该工程进行评价,并出具《建设工程施工安全评价书》(建设单位提前15日把《工程技术资料》送监督站审查,监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。

2、监督站在收到工程竣工验收的书面通知后(建设单位在工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站,另附《工程质量验收计划书》),对照《建设工程竣工验收条件审核表》进行审核,并对工程竣工验收组织形式、验收程序、执行验收标准等情况进行现场监督,并出具《建设工程质量验收意见书》。

竣工验收程序及内容

竣工验收程序及内容

竣工验收程序及内容(1)施工单位、设计(勘察)、监理、检测等单位分别书面汇报工程项目建设质量状况、合同履约及执行国家法律、法规和工程建设强制性标准情况;由建设单位作出作出综合验收结论。

(2)验收组分为三部分分别进行检查验收:1)检查工程实体质量,并进行必要的检测抽查;2)检查工程建设参建各方提供的竣工资料;3)对建筑工程的使用功能进行抽查、试验,包括水压、通电、通暖、排污主管通球、绝缘电阻、接地电阻、漏电跳闸测试、室内净空尺寸等。

(3)总监理工程师负责组织完成单位(子单位)工程观感质量检查的评定和记录,综合验收结论形成过程,由法定监督机构监督。

(4)对竣工验收情况进行汇总讨论,形成单位工程竣工验收结论,填写《单位工程施工质量竣工验收记录》和《单位工程竣工验收报告》,验收组各方代表分别签字、单位盖章;(5)经验收达不到竣工验收合格标准时,由监督机构和相关职能部门责成责任单位整改,待整改完成后,重新确定时间组织单位工程竣工验收;(6)当竣工验收组各方不能形成一致竣工验收意见时,依法提交工程质量监督机构裁决或组织协调。

1.1.单项工程验收(1)单项工程验收是指完成了本工程的施工任务,并经过了有关的试验、检验,对业主提出的问题整改完毕,符合单项工程验收条件,向监理提交验收申请后,由业主组织的验收。

(2)整改单项工程验收过程中提出的问题,整改完成后,业主组织监理对整改情况进行复查、确认,符合交工条件后,发放项目验收证书。

(3)对未参加单项工程验收的未完工程(尾工)应制定施工计划,应明确责任人、完工时间。

实施过程中必须遵守业主与运行单位签订安全协议,完成后,按单项工程验收程序进行交工。

(4)在保修期内,及时对发现的工程缺陷进行整改。

(5)在保修期内完成全部缺陷修复工作以及未完工程,在保修期结束后的28天内,业主签发保修证书。

但如果在保修期结束之时,仍未完成在保修期内发现的缺陷,此时保修期应相应地延长,直到完成修复相关缺陷为止。

建筑工程竣工验收程序.doc

建筑工程竣工验收程序.doc

建筑工程竣工验收程序一、工程竣工验收(一)、工程竣工验收准备工作1、工程竣工预验收(由监理公司组织,建设单位、承包商参加):工程竣工后,监理工程师按照承包商自检验收合格后提交的《单位工程竣工预验收申请表》,审查资料并进行现场检查;项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》(注:需要时填写),要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。

2、工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加):(1)、承包商:a、承包商编制《建设工程竣工验收报告》监理公司建设单位。

b、工程技术资料(验收前20个工作日); 监理公司(5个工作日内)建设单位。

(2)、监理公司:编制《工程质量评估报告》建设单位。

(3)、勘察单位:编制质量检查报告建设单位。

(4)、设计单位:编制质量检查报告建设单位。

(5)、建设单位:a、取得规划、公安消防、环保、燃气工程等专项验收合格文件。

b、监督站出具的电梯验收准用证。

C、提前15日把《工程技术资料》和《工程竣工质量安全管理资料送审单》交监督站(监督站在5日内返回《工程竣工质量安全管理资料退回单》给建设单位)。

d、工程竣工验收前7天把验收时间、地点、验收组名单以书面通知监督站。

(二)、工程竣工验收必备条件:1、完成工程设计和合同约定的各项内容。

2、《建设工程竣工验收报告》。

3、《工程质量评估报告》。

4、勘察单位和设计单位质量检查报告。

5、有完整的技术档案和施工管理资料。

6、有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。

7、建设单位已按合同约定支付工程款。

8、有施工单位签署的工程质量保修书。

9、市政基础设施的有关质量检测和功能性试验资料。

10、有规划部门出具的规划验收合格证。

11、有公安消防出具的消防验收意见书。

12、有环保部门出具的环保验收合格证。

建筑工程的竣工验收制度

建筑工程的竣工验收制度

建筑工程的竣工验收制度一、建筑工程竣工验收的目的和意义1. 确保建筑工程质量:竣工验收是建筑工程建设的最后一个环节,通过对建筑工程的全面检查,确保工程质量符合国家和行业的规定标准,为后续的使用和维护提供保障。

2. 保障人民生命财产安全:竣工验收对建筑工程的安全性进行严格把关,防止不合格工程投入使用,从而降低安全事故的发生,保障人民群众的生命财产安全。

3. 规范建筑市场秩序:竣工验收制度有助于规范建筑市场秩序,提高建筑行业整体水平,促进建筑行业的健康发展。

二、建筑工程竣工验收的程序1. 申请验收:建设单位在建筑工程完工后,向有关部门提出竣工验收申请,提交相关材料。

2. 组织验收:有关部门收到申请后,组织专家对建筑工程进行现场检查,对工程的质量、安全等方面进行全面评估。

3. 出具验收报告:验收专家组根据现场检查结果,出具竣工验收报告,对工程的质量、安全等方面给予评价。

4. 审批验收:有关部门对竣工验收报告进行审批,如无异议,则批准建筑工程竣工验收。

5. 办理竣工备案:建设单位根据批准的竣工验收报告,办理建筑工程竣工备案手续。

三、建筑工程竣工验收的内容1. 工程质量:检查建筑工程的结构、设备、装修等方面的质量,确保符合国家和行业的规定标准。

2. 工程安全:检查建筑工程的消防、防雷、抗震等方面的安全设施,确保工程的安全性。

3. 环保要求:检查建筑工程的环保设施,如排水、排气、噪音等,确保符合环保要求。

4. 法律法规:检查建筑工程是否符合国家和地方的法律法规要求,如建设用地、规划许可等。

四、建筑工程竣工验收的注意事项1. 严格按照规定程序进行验收,确保验收工作的公正、客观。

2. 加强对验收人员的培训和管理,提高验收工作的专业水平。

3. 做好验收记录和资料的保存工作,为后续的使用和维护提供依据。

建设工程竣工验收的内容及程序

建设工程竣工验收的内容及程序一、竣工验收的内容1、检查工程是否按批准的设计文件建成,配套、辅助工程是否与主体工程同步建成;2、检查工程质量是否符合国家和铁道部颁布的相关设计规范及工程施工质量验收标准;3、检查工程设备配套及设备安装、调试情况,国外引进设备合同完成情况;4、检查概算执行情况及财务竣工决算编制情况;5、检查联调联试、动态检测、运行试验情况;6、检查环保、水保、劳动、安全、卫生、消防、防灾安全监控系统、安全防护、应急疏散通道、办公生产生活房屋等设施是否按批准的设计文件建成、合格,精测网复测是否完成、复测成果和相关资料是否移交设备管理单位,工机具、常备材料是否按设计配备到位,地质灾害整治及建筑抗震设防是否符合规定;7、检查工程竣工文件编制完成情况,竣工文件是否齐全、准确;8、检查建设用地权属来源是否合法,面积是否准确,界址是否清楚,手续是否齐备。

二、工程竣工验收程序1、工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。

实行监理的工程,工程竣工报告必须经总监理工程师签署意见。

(施工单位在工程竣工前,通知质量监督部门对工程实体进行到位质量监督检查)。

2、建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。

3、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单通知负责监督该工程的工程监督机构。

4、建设单位组织工程竣工验收。

①建设、勘察、设计、施工、监理单位分别汇报工程合同履行情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况;②审阅建设、勘察、设计、施工、监理单位提供的工程档案资料;③查验工程实体质量;④对工程施工、设备安装质量和各管理环节等方面作出总体评价,形成工程竣工验收意见,验收人员签字。

参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应报当地建设行政主管部门或监督机构进行协调,待意见一致后,重新组织工程竣工验收。

建设项目工程竣工验收流程

建设项目工程竣工验收流程一、工程完工自查。

工程完工之后呀,施工单位得先自己好好检查检查。

就像是考试写完试卷之后要自己先检查一遍一样。

施工单位得看看自己做的工程有没有达到合同里规定的要求,工程质量咋样,是不是每个部分都按照设计图来施工的。

比如说,盖房子的话,墙有没有砌歪,门窗的安装是不是牢固又合适。

这时候,施工单位的各个部门得联合起来,像工程部门、质量部门等等,一起把这个工程仔仔细细地过一遍。

如果发现有小问题,就赶紧改,要是大问题,还得想办法解决,这就好比自己脸上有脏东西,得先自己擦擦干净才能出去见人嘛。

二、提交竣工验收申请。

自查没问题之后呢,施工单位就可以向建设单位提交竣工验收申请啦。

这个申请可不能随随便便写哦,得写清楚工程的基本情况,像工程名称、工程地点、工程内容这些都得写得明明白白的。

就像是给别人介绍自己家孩子一样,得把孩子的基本信息都告诉人家。

而且呀,还要附上自查报告,告诉建设单位自己检查的结果,自己觉得工程达到啥样的标准了。

这时候施工单位就像是一个等待老师批改作业的学生,有点小紧张又有点小期待呢。

三、建设单位组织验收。

建设单位收到申请之后呀,就该忙活起来了。

建设单位要组织勘察、设计、施工、监理等单位一起进行竣工验收。

这就像是一场大聚会,大家都带着自己的“任务”来。

勘察单位要看看地质方面有没有啥问题,设计单位要检查工程是不是按照自己的设计来做的,施工单位就负责回答各种关于施工过程中的问题,监理单位呢,就要说说在监理过程中发现的情况。

大家一起在工程现场走走看看,检查各个角落。

这时候大家的态度都很严肃,但是又有点像一群朋友一起找宝藏,看看这个工程里有没有不符合要求的地方。

四、验收中的问题处理。

要是在验收过程中发现问题了呢,可不能不管不顾。

大家就得商量着怎么解决。

如果是小问题,施工单位可能当场就承诺马上改好,就像小错马上就能纠正一样。

要是大问题,那就得制定一个详细的整改方案,规定好整改的时间、责任人等等。

简述竣工验收程序

简述竣工验收程序竣工验收是指在施工单位完成施工任务后,由施工单位提出竣工验收申请,由建设单位、施工单位及监理单位等三方共同组织编制的专门验收队伍,按照规定的要求和标准对施工单位完成的建设工程施工质量进行检查验收,以确保建筑质量。

竣工验收实际上就是施工单位和设计单位签定的建筑质量达标,建筑技术标准达到和符合相关法律、规范和标准的双重目的的确认。

竣工验收的程序十分复杂,全过程可分为六个主要步骤:1、准备阶段:由建设申请人提出竣工验收申请,报送合同招标文件、设计变更文件、施工文件和竣工材料;2、审核阶段:建设申请、施工单位和监理单位和技术服务单位根据投标文件、施工文件和建筑成果进行审查;3、公示阶段:公布竣工验收表、仔细审查施工现场;4、召开会议阶段:召开施工验收会议,对施工质量和安全情况进行审查,准备竣工验收报告;5、验收阶段:竣工验收队伍按照竣工验收报告的要求进行验收,完成验收工作;6、竣工验收完成阶段:完成竣工验收表、验收报告,召开验收会议,就验收结果作出结论。

竣工验收也是建筑质量检验系统的重要组成部分,无论是新建项目,还是投入使用的项目,都必须经过竣工验收。

竣工验收是确保建筑质量的重要手段,是施工单位、设计单位、监理单位以及建设单位之间同时参与的一项具有法律效力的技术检验工作,必须符合国家的各项规定,以确保建设项目的质量。

竣工验收是评价施工单位和设计单位施工质量、设计质量和管理质量的重要手段,施工单位和设计单位在施工阶段必须严格按照预算、设计和施工规范,根据施工质量要求实现严格的质量管理,作出正确的质量决策,不断改进施工的质量控制策略,实施有效的质量保证措施,以达到预期的目标。

竣工验收表由施工单位在合同规定的质量要求和施工标准的基础上,编制的一种施工质量评价材料,可以有效地检测出施工过程中的质量问题,以确保工程质量达到规定标准。

竣工验收部分主要内容有:施工单位对各类材料的验收情况;施工单位对工程质量施工是否符合设定的标准和双方签订的合同要求;施工单位对施工合同的考核及施工造价的结算;以及施工单位的安全防护措施是否有效等。

建筑工程竣工验收程序及内容

建筑工程竣工验收程序及内容
建筑工程竣工验收是对建筑工程的一种最终检验,用以确定建筑工程的实施情况是否符合本合同的要求、有效地完成了竣工任务,保证了建设工程质量。

竣工验收的过程一般分为准备、施工验收、记录提交和完成四个步骤,主要包括施工验收、记录提交和完成三个部分。

首先,准备工作。

在验收开始前,施工单位必须完成《建设工程验收报告》,并在建设工程现场准备相关现场记录、施工记录、质量检验记录等资料,供验收人员参考。

其次,进行施工验收。

验收人员一般按照《建筑工程质量检验标准》,根据工程实际情况,分类按种类、形式和内容验收建筑构件的各个方面工程,结合工程实际情况,全面评价建筑构件的质量,从而评估建筑工程是否达到预期要求。

接着,完成记录提交和完成。

验收结束后,验收人员将检查结果汇总归纳,审核符合《建筑工程竣工验收程序》的现场记录、施工记录、质量检验记录等资料,以及相关的验收报告,填写《建设工程竣工验收报告》,并由建设单位和施工单位共同签署,以保证工程的质量。

最后,不满足建筑工程竣工验收条件的工程部位须按照《建设工程验收报告》中的内容,在规定时间内限期整改。

以上是建筑工程竣工验收程序及内容的概要介绍,它是建筑工程竣工验收的基础,是建筑工程的有力保障。

建筑工程的竣工验收是建筑工程质量的重要检验环节,落实竣工验收程序必须加强,以保证建筑工程质量和安全。

为此,在建筑工程开工前应做好前期准备,在施
工过程中要做到随时实施验收,及时发现和改正缺陷,以确保建筑工程质量。
