预应力锚索工程算量套定额
边坡锚索套定额项目

边坡锚索套定额项目
摘要:
一、项目背景
二、边坡锚索的定义与作用
三、边坡锚索套定额项目的内容
四、边坡锚索套定额项目的应用领域
五、项目的发展前景
正文:
【项目背景】
随着我国基础设施建设的不断推进,边坡锚索技术在道路、铁路、水利等领域的应用越来越广泛。
边坡锚索套定额项目旨在为相关工程提供合理的预算和结算依据,确保项目的顺利进行。
【边坡锚索的定义与作用】
边坡锚索是一种支护边坡的锚固体系,通过预应力钢束或钢筋束将边坡锚固在深层土壤中,以提高边坡的稳定性。
边坡锚索具有结构简单、施工方便、成本低等优点,适用于各种边坡支护工程。
【边坡锚索套定额项目的内容】
边坡锚索套定额项目主要包括:锚索的选型与设计、锚固体系的施工、工程量计算、预算编制等。
项目组需结合工程的具体条件,选择合适的锚索类型和规格,并根据锚固体系的设计要求进行施工。
【边坡锚索套定额项目的应用领域】
边坡锚索套定额项目广泛应用于我国的道路、铁路、水利等领域。
在高速公路、铁路、水库等边坡支护工程中,边坡锚索套定额项目为工程提供了合理的预算和结算依据,保障了工程的顺利进行。
【项目的发展前景】
随着我国基础设施建设的不断推进,对边坡锚索技术的需求将持续增长。
边坡锚索套定额项目作为边坡锚索技术的重要组成部分,将不断完善和发展,以适应不同工程的需求。
后张法预应力混凝土钢绞线预算定额套用

预应力钢绞线定额套用
一、预应力钢绞线单价中包含的内容
预应力钢材的加工、锚具、管道、锚板及联结钢板、焊接、张拉、压浆等,作为预应力钢材的附属工作,不另行计量。
预应力锚具包括锚圈、夹片、连接器、螺栓、垫板、喇叭管、螺旋钢筋等整套部件。
二、工程量计算要点
后张法预应力钢材的长度按两端锚具间的理论长度计算;先张法预应力钢材的长度按构件的长度计算。
除上述计算长度以外的锚固长度及工作长度的预应力钢材含入相应预应力钢材报价之中,不另行计量,
三、定额的套用
注意事项:
1、锚具型号的不同换算。
2、定额中按现场制作波纹管考虑,若采用外购波纹管时可根据需要对波纹管进行抽换,并将波纹管卷制机械台班消耗定额调整为0,波纹管的场内操作损耗6%。
3、钢绞线束数的调整
(1)简单计算:锚具总套数/2/钢绞线总质量;
(2)一般的计算的调整:每吨束数要调整为设计图纸给定的束数,例如:设计某根钢绞线长16m,采用直径=15.24mm(7φ5)的钢绞线及7孔锚具,钢绞线单位重量为1.102Kg/m,则:1000Kg/(7*16*1.102)=8.102束,套用定额4068022(钢绞线束长20m7孔每t11.65束),11.65-8.102=3.44束,故需将定额调整为:4068022-23*3.448。
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。

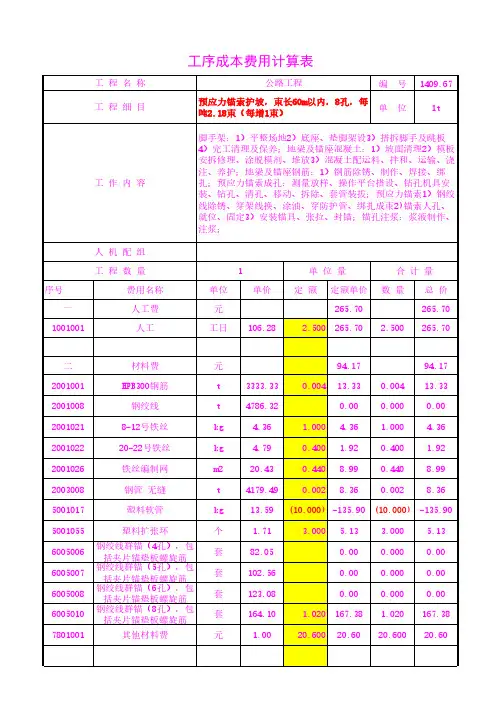

预应力锚索护坡,束长60m以内,8孔,每吨2.18束(每增1束)工序成本单价20年3月

0.000 0.330 6.900
50.63 43.73 6.90
合计 四 五 六 七 八 九
编制:
工料机小计 企业管理费
利润 税金 不含税综合单价 含税综合单价
%
9.00
%
7.00
%
9.00
410.50
审核:
410.50 410.50 36.95 31.32 43.09 478.77 521.86
工程名称 工程细目
工作内容
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
工序成本费用计算表
公路工程
编号
预应力锚索护坡,束长60m以内,8孔,每 吨2.18束(每增1束)
单
位
1409.67 1t
脚手架:1)平整场地2)底座、垫脚架设3)搭拆脚手及跳板 4)完工清理及保养;地梁及锚座混凝土:1)坡面清理2)模板 安拆修理、涂脱模剂、堆放3)混凝土配运料、拌和、运输、浇 注、养护;地梁及锚座钢筋:1)钢筋除锈、制作、焊接、绑 扎;预应力锚索成孔:测量放样、操作平台搭设、钻孔机具安 装、钻孔、清孔、移动、拆除、套管装拔;预应力锚索1)钢绞 线除锈、穿架线换、涂油、穿防护管、绑扎成束2)锚索人孔、 就位、固定3)安装锚具、张拉、封锚;锚孔注浆:浆液制作、 注浆;
164.10
1.020 167.38 1.020 167.38
1.00
20.600 20.60 20.600 20.60
三 8005078 8099001
机械使用费
钢绞线拉伸设备 油泵千 斤顶各1
小型机具使用费
元 台班 元
132.53 1.00
50.63 0.330 43.73 6.900 6.90
锚索施工定额

锚索施工定额一、概述锚索施工定额是指在建造大型桥梁、高层建筑等工程中,为了提高结构的稳定性和安全性,采用钢材制成的锚索进行加固。
因为锚索施工需要耗费大量的人力和物力,所以需要制定相应的定额进行管理和控制。
二、锚索施工定额的组成1. 锚索材料费用:包括钢材、螺栓等材料费用。
2. 劳动力费用:包括主要劳动力和辅助劳动力的工资、保险等费用。
3. 机械使用费用:包括吊车、起重机等机械设备使用费用。
4. 管理费用:包括施工管理人员的薪资、差旅费等管理开支。
三、锚索施工定额计算方法1. 锚索长度计算:根据设计图纸计算所需锚索长度。
2. 材料计算:根据所需长度计算所需钢材数量,并根据规格进行价格计算。
3. 劳动力计算:根据所需劳动力数量和每个劳动力的日薪进行计算。
4. 机械使用计算:根据所需机械设备的数量和使用时间进行计算。
5. 管理费用计算:根据施工管理人员数量和薪资、差旅费等开支进行计算。
6. 综合计算:将以上各项费用加总,得出锚索施工的总费用。
四、影响锚索施工定额的因素1. 工程规模:工程规模越大,所需锚索数量也越多,因此施工定额也会相应增加。
2. 设计要求:不同的设计要求会对锚索材料、劳动力、机械设备等方面产生不同的需求,从而影响定额。
3. 施工环境:施工环境包括地形、气候等因素,这些因素会影响到劳动力和机械设备的使用情况,从而影响定额。
4. 市场价格:钢材等材料价格随市场供需关系变化而波动,这也会对定额产生影响。
五、锚索施工定额在实际应用中的作用1. 控制成本:通过制定合理的施工定额,可以有效控制成本,避免浪费和过度消耗资源。
2. 优化管理:通过对每个环节进行细致的分析和管理,可以提高施工效率,优化管理。
3. 促进发展:通过合理的施工定额制定和管理,可以促进锚索施工技术的发展和推广。
六、总结锚索施工定额是建筑工程中的重要组成部分,它对于控制成本、优化管理、促进发展等方面都有着重要作用。
因此,在实际应用中需要根据具体情况进行合理制定和调整,以达到最佳效果。
预应力锚索预算定额

〖案例分析目的〗通过“预应力锚索预算定额”的编制,解析定额调整的方法〖资料〗某工程锚索深度为30m;直径110cm,土质为砂砾层。
根据资料编制预应力锚索的缺项的人工、机械施工定额及预算定额。
【案例-2】【答案】(1)根据预应力锚索的作用、设计图纸和掌握的施工方法制定施工工序及工作内容:①钻孔:准备钻具,钻孔,清孔,测量孔深;②编束:灌水泥浆上导向帽,在锚固段安放扩张环、定位片、箍环;③浇筑混凝土锚垫墩,安放喇叭形套管、螺旋筋;④穿束:检查预留孔道,穿钢绞线;⑤压浆:对锚固段压浆,用沥青麻丝堵头,不能使水泥浆进入自由段;根据图纸需30号水泥浆灌浆,长度为8.8m。
⑥在自由段安放聚乙稀套管;⑦安锚具,张拉,做好张拉记录。
(2)确定定额单位:孔。
a.编制缺项的人工、机械施工定额及预算定额:①用MG-50型钻机钻孔:孔深30m,沙砾层。
经调查为4人12小时钻成一个孔,并配17m3/min的空压机。
已知钻机和空压机由施工定额综合为预算定额的机械幅度差系数为1.54,人工幅度差系数为1.1。
则:钻机及空压机:1.5台班×1.54=2.31台班/孔人工:4人×1.5×1.1=6.6工日/孔②编束:经调查为4人半天1孔人工:4人×0.5×1.1=2.2工日/孔③穿束、压浆、穿聚乙烯套管、安放锚具、张拉经调查为6人1天1孔人工:6人×1.1=6.6工日/孔根据施工定额:预应力拉伸机:0.326×0.8×1.66=0.43台班/孔压浆机及灰浆搅拌机:0.11×3×2.0=0.66台班/孔其中,预应力拉伸机的机械幅度差系数为1.66,压浆机及灰浆搅拌机的机械幅度差系数为2.0。
④混凝土锚垫墩:参照《公路工程预算定额》4-7-28-9混凝土块件木模。
人工:(45.96/1.01×1.1×54.5/142)/10=1.92 工日/孔(注:浇筑1m3成品构件需混凝土1.01 m3,人工幅度差系数为1.1)b.计算每孔的材料数量:根据图纸可知:142个孔需钢绞线19.616 t,加工钢材0.734 t,直径20的压浆软管4374 m,直径70聚乙烯套管3081m,20号混凝土垫墩混凝土体积54.5m3,各种材料损耗率查预算定额附录,则:①30号水泥砂浆:(0.11/2)2×3.14×8.8m×1.05=0.088m3查砂浆配合比表,知每1m3的30号水泥砂浆需水泥0.731t,中(粗)砂0.95m3,水l.6m3,则:水泥∶0.731×0.088=0.064t中(粗)砂:0.95×0.088=0.84m3水:1.6×0.088=0.14m3②钢绞线:19.676/142×1.04=0.144t③加工钢材:(0.296+O.077+0.232+0.129)/142×1.06=0.006t④螺旋筋:5.385/142×1.025=O.039t⑤直径20的压浆软管:4374/142×1.04=32m⑥直径70聚乙烯套管:3081/142×1.06=20m⑦VSL6-4锚具:142/142 ×1.02=1.02个⑧20号混凝土垫墩:54.5/142=0.384m3锯材:0.611/10.1×1.02×0.384 =0.024m3铁钉:20.5/10.1×1.02×0.384=0.795kg水泥: 3.434/10.1×1.02×0.384=0.133t中(粗)砂: 4.95/10.1×1.02×0.384=0.192m32cm 碎石: 8.28/10.1×1.02×0.384=0.321 m3水:16/10.1×l.02×0.384=0.621 m3其他材料费: 7.6/10.1×1.02×0.384=0.29元小型机具使用费:10.2/10.1×1.02×0.384=0.40元c.成果表:工作内容:钻孔、编索、穿束、压浆、张拉、混凝土锚垫墩。
“锚杆(土钉)支护”补充定额精选全文完整版

可编辑修改精选全文完整版
浙建站计[2010]28号
各市造价管理站(处、办),义乌市造价站:
现将建筑工程“锚杆(土钉)支护”补充定额印发给你们,请遵照执行,并将有关问题说明如下:
一、本补充定额作为我省现行建设工程计价依据的补充项目,与《浙江省建筑工程预算定额》(2003版)配套使用。
二、《浙江省建筑工程预算定额》(2003版)第二章“桩基础与地基加固工程”中有关锚杆桩定额子目适用于预应力锚杆项目,对于采用锚杆(土钉)支护的基础围护工程,应按本补充定额执行。

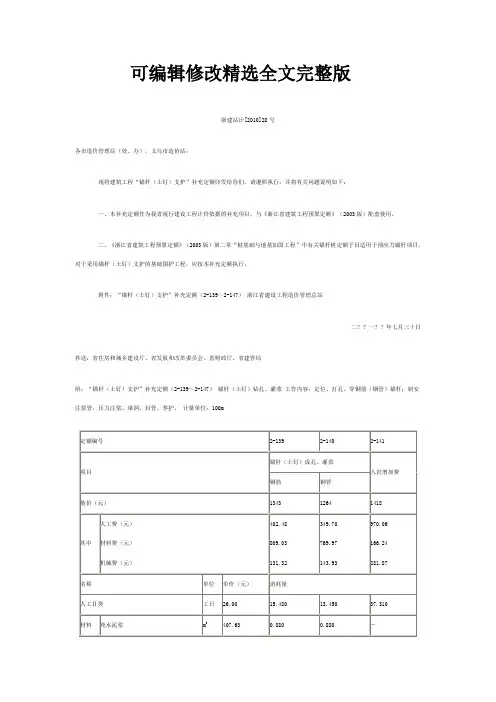

附件:“锚杆(土钉)支护”补充定额(2-139~2-147)浙江省建设工程造价管理总站
二??一??年七月三十日抄送:省住房和城乡建设厅、省发展和改革委员会、省财政厅,省建管局
附:“锚杆(土钉)支护”补充定额(2-139~2-147)锚杆(土钉)钻孔、灌浆工作内容:定位、打孔、穿钢筋(钢管)锚杆;制安注浆管,压力注浆、堵洞、封管、养护。
计量单位:100m
锚杆(土钉)制作、安装工作内容:钢筋(钢管)锚杆制作、安装。
计量单位:t
注:定额消耗量中已包括了焊接于钢筋及钢管锚杆上的定位钢筋、护孔钢筋和锁口钢筋的用量。
喷射混凝土护坡工作内容:搅拌、混凝土运输、分层喷射、养护。
计量单位:100m2
注:喷射混凝土中钢筋网片制安执行第四章有关定额。
1409.59预应力锚索护坡,束长40m以内,8孔,每吨3.5

合计 四 五 六 七 八
工料机小计 企业管理费
利润 税金 不含税综合单价
%
9.00
%
7.00
%
9.00
418.33
418.33 418.33 37.65 31.92 43.91 487.90
九
编制: 时间:
含税综合单价
审核:
531.81
工程名称 工程细目
工作内容
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
工序成本费用计算表
公路工程
编 号 1409.59
预应力锚索护坡,束长40m以内,8孔,每 吨3.54束(每增减1束)
单位
1t
脚手架:1)平整场地2)底座、垫脚架设3)搭拆脚手及跳板 4)完工清理及保养;地梁及锚座混凝土:1)坡面清理2)模板 安拆修理、涂脱模剂、堆放3)混凝土配运料、拌和、运输、浇 注、养护;地梁及锚座钢筋:1)钢筋除锈、制作、焊接、绑 扎;预应力锚索成孔:测量放样、操作平台搭设、钻孔机具安 装、钻孔、清孔、移动、拆除、套管装拔;预应力锚索1)钢绞 线除锈、穿架线换、涂油、穿防护管、绑扎成束2)锚索人孔、 就位、固定3)安装锚具、张拉、封锚;锚孔注浆:浆液制作、 注浆;
套
3333.33
87.47 0.004 13.33
0.004
87.47 13.33
4786.32
0.00 0.000 0.00
4.36
0.600 2.62 0.600 2.62
4.79
0.200 0.96 0.200 0.96
20.43
0.440 8.99 0.440 8.99
1409.50预应力锚索护坡,束长20m以内,6孔,每吨8.8

1
单位
单价
元
工日 146.28
单位量
合计量
定 额 定额单价 数 量 总 价
3700.88
3700.88
25.300 3700.88 25.300 3700.88
二
材料费
元
2001001
HPB300钢筋
t
2001008
钢绞线
t
2001021
8-12号铁丝
kg
2001022
20-22号铁丝
kg
2001026
工程名称 工程细目
工作内容
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
工序成本费用计算表
公路工程
编号
预应力锚索护坡,束长20m以内,6孔,每 吨8.89束
单位
1409.5 1t
脚手架:1)平整场地2)底座、垫脚架设3)搭拆脚手及跳板 4)完工清理及保养;地梁及锚座混凝土:1)坡面清理2)模板 安拆修理、涂脱模剂、堆放3)混凝土配运料、拌和、运输、浇 注、养护;地梁及锚座钢筋:1)钢筋除锈、制作、焊接、绑 扎;预应力锚索成孔:测量放样、操作平台搭设、钻孔机具安 装、钻孔、清孔、移动、拆除、套管装拔;预应力锚索1)钢绞 线除锈、穿架线换、涂油、穿防护管、绑扎成束2)锚索人孔、 就位、固定3)安装锚具、张拉、封锚;锚孔注浆:浆液制作、 注浆;
4179.49
0.023 96.13 0.023 96.13
13.59
62.800 853.45 62.800 853.45
1.71
23.000 39.33 23.000 39.33
82.05
0.00 0.000 0.00
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力锚索工程算量套定额
预应力锚索工程量怎么计算?如何套定额?小蚂蚁算量工厂发现,有部分童鞋可能还不清楚预应力锚索是什么,更不用说工程量计算了,接下来小蚂蚁算量工厂就对预应力锚索进行一个简单介绍,并说下预应力锚索工程量的计算方法。
一、预应力锚索是什么?
小蚂蚁算量工厂来给大家百科下,预应力锚索由钻孔穿过软弱岩层或滑动面,把一端(锚杆)锚固在坚硬的岩层中(称内锚头),然后在另一个自由端(称外锚头)进行张拉,从而对岩层施加压力对不稳定岩体进行锚固,这种方法称预应力锚索,简称锚索。
二、预应力锚索结构
锚索结构一般由幅度锚头、锚索体和外锚头三部分共同组成。
内锚头又称锚固段或锚根,是锚索锚固在岩体内提供预应力的根基,按其结构形式分为机械式和胶结式两大类,胶结式又分为砂浆胶结和树脂胶结两类,砂浆式又分二次灌浆和一次灌浆式。
外锚头又称外锚固段,是锚索借以提供张拉吨位和锁定的部位,其种类有锚塞式、螺纹式、钢筋混凝土圆柱体锚墩式、墩头锚式和钢构架式等;锚索体,是连结内外锚头的构件,也是张拉力的承受者,通过对锚索体的张拉来提供预应力,锚索体由高强度钢筋、钢绞线或螺纹钢筋构成。
三、预应力锚索工程量如何计算?
预应力锚索工程量的计算方法,有多种说法,具体是用哪一种,
需要根据工程量所在地的定额规定来计算,下面小蚂蚁算量工厂来一一介绍。
1、计算长度
按相应规格计算其锚入长度。
2、计算重量
按相应的规格计算重量,其他构件单独计算,有点类似钢结构。
3、计算根数(套)
直接计算单位根数,套价时直接套取。
四、预应力锚索如何套定额?
1、套钻孔注浆子目
2、套锚索子目
3、套张拉子目
关于预应力锚索的工程量计算就着一些,小蚂蚁算量工厂总结还有相关定额套法,供大家参考,一切应与工程所在地的定额为准,如果没有相关定额规定,可以参考类似工程处理方法进行计算。
