走进国电哈密大南湖作者:王赵宾来源:《能源》2013年第09期在新疆荒凉的戈壁滩上,“疆电外送”工程正在悄然起步。

它们将成为这项工程的重要支撑点。

国电哈密大南湖煤电一体化2×660MW工程,是以煤电一体化坑口电站建设模式,是哈密南-郑州直流特高压输电工程的配套电源之一。

图为国电哈密项目汽机房A排柱基础第一罐混凝土浇筑。

7月中下旬,记者从哈密市区出发,沿235省道一路南行。

沿途目睹了从绿洲到荒原、再到戈壁滩的荒凉变化。

国电哈密煤电一体化2×660MW工程,就位于距离哈密市区近100公里的戈壁滩。

走出235省道后,由于周围都是戈壁滩,行车多少有些不便。

为此,隶属于国电新疆公司的国电哈密能源开发有限公司(下称,“国电哈密公司”)特意从百十公里外拉来新土,垫起了一条简易路。

为了防止路面的这层新土被风刮走,当地还专门安排了辆洒水车,但这辆洒水车所能覆盖的范围,几乎就是杯水车薪。

当日,天公作美能见度高,在很远的地方就能清晰看到国电哈密项目中施工的吊装设备,以及周围一片蓝色的房顶。

后来才知道,这一片蓝色的房顶下,全是国电哈密项目的办公室和职工宿舍。

据随行的国电哈密公司副总经理王立刚介绍,国电哈密大南湖煤电一体化2×660MW工程,是以煤电一体化坑口电站建设模式,是哈密南-郑州直流特高压输电工程的配套电源之一。

哈密市作为国家确定为千万千瓦级火电基地,是“疆电外送”的核心输出口和重要支撑点源。

作为哈密南—郑州±800千伏特高压直流输变电工程首批配套电源,除了国电集团之外、还有国家开发投资公司和神华集团两家大型央企牵头开展前期工作。

其中,国家开发投资公司为2台66万千瓦发电厂项目、神华集团为4台60万千瓦发电厂项目和国电集团2台66万千瓦发电厂项目。

据了解,哈密南-郑州特高压直流工程是“疆电外送”首个特高压项目,也是西北电网首个特高压项目工程。

起点在新疆哈密南部能源基地,落点河南郑州,途经新疆、甘肃、宁夏、陕西、山西、河南六省(区),线路全长2210公里,工程投资233.9亿元,预计2014年建成投运。

新疆自治区再获国家核准千万吨级煤矿项目

新疆自治区再获国家核准千万吨级煤矿项目

新疆自治区再获国家核准千万吨级煤矿项目
佚名
【期刊名称】《中国煤炭》
【年(卷),期】2015(41)11
【摘要】日前,从新疆发改委获悉,国家发改委9月中旬核准批复了国网能源哈密煤电有限公司大南湖矿区西区大南湖一号矿井及选煤厂项目,产能为1000万t /a。

这是“十二五”以来,继新疆天池能源公司大井矿区南露天煤矿一期工程产能为1000万t/a项目,新疆获得国家核准的第二个千万吨级煤矿项目。

哈密大南湖一号矿井位于吐哈煤田大南湖矿区西区,
【总页数】1页(P124-124)
【关键词】新疆自治区;露天煤矿;千万吨级;能源公司;国家发改委;一期工程;南湖;选煤厂
【正文语种】中文
【中图分类】TD824
【相关文献】
1.中华人民共和国国家发展和改革委员会令--企业投资项目核准暂行办法;境外投资项目核准暂行管理办法;外商投资项目核准暂行管理办法 [J],
2.奔跑追梦千万吨——写在庞庞塔煤矿项目获国家发改委核准批复之际 [J], 尹玉明;张建英;秦矿生;李丹
3.连云港港30万吨级航道一期工程再获国家级殊荣 [J], 唐海荣; 李龙
4.国家科技支撑项目千万吨级煤矿综采成套装备成功下线 [J],
5.国家发改委核准3个煤矿项目总投资超过75亿元 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。

哈密大南湖新能源有限公司_企业报告(业主版)

哈密大南湖新能源有限公司_企业报告(业主版)

3/14
重点项目
项目名称
承包中标公告
中标单位
中标金额(万元) 公告时间
TOP2
标段 1:中煤哈密一通道 80 万千瓦 三 一 重 能 股 份 有 限 风电+20 万千瓦光伏多能互补项 公司 目(第 1 标段,410MW 风电)公告
TOP3
标段 2:中煤哈密一通道 80 万千瓦 风电+20 万千瓦光伏多能互补项 目(第 2 标段,240MW 风电)中标公 告
82000.0 48480.0 31725.0 30300.0 1465.7
\ \ \
2023-04-13 2023-04-21 2023-04-18 2023-04-13 2023-03-03 2023-04-20 2022-12-16 2023-04-16
(2)房地产租赁经营(5)
重点项目
项目名称
目录
企业基本信息 .................................................................................................................................1 一、采购需求 .................................................................................................................................1
1.4.1 重点项目
(1)电力工程施工(9)
重点项目
项目名称
中标单位
中标金额(万元) 公告时间
TOP1
中煤哈密一通道 80 万千瓦风电 ^M20 万千瓦光伏多能互补项目 及配套 500kV 汇集站工程 EPC 总

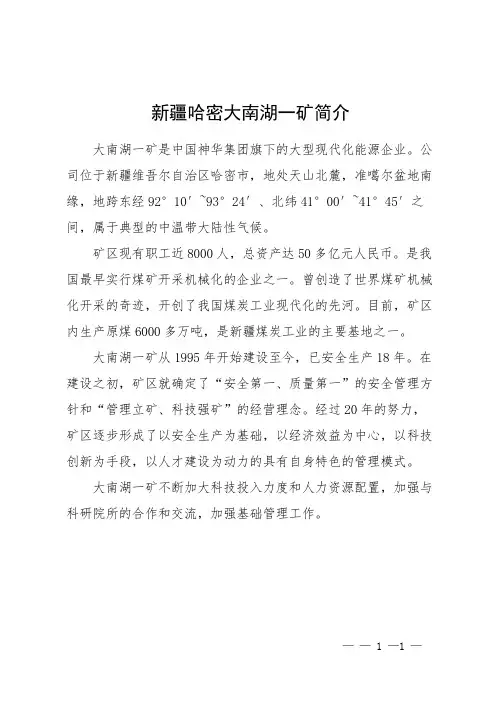

新疆哈密大南湖一矿简介

新疆哈密大南湖一矿简介

新疆哈密大南湖一矿简介
大南湖一矿是中国神华集团旗下的大型现代化能源企业。

公司位于新疆维吾尔自治区哈密市,地处天山北麓,准噶尔盆地南缘,地跨东经92°10′~93°24′、北纬41°00′~41°45′之间,属于典型的中温带大陆性气候。

矿区现有职工近8000人,总资产达50多亿元人民币。

是我国最早实行煤矿开采机械化的企业之一。

曾创造了世界煤矿机械化开采的奇迹,开创了我国煤炭工业现代化的先河。

目前,矿区内生产原煤6000多万吨,是新疆煤炭工业的主要基地之一。

大南湖一矿从1995年开始建设至今,已安全生产18年。

在建设之初,矿区就确定了“安全第一、质量第一”的安全管理方针和“管理立矿、科技强矿”的经营理念。

经过20年的努力,矿区逐步形成了以安全生产为基础,以经济效益为中心,以科技创新为手段,以人才建设为动力的具有自身特色的管理模式。

大南湖一矿不断加大科技投入力度和人力资源配置,加强与科研院所的合作和交流,加强基础管理工作。

—— 1 —1 —。

国家发展改革委关于新疆大南湖矿区西区二号露天煤矿一期工程项目核准的批复

国家发展改革委关于新疆大南湖矿区西区二号露天煤矿一期工程项目核准的批复

国家发展改革委关于新疆大南湖矿区西区二号露天煤矿一期工程项目核准的批复文章属性•【制定机关】国家发展和改革委员会•【公布日期】2018.03.01•【文号】发改能源〔2018〕366号•【施行日期】2018.03.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】煤炭及煤炭工业正文国家发展改革委关于新疆大南湖矿区西区二号露天煤矿一期工程项目核准的批复发改能源〔2018〕366号新疆维吾尔自治区发展改革委,国家能源投资集团有限责任公司:报来《关于申请核准国网能源哈密煤电有限公司大南湖矿区西区二号煤矿一期工程项目的请示》(新发改能源〔2017〕1630号)、《关于国网能源哈密煤电有限公司大南湖矿区西区二号露天煤矿一期项目核准的请示》(国家能源办〔2017〕56号)及相关材料收悉。

经研究,现就项目核准事项批复如下。

一、为推进新疆大型煤炭基地建设,保障能源稳定供应,优化煤炭产业结构,促进煤电一体化发展,同意实施煤炭产能置换,建设大南湖矿区西区二号露天煤矿一期工程项目。

项目单位为国网能源哈密煤电有限公司。

二、项目建设地点位于新疆维吾尔自治区哈密市境内。

三、大南湖西区二号露天煤矿一期工程建设规模600万吨/年,配套建设选煤厂。

工业场地位于露天矿东北侧、排土场北侧区域。

剥离采用单斗—卡车工艺,采煤采用液压挖掘机/露天采矿机—卡车—胶带输送机半连续工艺。

选煤采用智能干选工艺。

双回路电源分别引自神华国能哈密电厂10/35千伏专用变压器。

四、项目一期工程总投资25.17亿元(不含矿业权费用),其中,资本金7.56亿元,占总投资的30%,由项目单位以企业自有资金出资;资本金以外的17.61亿元,申请银行贷款解决。

五、项目单位要从严控制建设用地规模,做到节约集约用地,不得超标准用地;要采取节能措施,选用节能设备,强化节能管理,各项能耗指标必须达到规定标准。

六、项目建设要认真落实环境保护措施,严格执行环境保护设施与主体工程同时设计、同时施工、同时投入使用的“三同时”制度;要进一步优化设计,提高煤炭资源回收率,加强疏干水、煤矸石等资源综合利用。

哈密地区六个大型火电项目将开建

哈密地区六个大型火电项目将开建

哈密地区六个大型火电项目将开建
5 月13 日,新疆800 千伏特高压直流输电工程与新疆-西北主网联网750 千伏第二通道工程两个项目,获得发改委核准后正式开工建设。

为了给哈密南至郑州±800 千伏特高压直流输电工程提供电源支撑,哈密地区近期确定了六个大型火电项目。

5 月15 日,从哈密地委行署了解到,哈密地区将国网能源哈密煤电公司大南湖200 万千瓦电厂、国电徐矿哈密发电有限公司大南湖200 万千瓦电厂、国投哈密能源开发有限责任公司132 万千瓦电厂、华能新疆能源开发有限公司哈密重工业园132 万千瓦电厂、神华潞新哈密发电有限公司大南湖132 万千瓦电厂和河南煤业化工集团哈密投资有限公司大南湖200 万千瓦电厂项目,列为哈密南至郑州±800 千伏特高压直流输电工程支撑电源。

这六个项目总装机99
6 万千瓦,总投资411 亿元,投产后年发电量可达500 亿度以上,预计到2014 年陆续投产。

我们公司的200 万千瓦坑口煤电一体化项目是我们公司继60 万千瓦电厂项目建成投运后实施的又一个疆电东送电源支撑项目,此项目计划投资79 亿元,于2014 年10 月和12 月两台机组分别建成投运,投产后年发电量110 亿度。

我们公司已完成此项目设计的招标工作,此项目区内的水、电、路已通,我们已经开始基础设施建设。

国网能源哈密煤电有限公司郑少亮说。

了解到,国电徐矿哈密发电有限公司大南湖电厂200 万千瓦煤电一体化项目办公临时建筑主体已经完成,进厂道路路基工程已修建完成,具备基本通
车条件,具备全面开工建设的条件。

国投哈密能源开发有限责任公司132 万千瓦电厂建设项目已经完成三大主机招标工作及办公生活区临建施工和主厂房基。

哈密大南湖二矿区土壤理化性质分析

哈密大南湖二矿区土壤理化性质分析

失ꎬ土地沙化和干化等问题ꎬ以及响应习近平总书
过多的废弃物ꎬ重金属矿物粉的积累ꎬ对周边土壤
记提出的“ 绿水青山ꎬ就是金山银山” 的号召ꎬ需
的潜在危害ꎮ 不合理的粗放式采矿生产活动ꎬ造
要在矿区开采的同时注意生态环境的保护ꎬ因地
成矿区原有的土地产生运移、重新堆积ꎬ使得矿区
制宜ꎬ对矿区废弃物的资源化利用ꎬ来达到矿区生
同时ꎬ还会排放出大量的剥离物ꎬ增加新的水土流
失与土地沙化和干化ꎮ 后者虽然不会直接造成地
表植被和表层岩土的破坏ꎬ但却会引起土地塌陷、
含水层破坏等问题
[2 ~ 6]
ꎮ 由于矿区地处荒漠戈壁
滩ꎬ且在开采过程中对地表与地层有破坏ꎬ该区域
1. 1 实验示范区概况
研究区位于哈密市西南部ꎬ距哈密市区约 84
第一作者简介:王梦(1987 ̄) ꎬ女ꎬ河南安阳人ꎬ硕士研究生ꎬ研究方向为露天矿环境保护ꎮ
通信作者:王文全(1968 ̄ - ) ꎬ江苏南京人ꎬ硕导ꎬ教授ꎬ研究方向:环境污染控制与修复ꎮ
70
王 梦ꎬ等:哈密大南湖二矿区土壤理化性质分析
3 358 hꎬ无霜期 182 d [10] ꎮ
剖面位于运煤管道附近、B 剖面位于职工生活区
pH
pH 计
有机质 OM
重铬酸钾外加热法
碱解氮 Available N
碱解扩散法
总盐 The total salt
重量法
全氮 TN
硫酸 - 双氧水 - 靛酚蓝比色法
全磷 TP
高氯酸 - 硫酸 - 紫外分光光度法
全钾 TK
火焰光度计法
速效磷 Available P
碳酸氢钠浸提 - 硫酸钼锑抗比色法
速效钾 Available K

国电哈密大南湖煤电一体化2×660MW 工程

国电哈密大南湖煤电一体化2×660MW 工程
绿地面积约 51150m2,绿地率 15%
电厂以 500kV 一级电压等级接入系统,本期 2 回 500kV 出线接入哈密地区换流站 (该电气出线工程不计入本工程,不属于本次评价内容)
1.2.2 生产工艺
工程主要原料是煤和水,产品是电能。电厂燃煤从煤矿至电厂煤场由输煤皮带 运输。燃煤经输煤系统进入制粉系统制成煤粉,煤粉进入锅炉燃烧将锅炉内处理过 的除盐水加热成为高温高压蒸汽,蒸汽在汽轮机中做功,带动发电机发电,电能由 输电线路送给用户;煤粉在锅炉中燃烧所产生的烟气进入脱硝反应器,经脱硝后的 烟气进入除尘器,绝大部分飞灰被除尘器捕集下来,随后烟气从引风机后的烟道接 口进入石灰石\石膏脱硫系统,经脱硫系统处理后的烟气,通过 210m 高烟囱排入大 气。随烟气一起排入大气的污染物主要为烟尘、SO2、NOx;锅炉燃烧生成的渣及锅炉 尾部电除尘器捕集下来的灰,分别进入除渣系统和干式除灰系统。固态渣由风冷带排 渣机送入高位渣斗,排入运渣专用车供综合利用或运至贮灰场;被电除尘器捕捉的干 灰落入灰斗,由正压气力输送系统输入干灰库储存,灰库中的干灰经干式卸料器装入
运输距离约 130km。
厂内设置两座石灰石贮仓,筒仓容积满足本期两台炉脱硫装置 BMCR 工况下
3 天的石灰石消耗量。 脱硝剂由乌鲁木齐路易盛达商贸有限公司提供,采用公路运输方式,运输距
离约 600km。 厂内设 2 个 120 m3的液氨贮罐,工作压力为 3.0Mpa。 灰场按坡地灰场设计,设戈壁砂砾料围堤,分期、分块建设。堆灰高度按 12m
2 建设项目周围环境现状 ............................................... 9
2.1 建设项目所在地的环境现状 ........................................ 9 2.2 建设项目环境影响评价范围 ....................................... 11
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

国网能源哈密煤电有限公司大南湖电厂1#机组超低排放改造项目
评估监测
新疆维吾尔自治区环境监测总站
二零一七年三月
项目名称:国网能源哈密煤电有限公司大南湖电厂
1#机组超低排放改造项目评估监测
建设单位:国网能源哈密煤电有限公司大南湖电厂承担单位:新疆维吾尔自治区环境监测总站
承担单位负责人:杨春
项目负责人:邱连勇
报告编写:苏前
报告审核:房昕
报告审定:申旭辉
新疆维吾尔自治区环境监测总站
电话:(0991)3822309、3838941
传真:(0991)3838410
邮编:830011
地址:新疆乌鲁木齐市北京南路科学一街428号
前言.................................... 错误!未定义书签。

一、评估依据 ............................ 错误!未定义书签。

1.1 环境保护法律法规及有关文件........ 错误!未定义书签。

1.2 评估相关技术文件.................. 错误!未定义书签。

二、超低排放改造工程情况 (5)
2.1 企业概况 (5)
2.2 脱硝超低排放改造 (6)
2.3 除尘超低排放改造 (6)
2.4 脱硫超低排放改造 (7)
2.5 CEMS改造 (7)
三、监测内容 (7)
3..1超低排放指标 (7)
3.2 运行工况 (7)
3.3 监测项目及频次 (8)
四、评估结果 (8)
4.1 环境监测期间煤质资料 (8)
4.2 采样与监测方法 (8)
4.3 监测质量保证和质量控制 (8)
4.4 测试结果 (9)
五、评估结论 (9)
六、评估建议 (10)
前言
为落实国务院大气污染防治行动计划,依据《煤电节能减排升级与改造行动计划(2014-2020年)》(发改能源[2014]2095号)和《关于印发全面实施燃煤电厂超低排放和节能改造工作方案的通知》(环发[2015]164号),以及自治区环保厅《新疆维吾尔自治区全面实施燃煤电厂超低排放和节能改造工作实施方案》(新环发[2016]379号)有关要求,进一步提高煤电机组环保水平,促进煤电行业清洁发展,国网能源哈密煤电有限公司大南湖电厂于2014年启动1#机组超低排放技术改造工程。

该工程于2016年12月12日通过了168小时试运行,根据环境保护部办公厅、国家能源局综合司《关于做好煤电机组达到燃机排放水平环保改造示范项目评估监测工作的通知》(环办[2015]60号)的要求,2016年12月,受国网能源哈密煤电有限公司大南湖电厂委托,新疆环境监测总站对国网能源哈密煤电有限公司大南湖电厂1#机组超低排
放技术改造工程进行综合评估,通过现场监测及数据处理现提出如下综合评估意见:
一、评估依据
1.1 环境保护法律法规及有关文件
(1)《中华人民共和国环境保护法》(2015年)
(2)《中华人民共和国大气污染防治法》(2015年)
(3)《煤电节能减排升级与改造行动计划(2014-2020 年)》(发改能源[2014]2095号)
(4)《关于印发全面实施燃煤电厂超低排放和节能改造工作方案的通知》(环发[2015]164号)
(5)《新疆维吾尔自治区全面实施燃煤电厂超低排放和节能改造工作实施方案》(新环发[2016]379号)
(6)《关于做好燃煤发电机组超低排放改造项目评估监测工作的通知》(新环发[2016]389号)
1.2 评估相关技术文件
(1)《国网能源哈密煤电有限公司大南湖电厂1#机组超低排放改造工程监测报告单》(新疆环境监测总站2017.1)
(2)《国网能源哈密煤电有限公司大南湖电厂1#机组超低排放改造工程CEMS比对监测报告》(新疆环境监测总站2017.1)
二、超低排放改造工程情况
2.1 企业概况
国网能源哈密煤电有限公司大南湖电厂现有的两台300MW锅炉为哈尔滨锅炉厂生产的HG-1038/18.4~HM35型锅炉,机组目前采用的环保设施为:综合除尘效率大于99.85%的双室五电场静电除尘器;脱硫效率大于93%、除尘效率大于50%的石灰石/石膏湿法脱硫系统;脱硝效率不低于85%的低氮燃烧技术+SCR脱硝装置,两台机组共用1座210m 高、出口内径7米的钢筋砼高烟囱。

电厂现有及改造后主要设备及环
保设施概况见(表2-1)。

2.2 脱硝超低排放改造
延用现有脱硝工艺采用选择性催化还原脱硝工艺,催化剂层按2+1层设计,2层为催化剂层,1层为预留层。

本次改造将原有两层旧催化剂更换为新催化剂,同时增加16台声波吹灰器。

2.3 除尘超低排放改造
在除尘器入口烟箱中,加装气流均布及颗粒预捕集装置,同时为了消除吸收塔内局部烟气流速过快,在喷淋层与高效除雾除尘装置之间的位置,增设1套气流差异化分散器及颗粒均布装置,从而使烟气根据吸收塔的结构及高效除雾除尘器模块布置,形成差异化气流,并使颗粒形成初步团并,使得细微颗粒变成易收集的较大颗粒,提高高效除雾除尘器对其收集能力。

2.4 脱硫超低排放改造
脱硫装置改造采用原塔改造的方式,在不允许新建吸收塔,吸收塔不具备增高条件,引风机不具备增容改造条件下,对原吸收塔浆液泵、氧化风机、吸收塔搅拌器等根据工艺需要进行增容改造。

2.5 CEMS改造
本次改造,对国网能源哈密煤电有限公司大南湖电厂1#机组烟气脱硫后安装的CEMS设备进行了超低设备的更换,1#机组烟气脱硫后安装的CEMS设备为南京波瑞自动化科技有限公司生产的ACX-C150型烟气分析仪。

三、监测内容
3.1监测要求
超低改造废气污染物排放执行《关于做好燃煤发电机组超低排放改造项目评估监测工作的通知》(新环发[2016]389号)中限值,即烟尘排放浓度10mg/m3,SO2排放浓度35mg/m3,NO X排放浓度50mg/m3。

3.2 运行工况
国网能源哈密煤电有限公司大南湖电厂1#机组在环保监测期间正常生产,机组运行稳定;脱硝、除尘和脱硫系统以及辅助系统处于正常运行状态。

根据新疆维吾尔自治区环境保护厅(新环发[2016]389号)相关文件,测试75%以上工况负荷并保持稳定。

监测期间锅炉负荷见表3-1
3.3 监测项目及频次
四、评估结果
4.1 环境监测期间煤质资料
监测期间,每天取入炉混煤样1 个,分析结果见表4-1
4.2 采样与监测方法
质量保证和质量控制严格按照《GB/T16157-1996固定污染源排气中颗粒物和气态污染物采样方法》《HJ 692-2014 固定污染源废气氮氧化物的测定非分散红外吸收法》《HJ 629-2011 固定污染源废气二氧化硫的测定非分散红外吸收法》及相关规定执行,参照执行《固定污染源排放低浓度颗粒物(烟尘)质量浓度的测定手工重量法》(ISO 12141:2002)。

4.3 监测质量保证和质量控制
4. 3.1 按照《固定污染源监测质量保证与质量控制技术规范(试
行)》(HJ/373-2007)的要求进行样品采集、分析、全程序质量控制。

4.3.2 监测仪器经计量部门坚定并在有效期内使用,监测人员持证上岗、监测数据经3级审核。

4.4 测试结果
国网能源哈密煤电有限公司大南湖电厂1#机组总排口监测结果
见表4-1。

本次监测结果表明,监测期间在相同煤种和工况(75%以上稳定工况)条件下,1#机组颗粒物、SO2、NO X排放浓度值分别为3.0mg/m3、5mg/m3、24mg/m3,均符合《关于做好燃煤发电机组超低排放改造项目评估监测工作的通知》(新环发[2016]389号)中对污染物低浓度排放限值要求。

五、评估结论
国网能源哈密煤电有限公司大南湖电厂1#机组超低排放环保改造项目采用目前国内成熟稳定运行的脱硝、脱硫、除尘技术改造措施,项目改造后颗粒物、SO2、NO X排放浓度最大值分别为3.0mg/m3、5mg/m3、24mg/m3,均以满足《关于做好燃煤发电机组超低排放改造
项目评估监测工作的通知》(新环发[2016]389号)的要求限值(烟尘浓度<10mg/Nm3,SO2<35mg/Nm3,NO X<50mg/Nm3)。

各项CEMS测值与参比方法测值比较结果均符合考核指标要求。

此次监测结果表明:国网能源哈密煤电有限公司大南湖电厂1#机组改造符合超低排放的相关环保要求。

六、评估建议
1、本次监测只在工况75%以上时测试达标,还需加强烟气在线系统的运行维护管理,确保测量数据准确,上传数据可靠。

2、进一步优化污染设施的运行管理,在确保达到超低排放要求的同时,提高设备运管理水平。
