大工《工程估价》课程考试模拟试卷A(含答案)
大工工程估价课程考试模拟试卷

百度文库- 让每个人平等地提升自我!2013年3月份《工程估价》课程考试(A)一、单项选择题(本大题共5小题,每小题2分,共10分)1、关于我国现行建设项目投资构成的说法中,正确的是( B )。
A.生产性建设项目总投资为建设投资和建设期利息之和B.固定资产投资为建设投资和建设期利息之和C.工程造价为工程费用、工程建设其他费用和预备费之和D.工程费用为直接费、间接费、利润和税金之和2、某进口设备离岸价为255万元,国际运费为25万元,海上保险费率为0.2%,关税税率为20%,则该设备的关税完税价格为(A )万元。
A.280.56 B.281.12C.336.67 D.337.353、单台设备试车费属于( D )。
A.联合试运转费B.建设单位管理费C.生产设备费D.安装工程费4、下列费用中属于企业管理费的是( A )。
A.劳动保险费B.医疗保险费C.住房公积金D.养老保险费5、关于预算定额的性质与特点的描述,不正确的是( C )。
A.一种计价性定额B.以分项工程为对象编制C.反映平均先进水平D.以施工定额为基础编制二、多项选择题(本大题共5小题,每小题3分,共15分)1、某建设项目的进口设备采用装运港船上交货价,则买方的责任有(BCD)。
A.负责租船并将设备装上船只B.支付运费、保险费C.承担设备装船后的一切风险D.办理在目的港的收货手续E.办理出口手续2、下列费用项目中,应计入建筑安装工程人工单价的有( BD )。
A.养老保险费B.气候影响的停工工资C.职工教育经费D.防暑降温费E.职工退职金3、下列用工项目中,构成预算定额人工工日消耗量,但并不包括在施工定额中的有( BCD)。
A.材料水平搬运用工B.材料加工用工和电焊点火用工C.工序交接时对前一工序修整用工D.在施工定额基础上应增加计算的用工E.完成施工任务所必需消耗的技术工种用工4、分部分项工程量清单的编制应注意的问题有(BCE)。
A.分部分项工程量清单的项目编码,应采用九位阿拉伯数字表示B.分部分项工程量清单编制时,以附录中的分项工程项目名称为基础C.计量单位如以“吨”为单位,应保留三位小数,第四位小数四舍五入D.编制工程量清单出现附录中未包括的项目,编制人不应作补充E.对现浇混凝土柱的高度,断面大小等特征可以不描述5、工人工作时间中的损失时间包括(BCE )。
大工17春《工程估价》在线作业1满分答案

大工17春《工程估价》在线作业1满分答案大工17春《工程估价》在线作业1一、单选题(共15道试题,共60分。
)1.按我国现行规定,基本预备费的取费基数为()。
A.工程费用B.工程建设其他费用C.工程费用+工程建设其他费用D.安装费用正确答案:C2.按我国现行规定,以下各项()不属于直接工程费。
A.人工费B.施工机械使用费C.材料费D.二次搬运费正确答案:D3.以下各项中,属于建筑安装工程直接工程费的是()。
A.模板及支架费B.大型机械设备进出场及安拆费C.二次搬运费D.人工费正确答案:D4.我国工程造价管理中,一般认为()影响造价的程度最大。
A.初步设计阶段B.技术设计阶段C.施工图设计阶段D.施工阶段正确答案:A5.根据《建筑安装工程费用项目组成》(建标[2003]206号)文件规定,下列属于规费的是()。
A.环境保护费B.工程排污费C.安全施工费D.文明施工费精确答案:B6.()通常具有独立的设计文件,且建成后可以独立发挥生产能力或效益。
A.单项工程B.单元工程C.分部工程D.分项工程正确答案:A7.按我国现行规定,国产设备的原价通常指()。
A.设备运至工地仓库的价格B.不带有备件的价格C.设备制造厂的交货价D.运至工地堆栈并且安装终了后的价格精确答案:C8.世界银行工程造价的构成中,()包括未明确项目的筹办金和不可预见筹办金两个部分。
A.项目直接扶植成本B.项目间接建设成本C.应急费D.建设成本上升费用正确答案:C9.建设项目的工程造价在量上应与()相等。
A.建设项目总投资B.固定资产投资C.建筑安装工程投资D.静态投资精确答案:B10.如果以一所学校为一个扶植项目,那末()可以理解为单项工程。
A.土建工程B.教学楼工程C.土石方工程D.暖通工程精确答案:B11.按我国现行规定,下列费用中属于企业管理费的是()。
A.劳动保险费B.医疗保险费C.住房公积金D.养老保险费正确答案:A12.根据《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定,下列属于直接工程费中人工费的为生产工人的()。
工程估价考试及答案

工程估价考试及答案一、单项选择题(每题2分,共20分)1. 工程估价中的“量”是指()。
A. 工程量B. 工程数量C. 工程质量D. 工程价值答案:A2. 工程估价的基本原理不包括()。
A. 价值决定价格B. 供求影响价格C. 价格围绕价值上下波动D. 价格由成本决定答案:D3. 工程估价中的“价”是指()。
A. 工程价格B. 工程价值C. 工程成本D. 工程费用答案:A4. 工程估价的依据不包括()。
A. 工程量清单B. 施工图纸C. 施工组织设计D. 工程合同答案:D5. 工程估价的步骤不包括()。
A. 确定工程量B. 确定单价C. 确定总价D. 确定利润答案:D6. 工程估价中的“量”和“价”的关系是()。
A. 量决定价B. 价决定量C. 量和价相互影响D. 量和价没有关系答案:C7. 工程估价中的“量”和“价”的确定依据是()。
A. 工程量清单B. 施工图纸C. 施工组织设计D. 工程合同答案:A8. 工程估价中的“量”和“价”的确定方法不包括()。
A. 工程量清单计价法B. 综合单价法C. 工料单价法D. 成本加成法答案:D9. 工程估价中的“量”和“价”的确定原则是()。
A. 量和价必须一致B. 量和价可以不一致C. 量和价必须分开D. 量和价可以分开答案:A10. 工程估价中的“量”和“价”的确定要求是()。
A. 量和价必须准确B. 量和价可以不准确C. 量和价必须一致D. 量和价可以不一致答案:A二、多项选择题(每题3分,共30分)1. 工程估价的基本原理包括()。
A. 价值决定价格B. 供求影响价格C. 价格围绕价值上下波动D. 价格由成本决定答案:ABC2. 工程估价的依据包括()。
A. 工程量清单B. 施工图纸C. 施工组织设计D. 工程合同答案:ABC3. 工程估价的步骤包括()。
A. 确定工程量B. 确定单价C. 确定总价D. 确定利润答案:ABC4. 工程估价中的“量”和“价”的关系包括()。
大连理工大学2021年3月课程考试《工程估价》试题答案

1.我国现行的“建设工程工程量清单计价规范”中所采用的单价是()。
A.指数单价B.综合单价C.工料单价D.不限制答案:B2.对外贸易运输保险费的计算公式为()。
A.运输保险费=(FOB+国外运输费)/(1-保险费率)×保险费率B.运输保险费=(CIF+国外运输费)/(1-保险费率)×保险费率C.运输保险费=(FOB+国际运输费)/(1+保险费率)×保险费率D.运输保险费=(CFR+国际运输费)/(1-保险费率)×保险费率答案:B3.()是指建设单位委托工程监理单位实施工程监理的费用。
A.建设单位管理费B.工程监理费C.征地动迁费D.安置补助费答案:B4.在批准的初步设计范围内,设计变更、局部地基处理等增加的费用应计入()。
A.现场经费B.施工企业管理费C.涨价预备费D.基本预备费答案:D5.世界银行关于不可预见准备金的表述,正确的是()。
A.支付估算时不可能明确的潜在项目费用B.支付由于物质、社会和经济的变化而导致估算增加的费用C.支付建设成本上升费用D.专为建筑材料价格上涨所设定的费用答案:B6.根据建筑安装工程定额编制的原则,按平均先进水平编制的是()。
A.施工定额B.预算定额C.概算定额D.概算指标答案:A7.下列费用项目中,以“到岸价+关税+消费税”为基数,乘以各自给定费(税)率进行计算的有()。
A.外贸手续费B.关税C.消费税D.增值税E.车辆购置税答案:CDE8.下列费用项目中,应计入建筑安装工程人工单价的有()。
A.养老保险费B.气候影响的停工工资C.职工教育经费D.防暑降温费E.职工退职金答案:BD9.下列叙述中,属于工序的特征的是()。
A.工作者不变B.劳动对象不变C.劳动工具不变D.工作地点改变E.工作地点不变答案:ABCE10.具有独立设计文件,可独立施工,建成后可独立发挥生产或使用功能的单个建筑物应属于单位工程。
()T.对F.错答案:T11.有永久性顶盖的室外楼梯,应按建筑物自然层的水平投影面积计算建筑面积。
最新大工《工程估价》课程考试模拟试卷A带答案(四套)

3、暂定金额:答:招标人在工程量清单中暂定并包括在合同价款中的一笔款项。
4、夜间施工增加费:答:因夜间施工所发生的夜班补助费、夜班施工降效、夜间施工照明设备摊销及照明用电的费用。
1、非生产性建设项目总投资包括(AC)。
A.建设投资
B.不可预见准备金
C.建设期利息
D.管理费
E.流动资金
2、根据工人工作时间分类,下列属于必须消耗的时间是(BCE)。
A.墙体砌筑工人等待砂浆所耗的时间
B.钢筋工在钢筋下料前熟悉图纸所耗的时间
C.工人下班前工具整理所耗的时间
D.因短暂停电而导致配合机械工作的工人停工所耗的时间
来源一
300
240
20
0.5
3
来源二
200
250
15
0.4
解:加权平均原价=(300×240+200×250)÷(300+200)=244.00(元/t);加权平均运杂费=(300×20+200×15)÷(300+200)=18.00(元/t);材料一运输损耗费=(240+20)×0.5%=1.30(元/t);材料二运输损耗费=(250+15)×0.4%=1.06(元/t);加权平均运输损耗费=(300×1.3+200×1.06)÷(300+200)=1.204(元/t);水泥基价=(244+18+1.204)×(1+3%)≈271.10(元/t)。
据上述部分的分析可见,我校学生就达4000多人。附近还有两所学校,和一些居民楼。随着生活水平的逐渐提高,家长给孩子的零用钱也越来越多,人们对美的要求也越来越高,特别是大学生。他们总希望自己的无论是衣服还是首饰都希望与众不同,能穿出自己的个性。但在我们美丽的校园里缺少自己的个性和琳琅满目的饰品,所以我们的小饰品店存在的竞争力主要是南桥或是市区的。这给我们小组的创业项目提供了一个很好的市场机会。

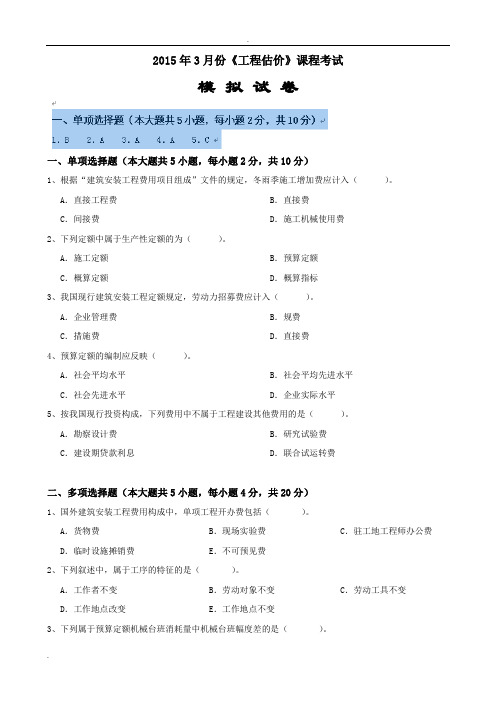

大工《工程估价》课程考试模拟试卷

2015年3月份《工程估价》课程考试模拟试卷一、单项选择题(本大题共5小题,每小题2分,共10分)1、根据“建筑安装工程费用项目组成”文件的规定,冬雨季施工增加费应计入()。
A.直接工程费C.间接费B.直接费D.施工机械使用费2、下列定额中属于生产性定额的为()。
A.施工定额C.概算定额B.预算定额D.概算指标3、我国现行建筑安装工程定额规定,劳动力招募费应计入()。
A.企业管理费C.措施费B.规费D.直接费4、预算定额的编制应反映()。
A.社会平均水平C.社会先进水平B.社会平均先进水平D.企业实际水平5、按我国现行投资构成,下列费用中不属于工程建设其他费用的是()。
A.勘察设计费C.建设期贷款利息B.研究试验费D.联合试运转费二、多项选择题(本大题共5小题,每小题4分,共20分)1、国外建筑安装工程费用构成中,单项工程开办费包括()。
A.货物费 B.现场实验费 C.驻工地工程师办公费D.临时设施摊销费 E.不可预见费2、下列叙述中,属于工序的特征的是()。
A.工作者不变 B.劳动对象不变 C.劳动工具不变D.工作地点改变 E.工作地点不变3、下列属于预算定额机械台班消耗量中机械台班幅度差的是()。
A.机械维修引起的停歇时间 B.临时停机影响机械操作的时间C.工程收尾和工作量不饱满造成的机械停歇时间 D.检查工程质量影响机械操作的时间E.运输车辆在装货和卸货时的停车时间4、根据工人工作时间分类,下列属于必须消耗的时间是()。
A.工人下班前工具整理所耗的时间 B.钢筋工在钢筋下料前熟悉图纸所耗的时间C.墙体砌筑工人等待砂浆所耗的时间 D.因短暂停电而导致配合机械工作的工人停工所耗的时间E.工序交接时对前一工序不可避免的修理所耗的时间5、在我国现行的建设工程工程量清单计价规范中,分部分项工程单价的主要内容包括()。
A.人工费 B.机械费 C.管理费D.利润 E.税金三、名词解释题(本大题共4小题,每小题5分,共20分)1、单项工程2、研究试验费3、暂定金额4、总承包服务费四、简答题(本大题共4小题,每小题7分,共28分)1、简述何谓“建设期贷款利息”?如何计算?2、简述措施项目清单的编制依据?3、简述工程量清单计价的作用?4、简述楼地面工程中对面层、找平层工程量计算规则有哪些说明?五、计算题(本大题共2小题,共22分;第1题10分,第2题12分。
2014年8月份大工《工程估价》课程考试A卷
2014年8月份《工程估价》课程考试模拟试卷考试形式:闭卷试卷类型:(A)一、单项选择题(本大题共15小题,每小题2分,共30分)1、按照建设项目的分解层次,一幢宿舍楼的土石方工程应该是一个( C )。
A.单项工程B.单位工程C.分部工程D.分项工程2、根据我国现行建筑安装工程费用项目组成的规定,工程所使用材料的检验试验费应计入( D )中。
A.措施项目费B.材料费C.规费D.企业管理费3、某材料自甲、乙两地采购,甲地采购量为400t,原价为180元/t、运杂费为30元/t;乙地采购量为300元/t,原价为200元/t,运杂费为28元/t,该材料运输损耗率和采购保管费率分别为1%、2%,则该材料的基价为( D )元/t。
A.223.37 B.223.40 C.224.24 D.224.284、砌筑10m³砖墙需基本用工20个工日,辅助用工为5个工日,超运距用工需2个工日,人工幅度差系数为10%,则预算定额人工工日消耗量为( D)工日/10m³。
A.27.7 B.29.0 C.29.2 D.29.75、某施工机械预计使用9年,年工作台班300个,大修间隔台班为900台班,一次大修理费为7500元,则其台班大修理费为( C )元。
A.6.38 B.8.33 C.5.56 D.10.886、无永久性顶盖的架空通廊( A )。
A. 不计算其建筑面积C. 按结构底板计算建筑面积B. 按结构底板计算1/2建筑面积D. 按投影面积计算7、以下费用中,( D )不属于建设投资。
A.工程费用B.预备费C.工程建设其他费D.建设期利息8、下列施工机械的费用项目中,不能计入施工机械台班单价的是( D )。
A.施工机械年检费C.定期保养所用辅料费B.小型施工机械安装费D.机上司机劳动保险费9、工程量清单计价模式下,在招投标阶段对尚未确定的某分部分项工程费,应列于( C )中。
A. 暂列金额B. 基本预备费C. 暂估价D. 工程建设其他费10、某新建项目建设期为3年,第一年贷款600万元,第二年贷款400万元,第三年贷款200万元,年利率10%。
工程估价试题及答案
工程估价试题及答案一、单项选择题(每题2分,共20分)1. 工程估价中,初步设计阶段的估价通常被称为:A. 投资估算B. 施工图预算C. 设计概算D. 施工预算答案:C2. 工程量清单计价法中,工程量清单的编制依据是:A. 施工图纸B. 施工方案C. 施工组织设计D. 施工合同答案:A3. 以下哪项不是工程估价的基本原则?A. 合法性原则B. 客观性原则C. 市场性原则D. 随意性原则答案:D4. 工程估价中,以下哪项不属于直接费用?A. 人工费B. 材料费C. 施工机械使用费D. 管理费答案:D5. 在工程估价中,以下哪项不是风险分析的内容?A. 市场风险B. 技术风险C. 法律风险D. 施工进度风险答案:D6. 工程估价中,以下哪项不是成本控制的方法?A. 目标成本法B. 标准成本法C. 责任成本法D. 预算成本法答案:D7. 工程估价中,以下哪项不是工程量清单计价法的特点?A. 清单明确B. 计价透明C. 计价复杂D. 计价灵活答案:C8. 工程估价中,以下哪项不是编制工程量清单的步骤?A. 确定清单项目B. 计算工程量C. 编制工程量清单D. 确定工程量清单计价答案:D9. 工程估价中,以下哪项不属于工程量清单计价法的编制依据?A. 施工图纸B. 施工方案C. 施工组织设计D. 工程量计算规则答案:B10. 工程估价中,以下哪项不是工程量清单计价法的适用范围?A. 政府投资项目B. 国有企业投资项目C. 私营企业投资项目D. 所有类型的工程项目答案:D二、多项选择题(每题3分,共15分)1. 工程估价中,以下哪些因素会影响工程成本的估算?A. 材料价格B. 人工工资C. 施工机械使用费D. 施工方法答案:A, B, C, D2. 工程估价中,以下哪些属于工程量清单计价法的优点?A. 计价透明B. 计价灵活C. 有利于控制工程成本D. 有利于提高施工效率答案:A, B, C3. 工程估价中,以下哪些属于工程量清单计价法的编制依据?A. 施工图纸B. 施工方案C. 施工组织设计D. 工程量计算规则答案:A, D4. 工程估价中,以下哪些属于工程量清单计价法的适用范围?A. 政府投资项目B. 国有企业投资项目C. 私营企业投资项目D. 所有类型的工程项目答案:A, B, C5. 工程估价中,以下哪些属于工程量清单计价法的特点?A. 清单明确B. 计价透明C. 计价复杂D. 计价灵活答案:A, B, D三、判断题(每题1分,共10分)1. 工程估价中的投资估算是指在项目建议书阶段对项目投资的初步估计。
大工23春《工程估价》在线作业2答卷-辅导资料-附答案
大工23春《工程估价》在线作业2试卷总分:100 得分:100一、单选题 (共 15 道试题,共 75 分)1.以下()是用于编制材料损耗定额的方法。
【<A.>】实验室试验法【<B.>】理论计算法【<C.>】现场技术测定法【<D.>】现场统计法【<答案>】:C2.在计算施工机械的台班单价时,不需要考虑()。
【<A.>】台班折旧费【<B.>】大修理费【<C.>】原材料费【<D.>】台班人工费【<答案>】:C3.()划分,可以将工程建设定额分为施工定额、预算定额、概算定额、概算指标、投资估算指标等。
【<A.>】按定额所反映的生产要素消耗内容【<B.>】按定额的用途【<C.>】按投资的费用性质【<D.>】按主编单位和管理权限【<答案>】:B4.在编制预算定额人工消耗量时,已知其必须消耗的技术工种基本用工为20工日,超运距用工1.5工日,辅助用工2工日,人工幅度差率为10,则预算定额的人工消耗量为()。
【<A.>】20【<B.>】23.5【<C.>】25.85【<D.>】22【<答案>】:C5.概算定额与预算定额的主要不同之处在于()。
【<A.>】贯彻的水平原则不同【<B.>】表达的主要内容不同【<C.>】表达的方式不同【<D.>】项目划分和综合扩大程度不同【<答案>】:D6.概算定额与预算定额的主要不同之处在于()。
【<A.>】贯彻的水平原则不同。
工程估价试题附答案
工程估1 管理人员的工资应计入建筑安装工程费用中的( D A 人工费 B 措施费 C 直接费 D 间接费 2.模板与脚手架费用应计入建筑安装工程费用中的( BA 直接工程费B 措施费C 材料费D 间接费 3.应计入直接工程费中人工费的费用是( AA 生产工人劳动保护费B 病假在六个月以上的工资价试题)。
)。
)。
4. 施工单位临时设施的搭设费属于( C )。
A 直接工程费 B 企业管理费 C 措施费 D 间接费5. 已知墙体砌筑工程的人工费为 3万元、材料费 10万元、机械费 1 万元,本地区典型工程的材料费占直接工程 费的比例为 75%,则其综合单价适合以( B )为计算基础。
A 直接工程费 B 人工费和机械费 C 人工费 D 机械费6. 已知墙体砌筑工程的人工费为 3万元、材料费 10万元、机械费 1 万元,本地区典型工程的材料费占直接工程 费的比例为 75%,间接费率 30%,利润率 20%,税率 3%,则其综合单价为( B )万元。
A 15.36 B 16.48 C 18.57 D 20.14 7.按《计价规范》规定,工程量清单由( C )编制。
A 定额管理部门B 行业主管部门C 工程招标人D 工程投标人 12.建设单位在施工现场的临时设施,其搭建费用应计入(A )中。
A 工程建设其他费B 建安工程措施费C 工程建设预备费D 建安工程直接工程费 13. 预算定额是以( B )为基础编制而成的。
A 安装定额B 施工定额C 人工定额D 概算定额 18.在投资机会研究与项目建议书阶段中的粗估阶段,投资估算的目的是(A )。
A 判断项目是否值得进一步研究B 判断项目是否可行C 是否进行详细可行性研究D 决定项目是否可行19. 原有年产产品 720吨的某生产系统, 现新建生产系统生产能力比原有相似生产系统的生产能力增加 2 倍,则新 建生产系统投资额比原有系统投资额约增加 ( C ) 。
( 设生产能力指数 n=0.5 ,f=1)一、单项选择题:1. 初步设计方案通过后,在此基础上进行施工图设计,并编制( )。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机密★启用前
大连理工大学网络教育学院
2014年3月份《工程估价》课程考试
模拟试卷
考试形式:闭卷试卷类型:(A)
☆注意事项:本考卷满分共:100分;考试时间:90分钟。
学习中心______________ 姓名____________ 学号____________
一、单项选择题(本大题共5小题,每小题2分,共10分)
1、( A )主要适用于测定那些定时重复的循环工作的工时消耗。
A.测时法B.写实记录法
C.混合法D.工作日写实法
2、关税完税价格,不包括( B )。
A.货价B.消费税
C.运输保险费D.国际运费
3、国产标准设备的原价一般是指( A )。
A.设备制造厂的交货价B.出厂价与运费、装卸费之和
C.设备预算价格D.设备成本价
4、在编制施工图预算时,计算工程造价和计算工程中劳动、机械台班、材料需要量时使用的定额是( C )。
A.施工定额B.概算定额
C.预算定额D.概算指标
5、属于与项目建设有关的其他费用的是( A )。
A.勘察设计费B.财产保险费
C.劳动保护费D.住房公积金
二、多项选择题(本大题共5小题,每小题4分,共20分)
1、非生产性建设项目总投资包括( AC )。
A.建设投资B.不可预见准备金C.建设期利息
D.管理费E.流动资金
2、根据工人工作时间分类,下列属于必须消耗的时间是(BCE)。
A.墙体砌筑工人等待砂浆所耗的时间
B.钢筋工在钢筋下料前熟悉图纸所耗的时间
C.工人下班前工具整理所耗的时间
D.因短暂停电而导致配合机械工作的工人停工所耗的时间
E.工序交接时对前一工序不可避免的修理所耗的时间
3、下列费用中属于人工单价组成内容的有(ABDE)。
A.生产工人的基本工资B.生产工人的劳动保护费C.现场管理人员的工资D.生产工人的辅助工资E.职工福利费
4、在计算施工机械的台班单价时,不需要考虑(CE)。
A.台班折旧费B.大修理费C.原材料费
D.台班人工费E.管理费
5、在我国现行的建设工程工程量清单计价规范中,分部分项工程单价的主要内容包括(ABCD)。
A.人工费B.材料费C.管理费
D.利润E.税金
三、名词解释题(本大题共4小题,每小题5分,共20分)
1、单项工程:答:又称工程项目,它是建设项目的组成部分,是指具有独立的设计文件,竣工后可以独立发挥生产能力或使用效益,且具有独立存在的意义的工程。
2、研究试验费:答:研究试验费是指为建设项目提供和验证设计参数、数据、资料等所进行的必要的实验费用以及设计规定在施工中必须进行实验、验证所需费用。
3、暂定金额:答:招标人在工程量清单中暂定并包括在合同价款中的一笔款项。
4、夜间施工增加费:答:因夜间施工所发生的夜班补助费、夜班施工降效、夜间施工照明设备摊销及照明用电的费用。
四、简答题(本大题共4小题,每小题7分,共28分)
1、简述什么是工作过程?
答:工作过程是由同一工人或小组所完成的在技术操作上相互有机联系的工序的综合体。
其特点是人员编
制不变,工作地点不变,而材料和工具则可变换。
2、工程量清单项目编码是如何设置的?
答:采用五级编码,12位阿拉伯数字表示,1至9位为全国统一编码,应按《计价规范》附录中的相应位码来设置,不得变动;后3位是清单项目名称编码,由清单编制人根据设置的清单项目自行编制。
3、简述工程量清单计价的程序?
答:1、招标文件中列出拟建工程的工程量表,即工程量清单;2、企业根据招标文件、工程量表、工程现场情况、施工方案、有关设计依据进行自主报价;3、合理低价中标;4、确定中标单位后签订工程承包合同;5、对施工过程中进行工程量的计量;6、业主按照工程量支付工程款;7、对施工过程中的签证和索赔的处理;8、工程完工后进行竣工决算;9、工程计价相关争议的处理。
4、简述现浇混凝土及钢筋混凝土模板工程量计算规则?
答:现浇混凝土及钢筋混凝土模板工程量计算规则,除另有规定者外,均应区别模板的不同材质,按混凝土与模板接触面的面积,以平方米计算。
柱与梁、柱与墙、梁与梁等连接的重叠部分,以及伸入墙内的梁头、板头部分,均不计算模板面积。
附墙柱的模板面积,并入墙内工程量计算。
现浇钢筋混凝土墙、板上单孔面积在0.3m2以内的孔洞面积,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3m2以上时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
五、计算题(本大题共2小题,共22分;第1题10分,第2题12分。
要求列出算式、计算过程;仅有计算结果而无计算过程的,不得分。
计算结果保留小数点后两位。
)
1、某工地水泥从两个地方采购,其采购量及有关费用如下表所示,求该工地水泥的基价。
解:加权平均原价=(300×240+200×250)÷(300+200)=244.00(元/t);加权平均运杂费=(300×20+200×15)÷(300+200)=18.00(元/t);材料一运输损耗费=(240+20)×0.5%=1.30(元/t);材料二运输损耗费=(250+15)×0.4%=1.06(元/t);加权平均运输损耗费=(300×1.3+200×1.06)÷(300+200)=1.204(元/t);水泥基价=(244+18+1.204)×(1+3%)≈271.10(元/t)。
2、某单层建筑物平面如图1所示。
已知层高3.6m,内、外墙墙厚均为240mm,所有墙身上均设置圈梁,且圈梁与现浇板顶平,板厚100mm。
门窗尺寸及墙体埋件体积见表1、表2。
试计算内、外墙墙体工程量。
表1 门窗尺寸表
门窗名称洞口尺寸(mm)数量
C1 1000×1500 1
C2 1500×1500 3
M1 1000×2500 2
表2 墙体埋件体积表
构件所在部位体积(m3)
构件名称
外墙内墙
构造柱0.81
过梁0.39 0.06
图1 单层建筑平面图圈梁 1.13 0.22
解:1、基数计算:由上图可知:L中=(3.6×2+4.8)×2=24m,L内=4.8-0.24=4.56m;2、门窗洞口所占面积计算:外墙门窗洞口面积=1×1.5+1.5×1.5×3+1×2.5=10.75㎡,内墙门窗洞口面积=1×2.5=2.5㎡;
3、墙体工程量计算:墙体工程量=(墙体长度×墙体高度-门窗洞口所占面积)×墙体厚度-嵌入墙身的柱、梁所占体积,外墙墙体工程量=(24×(3.6-0.1)-10.75)×0.24-0.81-0.39-1.13=15.25 m3,内墙墙体工程量=(4.56×(3.6-0.1)-2.5)×0.24-0.06-0.22=2.95 m3。
