概算审核报告.docx
大连南航空保训练基地改造项目(一期)
初步设计概算审核报告
广东华审概字【 2015】2-402a 号大连南航空保训练基地改造项目建设指挥部:
承贵部委托,我司根据贵部提供的资料,对大连南航空保训练
基地改造项目初步设计概算进行了审核。
本着实事求是、客观公正、依法依规的原则,在审核过程中,我们实施了包括审查初步设计概算的编制方法、核对概算项目与初步设计图纸等我们认为必要的审核程序。
现将审核结果报告如下:
一、工程概况
1、项目名称:大连南航空保训练基地改造项目(一期)。
2、项目建设单位:中国民用航空大连疗养院。
3、项目地点:大连市中山区滨海中路123 号。
4、项目概况:
(1)单体部分:综合体技能训练馆、 D 座、餐饮楼及消防控制
中心的外立面改造、室内装修改造及机电改造。
改造后,综合体技能训练馆为空保训练馆; D 座一层为教室和办公用房,二、三层为学员宿舍;其他建筑功能不变。
(2)景观部分:新建室外体育场。
(3)室外管线部分:弱电外管网改造; B 座、 C 座、 D 座、餐饮楼热水外管网改造; D 座自动喷水灭火系统给水外管网改造;各
单体建筑污水外管网(单体外轮廓线 3 米范围内)改造。
5、工程内容
包括单体的装修改造、机电安装工程、外立面改造、景观绿化
以及室外管线工程等内容。
6、建设规模
本项目总投资估算(一期及二期)控制在6001 万元内(未含布草、家具、服装费等),其中建安工程费4530 万元,工程建设其他费895 万元,预备费 271 万元,贷款利息305 万元。
资金来源:银行贷款。
二、一期建设建安主要技术经济指标
单位价值 (元 /m2)
总价单建筑面积外立面、
序号装修改造安装工程小计工程和费用名称
位(m2)
(万元 )、屋面保温
A B C=A+B 【一】一期概算2,6,
(一)工程费用2,6,
一建筑物部分1,6,
1综合体技能训练馆m21,1,1,3,
2 D 座m23,1,1,2,
3餐饮楼m21,1,1,3, 4消防控制中心m22,2, 5拆除工程
二室外配套部分
(二)其他费用
基本预备费
(三)
[( 一 )+(二 )]*5%
注:安装工程包含给水系统、热水系统、排水系统、消防栓系统、消防报警系统、强电系统、弱电系统、通风空调系统(不含分体占总投资额%
空调)、采暖系统及厨房设备等。
一期建设中综合体技能训练馆通风空调工程为水冷式空调系
统,其工程造价包含相关新风及空调设备等,因此单位价值较其他建筑单体高。
D 座及餐饮楼分别包含热水设备及厨房设备,因此单位价
值较其他建筑单体高。
三、审核依据
1、委托单位提供的由大连都市发展设计有限公司设计的《大连
南航空保训练基地改造项目初步设计图》;
2、《南航空保训练基地改造项目可行性研究报告》;
3、[2008]《辽宁省建筑工程计价定额(2008 碎石)》;
4、[2008]《辽宁省装饰装修工程计价定额(2008)》;
5、财政部《财政部关于印发《基本建设财务管理规定》的通知》(财建 [2002]394 号);
6、国家发展改革委、建设部《建设工程监理与相关服务收费管
理规定》 (发改价格 [2007]670 号);
7、国家发展计划委员会建设部《工程勘察设计收费管理规定》(计价格 [2002]10 号);
8、国家发展改革委《招标代理服务收费管理暂行办法》(发改价格[2011]534 号);
9、《辽宁造价咨询收费标准》;
10、辽宁省住房和城乡建设厅和辽宁省财政厅《关于调整《辽宁
省建设工程计价定额》人工日工资单价的通知》 (辽住建发 [2011]5 号);
11、辽宁省建设工程造价管理总站《关于建设工程人工实行动态
管理的通知》 (辽住建 [2011]380 号);
12、大连市工程建设标准造价管理处《关于调整大连市建设工程
费用标准中税金费率的通知》(大造价字 [2011]3 号);
13、《辽宁省造价信息中大连地区材料价格(2015年第二季度)》。
四、审核情况
1、工程费用:
(1)土建及装饰工程:工程量根据《大连南航空保训练基地改造项目初步设计图》进行计算,定额套用 [2008]《辽宁省建筑工程计价定额(2008 碎石)》及[2008]《辽宁省装饰装修工程计价定额 (2008)》,人工费分别按辽住建发 [2011]5 号、辽住建 [2011]380 号文件及 2015
年第二季度人工费指数予以调整,材料参照市场价格和辽宁省造价信
息中大连地区材料价格(2015 年第二季度),税金执行大造价字[2011]3 号文件。
(2)安装工程:工程量根据《南航空保训练基地改造项目初步
设计图》进行计算,材料参考市场价格和辽宁省造价信息中大连地区
材料价格,同时结合类似工程的概算指标综合计算。
(3)目前资料中部分建筑物未有设计图,如餐饮楼(含厨房设
备)及室外配套部分设计图,本次审核参考送审工程费用,该部分约
818万元。
2、其他费用:
( 1)包含可研报告编制费、建设单位管理费、工程监理费、工
程设计勘察费、工程造价咨询费、招标代理服务费、施工图审查费及
培训及教学设备。
(2)可研报告编制费、勘察费、培训及教学设备费用按可研金
额计列,其中可研报告编制费、勘察费根据建设单位投资控制管理全
部列入一期工程投资。
(3)建设单位管理费、工程监理费、设计费、工程造价咨询费等
根据国家及地区的相关计费文件计算原则进行计算,不考虑上下浮动。
其中造价咨询费包含编制工程量清单和计价、标底、施工阶段全过程
工程造价咨询服务及结算二次审核费 (审减率按 10%考虑 )。
3、基本预备费:按工程费用及其他费用的5%考虑。
4、概算总额不包含家具、布草、备品、制服、分体空调等开办
费用。
五、核增(减)情况
1、工程费用:根据初步设计图及类似工程的概算指标综合考虑,
该部分核减调整金额约115 万元。
2、其他费用:以工程费用为计算基础,相关计费文件计算原则,
该部分核减调整金额约19 万元。
3、基本预备费:以工程费用及其他费用为计算基础,该部分核
减调整金额约 7 万元。
六、审核结果
本项目初步设计概算审核结果总额2972 万元(不含家具、布草、备品、制服、分体空调等开办费用),其中工程费用 2249 万元,工程
建设其他费 581 万元,预备费142 万元。
送审工程造价: 31,116, 元;
审核工程造价: 29,716, 元;
审造价: 1,399, 元;
审减率: %。
(以下无正文)
(以上无正文)
机构名称:
资质证号:
审核人:
复核人:
负责人:
二○一五年九月十八日
本报告的适用范围:用于大连南航空保训练基地改造项目初步设计(一期)概算。
项目概算、预算、结算审核报告模板
[项目名称]/[工程名称]概算/预算/结算审核报告[送审单位]:受贵公司委托,我公司审核人员秉承客观公正、实事求是的原则,依据中国建设工程造价管理协会下发的文件《工程造价咨询单位执业行为准则》(中价协(2002)第015号)、《工程造价咨询业务操作指导规程》(中价协[2002]第016号)、及国家和本省有关法规、政策的规定,对工程[项目名称]/[工程名称]概算/预算/结算进行了审核。
在审核过程中,我们根据贵公司提供的有关此项目的资料,结合市场价格信息及项目的具体情况,对工程概算/预算/结算的工程量、定额组价、材料价格和取费依据等实施了必要的审核。
委托事项已完成,现将审核意见报告如下:一、工程概况该工程位于[工程地址],为[结构类型]工程,主要工程内容包括:(按单位工程或分部工程内容描述)。
该工程由[建设单位]负责建设,[设计单位]负责设计,[监理单位]负责监理,[施工单位]负责施工。
施工期为年月日至年月日。
二、审核范围本次审核范围是贵公司提供的(项目及报价书的全称)的全部内容。
三、审核依据(一)《中华人民共和国建筑法》;(二)《中华人民共和国合同法》;(三)《中华人民共和国招投标法》;(四)《建设工程价款结算暂行办法》(财建[2004]369号);(五)其他相关资料。
四、审核结果该工程送审金额[送审工程造价]元,经审核审定金额[审定工程造价]元,工程增减金额[工程增减金额]元,审(增)减比例[审增减比例(%)]%(详见审核报告附件)。
五、说明事项(一)全部资料的真实性、完整性由资料提供方负责;(二)工程量依据委托方提供的(设计、施工或竣工)图纸核定;(三)本概算/预算/结算审核结果经建设单位、施工单位共同确认,其中部分有争议的事项已经解决;(四)审核咨询建议:六、附件(一)审核事项说明(二)工程造价概算/预算/结算审定表(三)工程造价概算/预算/结算审核汇总表(四)工程造价概算/预算/结算审核明细对比表造价工程师事务所造价工程师(签章):二〇年月日附件审核事项说明该工程送审金额[送审工程造价]元,经审核审定金额[审定工程造价]元,审(增)减金额[工程增减金额]元。
工程概算审核咨询报告模板
××咨询有限公司××号关于×××××××工程概算审核报告××(委托方):我公司受贵单位委托对××××××工程概算进行审核,现将审核情况报告如下:一、工程概况:本工程概算书由××设计院有限责任公司编制,内容包括道路工程、土方工程以及排水工程。
二、审核依据:1、施工设计图纸(电子图);2、××工程概算书;3、《江苏省建设工程费用定额》(2014版);4、《江苏省市政工程计价定额》(2014版);5、材料价格主要执行《××建设工程造价信息》(2016年第6期指导价),无指导价的材料价格,按市场价执行;6、人工工资单价执行苏建函价[2016]117号文;7、现行省、市相关其他造价文件规定。
三、审核说明:1、根据苏建价【2016】154号文,本工程计价依据调整为按增值税一般计税方法执行;2、设计费执行《工程勘察设计管理收费规定》以直线内插法确定收费基价;3、工程造价咨询费执行苏价服【2014】383号文件以差额定率分档累进制收费;4、施工图审查费按照0.8‰计取;5、材料检验试验费按1.5%计取;6、监理费执行工程建设监理收费标准(发改价格【2007】670号)以内插法确定收费基价;7、取消了竣工图审查费和环评费;8、工程保险费按0.6%计取;9、工程预备费按5%计取。
10、主要核减说明如下:(1)土方工程按照大型土石方进行取费;(2)调整部分定额子目,比如:承插式钢筋砼管等;(3)调整部分工程量,比如道路面层、砌筑井等;(4)调整部分措施费取费费率;(5)其他未说明处详见概算书。
四、审核结论:本工程概算价价送审金额为×万元,审定金额为×万元,核减金额为×万元(详见概算审核表)。
结算审核报告样板
ⅹⅹⅹⅹⅹⅹⅹⅹ主送单位:我司接受贵单位委托,安排工程造价人员于××年××月××日至××年××日,对*****工程进行工程结算审核。
建设单位的责任是保证工程结算及相关资料的真实性、合法性和完整性。
我司的责任是按照相关规定和合同要求,出具*****工程结算审核报告,保证审核报告的真实性和合法性。
在审核过程中,我们结合该工程的实际情况,实施了包括审核工程结算资料等必要的审核程序。
现将审核情况报告如下:一、基本情况ⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹⅹ。
工程名称:工程地点:委托单位:建设单位:设计单位:监理单位:施工单位:概算编制:招标情况:预算情况:开竣工时间:ⅹⅹⅹⅹ:ⅹⅹⅹⅹ:二、审核范围本次*****工程的结算审核范围如下(举例,供参考):(一)土建工程包括路基土石方、车行道道路及附属工程、挖方边坡防护、雨水管网、污水管网等。
(二)安装工程包括ⅹⅹⅹⅹ(三)园林绿化工程包括ⅹⅹⅹⅹ(四)装修工程包括ⅹⅹⅹⅹ(五)变更签证工程主要包括零星签证工程、*****土体变形位移整治工程、*****通信管网工程等。
三、审核原则坚持实事求是,遵循客观、公正、规范、科学的审核工作原则,通过审查形成完整、合理的工程结算审核报告。
一是公平原则。
立足客观公正立场认真进行审核,以求得公允、合理的结论。
二是客观原则。
不受任何影响和干扰,按照有关法规、规定、文件进行独立分析、判断和计算。
三是科学原则。
严格按照国家规定和公认的规范、标准、程序和方法进行审核。
(一)结算方式。
(二)结算原则。
(三)ⅹⅹⅹⅹ。
四、审核程序准备阶段。
一是接受任务,收集资料。
对工程结算手续和资料的完备性、完整性、相关性和有效性进行疏理,对不符合要求的资料退回并补正。
二是熟悉相关文件、合同、图纸、工程状况以及计价依据、设计变更、工程签证等基本情况。

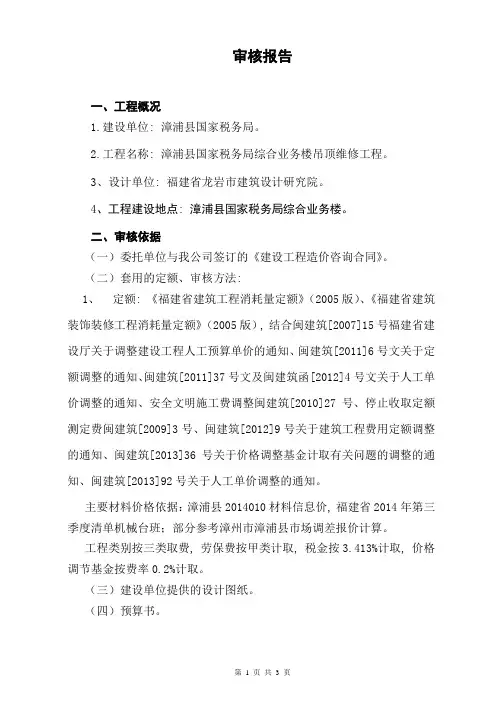

工程预算审核报告
审核报告一、工程概况1.建设单位: 漳浦县国家税务局。
2.工程名称: 漳浦县国家税务局综合业务楼吊顶维修工程。
3、设计单位: 福建省龙岩市建筑设计研究院。
4、工程建设地点: 漳浦县国家税务局综合业务楼。
二、审核依据(一)委托单位与我公司签订的《建设工程造价咨询合同》。
(二)套用的定额、审核方法:1、定额: 《福建省建筑工程消耗量定额》(2005版)、《福建省建筑装饰装修工程消耗量定额》(2005版), 结合闽建筑[2007]15号福建省建设厅关于调整建设工程人工预算单价的通知、闽建筑[2011]6号文关于定额调整的通知、闽建筑[2011]37号文及闽建筑函[2012]4号文关于人工单价调整的通知、安全文明施工费调整闽建筑[2010]27号、停止收取定额测定费闽建筑[2009]3号、闽建筑[2012]9号关于建筑工程费用定额调整的通知、闽建筑[2013]36号关于价格调整基金计取有关问题的调整的通知、闽建筑[2013]92号关于人工单价调整的通知。
主要材料价格依据:漳浦县2014010材料信息价, 福建省2014年第三季度清单机械台班;部分参考漳州市漳浦县市场调差报价计算。
工程类别按三类取费, 劳保费按甲类计取, 税金按3.413%计取, 价格调节基金按费率0.2%计取。
(三)建设单位提供的设计图纸。
(四)预算书。
四、审核原则1.本工程清单依据《建设工程工程量清单计价规范》(GB50500-2008)、福建省及漳州市有关定额文件规定及本工程的相关资料进行审核。
五、审核中存在的主要问题及处理意见(一)土建单位工程1.天棚吊顶纸面石膏板吊顶送审工程量615.92㎡, 综合单价106.4元/㎡, 审定工程量594.4㎡, 综合单价105.53元/㎡, 核减金额2806.86元。
2.天棚吊顶铝塑板吊顶送审工程量348㎡, 综合单价138.74元/㎡, 审定工程量399.6m³, 综合单价153.14元/㎡, 核增金额12913.22元。
工程概算审核报告
工程概算审核报告1. 概述本报告旨在对工程概算进行审核,确保其合理性、准确性和完整性。
工程概算是对建设工程的预算预测,对项目经济管理和决策具有重要意义。
通过审核概算,可以避免后期工程的成本超支和资金浪费,确保项目的可行性和可持续性。
2. 审核目标本次工程概算审核的主要目标如下:•验证概算数据的准确性和真实性;•检查概算是否包含了所有必要的工程项目和相关费用;•检查概算的合理性,包括材料费用、人工费用、设备费用等;•评估概算的可行性和合理性,确保项目能够在预算范围内完成。
3. 审核方法工程概算的审核主要采用以下方法进行:3.1. 数据验证对概算中的数量、价格等数据进行验证,核实其准确性和真实性。
通过查阅市场价格、工程成本指标等途径,对概算数据进行比对和评估。
3.2. 工程项目清单审核对概算中列举的工程项目进行逐项审核,确认是否包含了所有必要的项目。
同时,评估工程项目的重要性和优先级,确保概算的合理性。
3.3. 费用评估对材料费用、人工费用、设备费用等进行评估,确保概算的合理性和可行性。
通过参考市场价格和工程成本指标,对各项费用进行核实和调整。
3.4. 合理性评估结合实际施工情况和工程特点,对概算的合理性进行评估。
考虑工程的规模、复杂程度、地理位置等因素,对概算进行适当的调整和修正,确保其符合项目实际需求。
4. 审核结果经过综合审核,得出以下审核结果:•概算数据准确性较高,经过核实和比对后无明显错误;•工程项目清单齐全,所有必要的项目均包含在概算中;•费用评估结果合理,各项费用经过适当的调整和核实;•概算的合理性评估结果良好,符合项目实际需求。
5. 建议和改进基于审核结果,提出以下建议和改进意见:•建议对概算数据进行进一步的核实和修正,确保数据的准确性和真实性;•建议对工程项目清单进行细化和优化,确保所有必要的项目都被纳入概算范围;•建议对费用评估进行更加详细的分析和调整,确保概算的合理性和可行性;•建议进行定期的概算审核和跟踪,确保概算的及时性和有效性。
工程概算、预算、结算审核报告模板
项目编号:[项目名称]/[工程名称]工程概算/预算/结算审核报告公司:地址:邮编:电话:传真:项目名称: [项目名称]委托单位:[送审单位]咨询内容:项目编号: [项目编号]单位负责人:技术部:项目经理:审核单位: [审核单位]审核报告[送审单位]:我们接受贵单位委托,对[项目名称]/[工程名称]工程概算/预算/结算进行了审核。
贵单位提供了工程结算书、施工图纸、招标文件及施工承包合同等与工程概算/预算/结算审核相关的资料,资料的真实性和完整性由贵单位负责。
我们的责任是对工程概算/预算/结算的内容是否真实、公允地反映工程的实际造价发表审核意见。
我们的审核工作是依据中价协[2002]第016号《工程造价咨询业务操作指导规程》进行的。
在审核过程中,我们根据项目的实际情况对相关内容进行了现场核实、工程量计算、造价分析等我们认为必要的审核工作程序。
审核工作已经结束,现将审核情况报告如下:一、工程基本情况工程名称:[项目名称]建设地点:[工程地址]工程内容:承包单位:[施工单位]总包合同工期:[合同工期]二、审核实施(一)审核范围:建筑、装饰、安装、绿化、消防、弱电工程,送审造价[送审工程造价]元,审定造价[审定工程造价]元,审增减共[审定工程造价]元,其中分部分项审增减[分部分项增减金额]元/预算书增减金额[预算书增减金额]元,措施项目审增减[措施项目增减金额]元,其他项目审增减[其他项目增减金额]元。
(二)审核依据:1、《中华人民共和国合同法》;2、《建设工程工程量清单计价规范》;3、本工程招标文件;4、本工程施工合同;5、本工程施工图纸、洽商签证资料及设计交底;(三)审核程序(四)审核方法三、审核结论四、审核说明:(一)审核过程(二)审核的原则(三)工程结算审核调减(增)的主要原因:五、审核报告附表:附表一:附表二:六、本报告有效条件造价工程师:日期:。
概算审核情况汇报
概算审核情况汇报
近期,我们对公司的概算进行了审核,现将审核情况进行汇报。
首先,我们对公司各项支出进行了详细的概算分析。
在这一过程中,我们发现
了一些支出存在不合理的情况,例如某些部门在预算中存在超支的情况,而另一些部门的预算则存在较大的剩余。
针对这些情况,我们进行了深入的调查和分析,确保概算的合理性和科学性。
其次,我们对公司的概算执行情况进行了全面的审查。
通过对各项支出的执行
情况进行核对,我们发现了一些支出执行不到位的情况,例如某些项目的支出超出了预算,而另一些项目的支出则未能充分执行。
针对这些问题,我们及时与相关部门进行沟通,要求他们对支出情况进行调整,确保概算的执行效果。
同时,我们还对公司的概算执行过程中存在的问题进行了深入分析。
我们发现,一些部门在概算执行过程中存在着预算管理不严、资金使用不规范等问题,这些问题严重影响了公司的资金利用效率和经济效益。
针对这些问题,我们提出了一些针对性的改进措施,要求相关部门加强预算管理,严格控制支出,提高资金使用效率。
最后,我们对公司概算的整体情况进行了总结和分析。
通过本次审核,我们发
现了一些概算管理中存在的问题和不足,也取得了一些成绩和经验。
在今后的工作中,我们将继续加强概算管理,完善概算审核制度,提高概算执行效果,确保公司的财务状况稳健。
总的来说,本次概算审核工作取得了一些成绩,但也存在着一些问题和不足。
我们将以本次审核为契机,不断改进工作方法,提高审核水平,为公司的经济发展做出更大的贡献。
希望各位领导和同事们能够对我们的工作给予支持和指导,共同努力,共同进步,为公司的发展贡献力量。
(完整版)工程结算审核报告模板.docx
安瑞佳驻北京办事处装修工程项目工程内审报告书安瑞佳石油化工有限公司二零一五年一月二十六日安瑞佳驻北京办事处装修工程项目工程造价审核报告书本着客观、独立、公正、科学的原则,对北京安瑞佳科技发展有限公司办公楼工程及办公设备采购进行了工程造价审核,现将审核情况及结果报告如下:一、工程造价审核范围北京安瑞佳科技发展有限公司维修改造工程主要包括墙体砌筑、墙面抹灰、装饰大白、卫生间隔断、墙面釉面砖镶贴、天棚吊顶、地面玻化砖和防滑砖的铺装、门窗更换,、地面防水、照明器具、电线电缆、暖气片安装以及给排水管道阀门、卫生洁具、洗浴器具、办公家具设施等;二、审核过程我公司于 2014 年 1 月 15 日接受总公司委托, 2014 年 1 月 16 日组织审核人员根据委托方提供的施工图纸、设计变更、现场签证等文件资料对现场进行了实地察看, 2007 年 1 月 17 日开始与建设单位、施工单位共同就该工程的相关问题进行核实确认,并在此基础上对工程结算内容进行了详细审核。
三、主要审核内容1、施工内容:(1)部分抹灰、室内墙面刮大白;墙体粘贴墙壁纸(2)卫生间及洗浴室墙面镶贴瓷砖、室内地面自流平及铺设地毯、办公室复合地板;(3)轻冈龙骨吊顶铝扣板天棚、卫生间木龙骨塑料扣板天棚;(4)室内装饰门、防火门、防盗门,外门为白钢玻璃弹簧门,室内塑钢隔断、卫生间隔断;(5)室内地面防水;(6)室内照明设施安装;(7)室内采暖设施安装;(8)室内给排水设施安装以及浴池内洗浴设施安装;(9)浴池排风设备安装等。
(10)办公家具设施的安装四、工程造价审核结论本工程结算总金额为: 2151800 万元。
人民币大写(贰佰壹拾伍万壹仟捌佰元整)。
各分项工程费用如下:单位:万元项目名称核准额已付款设计及工程施工费(包轻工辅料)7825.5消防施工(包验收)60.5空调施工8.34石材135弱电施工8.66 4.33木门及木饰面制作安装14.657.3玻璃隔断8 3.3灯具、开关、插座98瓷砖 3.8 3.8防盗门0.430热水器0.9地板 2.4卫生洁具5家具32壁纸、窗帘9地毯6床上用品及零星小项开支10电器合计215.1857.73五、综合意见:一、本次工程面积约 1000 平米,装修期自 2014 年 11 月上旬开始进场,至 2015 年 1 月下旬接近尾声,装修期已超 60 天,非正式装修预算约 150 万元(含装修主材、辅材,不含家具费用),截止目前除家具、客房用品费用外预计费用约175 万,比之前的非正式预算超支 25 万元,超支比率约 15%。
项目概算预算结算审核报告模板
项目概算预算结算审核报告模板制表日期:项目名称:项目概况:本报告旨在对项目概算、预算、结算进行审核,确保项目的预算合理、概算准确、结算清晰,并对项目进展情况进行分析和评估。
一、项目概算审核1.概算依据:项目概算的编制应基于项目的工作量、资源需求和成本估算等相关依据。
请提供项目概算编制的相关依据及合理性分析。
2.概算内容:项目概算应包括项目所需的各项工作和资源的预算。
请提供详细的概算清单,说明每一项预算的依据和计算方法。
3.概算合理性分析:对项目概算进行合理性分析,包括与类似项目概算的对比、市场行情和项目特点等因素的考虑。
请提供概算合理性分析的结论和依据。
二、项目预算审核1.预算编制依据:项目预算的编制应基于概算、合同约定和项目实施计划等依据。
请提供项目预算编制的相关依据及合理性分析。
2.预算内容:项目预算应包括各项工作和资源的详细预算,并对需要采购的设备、材料等进行预算。
请提供详细的预算清单,说明每一项预算的依据和计算方法。
3.预算合理性分析:对项目预算进行合理性分析,包括与类似项目预算的对比、市场行情和项目特点等因素的考虑。
请提供预算合理性分析的结论和依据。
三、项目结算审核1.结算依据:项目结算应基于项目实施计划、工程量清单、价格调整及补偿等相关依据进行。
请提供项目结算编制的相关依据及合理性分析。
2.结算内容:项目结算应包括各项工作和资源的实际使用情况,并对实际采购和成本进行结算。
请提供详细的结算清单,说明每一项结算的依据和计算方法。
3.结算合理性分析:对项目结算进行合理性分析,包括与预算的对比、实际采购和成本的核实等因素的考虑。
请提供结算合理性分析的结论和依据。
四、项目进展情况分析1.进展情况说明:对项目的实施进展情况进行详细说明,包括项目的工作量、进度、质量等方面的情况,并分析存在的问题和风险。
2.改进措施建议:针对项目存在的问题和风险,提出相应的改进措施建议,以确保项目的顺利实施和预算的有效控制。
概算审核报告范文
概算审核报告范文标题:概算审核报告摘要:本概算审核报告旨在对项目概算进行全面审查和评估。
通过对项目概算的详细分析,发现并纠正潜在的预算问题,确保项目在经济、高效和可行的基础上成功实施。
本文档包括项目概况,概算审核目标,概算审核方法,概算审核结果以及概算审核建议等主要内容。
一、项目概况项目名称:XXX项目项目背景:XXX项目旨在建设一个可持续发展的智能城市,包括基础设施建设、公共设施开发和环境保护等方面。
二、概算审核目标本次概算审核的主要目标包括:1.确定概算的准确性和合理性,避免预算浪费和不必要的成本。
2.评估概算是否符合项目的需求和规划。
3.提供针对项目概算的改进建议,以增加效益和可持续性。
三、概算审核方法为了保证概算审核的全面性和准确性,我们采用了以下方法:1.分析项目需求和规划,了解项目的目标、范围以及关键要求。
2.对各项概算进行逐项评估,包括设备采购、人力资源、施工等方面的费用。
3.与项目管理团队和专业人士沟通,收集并分析他们的见解和建议。
4.比较概算与类似项目的实际成本,评估其合理性和可行性。
5.根据审核结果,提出改进建议,并与项目团队讨论和确认。
四、概算审核结果1.概算的准确性和合理性:经过详细的审核,概算中的各项费用与项目需求基本相符,预算金额合理,没有明显的预算偏差。
2.概算与项目需求的符合度:概算中考虑了项目规划和需求,各项费用预算能够满足项目的要求,但仍有一些细节需要进一步完善。
3.概算的可行性和效益:概算中的费用分配相对合理,可以最大限度地提高项目效益,但在节约成本和提高可持续性方面仍有改进的空间。
五、概算审核建议基于对概算的全面评估和分析,我们提出以下改进建议:1.进一步考虑采用先进的技术和设备,以减少人力成本并提高项目效率。
2.加强对环境保护的投入,确保项目的可持续性和环境友好。
3.在概算中增加一些额外的费用用于项目风险的管理和应急措施。
4.定期监测和评估概算的执行情况,及时调整和优化预算分配。
