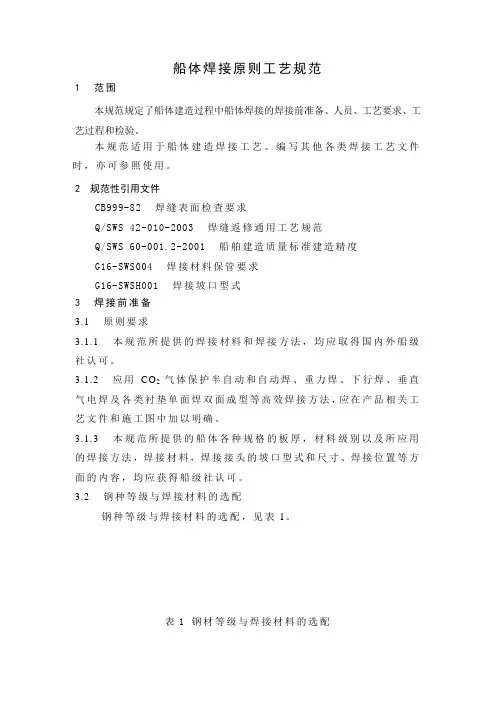

船体焊接原则工艺规范

船体焊接原则工艺规范

船体焊接原则工艺规范1 范围本规范规定了船体建造过程中船体焊接的焊接前准备、人员、工艺要求、工艺过程和检验。

本规范适用于船体建造焊接工艺。

编写其他各类焊接工艺文件时,亦可参照使用。

2 规范性引用文件CB999-82 焊缝表面检查要求Q/SWS 42-010-2003 焊缝返修通用工艺规范Q/SWS 60-001.2-2001 船舶建造质量标准建造精度G16-SWS004 焊接材料保管要求G16-SWSH001 焊接坡口型式3 焊接前准备3.1 原则要求3.1.1 本规范所提供的焊接材料和焊接方法,均应取得国内外船级社认可。

3.1.2 应用CO2气体保护半自动和自动焊、重力焊、下行焊、垂直气电焊及各类衬垫单面焊双面成型等高效焊接方法,应在产品相关工艺文件和施工图中加以明确。

3.1.3 本规范所提供的船体各种规格的板厚,材料级别以及所应用的焊接方法,焊接材料,焊接接头的坡口型式和尺寸、焊接位置等方面的内容,均应获得船级社认可。

3.2 钢种等级与焊接材料的选配钢种等级与焊接材料的选配,见表1。

表1 钢材等级与焊接材料的选配3.3 典型结构用焊接材料和焊接方法的规定:3.3.1 当采用手工电弧焊接时,下列结构的焊接必须选用低氢型焊条焊接。

a) 船体总组立时的环形对接缝和纵桁对接;b) 具有冰区加强级的船舶,船体外板端接缝和边接缝;c) 主、辅机座、桅杆、吊货杆、拖钩架、系缆桩等承受强大载荷的舾装件及其所有承受高拉力的零部件;d) 要求具有较大刚度的构件。

如首框架、尾框架、以及其与外板和船体骨架的接缝。

3.3.2 在中、大及总组立的焊接中,下列结构不允许采用立向下行气体保护半自动焊)。

焊(包括手工电弧焊和CO2a) 船体中所有板材的立对接拼缝;b) 具有冰区加强级的船舶,冰刀区域内的所有立对接拼缝和所相关联的立角焊缝;c) 受强大载荷或具有较大刚度的构件立角焊缝。

如:主、辅机座,吊货杆等;d) 位于0.5L区域内属于横向构件连续,纵向构件不连续的部位角焊。

典型船体结构的焊接工艺

第八章典型船体结构的焊接工艺第一节船体钢材的焊接性焊接性的试验目的:为了评定焊接结构的可靠性,是否存在气孔、夹渣、裂纹等;焊缝及焊接接头强度、塑性、冲击韧性等力学性能和抗腐蚀性、时效、耐磨、耐热及耐酸性等耐久性。

一、船用碳素钢的焊接性船体外板用钢材一般使用优质低合金钢,内结构可用普通低合金碳素钢。

内河船舶普遍采用优质碳素钢因含碳量较低,焊接性能较好。

无需采取特殊措施。

二、船用低合金钢的焊接船用低合金钢的焊接性能也较好,不需采取特殊措施。

但选用高强度低合金钢,焊接时可能出现焊接缺陷,可用工艺措施控制焊接缺陷的产生。

第二节船体结构焊接工艺基本原则一、焊接程序的一般原则选择并严格执行焊接程序可减小结构变形和内应力。

一般原则:1、外板、甲板对接缝:○1错开板缝:先横向焊,后纵向焊;○2平列板缝:先纵向焊,后横向焊。

2、同时存在对接缝和角焊缝:先焊对接缝,后焊角焊缝。

3、整体或分段建造时:从结构中央向左右、前后对称焊接。

4、有对称中心线的构件:双数焊工对称焊。

5、手工电弧焊长缝:分段退焊或分中分段退焊。

6、同时存在单层焊缝和多层焊缝:先焊多层,后焊单层。

多层焊各层方向相反,接头错开。

7、分段或总段外板纵缝及纵向构件与外板的角焊缝两端200-300mm:先不焊,以利于船台装配时对接。

8、内结构靠近总段大接缝一边的角焊缝:在大接缝焊接后再焊。

9、应力较大的大接缝:焊接过程不能中断,应连续完成。

10、分段中的焊接缺陷应在上船台前修补,不应在船台上进行。

二、焊接材料使用范围的规定重要船体构件和部件应采用碱性低氢焊条(使用直流焊机):○1用低合金钢建造的所有船体焊缝;○2用碳素钢建造的船体大合拢环形对接焊缝和桁材对接焊缝;○3船壳冰带区的端接缝和边接缝;○4船长大于90m的舷顶列板与强力甲板在船中0.5L区域内的角接焊缝;○5桅杆、吊杆、吊艇架及其受力构件;○6拖钩架;○7主机座及其相连接的构件;○8艏柱、艉柱、艉轴架。

6手工电弧焊工艺规范

手工电弧焊工艺规范1.范围本规范规定了船体手工电弧焊焊接前准备、人员、工艺要求和过程及检验。

本规范适用于采用低碳钢、低合金钢制造的船体构件的焊接。

对特殊钢材,结构刚性较大以及有特殊要求时,均应另行制定专门焊接工艺规程。

2.一般要求2.1人员参加手工电弧焊的焊工,必须经过专门培训和考试合格,经有关船级社认可,发给合格证书的手工电弧焊焊工持证上岗。

2.2焊接材料2.2.1焊条选用的焊接材料应具有相应船检证书。

2.2.2选用规定焊接材料级别应与船体结构用钢材级别相匹配,见表1。

表1 焊接材料与船体结构钢材级别的匹配选用的焊条要有良好的工艺性和操作性能,对于船体结构规定选用碱性低氢型焊条的部位,尽可能采用交直流两用碱性低氢型焊条。

焊前应了解被焊工件的施工要求、钢材牌号、据此按材料的选配原则确定焊条牌号、规格及极性。

手工焊接材料的匹配使用,见表2焊接下列构件和结构时应采用低氢焊条:a)高强度船体结构钢的焊接接缝;b)船体大合拢时环形对接缝和纵桁对接缝以及舷顶列板与甲板边板的接缝;c)具有冰区加强级的船舶、船体外板端接缝和边接缝;d)桅杆、吊货杆、吊艇架、拖钩架、拖桩、系揽桩等承受强大载荷的舾装件及其所有承受高应力的零部件;e)具有较大刚度的构件,如尾轴架等及其与外板和船体骨架的接缝;f)主机基座及其相连接的构件。

2.3环境为了保证焊接质量,应对焊接场所进行保护,防风,防潮,防严寒,如焊接过程中遇到刮风或下雨,应采取有效的防风,防雨措施或停止作业。

2.4设备使用的焊机必须保持有效的工作状态,并应严格的进行定期检测和维修,确保焊机有良好的操作性能。

3.焊接3.1焊前准备3.1.1坡口型式各种板厚应根据CB/T3190-1997《船体结构焊接坡口型式尺寸》所规定的焊接坡口形式和尺寸进行加工。

3.1.2焊前清理焊工必须对焊缝坡口两侧各宽20mm范围内(角焊缝在焊接面两侧各宽20mm 范围内)作清理,去除加工残留毛刺、油、锈等污物。

典型船体结构的焊接工艺处理

典型船体结构的焊接工艺处理第八章典型船体结构的焊接工艺第一节船体钢材的焊接性焊接性的试验目的:为了评定焊接结构的可靠性,是否存在气孔、夹渣、裂纹等;焊缝及焊接接头强度、塑性、冲击韧性等力学性能和抗腐蚀性、时效、耐磨、耐热及耐酸性等耐久性。

一、船用碳素钢的焊接性船体外板用钢材一般使用优质低合金钢,内结构可用普通低合金碳素钢。

内河船舶普遍采用优质碳素钢因含碳量较低,焊接性能较好。

无需采取特殊措施。

二、船用低合金钢的焊接船用低合金钢的焊接性能也较好,不需采取特殊措施。

但选用高强度低合金钢,焊接时可能出现焊接缺陷,可用工艺措施控制焊接缺陷的产生。

第二节船体结构焊接工艺基本原则一、焊接程序的一般原则选择并严格执行焊接程序可减小结构变形和内应力。

一般原则:1、外板、甲板对接缝:○1错开板缝:先横向焊,后纵向焊;○2平列板缝:先纵向焊,后横向焊。

2、同时存在对接缝和角焊缝:先焊对接缝,后焊角焊缝。

3、整体或分段建造时:从结构中央向左右、前后对称焊接。

4、有对称中心线的构件:双数焊工对称焊。

5、手工电弧焊长缝:分段退焊或分中分段退焊。

6、同时存在单层焊缝和多层焊缝:先焊多层,后焊单层。

多层焊各层方向相反,接头错开。

7、分段或总段外板纵缝及纵向构件与外板的角焊缝两端200-300mm:先不焊,以利于船台装配时对接。

8、内结构靠近总段大接缝一边的角焊缝:在大接缝焊接后再焊。

9、应力较大的大接缝:焊接过程不能中断,应连续完成。

10、分段中的焊接缺陷应在上船台前修补,不应在船台上进行。

二、焊接材料使用范围的规定重要船体构件和部件应采用碱性低氢焊条(使用直流焊机):○1用低合金钢建造的所有船体焊缝;○2用碳素钢建造的船体大合拢环形对接焊缝和桁材对接焊缝;○3船壳冰带区的端接缝和边接缝;○4船长大于90m的舷顶列板与强力甲板在船中0.5L区域内的角接焊缝;○5桅杆、吊杆、吊艇架及其受力构件;○6拖钩架;○7主机座及其相连接的构件;○8艏柱、艉柱、艉轴架。

船舶建造工艺力学船舶结构焊接技术与工艺

船舶建造工艺力学船舶结构焊接技术与工艺简介船舶建造是指在设计方向和标准的指导下,通过一系列的工艺与技术,将船舶结构零部件组装成完整的船舶的过程。

船舶建造工艺力学是船舶建造过程中对材料、构件受力、变形及工艺过程力学行为进行研究的学科。

船舶结构焊接技术与工艺是船舶建造中非常重要的一部分,本文对船舶结构焊接技术与工艺进行详细介绍。

船舶结构焊接技术船舶结构焊接技术是利用焊接技术将船舶结构零部件连接起来,形成船舶结构整体的技术。

船舶结构焊接技术主要包括以下几个方面:焊接方法船舶结构焊接技术常用的方法包括手工焊接、气体保护焊接、电弧焊接等。

手工焊接是最常见的一种焊接方法,适用于不同形状和尺寸的零部件。

气体保护焊接利用惰性气体保护焊缝,可有效防止氧化和溶质的损失。

电弧焊接则是一种常用的高能量密度焊接方法,适用于较厚的板材。

焊接材料船舶结构焊接常用的材料包括焊芯、焊接极、保护气体等。

焊芯是一种带有焊丝的焊接材料,焊接时通过将焊丝与被焊材料熔化,并在凝固时形成焊缝。

焊接极则是焊接电弧的电极,通常由钨合金制成。

保护气体可以保护熔化池,防止其与空气中的氧和氮等发生反应。

焊接设备船舶结构焊接技术所需的设备包括焊接机、电源、焊接钳等。

焊接机是焊接过程中的核心设备,通过产生电流和电压来提供焊接所需的能量。

电源则是供给焊接机的电力来源。

焊接钳是用于夹持焊接材料和焊件的工具,通常由导电材料制成。

焊接缺陷与质量控制船舶结构焊接中常见的缺陷包括焊缝不连续、气孔、裂纹等。

为了保证船舶结构的质量,需要采取相应的控制措施。

常用的质量控制方法包括焊接技术文件的编制、焊工的培训和审查、焊接工艺的优化等。

船舶结构焊接工艺船舶结构焊接工艺是指根据船舶建造工艺力学的要求,采用合适的焊接方法和技术,进行船舶结构的焊接构件工艺设计与施工的过程。

船舶结构焊接工艺主要包括以下几个方面:工艺设计船舶结构焊接工艺设计是根据船舶建造工艺力学需求,对船舶结构焊接过程中的各项参数进行设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吊艇架制作装焊原则工艺
一、总则
本原则工艺依据中山华斯曼利设备制造有限公司提供的吊艇架制造质量技术要求制定。

本原则工艺提供的是在建造过程中较重要的工序及工作的指导及说明,不包括所有的工序及工作,本原则工艺未提及的内容,按吊艇架有效施工图纸具体要求执行。

1、概述:
我公司生产的吊艇架属于框架结构,分为主框架、支座、吊臂、平台等几个主要部分,入级GL船级社。

在吊艇架上安装有液压系统、滑轮组、电气控制等附件,吊艇架建造的尺寸精度高、结构纵横交错是建造难点。

参与建造的各个部门、人员,务必透彻熟适和理解施工图纸及相关规范,严格执行相关技术文件。

2、材料
2.1 本舱盖使用的所有材材均应有GL认证。

材料到厂后,要检查其截面是否良好、外观有无裂缝、夹层、局部严重锈蚀等缺陷。

材料上面的标识如规格、厚度、材质、炉批号等是否清晰、齐全。

材料的跟踪标记应妥善保管,要进行钢材炉号移值记录。

也就是保存钢板上的钢厂编号标记,钢板炉号,这样便于每件材料的查寻.
2.2本吊艇架采用与母材相匹配并经GL认可的焊接材料,为方便说明,暂用以下焊
保护焊焊丝材为例,实际焊材以GL认可的为准。

手弧焊条CHE58-1 Ø3.2,Ø4.0;CO
2
CHT-711 Ø1.2mm;以及不锈钢焊条GFS-309L Ø1.2。

焊接材料必须具有GL认可的《质量合格证明书》。

焊接材料应按牌号和批号分别存放在具有适温或干燥的贮藏室内,在使用之前应按出厂证明书上的规定进行烘焙和烘干。

2.3 所有材料(包括板材、型材、焊材、附件)必须经过QC部门验收合格才能使用。

3、胎架要求
3.1胎架底部与平台钢性联接。

3.2用大于L1002X10以上的角钢制做胎架。

3.3胎架的整体水平度要求±1mm。

4、收缩量
以下所提的收缩量是在按照本原则工艺要求的胎架要求、装焊要求、工艺流程要求的前提条件下制定的。

在制造过程中,零件火焰切割、方钢的焊接和其它部件的焊接、部件的校直、主框架扶强材的焊接、主结构的火工校正进行加热就会产生收缩,施工人员必须按照工艺项目和小合拢、中合拢、大合拢图纸要求增加收缩余量。

对于主要结构的装焊,采用1至2mm/m的收缩余量。

5、焊接
5.1所有焊接工作应符合GL规范对焊接的相应要求。

焊接操作人员必须具有GL 的资格认证,持证上岗并保证所持证件有效。

对于重要焊缝的焊工必须有相应的资格证,重要焊缝指:所有对接缝、材料厚度为30mm及以上的结构连接焊缝。

5.2结构焊接要求采用CO
2保护焊(CO
2
保护焊无法施焊的个别位置除外),定位焊、
补焊可采用手工焊。

所用焊材均要满足GL规范。

5.3定位焊采用的焊接材料型号,应与焊接材质相匹配,焊脚高度不宜大于设计的2/3,且不应大于8mm。

长度为≥50mm,间距不大于250mm。

焊缝交叉处,不应有定位焊,定位焊至少离开交叉处50mm。

不允许存在裂纹等不能够最终熔入正式焊缝的缺陷。

定位焊必须避免在产品的棱角和端部等在强度和工艺上容易出问题的部位进行;“T”型接头定位焊,应在两侧对称进行;坡口内尽可能避免定位焊。

5.4焊接材料使用前应仔细检查,按厂家使用规定进行烘焙。

凡发现药皮脱落、污损、变质、吸湿、结块和生锈的焊条、焊丝、焊剂等焊接材料不得使用。

5.5除不锈钢外的所有材料与高强度钢件连接的焊接均采用CO
2
保护焊(焊丝为SF-71 Ø1.2),定位焊或补焊采用 CHE58-1 Ø3.2,Ø4.0低氢焊条。

5.6焊接必须在装配检验合格后按规定的焊接程序进行。

各道焊缝在焊接前必须进行焊道清理,除去焊道周围的铁锈、氧化皮、水分及油污等杂物;焊接后处理好焊瘤、飞溅、咬边等缺陷,严重影响质量的缺陷如焊缝裂纹、未焊透、密集气孔、夹渣等必须上报工艺主管决定修复及预防方案,不得擅自处理。

5.7吊艇架结构的所有焊缝均应进行外观质量检查。

主框架和吊臂及支座的对接缝按全熔透处理,并按GL要求进行100%UT探伤,具体探伤方法、位置及数量由质量检验部门会同GL验船师视现场情况商定。

5.8吊艇架的焊接检验包含检查和验收两项内容,因而焊接检验不能仅仅局限于焊接完毕后,应贯穿在焊接作业的全过程中,即焊接施工前、焊接施工中和焊接施工完毕后,其要求按总则。

(详见下表):
6、吊运和堆放:
在进行吊艇架的移位、折叠试验和吊运工作时,应避免发生冲击、碰撞等情况。

7、施工及检验:
7.1在施工过程中,按相关图纸中的公差说明、华斯曼利质量技术要求严格执行各工序检验制度,控制建造质量,正确测量并填写相关的吊艇架完工图表,为领取产品合格证书,提供真实、准确、有效的数据和资料。

7.2施工过程中具体检验项目按华斯曼利吊艇架制造质量技术要求执行,并由制造厂家的相关人员与GL船检一起协商明确。

二、制作工序工艺
吊艇架制作分如下阶段:零件切割下料、小合拢部件装焊、主框架装焊、附件装焊等四个阶段。

下面就这四个阶段作具体要求。

1、零件切割下料:
1.1零件切割时方钢以手工切割为主,法兰板、肘板以及导向板等零件数量较少,以数控切割为主。

为了保证尺寸的准确性,方钢的切割要借助纸膜放样切割,数控零件要留切割补偿余量。

1.2施工人员认真做好记录,并在重要的结构件上移植该钢板的炉批号、钢号、厚度等标记。

1.3在号料时,施工人员必须认真仔细地将每个构件按吊艇架编号等进行标记,防止出错。

1.4 零件的配套既要完整又要满足生产的连续性,法兰板、肘板以及导向板等零件可以考虑提前下料,因为这些零件要发外做机加工。

1.5严格保证零件的下料精度,除有特殊要求按相关工艺文件注明的尺寸要求公差之外,其它未标明公差按船舶建造中的常规公差执行。

1.6法兰的钻孔一定要采取配对钻,孔径公差正负1mm。

2、小合拢部件装焊:
2.1单片主框架部件装焊应在专用胎架上进行,控制好方钢之间的高度差和连接角度。

装配前可以在平台上划出地样。

2.2小合拢部件装配前,应检验零件基准线的直线度,板材、型材的平直度。

如平直度不满足相关要求,须进行机械或火工校正,校正要求与总则相同。

2.3施工人员在装配前,应核对零件是否与图纸相符,对超差严重的零件要联系号料部门进行必要的返修;若负偏差严重时,反馈给工艺主管,以确定能否继续使用。

小合拢部件装配后的尺寸偏差严格按图纸要求。

2.4施工人员在装配时,装配间隙偏差要严格控制在2.0mm以下,如有局部超差,应用填焊或修割的方法加以修正。

方钢对接口均要求开60°的单面坡口,留根2mm。

坡口的形式及朝向如下图示:
2.5施工人员在部件装配好后,按图用油漆笔标记部件编号,并做好记录,质量检验部门要加强巡查,控制好装配质量。

2.6 装配好后,必须用油漆笔在小合拢件标上编号,画出小合拢组件的中线(CL)。

2.7小合拢部件焊接全部采用CO
气体保护焊,焊丝牌号CHT-711 Ø1.2mm,焊接时
2
焊接的焊接环境。

注意保持适合CO
2
2.8 焊接时,按图控制好角焊缝的焊角高度及焊喉,偏差不能超过图示要求的10%。

2.9每一部件装焊后均应校正、平直,平直度保证在标准允许的偏差范围内,才能转入下一工序—中合拢装配。

3、中合拢装焊:
3.1主框架装焊程序:
在平台划地样确定单跨着地位置→立主框架左跨→吊铅垂线、点焊、用斜撑定位→立主框架右跨→吊铅垂线、测量两跨距离、点焊、用斜撑定位→安装两条中间连接横梁→点焊定位、复测尺寸→QC报验→焊接、打磨→QC报验。

3.2吊臂装焊程序:
在平台划地样确定单跨着地位置→点焊固定吊臂左右臂杆→用横梁连接两臂杆、点焊→尺寸复测→QC报验→焊接打磨→QC报验。

4、附件安装、大合拢总装:
4.1 吊艇架主框架和吊臂结构完成后,按照图纸公差进行轴承支座、导向板、斜撑杆、围栏、液压眼板辊轴等附件的装焊,其中辊轴的轨迹平面度严格控制在2mm之内,且有不锈钢焊条施焊。

4.2 做折叠试验:做一个简易的、能固定吊艇架支座的工装;把主框架固定在工装上;用轴承把主框架和吊臂联接在一起;借助吊机上下摆动吊臂,看机构是否运行自如,是否有异样的声音;测量并记录相关尺寸。

附注:吊艇架大合拢零件大小参差不齐,极易漏装。

因此打砂之前要再次对照图纸全面检查一遍。

4.3应按施工图纸的要求,用锛子在合适的位置打上产品编号、铭牌等。

4.4完成上述工作后,测量并记录吊艇架的长度、宽度、对角线的长度及其零部件的安装尺寸,填写在检验图纸上,作为完工资料的一部分。

自检、互检合格后,向QC 提出报验。

5、无损探伤检测
吊艇架所有的对接缝要求100%UT探伤;所有的角焊缝要求100%MT探伤。

6、打砂
5.1打砂粗糙度达到Sa2.5级别。

5.2表面油漆要求涂喷均匀,无流挂、气泡、针眼、漏涂现象。

经QC部门检验合格后,收集相关材质证书,整理好吊艇架各项数据,填制相应的完工检验图表,连同无损探伤检测报告、油漆报告一起提交给业主和GL。
