二采区轨道巷开帮、挑顶、换支护施工安全技术措施

二采区轨道巷扩帮、挑顶、更换支护施工安全技术措施由于二采区轨道巷不能满足12210工作面运输要求,需要对二采区轨道巷进行扩帮、挑顶、更换支护,为了确保施工安全,特制定以下安全技术措施:一、施工概况(后附:巷道平面布置图)1、在二采区集中轨道巷36号测点至41号测点经行扩帮、挑顶、更换支护,将原来的架棚支护更改为锚杆、锚索、w钢带、挂金属网、联合支护。
挑顶、扩帮后巷道宽为3000mm,高为2400mm。
高冒顶区域改用架棚支护,上宽为3000mm,下宽为4200mm,毛高为2200mm,采用矿用11#工字钢。
2、扩帮、挑顶、更换支护施工总长度为278米。
3、巷道原为架棚支护,断面为梯形,上宽为2200mm,下宽为2600mm,高度为2000mm。
二、巷道技术特征及材料消耗表(后附:巷道巷道断面及支护图)1、二采区轨道巷技术特征2、锚杆参数3、锚索参数4、延米材料消耗三、施工方法1、从12210轨道联络巷开口处沿二采区轨道巷向风井方向施工。
2、采用风镐经行扩帮、挑顶、人工装矿车出渣。
3、将架棚支护更换为锚网支护,支护时回收一架棚子,立即经行锚网支护,不得超循环作业。
4、施工时,班、班必须将永久支护到位,下班后不准留有空顶、空帮。
四、作业形式及工艺要求1、施工前,先将电缆、信号线、监测线埋入底板0.2m以下,盖上皮带,再盖上渣。
供风、供水、排水管路必须用半圆木盖好,超出施工范围2m以外。
2、回收架棚支护的安全技术措施1)、每班必须有科级干部、队干部及瓦检员、安检员现场跟班指挥作业,负责全面安全管理,分工明确,各负其责。
2)、回收原有支护时,必须先检查木棚的稳固情况及周围顶板的完好情况。
若遇压力大,棚腿外鼓等情况时,应先进行卸压处理,顺棚腿先用洋镐刨松煤帮,顶部支护单体戴帽点柱后方可回棚。
3)、施工时,必须严格执行“敲帮问顶”制度,用长把工具处理完顶板、煤帮的隐患后方可施工。
4)、回棚前,先对回棚周围支护情况全面检查,发现不合格的支护要及时更换。
12506皮带巷拉底、扩帮、挑顶和加强支护11

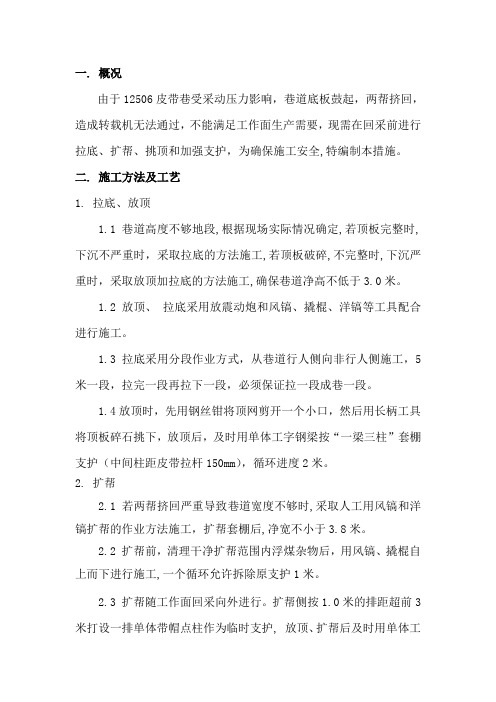

一. 概况由于12506皮带巷受采动压力影响,巷道底板鼓起,两帮挤回,造成转载机无法通过,不能满足工作面生产需要,现需在回采前进行拉底、扩帮、挑顶和加强支护,为确保施工安全,特编制本措施。
二. 施工方法及工艺1. 拉底、放顶1.1巷道高度不够地段,根据现场实际情况确定,若顶板完整时,下沉不严重时,采取拉底的方法施工,若顶板破碎,不完整时,下沉严重时,采取放顶加拉底的方法施工,确保巷道净高不低于3.0米。
1.2放顶、拉底采用放震动炮和风镐、撬棍、洋镐等工具配合进行施工。
1.3 拉底采用分段作业方式,从巷道行人侧向非行人侧施工,5米一段,拉完一段再拉下一段,必须保证拉一段成巷一段。
1.4放顶时,先用钢丝钳将顶网剪开一个小口,然后用长柄工具将顶板碎石挑下,放顶后,及时用单体工字钢梁按“一梁三柱”套棚支护(中间柱距皮带拉杆150mm),循环进度2米。
2. 扩帮2.1 若两帮挤回严重导致巷道宽度不够时,采取人工用风镐和洋镐扩帮的作业方法施工,扩帮套棚后,净宽不小于3.8米。
2.2 扩帮前,清理干净扩帮范围内浮煤杂物后,用风镐、撬棍自上而下进行施工,一个循环允许拆除原支护1米。
2.3 扩帮随工作面回采向外进行。
扩帮侧按1.0米的排距超前3米打设一排单体带帽点柱作为临时支护, 放顶、扩帮后及时用单体工字钢梁套棚支护,排距为0.8米一对。
3. 套棚3.1满足设计要求后,用“单体+工字钢梁”按“一梁三柱”套棚支护(中间柱距皮带拉条150mm),原则上棚距为0.8米一对,若顶板压力加大或棚梁正好在锚杆、锚索位置时,可根据现场实际情况适当的进行调整棚距。
套棚时,两单体挑梁端50㎜,单体距煤帮100㎜,并按照“帮三顶四”进行盘帮勾顶。
3.2 施工流程为:拉底→扩帮→立柱→放顶→上梁勾顶→升柱接顶4. 放震动炮工艺4.1打眼采用ZY-28型高频风钻,¢43mm柱齿钻头配长2米中空六角钎杆打眼,按验收员点好的眼位进行打眼,打眼前对风、水管路进行检查,发现问题及时处理。
煤巷扩帮、卧底施工安全技术措施(新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤巷扩帮、卧底施工安全技术措施(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes煤巷扩帮、卧底施工安全技术措施(新版)一、说明:七煤北翼轨道巷,由于施工时间较长,受压力影响,巷道底鼔、两帮有挤压现象,经研究决定需对此段巷道进行修复,修复工程量约166m,为保证修复时的施工安全,特编制本安全技术措施。
二、修复位置:原7104溜子道在72轨道巷开口点至7104材料道四角门。
三、施工要求:1、修复后的巷道规格为:净宽为3.2m,高度不低于2.2m。
2、卧底后巷道两帮必须刷齐。
3、加强顶板管理,失效锚杆、锚索必须及时补打,按规定要求及时打注锚杆、锚索,及时扶抬棚进行加固。
4、修复由外向里逐步进行,顶部出现漏顶、网兜的地方必须及时补打锚杆,漏顶面积较大的必须挂梁网打锚杆支护,并将金属菱形网重新连接好。
5、加强巷道工程质量管理,保证巷道的内在质量达到施工要求。
四、支护要求:1、采用锚网支护,锚索补强,然后扶抬棚加固。
帮部锚杆间排距800mm×800mm;顶部锚杆锚固力不得小于64KN(18MPa),扭距力不得小于100N.m,帮部锚杆锚固力不得小于30KN(10MPa),扭距力不得小于100N.m;在原锚索中间布置单排锚索,间距3.0m,锚索预紧力不得小于30Mpa;抬棚在巷道中间沿巷道方向单排布置,腿子用木料,梁子用11#工字钢,一梁两柱。
2、支护材料:锚杆采用φ18mm左旋无纵筋高强度螺纹钢,长度2200mm,尾部滚丝长100mm,配套快速安装螺母,并增加塑性减磨擦垫圈。
过中间机巷安全技术措施

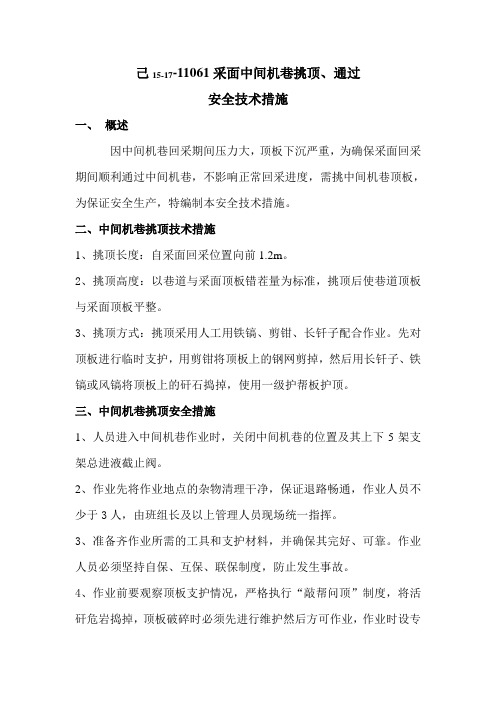

己15-17-11061采面中间机巷挑顶、通过安全技术措施一、概述因中间机巷回采期间压力大,顶板下沉严重,为确保采面回采期间顺利通过中间机巷,不影响正常回采进度,需挑中间机巷顶板,为保证安全生产,特编制本安全技术措施。
二、中间机巷挑顶技术措施1、挑顶长度:自采面回采位置向前1.2m。
2、挑顶高度:以巷道与采面顶板错茬量为标准,挑顶后使巷道顶板与采面顶板平整。
3、挑顶方式:挑顶采用人工用铁镐、剪钳、长钎子配合作业。
先对顶板进行临时支护,用剪钳将顶板上的钢网剪掉,然后用长钎子、铁镐或风镐将顶板上的矸石捣掉,使用一级护帮板护顶。
三、中间机巷挑顶安全措施1、人员进入中间机巷作业时,关闭中间机巷的位置及其上下5架支架总进液截止阀。
2、作业先将作业地点的杂物清理干净,保证退路畅通,作业人员不少于3人,由班组长及以上管理人员现场统一指挥。
3、准备齐作业所需的工具和支护材料,并确保其完好、可靠。
作业人员必须坚持自保、互保、联保制度,防止发生事故。
4、作业前要观察顶板支护情况,严格执行“敲帮问顶”制度,将活矸危岩捣掉,顶板破碎时必须先进行维护然后方可作业,作业时设专人观山,发现危险及时通知作业人员撤离。
5、人员进入中间机巷作业前,收取挑顶位置的一级护帮板后,关闭本架总进液截止阀。
6、挑顶时,刮板输送机必须处于闭锁状态。
7、作业地点风流中瓦斯浓度达到0.5%时立即停止作业,组织人员进行处理,待瓦斯浓度小于0.5%时方可继续作业。
8、挑顶时人员严禁站在挑顶区和通过挑顶区,挑顶时坚持从里向外的原则,人员站在顶板支护完好处,严禁空顶作业。
9、挑顶过程中,如出现顶板来压现象时,应立即停止工作,人员全部撤到支架内,待压力稳定后方可进行正常作业。
10、人员抬工字钢、液压单体支柱或其它物料时,两人配合顺肩作业,稳抬、稳放,严禁直接将工字钢、单体柱等扔在底板上,防止物料弹起伤人或损坏设施。
11、施工后,打开挑顶位置的一级护帮千斤顶护顶,并关闭一级护帮板进液截止阀和总进液截止阀。
扩刷安全措施

扩刷安全措施安装一采区主运巷皮带机,需要施工皮带机头配电点一、施工内容1、由南运输 -南回风一联巷,原来硐室拉底、扩帮2、开帮深度 5500mm ,宽度 6500mm ,高度 3200mm ;3、开帮段进行加强支护,顶锚杆规格①:18 X 2200mm帮锚杆规格:①18 x 1500mm锚索规格:①15.24 X 8000mm锚杆和锚索均采用捷马系列;4、锚杆间排距 800 X 800mm锚索间距1600mm5、开帮完成后及时喷砼,厚度120mm,强度C20二、顶板管理开帮段为全煤,每次开帮进度为 1.3米,不得空顶作业,必须使用临时支护,间距为 1.0米,开帮顺序,采取先上后下顺序进行。
先将帮部混凝土层处理掉,方能继续施工煤层。
三、开帮、拉底施工措施1 、施工前,必须向施工人员传达学习本措施,并签字,不参加学习者不得下井参加作业2、作业人员在进入工作面前,必须由段组长或有实践经验的老工人利用长柄工具进行认真的敲帮问顶,确定无异常后,方可进入工作面进行作业。
3、施工上部使用平台施工,平台为钢架组合结构,平台上固定金属板,作业人员在平台上工作时,必须系安全带,安全带另一端系在牢固地方。
4、开帮采用尖镐、风镐等工具进行。
5、开帮必须严格按要求进行施工,开帮后巷道保证巷道底板平整。
6、开帮的矸石(煤)采用人工装入皮带机外运至煤仓。
四、使用风镐的措施1、使用风镐前必须检查供风管路、连接装置牢固可靠,必须使用U 型销子,管路不得破碎损、漏风2、风镐在使用期间,必须保持清洁、完好、功效齐全、灵活可靠,进行日常维护和检修。
3、在使用风镐操作时,应摆动风镐,避免出现卡风镐尖情况。
4、工作前检查风管、风动工具,锹、镐等,必须保证使用可靠,风镐使用过程中出现卡钎现象时,要采用正确的方法进行处理。
严禁镐、锤等从侧面敲击风镐及风镐尖。
5、作业场所内工作时不准蛮干,要时刻注意附近设备、电缆、风、水管路,不能损坏6、如出现风动工具故障,影响作业时,必须及时向值班负责人汇报。
工作面二切巷回柱机硐室扩帮施工安全技术措施

工作面二切巷回柱机碉室扩帮施工安全技术措施随着煤矿智能化、自动化程度的提高和煤矿深入开采,工作面发生的各种安全问题也日益凸显。
其中,由于巷道发生突出、顶板下沉等原因引发的工作面二切巷回柱机碉室扩帮施工安全问题更加突出。
因此,针对这一问题,本文提出了以下技术措施。
1.工作面二切卷回柱机碉室施工前,要制定详细的工作方案在进行二切巷回柱机碉室施工前,要制定详细的工作方案,根据工艺流程规范施工。
要先进行地质勘探和数据分析,确定回柱机碉室规格尺寸,压力分布等关键参数。
制定安全措施,包括通风、水文水害处理、地质灾害处理、火灾防范、瓦斯等级管理等。
要对施工方案进行细致的讲解、布置和指导,提高工人安全意识和责任心。
2.加强对工作面各类设备的管理针对工作面的回柱机、掘进机、灌浆机等设备,要加强维修保养,定期进行检测和维护,提高设备的安全性能,减少故障率。
同时,对设备操作人员要进行培训和考核,保证其能熟练地操作设备,防止操作不当造成伤害。
3.严格施工过程中的安全措施在工作面二切巷回柱机碉室施工中,要严格执行“七不能”安全规定,即不能偏离计划、不能不生产不收工、不能超负荷工作、不能超速行驶,不能无证上岗、不能随意调换设备、不能不用安全绳等。
要加强现场管理,防止高处坠落和尘爆等事故发生。
4.加强瓦检工作在工作面碉室扩帮施工过程中,要加强对巷道内瓦斯含量的检测。
对于瓦斯含量超标的区域要及时进行处理,派遣专人排气和监控瓦斯浓度的变化。
对于巷道内其他部位的测量,要定期进行,确保瓦斯浓度在安全范围内。
5.设备安全防护加强在碉室扩帮施工中,要加强设备防护措施,避免设备间的碰撞、磨损等危险。
要将设备固定牢,以减少与瓦和煤体之间的磨擦,减少设备故障率,降低施工过程的危险。
综上,工作面二切巷回柱机碉室扩帮施工安全技术措施十分重要。
煤矿管理者和工人要加强安全意识,加强施工安全管理,确保施工过程中的安全性和稳定性。
煤矿扩帮安全技术措施方案及流程
煤矿扩帮安全技术措施方案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!煤矿是重要的能源资源产地,但也是事故频发的高风险行业之一。
巷道维修安全技术措施(1)
四、巷道维修施工安全技术措施1、施工队组严格按措施施工,施工前作业人员必须贯彻学习相关的安全措施和技术要求,学习考试合格后方可下井作业。
2、作业前,班组长和安检员先检查施工区域前后10米范围内的巷道顶、帮情况,确认无危险符合开工条件后方可下达施工指令。
3、施工前,进入工作面所有人员必须严格执行“敲帮问顶”制度,将帮、顶浮矸、危岩处理好,确认安全后方可作业。
5、施工前,先将风、水管路安设到施工地点,把施工所用的工具全部准备到位,将施工地点周围的杂物清理干净,找好退路。
6、施工前,先对施工地点前后10m范围顶板、帮部支护进行二次预紧,可采用临时支护方式进行顶帮加固。
7、施工前,用废旧皮带保护周边瓦斯、风水等管路及电缆信号线。
8、施工时,班组长现场指挥和安检员现场监管,明确施工人员的活动范围、设置警示标志或栅栏,严禁无关人员进入施工区域。
9、施工时,严格执行循环进度施工,维修地点至掘进工作面(或巷道停头位置)之间,不得有任何作业和人员。
同一巷道内只允许设置一个维修点,严禁分段同时作业,必须从外向里逐段维修,并采取措施保证人员撤退出口畅通。
10、施工时,需挑顶时,坚持先挑顶后刷帮,挑一排支一排的原则。
刷帮必须自上而下进行,先支护刷帮后暴露的顶板,再从上而下及时支护帮部。
严禁上一循环未支护完成,开始下一循环的工作。
11、扩帮时,将帮网解开一个小口,用2.5m长杆子撬掉活碴,扩帮后,及时补网并联接好,并及时进行永久支护。
12、巷道维修后确保维修巷道表面松动围岩清除干净,遇松动圈过大无法全部清除的,重新编制专项措施先注浆加固围岩。
13、需更换巷道支护时,在拆除原有支护前,必须先加固或联动邻近支护,拆除原有支护后必须采取临时支护措施,及时除掉顶帮活矸和架设永久支护。
遇倾斜巷道,必须设置防止矸石、物料滚落的防护网和防止棚架歪倒的措施。
14、维修区域(锚杆索支护的)必须配备力矩扳手、锚杆拉力计、锚索张拉仪等检测工具,并按要求进行锚杆索预紧力、锚固力及护表构件的安装质量,采用拉拔计检测过的锚杆必须标识、挂牌管理,同时对失效支护和安装质量不合格的重新补打。
完整版机掘挑顶措施
2#主变电所联络巷挑顶安全技术措施措施2#主变电所联络巷已施工完成,进入安装阶段,由于安装过程中,该巷道需走电缆,导致原巷道高度不够,根据矿方要求及安装需求,现需对该段巷道进行挑顶施工,为了保证施工安全和工程质量特制定如下施工安全措施:工程概况1、原设计施工巷道为宽5.84m、高3.27m的矩形巷道,全断面挑顶,挑顶高度为800mm,宽度5.84m,长度20mm。
2、挑顶帮位置:2#主变电所联络巷从变电所1号通道至2号缓坡副斜井。
3、施工要求:采用综掘施工,由2号缓坡副斜井开始后退施工,直至挑顶完成。
4、支护方式:支护采用锚网喷支护;支护参数同原设计一样,将原有锚网破坏,机掘挑顶,进行锚网支护。
附图:平面布置图二、施工方法采用EBZ160掘进机进行挑顶,从二号缓坡副斜井处开始挑顶,由前向后后退施工,每挑顶2米,开始进行锚网支护,以此类推进行施工;采用防爆装载机装矸,无轨胶轮车排矸。
三、施工安全措施(一)施工前准备工作1、所有入井人员必须经过安全资格培训,持证上岗2、施工前对需要挑顶的巷道进行清理,所有与施工作业无关的物料及设备全部回收或转移到安全位置。
3、施工时该巷道禁止通行,且在施工地点前后悬挂“前方施工车辆绕行”警示标志,做好警戒。
4、挑顶作业过程中严格按照《掘进作业规程》规定进行施工,发现异常及时支护。
6、挑顶过程中观察巷道的顶板及两帮的支护情况,严格执行敲帮问顶制度,及时进行临时支护。
7、施工作业地点及时进行洒水降尘。
8、施工过程中掘进机内、外喷雾全部开启,在大巷联络巷内4-3 煤东翼辅运巷至变电所之间设置喷雾,做好防尘工作(二)顶板管理1、工作面严禁空顶作业,掘进完成后必须及时进行支护。
2、施工过程中,当班班组长必须坚持敲帮问顶制度。
3、找顶工作必须遵守下列规定:①找顶工作应有当班班长和1名有经验的人员担任,一人找顶、一人观察顶板和退路。
找顶人应站在安全地点,观察人应站在找顶人的侧后面,并保证退路畅通。
工作面回风联巷局部挑顶施工安全技术措施
三、安全技术措施 1 、保证挑顶施工后巷道净高符合设计要求。 2 、施工现场必须有项目部现场跟班领导 3 、迎头严禁多人施工,进入工作地点,施工队长及班组长必须对施工现场支护情况 进行检查,人员要站在支护牢固安全处,清理好退路。对施工地点要严格“敲帮问顶” ,并 观察顶帮岩石滑纹情况,找掉顶部活矸,确认无安全隐患后方可进行施工。发现问题及时 处理。 4 、4101 工作面回风联巷为锚网索喷支护,施工时除去开裂的浆皮,解开金属网,卸 掉托盘,放出活矸浮岩,使用铁镐及钎子进行挑顶。将下沉的矸石处理掉,达到设计尺寸 要求。锚杆、钢绞线外露长度超过规定时及时进行处理。
5 、挑顶时必须设专人照看安全,派专人到挑顶段以外两头站岗,不准人员进出或逗 留,挑顶要由一端到另一端的顺序逐排进行。
6 、施工时,挑一排支护一排,严禁多刷,挑顶后及时将原锚杆、锚索涨紧破落的矸 石必须及时清理干净,使巷道整洁畅通。
7、加强补联网质量,联网间距不大于 150mm ,岩石破碎处扣扣相连,金属网必须 紧贴岩面。
一、说明 4101 工作面回风联巷 25°上山处局部由于顶板岩层破碎、酥软,造成巷道顶板下沉
200mm ,下沉区域长度 25 米。故需进行挑顶处理。为保证施工的安全顺利进行,编写本 措施如下:
二、施工方法及准备工作 进行挑顶处顶部原是采用Ф20*2700mm 的锚杆进行支护,锚杆支护间排距为 800*800mm ,采用Ф17.8*7300mm 的锚索支护,锚索支护间排距为 1600*2400mm ,并采 用Ф6mm 的钢筋焊制的钢筋网进行铺设支护,规格为 900* 1700mm。
1 、施工前搭设好施工平台,由于施工区域处于斜巷位置,平台要架设牢固,棚腿必 须安设在硬实底板。施工平台可采用φ50mm 管子用卡子卡牢,或用 8#铁丝双股绑扎。前、 后、左、右用斜撑扎入底板,上覆厚度不小于 8mm 的木板。人员站在木板上操作,要站 稳踏牢,防止摔伤。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
副立井东矸石巷扩帮、挑顶安全施工技术措施
为解决副立井东矸石巷行人安全、检修等需要,经矿研究决
定对矸石巷皮带机尾、机头处的原巷道进行扩帮、挑顶。
1、 矸石巷皮带机尾的一采区皮带西帮扩帮:长5米、高
2.2米、深1.2米(原2.8扩至4米)。扩至矸石巷转弯处
按与矸石巷北帮向北36°夹角扩帮。
2、 矸石巷皮带机尾南帮扩帮:长4米、高2米、深0.5
米(原2.7扩至3.2米)。
3、 矸石巷皮带机头处北帮扩帮:长4米、高2.6米、深
0.8米(原3.2扩至4米)。
4、 矸石巷皮带机尾挑顶:长2.9米、高0.6米、深1.2
米。
见附图,为了确保安全施工,特制定此安全施工技术措施:
一、安全技术措施
1、该巷道刷扩采用风镐施工刷扩、挑。破煤后,人力用刮板
运输机运出。施工前,首先必须撤去附近的机电设备、风水管路,
保护好电缆、设备等。
2、对刷扩、挑处原有巷道,首先要加强支护。刷扩、挑前,
先剪掉钢筋网,不能拆的过大,允许范围0.5米—0.8米之间,
然后再刷扩、挑,刷扩长度1m、宽1.5m时,立即铺网、上钢筋
梯、打锚杆。
3、刷扩后,距原巷道0.3m打第一排锚杆、锚索。锚杆间、
排距0.8m、0.8m,锚索间距与原巷道锚索间距1.2m。金属网连
接,用14#铁丝双股联两道,每道连接间距0.2m,帮网顺帮铺到
底板,第一根帮锚杆距顶板0.3m,以下按0.8m布置。巷道拐角
处用金属网包起来,连接牢固,上下用2道钢筋梯包角打锚杆。
其锚网索规格与15107运输顺槽相同。
4、施工人员进入工作地点先检查顶帮,处理好危岩(煤)块,
然后再工作,并坚持经常敲帮问顶,严禁空顶作业。
5、开始刷扩时,刷扩人员要站稳,靠一侧刷扩,根据巷道高
度一层一层的刷扩,刷到顶板后,开始铺网、上钢筋梯、打锚杆,
依次循环,直至刷扩到位为止。
6、施工人员严禁站在1500400米皮带上,必须安置好安全的
支架或皮带过桥,以防突然开皮带,造成事故。
7、挑顶施工前,首先在皮带上搭架,保证皮带支架不受到压
顶石块的损坏。
8、用风镐剔出的喷浆料破碎后进入矸石仓,剔出的网片、锚
杆严禁进入矸石仓,由施工人员带到指定地点统一装矿车外运。
二、保证措施
1、刷扩保证措施:
①施工人员进入工作地点详细检查,安装好风水管路,确保
刷扩施工安全。
②按照设计规定,刷扩达标。
③施工中,不断的排查治理隐患,确保人身安全。
④施工完毕后,将工作地点浮矸、浮煤、杂物全部清理干净,
卸载点周围浮矸、浮煤、杂物清理干净。
2、挑顶施工保证措施
①开始拆网,必须小心谨慎,边拆边去掉松动的顶板石块,
以防掉下伤人。
②拆网由小到大,保证施工安全,拆完后,首先,检查顶板
是否还有松动石块,确认安全后,方可开始压顶。
③压顶时,必须有专人看护,以防风镐在施工中把其它石块
松动、掉下。
三、强制执行措施
1、进入工作地点严格执行“先检查,后工作”的制度。
2、使用风镐作业前,详细检查风镐是否完好,风镐不能带病
作业。
3、严格执行经常性的“敲帮问顶”制度。坚决杜绝空顶作业。
施工时,必须有安全员和班组长在场,现场指挥。工作中,安全
员、班组长随时观测施工地点顶部异常变化发现问题及时处理和
汇报,防止意外情况发生。
4、本措施未涉及的内容,执行作业规程中的有关规定。
四、培训措施
1、所有施工人员认真学习本措施,并参加考试合格后,才能
上岗。
2、施工中,工人,必须是具有多年经验的工人组成。带班长
必须是负责的安全管理人员,必须是具有安全意识强、技术熟的
人员,要不断的指导施工人员,严格按照操作规程进行作业。
3、本措施有不尽之处,要严格按照《煤矿安全规程》有关规
定执行。
会 审 意 见
会审单位及人员签字:
技术科: 年 月 日 调度室: 年 月 日
通防科: 年 月 日 安监处: 年 月 日
机电科: 年 月 日 安全矿长: 年 月 日
生产矿长: 年 月 日 机电矿长: 年 月 日
施工方: 年 月 日 编制人: 年 月 日
巍山煤业有限公司
副立井东矸石巷扩帮、挑顶
安全施工技术措施
施 工 单 位: 建 峰 掘 进 队
编 制 人: 张 志 杰
单位负责人: 魏 四 牛
施 工 时 间: 2011年5月13号
