北翼压风机房更换安装2#空压机施工方案及施工安全技术措施
2021版风井场地压风机房设备安装安全技术措施

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改2021版风井场地压风机房设备安装安全技术措施Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes2021版风井场地压风机房设备安装安全技术措施一、工程概况由煤炭工业太原设计研究院设计我公司承揽安装的新元二期韩庄风井场地压风机房设备安装工程即将开工。
为了保证工程的安全、高效、顺利的进行,特编制本措施,待审批后,要严格执行。
安装期间,项目部工程负责人和安全负责人要严格按照本措施对安装工作进行监督检查。
二、主要工程量及技术参数1、SA-250W-10kV型螺杆空气压缩机4台重量:6.8t排气量:42m3/min工作压力:0.75MPa电动机:N=250W产地:北京复盛机械有限公司2、C-6/0.8储气罐4台公称容积:6m3工作压力:0.8MPa单重:约1.5t产地:北京复盛机械有限公司3、SQD-3型手动单梁起重机1台起重量:10t跨度:9m4、管道φ273*715m、φ108*445m、配套各种阀门17个三、施工前准备工作1、熟悉图纸及设备随机资料,明确施工内容,掌握施工方法,要对施工中可能存在的问题进行预测,并与甲方协调解决。
2、提前落实到货设备外形尺寸及重量,做好设备运输前的准备工作。
3、工地技术员对到货的设备要及时会同甲方有关人员及监理进行开箱检查,作好详细的记录。
对所有进场的设备和材料进行(开箱)检查,认真清点并做好详细的记录。
注意随机资料的收集,及时进行工序报验。
做好到货设备的成品保护,防止丢失、损毁。
4、技术员在开工前应严格检查施工工具是否准备齐全,绳扣、倒链是否完好,并做好记录。
压缩机、风机、泵安装工程施工及验收规范2

压缩机、风机、泵安装工程施工与验收规X(3)第四章泵第一节一般规定第4.1.1条本章适用于离心泵、井用泵、立式轴流泵与导叶式混流泵、机动往复泵、蒸汽往复泵、计量泵、螺杆泵和水环式真空泵的安装。
第4.1.2条应检查泵的安装根底的尺寸、位置和标高并应符合工程设计要求。
第4.1.3条泵的开箱检查应符合以下要求:一、应按设备技术文件的规定清点泵的零件和部件,并应无缺件、损坏和锈蚀等;管口保护物和堵盖应完好;二、应核对泵的主要安装尺寸并应与工程设计相符;三、应核对输送特殊介质的泵的主要零件、密封件以与垫片的品种和规格。
第4.1.4条出厂时已装配、调整完善的局部不得拆卸。
第4.1.5条驱动机与泵连接时,应以泵的轴线为基准找正;驱动机与泵之间有中间机器连接时,应以中间机器轴线为基准找正。
第4.1.6条管道的安装除应符合现行国家标准?工业金属管道工程施工与验收规X?的规定外,尚应符合以下要求:一、管子内部和管端应清洗干净,去除杂物;密封面和螺纹不应损伤;二、吸入管道和输出管道应有各自的支架,泵不得直接承受管道的重量;三、相互连接的法兰端面应平行;螺纹管接头轴线应对中,不应借法兰螺栓或管接头强行连接;四、管道与泵连接后,应复检泵的原找正精度,当发现管道连接引起偏差时,应调整管道;五、管道与泵连接后,不应在其上进展焊接和气割;当需焊接和气割时,应拆下管道或采取必要的措施,并应防止焊渣进入泵内;六、泵的吸入和排出管道的配置应符合设计规定。
当无规定时,可按本规X附录二的规定进展。
第4.1.7条润滑、密封、冷却和液压等系统的管道应清洗干净保持畅通;其受压局部应按设备技术文件的规定进展严密性试验。
当无规定时,应按现行国家标准?工业金属管道工程施工与验收规X?的规定执行。
第4.1.8条泵的试运转应在其各附属系统单独试运转正常后进展。
第4.1.9条泵应在有介质情况下进展试运转,试运转的介质或代用介质均应符合设计的要求。
第二节离心泵第4.2.1条泵的清洗和检查应符合以下要求:一、整体出厂的泵在防锈保证期内,其内部零件不宜拆卸,只清洗外表。
北风机配电室安装施工安全技术措施(正式)

编订:__________________单位:__________________时间:__________________北风机配电室安装施工安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5974-28 北风机配电室安装施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
北风井高低压开关柜,现已到位,需要安装、接线、调试,特制定此措施。
一、施工组织本次施工由机电运输部统一指挥,机电运输部副部长刘松岭为本次施工的具体协调工作与技术监督;机一队组织相关人员进行施工,机一队队长周千里为安全负责人,副队长郭永增为现场施工具体负责人;施工时间:20xx年12月11日至20xx年12月25日。
二、施工步骤1、施工前,由机一队负责将施工所需的各种工具、材料、设备、防护用具等要提前运送到北风井施工现场。
2、所有参加施工人员必须认真学习本措施,要熟悉安装顺序及安装工艺、注意事项等,未经学习不得参加施工。
并且佩戴合格的安装工具,注意力集中,听从指挥,不了解和不清楚的,要请示,切忌蛮干。
3、前期准备工作要充分,照明、走线路径、挂电缆钩、打眼进膨胀丝等。
4、先接11面高压柜的母线,然后在电缆沟内接电缆到变频启动柜,并设计铺设线路、拉线、挂电缆钩。
5、在厂家的指导下,对变频启动柜进行接线。
6、从高压柜馈出线到变压器,再到低压柜,从低压柜馈出线到操作电源。
螺杆压风机安装安全技术措施

仅供参考[整理] 安全管理文书螺杆压风机安装安全技术措施日期:__________________单位:__________________第1 页共4 页螺杆压风机安装安全技术措施为满足我矿井下压风的需要,经矿研究并报请集团公司同意新增一台SAV300-8W的螺杆空压机,更换原一台4L-20/8的空压机。
现新机已到货,近日将其安装好。
为确保空压机安装的顺利进行,特制订如下安全技术措施:一、人员组织:以机电队为主,通修队派人协助。
二、安装顺序:1、由于新装空压机负荷大,一台315KVA变压器不能满足要求,现采用两台315KVA变压器并联运行,所以现有变压器平台加宽,保证两台变压器的放置位。
2、压风机电源改造完成后,则将原1#压风机、风包拆除,拆下的零部件必须分类存放,不得丢失,同时拆下的压风机不得堆放在空压机房。
3、因新到的压风机体积较大,现空压机机房门框不能通过,因此要将空压机房的通道扩大至新压风机能够进去为止,同时风包房的围墙也要拆除,以利风包顺利进入,全部安装工作完成后则重新恢复好。
4、新到压风机为一整框柜式,安装时不需要重安设基础螺栓,但安装位置必须保持水平。
因此原先的压风机机座用风镐凿平,并用水泥硬化。
三、安装安全技术措施:1、压风机从车间通往压风机房用大型平板车。
2、设备与车体用足够强度螺栓连成整体,再用铁丝捆绑牢靠,整体装载平稳结构坚固。
第 2 页共 4 页3、压风机在拖运及卸载过程中,必须保持平稳,严禁侧翻和倾斜。
4、起吊压风机时,采用5吨吊葫芦,起吊用的钢丝绳直径必须大于或等于12.5mm,同时,钢丝绳只能穿在底座的吊耳孔。
5、卡成圈的钢丝绳卡子每处不能小于2个,且必须卡紧。
6、起吊作业时,现场人员必须站在安全位置,并指定专人负责指挥,起吊过程随时注意吊葫芦有无卡阻,绳卡有无松动,钢丝绳有无异常等。
发现隐患必须停止起吊,妥善处理后方可进行。
7、采用三角架时,三角架脚必须凿好脚窝,每一根脚处站立一人,起吊过程中防止三角架滑动。
压缩机风机泵安装工程施工及验收规范

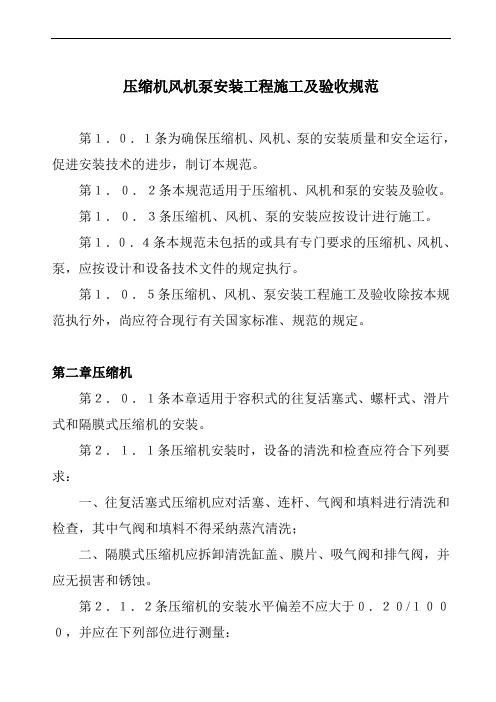

压缩机风机泵安装工程施工及验收规范第1.0.1条为确保压缩机、风机、泵的安装质量和安全运行,促进安装技术的进步,制订本规范。
第1.0.2条本规范适用于压缩机、风机和泵的安装及验收。
第1.0.3条压缩机、风机、泵的安装应按设计进行施工。
第1.0.4条本规范未包括的或具有专门要求的压缩机、风机、泵,应按设计和设备技术文件的规定执行。
第1.0.5条压缩机、风机、泵安装工程施工及验收除按本规范执行外,尚应符合现行有关国家标准、规范的规定。
第二章压缩机第2.0.1条本章适用于容积式的往复活塞式、螺杆式、滑片式和隔膜式压缩机的安装。
第2.1.1条压缩机安装时,设备的清洗和检查应符合下列要求:一、往复活塞式压缩机应对活塞、连杆、气阀和填料进行清洗和检查,其中气阀和填料不得采纳蒸汽清洗;二、隔膜式压缩机应拆卸清洗缸盖、膜片、吸气阀和排气阀,并应无损害和锈蚀。
第2.1.2条压缩机的安装水平偏差不应大于0.20/1000,并应在下列部位进行测量:一、卧式压缩机、对称平稳型压缩机应在机身滑道面或其它基准面上测量;二、立式压缩机应拆去气缸盖,并在气缸顶平面上测量;三、其它型式的压缩机应在主轴外露部分或其它基准面上测量。
第二节解体出厂的往复活塞式压缩机第2.2.1条压缩机组装前,设备的清洗和检查应符合下列要求:一、零件、部件和附属设备应无损害和锈蚀等缺陷;二、零件、部件和附属设备应清洗洁净;清洗后应将清洗剂和水分除净,并在加工面上涂一层润滑油。
无润滑压缩机及其与介质接触的零件和部件不得涂油;气阀、填料和其它密封件不得采纳蒸汽清洗。
第2.2.2条压缩机组装前应检查零件、部件的原有装配标记;下列零件和部件应按标记进行组装:一、机身轴承座、轴承盖和轴瓦;二、同一列机身、中体、连杆、十字头、中间接筒、气缸和活塞;三、机身与相应位置的支承架;四、填函、密封盒应按级不与其顺序进行组装。
第2.2.3条在组装机身和中体时应符合下列要求:一、将煤油注入机身内,使润滑油升至最高油位,连续时刻不得小于4h,并应无渗漏现象;二、机身安装的纵向和横向水平偏差不应大于0.05/1000,其测量部位应符合下列要求:1.卧式压缩机、对称平稳型压缩机的横向安装水平应在机身轴承孔处进行测量,纵向安装水平应在滑道的前、后两点的位置上进行测量(图2.2.3);2.立式压缩机应在机身接合面上测量;3.L型压缩机应在机身法兰面上测量。
沙曲矿生产现状简介5.25

华晋焦煤有限责任公司沙曲矿现状简介沙曲矿是华晋焦煤有限责任公司在离柳矿区建设的第一对矿井,于1994年12月开工建设,2004年11月通过国家发改委组织的验收,正式投产。
矿井设计、核定生产能力300万吨/年。
一、矿井井筒部署情况(一)矿井投产时井筒部署情况矿井投产时有井筒数量6个,其中:4个进风井、2个回风井。
副立井、主斜井、2#斜井、北进风立井为4个进风井筒,1#回风斜井为南翼采区回风服务,北回风立井为北翼采区回风服务。
(二)通风系统技术改造后井筒部署情况2007年开始,沙曲矿进行通风系统技术改造工程,主要是在矿井南翼白家坡工业场地新增白家坡进、回风立井,专为南翼采区通风服务;在矿井北翼下龙花垣工业场地新增下龙花垣进、回风立井,专为北翼采区通风服务;南北两翼新增进、回风立井与矿井原系统贯通后形成分区式通风系统。
目前,通风系统技术改造工程已全部竣工。
北翼大巷从副立井井底车场向北延展至下龙花垣进、回风立井处,长度约6800m;南翼大巷从副立井井底车场向南延展至白家坡进、回风立井处,长度约3500m。
全矿井井筒数量10个,其中6个进风井、4个回风井。
为适应一矿变两矿生产需要,沙曲矿在主斜井工业场地开凿二号主斜井。
二号主斜井自2009年10月开工建设,担任沙曲二矿出煤、进风任务。
斜井设计长度为1222.8m,目前已施工1000m,剩余222.8m,预计本年度10月份全面完成井筒开凿工程。
届时,全矿井井筒数量将达到11个,其中7个进风井、4个回风井。
二、采掘布局情况矿井采用主斜井、副立井混合开拓方式。
全井田划分为两个水平,其中第一水平开采上组山西组2#、3#、4#、5#煤层,水平标高为+400m,第二水平开采下组太原组6#、8#、9#、10#煤层,水平标高为+200m。
两个水平之间采用暗斜井联络方式。
矿井目前生产水平为+400m水平,矿井以位于井田中央的南北工业场地为中心,呈南、北两翼开拓的布局,在+400m水平向南、北两翼各开凿三条大巷,分别为+400m水平(南、北翼)胶带运输大巷、+400m 水平(南、北翼)辅助运输大巷和+400m水平(南、北翼)回风大巷。
风压设备安装工程施工方案
xx有限公司xx风压设备大修安装工程施工方案编制:审核:批准:xx公司二O一一年十一月目录1.工程概况 (2)2.编制依据 (3)3.施工工艺 (3)4.更换6个储气罐的施工 (10)5.质量保证措施 (17)6.施工进度计划 (20)7.现场劳动力及机具需用计划 (21)8.安全、环境与健康(HSE)管理措施 (22)9.交工验收 (23)1.工程概况xx编组站位于xx市北郊xx镇北端,空压设备大修工程具体工程内容包括上行风管路管道改造、上行工区更换6个10m3的储气罐、上下xx冷却水池改造、以及水池挡雨棚更换及整体系统调试。
在贵司领导和电务处技术科的大力支持下、车间人员的配合下,我司圆满完成了2008年度上、下行xxDN133主风管大修工作,保证了主风管供风的安全;2009年我司完成了对下行xx的DN40支风管及水循环冷却系统设备等风压设备进行大修;2010年完成了上下行xx冷干机的改造及上行xx工区水泵、冷却塔的更换。
一、本次工程施工的主要内容有:1)、更换6个10m3的储气罐,及相关DN150管道改DN125,DN150的阀门改成DN125的阀门。
2)、上行xx道岔风管路更换,包括管道上的阀门也要更换。
3)、上下行xx工区的二个冷却水池改造。
4)、上下行xx工区水池的雨棚更换。
5)0、下行xx风管路管沟踏陷,红砖砌筑修复。
6)、系统调试工作:安装完毕后对供风系统、风管路系统进行试验调试。
二、本工程施工要点及难点:a)、因旧的空压管道仍在工作中,管内保有压力,拆除前必须卸压,以免造成安全事故;b)、6个储气罐的运输、拆卸、安装的安全措施为该项目的施工重点及难点。
c)xx是华南地区重要编组站,本工程进行过程中编组站不停产,施工人员在有列车驶过的轨道旁工作,所以安全问题十分重要;d)、部分空压管道埋在轨道下,需开挖轨道基础,开挖前必须联系工务相关人员,签订相关的安全协议,了解轨道结构及注意事项,控制开挖的坡度、宽度及深度,不影响轨道的正常运作;e)、该工程与溜放作业同时进行,可能会影响相邻股道的作业,所以人身安全控制难度较高,施工必须做好充分的准备和预想,有车作业时,及时下道避让。
安装新风井2#风机电机施工安全技术措施
安装新风井2#风机电机施工安全技术措施一、准备工作:1.提前检修好起重梁、绳扣、手拉葫芦等起重工具。
2.提前将运电机的轨道接到风井房北门平台处,并检修好运输平车。
3.提前将牵引小绞车安装在新风井房南侧,并接好电源。
4.提前准备好各种施工工具。
5.提前检修好电机轴瓦、油环和地脚螺丝等。
6.提前将2#风机检修好,保证在检修期间安全运转。
7.提前准备好千分尺、水平尺、角铁、密封胶、汽油、铅丝、刮刀、剪刀等施工工具。
8.提前准备好0.5mm 、1mm、2mm、1.5mm及的铜皮。
9.提前将室内的照明灯安装好,保证检修时照明充足。
10.提前准备两桶46#美孚机械油并运至现场。
11.提前联系地测科测量主轴水平人员,做好测量主轴水平准备工作。
二、施工步骤:1.电机运到新风井房北门处,利用吊车吊电机轴及托架平稳的吊运到平车上方。
2.在平车上稳好电机后,利用南侧11.4kw小绞车平稳的牵引平车,将平车牵引到2#风机电机起重梁正下方。
3.使用两台10吨和两台5吨手拉葫芦起吊电机轴,将电机轴倒吊到电机电机座上方。
4.松手拉葫芦将电机定子放在原始位置,继续松手拉葫芦将电机转子轴落在电机座上。
5.机工安装电机轴轴瓦及上端盖,紧固瓦座螺栓。
6.地测科测量人员对电机轴水平度进行测量,并记录数据。
7.电工使用塞尺测量电机定子和转子之间的间隙,在定子底座通过加减铜皮调整定子与转子的间隙。
8.使用兆欧表摇测电机绝缘,并做好记录。
9.间隙及绝缘值符合要求后,电工接电机电源线。
10.接好电源线后,检查有无遗落工具,无误后,给2#电机送电,点动电机,查看电机旋转方向是否正确。
11.无误后,电机空运转1小时,观察电流是否正常,并做好记录。
12.无误后,停2#电机电源,将电机轴与风机主轴使用连接螺栓连接,并安装制动闸。
13.安装完毕后,机工打开2#风筒检修孔,调整扇叶角度到密闭,使2#风机扇叶运行时不带负载。
14.调整好后,回收施工工具,并检验其他各部位,确认无问题后,进行盘车不少于两周。
风机更换机电安装安全技术措施
风机更换机电安装安全技术措施制定部门:某某单位时间:202X年X月X日封面页风机更换机电安装安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《风机更换机电安装安全技术措施》正文如下:风机更换机电安装安全技术措施随着我公司井下通风距离的增大,公司的BDK60-6NO14A主要通风机,已不能满足今后生产的通风要求,经公司研究决定将原来的两台BDK60-6NO14A主要通风机更换为矿用防爆对旋FBCDZ-90KW*2两台。
由于通风机是矿井的l肺脏l,风机及低压开关柜的更换时间的长短直接影响到矿井安全,并且安装的质量直接关系到矿井的通风能力和稳定性、经济性,只有好的安装质量才能保证风机的工况处于经济运行状态,保证风机的安全可靠运行。
为保证此工程的顺利施工以及取得较好的安装质量,特编制本措施。
所有参加施工人员必须认真学习、签字后方可参加施工。
一. 安装工程内容(一).供电系统形成1、安装两台KBSG-400型矿用隔爆干式变压器2、敷设一回路长800米MVV-3X150架空电缆,二回路LGJ-3X150架空线.3、安装变频柜(二)地面机房及风硐改善1、风硐浇筑2、基础浇筑3、盖建通风机值班室4、浇筑箱变及基础平台(三)安装主通风机1、安装1#通风机2、安装2#通风机二、施工安全技术措施(一)供电系统安全技术措施1、变压器吊运时,应将重物活动附件拆下或认真固定好,防止吊运过程中附件变位,造成重心变化而发生意外。
2、设备起吊时,在起吊离地后应停止起吊,进行全面检查无问题后方能继续起吊,为防止设备起吊摆动或转动事先系好溜绳。
3、起吊的指挥信号事先要统一,指挥应一人为主,起重操作人员如遇指挥信号不明或×时应暂时停止动作,待信号明确或√后再进行操作,对来自任何方向的危险信号均应采取果断措施防止事故的发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
北翼压风机房更换安装2#空压机 施工方案及施工安全技术措施 时间: 地点:北翼压风机房 施工负责人:张春芳 安全监护人:张建华 金平新 队负责人:张文俊 技术负责人:陈跃武
北翼机运队 2012年9月1日 一、施工内容: 将北翼压风机房2#活塞式空压机更换安装为LGD250/347JT5型喷油螺杆式空压机,并投入运行。 二、施工方案: 1、拆除原2#空压机。 2、在原2#空压机位置处浇注新2#喷油螺杆压缩机混凝土安装平台, 平台高度约200mm,平台边沿距压缩机机组边沿均约300mm。平台做好后,凝固约10天才准安装新空压机。 3、停压风,停高压后,拆除原2#空压机高压开关柜,安装新2#喷油螺杆压缩机高压开关柜,并连接好高压母线。 4、根据新2#空压机机组柜宽度破压风机房北屋大门边框,以使新2#喷油螺杆压缩机顺利进入。 5、拆除压风机房北屋大门前搭设的支架后,利用16吨汽吊,Φ21.5mm钢丝绳绳扣将新2#喷油螺杆压缩机吊起,将机组柜体宽度方向对准大门后,下落安放在铺设好用3吋钢管做成的滚杠上。 6、沿新2#喷没螺杆压缩机进入压风机房方向挂好两台5吨倒链,利用Φ18.5mm钢丝绳绳扣连接好压缩机机组柜体和倒链,使压缩机机组沿滚扛被牵引入压风机房内。 7、新2#喷油螺杆压缩机机组柜体被整体牵引入压风机房内后,按照写好的在平台上的安装位置,利用两台5吨倒链,Φ18.5mm钢丝绳绳扣和滚扛将新2#空压机牵引上安装平台安放妥当。 8、新2#喷油螺杆压缩机在安装平台上放置好后,施工人员严格按照使用说明书的安装要求和压风机房内的管线布置状况联接好冷却水管路、排气管路和电气主回路和控制线路,在压缩机油气分离器内加注专用压缩机油至规定油位。 9、新2#喷油螺杆压缩机管线全部安装连接好后,试运转前,施工人员应对压缩机机组内外,高压开关柜内外对照使用说明书进行认真详细的检查,发现问题应立即进行处理。、 10、检查一切无误后,操作人员在压缩机制造厂家“无锡压缩机股份有限公司”技术人员具体指导下,对照“固定式喷油螺杆压缩机使用说明书”和“LGD(200-280)、34T系列喷油螺杆压缩机仪控系统说明书”中的操作要求,送上高、低压电源无异常情况下,正确操作高压开关柜和仪控柜操作起构,启动喷油螺杆式压缩机进行试运行。 11、试运行过程中,相关施工人员应密切注意观察压缩机试运行状况,发现异常情况应立即停机停电后进行处理,处理好后再次启动压缩机进行试运行,严禁压缩机带病运行。 12、试运行过程不得少于2小时,试运行一切正常后,得到压缩机制造厂家技术人员同意后,方准投入正常运行。施工结束后,施工人员清理干净施工现场,做好新空压机运行记录。 三、停压风影响范围 1、北翼副井各水平井口及矸石山排矸系统。 2、-320水平各使用压风地点。 四、高、低压供电系统停、送电操作顺序 (一)、高压供电系统停、送电操作顺序 开始停电前,首先确认北翼压风机房各台压风机由一回路供电,一回路墙壁隔离刀闸处于闭合状态,二回路墙壁隔离刀闸处于断开状态,然后严格按下列顺序进行停电操作。 1、停送高压一回路时 停电顺序: 首先停止压风机房各台压风机运行,然后停各台压风机高压开关柜负荷油开关→停各台压风机高压开关柜隔离刀闸→断开各台压风机墙壁隔离刀闸→断开高压一回路墙壁隔离刀闸→停月台变电站月23板负荷油开关→停月台变电站月23板隔离开关。 送电顺序 送电顺序与停电顺序相反进行。 2、停、送高压二回路时 停电顺序 在北翼压风机房确认高压二回路墙壁隔离刀闸处于断开状态后,停月台变电站月20板负荷油开关→停月台变电站月20板隔离刀闸。 送电顺序 送电顺序与停电顺序相反。 高压一、二回路送电时,注意使压风机房高压一回路处于合闸供电状态,高压二回路处于断开状态,严禁一、二回路同时合闸供电。 (二)、低压供电系统停送电操作顺序 开始停电前,首先确认低压一回路处于合闸供电状态,低压二回路处于断开状态,然后严格按照下列顺序进行操作: 停电顺序 北翼压风机房各台空压机停止运行后,停低压盘上各台压风机各负荷刀闸→停低压盘上低压一回路总开关刀闸→停北翼地面变电所低压盘上控制压风机房低压一、二回路电源的刀开关。 送电顺序 送电顺序与停电顺序相反。 低压送电时,注意使压风机房低压盘上低压一回路总开关刀闸处于合闸供电状态,低压二回路总开关刀闸处于断开状态,严禁低压一、二回路同时合闸供电。 五、施工安全技术措施 1. 停电停压风施工前,施工负责人必须首先同矿调度室联系,矿调度室同意后,方准开始停电停压风施工。 2. 停压风前,施工负责人通知北翼调度员,由北翼调度员负责通知2.8米绞车司机和北翼副井各水平井口信号把勾工停止提升,同时通知北翼地面电机车组和-140运一、-320运二井下运输调度,停压风期间,禁止向北翼井口顶车。 3. 拆卸原2#空压机时,首先拆除机体外围管线,仪器仪表和空气滤清器等附属设施,拆卸下来的物体不可随意丢弃,严防丢失,应妥善放置,注意保存。 4. 拆卸原2#空压机机体时,应立好人字抱杆,并用Φ30mm棕绳将人字抱杆绑扎好,将棕绳两端 5. 起吊施工前,施工负责人应认真检查起吊用的导链、钢丝绳绳扣、卸扣等是否完好,完全 系数是否足够,发现问题处理,严禁起吊设施超过额定载荷使用。 6. 起吊过程中,施工人员严格起吊作业常规措施执行,由专人负责指挥,一人发号施令,其余人员不得乱发号令,严禁在起吊物下行走或停留,不得将手脚伸入起吊物下。 7. 拆卸原2#空压机机体时,应按照安装相反顺序进行拆卸,拆卸同步电机时,先拉出定子部分,然后将转子从主机曲轴轴头上拆卸下来,将原2#空压机机体各部及同步电机定、转子拆卸下来后,各部应妥善放置,底下垫以方木或木板,拆卸过程中不得蛮干,不得强行拆卸,严禁损坏同步电机定、转子和空压机机体各部。 8. 原2#空压机拆卸工作结束后,应及时将拆卸下来的各部运出压风机房,为安装新2#喷油螺杆式压缩机清理好场地,将安装新2#空压机位置进行清理后,测量出安装面积位置,定好标记后用木板立盒子板,然后按照1:1:1的比例将水泥、沙子、石子搅拌好后进行浇注,制作安装新2#空压机的平台,平台高度距周围地面约200mm。 9. 新2#空压机安装平台浇注过程中应在混凝土中放置用8#铁丝编织成的铁丝网,以增强混凝土的强度,平台上表面用抹平整,以利于安装新2#空压机时进行操平找正。 10. 新2#空压机安装平台浇注好后,应进行至少10天的养护,特其自然凝固好强度达到要求后再进行新2#空压机的安装。 11. 停高,低压更换2#高压开关柜时,平格按照高低压停电顺序进行操作,停高压时必须二人执行,一人操作,一人监护,停电后用电等级相符的绝缘验电笔进行验电,确认无电后放电,放电后在来电侧闸嘴上挂短路接地线,未经施工负责人同意,严禁任何人拆除短路接地线。 12. 凭停送电联系单与月台变电站联系停送压风机房高压一,二,回路事宜。 13. 停送高压时操作人员必须穿绝缘胶鞋戴绝缘手套停电后在相应总开关上挂停电检修牌未经施工负责人同意,严禁任何人摘牌送电。 14. 拆除2#高压开关柜时应先拆高压母进线端,同步遇机供电电缆端头及低压控制线,然后拆除接地线和地脚螺栓。 15. 原2#高压柜拆除并移开原位置后,方准将新2#高压开关柜挪移至该位置处安装好,用地脚螺栓将其与基础相联或用电焊与基础焊牢并连接好接地线,使高压开关柜隔离刀闸上闸嘴与高压母线用符合要求的导线连接好。 16. 利用16吨汽吊Φ21.5M钢丝绳绳扣和卸扣将新2#喷油螺杆式压缩机吊放到压风机房北屋门前用3时钢管铺排好的滚杠上时应将空压机机组柜宽度方向对准大门,若大门宽度不能使空压机机组柜通过时,施工人员应将大门边框破除一部分,以利于机组柜顺利进入。 17. 利用两台5吨倒链Φ18.5钢丝绳绳扣牵引新2#空压机机组柜沿滚杠进入压风机房内时,应将铺排滚杠地面填平夯实,施工人员及时在新空压机机组柜下正确穿入滚杠,使新空压机机组柜沿滚杠顺利被牵引入压风机房。 18. 新2#空压机机组柜被 牵引入压风机房内后再次利用两台5吨导链Φ18.5MM钢丝绳扣及3时钢管组成的滚杠将新2井空压机机组柜牵引上安装平台放置到规定位置停稳,并进行操平找正。 19. 新2#空压机机组柜及2#高压开关柜安装好后,严格按照使用说明书及图纸,安装连接好冷却水进出水管路,排气管路和电气设备主回路控制回路电气接线。 20. 新2#空压机管线全部安装连接好后,施工人员会同制造厂家技术人员一起对照使用说明书及相关图纸进行认真的核对检查,发现问题及时处理。 21. 检查一切无误后,先不送高压、空试2#高压开关柜动作情况,无误后方可送上高压进行新2#空压机的试运行。 22. 新2#空压机试运行前,用规格相符的摇表摇测主电机定子绝缘、电缆线路绝缘情况,其绝缘值均不得低于6MΏ,绝缘值符合要求后,方可通电试运行。 23. 新2#空压机试运行过程中,施工人员应严格按照使用说明书中的相关要求,步骤,在制造厂家技术人员的现场监护下启动空压机进行试运行,试运行过程中发现空压机转向不对或有其它异常情况应立即停机进行处理,处理好后,才能再次启动空压机进行试运行,严禁新空压机带病试运行。 24. 新2#空压机试运行正常后,方准投入正常排气运行,投入正常运行时,应建立运行记录。
