土方换填施工方案一、施工准备(1)材料要求:A、砂砾石原材料选择应选用天然砂砾石,具有一定的透水性能且具备较完善的保水性能,天然砂砾垫层材料最大粒径不超过100mm,砂砾石粒径大小相差均匀,基本符合砂砾石含量的级配要求.碾压时,砂砾石之间容易结合,可塑性较好,且整体性能较高,是较为合适的砂砾石基层原材料。

B、素土:原基础土,土料中有机质含量不超过5%,亦不得含有冻土或膨胀土,不得夹有砖、瓦和石块等渗水材料,碎石粒径不大于50mm。

(2)主要机具:一般应备有蛙式或柴油打夯机、推土机、压路机(18吨)、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。

(3)作业条件:A、设置控制铺填厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。

B、铺填前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等.应在未做地基前处理完毕并办理隐检手续。

C、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。

二、施工工艺(1)工艺流程:检验原料质量→拌料→分层铺筑→洒水→夯实或碾压→找平验收(2)基坑验收完后,方可进行土方换填,换填前应将基底杂物清理干净,然后按地基处理意见中要求,用70%原状土加30%砾石均匀混合分层回填.(3)施工现场供料为自卸车供料,基槽内预留宽度不少于4米的临时车道,道路外边为基坑边。

(4)施工时先将素土用铲车推至基坑内,厚度为20cm,然后将砂砾石料用自卸车倒入坑内,堆放形式最好为梅花状.按1:3配合比提前计算好砂砾石量,严格进行控制。

(5)混合料采用铲车拌合,分段进行,每段拌合不超过20米。

拌合时先将料摊平,然后铲车从素土层中下部位置前推,并呈翻滚式向前进行。

反复来回进行三遍,直至混合料拌匀。

每层回填厚度不应大于30㎝.(6)混合料平整时分段进行,铲车打平后,应及时进行人工配合清理、平整并将砂砾石层内大于10cm的卵石拣出来。

路基砂砾垫层填筑方案

路基砂砾垫层填筑方案

陕西省西咸北环线高速公路工程LJ-4合同段路基砂砾垫层首件工程施工方案中铁十局集团第三建设有限公司二〇一三年九月二十六日目录1.编制依据及原则....................................................................................... - 1 -2.工程概况................................................................................................... - 1 -3.开工前准备............................................................................................... - 2 -3.1 组织管理......................................................................................... - 2 -3.2 机械设备配置................................................................................. - 3 -3.3 技术准备......................................................................................... - 4 -3.4 试验准备及首件工程材料批复..................................................... - 4 -3.4原地面处理...................................................................................... - 5 -4.工序流程................................................................................................. - 5 -5.砂砾垫层填筑施工工艺及质量保障体系....................................... - 5 -5.1施工准备.......................................................................................... - 5 -5.2填料装运.......................................................................................... - 5 -5.3摊铺整平.......................................................................................... - 6 -5.4碾压.................................................................................................. - 6 -6.质量控制标准及出现问题的处理方法 ........................................... - 8 -6.1质量标准........................................................................................ - 8 -6.2应注意的质量问题.......................................................................... - 9 -7.施工标准化、精细化实施方案....................................................... - 10 -7.1 组建高素质的施工队伍............................................................... - 10 -7.2 加强施工技术管理....................................................................... - 10 -7.3 强化监督检查............................................................................... - 11 -7.4 实行工程质量责任制................................................................... - 11 -7.5 严格制度、狠抓落实................................................................... - 12 -7.6 全面科学地组织施工................................................................... - 12 -7.7 加强施工队伍的管理................................................................... - 12 -8.施工工期安排及保证措施................................................................ - 12 -8.1施工工期安排............................................................................. - 12 -8.2工期保证措施............................................................................. - 13 -9.安全生产及文明施工措施................................................................ - 13 -9.1安全生产措施................................................................................ - 13 -9.2文明施工措施................................................................................ - 15 -西咸北环线高速公路工程第LJ-4合同段路基砂砾垫层首件工程施工方案1.编制依据及原则(1)西咸北环线高速公路工程第LJ-4合同段施工图纸。

地基换填施工方案

地基换填施工方案

地基换填施工方案目录1 编制依据 ......................................................... 错误!未定义书签。

2 工程概况 ......................................................... 错误!未定义书签。

3 施工部署及施工准备 03.1施工部署 03.2施工准备 03.2.1 技术准备 03.2.2 现场准备 03.2.3 材料准备 (1)3.2.4 主要机具及劳动力计划 (1)4 主要施工方法 (1)4.1施工流程 (1)4.2施工方法 (2)4.2.1 混凝土浇筑 (2)4.2.2 砂卵石回填 (2)5 施工注意事项和质量检验标准 (3)5.1施工注意事项 (3)5.2质量检验标准 (4)6 安全文明施工措施 (4)3 施工部署及施工准备3.1 施工部署将该区域淤泥及沙层清理完成,地基验槽合格后方可进行换填处理,换填分为两个阶段。

第一阶段:基础部位换填。

采用C15素混凝土进行换填,混凝土必须采用振捣棒振捣密实,混凝土浇筑至设计垫层底标高处。

第二阶段:底板部位换填,采用砂卵石进行换填,换填至设计垫层底标高处。

3.2 施工准备3.2.1 技术准备对基础施工图纸进行深入研究,明确设计意图和工程主要用途;学习相关施工及验收规范、标准及图集,掌握设计和规范要求。

对现场管理人员和施工操作人员进行基础换填质量、技术交底。

3.2.2 现场准备1、组织现场施工人员熟悉现场环境,了解周边情况。

2、将基坑底积水排干,把淤泥、沙层及钢筋等杂物清出基坑。

3、换填前应做好水平高程的测设,可在旁边非换填区域钉木桩作水平标记,严格控制换填后的标高,以满足设计要求。

4、换填区域的淤泥及沙层已清理完毕,并且地基验槽已经合格。

3.2.3 材料准备1、C15素混凝土,与混凝土搅拌站提前联系,派专人督促和监督搅拌站组织混凝土的试配和优化、落实原材料订货和进场,以保证质量。

基础换填处理施工方案

基础换填处理施工方案

目录一、编制说明................................................. - 2 -二、编制依据................................................. - 2 -三、工程概况................................................. - 2 -四、方案选择................................................. - 2 -五、施工准备................................................. - 2 -六、施工工艺................................................. - 3 -七、质量控制措施............................................. - 5 -八、安全文明施工............................................. - 5 -九、附件..................................................... - 6 -基础换填处理施工方案一、编制说明本工程地基基坑开挖已有两年之久,长时间受雨水浸泡,垫层破损,雨水渗入淤积导致基础持力层土壤表面软化。

通过对基坑基础地质勘验后,根据图纸会审意见,确定将原有垫层混凝土全部剔除并将地基土浸泡所形成的淤泥进行清理,若超挖则采用级配砂石回填压实至设计标高。

为了保证基坑基础清淤、换填处理安全顺利施工,特编制本方案。

二、编制依据1、本工程设计图纸2、现场实际勘验情况三、工程概况基坑基础混凝土垫层已按图纸要求施工完成,因基坑闲置时间久,雨水浸泡侵蚀,导致垫层底部土层形成软化淤泥,须按照要求全部清除后换填级配砂石处理施工。

碎石垫层施工方案

碎石垫层施工方案

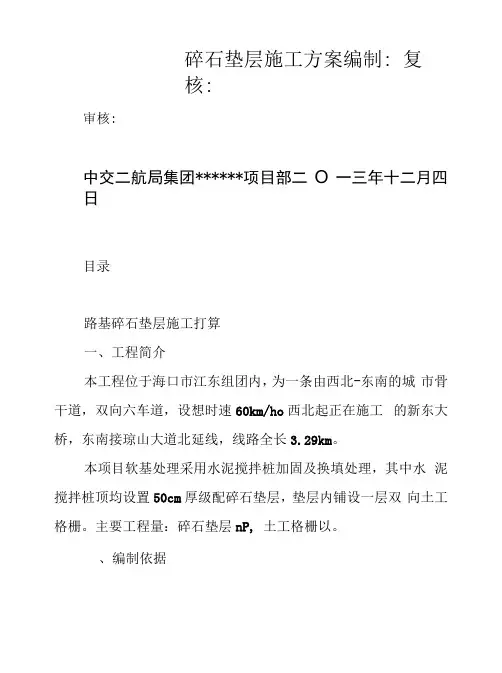

碎石垫层施工方案编制: 复核:审核:中交二航局集团******项目部二O一三年十二月四日目录路基碎石垫层施工打算一、工程简介本工程位于海口市江东组团内,为一条由西北-东南的城市骨干道,双向六车道,设想时速60km/ho西北起正在施工的新东大桥,东南接琼山大道北延线,线路全长3.29km。

本项目软基处理采用水泥搅拌桩加固及换填处理,其中水泥搅拌桩顶均设置50cm厚级配碎石垫层,垫层内铺设一层双向土工格栅。

主要工程量:碎石垫层nP, 土工格栅以。

、编制依据2.3工程项目质量管理a、熟悉合同条件中有关技术和质量要求及条款,有关这方面的合同条款,要做到了如指掌,严格遵照执行。

b、熟悉设计图纸并建立审核把关制度,领会设计意图,做到准确无误,以免出现缺陷返工浪费。

c、熟悉并掌握施工技术规范和质量验收标准。

2.4技术保证措施a、加强施工工序的控制与技术管理。

操作规程、施工工艺设计,严格工序交接检查,对易产生问题或出现质量通病的部位要加大技术投入和管理力度,严格遵守操作规程及施工工艺流程。

b、按要求配置施工机械和试验检测手腕,提高施工机械化程度、质量监测程度和各种设备的应用效力。

七、安全、环保措施1、装卸、撒铺及翻动粉状材料时,操作人员应站在上风侧,轻拌轻翻减少粉尘。

2、场内机械统一指挥,按照规定路线行驶,外来车辆不得入内。

3、施工现场便道应制定洒水防尘措施。

《城镇道路工程施工与质量验收规范》(CJJ1-2008)《公路路面基层施工技术规范》(JTJ 034-2000) o《公路土工试验规程》(JTG E40-2007)。

《公路工程施工安全技术规程》(JTJ076-95) o******施工图设计(第一册)公路工程施工工艺标准FHEC三、施工准备1、技术准备1.1施工人员要熟悉施工图纸和施工现场情况,清理水泥搅拌桩桩头及杂物。

1.2总工程师要向施工技术人员和作业人员进行书面的技术交底和安全交底。

11.3施工放样:根据坐标控制点和水准控制点进行中桩和高程放样。

换填块石施工方案

换填块石施工方案

块石换填施工方案
1、检验块石质量→分层铺筑块石→洒水(晾晒)→夯实或振捣(平板振动器)→找平验收
2、对块石进行技术鉴定,如是人工块石,应将块石拌合均匀,其质量均应达到设计要求或规范的规定。

3、分层铺筑块石
(1)铺筑块石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

大面积的块石垫层,铺筑厚度可达35cm。

(2)块石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。

施工应按先深后浅的顺序进行。

(3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。

(4)铺筑的块石应级配均匀。

如发现石子成堆现象,应将该处块子或石子挖出,分别填入级配好的块石。

4、洒水:铺筑块石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持块石的最佳含水量,一般为8%~l2%。

5、夯实或碾压;夯实或碾压的遍数,由现场试验确定。

用水夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。

边缘和转角处应用人工或蛙式打夯机补夯密实。

6、找平和验收:
(1)施工时应分层找平,夯压密实,并应设置纯块检查点,用
200cm3的环刀取样;测定干块的质量密度。

下层密实度合格后,方可进行上层施工。

用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。

(2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。

换填施工方案 (修改)

土方换填施工方案一、工程概况本工程地下室基础采用筏板基础形式,地下室总建筑面积为,包括2-7栋建筑和人防地下室,主楼筏板基础厚度为1.2m、1.4m,主楼之间地下室底板抗水板厚度为0.4m。

基础持力层为强风化土层,根据地质报告显示,强风化土层承载力特征值为600KPa(60吨/㎡),考虑到地下水较丰富,为满足地下室基础承载力要求,根据设计变更单及业主要求:主楼筏板基坑表层及周边500mm范围内,独立柱基坑及周边500mm范围内表层500mm深强风化岩层清除,换填500mm厚石粉,掺10%水泥,换填时基坑降水至换填层以下。

每250mm一层分层压实,压实后做密实度大于90%的密实度检测。

合格后按地基承载力特征值Fak=600KPa进行压板试验。

当筏板底标高处土层为非持力层土层时,按业主要求,继续开挖至强风化土层,将强风化土层表面500mm换填为水泥石粉稳定土,经过压板试验、钎探检验合格后,换填土方表面采用C10混凝土填充至设计垫层面标高。

考虑到地下室面积较大,换填范围较大,地下水位较高,特别是根据地质报告显示部分主楼基础下持力层土层为非强风化等承载力特征值较差的土层,局部开挖深度较大,为保证本工程基础土层换填质量及基坑安全要求,特制定本方案。

二、施工部署根据施工图纸、设计变更要求及现场实际情况,本工程换填拟采用分区分段施工的形式,每段施工区域约500㎡,塔楼部位基础宜划分为2个区域,每段面积约500㎡。

考虑到换填施工时其他区域正在土方大开挖,为满足施工车辆出入,在施工坡道至换填区域修筑一条6m宽临时道路,道路采用石渣配合石粉等材料,反复碾压密实,以能通行40t车辆不陷车为宜。

首先对换填区进行土方开挖,开挖深度为50cm,若开挖土层为非强风化等持力层较差土层,则开挖至强风化土层,换填土方为强风化土层表面500mm。

换填石粉采用15t运输车辆直接运输至回填场地,堆于换填场,用10%水泥与石粉搅拌均匀,采用搅拌机搅拌,再均匀满铺至至换填施工段,达到500cm厚度后,再用18t 压路机碾压密实。

简述换垫层法的施工工艺流程

简述换垫层法的施工工艺流程
换垫层法是一种用于修复老化或损坏的道路路面的常用施工方法。

其工艺流程主要包括以下几个步骤:
1. 清理现场:清除路面上的杂物、尘土等,并进行清洗和排水处理。

2. 路面修补:对于路面上的损坏区域,进行修补工作,包括填补坑洞、修复龟裂等,确保路面平整。

3. 基层处理:对路面基层进行处理,包括清理、修补和加固。

这一步主要是为了保证新垫层的压实效果和稳定性。

4. 垫层铺设:将垫层材料按照设计要求和规格铺设在路面上。

垫层材料通常包括石子、砂子、沥青等。

5. 压实处理:使用专用的压路机等设备对垫层进行压实处理,以保证垫层的密实性和稳定性。

6. 路面整平:对垫层进行整平处理,以保证路面的平整度和坡度符合设计要求。

可以采用机械整平或手工整平的方式进行。

7. 道路养护:完成垫层施工后,需要对道路进行养护,包括修复裂缝、定期保养等,以延长道路使用寿命。

总的来说,换垫层法的施工工艺流程包括清理现场、路面修补、基层处理、垫层铺设、压实处理、路面整平和道路养护等环节,
通过这些步骤可以修复老化或损坏的道路,使其恢复良好的使用状态。

混凝土换填方案

目录一、编制依据 (2)二、工程概况 (2)三、施工工艺流程 (2)四、换填范围 (2)五、施工准备 (3)六、地基施工措施 (3)七、混凝土换填方法 (3)八、换填施工质量技术控制措施 (6)九、安全措施 (7)十、风险识别及应急救援预案 (7)一、编制依据1.1、本工程设计施工图。

1.2、国家和行业现行施工及验收规范、规程、标准、图集。

1.3、本工程岩土工程勘察报告。

1.4、《建筑地基基础工程施工质量验收规范》(GB50202-2011)1.5、《混凝土结构工程施工质量验收规范》(GB50204-2011)1.6、《施工现场临时用电安全技术规范》(JGJ46-2005)1.7、《建筑施工安全检查标准》(JGJ59-2011)二、工程概况建设单位:贵州松桃苗王湖高科农产品开发有限公司监理单位:河南大久工程管理有限公司施工单位:贵州铜仁大兴建工有限公司设计单位:铜仁市城乡规划勘测设计研究院苗王湖高科农业产业园项目位于铜仁市松桃县。

苗王湖高科农业产业园A、B栋综合楼共9层,框架结构,建筑高度36.8m,基础形式采用独立基础,基础承台砼等级C30,垫层C15,基础埋置在中风化石灰岩,地基承载力特征值fa=5000kp,苗王湖高科农业产业园A、B栋综合楼在基础土方开挖至设计标高后,发现局部基础有岩洞,目前现场现状则不能达到设计持力层要求,需将原有杂物全部挖除,对持力层超深挖除,挖深部位(以现场实际开挖深度为准)采用C15素砼换填至基础垫层设计标高,使基础持力层达到设计要求。

特制定本方案。

开挖采用机械大开挖,人工辅助,余土外运。

三、施工工艺流程定位放线→基础岩石破除开挖→人工辅助清淤、清槽→钎探→验槽→混凝土换填→养护四、换填范围以现场实际开挖面积为准,开挖深度亦如此。

五、施工准备5.1、主要材料C15商品混凝土:严格按实验确定的配合比计量拌和C15混凝土。

5.2、主要机具挖机、混凝土运输车、混凝土泵车、振捣棒、铁锹、铁抹子、木抹子、水平刮杠、水平尺等5.3人员准备土建技术3人,验收员1人,测量员2人,质检员1人。

地基换填施工规范

地基换填施工规范篇一:地基换填施工方案地基换填施工方案一、工程概况本工程商业楼地基埋置于第二层,含粉砂层,地基采用换填垫层法进行处理,地基承载力特征值为130Kpa,施工单位按设计标高土方全部开挖至-6.75米,按地基处理说明,基础垫层下铺设1.5米厚中粗河砂。

按设计要求,压实系数不小于0.95。

处理后地基承载力特征值不小于130Kpa。

二、施工准备1、材料及主要机具:1.1回填中粗河砂:宜用颗粒级配良好、质地坚硬的中砂或粗砂。

砂中有机质含量不超过5%,含泥量应小于5%。

1.2主要机具:推土机、铲车、振动棒和平板振动器、Φ100污水泵、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。

2作业条件:2.1设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽的边坡上弹上水平标高线或钉上水平标高木橛。

2.2在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水平的措施,使基坑(槽)保持无水状态。

2.3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。

应在未做地基前处理完毕并办理隐检手续。

2.4检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。

三、操作工艺1、工艺流程:检验河砂质量——分层铺筑砂——灌水振实(水夯插振法)——找平——验收。

2、分层铺筑砂。

2.1铺筑砂的分层厚度:根据实际情况商业楼整个换填砂层分两层回填,回填厚度每层75cm,采用水夯振动棒(器)振捣密实。

2. 2砂地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。

施工应按先深后浅的顺序进行。

2. 3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。

2.3水夯振插法:采用水夯振插法施工时,以振捣棒振幅半径1.75倍间距(一般为400-500mm)插入振捣,依次振实,以不再冒气泡为准,直至完成;振捣过程应控制好注水和排水,采用一台Φ100水泵从基坑一侧抽水,再从另一侧灌注,灌水点随振动点而移动,保证砂层水处于流动状态(具体做法尺寸参见商业楼土方开挖方案)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

广州南沙国际邮轮码头综合体项目2号地二标段垫层施工方案编制人:审核人:审批人:目录1编制依据 (3)1.1施工组织设计 (3)1.2施工图纸 (3)1.3主要标准、规范、规程 (3)1.4主要法规.................................... 错误!未定义书签。

2工程概况. (3)2.1工程简介 (3)2.3工程概况和特点 (4)2.4施工要求和技术保证条件 (5)3施工部署 (6)3.1技术准备 (6)3.2场地准备 (6)3.3施工进度计划 (7)3.4材料与设备计划 (8)3.5试验计划.................................... 错误!未定义书签。

3.6劳动力计划 (8)3.7施工安排 (9)4主要施工方法 (9)4.1技术参数 (9)4.2工艺流程 (9)4.3施工方法 (9)5质量标准及各项质量控制措施 (11)5.1质量验收标准 (11)5.2过程检查与验收程序 (12)5.3季节性施工措施 (12)5.4成品保护措施 (13)5.5质量保证措施 (13)6其他主要管理措施 (14)6.1进度保证及管理措施 (14)6.2安全注意事项及保证措施 (15)6.3职业健康保证措施 (17)6.5绿色文明施工及环保措施 (20)6.6分包管理措施 (21)6.7成本节约措施; (22)1编制依据1.1施工组织设计序号合同(协议)名称编号签订/编制日期1 广州南沙国际邮轮码头综合体项目2#地块二标段00-00-C1-00 2019.01.181.2施工图纸序号图纸名称图纸编号出图日期1 结构施工图地下室底板平面布置及配筋图结施S-12-20-012019.01 5#底板结构平面图结施S-7-11-012019.01 6#底板结构平面图结施S-8-11-012019.01 7#底板结构平面图结施S-9-11-012019.01 8#底板结构平面图结施S-10-11-012019.01 9#底板结构平面图结施S-11-11-022019.01 结构施工图设计总说明结施01至结施09 2017.052 建筑施工图5~9号楼、二标段地下室建筑设计总说明建施A-00-001至建施A-00-0032017.121.3主要标准、规范、规程序号类别名称编号1 国家《建筑地基基础设计规范》GB50007—2011 《建筑地基基础工程施工质量验收规范》GB50202-2016 《混凝土结构工程施工规范》GB50666-2011 《建筑地基基础工程施工质量验收规范》GB5007-2011 《建筑工程施工质量验收统一标准》GB50300-2013 《混凝土结构工程施工质量验收规范》GB50204—2015 《地基与基础工程质量验收规范》GB50202-20022 行业《施工现场临时用电安全技术规范》JBJ46-2005 中国建筑工业出版社《建筑施工手册》(第四版)-《建筑工程测量规程》DBJ01-21-95 《建筑机械使用安全技术规范》JGJ33-862工程概况2.1工程简介工程名称广州南沙国际邮轮码头综合体项目2#地项目工程地点广州市南沙区南沙客运港对面建设单位广州中交邮轮母港投资有限公司监理单位广州市财贸建设开发监理有限公司施工单位中交一公局集团有限公司结构类型框架-剪力墙建筑面积二标段建筑总面积19.3万㎡建筑层数5#楼49F,;6#楼45F;7#楼49F;8#楼47F;9#楼46F地下2层,局部1层结构设计设计使用年限50年基础设计等级甲级结构抗震等级7度设防结构形式框架剪力墙结构基础形式桩筏式基础成孔形式旋挖成孔灌注桩垫层设计150mm厚C20素混凝土基础设计主楼1200mm厚C35P8混凝土土地下车库500mm厚C35P8混凝土土环境类别室内正常环境为一类,室外环境类别二a类。

2.3工程概况和特点2.3.1基坑概况本工程基坑深度约为7m,车库垫层底标高为+0.6,主楼垫层底标高为-0.7。

基坑支护结构设计:19-19区段~21-21区段以及25-25区段采用双排钻孔灌注桩加斜撑,桩径800mm。

17-17区段~18-18区段以及22-22区段~24-24区段采用单钻孔灌注桩加内支撑。

26-26区段采用单钻孔灌注桩加板撑。

桩基础采用直径1000mm及1200mm的嵌岩桩,桩端持力层为中风化花岗岩,嵌岩深度2m,中风化花岗岩厚度不足2m时,进入微风化花岗岩0.5m。

2.3.2地质概况根据详勘报告,结合原位测试及室内试验资料,按成因、状态、岩土性划分,场区岩土层自上而下可分为:第四系人工填土层(第①素填土)、第四系冲积层(第②-1淤泥(流塑)、第②-2-1粉砂、第②-2-2细砂、第②-3淤泥质土(软塑)、第②-4-1粉砂、第②-4-2细砂、第②-4-3中砂、第②-4-4粗砂、第②-4-5砾砂、第②-5粉质粘土(可塑~硬塑)、第四系残积层(第③-1砂质粘性土、第③-2砂质粘性土(硬塑))、燕山期花岗岩(④-1全风化花岗岩、④-2强风化花岗岩、④-3中风化花岗岩、④-4微风化花岗岩)。

基础垫层位于第四系冲积层(第②-1淤泥(流塑)、第②-2-1粉砂、第②-2-2细砂、第②-3淤泥质土(软塑)的范围内,土质状况如下第②-1层淤泥:层厚1.5~22.80米,平均厚度19.95m,层面埋深3.60~29.00m,层顶高程-21.20~3.46m。

灰黑色,流塑,饱和,以粘粒为主,含少量粉细砂。

第②-2-1层粉砂:层厚1.80~3.80米,平均厚度2.73m,层面埋深3.00~28.50m,层顶高程-21.00~4.63。

深灰色,松散,饱和,主要矿物成分为石英,长石质,级配差,含多量粘粒,为淤泥质粉砂。

第②-2-2层细砂:层厚0.80~2.90米,平均厚度1.64m,层面埋深2.10~26.8m,层顶高程-19.34~4.99m。

灰黑色,松散,饱和,主要矿物成分为长石,石英质,级配不良,含少量粘粒,为淤泥质细砂。

第②-3层淤泥质土:层厚0.40~18.30米,平均厚度4.92m,层面埋深4.60~31.50m,层顶高程-24.02~2.28m。

灰黑色,软塑,饱和,以粘粒为主,富含有机质,手捻具滑腻感,易污手,略具腥臭味,含少量细砂。

2.3.3工程特点本工程地下室底板所在土层为淤泥,含粉细砂,且地下水丰富,土体本身含水量大。

这种土遇水或受扰动易变为浆状稀泥。

本工程地下室底板施工阶段适逢雨季,且降水量很大,整个基坑均为浆状稀泥所覆盖,人员、车辆行动困难,若不进行地基处理,则地下室底板垫层施工等后续工作均难以进行。

因此对于淤泥土层区域内的垫层施工采用砖渣换填法,将软质淤泥土,换填砖渣及水泥石粉,处理厚度暂定 50cm,其中上部 10cm用 6%(重量比)水泥石粉渣进行找平、填缝。

2.4施工要求和技术保证条件3施工部署3.1技术准备(1)组织有关工程技术人员对设计文件、图纸及资料进行熟悉和研究,理解设计意图。

(2)编制实施性施工组织设计、施工方案。

制定质量计划、进度计划、材料计划等,对关键工序和重点过程编制作业指导书、编制施工安全技术措施和文明环保施工措施。

(3)报验主要施工机械及其配套设备的技术性能资料。

(4)施工人员进行入场培训,技术部对现场管理及施工人员进行技术交底、安全交底。

(5)基坑开挖的尺寸和位置偏差应满足施工和规范的要求,建筑物位置的标准轴线桩、水平桩及灰线尺寸,必须经过检查,并办完验收手续。

(6)基坑表面的浮土清理干净,标高和表面平整度符合设计要求和规范规定。

按程序进行多次分段验槽。

对发现的不符合设计要求的土层,根据设计、勘察单位的意见进行地基处理,处理完毕后,请建设单位、设计、监理、勘察单位验收,并办理隐检记录。

(7)对照图纸检查集水坑槽的位置、数量、平面尺寸是否与设计相符。

(8)基础垫层施工提前与商品混凝土搅拌站沟通,确保坍落度控制在180±20mm,初凝时间要求 6小时-8小时。

3.2场地准备3.2.1. 现场施工道路及平面布置为保证场区范围内机械、材料运输、土方外运及混凝土车辆通行,在西面和北面各设置一条混凝土施工道路,主楼范围内的施工道路采用钢板铺设,方便转运。

3.2.2 施工用水用电施工现场西北侧布置一个发电机为现场施工提供主要电源,临时用水已经沿场地围墙设置。

3.2.3场地排水沿基坑四周和纵向用挖机挖排水沟,基坑排水沟沿后基坑支护边线设置。

排水沟顶标高根据基坑支护图中各区段标高设置,排水沟宽0.3m,深0.3m。

基坑四周沿着基坑支护边线每隔30m设置一个集水井,集水井尺寸为1m×1m×0.8m,排水沟按0.5%内向集水井方向找坡。

排水沟和集水井内要定时清理淤泥。

利用污水泵将集水井内水抽出。

3.3施工进度计划底板垫层区域划分图位置垫层施工开始时间工期施工结束时间A1区2018.9.16 4天2018.9.20A2区2018.9.21 5天2018.9.26A3区2018.10.11 4天2018.10.15B1区2018.11.21 6天2018.11.27B2区2018.12.13 5天2018.12.18C1区2018.12.21 4天2018.12.25C2区2019.1.14 5天2019.1.19C3区2019.1.21 5天2019.1.26C4区2019.2.1 5天2019.2.6D1区2019.2.15 4天2019.2.19D2区2019.2.17 4天2019.2.21E1区2019.2.21 4天2019.2.25E2区2018.3.11 5天2018.3.163.4材料与设备计划序号物资、机具名称规格单位数量进场情况进场时间数量进场时间数量1 渣土车ZL50 台8 2017.7 4 2017.10 42 砖渣m3 12003 水泥石粉m3 20004 泥浆泵22KW 台 2 2017.6 1 2017.11 25 电焊机22KW 台8 2017.6 4 2017.9 46 切割机台 1 2017.5 1 - -7 履带式挖掘机PC200台 22017.62 2017.6 28 运泥浆车辆30m3 台 2 2017.8 1 2017.9 19 潜水泵22KW 台 4 2017.6 2 2017.12 210 水准仪S3 台 1 2017.3 1 - -11 全站仪ET-02 台 1 2017.3 1 - -12 振捣棒个 4 2017.3 1 - -13 钢筋调直机台 1 2017.7 1 - -14 钢筋切断机台 1 2017.7 1 - -15 钢筋切割机台 1 2017.7 1 - -16 汽车泵48米臂长台 1 2017.8 1 - - 3.5劳动力计划序号部位分工人数总人数1换填施工砖渣装卸20502 砖渣铺设304垫层施工钢筋工16525 混凝土工206 模板工168 临时用电电工 6 6测量放线测量工 6 69土方开挖挖掘机司机 62110 渣土车司机1511 现场安全文明施工杂工10 10起重吊装塔吊司机 515 信号司索工103.6施工安排(1)在地下室底板开挖完成后,基坑靠路边部分可直接由基坑顶部通过坡道放入砖渣、石粉渣或毛石,其余部位通过塔吊吊运,如有必要用人工自基坑边运送作为辅助措施。
