办公室装修工程施工组织设计简洁版

办公室装修工程施工组织设计简洁版一、项目概况本项目为办公室装修工程,位于工业园区内,总建筑面积为500平方米。
工期为30个工作日,工程造价预算为50万元。
二、施工组织机构1.项目经理2.工程部长3.施工队长4.装修工人5.材料采购人员三、施工准备工作1.确定装修图纸和设计方案。
2.编制施工方案和进度计划。
3.采购所需的施工材料和工具。
4.搭建施工场地,并确保施工安全。
四、施工工序及组织措施1.拆除工序-确定拆除范围和拆除顺序。
-配备足够的工人和工具,提前准备好安全设备。
-进行拆除工作,并严格控制噪音和粉尘的扩散。
2.墙体处理工序-根据设计方案确定墙体处理材料。
-确定施工队长和工人,安排施工工期和质量要求。
-工人采用专业工具进行墙面处理,确保处理效果和施工质量。
3.地面处理工序-确定地面处理材料和方法。
-分配工人进行地面清理、修补和安装工作。
-进行地面材料的铺设和封装,确保施工质量和安全。
4.电器设备安装工序-根据设计方案和施工图纸确定安装位置和方法。
-配备电工人员进行电器设备的安装和调试。
-确保电器设备符合安全要求,并进行必要的维护和检修。
5.装饰工序-确定装饰材料和施工方法。
-分配装修工人进行装饰工作,确定施工周期和质量要求。
-进行装饰材料的安装和修饰,确保装修效果和质量。
6.空调和通风工序-根据设计方案和施工图纸确定空调和通风设备的安装位置和方法。
-分配工人进行设备安装和调试工作。
-确保空调和通风设备符合安全要求,并进行必要的维护和检修。
五、质量控制措施1.确保施工工人具备相关证书和技能。
2.定期进行施工进度和质量的检查和评估。
3.严格按照工程质量要求进行施工,确保装修效果和质量。
六、安全措施1.安装施工现场警示标志,提示施工区域,提醒工人注意安全。
2.提供安全防护设备,并确保工人正确使用和佩戴。
3.建立安全培训制度,对施工人员进行安全知识培训。
七、施工进度安排根据施工工序和工期要求,进行施工进度计划的编制和安排。
办公楼装饰装修工程施工组织设计

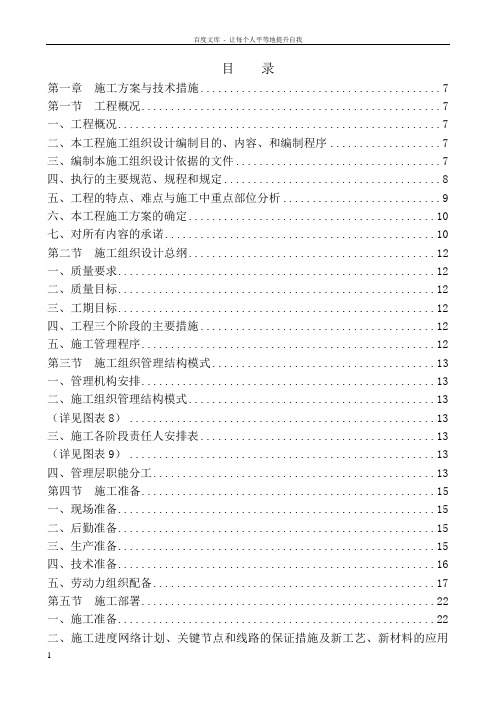

目录第一章施工方案与技术措施 (7)第一节工程概况 (7)一、工程概况 (7)二、本工程施工组织设计编制目的、内容、和编制程序 (7)三、编制本施工组织设计依据的文件 (7)四、执行的主要规范、规程和规定 (8)五、工程的特点、难点与施工中重点部位分析 (9)六、本工程施工方案的确定 (10)七、对所有内容的承诺 (10)第二节施工组织设计总纲 (12)一、质量要求 (12)二、质量目标 (12)三、工期目标 (12)四、工程三个阶段的主要措施 (12)五、施工管理程序 (12)第三节施工组织管理结构模式 (13)一、管理机构安排 (13)二、施工组织管理结构模式 (13)(详见图表8) (13)三、施工各阶段责任人安排表 (13)(详见图表9) (13)四、管理层职能分工 (13)第四节施工准备 (15)一、现场准备 (15)二、后勤准备 (15)三、生产准备 (15)四、技术准备 (16)五、劳动力组织配备 (17)第五节施工部署 (22)一、施工准备 (22)二、施工进度网络计划、关键节点和线路的保证措施及新工艺、新材料的应用 (22)第六节主要分部、分项工程施工方案与技术措施 (25)一、总体施工方案 (25)二、施工方案及施工组织 (25)三、施工顺序及施工流向 (25)四、建筑装饰分项工程施工方法 (25)第七节工程重点难点关键部位、关键工序的施工难点及通病防治 (93)一、本工程的施工难点及解决方案 (93)二、施工难点及通病的防治 (96)三、保证关键部位施工方案实施的具体措施 (106)第八节成品、半成品保护措施 (109)一、成品、半成品保护职责 (109)二、成品保护措施 (109)第九节季节性施工措施 (114)一、雨季施工措施 (114)二、寒冷季节施工措施 (115)三、夏季施工技术措施 (115)四、夜间施工技术措施 (116)第二章装饰主材的管理与控制措施 (118)第一节装饰主材采购计划和控制 (118)一、材料供应 (118)二、材料采购控制 (118)三、材料采购中控制 (120)四、材料采购及验收程序 (121)五、材料采购控制措施 (122)六、对材料供方的评价和控制 (122)七、采购资料 (122)八、采购验证与试验 (123)九、原材料的保管储存 (123)十、施工材料的供应计划 (123)第二节装饰主材的技术标准和说明 (129)一、室内铝合金吊顶选用技术要求 (129)二、壁纸技术规范 (131)三、木制饰面板及固定家具产品技术规范 (132)四、石膏板墙面技术规范 (136)五、乳胶漆技术规范 (138)六、软包面层技术规范 (139)七、室内墙面吸音棉技术规范 (140)八、块毯技术规范 (140)九、石材技术规范 (141)十、石塑地板技术规范 (143)十一、实木地板技术规范 (143)十二、手织毯、机织毯、地毯技术规范 (143)十三、洁具技术规范 (145)十四、门用五金技术规范 (148)第三章质量、环境保护管理体系及保证措施 (154)第一节质量管理体系与措施 (154)一、质量目标 (154)二、质量标准 (154)三、质量保证体系架构图 (154)四、施工质量管理制度 (156)五、质量要素分析及施工质量控制手段 (160)六、施工质量检验手段与质量验收标准 (166)七、材料质量保证措施 (167)八、成品的保护 (168)九、保证质量的具体措施 (172)第二节环境保护体系与措施(含市容、市政保证措施) (176)一、环境保护的目的 (176)二、环境保护控制目标 (176)三、环境管理的组织措施 (176)四、施工现场重大环境因素的控制措施 (176)五、市政、市容及周边单位的配合协调措施 (181)第四章安全文明施工管理体系与措施 (182)第一节安全文明施工管理体系与措施 (182)一、本工程的安全目标 (182)二、安全管理组织机构及主要职责 (182)三、安全管理制度及办法 (186)四、安全组织措施 (194)五、各专项工序的安全保证措施 (197)六、确保安全生产的保证措施 (199)七、消防与防火管理制度和保证措施 (200)第二节文明施工管理体系及保证措施 (206)一、文明施工保证体系 (206)二、文明施工管理制度 (206)三、宿舍卫生管理制度 (207)四、民事调解员制度 (207)五、文明标化的综合治理措施 (208)六、治安管理措施 (208)七、产品保护 (209)八、文明施工保证措施 (210)九、推广清洁施工 (211)第五章工程进度计划及保证措施 (215)第一节进度网络计划的编制说明 (215)第二节进度控制保证措施 (216)一、施工项目进度控制方法 (216)二、施工项目进度控制措施 (216)三、做好施工中的调度工作 (216)四、检查施工项目进度计划实施情况 (217)第三节关键节点工期控制措施 (218)一、管理保障 (218)二、后勤保障 (218)三、工期保证措施 (219)四、工期的控制 (219)第四节保证工程进度管理措施 (220)第五节影响工程进度的预控措施 (221)一、组织保证 (221)二、制度保证 (221)三、计划保证 (221)四、经济手段保证 (222)五、作风保证 (222)六、新技术保证 (223)七、机具保证 (223)八、准备工作保证 (223)九、部署保证 (223)第六章拟投入的主要加工设备及检测机械 (224)第一节施工机械设备的投入情况说明和原则 (224)一、情况说明 (224)二、投入原则 (224)三、施工机械设备进场布置 (224)四、拟投入的主要施工机械设备及检测表 (225)第二节施工机械设备选用原则和维护措施 (226)一、施工机械设备的选用原则 (226)二、施工机械设备的使用、保养、维护措施 (226)第七章与建设、监理、总包单位及各参建单位的配合、协调措施和各项管理手段 (228)第一节与建设、监理、总包单位的协调配合的原则 (228)第二节施工项目组织协调的各项管理手段 (230)一、施工项目的协调内容 (230)二、关键及重要部位协调配合措施及管理手段 (232)三、接口管理手段及措施 (233)第八章降低工程成本的措施 (236)第一节成本控制原则 (236)第二节降低施工项目成本的途径与措施 (237)第九章工程技术资料的管理办法 (241)第一节资料管理的基本规定 (241)第二节资料管理责任安排与要求 (242)第十章竣工后保养维修服务计划 (244)第一节保修期维修管理流程 (244)一、保修期维修管理流程 (244)(详见图表73) (244)第二节保修服务的责任范围 (245)第三节保修服务措施 (246)第四节保修服务内容和说明 (248)第五节工程使用和保养的建议和说明 (249)第六节保修期服务措施与保养服务 (250)第七节维护手册 (251)Y (252)Y (252)Y (252)第一章施工方案与技术措施第一节工程概况一、工程概况1、工程名称:XX公司北京办公楼装饰装修(内装修)二标段2、工程规模:地上4-8层3、工程目标(1)质量标准:达到《工程施工质量验收规范》合格标准。
办公楼内部装饰装修工程施工组织设计

办公楼内部装饰装修工程施工组织设计第一章编制说明.......................... 错误!未定义书签。
第一节、工程综合说明.......................................................................................... 错误!未定义书签。
第二节、编制依据.................................................................................................. 错误!未定义书签。
第三节、编制原则及适用范畴.............................................................................. 错误!未定义书签。
一、编制原则:...................................................................................................... 错误!未定义书签。
二、适用范畴:...................................................................................................... 错误!未定义书签。
第二章工程概况.......................... 错误!未定义书签。
第一节、工程概况.................................................................................................. 错误!未定义书签。
一、工程名称与现场情形:.................................................................................. 错误!未定义书签。
办公楼装修装饰工程施工组织设计(DOC 72页)

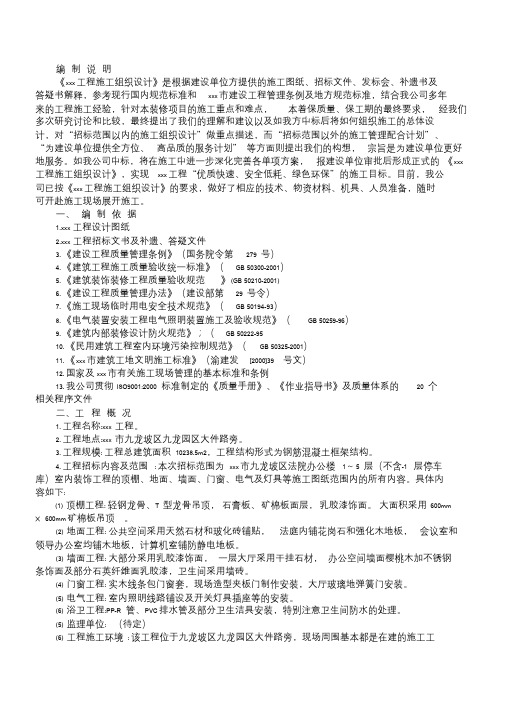

办公楼装修装饰工程施工组织设计(DOC 72页)南桐特种水泥厂办公楼装修装饰工程施工组织设计编制人:附表一施工进度计划............................................................附表二平面布置图...............................................................第一章编制说明第一节编制目的:本施工组织设计是我公司针对南桐特种水泥有限公司办公楼装饰工程的特点编制,本施工组织设计反映了我公司拟对本工程进行施工管理的总的构思和部署。
项目部将按照本公司的技术管理程序,和有关方面进行图纸会审后,按照施工组织设计确定的原则和施工方案进行施工管理,以确保本工程优质高速的建成。
第二节编制依据:1.2.1 本施工组织设计的编制依据以下文件:1.2.2 重庆市南桐特种水泥有限责任公司提供的本工程招标文件《重庆市南桐特种水泥有限公司办公楼装修装饰工程施工招标文件》;1.2.3 重庆市南桐特种水泥有限公司提供的本工程招标文件《重庆市南桐特种水泥有限公司装修答疑纪要》;1.2.4 重庆市南桐特种水泥有限公司提供的由重庆市南桐矿山工程勘察设计有限公司设计的本工程文件《重庆市南桐特种水泥有限公司办公楼装修装饰工程设计施工图》;1.2.5国家颁布的现行建筑法规、建筑装饰施工的各类规程、规范及验收评定标准;其主要规范文件是:(1)《建筑工程施工质量验收统一标准》GB 50300-2001(2)《建筑装饰装修工程施工质量验收规范》GB50210-2001(3)《建筑地面工程施工质量验收规范》GB 50209-2002(4)《建筑电气工程施工质量验收规范》GB 50303-2002(5)《建筑给排水及采暖工程施工质量验收规范》GB50242-2002(6)《民用建筑工程室内环境污染控制规范》GB50325-2001(7)《建筑结构荷载规范》GB 50009-2001(8)《建筑钢结构焊接工程》JGJ89-91(9)《建筑设计防火规范》GBJ16-87(2001年版)1.2.6 重庆市有关建筑工程管理的地方性法规、规定;1.2.7 本公司有关技术管理、质量管理、安全管理、文明施工管理的文件;1.2.8 本工程施工现场及周边环境情况。
办公楼施工组织设计方案课件.doc

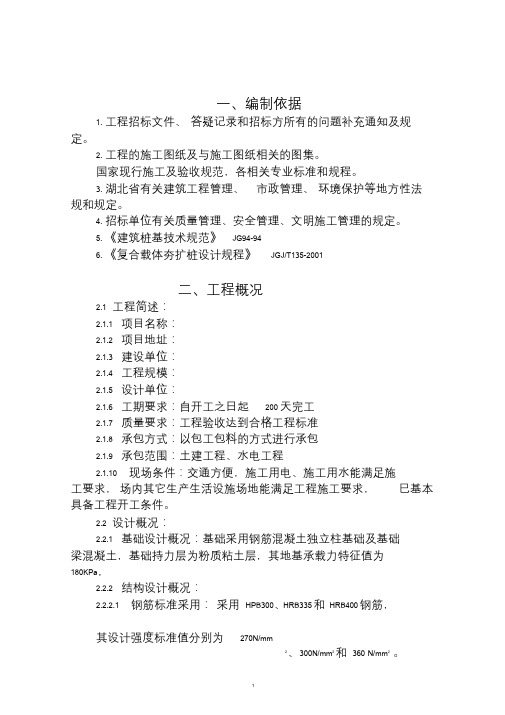

一、编制依据1. 工程招标文件、答疑记录和招标方所有的问题补充通知及规定。
2. 工程的施工图纸及与施工图纸相关的图集。
国家现行施工及验收规范,各相关专业标准和规程。
3. 湖北省有关建筑工程管理、市政管理、环境保护等地方性法规和规定。
4. 招标单位有关质量管理、安全管理、文明施工管理的规定。
5. 《建筑桩基技术规范》JG94-946. 《复合载体夯扩桩设计规程》JGJ/T135-2001二、工程概况2.1 工程简述:2.1.1 项目名称:2.1.2 项目地址:2.1.3 建设单位:2.1.4 工程规模:2.1.5 设计单位:2.1.6 工期要求:自开工之日起200 天完工2.1.7 质量要求:工程验收达到合格工程标准2.1.8 承包方式:以包工包料的方式进行承包2.1.9 承包范围:土建工程、水电工程2.1.10 现场条件:交通方便,施工用电、施工用水能满足施工要求,场内其它生产生活设施场地能满足工程施工要求,巳基本具备工程开工条件。
2.2 设计概况:2.2.1 基础设计概况:基础采用钢筋混凝土独立柱基础及基础梁混凝土,基础持力层为粉质粘土层,其地基承载力特征值为180KPa,2.2.2 结构设计概况:2.2.2.1 钢筋标准采用:采用HPB300、HRB335和HRB400钢筋,其设计强度标准值分别为270N/mm2、300N/mm2 和360 N/mm2 。
焊条分别采用E43和E50焊条钢筋与型钢钢筋确定焊条。
2.2.2.2 砌体材料及砌筑砂浆:砌体采用200 厚加气混凝土砌块。
±0.00 以上采用加气粉煤灰砌块,砂浆采用M5.0 混合砂浆。
±0.00 以下采用MU10蒸压粉煤灰砖,砂浆采用M7.5 水泥砂桨砌筑。
2.2.2.3 工程设计条件:设计使用年限为50 年,防水层耐用年限15 年,建筑层数办公楼 5 层,建筑高度24.4m,结构安全等级为二级,耐火等级为二级,屋面防水等级为Ⅱ级,抗震设防裂度为六度,抗震设防类别为丙类。
单位办公楼施工组织设计方案课件.doc

编制说明《xxx工程施工组织设计》是根据建设单位方提供的施工图纸、招标文件、发标会、补遗书及答疑书解释,参考现行国内规范标准和xxx市建设工程管理条例及地方规范标准,结合我公司多年来的工程施工经验,针对本装修项目的施工重点和难点,本着保质量、保工期的最终要求,经我们多次研究讨论和比较,最终提出了我们的理解和建议以及如我方中标后将如何组织施工的总体设计,对“招标范围以内的施工组织设计”做重点描述,而“招标范围以外的施工管理配合计划”、“为建设单位提供全方位、高品质的服务计划”等方面则提出我们的构想,宗旨是为建设单位更好地服务。
如我公司中标,将在施工中进一步深化完善各单项方案,报建设单位审批后形成正式的《xxx 工程施工组织设计》,实现xxx工程“优质快速、安全低耗、绿色环保”的施工目标。
目前,我公司已按《xxx工程施工组织设计》的要求,做好了相应的技术、物资材料、机具、人员准备,随时可开赴施工现场展开施工。
一、编制依据1.xxx 工程设计图纸2.xxx 工程招标文书及补遗、答疑文件3. 《建设工程质量管理条例》(国务院令第279 号)4. 《建筑工程施工质量验收统一标准》(GB 50300-2001)5. 《建筑装饰装修工程质量验收规范》(GB 50210-2001)6. 《建设工程质量管理办法》(建设部第29 号令)7. 《施工现场临时用电安全技术规范》(GB 50194-93)8. 《电气装置安装工程电气照明装置施工及验收规范》(GB 50259-96)9. 《建筑内部装修设计防火规范》;(GB 50222-9510. 《民用建筑工程室内环境污染控制规范》(GB 50325-2001)11. 《xxx市建筑工地文明施工标准》(渝建发[2000]39 号文)12. 国家及xxx市有关施工现场管理的基本标准和条例13. 我公司贯彻ISO9001:2000 标准制定的《质量手册》、《作业指导书》及质量体系的20 个相关程序文件二、工程概况1. 工程名称:xxx 工程。
办公室装修施工组织设计
目录综合说明2第一节编制说明以及编制依据2第二节本工程施工组织设计编制原则4第三节工程概况5第一章施工组织机构6第一节奋斗目标6第二节施工组织机构7第三节质量保证机构12第二章施工方案和技术措施13第一节墙面、天棚抹灰工程14第二节乳胶漆施工16第三节地砖楼地面施工19第四节吊顶施工22第五节门窗工程施工25第六节油漆施工28第七节细木制品施工32第三章质量控制及保证措施34第一节建立质量保证体系34第二节成品保护44第四章成品保护46第五章工期及进度计划48第六章施工总平面布置54第七章劳动力安排计划55第八章施工机械的配备或选择57第九章安全文明施工措施60施工组织设计附表118综合说明第一节编制说明以及编制依据华新·锦绣尚郡项目办公室装饰工程施工组织设计是严格按照工程招标施工图、施工验收规范、招标文件和招标会议纪要进行编制。
一、衷心感谢华新国际工程部的信任,给予我公司参加本工程的施工机会,我们深知本工程的特殊性,将十分珍惜此次难得的机会,一展我们的实力。
二、根据本工程设计特点、难点和功能要求,本着对业主资金的合理利用,对工程质量的终身负责,以“实用、经济、优质、突出重点”的编制原则以及在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下进行编制的。
三、在接到招标文件和设计图纸后,我司组织工程技术人员对招标文件和图纸及图纸进行了仔细认真的研究,参加了投标预备会,针对本工程的重、难点进行研究方案论证比较,本投标施工组织设计的编制,受到了我公司的高度重视和大力支持,公司将参加过类似工程施工的有关负责人召集在一起,形成方案编制专题小组,采用“对比优化、博采众长”的编制思路,力求方案重点突出,针对性、可操作性强。
严格按照招标文件的要求进行编制。
在编制上力求编制的施工组织设计科学、合理、详尽,具有很强的可操作性和针对性。
四、我公司在类似工程的重点和难点方面积累了较为丰富的施工经验,形成了一套成熟先进的施工技术和管理经验,特别是及业主、设计、监理和政府部门的配合、协作等。
办公楼室内装修施工组织设计
目录编制说明…………………………………………………………………………….3第一章工程概况……………………第一节基本概况及主要部位设计风格………………………(一)基本概况……………(二)主要部位设计风格分析………………第二节各层功能及分部细部装饰概况………………………一、各层功能划分概况:…………………………二、各分部细部装修概况:………………………第三节电气、给排水工程概况…………………………………第二章施工,总体部署..........第一节进场条件及施工准备计划………………………………第二节施工顺序及流程……………………第三节施王总体安排……………第三章施工工艺及技术规范………………第一节定位放线技术及要求………第二节电气线管敷设的技术及要求……………第三节卫生洁具安装技术及要求………第四节主要装饰工程施工工艺及要求…一、地面铺砖……二、地面铺石材………………………………………三、地面铺地毯(块毯)工程………四、轻钢龙骨吊顶安装……五、铝板天花……六、墙天花刷乳胶漆……七、墙面贴石材…八、墙面贴瓷砖……九、璃隔断工程………十、不锈钢金属工程……十一、五金工程……第四章施工进度计划…………………第一节编制依据及原则………第二节施工进度总控制计划…第三节保证工期的具体措施…第四节保证工期的奖罚说明………………第五章项目组织机构及主要管理人员…………第六章劳动力和施工机械投入计划第一节劳动力投入计划及保证措施………第二节机械设备投入计划及保证措施……第三节主要材料及资金投入计划及保证措施………一、主要材料需要量及进场计划………………………二、材料供应的保障措施……第七章施工平面总体布置………第八章与相关专业协调配合措施……………第九章质量保证措施………第一节质量标准与目标……………第二节岗位质量体系职责……第三节质量保证措施………第四节质量通病及防治措施……………第五节建立项目部奖罚措施……………………第十章安全保证措施………………第一节安全保证体系……………………………………………第二节安全施工措施……………………………………第十一章文明施工保证措施…………………………第十二章成品保护措施………第十三章工程保修和维护.....第十四章保障措施........一、工期保障措施………二、春节等节假日期间的施工保障措施…………………三、材料供应的保障措施…………编制说明广州黄埔区国家税务局办公楼室内装修工程是一项严肃的高标准的工程,工程质量的好坏直接影响到广东省税务系统的大企业形象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
办公室装修工程施工组织设计(简洁版)2017年9 月11目录第一章概述 (2)第二章施工组织与管理 (3)一、管理机构 (3)二、工地管理制度 (3)第三章施工部署 (6)一、施工总平面要求 (6)二、施工准备工作计划 (6)三、材料组织 (7)四、施工机械设备 (7)五、劳动力安排 (8)六、施工进度计划 (9)第四章施工方法 (10)一、材料检验及验收 (10)二、分项工程施工工艺 (10)1. 定位放线 (10)2. 电路管线敷设 (10)3. 天花工程 (12)4. 木门工程 (16)5. 天棚、墙面乳胶漆 (17)6. 石材、墙砖饰面及质量 (20)第五章施工质量保证措施 (24)第 1 页1、质量目标 (24)2、施工质量把关措施 (24)3、施工现场监督检查 (25)4、保证质量优良的措施 (26)第六章工期保障措施 (29)第七章安全保障措施 (31)第八章文明施工与环境保护 (32)第九章竣工验收 (33)第 2 页第一章概述** 办公室装饰工程,我公司将采取积极认真的态度,高度重视做好本工程,并将本工程作为本公司重点工程。
本公司将组织技术精湛、管理严密、技术综合素质全面的施工队伍参加本工程施工,我们在加强对材料质量、施工质量、设计深化及安全文明施工管理等方面的管理力度的同时我们还制定了一系列工地管理措施,在整个工程施工运作中充分体现质量精益求精和对工期的严格控制。
对于我公司承担装饰工程施工,根据工程的要求、工程的难度,我司特制订了整个装饰工程实施“保安全、保质量、保工期”的施工组织设计方案。
工程概况工程名称:**建设单位:**工程建设地点:**工程内容:根据拟定的装修施工方案,拆除原有装饰工程部分,按照设计方案和施工图完成所有装修项目。
第 3 页第二章施工组织与管理一、管理机构根据工程具体情况,我公司将组建** 办公室装饰工程公室装饰工程项目部,公司总经理** 仸质量及安全总管,由公司项目经理** 担仸项目经理,确保本工程质量、工期、安全作业、文明施工等得到全面落实。
二、工地管理制度(一)劳动纪律◆现场管理人员和施工人员一律佩戴工作卡,无卡者不能上岗作业。
◆严禁迟到、早退、旷工,因事请假必须办理请假手续。
◆高空作业的施工现场,施工人员一律戴安全帽。
◆施工现场保持整洁、通畅。
◆严禁在施工现场吸烟、生火。
◆严禁赤脚、穿高跟鞋或拖鞋进入施工现场。
◆严禁在施工现场随地大小便。
◆严禁乱倒垃圾、扔杂物。
(二)安全制度◆建立安全机构:项目经理为第一安全责仸人,各分项工程总管为第二安全责仸人,由项目经理、分项工程总管、安全检查员、物资仓管员等组成安全小组。
◆建立安全值班制度:安全小组成员必须每日轮流值班,并有第 4 页值班记录,做到每天有检查,对安全隐患要及时整改。
◆推行安全责仸制:安全总管必须每天进行安全巡视、记录安全问题、发布安全整改通告,如开安全会议,并定期总结安全工作,提出安全计划。
◆开展安全教育活动:比如组织“安全月”、“安全百日无事故”等活动。
对违反安全条例的人员视情节轻重处以罚款或开除。
(三)保安制度◆保安人员必须坚守工作岗位,尽忠职守、以身作则、带证上岗。
◆保安人员必须熟悉工地管理制度,密切注意发生或可能发生的违章行为,及时制止并向工程项目部汇报。
◆保安人员必须全天轮流值班,施工现场的材料出场必须执有工程项目部批准的出门条。
◆保安人员要经常查看施工现场,及时向工程项目部汇报情况,认真做好文明施工。
◆当工人发生纠纷时,保安人员应立即调解,制止。
(四)防火措施◆严禁在施工现场吸烟,生火。
◆施工现场放置一定数量的灭火器和沙箱,指定地方分层陈放。
安全总管对灭火器材定期检查,及时更换空瓶。
◆选择四周有砖墙的房间作为储存油漆的专用仓库,库房门口放置一定数量的灭火器及沙箱,油漆仓库内不能放置其他易燃材料。
第 5 页◆焊工必须持证上岗,进行高空焊接作业时,灭火器必须跟随焊机。
烧焊过程要设挡板,并要及时清理地面易燃物品。
◆封闭的地方进行油漆作业。
油漆未干时,严禁用太阳灯管进行加热烘干。
◆对施工现场的临时用电,严禁乱拉乱接,须由专业电工接驳。
如施工用电超负荷致使配电箱功率失衡时,应立即停止使用,经调整后才能恢复施工。
(五)用电规定◆未经值班电工同意,仸何班组或个人不得自行开合总开关。
◆各施工区的支路开关箱,统一由值班电工接驳,并分接到各工作室。
开关箱内的拉线要接到接线端上,严禁接在其他地方。
◆各工作室的分接端必须带有接地保护装置。
◆除了施工现场的照明线电工架设铜芯线外,其他临时电路必须使用护套电缆,不能用电线代替。
◆严禁使用与施工无关的电器(如电炉、电饭煲、电炒锅等),如因工作需要必须向值班电工报告登记。
◆所有进场施工的电动工具,必须经过安全检查。
◆值班电工必须严格遵守岗位责仸制,如发现违反安全操作规程的现象,应立即停工整改。
◆除值班电工外,仸何人不得擅自开合照明电源开关。
电源拉闸时,需挂上“维修电路不能合闸”的标志牌。
◆支路接线箱内的每个接线端不得同时接二个以上支线端,否第 6 页则值班电工一经发现,立即拆除。
第7 页第三章施工部署一、施工总平面要求1 、工地办公室:供工程项目部技术管理人员使用。
2、加工场所:现场加工车间在施工现场选取。
3 、材料仓库:在施工现场预留材料堆放区,每个分项工程在材料堆放区自设仓库;另外,建立一个易燃物品专用仓库。
4 、生活设施:在施工现场附近配置工人食堂及公共厕所等临时公用设施。
5 、临时用电:施工现场所用电线应为符合国标规范的铜芯电缆。
采用三相五线制、单相三线制。
电源从配电间送到工地配电箱。
6 、由业主提供水源,且水源必须满足施工及消防用水的需要。
7、消防设施:各层设消防器材专放位置,设置手提灭火器2 台,沙箱 2 箱。
二、施工准备工作计划施工准备工作计划表序号施工准备工作内容负责部门1 现场按图测量定位放线工程部2 安排临时水电设施工程部与业主协调3 安排临时仓库、办公用地项目部与业主协调4 图纸会审、技术交底项目部5 制订总体施工计划、进度计划项目部第8 页6 编制总体及单项工程施工进度表项目部7 采购易耗物料材料部8 清理现场工程部与业主协调三、材料组织1、严格按设计要求挑选主材样板并送交业主及设计师签证认可。
签证单及材料样板一式三份,一份交业主,一份交项目部,一份交本公司总部。
2 、严格按照优质、优价、货比三家的原则进行材料采购。
3 、尤其要把材料质量关:统一颜色、统一纹理、统一规格、一流品质,货到工地立即组织检查验收,对于质量不合格的要坚决退货;主要材料要有质量合格证或商品检测报告。
4 、低值易耗品及现场需的零星材料由工程项目部自行购买。
第9 页四、施工机械设备计划投入的主要施工机械设备表序号机械设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力备注1 砂浆搅拌机JZM350 2 湖南2005 1.5 完好开工前三天进场2 空气压缩机W-36/7 2 合资2006 3.4 完好开工前三天进场3 小型切割机HE-14 2 德国2008 1.5 完好开工前三天进场4 手提圆盘锯ST102 1 日本2009 1.5 完好开工前三天进场5 多功能曲线锯牧田 2 日本2007 1.5 完好开工前三天进场6 电锤HR400C 3 深圳2006 2.0 完好开工前三天进场7 手枪钻FD10VA 2 深圳2005 0.75 完好开工前三天进场8 直钉枪美特F30 5 台湾2006 7.5 完好开工前三天进场9 码钉枪美特(宽) 5 台湾2008 7.5 完好开工前三天进场10 蚊钉枪美特(窄) 5 台湾2009 7.5 完好开工前三天进场11 搅拌器GRWG 1 深圳2007 0.5 完好开工前三天进场12 手提式电刨1GXB 1 深圳2006 8.4 完好开工前三天进场13 胶枪 3 国产2005 完好开工前三天进场14 电动玻璃胶枪JK3 1 日本2006 完好开工前三天进场15 交流焊机BX-125 1 四川2008 10.0 完好开工前三天进场16 金属切割机DG104 1 西德2009 1.5 完好开工前三天进场17 木工平抛机MB104 3 国产2007 3.0 完好开工前三天进场18 岩田喷漆枪I wataw-711 德国2006 5.25 完好开工前三天进场第10 页五、劳动力安排1、工程项目部下设焊工班、木工班、瓦工班、油漆班、电工班、架子工班。
各班设组长直接对项目部负责,保质保量按照工程项目部施工进度计划完成施工仸务。
劳动力计划表单位:人工种按工程施工部位投入劳动力情况天花工程地面工程墙面工程水电安装测量放线工 2 2 2 2砌筑工- - 5 -电焊工 2 1综合木工10 5电工 2 2 2 8水工 1 1 1 8玻璃金属工- - 4油漆工10 5 5瓦工 5 15 3 3其它10 10 8 10合计42 35 36 31六、施工进度计划(总体形象进度表见附表)第11 页第四章施工方法一、材料检验及验收◆材料检验范围由业主确定。
◆我方在材料加工期间邀请业主至加工车间进行检验,我方将提前二天书面通知业主。
◆业主有权随时到加工车间进行检查、检验和监督。
◆材料进场要经过业主方代表签字认可方为有效。
二、分项工程施工工艺1. 定位放线◆根据总平面图进行测量、定位。
◆在总平面中按功能划分区域、标定轴线。
◆根据立面图的设计要求,采用平水管定位法,示出各功能区域的实际标高。
◆按照立面图的分格及造型,根据施工立面的实际尺寸定位放线。
2. 电路管线敷设电气(电线、电话线、闭路电视线)工程电气工程要严格按照图纸和技术规范进行施工,室内布线均应穿管敷设,管内导线的总截面积不得大于管内径总截面积的40%,管内不得有头和扭结。
接线盒内导线应留有余地,长度为150毫米为宜。
这样,如果发生线路故障,可以对照图纸进行检查,并可更换有故障的线路。
如果不按此要求埋线施工,而将导线直接埋入墙中,不但导线容易被腐蚀损坏造成漏电,而且一旦电线损坏,除了将这一线路报废外别无办法第12 页◆根据电路施工图的要求定出位置、定出水平,然后悬挂吊杆。
◆安装接线盒和镀锌线管,接线盒与线管之间用铁管作电焊跨接处理。
◆线管的入扣要消除批锋装塑料套口,以防刮伤电线。
◆铜芯电线的截面积一定要能满足线路的功率要求,且必须出示合格证及产品检测报告。
◆线管穿线的截面积不能大于线管截面积的3/4 ,电线不能在线管内存在接驳口。
◆金属软管在接线盒中接出长度不能超过60CM。
◆线管的安装必须美观规范、横平竖直;不能乱拉乱接、歪歪斜斜,安装一定要牢固。
(1) 电气工程施工要求1.1 电线的敷设应按设计规定进行施工,照明线路和低压线路均应设负荷保护。
1.2 线路的短路保护、负荷保护、电线线径的选择、低压电气(空调器、家用电器等)的安装,应按《低压电气装置规程》进行。
