南京地铁二号线工程质量监督方案
南京地铁二号线工程质量监督方案
南京地铁二号线工程是我省“十一五”期间的重点项目。
为了加强工程质量监督工作,确保工程质量,特制定南京地铁二号线工程质量监督方案。
一、组织形式
南京地铁二号线工程质量监督在省建设厅的统一领导下,由省建设工程质量监督总站牵头负责,南京市建筑安装工程质量监督站、南京市市政工程质量安全监督站、省铁路建设工程质量监督站、省通信工程质量监督站和省电力基本建设质量监督站等5家监督机构按专业分工负责,成立南京地铁二号线工程质量监督办公室,并驻南京地铁二号线工程现场集中办公,具体负责日常监督管理工作。
监督办公室下设土建专业监督组、市政专业监督组、铁路专业监督组、通信专业监督组和电力专业监督组。
监督办公室设主任1人,副主任若干人。
各专业监督组设组长、主监人,具体负责工程质量监督工作。
南京地铁二号线工程质量监督办公室机构设置与人员组成见附件1。
二、工作职责
1、省建设工程质量监督总站
其主要工作职责为牵头、协调和检查落实。
具体是:
(1)依据国家和省有关工程建设的法律、法规、标准、规范
及工程质量监督工作规定,结合南京地铁工程建设实际,制定地铁工程质量监督办法、制度,并组织实施;
(2)负责编制《南京地铁二号线工程质量监督方案》,经省建设厅审批后组织实施;
(3)负责各专业监督分工,任务分配,内外协调;
(4)检查落实各专业监督组常驻人员和日常工作开展情况,协调现场多工种、多专业工程质量监督工作;
(5)负责监督登记,协助建设单位办理监督手续;
(6)组织不定期质量监督巡查,定期召开质量监督例会;
(7)组织对整个项目的竣工验收进行监督;
(8)负责编制工程质量监督总报告;
(9)负责编印《南京地铁二号线工程质量监督简报》;
(10)负责工程质量监督费收缴、分配和下拔工作;
(11)完成省建设厅交办的其他工作。
2、各专业质量监督站
(1)负责按专业分工确定监督人员和常驻监督办公室人员;
(2)负责办理质量监督注册手续;
(3)负责编制所承担专业质量监督方案,并进行交底;
(4)按专业分工负责日常工程质量监督,重点检查参建各方质量行为和工程实体质量,并进行现场监督抽测;
(5)负责对日常工程质量监督中发现的问题进行处理,对违法违规现问题进行场取证工作,提出行政处罚意见报监督办公
室,由监督办公室审核后报省建设厅;
(6)负责工程质量事故(问题)处理监督和分部(子分部)、单位(子单位)工程验收监督;
(7)负责编写单位工程质量监督报告;
(8)负责本专业工程质量监督档案的收集、整理和归档;
(9)完成监督办公室交办的其他工作。
三、专业分工
1、土建专业监督组主要负责监督:
(1)全线地下车站的土建、通风空调水电安装和装修工程;
(2)全线环境监控(BAS)系统;
(3)自动售检票(AFC)系统;
(4)消防与防灾报警(FAS)系统;
(5)自动扶梯与电梯系统;
(6)导向与门禁系统。
2、市政专业监督组主要负责监督:
(1)汪家村地面车站、马群高架车站的土建、通风空调水电安装和装修工程;
(2)汪~油~中~元~向~所~集区间隧道工程;
(3)钟~马~车辆段区间土建工程和道路、桥梁工程;
(4)油坊桥停车场、马群车辆段土方工程(包括室外管线和污水处理设施)、室外照明工程及土建、通风水电安装和装修等工程。
3、铁路专业监督组主要负责监督:
(1)全线隧道工程(除汪~油~中~元~向~所~集区间外);
(2)全线基床及轨道工程;
(3)油坊桥停车场、马群车辆段轨道工程及检修设备安装工程;
(4)安全门系统;
(5)车站旅客资讯系统;
(6)牵引降压混合变电所及变电所;
(7)回流网等供电系统;
(8)全线信号系统;
(9)供电系统架空接触网工程。
4、通信专业监督组主要负责监督:
(1)全线通信系统;
(2)公安通信系统和外部通信系统。
5、电力专业监督组主要负责监督:
110KV/35KV主变电站工程。
四、监督的主要内容、方法及程序
1、各专业监督组按专业分工编制质量监督工作方案,经专业监督组组长批准后,由各专业主监人向工程参建各方进行质量监督交底。
2、对工程参建各方责任主体质量行为进行监督检查。
重点抽查工程建设有关法律法规及标准、规范执行情况,工程质量
保证体系建立和实施情况。
3、对工程实体质量进行监督检查。
重点检查主体结构、环境质量和重要使用功能,抽查施工技术资料、监理资料和主要材料的检测报告等工程质量控制资料,并对工程结构质量进行现场监督抽测。
4、组织实施工程质量监督巡查。
及时将巡查结果进行通报,并建立各责任主体信用档案。
5、对分部(子分部)、单位(子单位)工程验收进行监督。
重点对工程验收的组织形式、验收程序、执行验收规范情况进行监督。
6、各专业监督站按专业分工编写单位工程质量监督报告,省质监总站组织编写南京地铁二号线工程质量监督总报告,并报省建设厅备案。
南京地铁二号线工程质量监督工作流程见附件2。
五、要求
1、严格按专业分工,确定人员,明确责任,认真履行监督职责。
2、建立工作制度、监督制度、例会制度,确保质量监督工作的集中、统一、高效。
3、要本着对人民负责、对历史负责的精神,按照国家有关法规、标准和程序开展监督工作,严格把好工程质量监督关。
4、服从监督办公室的领导,团结协作,密切配合,内练硬
功,外树形象,创新监督方法,加强服务意识,不断提高监督效率。
附件1:南京地铁二号线工程质量监督办公室机构设置与人员组成;
附件2:南京地铁二号线工程质量监督工作流程。
二OO六年六月一日。
地铁工程质量施工管理措施
地铁工程质量施工管理措施地铁工程是城市建设中非常重要的一环,其质量施工管理的好坏直接影响到地铁线路的安全运营和城市居民的生活质量。
下面我将介绍几个重要的地铁工程质量施工管理措施。
首先,建立完善的质量管理体系。
地铁工程质量管理需要有科学合理的管理制度和流程,明确各项施工工艺和质量要求。
质量部门应该制定详细的质量标准和规范,并通过审核和验收的方式来确保施工的质量符合要求。
还需要加强与各监管部门的沟通和协作,确保各项工作按照规定的要求进行。
其次,强化监控和检测手段。
在地铁工程施工中,应配备先进的监测设备和检测仪器,对各项施工工艺和关键部位进行实时监测和检测。
例如,可以采用全站仪、扰动观测仪等设备,对地下地质、地铁隧道的稳定性等进行监测和分析,及时发现存在的问题,做出相应的调整和改进。
第三,建立健全的人员培训制度。
地铁工程的施工需要各种专业的技术人员和工人配合完成,他们应具有相应的知识和技能。
因此,应注重对施工人员进行培训,使他们熟悉施工流程、掌握相关技术,提高他们的安全意识和质量意识。
此外,还可以组织技术交流和培训会议,分享经验和教训,促进施工管理的不断改进和提升。
第四,加强材料和设备的质量管理。
地铁工程中涉及的材料和设备质量直接影响到施工质量。
因此,应严格按照国家和行业标准对材料和设备进行选购和验收,确保其符合要求。
同时,要加强对施工现场的监管,禁止使用次品材料和设备,确保施工质量。
第五,加强施工过程中的安全管理。
地铁工程的施工通常涉及到深基坑施工、隧道开挖等高风险作业,因此,要加强对施工现场的安全监管。
施工人员应配备安全防护装备,进行安全培训,建立安全制度和操作规程,加强施工现场的巡查和检测,确保施工过程中的安全和质量。
总之,地铁工程的质量施工管理是一个复杂而系统的工作,涉及到众多方面。
为了确保地铁工程质量,需要建立健全的质量管理体系,加强监控和检测手段,强化人员培训,加强材料和设备的质量管理,加强施工过程中的安全管理等。
地铁建设项目监理中的质量管理与控制措施
地铁建设项目监理中的质量管理与控制措施地铁作为当代城市交通的重要组成部分,其建设对于城市交通的发展起着至关重要的作用。
为了确保地铁建设的质量和安全,必须对其进行全方位的监理,并采取相关的质量管理与控制措施。
本文将重点介绍地铁建设项目监理中的质量管理与控制措施。
一、质量管理1. 制定质量管理体系:地铁建设项目监理应制定质量管理体系,明确质量管理的目标、原则和方法,建立质量管理的各个环节和职责,确保质量工作的科学性和有效性。
2. 编制质量管理计划:地铁建设项目监理应编制质量管理计划,明确项目的质量目标和质量要求,确定相关质量控制措施和质量评估方法,为项目监理提供明确的指导和依据。
3. 质量检查与评估:地铁建设项目监理应定期进行质量检查与评估,检验施工过程中的质量是否符合要求,及时发现和纠正问题,保证工程的质量稳定和可靠。
4. 质量培训与管理:地铁建设项目监理应对项目参与人员进行质量培训,并进行质量管理,包括质量纪律的执行、质量责任的划分、质量活动的组织等,提高项目参与人员的质量意识和技能水平。
5. 质量整改与验收:地铁建设项目监理应对发现的质量问题进行整改,并进行验收,确保问题得到及时解决和整改,避免对后期工程造成影响。
二、质量控制1. 施工过程控制:地铁建设项目监理应进行施工过程控制,包括对施工方法、施工工艺的控制,确保施工过程中的各项质量指标得到有效控制和管理。
2. 材料与设备控制:地铁建设项目监理应对所使用的材料和设备进行严格控制,确保其质量符合要求,避免使用低质量的材料和设备对工程质量造成影响。
3. 质量文档管理:地铁建设项目监理应对施工图纸、工程规范、检测报告等质量文档进行管理,确保文档的准确性和及时性,为质量管理和质量控制提供有力支持。
4. 质量记录管理:地铁建设项目监理应对施工过程中的相关记录进行管理,包括工作日志、质量问题记录、检查报告等,方便问题的追溯和整改。
5. 质量反馈机制:地铁建设项目监理应建立质量反馈机制,及时收集项目参与人员和用户的意见和建议,加强与相关方的沟通和合作,提高质量管理的针对性和有效性。
地铁工程质量管理制度及控制措施
地铁工程质量管理制度及控制措施地铁工程的质量管理制度及控制措施对于确保地铁工程的安全和可持续发展至关重要。
下面将从管理制度的建立和控制措施的落实两个方面进行详细介绍。
一、质量管理制度的建立1.建立质量管理组织机构:地铁工程应建立专门的质量管理组织机构,负责制定相关质量管理制度,并对其进行监督和落实。
2.制定质量管理规程:依据国家和地方有关质量标准和规范,制定适合地铁工程的质量管理规程。
包括质量控制流程、质量目标、质量检查标准等。
3.建立质量管理手册:编制质量管理手册,明确质量管理的职责、要求和流程,并向相关工作人员进行培训,确保各环节明确责任。
4.设置质量监督机构:建立专门的质量监督机构,对地铁工程的各个环节进行全面监督,确保质量达到预期目标。
二、控制措施的落实1.严格筛选施工单位:在项目前期,对施工单位进行严格的资格审核,确保选取具有丰富经验和技术实力的施工单位,提高工程质量保障能力。
2.建立质量管理评估制度:定期对工程质量进行评估,及时发现和解决质量问题。
评估结果作为施工单位绩效考核的重要依据。
3.质量监管理论证:在地铁工程重要节点和关键环节,由独立的第三方机构进行质量监理论证,对施工单位的质量控制措施进行检查和评估。
4.建立标准工序和施工规范:根据地铁工程的特点,建立标准的施工工序和施工规范,确保施工人员按照规范操作,提高工程质量。
5.加强质量检查和监督:设置质量监督岗位,对施工现场进行全面检查和监督,及时发现和纠正不合格施工行为,确保地铁工程的质量安全。
6.实施质量风险控制:对可能存在的质量风险进行评估和分析,制定相应的风险控制措施,防范潜在问题,提高工程质量控制能力。
总结起来,地铁工程质量管理制度及控制措施包括建立质量管理组织机构、制定质量管理规程、建立质量管理手册、设置质量监督机构等。
此外,还需要严格筛选施工单位、建立质量管理评估制度、质量监管理论证等措施来保障工程质量。
通过以上措施的落实,可有效提升地铁工程的质量管控水平,确保工程安全可靠。
城市轨道交通工程安全质量监督与验收管理办法

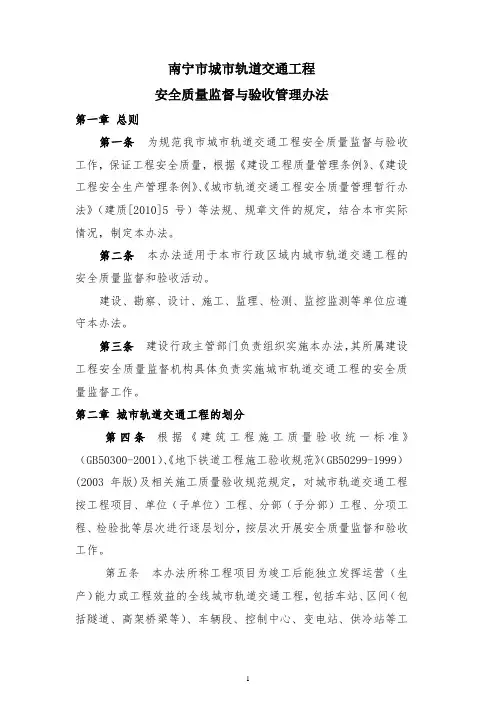

南宁市城市轨道交通工程安全质量监督与验收管理办法第一章总则第一条为规范我市城市轨道交通工程安全质量监督与验收工作,保证工程安全质量,根据《建设工程质量管理条例》、《建设工程安全生产管理条例》、《城市轨道交通工程安全质量管理暂行办法》(建质[2010]5号)等法规、规章文件的规定,结合本市实际情况,制定本办法。
第二条本办法适用于本市行政区域内城市轨道交通工程的安全质量监督和验收活动。
建设、勘察、设计、施工、监理、检测、监控监测等单位应遵守本办法。
第三条建设行政主管部门负责组织实施本办法,其所属建设工程安全质量监督机构具体负责实施城市轨道交通工程的安全质量监督工作。
第二章城市轨道交通工程的划分第四条根据《建筑工程施工质量验收统一标准》(GB50300-2001)、《地下铁道工程施工验收规范》(GB50299-1999)(2003年版)及相关施工质量验收规范规定,对城市轨道交通工程按工程项目、单位(子单位)工程、分部(子分部)工程、分项工程、检验批等层次进行逐层划分,按层次开展安全质量监督和验收工作。
第五条本办法所称工程项目为竣工后能独立发挥运营(生产)能力或工程效益的全线城市轨道交通工程,包括车站、区间(包括隧道、高架桥梁等)、车辆段、控制中心、变电站、供冷站等工程。
第六条单位工程的划分原则上按每个承包合同作为一个单位工程,但是综合考虑设计、施工及发包的合理性等因素时可划分成土建结构、建筑设备安装、装饰装修、全线系统等单位工程,一般划分如下。
(一)每个车站划分为一个独立单位工程,车站单位工程划分为主体土建工程、装饰装修工程、建筑设备安装工程、附属土建工程四个子单位工程,每个子单位工程包括若干个分部工程。
(二)每个区间段划分为一个独立单位工程,当一个区间由不同的工法施工时,每种工法划分为一个子单位工程或分部工程。
(三)每个主变电站划分为一个单位工程,包括土建工程、外电安装及供电设备安装工程等单位工程,土建子单位工程按《建筑工程施工质量验收统一标准》(GB50300-2001)划分为分部(子分部)工程、分项工程。
地铁工程安全督导检查方案
地铁工程安全督导检查方案一、检查目标和要求1.目标:通过督导检查,全面了解地铁工程的运行情况,发现存在的安全隐患和问题,及时采取措施进行整改,确保地铁工程的安全运营。
2.要求:严格按照有关法律法规和地铁工程的安全标准进行检查,确保检查工作的科学性、公正性和客观性。
二、检查内容和重点1.施工安全:包括施工现场环境、施工工艺和施工设备等方面的检查,督导施工方是否按照标准操作,并确保施工过程中人员的安全防护措施到位。
2.工程质量:对地铁工程的建设质量进行检查,包括隧道、站台、轨道、通风设备和防火设施等方面的检查,确保工程质量符合标准要求。
3.运营设施:对地铁运营期间的设施进行检查,包括信号设备、电力供应设备、防火设施和应急设备等方面的检查,确保设施正常运行、安全可靠。
4.应急预案:对地铁工程的应急预案进行检查,包括逃生通道、应急出口、应急通讯设备和应对突发事件的应急准备等方面的检查,确保应急预案完善有效。
三、检查方法和步骤1.检查方法:采取集中检查和分散检查相结合的方式,既对整个地铁工程进行综合检查,又对各个重点部位进行逐一检查。
2.检查步骤:(1)制定检查计划:根据地铁工程的情况制定检查计划,确定检查时间和检查范围。
(2)召开检查会议:召集相关部门和单位负责人,介绍检查目标和要求,明确各个部门的职责和任务。
(3)进行现场检查:按照检查计划对地铁工程进行现场检查,记录存在的问题和隐患。
(4)检查记录和整改要求:对检查结果进行记录,并要求相关部门和单位对存在的问题和隐患进行整改,制定具体的整改措施和时限。
(5)跟踪检查和评估:对整改情况进行跟踪检查和评估,确保整改措施的有效性和可行性。
四、检查结果和整改措施1.检查结果:将检查结果分为合格和不合格两种,合格表示地铁工程的安全运行没有存在较大问题,不合格表示存在安全隐患或问题需要整改。
2.整改措施:对不合格的地铁工程安全问题,要求相关部门和单位制定具体的整改措施和时限,并进行跟踪检查和评估,确保问题得到及时解决。
地铁工程安全质量考核评价管理办法
地铁工程安全质量考核评价管理办法一、总则为了加强对地铁工程的安全质量考核评价管理,提高地铁工程施工、运营阶段的安全质量水平,切实保障人民群众的生命财产安全,根据相关法律法规,制定本办法。
二、考核范围1.地铁工程的施工阶段和运营阶段均纳入考核范围。
2.考核内容包括安全生产管理、质量管理、环境保护等方面。
三、考核标准1.安全生产管理方面:(1)是否建立并完善安全生产规章制度;(2)是否购买足够的安全防护设备;(3)是否定期进行安全培训;(4)是否按照法律法规要求开展应急演练;(5)是否设置专门的安全管理人员。
2.质量管理方面:(1)是否建立并完善质量管理体系;(2)是否制定了详细的施工工艺规程;(3)是否按照工艺要求执行;(4)是否采购合格的材料设备;(5)是否按照相关要求进行质量检验。
3.环境保护方面:(1)是否建立并完善环境管理体系;(2)是否合理规划施工区域,避免对周边环境产生不良影响;(3)施工过程是否按照环境保护要求进行;(4)是否合理处理施工废弃物。
四、考核方法1.考核采取定期巡查和不定期抽查相结合的方式,由监管部门负责具体实施。
2.定期巡查采用定期设立的考核小组进行全面检查,出具考核报告。
3.不定期抽查可以根据监管部门的判断和投诉举报情况进行。
五、考核评价1.考核评价分为合格和不合格两种情况。
2.合格:安全生产管理、质量管理、环境保护等各项考核内容均符合标准要求的为合格。
3.不合格:安全生产管理、质量管理、环境保护等各项考核内容未达到标准要求的为不合格。
4.不合格的地铁工程施工单位需要及时整改,并按照监管部门要求制定整改方案。
六、考核结果处理1.对合格的地铁工程施工单位进行表彰奖励,对存在优良经验的单位予以推介。
2.对不合格的地铁工程施工单位进行通报批评,并按照相关法律法规进行处罚。
3.对严重违反法律法规、造成重大后果的地铁工程施工单位,将依法吊销其施工资质。
七、附则本办法自发布之日起施行,由相关监管部门负责解释。
轨道工程监管措施细则
轨道工程监管措施细则一、引言轨道工程是城市交通建设的重要组成部分,对于保障交通运输的安全、高效运行具有重要意义。
为了确保轨道工程的施工和运营符合相关的法律法规要求,需要制定相应的监管措施细则。
本文档旨在详细描述轨道工程监管措施的各个方面,以促进轨道工程的正常进行。
二、施工前的监管措施1.承建方需要提供详细的施工计划,并按照计划进行施工。
监管部门会对施工计划进行评审,并提出修改建议。
2.承建方需要进行充分的前期准备工作,包括施工现场的环境整治、设备和材料的准备等。
监管部门会对前期准备工作进行抽查。
3.监管部门会对承建方的施工人员进行资质审核,确保其具备相关的专业知识和技能。
三、施工过程中的监管措施1.监管部门会派遣专人进行现场监督,确保施工过程中严格按照施工方案进行,并及时发现和纠正施工中的问题。
2.施工方需要按照相关规定采取必要的安全措施,包括施工现场的隔离、警示标识的设置、作业人员的个人防护等。
3.监管部门会对施工现场和设备进行定期检查,确保其安全运行。
如发现问题,会要求施工方立即采取措施进行整改。
四、施工后的监管措施1.施工方需要按照相关规定进行验收申请,并提交相应的验收文件和材料。
监管部门会对这些材料进行审核,并进行现场验收。
2.监管部门会进行项目的竣工验收,并出具相应的竣工验收报告。
只有通过竣工验收的项目才能正式投入运营。
3.监管部门会对轨道工程的运营情况进行定期检查,确保其运行状况良好。
如发现问题,会要求运营方立即采取措施进行修复。
五、违规行为的处理1.如果发现承建方存在违规行为,监管部门会依法进行处罚,包括罚款、暂停施工资质等。
2.对于严重的违规行为,监管部门可以暂停或撤销相关承建方的资质,以保障轨道工程的安全和质量。
六、总结轨道工程监管措施的完善和落实对于保障城市交通的安全和高效运行具有重要意义。
各相关方应共同努力,加强沟通与配合,确保轨道工程的施工和运营符合相关法律法规的要求。
监管部门也应加大监督力度,确保监管措施的有效执行。
城市轨道交通工程质量安全检查指南-全部
城市轨道交通工程质量安全检查指南-全部前言城市轨道交通工程是城市交通系统的重要组成部分,对于城市的交通流畅度、经济发展以及居民生活水平等方面都有着重要的影响。
但是,由于城市轨道交通工程建设规模庞大、复杂多变,常常面临着质量安全等方面的风险和挑战。
因此,制定一套科学的、系统化的城市轨道交通工程质量安全检查指南,对于保障城市轨道交通工程的高质量建设和长期安全运营具有重要意义。
本篇文档将全面介绍城市轨道交通工程质量安全检查指南,包括检查范围、检查方法、检查标准等方面,旨在为城市轨道交通工程建设、管理人员提供有效的指导和帮助。
检查范围城市轨道交通工程质量安全检查指南,适用于城市轨道交通工程建设、管理中的各个环节,包括:1.设计阶段:建设单位及其配套设计机构进行的城市轨道交通工程设计。
2.施工阶段:建设单位委托的施工企业及其分包单位进行的城市轨道交通工程建设。
3.建设验收阶段:建设单位及相关验收机构对城市轨道交通工程的验收。
4.运营阶段:城市轨道交通工程的日常运营、维护及更新等环节。
检查方法城市轨道交通工程质量安全检查,应采取现场检查和资料审查相结合的方法,重点关注以下方面:1.设计方案:设计方案是否满足相关法律法规和规范标准,是否符合技术要求和工程实际情况,是否考虑了安全、环保等方面的因素。
2.施工质量:施工质量是否符合设计要求和施工规范,是否符合相关标准和技术规范,是否有质量安全隐患。
3.建设验收:验收是否符合相关标准和技术要求,是否存在验收漏洞或不合理现象。
4.运营管理:运营管理是否合理规范,是否符合相关标准和技术要求,是否存在安全管理漏洞或不合理现象。
检查标准城市轨道交通工程质量安全检查,应按照相关标准和技术规范进行,包括但不限于以下标准:1.城市轨道交通工程设计标准。
2.城市轨道交通工程施工技术规范。
3.城市轨道交通工程验收规范。
4.城市轨道交通工程安全管理规范。
城市轨道交通工程质量安全检查是城市轨道交通工程建设和运营的重要环节,质量安全问题关系到城市居民的出行安全和生活品质。
铁道部关于印发《铁路工程质量监督检测管理办法》的通知-铁质监[2010]242号
铁道部关于印发《铁路工程质量监督检测管理办法》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 铁道部关于印发《铁路工程质量监督检测管理办法》的通知(铁质监〔2010〕242号)现将《铁路工程质量监督检测管理办法》印发,自发布之日起施行。
铁道部前发《关于铁路工程质量安全监督机构及监督人员考核办法和铁路工程质量监督检测管理办法的批复》(铁建设函〔2008〕433号)同时废止。
附件:1.铁路工程质量监督合格检测机构条件2.铁路工程质量监督检测机构基本情况表3. 铁路建设工程质量监督检测委托情况汇总表二〇一〇年十二月十二日铁路工程质量监督检测管理办法第一章总则第一条为进一步规范铁路工程质量监督检测工作,增强监督工作的科学性、权威性,根据《铁路建设工程质量安全监督管理办法》等有关规定,制定本办法。
第二条本办法所称铁路工程质量监督检测是指铁路工程质量安全监督机构(以下简称监督机构)在开展质量安全监督工作中,委托具有相应检测资质的检测机构对工程质量进行检测的活动。
根据实际监督工作需要,监督机构可责成或安排建设单位组织针对性检测。
第三条铁路工程质量监督检测工作必须严格执行国家法律法规和铁路及相关部门的标准、规程、规范,遵循科学、客观、公平、公正的原则。
第二章监督检测实施第四条监督机构应根据监督工作重点和年度监督检查总体计划,结合工程现场的实际情况,制定年度总体监督检测计划。
各监督站应于每年的1月底前将年度总体监督检测计划报铁道部工程质量安全监督总站(以下简称监督总站)核备。
当举报投诉及事故调查需要用检测手段提供数据支持时,监督机构可专门安排和组织相关检测。
地铁工程施工质量控制规范
地铁工程施工质量控制规范第一章总则第一条为规范地铁工程施工质量控制工作,确保地铁工程施工质量达到要求,特制定本规范。
第二条本规范适用于地铁工程施工过程中的质量控制工作,涉及地铁隧道、车站、站台、设备安装等各个施工阶段。
第三条地铁工程施工质量控制包括质量目标确定、质量控制计划编制、施工过程监督检查、质量问题处理、质量评估等内容。
第四条地铁工程施工单位应按照本规范的要求,建立健全质量控制管理体系,确保施工质量符合国家标准和合同规定。
第五条地铁工程监理单位应当加强对施工单位的质量控制工作监督检查,及时发现并处理存在的质量问题,保证地铁工程施工质量。
第六条地铁工程建设单位应当加强对地铁工程施工质量控制工作的组织协调和管理,确保地铁工程质量符合要求。
第二章质量目标确定第七条地铁工程建设单位应当明确地铁工程施工质量目标,根据工程类型、地质条件、施工环境等因素确定相应的施工质量要求。
第八条地铁工程施工单位应当根据地铁工程质量目标确定相应的质量控制措施和监督检查计划,确保施工质量达到要求。
第九条地铁工程监理单位应当对地铁工程建设单位提出的质量目标进行评估和监督,确保质量目标的合理性和可行性。
第十条地铁工程施工单位应当将质量目标确定结果以书面形式提交地铁工程监理单位和建设单位备案。
第三章质量控制计划编制第十一条地铁工程施工单位应当根据质量目标确定的要求,制定相应的质量控制计划,包括质量控制措施、监督检查内容、质量问题处理等内容。
第十二条地铁工程监理单位应当对地铁工程施工单位编制的质量控制计划进行审查和评估,确保质量控制计划符合要求。
第十三条地铁工程建设单位应当对地铁工程施工单位编制的质量控制计划进行监督检查,确保施工质量按计划进行。
第十四条地铁工程施工单位应当根据实际施工情况随时调整质量控制计划,确保施工质量符合要求。
第四章施工过程监督检查第十五条地铁工程监理单位应当对地铁工程施工过程中的质量控制工作进行监督检查,发现质量问题及时处理。
