限高架设计施工方案

附件一:
限高架施工方案
第一章编制说明
三环北路为徐州市重要城市骨干道路,并承担着过境车辆通行的作用,大型车辆通行量较大。

而根据交通导改方案,三环北路交通导改便道设计为临时便道,便道的设计等级较低,沥青面层仅有4cm厚,重载车辆通过会对路面产生极大破坏。

为避免便道受到破坏,同时根据便道绕行方案的要求,需在主要路口处设置限高架,以满足施工便道在施工期内正常使用。

第二章限高架设计
2.1 设计概况
徐州市三环北路高架快速路工程路口众多,全线主要在以下14个路口处设置限高架。

表2.1-1 徐州三环北路高架快速路项目限高架设置一览表
为保证施工车辆正常通行,设计采用可升降式限高架,限高 2.5m,提升后限高高度4.5m。

设计采用型钢制作限高架架体及限高横杆(具体材料规格见设计图),限高架两端立杆顶部设置两台电动卷扬机,卷扬机钢丝绳与横杆绑接,启动卷扬机实现提拉或放下横杆。

具体做法见设计图。

2.2 限高架设计图
图2.2-1 限高架设计图
第三章施工方案
3.1 施工流程
下料→立柱焊接→除锈→基础开挖→帮扎钢筋→安装钢板→浇筑→吊装限高架→校正→安装电动卷扬机→表面涂装→悬挂限高牌→专人看护
3.2 施工工艺
首先明确限高架安装位置,在施工便道或者道路两侧处,居中布置。

1)安装前准备:下料、立柱焊接、除锈等。

根据设计图纸,严格控制下料尺寸;立柱焊接务必满焊,且不能焊透,以免入水锈蚀。

2)钢柱安装:吊装前首先确定构件吊点位置,确定绑扎方法,吊装时做好防护措施。

钢柱起吊后,当柱脚距地脚螺栓约30-40CM时扶正,使柱脚的安装孔对准螺栓,缓慢落钩就位。

经过初校待垂直偏差在20MM内,拧紧螺栓,临时固定即可脱钩。

钢梁吊装:钢梁吊装在柱子复核完成后进行,钢梁吊装时采用两点对称绑扎起吊就位安装。

钢梁起吊后距柱基准面100MM时徐徐慢就位,待钢梁吊装就位后进行对接调整校正,然后固定连接。

钢梁吊装时随吊随用经纬仪校正,有偏差随时纠正
3)安装校正:①.钢柱校正:钢柱垂直度校正用经纬仪或吊线锤检验,当有偏差时采用千斤顶进行校正,标高校正用千斤顶将底座少许抬高,然后增减垫板厚度,柱脚校正无误后立即紧固地脚螺栓,待钢柱整体校正无误后在柱脚底板下浇注细石混凝土固定。

②.钢梁校正:钢梁轴线和垂直度的测量校正,校正采用千斤顶和倒链进行,校正后立即进行固定。

4)螺栓施工:①.螺栓在施工前必须有材质证明书(质量保证书)必须在使用前做复试。

②.螺栓设专人管理妥善保管,不得乱扔乱放,在安装过程中,不得碰伤螺栓及污染脏物,以防扭距系数发生变化。

③.螺栓要防潮、防腐蚀。

5)电动卷扬机安装:先在限高架上部两端焊接两块1000×600×20的钢板作为电动卷扬机的支座。

然后安装电动卷扬机,卷扬机四周务必采用防滑制动灯措施。

第四章安全文明
4.1 施工现场设安全工长进行现场安全措施的落实与管理,对现场施工人员、现场机械设备及现场用电进行统一管理。

要求参加施工的特工作业人员必须是经过培训,持证上岗。

施工前对所有施工人员进行安全技术交底。

进入施工现场的人员必须戴安全帽、穿防滑鞋,电工、电气焊工应穿绝缘鞋,高空作业必须系好安全带。

4.2作业前应对使用的工具、机具、设备进行检查,安全装置齐全有效。

3.操作面应有可靠的架台,护身,经检查无误,进行操作。

构件绑扎方法正确,
吊点处应有防滑措施,高处作业使用的工具,材料应放在安全地方,禁止随便放置。

4.3起吊钢构件时,提升或下降要平稳,避免紧急制动或冲击。

专人指挥,信号清楚、响亮、明确,严禁违章操作。

构件安装后必须检查其质量,确实安全可靠后方可卸扣。

每天工作必须达到安全部位,方可收工。

4.4施工现场的机电设备、闸箱、电焊机,应有可靠的防雨措施。

4.5安全设施有专人按规定统一设置,其他人不得随意拆动。

因工作需要须拆动时,要经过有关人员允许,事后要及时恢复。

第五章附件
限高架设计图(A3)。

合集下载

高架限高施工方案

高架限高施工方案

高架限高施工方案1. 引言高架限高施工是在高架桥或跨线桥等大规模交通设施上进行的一种施工方式。

施工过程中,由于施工场地的特殊性,必须制定合理的高架限高施工方案,以确保施工安全、顺利进行。

本文将针对高架限高施工方案进行详细的介绍和说明。

2. 施工前准备工作在进行高架限高施工之前,必须进行充分的准备工作,包括但不限于以下内容:2.1 施工场地勘察与评估在确定施工方案之前,必须对施工场地进行细致的勘察与评估。

主要包括以下几个方面的内容:•场地的地质和地形状况•场地周围的交通状况和道路情况•施工场地的稳定性评估•场地的环境保护要求评估2.2 施工方案设计根据施工场地的具体情况,设计合理的施工方案是确保施工安全和顺利进行的关键。

施工方案设计需要综合考虑以下几个因素:•施工人员的安全与劳动条件•施工过程中的设备和材料调配•施工期间对交通的影响及交通管制措施•施工期间的环境保护与污染防控措施3. 施工过程控制高架限高施工过程中的施工控制主要包括以下几个方面:3.1 施工人员安全与劳动条件保障为保障施工人员的安全与劳动条件,应采取以下措施:•提供必要的个人防护装备,如安全帽、安全鞋等•设立安全警示标志,明确施工区域和危险区域•对施工人员进行必要的培训和教育,提高安全意识3.2 设备和材料调配为确保施工进度和效率,需要合理调配设备和材料。

具体措施包括:•根据施工计划,提前准备好所需的设备和材料•合理安排设备和材料在施工现场的存放和使用3.3 交通管制措施高架限高施工会对周边交通产生一定的影响,为确保交通安全和顺畅,需要采取以下措施:•制定交通管制方案,明确施工期间的交通状况与要求•设立临时交通标志和标线,引导车辆绕行•加强对交通管制措施的宣传与告知,提前通知相关单位和群众3.4 环境保护与污染防控为减少施工对环境的影响,需要采取以下环境保护和污染防控措施:•合理使用水、电等资源,控制施工噪音和粉尘的扩散•对施工废弃物进行分类处理与合理处置•保护施工现场周边的生态环境,避免对动植物的影响4. 施工后整改和验收施工结束后,需对施工过程中产生的问题进行整改和验收。

限高架专项施工方案

限高架专项施工方案

限高架专项施工方案为了解决城市交通拥堵问题,提高交通效率,建设城市快速路和高架道路已成为不少城市的重要举措之一、针对限高架专项施工,可以采取以下方案。

首先,施工前应制定详细的施工计划。

根据限高架的具体要求和技术要求,确定施工的时间、地点和工序,以确保施工过程的顺利进行。

同时,还需了解施工过程中可能遇到的风险和危险因素,并采取相应的预防措施,确保施工安全。

其次,施工过程中需要进行必要的交通引导和管制。

限高架施工通常需要封闭一定的道路,因此对于受影响的交通流线,必须提前进行合理的交通引导和排队措施。

在施工期间,限制行驶车辆的通行,避免出现拥堵和交通事故。

同时,需要设置合理的标志和标线,以提醒驾驶员注意施工区域,并严禁越过施工区域。

此外,施工过程中需要进行经常性的监督和检查。

监督人员应及时对施工现场进行巡查,确保施工过程符合规范,并及时发现和解决可能存在的问题。

同时,需要对施工质量进行监测和评估,确保施工质量达到要求。

最后,在施工完成后,需及时进行交通恢复工作。

恢复工作包括拆除施工期间设置的临时设备和标志,清理施工现场,并修复和恢复原有的交通路线。

同时,要对施工过程中可能对周边环境和居民造成的影响进行评估和处理,保证施工对周围环境的影响最小化。

综上所述,限高架专项施工方案应包括制定详细的施工计划、进行交通引导和管制、监督和检查施工质量以及及时进行交通恢复工作等步骤。

通过合理的施工方案,可以确保施工过程的顺利进行,保证施工质量和安全,同时最大程度地降低对城市交通和居民生活的影响。

限高架专项施工方案

限高架专项施工方案

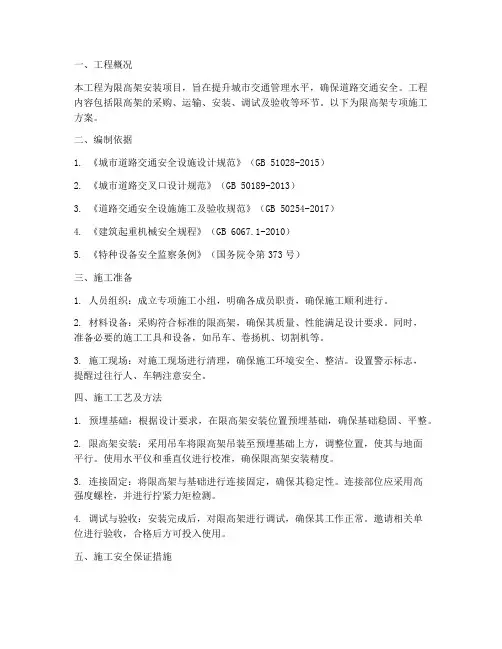

一、工程概况本工程为限高架安装项目,旨在提升城市交通管理水平,确保道路交通安全。

工程内容包括限高架的采购、运输、安装、调试及验收等环节。

以下为限高架专项施工方案。

二、编制依据1. 《城市道路交通安全设施设计规范》(GB 51028-2015)2. 《城市道路交叉口设计规范》(GB 50189-2013)3. 《道路交通安全设施施工及验收规范》(GB 50254-2017)4. 《建筑起重机械安全规程》(GB 6067.1-2010)5. 《特种设备安全监察条例》(国务院令第373号)三、施工准备1. 人员组织:成立专项施工小组,明确各成员职责,确保施工顺利进行。

2. 材料设备:采购符合标准的限高架,确保其质量、性能满足设计要求。

同时,准备必要的施工工具和设备,如吊车、卷扬机、切割机等。

3. 施工现场:对施工现场进行清理,确保施工环境安全、整洁。

设置警示标志,提醒过往行人、车辆注意安全。

四、施工工艺及方法1. 预埋基础:根据设计要求,在限高架安装位置预埋基础,确保基础稳固、平整。

2. 限高架安装:采用吊车将限高架吊装至预埋基础上方,调整位置,使其与地面平行。

使用水平仪和垂直仪进行校准,确保限高架安装精度。

3. 连接固定:将限高架与基础进行连接固定,确保其稳定性。

连接部位应采用高强度螺栓,并进行拧紧力矩检测。

4. 调试与验收:安装完成后,对限高架进行调试,确保其工作正常。

邀请相关单位进行验收,合格后方可投入使用。

五、施工安全保证措施1. 施工人员安全:施工人员应穿戴安全帽、安全带等防护用品,严格遵守操作规程,确保人身安全。

2. 设备安全:施工设备应定期检查、维护,确保其安全可靠。

操作人员应熟悉设备性能,掌握操作技能。

3. 环境保护:施工过程中,注意保护施工现场环境,减少噪音、粉尘等污染。

4. 防止交通事故:在限高架安装期间,设置警示标志,提醒过往行人、车辆注意安全。

夜间施工时,开启照明设备,确保施工安全。

道路限高架施工方案

道路限高架施工方案

道路限高架施工方案1. 引言道路限高架施工是为了防止施工期间导致的交通事故和交通拥堵而设计的一种施工方案。

该方案主要针对在道路上进行的高架施工工程,以确保施工过程平安无事故、无拥堵顺利进行。

2. 施工目标道路限高架施工方案的主要目标包括:•确保施工期间的交通平安;•防止施工期间对交通流量的过度影响;•保证施工工程的质量和进度。

3. 方案内容道路限高架施工方案的主要内容包括:3.1 施工前的准备工作在施工前,需进行详尽的准备工作,主要内容包括:•细化施工方案,明确施工过程的每个步骤,制定详细的实施方案;•进行现场勘察,确认道路的限高要求以及周边的交通情况;•联络相关部门,通知施工方案并咨询相关意见;•确定施工所需的人员、材料、设备等资源。

3.2 施工期间的交通管理在施工期间,需要进行有效的交通管理,以确保施工过程中交通的平安和流畅。

具体措施包括:•制定施工期间的交通管理方案,明确交通管控的责任和权限;•设立施工现场指示牌,提醒司机注意限高要求,并设置标志牌和标线;•定期巡视施工现场,确保施工区域内交通状况的稳定;•在必要的路段设置临时交通标志和路障,引导交通流向。

3.3 施工过程的平安措施为保证施工过程的平安,需要采取一系列平安措施,包括但不限于:•为施工人员提供必要的平安教育培训,提高平安意识;•严格遵守相关平安标准,保证施工过程中的各项操作符合平安要求;•使用符合标准和标准的工具和设备,确保施工质量和平安;•安排专人负责施工现场的平安监督,及时处理平安隐患。

3.4 施工完成后的恢复与清理在施工完成后,需要进行恢复和清理工作,确保道路正常恢复通行。

具体工作包括:•清理施工现场的材料和废弃物,恢复道路的整洁;•移除临时交通标记和设施,恢复道路的正常交通状态;•检查施工过程中可能对道路或周边建筑物造成的损坏,并及时修复。

4. 评估与改良施工完成后,需要对施工方案进行评估和改良,以提高施工效率和质量。

限高架的施工组织方案

限高架的施工组织方案

限高架的施工组织方案一、内容综述本施工组织方案旨在对限高架建设项目进行全面规划和组织,以确保工程按期完成并达到预期效果。

本综述作为方案的第一部分,旨在概括限高架建设的主要目标和实施方案的核心内容,为后续的详细规划和组织工作提供方向。

随着城市交通压力的不断增大,限高架作为一种有效的交通管理措施,在城市道路建设中得到了广泛应用。

本次限高架建设项目的实施,旨在缓解城市交通拥堵,提高道路通行效率,保障交通安全,改善城市环境。

本施工组织方案将围绕这一目标展开。

项目背景与目标:本段落将介绍限高架建设项目的背景,包括城市交通现状、道路改造需求等。

同时明确项目的建设目标,如提高道路通行能力、保障交通安全等。

施工组织原则:阐述本次限高架建设的施工组织原则,包括科学管理、安全生产、质量保证等方面的要求。

强调以人为本,注重环境保护,确保工程质量和安全。

工程概况:简要介绍限高架建设的规模、结构形式、材料选择等基本情况。

分析工程特点,明确施工难点和重点。

施工组织结构与分工:明确施工组织结构,包括项目部门设置、人员配置、职责划分等。

确保各部门协同配合,高效完成施工任务。

施工进度计划:制定详细的施工进度计划,包括各阶段的工作任务、时间安排、资源调配等。

确保工程按期完成,满足交通需求。

质量控制与安全保障措施:阐述施工过程中的质量控制标准和安全保障措施,包括材料检验、施工工艺、安全检查等方面的要求。

确保施工过程安全可控,保障人员安全。

1. 背景介绍:阐述限高架施工的重要性和必要性首先限高架的施工是保障城市交通安全的重要措施,随着车辆数量的急剧增长,城市交通压力不断增大,合理设置限高架能够有效控制交通流量,减少交通拥堵现象,保障城市道路的畅通无阻。

同时限高架还能在一定程度上降低交通事故的发生率,保护行人和其他道路使用者的安全。

其次限高架施工是城市规划中的关键环节,在城市发展过程中,合理的空间布局和交通规划至关重要。

限高架作为交通规划的一部分,其设置位置、高度、形式等都需要结合城市整体规划进行考虑。

限高架设计施工方案

限高架设计施工方案

限高架设计施工方案一、引言现代城市发展迅猛,交通拥堵问题成为一个普遍存在的挑战。

为了缓解交通压力,提高城市道路的通行能力,限高架设计施工方案应运而生。

本文将详细介绍限高架设计施工方案的背景、目的、设计思路及施工策略。

二、背景在城市道路狭窄的情况下,通过提高道路通行能力来缓解交通拥堵问题是一项迫切需求。

限高架设计解决了这一问题,通过在道路之上建造高架桥梁,将道路通行量分层,既提高了道路的通行能力,又有效减少了地面拥堵。

三、目的限高架设计施工方案的目的是建造一座符合城市规划、有利于交通流畅的高架桥梁。

通过合理的设计和施工策略,确保高架桥梁的质量、安全性和可持续性,同时尽可能减少对周边环境的影响。

四、设计思路1. 方案定位:根据城市规划和交通流量,确定限高架的位置和起止点,确保它与主要道路相衔接,方便交通流动。

2. 结构设计:根据桥梁的跨度、承重要求和地质条件,选择合适的结构类型,如钢桁梁、混凝土框架等。

同时,考虑到路面宽度、匝道设置等因素,确保施工方案的可行性。

3. 施工工艺:采用先进的施工工艺,如预制构件、模块化施工等,提高施工效率,降低施工成本。

同时,确保施工质量,防止出现安全隐患。

4. 风险评估:通过风险评估,识别并评估施工过程中可能出现的安全风险,采取相应的风险控制措施,确保施工过程安全可控。

五、施工策略1. 施工时段:选择合适的施工时段,避免对交通造成较大影响。

通常情况下,选择夜间施工和非高峰时段施工,减少交通堵塞。

2. 交通管制:对施工路段进行临时交通管制,指挥交通流向,并设置明确的交通标志。

临时交通管制应考虑周边道路的连接性,确保施工对交通的影响最小化。

3. 施工监控:采用实时监控技术,对施工现场进行监测,及时发现并解决施工中的问题。

4. 施工人员培训:对施工人员进行专业培训,提高他们的技术水平和安全意识,确保施工过程中的操作规范和安全性。

六、总结限高架设计施工方案的实施可以有效缓解城市道路交通拥堵问题,提高城市交通流通能力。

道路限高架施工方案

道路限高架施工方案1. 简介道路限高架施工方案是为了在道路上进行高架施工而制定的一套施工计划和措施。

该方案的目的是确保施工过程安全、高效,并最大限度减少对交通的影响。

本文档将介绍道路限高架施工方案的主要内容和步骤。

2. 方案目标本项目的目标是在道路上进行高架施工,主要包括以下方面的工作:•铺设高架桥的支撑结构;•安装高架桥的桥面板;•进行道路平整和修整工作;•完成与高架施工相关的辅助工程。

3. 施工步骤3.1 前期准备在施工之前,需要进行一系列的前期准备工作,包括但不限于:•召集相关的施工人员和工作队伍;•组织施工设备和材料的采购;•对施工现场进行勘察和测量;•制定详细的施工计划和时间表。

3.2 施工区域保障在施工区域附近的道路上设置临时围栏,确保施工区域安全,阻止行人和车辆进入施工现场。

同时,需要设置警告标志,提醒过往行人和车辆注意施工作业,并有专人负责指挥交通,确保交通畅通。

3.3 支撑结构铺设在道路上搭建起支撑结构,以便支撑高架桥的施工和安装。

这一步骤需要采用适当的起重设备和工具,确保支撑结构的稳固性和安全性。

3.4 高架桥安装安装高架桥的桥面板,包括连接桥梁和预制桥面板。

在安装过程中,需要注意施工人员的安全,并确保桥面板的精确安装。

安装完成后,需要进行检测和测试,确保桥面板的质量和稳定性。

3.5 道路平整和修整完成高架桥的安装后,需要对道路进行平整和修整,以便适应高架桥的形状和高度。

这一步骤包括道路表面的铺设和修补工作,确保道路的平坦和稳定。

3.6 辅助工程完成高架施工相关的主体工程后,还需要进行一些辅助工程的完成,包括但不限于:•安装路灯和交通信号灯;•设置路标和指示牌;•设计并绘制道路标线。

这些工作有助于提高道路的安全性、美观性和通行效率。

4. 安全措施在道路限高架施工过程中,必须采取一系列安全措施,以确保施工人员和过往行人、车辆的安全。

常见的安全措施包括:•设置安全警示标志,提醒过往行人和车辆注意施工现场;•配备专人负责交通指挥,确保交通畅通;•使用合适的安全设备,如安全帽、安全绳等,确保施工人员的安全;•对施工现场进行定期检查和维护,及时发现并排除安全隐患。

限高架制作安装施工方案

限高架制作安装施工方案1. 引言本文档旨在提供一份限高架制作安装施工方案,以指导施工人员在实际施工中完成相关任务。

限高架是一种常见的建筑结构,通常用于道路、铁路、桥梁等领域的交通建设,具有重要的安全性和功能性要求。

本方案将涵盖一般的施工步骤、材料和设备清单以及安全措施等方面。

2. 施工步骤2.1 准备工作在施工前,需要进行以下准备工作:•确定施工地点和范围,并制定详细的施工计划。

•检查并确保施工现场满足安全要求,清除障碍物、确保施工区域的平整度。

•订购所需材料和设备,在施工现场准备好。

2.2 构件制作根据设计图纸和要求,进行构件的制作,包括主梁、支撑、连接件等。

具体步骤如下:1.制定工艺流程和施工方案,确定所需材料和工具。

2.按照设计要求,进行材料切割和加工,使用焊接、螺栓连接等方式进行组装。

3.针对连接部位,进行质量检验和强度测试。

2.3 构件安装在制作好的构件基础上,进行架构安装的具体步骤如下:1.根据施工图纸和设计要求,确认架构的布置和连接方式。

2.使用吊车等设备,将构件逐个吊装到指定位置,并进行调整,确保水平和垂直度。

3.使用螺栓等连接件将构件连接在一起,紧固并进行检查。

2.4 补充设施安装在构件安装完成后,还需要进行一些补充设施的安装,包括防护栏杆、信号灯等。

具体步骤如下:1.根据设计图纸和要求,确定补充设施的位置和数量。

2.针对不同设施,选择适当的安装方法,包括焊接、固定螺栓等。

3.安装设施时,需要注意安装位置的水平度和垂直度。

2.5 完工验收在施工完成后,需要进行一次完工验收,确保工程符合设计要求和安全标准。

具体步骤如下:1.由专业人员进行工程验收,包括工程质量、安全性和功能性的检查。

2.对于存在的质量问题和安全隐患,进行整改和修复。

3.进行最终验收,确保工程符合相关标准。

3. 材料和设备清单以下为限高架制作安装施工所需的主要材料和设备清单:•主梁:钢材、焊接材料等。

•支撑:钢材、混凝土等。

桥梁限高架施工方案设计

桥梁限高架施工方案设计目录一、内容综述 (2)1.1 项目背景 (3)1.2 目的和意义 (4)1.3 文献综述 (4)二、工程概况 (6)2.1 桥梁概述 (7)2.2 施工条件 (8)2.3 工程特点及难点分析 (9)三、限高架设计原则与要求 (10)3.1 设计原则 (11)3.2 设计要求 (12)3.3 安全性考虑 (13)四、限高架结构设计 (14)4.1 结构形式选择 (15)4.2 主体结构设计 (16)4.3 连接件设计 (17)4.4 防护设施设计 (19)五、施工方案设计 (20)5.1 施工流程 (21)5.2 施工方法 (21)5.3 施工设备选择 (23)5.4 施工安全措施 (25)5.5 施工进度计划 (26)六、风险评估与应对措施 (27)6.1 风险因素识别 (28)6.2 风险评估方法 (30)6.3 应对措施 (31)七、结语 (32)一、内容综述桥梁限高架作为桥梁工程中的一种安全设施,其设计必须确保在正常使用条件下,车辆通过桥梁时不会超过规定的高度限制,从而保障行车的安全。

本次设计的桥梁限高架位于[具体桥梁名称],该桥梁为[桥梁类型,如预应力混凝土简支梁桥],全长[桥梁长度],桥面宽度[桥面宽度]。

本施工方案旨在对桥梁限高架进行合理的设计与施工,包括限高架的结构形式选择、材料选择、基础施工、安装工艺、验收标准以及维护保养等方面。

结构形式上,我们将采用[结构形式,如钢管立柱+横梁结构],这种形式既保证了限高架的强度和稳定性,又便于安装和维护。

材料选择上,我们将优先考虑使用[材料名称,如Q235钢材]等合格材料,以确保限高架的安全性和耐久性。

在基础施工方面,我们将根据桥梁所在地的地质条件进行详细的勘察和设计,确保基础稳固可靠。

安装工艺上,我们将制定详细的安装流程和质量控制措施,确保限高架的安装精度和质量。

我们还将制定严格的验收标准,对限高架进行全面的质量检查和验收。

桥梁限高架施工方案设计

桥梁限高架施工方案设计清晨的阳光透过窗帘的缝隙,洒在刚刚摊开的图纸和设计规范上。

我深吸一口气,开始构思这个桥梁限高架施工方案。

十年的经验告诉我,每一个细节都不能忽视,每一个步骤都要精确到位。

一、项目概述本项目为桥梁限高架施工方案设计,主要目的是确保桥梁的安全通行,限制超高车辆通过,减少桥梁疲劳损伤,延长桥梁使用寿命。

1.1项目背景随着我国高速公路和城市快速路的快速发展,桥梁作为交通要道的承载主体,其安全性能日益受到重视。

近年来,桥梁事故频发,尤其是超高车辆对桥梁的损伤,使得限高架的设置变得尤为重要。

1.2项目目标确保桥梁安全通行,降低超高车辆对桥梁的损伤,提高桥梁使用寿命。

二、施工方案设计2.1限高架选型结构稳固,耐腐蚀,抗风载;适应性强,可适用于不同类型的桥梁;智能化程度高,具备远程监控和报警功能;安装方便,维护简单。

2.2施工步骤2.2.1施工前期准备研究桥梁设计图纸,了解桥梁结构及限高架设置位置;准备施工所需的各种材料、设备和技术人员;对施工现场进行实地考察,了解现场环境及施工条件。

2.2.2限高架安装按照设计图纸,在桥梁上预设限高架基础;采用高强度螺栓将限高架与桥梁主体连接;安装限高架上的传感器、摄像头等设备;调试限高架,确保其正常工作。

2.2.3限高架调试与验收对限高架进行功能测试,包括限高、报警、监控等;对限高架的稳定性进行验收,确保其满足设计要求;对施工现场进行清理,确保桥梁通行安全。

2.3施工安全措施施工过程中,设置明显的施工标志,提醒过往车辆减速慢行;施工现场配备专职安全员,负责现场安全监督;对施工人员进行安全培训,提高安全意识;制定应急预案,应对突发情况。

三、施工难点及解决方案3.1难点一:限高架与桥梁主体连接解决方案:采用高强度螺栓连接,确保连接牢固,避免因振动等原因导致连接失效。

3.2难点二:限高架调试解决方案:在调试过程中,采用专业的调试仪器,确保限高架各项指标达到设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
