各分部分项工程主要施工方法

合集下载

分部分项工程施工标准(3篇)

分部分项工程施工标准(3篇)

第1篇一、工程概况及特点1. 工程概况:分部分项工程是建筑工程的基本组成部分,包括地基基础、主体结构、装饰装修、安装工程等。

在施工过程中,各分部分项工程应按照国家及地方相关法规、规范、标准进行施工。

2. 工程特点:分部分项工程施工涉及面广、工序繁多、技术要求高、施工难度大。

在施工过程中,应充分考虑工程特点,确保施工质量、安全、进度、成本等方面达到预期目标。

二、施工部署和施工准备工作1. 施工部署:根据工程特点、施工进度要求,合理划分施工阶段,明确各阶段施工任务、施工顺序、施工资源等。

2. 施工准备工作:包括施工图纸会审、技术交底、施工组织设计、施工方案编制、施工人员培训、施工材料设备准备、施工现场布置等。

三、施工现场平面布置1. 施工现场平面布置应遵循“安全、环保、高效、合理”的原则。

2. 施工现场平面布置应充分考虑施工区域、材料堆场、施工设备、临时设施、安全防护、消防设施等因素。

四、施工总进度计划1. 施工总进度计划应按照工程特点、施工部署、施工资源配置等因素进行编制。

2. 施工总进度计划应明确各分部分项工程的施工时间、施工顺序、关键线路等。

五、各分部分项工程的主要施工方法1. 地基基础工程:包括土方开挖、基础垫层、基础混凝土、基础防水等。

2. 主体结构工程:包括钢筋混凝土结构、钢结构、木结构等。

3. 装饰装修工程:包括墙面、地面、门窗、幕墙、室内外装饰等。

4. 安装工程:包括给排水、电气、通风、空调、消防等。

六、拟投入的主要物资计划1. 施工材料:包括水泥、砂石、钢筋、木材、油漆、涂料等。

2. 施工设备:包括挖掘机、搅拌机、泵车、塔吊、升降机等。

七、工程投入的主要施工机械设组成1. 施工机械:包括挖掘机、搅拌机、泵车、塔吊、升降机等。

2. 施工设备:包括模板、脚手架、安全防护设施等。

总之,分部分项工程施工标准是确保工程顺利进行、提高施工质量、保障施工安全的重要依据。

在施工过程中,应严格按照施工标准进行施工,确保工程质量、安全、进度、成本等方面达到预期目标。

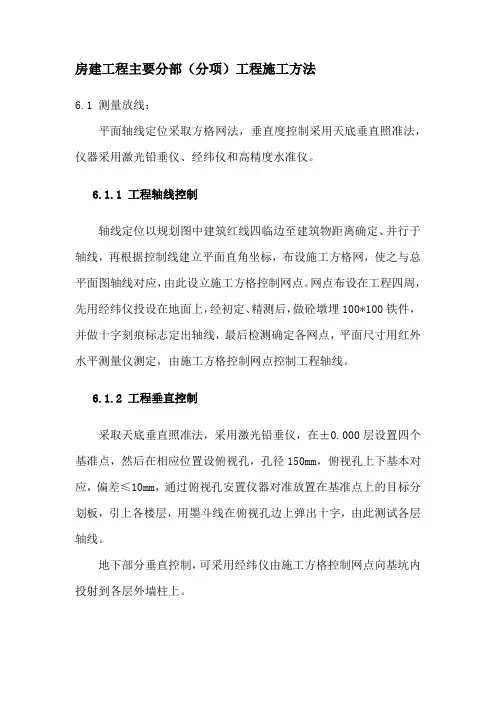

房建工程主要分部(分项)工程施工方法

房建工程主要分部(分项)工程施工方法

房建工程主要分部(分项)工程施工方法6.1 测量放线:平面轴线定位采取方格网法,垂直度控制采用天底垂直照准法,仪器采用激光铅垂仪、经纬仪和高精度水准仪。

6.1.1 工程轴线控制轴线定位以规划图中建筑红线四临边至建筑物距离确定、并行于轴线,再根据控制线建立平面直角坐标,布设施工方格网,使之与总平面图轴线对应,由此设立施工方格控制网点。

网点布设在工程四周,先用经纬仪投设在地面上,经初定、精测后,做砼墩埋100*100铁件,并做十字刻痕标志定出轴线,最后检测确定各网点,平面尺寸用红外水平测量仪测定,由施工方格控制网点控制工程轴线。

6.1.2 工程垂直控制采取天底垂直照准法,采用激光铅垂仪,在±0.000层设置四个基准点,然后在相应位置设俯视孔,孔径150mm,俯视孔上下基本对应,偏差≤10mm,通过俯视孔安置仪器对准放置在基准点上的目标分划板,引上各楼层,用墨斗线在俯视孔边上弹出十字,由此测试各层轴线。

地下部分垂直控制,可采用经纬仪由施工方格控制网点向基坑内投射到各层外墙柱上。

6.1.3 沉降观测建筑物水准点的设置可利用各施工方格控制网点。

沉降观测点,在建筑物的四角和中部设观测点。

基础沉降观测点埋设在基础底板上,底板浇筑前观测一次,浇筑后观测一次。

6.2 地下工程6.2.1 土方开挖土方开挖采用W—60挖掘机一次挖成,人工开挖桩承台基土,地下水位较高,但暂不考虑降水措施。

基础施工进入雨季,要做好施工期间的排水措施,必须使地表及施工用水能及时排出。

6.2.2 土方基础考虑大型土方开挖仅至基础底板处。

地梁、桩承台开挖宽度考虑梁、承台模为120厚砖砌模,即梁宽+2×120,人工清理削垂直。

大型土方开挖完毕,人工清理至基础底板垫层标高。

放出地梁、承台开挖线,沿地梁开挖线外,开挖方向由南向北自西向东分块退挖,人工清理后浇筑砼垫层。

土方现场堆放。

土方回填由甲方指定买土运回回填,回填土应在在±0.00梁板拆模外墙做防水后进行,填土应测定最优含水率分层夯实,层厚不大于300mm,气夯振实,压实系数小于0.90,回填土不得采用建筑垃圾和膨胀土,湿陷性土等。

分部分项工程施工方法汇总

分部分项工程施工方法汇总

分部分项工程施工方法汇总一、土方工程1. 施工准备:根据设计图纸和施工规范,进行现场勘测,确定施工范围和施工方案。

对施工人员进行安全教育和技术培训,准备必要的施工设备和材料。

2. 施工方法:采用自卸汽车、推土机、挖掘机等设备进行土方开挖,按照设计要求进行土方运输和堆放。

对于特殊部位的土方工程,如基坑、沟槽等,应采取相应的支护措施,确保施工安全。

二、地基与基础工程1. 施工准备:根据设计图纸和施工规范,进行现场勘测,确定施工范围和施工方案。

对施工人员进行安全教育和技术培训,准备必要的施工设备和材料。

2. 施工方法:根据地基的地质条件和设计要求,采用相应的地基处理方法,如压实、换填、加固等。

基础施工应按照设计要求进行模板安装、钢筋绑扎、混凝土浇筑等工序,确保基础的稳定性和承载力。

三、主体结构工程1. 施工准备:根据设计图纸和施工规范,进行现场勘测,确定施工范围和施工方案。

对施工人员进行安全教育和技术培训,准备必要的施工设备和材料。

2. 施工方法:主体结构施工应按照设计要求进行模板安装、钢筋绑扎、混凝土浇筑、梁、板、柱等结构的施工。

在施工过程中,应严格按照施工规范进行施工,确保主体结构的稳定性和安全性。

四、建筑幕墙工程1. 施工准备:根据设计图纸和施工规范,进行现场勘测,确定施工范围和施工方案。

对施工人员进行安全教育和技术培训,准备必要的施工设备和材料。

2. 施工方法:建筑幕墙施工应按照设计要求进行幕墙骨架的安装、玻璃幕墙的安装、幕墙密封胶的施工等。

在施工过程中,应严格按照施工规范进行施工,确保幕墙的防水、保温、隔热等功能。

五、建筑装饰工程1. 施工准备:根据设计图纸和施工规范,进行现场勘测,确定施工范围和施工方案。

对施工人员进行安全教育和技术培训,准备必要的施工设备和材料。

2. 施工方法:建筑装饰施工应按照设计要求进行墙面、地面、天花板的装饰,包括涂料、壁纸、瓷砖、石材等材料的施工。

在施工过程中,应严格按照施工规范进行施工,确保装饰效果和质量。

停车场各分部分项工程的施工方案及质量保证措施

停车场各分部分项工程的施工方案及质量保证措施

停车场各分部分项工程的施工方案及质量保证措施
一、施工方案
1. 地面铺装工程
•工程内容:
–必须在施工前清理基层,确保平整。

–采用适当材料,保证承载能力和耐磨性。

•施工方法:
–确定铺装起点和终点,保证线条整齐美观。

–采用合适的机械设备进行铺装,确保施工质量。

2. 照明工程
•工程内容:
–设置合适位置的照明设备,保证停车场夜间使用安全方便。

•施工方法:
–配置适当的电缆线路和控制开关,确保安全可靠。

–根据照明要求调试灯光,保证光线均匀明亮。

3. 排水工程
•工程内容:
–确保排水系统畅通,避免积水影响使用。

•施工方法:
–合理布置排水沟和雨水口,保证排水顺畅。

–采用合适的排水材料,确保防水性能。

二、质量保证措施
1. 施工前质量保证
•方案制定:
–详细制定工程施工方案,包括具体施工步骤和质量要求。

•材料验收:
–对施工材料进行检查验收,确保符合相关标准。

2. 施工中质量控制
•监督管理:
–加强施工现场管理,保证施工按照规范进行。

•工艺验收:
–对重要工程节点进行工艺验收,确保质量合格。

3. 施工后质量保障
•验收验收:
–进行最终验收,确保各分部分项工程质量达标。

•维护保养:
–提供一定时间的维护保养服务,确保停车场工程长期稳定使用。

通过上述施工方案和质量保证措施,停车场各分部分项工程将得到有序进行并
确保质量,为用户提供一个安全、方便的车辆停放空间。

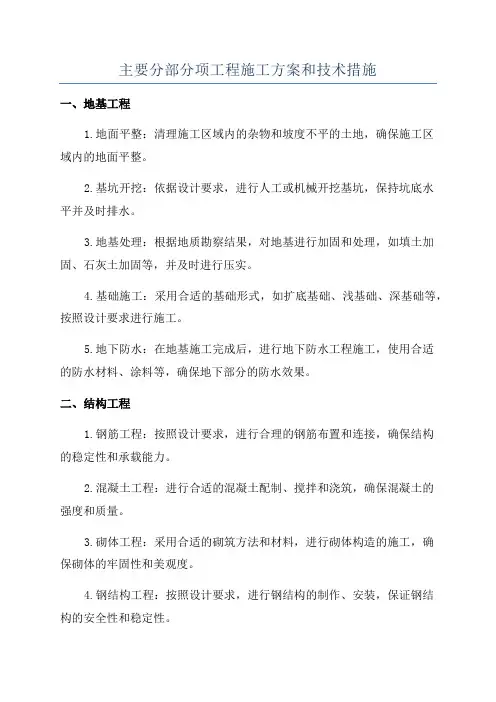

主要分部分项工程施工方案和技术措施

主要分部分项工程施工方案和技术措施

主要分部分项工程施工方案和技术措施一、地基工程1.地面平整:清理施工区域内的杂物和坡度不平的土地,确保施工区域内的地面平整。

2.基坑开挖:依据设计要求,进行人工或机械开挖基坑,保持坑底水平并及时排水。

3.地基处理:根据地质勘察结果,对地基进行加固和处理,如填土加固、石灰土加固等,并及时进行压实。

4.基础施工:采用合适的基础形式,如扩底基础、浅基础、深基础等,按照设计要求进行施工。

5.地下防水:在地基施工完成后,进行地下防水工程施工,使用合适的防水材料、涂料等,确保地下部分的防水效果。

二、结构工程1.钢筋工程:按照设计要求,进行合理的钢筋布置和连接,确保结构的稳定性和承载能力。

2.混凝土工程:进行合适的混凝土配制、搅拌和浇筑,确保混凝土的强度和质量。

3.砌体工程:采用合适的砌筑方法和材料,进行砌体构造的施工,确保砌体的牢固性和美观度。

4.钢结构工程:按照设计要求,进行钢结构的制作、安装,保证钢结构的安全性和稳定性。

5.安装工程:进行设备和管道的安装工作,按照相关标准和技术要求进行施工。

三、建筑工程1.地面铺装:进行合适的地面铺装工作,如砖铺、地坪施工等,保证地面的平整度和美观度。

2.墙面装饰:进行墙面装饰工程,如涂刷、贴砖、贴壁纸等,提高建筑的装饰性和美观度。

3.屋面工程:进行屋面防水、保温和装饰工作,确保屋面的防水性能和建筑的综合利用效果。

4.门窗工程:按照设计要求,进行门窗的制作和安装,确保门窗的密封性和使用安全性。

5.室内装饰:进行室内的装饰工作,如地板铺装、吊顶施工、墙面装修等,提高室内空间的美观度和舒适性。

技术措施:1.施工前准备:制定详细的施工计划和方案,明确施工的顺序和工作内容。

2.施工组织:组织专业施工队伍,并配备足够的施工设备和工具。

3.施工质量控制:严格按照施工质量验收标准进行施工,定期进行质量检测和验收。

4.安全措施:建立完善的安全管理制度,加强现场施工安全教育和培训,确保施工过程中的安全。

分部工程分项工程的施工(3篇)

分部工程分项工程的施工(3篇)

第1篇一、分部工程和分项工程的定义1. 分部工程:指按照建筑物的组成部分划分的工程,如基础工程、主体结构工程、装饰装修工程等。

分部工程是建筑工程的基本单元,是构成整个建筑物的各个部分。

2. 分项工程:指分部工程中的具体施工项目,如混凝土基础施工、钢筋绑扎、模板安装等。

分项工程是分部工程的具体实施内容,是施工过程中的具体操作环节。

二、分部工程分项工程施工过程中的注意事项1. 施工准备(1)施工图纸:在施工前,应仔细阅读施工图纸,了解分部工程和分项工程的具体要求,确保施工过程中的各项指标符合设计要求。

(2)施工方案:根据施工图纸和现场实际情况,制定合理的施工方案,明确施工顺序、施工工艺、质量标准和安全措施。

(3)人员组织:合理组织施工队伍,确保施工人员具备相应的技术水平和施工经验。

2. 施工过程(1)基础工程:基础工程是建筑物的根基,施工过程中要严格按照设计要求,确保基础稳定、牢固。

(2)主体结构工程:主体结构工程是建筑物的骨架,施工过程中要保证结构尺寸准确、钢筋绑扎牢固、混凝土浇筑密实。

(3)装饰装修工程:装饰装修工程是建筑物的表面处理,施工过程中要注意材料的选择、施工工艺和施工顺序,确保装饰效果美观、耐用。

3. 施工质量控制(1)严格控制原材料质量,确保施工过程中使用的材料符合设计要求。

(2)加强施工过程中的质量控制,严格按照施工规范和标准进行施工。

(3)做好施工过程中的检验、验收工作,确保分部工程和分项工程的质量。

4. 施工安全(1)加强施工现场的安全管理,确保施工人员的人身安全。

(2)严格执行安全操作规程,防止安全事故的发生。

(3)做好施工现场的消防、防洪、防雷等工作,确保施工过程中的安全。

5. 施工进度管理(1)合理安排施工计划,确保分部工程和分项工程的施工进度。

(2)加强施工过程中的协调管理,确保各个分部工程和分项工程的施工进度同步。

(3)做好施工过程中的进度监控,确保工程按期完成。

总之,分部工程分项工程的施工是建筑工程施工的重要组成部分。

各分项分部工程完整合理的施工方案

各分项分部工程完整合理的施工方案一、前言在建筑工程施工过程中,各分项分部工程的施工方案的设计与执行至关重要。

本文将就各分项分部工程完整合理的施工方案进行详细探讨,旨在提高施工效率、保证施工质量。

二、基础工程施工方案1.土方开挖•开展前期土质勘探,制定相应爆破参数;•采用机械挖掘和人工开挖相结合的方式,保证进度和安全。

2.地基处理•严格按照设计要求进行地基处理,包括填方、压实等工序;•根据地质条件,选择合适的地基处理方法,确保地基稳固。

三、建筑工程施工方案1.主体结构施工•合理安排各种材料的进场和使用,做好支模的搭设和拆除工作;•严格控制施工质量,保证结构安全可靠。

2.建筑装饰装修•制定详细的施工工艺和进度计划,对各道工序进行周密安排;•严格执行设计要求,力求工艺精湛,保证装修质量。

四、给排水工程施工方案1.给水工程•配合发包商,按规范选用管材,严格施工工艺;•做好管道保护,避免管道破裂和渗漏等问题。

2.排水工程•保证排水施工质量,做好检查井、排水沟等施工;•配合设计要求,确保排水系统运行畅通。

五、电气工程施工方案1.配电系统•采用合格的电线电缆材料,严格按照施工工艺要求进行施工;•保证电气设备安全可靠运行,减少电路故障率。

2.照明系统•按照设计要求选择适当的照明设备,合理布局;•节约能源、美观大方,提高使用效果。

六、结语各分项分部工程的施工方案是建筑工程施工的核心内容之一,只有制定合理、科学的施工方案,并严格执行,才能确保施工工程的顺利进行,达到设计要求。

希望本文的内容对各位工程师在实际工作中有所帮助。

以上是本文对各分项分部工程完整合理的施工方案的一些探讨,希。

主要分部分项工程的施工方法

主要分部分项工程的施工方法引言主要分部分项工程是指在一个大型建筑项目中,根据其功能需求和施工要求进行划分的各项工程。

合理的施工方法对于主要分部分项工程的完成时间、质量和经济效益都有着重要的影响。

本文将从施工方法的选择和具体实施两个方面,介绍主要分部分项工程的施工方法。

一、施工方法的选择1.按照工程特点选择施工方法不同的主要分部分项工程具有不同的特点,例如,地下室施工需要考虑土方开挖和支护等问题,而屋面工程则需要注意防水和防腐等工作。

因此,选择施工方法时,要充分考虑工程的特点和要求,选择适合的施工方法。

2.参考类似工程的施工方法在选择施工方法时,可以参考类似工程的施工方法,通过借鉴和总结以往的经验,来提高工程的施工效率和质量。

可以参考工程手册、技术规范等资料,也可以请教有经验的专业人士。

3.根据施工设备和材料的情况选择施工方法施工方法的选择还要考虑到施工设备的性能和状况,以及材料的供应情况。

如果某个施工方法需要特殊的设备或材料,而这些设备和材料难以获取,那么就要考虑其他更合适的施工方法。

二、具体实施1.地基与基础工程的施工方法地基与基础工程是建筑工程的基础,对整个工程的稳定性起着至关重要的作用。

常见的施工方法包括钻孔灌注桩、顶管、连续墙、地下室施工等。

在具体实施时,应根据工程的特点和要求,合理选择施工方法,并注意施工过程中的安全问题。

2.结构工程的施工方法结构工程是主体工程的核心部分,包括框架结构、钢结构、混凝土结构等。

选择合适的施工方法对于工程的质量和进度至关重要。

1各分部分项工程的主要施工方案与技术措施

1各分部分项工程的主要施工方案与技术措施分部分项工程的主要施工方案与技术措施是指在建筑工程中对不同部分工程进行分别施工的方案和采取的技术措施。

这些方案和措施旨在确保各项工程能够按照设计要求和施工标准完成,同时保证工程质量和进度。

地基与基础工程是建筑工程中最重要的部分之一,直接关系到建筑物的稳定性和安全性。

主要的施工方案包括选择合适的基坑开挖和支护方法、采取适当的地基处理措施,确保地基承载力和稳定性。

技术措施包括采用合适的测量和控制方法,密实土质,采用适当的基础类型等。

主体结构工程是建筑工程中最为重要的部分,直接影响到建筑物的承重能力和整体结构稳定性。

施工方案包括选择合适的结构体系和建筑材料,合理安排施工工序和工艺流程,确保结构的质量和安全。

技术措施包括加固结构节点,采用合适的防水和防腐措施,以及严格控制施工质量等。

建筑装饰工程是建筑物的美化和功能增值的关键部分,直接影响到建筑物的使用和观感。

施工方案包括选择合适的装饰材料和工艺,设计合理的装饰图案和色彩搭配,确保装饰效果符合设计要求。

技术措施包括加强施工工序的协调,采用先进的施工设备和工具,确保装饰质量和施工进度。

给排水及暖通工程是建筑物的生活和舒适性保障部分,直接关系到建筑物的居住和使用功能。

施工方案包括选择合适的给排水和暖通设备,设计科学合理的管路布置和设备安装,确保系统正常运行。

技术措施包括加强通风和排气系统设计,优化供水和排水系统结构,确保系统运行稳定和能效高效。

综上所述,各分部分项工程的主要施工方案与技术措施是建筑工程施工中的重要内容,关系到工程的质量、安全和进度。

只有合理制定施工方案,采取科学的技术措施,才能确保工程能够如期完成,达到设计要求,为用户提供优质的建筑环境。

各分部分项工程的完整施工的方案及质量保证措施

各分部分项工程的完整施工的方案及质量保证措施分部分项工程的完整施工方案和质量保证措施是确保工程施工过程中按照设计要求、合理安排、科学施工的一系列措施和方法。

下面将针对不同的分部分项工程,简要介绍其完整施工方案和质量保证措施。

1.土方工程的完整施工方案和质量保证措施:-完整施工方案:确定合适的土方开挖和回填顺序,设置土方开挖和回填时间节点,制定施工工序和施工机械设备的使用计划,制定安全措施和应急预案。

-质量保证措施:严格按照设计要求进行开挖和回填工程,控制土方开挖和回填的坡度和平整度,确保工程施工过程中不破坏地基。

2.混凝土工程的完整施工方案和质量保证措施:-完整施工方案:确定混凝土浇筑工艺,包括搅拌比例、浇筑顺序、浇筑方式等,计划施工班次和时间节点,落实施工机械设备的使用计划,安排施工人员和材料供应。

-质量保证措施:严格按照混凝土配合比进行搅拌,控制混凝土的坍落度和抗压强度,采取有效的养护措施,确保混凝土的质量。

3.钢结构工程的完整施工方案和质量保证措施:-完整施工方案:制定钢结构的安装顺序和安装方法,确定吊装计划和方式,制定焊接工艺和焊接顺序,确定防腐蚀措施。

-质量保证措施:按照设计要求进行钢结构的验收和检查,确保结构的尺寸和几何形状的准确性,采用合格的焊接工艺和焊接操作人员,进行焊缝的无损检测,采取防腐蚀措施保护钢结构。

4.安装工程的完整施工方案和质量保证措施:-完整施工方案:确定设备的安装顺序和方法,设计合理的安装位置和空间布局,安排施工工艺和工序,编制安装图纸和标准。

-质量保证措施:进行设备的验收和检查,确保设备符合工程要求和质量标准,采用合适的安装工艺和工艺参数,保证设备的安装质量和安全性,进行设备的调试和运行检测。

以上仅是各分部分项工程施工方案和质量保证措施的简要介绍,具体的方案和措施需要根据工程的实际情况进行详细制定。

在实际施工过程中,还需要进行实时监测和质量检查,及时调整和纠正施工问题,确保工程质量和施工进度的达到预期目标。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1
各个分部分项工程主要施工方法
1,施工测量放线
工程开工后,根据监理工程师提供的测量基准点,与监理工程
师共同校测期间护垫额测量精度,并复核其资料和数据的准确
性。根据监理工程师提供的控制点的基本数据,增设标段内的
附导线网,附导线布设完毕后,根据数据上报监理工程师审
核。按照经过监理工程师审定的施工测量计划进行铺工放样,
将实测的平,剖地形测量等资料报监理工程师,审核批准后再
施工。对测量基准点,基准线,水准点以及自行增设的附导线
网加强保护,并及时检查维护,定时审查,校正;施工期间,
定时对测量仪器进行校正,维护以保证其准确性。

2,拆除工程
(1) 工程概述
拆除工程主要包括拆除旧混凝土路面,拆除垫层,拆除
旧混凝土花砖和旧缘石以及余方弃置。

(2) 施工方法
拆除工程采用挖土机,人工配合拆除,拆除废料采用挖
掘机配合机动翻斗车运至监理人指定地点。

3,土方开挖
土方开挖的工作内容包括:准备工作-场地清理-施工放线-土方
开挖-人工清理等。土方开挖可以直接使用手工操作或机械进行
施工开挖的设计开挖线以内的全部材料开挖,如表土,粘土,
砂浆土,砂砾土,软土,基岩,垃圾等。施工前,将工程部位
的全部土木,杂草,垃圾以及建设单位致命的其他杂物等清理
干净并运至弃土场。对施工部位进行准确的定位放线,并经常
校核开挖平面位置,搞成,控制桩号,水准点和边坡坡度等。
开挖时,避免扰动开挖在线以外的表土,土方。施工中按照设
计开挖图控制开挖边坡,不出现欠挖,超挖。开挖时先用挖掘
机进行开挖,不破坏基础结构,便于下一步工程施工,保护
2

20CM的保护层,改用人工开挖,为保证开挖质量,开挖过程安
排专人值班,严格控制各项施工参数。

4,土方填筑
(1) 土方填筑说明
(2) 施工前根基施工图纸以及填筑区的实际情况和施工条件
制定有关的施工技术措施与细则。对填筑区开挖或处理
过程及时,详细记录,经单位工程验收合格后,方能进
行填筑。填筑区范围应作深层处理的沟,塘作为隐蔽工
程,开工前按照顺序号登记,对清理部位的位置,平
面,断面以及地貌提供详实的测量以及影像资料。深层
处理完毕后,对清理情况和结果提供详实的测量以及摄
影资料报监理工程师进行现场审核。

填筑区基面处理边界应该超过边线30-50CM;填筑区表
层不合格土,杂物必须清除,清理后应该进行倒毛,平
整,碾压。填筑区清除的弃土,杂物,废渣等均应该运
到指定的弃土场堆放,不得与填筑土料混杂。填筑区基
础处理属于隐蔽工程,填筑区清理平整及时报监理工程
师验收,合格后进行填筑。基面验收后及时填筑,若因
故延期不能及时施工时,做好基面保护,复工前进行检
查,必要时进行清理。经深层清理的隐蔽部位,清理后
复工,视作填筑区填,其工程质量要求,检验程序和填
筑区填筑一致,填筑区填土分层分批,铺土厚度控制在
30-40CM,按照批准的现场碾压实验成果碾压,经压实
后压实度最小测度不低于设计压实度值。压实的土体取
样试验数200M3,厚30CM取样一次,或由监理工程师
根据工程实际确定取样次数。

(3) 基坑土方填筑
基坑土方填筑施工流程:基坑底地坪上清理-检验土质-分层铺
土-夯打密实-检验密实度-修整找平验收。填土前应将基坑底或
地坪上的垃圾等杂物清理干净,沟槽回填前,必须清理基础地
面标高,将回填的松散垃圾,砂浆,石子等杂物清理干净,检
3

验回填土的质量有无杂物,粒径是否符合规定,以及回填土的
含水量是否在控制的范围内:如含水量偏高,可以采用翻松,
晾晒或均匀掺入干土等措施;如果遇到回填土含水量偏低,可
以采用预先洒水湿润等措施。回填土应该分层普摊。每层土的
厚度应根据土质,密实度要求和机具性能确定。采用蛙式打夯
机每层铺土厚度为200--250MM;人工打夯部大于200MM。每层
铺摊后,随之耙平,回填每层至少打夯三遍。打夯应该一夯压
半夯,夯夯相接,行行相接,纵横交错。并且严禁采用水浇使
土下沉的所谓水夯法。深浅两坑基相连时,应该先夯深基础;
填至浅基坑相同的标高时,再与浅基础一同填夯。如必须分段
填夯时,交接处应成阶梯型。回填土每层填土夯实后,按照规
范规定进行环刀取样,测出干土的质量密度;达到要求后,再
进行上一层的铺土。修正找平:前途全部完成后,应进行表面
拉土找平;填土全部完成后,应该进行表面拉土找平,凡是超
过标准高程的地方,及时依线铲平;凡是低于标准高程的地
方,应该补土夯实。

(4) 土方压实
压实作业前做好碾压试验,验证碾压试验达到设计干密度的措
施。根据分段填筑设立标志以防漏压,欠压,过压。错开上下
层的接缝位置,相邻工段交界处上下犬牙相错相互搭接,其纵
横碾压搭接长度不小于5M.每层交界处设立明显标志以资识
别。每个施工组合工段内分两个以上分段作业面,轮流进行填
土,碾压工作和测验。每层铺土作业完成后,其铺土厚度,顶
面高程,压实度及时检验,达到合格经过经理签字,方能准确
铺填新土。

5,砌石工程
(1)材料
砌石
砌石的石质材料应该坚实新鲜,无风化剥落或裂纹,石材表
面无污垢,水锈等杂质,用于表面的石材,应该色泽均匀。
石料的物理力学指标应该符合施工图纸的要求。
4


砂浆采用的砂料,要求粒径为,细度模数为砌筑毛石砂浆的
砂,最大粒径不大于5MM;砌筑料石砂浆的砂,最大粒径不
大于.

砂浆用砂不得含有有害杂物,砂浆用砂的含泥量应该满足下
列要求:

1,对水泥砂浆和强度等级不小于M5的水泥混合砂浆,不应
超过5%。

2,人工砂,山砂以及特级砂应经过适配,满足砌筑砂浆技
术条件要求。

水泥
砌筑工程采用的水泥品种和标号应符合本技术条款的规定,
到货的水泥应按照品种,标号,出厂日期分别堆存,受潮湿
结块的水泥,禁止使用。水泥进场使用前,应该分批对其强
度,安定性进行复验,检验应以,同一生产厂家,同一批号
为一批,当在使用中对水泥质量有怀疑或水泥出厂超过三个
月,应复查试验,按照其结果使用。不同品种的水泥,不得
混合使用。

(2)砌体基础准备
所有砌体基面应平整,表面的草皮,腐殖土,杂物,垃
圾等均应清除,并按照设计要求进行压实或夯实。在基
础准备为得到监理人验收前不得进行砌体的施工。

(3)砂浆实体砌筑
1,一般要求
砌石体应该采用铺浆法砌筑,砂浆粘稠度应为30-50MM,
当气温变化时,应适当调整。
5

采用砂浆法砌筑的砌石体转角处和交界处应同时砌筑,
对不能同时砌筑的面,必须留置临时间断处,并应该砌
成斜搓。

砌石尺寸和位置允许偏差,但不应超过规定要求。
2,毛石砌筑
砌筑毛石基础的第一皮石块应座浆,且将大面向下。毛
石基础扩大部分,若做成阶梯型,上级阶梯的石块应至
少压下级阶梯的一半,相邻解体的毛石应相应错缝搭
接。

毛石砌体应分皮卧砌,并应上下错缝,内外搭砌,不得
采用外面侧立石块,中间填心的砌筑做法。

毛石砌体灰缝厚度应为20-30MM,砂浆应饱满,石块间较
大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先
摆碎石块后填砂浆或干填碎石块的施工方法,石块间不
得相互接触。

毛石砌体第一皮转角处,交界处以及洞口处应选用较大
的平石砌筑

毛石墙必须设置拉结石,拉结石应均匀分布,相互错
开,一般每墙面应至少设置一块。

(6)养护
砌体外露面,在砌筑后12-18H之间应及时养护,经
常保持外露面的湿润,养护时间:水泥砂浆砌体一般
为14天,混凝土砌体为21天。

(7)水泥砂浆勾缝防渗
采用料石水泥砂浆勾缝作为
