HDPE土工膜施工工法
土工膜的施工方法

土工膜的施工方法土工膜是一种用于防水、防渗、隔离的工程材料,广泛应用于水利、交通、市政、园林、环保等领域。
正确的施工方法对于土工膜的使用效果至关重要。
下面将介绍土工膜的施工方法。
一、施工前的准备工作。
1. 确定施工现场,在进行土工膜施工前,需要对施工现场进行勘察,了解地形地貌、地质条件,确定施工范围和施工方式。
2. 土壤处理,施工前需要对施工区域的土壤进行处理,确保土壤表面平整、干燥、无杂物,避免对土工膜的损坏和影响施工质量。
3. 材料准备,准备好所需的土工膜材料、接头材料、辅助工具等,确保施工过程中材料齐全。
二、土工膜的铺设。
1. 土工膜的铺设方式,根据实际施工需要,选择合适的土工膜铺设方式,包括单层铺设、双层铺设、交叉铺设等,根据具体情况选择合适的铺设方式。
2. 排水和排气,在铺设土工膜的过程中,需要及时排除土工膜下的积水和气泡,确保土工膜与基层之间的贴合紧密。
三、土工膜的接头处理。
1. 接头处理方法,土工膜在铺设过程中需要进行接头处理,包括接头的处理方式、接头材料的选择、接头的固定和密封等,确保接头处的防水性能。
2. 接头处理要求,接头处理需要符合相关标准和规范要求,确保接头处的牢固性和防水性能。
四、土工膜的固定和保护。
1. 土工膜的固定,在土工膜铺设完成后,需要对土工膜进行固定,采用固定钉、重物压实等方式进行固定,确保土工膜不会受到外力的影响。
2. 土工膜的保护,在土工膜施工完成后,需要对土工膜进行保护,避免受到日晒、风吹、雨淋等自然环境的影响,延长土工膜的使用寿命。
五、施工质量验收。
1. 施工质量验收标准,根据相关标准和规范,对土工膜的施工质量进行验收,包括土工膜的平整度、接头处理质量、固定和保护情况等。
2. 施工质量验收要求,施工完成后需要对土工膜的施工质量进行全面验收,确保施工质量符合相关标准和规范要求。
以上就是土工膜的施工方法,正确的施工方法对于土工膜的使用效果至关重要。
在实际施工中,需要严格按照相关标准和规范进行操作,确保土工膜施工质量和使用效果。
HDPE膜施工方案

HDPE膜施工方案一、引言HDPE(高密度聚乙烯)膜是一种高强度、耐用、阻隔性能好的材料,广泛应用于土木工程、环境工程、水利工程等领域。
本文将介绍HDPE膜的施工方案。
二、材料准备1.HDPE膜:按照工程需求选择适当规格的HDPE膜,例如膜厚、膜宽等。
2.固定材料:如钢钉、螺丝、胶带等用于固定HDPE膜的材料。
3.清洁剂:用于清洁施工材料和施工区域的清洁剂。
三、施工步骤1.准备工作(1)清理施工区域,保证施工区域的平整洁净。
(2)在施工区域周围设置安全防护措施,确保施工安全。
2.HDPE膜的铺设(1)根据设计要求,铺设HDPE膜。
注意要保持膜的平整,避免褶皱和损坏。
(2)将膜边缘折曲到墙体或地基的沟槽中,并用固定材料将其固定。
3.热熔焊接(1)使用热熔焊接机进行HDPE膜的热熔焊接。
将热熔焊接机预热到适当温度。
(2)将两片HDPE膜的重合部分放置在热熔焊接机的压力板下,并使两片膜紧密贴合。
(3)打开热熔焊接机的加热开关,等待一段时间使焊接处热熔。
(4)关闭加热开关,移除热熔焊接机,并按压焊接处使其冷却固化。
4.连接管道或构筑物(1)对于需要穿过HDPE膜的管道或构筑物,使用专门的密封套进行密封。
(2)将密封套安装在膜上,并根据需要进行切割,确保密封套与管道或构筑物紧密贴合。
5.质量检查(1)对施工过程中的焊接工艺进行质量检查,确保焊接牢固、无渗漏。
(2)检查HDPE膜表面是否平整,无明显破损或褶皱。
(3)进行水密性测试,添加适量的水在HDPE膜上,观察是否有渗漏现象。
四、施工注意事项1.施工过程中要确保施工区域的干燥和清洁。
2.HDPE膜应进行防止阳光直射和机械损伤的保护。
3.施工过程中严禁使用尖锐物品刺破HDPE膜。
4.在施工完成后及时清理施工现场,保证施工区域的整洁。
五、总结HDPE膜施工方案主要包括材料准备、施工步骤、注意事项等内容。
严格按照施工方案进行施工,可以保证工程质量,提高HDPE膜的使用寿命和功能。
土工膜铺设施工方案

土工膜铺设施工方案一、HDPE土工膜铺设1、土工膜表面不得有油渍、燃料或喷溅的化学物或化学斑点。
土工膜的剪裁应选择在平坦宽阔且不能有毁损土工膜的坚硬杂质的场地进行,裁剪之前先丈量相关铺设尺寸,然后按实际裁剪,并逐片编号作记录,该编号将是唯一的不重复的,以便在今后的铺设、检测、竣工数据中使用。
在铺设过程中,工作人员不得吸烟,不得穿对土工膜有损伤的鞋子和进行其它可能破坏土工膜的活动。
2、准备足够的临时压载物(砂袋或土工织物卷材)或地锚。
对于铺好的土工膜及时压放或临时地锚(设计单位及监理单位同意后),以防被大风刮起。
一般情况下每2-5m放一个20-40kg重砂袋。
边坡上土工膜搭接布置时,搭接缝平行于坡长方向。
通常在拐角或畸形地段,应使接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距坡顶或应力集中区域1.5m范围内,不应有水准夹角小于45°的接缝。
3、土工膜铺设过程中,须避免产生人为褶皱。
应根据当地气温的变化幅度和土工膜的性能要求,预留出温度变化引起的伸缩变形量;根据现场地形和土工膜铺设的情况应留出土工膜伸缩量。
4、土工膜应自然松弛,与支持层贴实,不应褶皱、悬空。
拐角处的接缝及不规则几何形状应尽量减小至最少。
土工膜铺设后,尽量减少在膜面上行走、搬运工具等。
凡可能对土工膜造成伤害的物品均不应直接放在土工膜上,以免对土工膜造成意外伤害。
5、土工膜室外施工应在气温5℃-40℃,风力4级以下并无雨无雪的天气下进行。
6、铺设过程中随时检查土工膜的外观有无破损、水纹、麻点、孔眼和折痕等缺陷。
发现不合格产品立即做上标识,并进行更换材料或进行修补。
二、电热楔式双轨自动焊机的施工程序和工艺要求1、对摆放好准备焊接的膜的搭接宽度的检查:该工程选用的进口设备搭接宽度要求为100mm,考虑焊接时插入设备时的影响,要留有一定的余量。
在焊接前,要对搭接的200mm左右范围内的膜面进行清理,用干纱布擦掉灰尘、污物,使搭接部分保持清洁、干燥。
高密度聚乙烯膜施工法

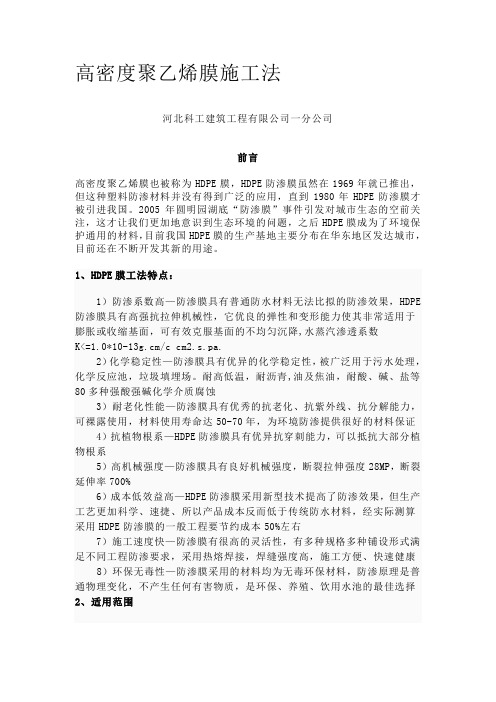

高密度聚乙烯膜施工法河北科工建筑工程有限公司一分公司前言高密度聚乙烯膜也被称为HDPE膜,HDPE防渗膜虽然在1969年就已推出,但这种塑料防渗材料并没有得到广泛的应用,直到1980年HDPE防渗膜才被引进我国。
2005年圆明园湖底“防渗膜”事件引发对城市生态的空前关注,这才让我们更加地意识到生态环境的问题,之后HDPE膜成为了环境保护通用的材料,目前我国HDPE膜的生产基地主要分布在华东地区发达城市,目前还在不断开发其新的用途。
1、HDPE膜工法特点:1)防渗系数高—防渗膜具有普通防水材料无法比拟的防渗效果,HDPE 防渗膜具有高强抗拉伸机械性,它优良的弹性和变形能力使其非常适用于膨胀或收缩基面,可有效克服基面的不均匀沉降,水蒸汽渗透系数K<=1.0*10-13g.cm/c cm2.s.pa.2)化学稳定性—防渗膜具有优异的化学稳定性,被广泛用于污水处理,化学反应池,垃圾填埋场。
耐高低温,耐沥青,油及焦油,耐酸、碱、盐等80多种强酸强碱化学介质腐蚀3)耐老化性能—防渗膜具有优秀的抗老化、抗紫外线、抗分解能力,可裸露使用,材料使用寿命达50-70年,为环境防渗提供很好的材料保证4)抗植物根系—HDPE防渗膜具有优异抗穿刺能力,可以抵抗大部分植物根系5)高机械强度—防渗膜具有良好机械强度,断裂拉伸强度28MP,断裂延伸率700%6)成本低效益高—HDPE防渗膜采用新型技术提高了防渗效果,但生产工艺更加科学、速捷、所以产品成本反而低于传统防水材料,经实际测算采用HDPE防渗膜的一般工程要节约成本50%左右7)施工速度快—防渗膜有很高的灵活性,有多种规格多种铺设形式满足不同工程防渗要求,采用热熔焊接,焊缝强度高,施工方便、快速健康8)环保无毒性—防渗膜采用的材料均为无毒环保材料,防渗原理是普通物理变化,不产生任何有害物质,是环保、养殖、饮用水池的最佳选择2、适用范围1)环保,环卫(如生活垃圾填埋场,污水处理厂,电厂调节池,地下基础防水防渗,厂房屋顶防潮工业,医院固体废弃物等)2)水利(如江河湖泊水库堤坝的防渗,堵漏,加固,水渠的防渗,垂直心墙,护坡等)3)市政工程(高速公路,地铁,建筑物的地下工程,种植屋面,屋顶花园的防渗,污水管道的内衬等)4)园林(屋顶花园,人工湖,河道,蓄水池,高尔夫球场的水塘底衬、护坡,绿化草坪防水防潮等)5)石化(化工厂,炼油厂,加油站的储油罐防渗,化学反应池,沉淀池的内衬,二次衬层等)6)矿业(洗选池、堆浸池、堆灰场、溶解池、沉淀池、堆场、尾矿的底衬防渗等)7)交通设施(公路的基础加固,涵洞的防渗)8)农业(水库,饮用水池,蓄水塘,灌溉系统的防渗,农业养殖如养猪场化粪池)9)水产养殖业(水产养殖池,集约化、工厂化养殖池,鱼塘,虾池的内衬,海参圈护坡等)10)盐业(盐场结晶池,卤池苫盖,盐膜,盐池塑苫膜)3、工艺原理4、施工工艺流程及操作特点第一章、基面要求1.铺设HDPE土工膜前,应会同土建方、建立、设计、业主对铺设基底进行全面检查,符合设计要求、满足施工条件,并作交接检记录后方可施工。
HDPE膜现场施工方法

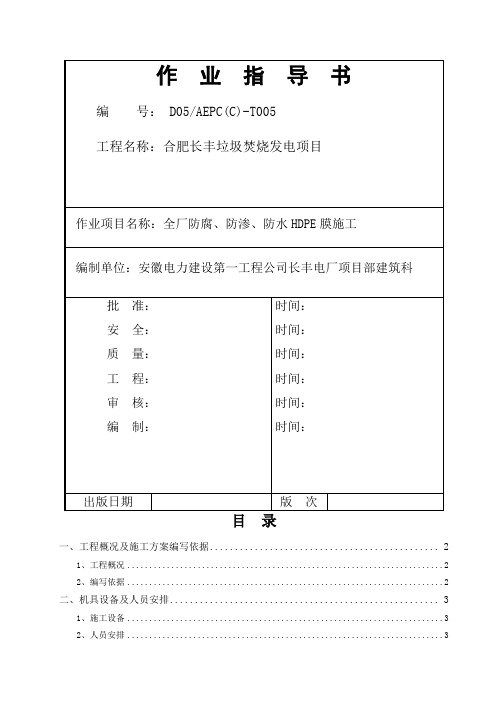

目录一、工程概况及施工方案编写依据 (2)1、工程概况 (2)2、编写依据 (2)二、机具设备及人员安排 (3)1、施工设备 (3)2、人员安排 (3)三、施工规定 (3)1、施工流程图 (3)2、施工准备 (3)3、基面要求 (4)4、HDPE土工膜的铺设施工 (4)5、成品保护措施 (5)6、质量保证措施 (6)7、安全文明与环保措施 (6)一、工程概况及施工方案编写依据HDPE土工膜是一种新型防渗、防腐材料,它是以优质的高密度聚乙烯原生树脂为主要原材料经三层共挤技术制成。
它以防渗性能好、高耐老化性能、抗植物根系、高机械强度、经济效益好、施工速度快、环保无毒性等性能广泛应用于建筑防渗领域。
1、工程概况安徽合肥长丰县生活垃圾焚烧发电项目建设地点在安徽省合肥市长丰县境内,建设规模为同期建设2×500t/d机械炉排焚烧炉,配2×10MW凝汽式汽轮发电机组。
垃圾库由垃圾池、锅炉间及卸料平台等组成,结构形式为现浇钢筋混凝土框排架—剪力墙结构,垃圾库区域采用筏板基础。
根据设计图纸要求在基础垫层下面铺设600g/m2无纺土工布及2mm厚HDPE膜,现以垃圾库为例编制此施工方案。
工程名称:合肥长丰垃圾焚烧发电项目工程地点:安徽合肥长丰县膜面积:6840平方米膜供货尺寸:(长)×(宽)×(厚度)。
在甲方、设计单位、监理监督之下,配合各施工方完成铺HDPE膜铺设工作。
HDPE膜铺设操作前基面必须达到设计要求,监理、总包及业主验收确认后方可进行HDPE土工膜的铺设施工。
施工中应根据工程顺序进行质量验收。
施工所用各种机具、材料应符合设计要求,在施工前进行校验。
并施工过程做好施工记录。
在HDPE膜施工中,凡是须交叉进行其他工程施工时,除应符合本规定外,对本规定未做规定的事项尚应按现行的其他有关工程施工操作规范执行。
交叉施工不得互相影响。
2、编写依据施工标准及自检依据:《聚乙烯(PE)土工膜防渗工程技术规范》SL/T231-98材料标准:《垃圾填埋场用高密度聚乙烯土工膜》CJ/T234-2006施工设计图纸要求二、机具设备及人员安排1、施工设备挤压焊机: 1台热风焊枪: 2把挤压式焊机: 1台其它工具器材如剪刀、多用工具刀、2米钢板尺、50米皮尺、钳子、改锥、扫帚、砂纸等。
HDPE土工膜施工工艺的创新方式

HDPE土工膜施工工艺的创新方式HDPE土工膜施工工艺的创新方式简介:近年来,土工膜施工在土木工程领域的应用越来越广泛。
高密度聚乙烯(HDPE)土工膜作为一种常用的工程材料,被广泛用于水利、交通、环境保护等领域。
本文将探讨HDPE土工膜施工工艺的创新方式,以提升工程效率和质量。
一、HDPE土工膜施工的现状分析在传统的HDPE土工膜施工中,常见的工艺包括铺设土工膜、焊接接头、连接附属部件等。
然而,在实际施工中,存在一些问题,如施工速度慢、焊接接头质量不稳定、工艺复杂等。
因此,寻找创新的施工工艺,提高工程效率和质量,变得非常迫切。
二、创新方式一:预制HDPE土工膜模块一种创新的方式是采用预制HDPE土工膜模块。
传统施工中,土工膜需要现场裁剪和焊接,工艺繁琐且易出现接头质量不稳定的问题。
而预制模块是将HDPE土工膜提前在工厂内进行切割和焊接,形成较大面积的模块,减少现场焊接环节,提高施工效率和质量。
同时,预制模块的生产可以采用机械化、自动化的生产线,进一步提高生产效率和质量控制。
三、创新方式二:引入无损检测技术为了解决传统施工中的焊接接头质量不稳定的问题,可以引入无损检测技术。
无损检测技术,如超声波检测、射线检测等,可以对焊接接头进行检测,发现潜在的缺陷,确保接头质量符合要求。
通过引入无损检测技术,可以提高工程施工的可靠性和稳定性。
四、创新方式三:采用快速安装设备传统施工中,土工膜的铺设和焊接需要人工进行,速度较慢。
可以考虑使用快速安装设备。
快速安装设备可以实现土工膜的自动化铺设和焊接,提高施工速度,减少人力成本,并保证工程质量。
采用快速安装设备可以大大提高工程的施工效率。
五、创新方式四:引入数字化管理系统为了提高工程的管理水平和效率,可以引入数字化管理系统。
数字化管理系统可以实现对施工过程的实时监控和数据采集,减少施工中的人为误差,提高工程质量。
通过数字化管理系统,可以对土工膜施工的各个环节进行全面管理和控制,从而提高整个工程的效率和质量。
渗滤液调节池HDPE防渗膜施工流程
渗滤液调节池HDPE防渗膜施工流程概况说明:由于化工行业在生产中都会产生大量对环境有害的废水,污水池的防渗性能成了一项最为重要的指标。
由于HDPE防渗土工膜有很好的可塑性,还具有最好的化学稳定性,能抵抗各种酸、碱、盐、油类等80多种强酸碱化学介质的腐蚀,因而它在化工和污水处理等领域得到了广泛的应用。
HDPE防渗土工膜的施工程序:一、污水池防渗化工防腐工程基面要求1.化工污水池多为混领土结构,其表面较为平整,只需要注意清理池内的瓦砾、石子、钢筋头、玻璃屑等杂物。
2.基面上的阴阳角处影圆滑过渡,柱根部应做成圆弧状。
3.在土建、监理、业主、施工方验收签字认可后便可进行铺土工膜施工。
二、HDPE防渗土工膜施工的气候要求1. 气温一般应在五摄氏度以上,低温时土工膜应紧张些,高温时土工膜应放松些。
2. 风力在四级以下。
3. 气温过低时,4级以上大风及雨雪天气一般不应施工。
4. 在风天气,风力影响土工膜施工时,待焊的HDPE土工膜应用大石块或砂袋压牢。
三、HDPE防渗土工膜的铺设铺设HDPE防渗膜是整个防渗系统中较为关键的工序。
在铺膜前对HDPE防渗膜外观质量进行开包检查,记录并修补已发现的机械损伤和生产创伤、孔洞、折损等缺陷。
HDPE防渗膜裁切之前,经丈量其相关尺寸,然后按实际裁切,在膜铺设中膜与膜之间接缝的搭接宽度不小于100mm,使接缝排列方向平行于最大坡脚线,即沿坡度方向排列。
铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料。
同时也容易保证质量。
通常在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
HDPE防渗膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
HDPE单向土工格栅加筋土挡墙施工工法(2)
HDPE单向土工格栅加筋土挡墙施工工法一、前言HDPE(High-density polyethylene)单向土工格栅加筋土挡墙施工工法是一种用于土方工程中的土壤加固和挡土墙施工的技术。
它利用了HDPE材料的高强度、耐腐蚀等特点,通过加筋土挡墙的方式,能有效地控制土方工程中的土壤侧向位移和侧向压力,提高工程的稳定性和安全性。
二、工法特点1. 高强度:HDPE单向土工格栅具有良好的抗拉强度和抗冲击性能,能够满足土方工程中的高强度需求。
2. 耐腐蚀:HDPE材料具有较好的耐腐蚀性能,适用于各种地质环境。
3. 适应性强:可以根据不同的工程需求和地质条件进行灵活的设计和施工。
4. 施工速度快:采用模块化设计和预制的方式,可以提高施工效率,缩短施工周期。
5. 经济实用:相对于传统的挡土墙施工方法,HDPE单向土工格栅加筋土挡墙施工工法具有较低的材料消耗和施工成本,能够减少工程投资。
三、适应范围HDPE单向土工格栅加筋土挡墙施工工法适用于各种土方工程中的挡土墙施工,特别是适用于土质较松的地区和需要加固土壤的地方,如边坡、堤坝、挡土墙等。
四、工艺原理HDPE单向土工格栅加筋土挡墙施工工法的工艺原理主要是通过将HDPE单向土工格栅嵌入填充土中形成加筋土挡墙,利用土工格栅的强度和稳定性增加土壤的抗剪强度和抗倾覆能力,从而增加土方工程的整体稳定性。
具体施工工法是先在挡墙地基上进行基层处理,然后进行土工格栅的铺设和固定,最后再进行填土和压实。
五、施工工艺1. 地基处理:清理基坑,修整地表,确保基坑的均匀、平整和稳定。
2. 土工格栅铺设:根据设计要求,将土工格栅按指定的位置和间距进行铺设和固定。
3. 铺土和压实:将填土依次均匀地覆盖在土工格栅上,并采用压路机等设备进行压实,确保填土的密实度。
4. 后期处理:进行挡土墙表面的修整和防护,以增加挡土墙的美观和耐用性。
六、劳动组织施工过程中的劳动组织包括基层处理人员、土工格栅铺设人员、铺土和压实人员、后期处理人员等。
防渗膜及土工布施工技术方案
防渗膜施工方案一、HDPE防渗膜铺设施工HDPE防渗膜这一道工序三一道最关键的工序,应严把施工质量关。
在施工过程中必须对每一过程、第一环节严密组织,精心施工。
防渗材料进入现场后必须检测出厂合格证及复试报告。
材料在使用前进行检查,对于材料有缺陷厚度在1.5mm 以内,必须退回不得使用。
1、材料由甲、乙双方共同采购满足设计要求的HDPE防渗膜,厚度1.5mm。
2、施工操作程序验收基层→清扫待施工面→复杂部位处理→防渗层施工→检验→防渗层施工→验收3、HDPE防渗膜铺设施工①两片膜之间搭接宽度不小于10cm,焊接处的厚度不少于膜厚度的1.5倍。
②两片膜纵向平行的膜头部和尾部不能对齐,采用1m层差距离,以分散集中焊缝利于增补强度。
一般情况下,每个坡段要用一整幅土工膜进行铺设,即顺长坡方向铺设,不允许有横向接缝,并且HDPE土工膜上端必须有可靠的锚固,下端与锚固的下一坡段HDPE土工膜可靠焊接。
土工膜的铺设应沿最大坡度线方向,同时尽可能垂直于锚固沟中轴线。
如不满足以上条件时,应以锚固效果为最佳进行铺设,并根据现场情况灵活处理。
由于受自然地形条件的限制,对于可能出现的扇形或梯形区域,必须对HDPE土工膜进行合理的裁剪。
为了使HDPE 土工膜得到可靠锚固,每幅膜的上端宽度必须大于等于1.5m;为了避免应力过于集中,下端的焊缝间距不宜小于0.5m。
在侧坡和库底交叉处,HDPE土工膜一般须从边坡向库底延长1.5m以上,以避免应力过于集中。
在垃圾填埋场库底,有渗滤液导排管管网、管沟等,是渗滤液集中部位,也是防渗工程的重中之重。
因此为减少焊缝,一般采取整幅膜铺设的方法。
在库底其他部位,应尽可能沿库底规定坡度或自然坡度进行铺设,并且铺设时保持边坡上的膜在上,边坡上的膜在下,即顺坡铺设③铺设前,对每天所用卷材进行编号,并按预先设定好的顺序进行铺设。
防渗膜必须进行一次性铺设,并尽快进行焊接,以缩小因风或水造成的损坏,铺设和焊接必须在同一天进行,且平行铺设两卷地膜,必须保证拉缝同时进行。
高密度聚乙烯土工膜施工工艺
高密度聚乙烯土工膜施工工艺
高密度聚乙烯是一种具有优异性能的土工膜材料,能比其他类型的膜材料提供更好的环境
保护及防水防突能力。
高密度聚乙烯土工膜是一种新型的土工材料,广泛应用于建筑部位、街道、桥梁等防水护坡筑工程。
高密度聚乙烯土工膜施工工艺可以分为以下几步:
一、按施工图示检查工程部位,清理污物和沉积物,改正一般的地形缺陷,确保施工现场
的平整和合理。
之后要做的是对土壤表进行混合,既要提高土壤力学性能,又要保证较高
的抗压强度。
二、将高密度聚乙烯土工膜进行敷设,并按照规定的宽度与高度要求进行铺设,通常要求
土工膜适当经过地上处理凹状,使其能够更好地覆盖地表,以提高抗渗性能。
三、下一步就是对覆盖在土壤表面的高密度聚乙烯土工膜进行熔接,一般用电熔接法进行,熔接部位需要做到完全密封,以确保材料的抗渗性能和使用寿命。
四、最后要做的就是现场施工检查,校核施工过程中是否按规定的要求完成,确保系统的
性能质量。
总之,要想正确施工高密度聚乙烯土工膜,还需要按照专业标准,配合不同的施工图示和地质工程技术规程,控制施工过程中的质量,为建设提供护坡时所需的优质自保护性材料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
HDPE土工膜主要施工方法 页脚内容21 HDPE土工膜施工工法 1、前言 HDPE土工膜全称“高密度聚乙烯土工膜”,又称为HDPE防渗膜,是采用聚乙烯原生树脂(以高密度聚乙烯为主要成分)加以一定比例的碳黑黑色母料、抗老化剂、抗氧化剂、紫外线吸收剂、稳定剂等,经单层、双层、三层共挤技术吹塑而成,具有优良的耐环境应力开裂性能,抗低温、抗老化、耐腐蚀性能,以及较大的使用温度范围和较长的使用寿命,无毒无害,经济效益好,被广泛运用到各种工程中。
我单位承建的湖北大峪口化工有限责任公司扩产改造项目磷酸贮存内,HDPE土工膜得到大量使用。 二、工法特点 HDPE土工膜是一种柔性防水材料,连接采用热熔焊接,焊缝强度高,焊接性能好,具有很高的防渗系数(1×10~17 cm/s);具有良好的耐热性和耐寒性,其使用环境温度为高温110℃、低温-70℃;具有很好的化学稳定性能,能耐80余种强酸、碱等化学腐蚀;具有很高的抗张力强度,具有很高的HDPE土工膜主要施工方法 页脚内容21 抗拉强度,能满足高标准工程项目需要;具有很强的耐候性,有很强的抗老
化性能,能长时间裸露使用而保持原来的性能;整体性能好,具有很强的抗拉强度与断裂伸长率,能够在各种不同的恶劣地质与气候条件下使用,地质不均匀沉降应变力强。 三、适用范围 本工法可广泛用于如下工程: 1、环保,环卫工程(如生活垃圾填埋场,污水处理厂,电厂调节池,工业、医院固体废弃物场,有毒有害物处理场,危险品仓库,厂房等等) 2、水利土木工程(河\湖\水库\堤坝防渗,堵漏,加固,水渠的防渗,垂直心墙,护坡等) 3、市政工程(地铁,建筑物的地下工程和屋顶蓄水池,屋顶花园防渗,污水管道内衬等) 4、园林绿化(人工湖,河道,蓄水池,高尔夫球场的水塘底衬、护坡,绿化草坪防水防潮等) 5、石化(化工厂,炼油厂,加油站的储油罐防渗,化学反应池,沉淀池的内衬,二次衬层等) 6、矿业(洗选池、堆浸池、堆灰场、溶解池、沉淀池、堆场、尾矿的底衬防渗等) 7、水产养殖业(集约化、工厂化养殖池,鱼塘、虾池的内衬等) 8、交通设施工程(公路的基础加固,涵洞的防渗) 9、农业(水库,饮用水池,蓄水塘,灌溉系统的防渗) 10、盐业(盐场结晶池,卤池苫盖,盐膜,盐池塑苫膜) 11、HDPE已被我国用来取代PVC作为食品包装袋和保鲜膜原料。 四、 工艺原理 HDPE土工膜连接采用热熔焊接方式,利用自身的连接形成一个完全封闭的整体防渗体,焊缝强度高,焊接性能好。其原理是利用焊机内电烙铁加热HDPE土工膜主要施工方法 页脚内容21 土工膜两面,使土工膜表面熔化,上下滚轴相互挤压两层土工膜,使之相互
连接在一起。 连接的特点:热熔焊接技术施工方便、迅速、效果好。 五、施工工艺流程及制作要点 施工准备→支持层处理→HDPE膜铺设、剪裁→HDPE膜对正、搭齐、压膜定型→焊接→检测、修补→验收→保护层施工。 1、施工准备 1.1、认真看懂图纸,对图纸进行自审、各专业互审,充分了解设计意图和技术难点,将技术关口前移,做好各专业接口及预留预埋的专业检查,在工程开工之前做好施工方案和技术交底记录。 1.2、专业施工人员进场,所需的各种机具进场,电源接通,做好施工准备。 1.3、组织质量管理小组对本工程技术、质量、进度严格控制,并结合工程特点,作好职工进场安全教育及培训工作,劳动保护和安全措施应遵照国家或部颁发的有关规定的要求。 1.4、检查并确认基础支持层已具备铺设HDPE膜的条件,做下料分析,画出HDPE膜铺设顺序和裁剪图,进行现场铺设实验,确定焊接温度、速度等施工工艺参数。 HDPE土工膜主要施工方法
页脚内容21 2、材料验收、存放、搬运 2.1、材料进场必须有出厂合格证和检验报告,其技术指标符合设计要求;进场后检查HDPE膜的外观质量,记录并修补已发现的机械损伤和生产创伤、孔洞、折损等缺陷;对进场HDPE膜进行取样、复检(材料进行复检,根据设计及《聚乙烯(PE)土工膜防渗工程技术规范SL/T231-98》的要求),材料复检合格后进行大面积施工。 2.2、材料进库时,应按其类别、型号、规格、使用顺序分别堆放,材料堆放于平整不积水的地方,堆高不超过四卷,并能看到卷的识别牌,在存储过程中,要保持标签完整和清晰,避免混淆。 2.3、每个区、块旁边应按设计要求的规格和数量备足过筛砂料等保护层用料,并在各区、块之间留出运输道路,受到物理损坏的HDPE土工膜必须要修复,受严重损坏的HDPE土工膜(整卷或部分)不能使用,HDPE土工膜卷在安装展开前要避免受到损环,运输过程应轻拿、轻放,严禁野蛮装卸,运输时备有防雨设施,同时也应该及时对HDPE土工膜进行覆盖,避免阳光长时间HDPE土工膜主要施工方法 页脚内容21 照射。
3、地基支持层施工 3.1、按照设计图纸进行土方开挖,开挖时按设计要求找出坡度,土方开挖完毕组织相关单位共同验槽,经检查合格,填写基坑验收、隐蔽工程记录,办理交接手续,支持层一般采用细砂150mm厚作垫层,人工平整,施工过程中保持砂土层不受破坏。 3.2、支持层表面应平整顺直,平整度控制在±2cm/㎡以内,夯实系数必须达到94%,经碾压后方可在其上铺设土工膜。 3.3、纵、横坡度:纵、横向坡度宜在2%以上,填埋场底部的轮廊边界和结构必须有利于渗沥液的导流。 3.4、垂直深度25㎜内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。 3.5、支持层施工完成后,对支持层进行保养,除了HDPE膜铺设工作人员外,其他任何人员不得入内。 4、HDPE土工膜裁剪、铺设及压膜定型 4.1、铺设施工气候要求:气温5~40℃为宜。考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些,天热时应松弛,但要注意,在夏天应避免中午时的高温。风力超过4级或雨天应停止施工,风小时,宜每隔2~5m放一个20~40kg的砂袋压住土工膜,以利施工,施工前,应严格按设计要求检查上道工序质量。 4.2、HDPE土工膜在铺设前,先对铺设区域进行实际检查、丈量准确尺寸,根据丈量的尺寸由专业技术人员做下料分析,力求焊缝最少,画出HDPE土工膜铺设顺序和裁剪图。根据裁剪图将HDPE土工膜下料,下料要与裁剪图编号一致,然后将尺寸相匹配的HDPE土工膜运至相应的位置按规定顺序和方向分区分块进行HDPE膜的铺设。 4.3、铺设者应该按照裁剪图标定的位置来铺设现场模块。如果模块不是按裁剪图上标明的地方施工,应在实际现场施工图上注明位置。铺设时,用HDPE土工膜主要施工方法 页脚内容21 人工按一定的方向,进行“推铺”,铺设HDPE土工膜时,应适当放松,预留
出温度变化引起的伸缩变形量,并避免人为硬折和损伤。 4.4、铺设HDPE土工膜时,膜块间形成的接点,应为T字形,不得作成十字形,拐角处,应注意适当裁剪土工膜,保证与周边妥善联接。 4.5、HDPE膜焊缝搭接面不得有污垢、砂土、积水(包括露水)等影响焊接质量的杂质存在。 4.6、HDPE土工膜的铺设不论是边坡还是场底,应平整、顺直,避免出现褶皱、波纹,以使两幅HDPE土工膜对正、搭齐,搭接宽度按设计要求,一般为30cm左右。 4.7、坡面上HDPE土工膜的铺设,其接缝排列方向应平行或垂直最大坡度线,且应按由下而上的顺序铺设。 4.8、HDPE土工膜铺设完毕、未覆盖保护层前,应在膜的边角处每隔2~5m放1个20~40kg重的砂袋。 4.9、HDPE土工膜应自然松弛与支持层贴实,不宜褶皱、悬空、不致形成“鱼嘴”。 4.10、铺膜过程中应随时检查膜的外观有无破损、麻点、孔眼等缺陷。发现膜面有孔眼等缺陷或损伤,应及时用新鲜母材修补,补疤每边应超过破损部位10~20cm。 4.11、细部增强处理:HDPE土工膜铺设时遇到阴阳角时应做加强处理,阳角在底部划开,用一块半径不小于0.5m土工膜搭接焊接;阴角底部划开处将划开的两部分重合焊接,然后用另一块半径不小于0.5m土工膜加强。如果遇到变形缝等其他细部也要进行增强处理,必要时可增焊双层HDPE土工膜。 HDPE土工膜主要施工方法
页脚内容21 4.12、土工膜与管道的连接:连接部位的管道宜优先选用聚乙烯管。首先把HDPE土工膜根据管道的直径大小裁剪成圆形的管套,调整好管套的位置并用热风焊枪临时固定,管套与管道间不能有空鼓的部位。然后把管套两端分别焊接在HDPE土工膜和管道上,最后用不锈钢管箍固定管套。 4.13、土工膜的锚固方式主要有三种:锚固形式、压条固定、预埋件热焊。 a、与土联接时一般用锚固沟,把HDPE土工膜埋入土内50~100cm并夯实,在锚固沟顶部,应按设计要求预留一定量的HDPE土工膜,以备局部下沉拉伸,HDPE土工膜在锚固处不得渗水或被拔出,锚固沟距离边坡边缘不宜小于800mm,沟断面应根据锚固形式、结合具体情况加以计算,以不小于800mm×800mm为宜;HDPE土工膜也可锚固到混凝土内,锚固长度应大于等于800mm。 b、压条联接一般用于与刚性结构联接,可用扁钢或角钢条用螺栓固定在混凝土结构上,外加热熔胶封口。如下图: HDPE土工膜主要施工方法
页脚内容21 c、预埋件热焊。在混凝土中预埋专用埋件,其材质同为高密度聚乙烯。根据不同的埋件,采取热熔焊接或机械夹紧的方式连接。 5、焊接 5.1、HDPE土工膜焊接时基地表面应干燥,含水率宜在15%以下。膜表面要用干净纱布擦拭焊缝搭接处200mm左右范围内的膜面,用湿抹布擦掉灰尘、污物,使这部分保持清洁、干燥、平整、坚实,HDPE土工膜应平行对正,适量搭接。 5.2、HDPE土工膜的拼接采用热熔焊法,焊接工具宜采用自动调温(调速)电热楔式双道塑料热合机、热熔挤压焊接机,也可采用高温热风焊机,塑料热风焊枪可做局部修补用辅助工具。焊接时,随时观察焊接质量,根据当时当地气候条件和实际施工情况,随时调节焊接设备至最佳工作状态。 5.3、在正式焊接操作之前,应根据经验先设定设备参数,取300×600mm的小块膜进行试焊。然后在拉伸机上进行焊缝的剪切和剥离试验,如果不低于规定数值,则锁定参数,并以此为据开始正式焊接。否则,要重新确定参数,直到试验合格为止。当温度、风速有较大变化时,亦应及时调整参数,重做试验,以确保施工的焊机性能、现场条件、产品质量符合规范要求,一般每天每台不少于两次,一次在正式作业前,一次在中班,试验性焊接是与生产性焊接相同的表面和环境条件下进行的。 5.4、现场撕拉实验合格后,用已调节好工作状态进行正式焊接。只有通过试验性焊接,才能进行生产性焊接,焊接时要将机头对正接缝,不得焊偏,不允许滑焊、、漏焊、跳焊、超量焊。
