建筑项目管理考试试题(刷题精选)含答案br
建筑项目管理考试试题(刷题精选)含答案le

建筑工程项目管理试题(含答案) 一、单项选择题 1.油漆作业中,苯中毒是主要的危害,此类危害属于( B )。 A.一般危险源 B.第一类危险源 C.重大危险源 D.第二类危险源
2.预防防冻、防塌方、防雷击、防风等采取的措施属于( C )。 A.特殊工程安全技术措施 B.一般工程安全技术措施 C.季节性安全技术措施 D.应急措施
3.修筑堤坝的护坡时,必须等土壤自然沉降后才能开始修护坡,这种搭接关系是( A )。 A.FTS B.STS C.FTF D.STF
4.反映一个组织系统中各子系统之间或各元素之间指令关系的是( B )。 A.工作任务分工 B.组织结构模式 C.工作流程组织 D.管理职能分工
5.工作流程组织可反映一个组织系统中各项工作之间的( A ),是一种动态关系。 A.逻辑关系 B.指令关系 C.递进关系 D.指导关系
6.项目风险管理的首要步骤是项目( D )。 A.风险评估 B.风险响应 C.风险控制 D.风险识别
7.下列建设工程项目的风险中,属于经济与管理风险的是( A )。 A.人身安全控制计划 B.工作流程组织 C.工程施工方案 D.组织结构模式
8.在工程网络计划中,关键工作是指( C )的工作。 A.双代号时标网络计划中箭线上无波形成 B.与其紧后工作之间的时间间隔为零 C.最早开始时间与最迟开始时间相差最小 D.双代号网络计划中两端节点均为关键节点
9.某项工作分别有一项紧前工作和紧后工作,已知紧前工作的最早开始时间为3,持续时间为2,紧后工作的最迟完成时间为10,持续时间为3。若该项工作的持续时间为2时,其总时差应为( A )。 A.0 B.1 C.2 D.3
10.某项工作最迟开始时间为9,最早完成时间为8,持续时间为2,在不影响总工期前提下,该项工作可以利用的机动时间为( C )。 A.1 B.2 C.3 D.0
11.施工承包单位对工程质量问题的责任不能因( C )而减轻责任。 A.设计图纸错误 B.勘察资料失实 C.监理机构验收失误 D.试桩检测有误
建筑项目管理考试试题(刷题精选)含答案rf

建筑工程项目管理试题(含答案)一、单项选择题1.油漆作业中,苯中毒是主要的危害,此类危害属于(B)。
A.一般危险源 B.第一类危险源C.重大危险源 D.第二类危险源2.在进行工程设计时,设计单位应当考虑( C)和防护需要,对涉及施工安全的重点部分和环节在设计文件中注明,并对防范生产安全事故提出指导意见。
A.施工技术 B.施工工艺C.施工安全 D.使用功能3.当单代号网络图中有多项起始节点时,下列做法正确的是(D)。
A.调整多项起始节点的逻辑关系B.合并多项起始节点为开始节点C.多项起始节点采用相同的编号D.设置一项虚工作为起始节点4.建设工程项目管理规划涉及项目整个实施阶段,它属于( A )项目管理的范畴。
A.业主方 B.承包方C.监理方 D.设计方5.设计人员和监理工程师的能力属于(A)风险。
A.组织 B.经济与管理C.工程环境 D.技术6.建设单位在申请领取施工许可证时,应当提供建设工程有关(B)措施的资料。
A.安全管理B.安全施工C.安全技术D.安全控制7.下列关于关键工作的说法中,正确的是( A )。
A.总时差为零的工作是关键工作B.关键工作的总时差可以为负值C.双代号网络图中,两个节点都是关键节点的工作是关键工作D.双代号时标网络图中,没有波形线的工作是关键工作8.某项工作分别有一项紧前工作和紧后工作,已知紧前工作的最早开始时间为3,持续时间为2,紧后工作的最迟完成时间为10,持续时间为3。
若该项工作的持续时间为2时,其总时差应为( A )。
A.0 B.1C.2 D.39.某项工作最迟开始时间为9,最早完成时间为8,持续时间为2,在不影响总工期前提下,该项工作可以利用的机动时间为( C )。
A.1 B.2C.3 D.010.某工作有一个紧前工作和两个紧后工作。
紧前工作的最早开始时间为3,持续时间为5,两个紧后工作的最迟完成时间为24,持续时间分别为7和8,该工作的最迟完成时间应为( B )。
建筑项目管理考试试题(刷题精选)含答案aw

B.节点表示工作的开始或完成
C.箭线表示工作之间的逻辑关系
D.箭线表示工作的持续时间
5.实际进度前锋线是用(B)进行进度检查的。
A.横道图B.双代号时标网络计划
C.双代号网络计划D.单代号网络计划
6.建设工程项目质量控制体系的控制目标是(D)所规定的质量标准。
A.工程建设强制性标准B.工程建设推荐性标准
C.施工成本核算D.施工成本分析
19.施工机械使用费的索赔不包括(C)。
A.非承包商责任工效降低增加的机械使用费
B.由于业主或监理工程师原因导致机械停工的窝工费
C.由于恶劣天气原因导致机械停工的窝工费
D.由于完成额外工作增加的机械使用费
20.由于工期延误而引起的索赔,其索赔费用一般不包括(A)。
A.利润B.人工费
建筑工程项目管理试题(含答案)
一、单项选择题
1.建设工程项目职业健康安全管理的目的不包括(C)。
A.防止和减少生产安全事故B.保护产品生产者的健康与安全
C.促进社会经济的快速发展D.保障人民群众的生命和财产免受损失
2.建设工程项目在决策阶段,需要依法办理各种有关安全与环境保护方面审批手续的单位是(C)。
C.监理机构的质量管理体系或质量保证体系
D.一个一次性的质量控制工作体系,不同于企业的质量管理体系
17.在DAB方式中,合同双方在收到决定后(D)天内,均未提出异议,则该决定即是最终的,对双方均具有约束力。
A.7B.14
C.21D.28
18.施工成本决策的前提是(A)
A.施工成本预测B.施工成本计划
A.既不影响总工期,也不影响其后续工作的正常进行
B.将其紧后工作的最早开始时间推迟ld,并使总工期延长ld
建筑项目管理考试试题(刷题精选)含答案adt

建筑工程项目管理试题(含答案)一、单项选择题1.某工地现场一台起重机在吊运物料时,钢丝绳突然断裂,导致现场1名施工人员被物料砸伤,这起事故属于(C)。
A.第一类危险源作用的结果 B.第二类危险源作用的结果C.两类危险源共同作用的结果 D.不可抗力作用的结果2.由于电缆绝缘层破坏而造成人员触电,此类危害属于(D)。
A.一般危险源 B.第一类危险源C.重大危险源 D.第二类危险源3.当单代号网络图中有多项起始节点时,下列做法正确的是(D)。
A.调整多项起始节点的逻辑关系B.合并多项起始节点为开始节点C.多项起始节点采用相同的编号D.设置一项虚工作为起始节点4.适宜用于大的组织系统的组织结构模式是( B )。
A.管理组织结构 B.矩阵组织结构C.线性组织结构 D.职能组织结构5.以下不属于根据施工组织设计编制的广度、深度和作用的不同分类的施工组织设计是( C )。
A.施工组织总设计 B.单位工程施工组织设计C.分部工程总承包设计 D.分部(分项)工程施工组织设计6.企业质量管理体系文件中,对企业质量管理体系做系统、完整和概要描述的是(B)。
A.质量方针B.质量手册C.程序文件D.质量记录7.世界银行贷款项目工程和货物采购的方式中,相当于邀请招标的是(B)。
A.国际竞争性招标B.有限国际招标C.询价采购D.国内竞争性招标8.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( D )天。
A.3和0 B.3和2C.5和0 D.5和39.单代号网络计划中,( B )最小的工作是关键工作。
A.自由时差 B.总时差C.工作持续时间 D.时间间隔10.单代号网络图中工作的最早完成时间等于( C )。
A.该工作的各个紧前工作的最早完成时间的最大值B.该工作的各个紧前工作的最早完成时间的最小值C.该工作的最早开始时间加该工作的持续时间D.该工作的最迟开始时间减该工作的自由时差11.下列属于业主方项目管理任务的是(D)。
建筑项目管理考试试题(刷题精选)含答案akh

建筑工程项目管理试题(含答案)一、单项选择题1.上述事故的原因主要是(A)。
A.人的不安全行为 B.设备的不安全状态C.电气绝缘不好 D.冲洗残料2.在某双代号网络计划中,A工作的持续时间为5天,总时差为8天,自由时差为4天。
如果A工作的实际进度拖延12天,则会影响工程计划工期(B)天。
A.3 B.4C.5 D.103.当单代号网络图中有多项起始节点时,下列做法正确的是(D)。
A.调整多项起始节点的逻辑关系B.合并多项起始节点为开始节点C.多项起始节点采用相同的编号D.设置一项虚工作为起始节点4.在双代号网络图中,虚箭线表示工作之间的(C)。
A.时间间歇 B.搭接关系C.逻辑关系 D.自由时差5.进度的控制周期应视项目的( C)而定,一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一句或一周。
A.性质和特点 B.规模和性质C.规模和特点 D.性质和进度6.下列选项中,属于建设工程项目组织风险的是( B )。
A.合同风险B.施工机械操作人员的能力和经验C.信息安全控制计划D.工程施工方案7.项目经理在企业法定代表人授权范围内,可由其行使的管理权力是( C )。
A.调整项目技术负责人 B.调整项目投资目标C.选择施工作业队伍 D.进行项目的利益分配8.设计人员和监理工程师的能力属于(A)风险。
A.组织 B.经济与管理C.工程环境 D.技术9.下列不属于组织工具的是(C)。
A.项目结构图B.组织结构图C.排列图D.工作流程图10.采用(A),双方结算比较简单,但由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见费。
A.固定总价合同B.固定单价合同C.变动单价合同D.成本加酬金合同11.某工作的实际进度比计划进度拖后5天,结果影响了项目总工期2天,则该工作的总时差为(B)天。
A.2 B.3C.5 D.712.非承包商原因造成的非关键线路上的某项工作的延误是否可以索赔,取决于( B )。
建筑项目管理考试试题(刷题精选)含答案ul

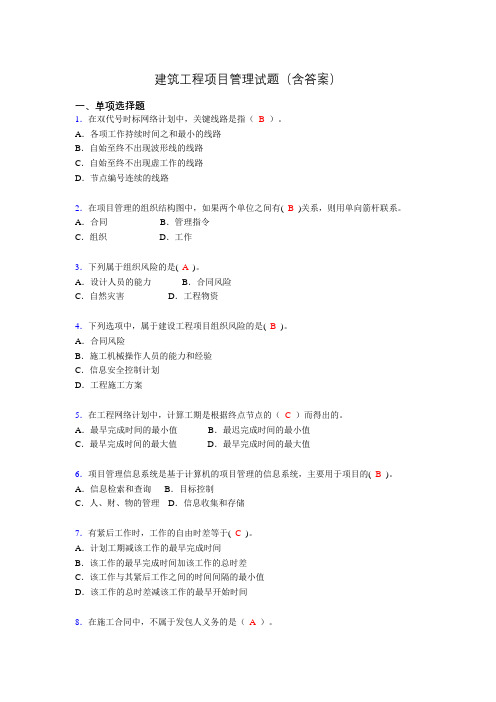

建筑工程项目管理试题(含答案)一、单项选择题1.在双代号时标网络计划中,关键线路是指(B)。
A.各项工作持续时间之和最小的线路B.自始至终不出现波形线的线路C.自始至终不出现虚工作的线路D.节点编号连续的线路2.在项目管理的组织结构图中,如果两个单位之间有( B )关系,则用单向箭杆联系。
A.合同 B.管理指令C.组织 D.工作3.下列属于组织风险的是( A )。
A.设计人员的能力 B.合同风险C.自然灾害 D.工程物资4.下列选项中,属于建设工程项目组织风险的是( B )。
A.合同风险B.施工机械操作人员的能力和经验C.信息安全控制计划D.工程施工方案5.在工程网络计划中,计算工期是根据终点节点的(C)而得出的。
A.最早完成时间的最小值 B.最迟完成时间的最小值C.最早完成时间的最大值 D.最早完成时间的最大值6.项目管理信息系统是基于计算机的项目管理的信息系统,主要用于项目的( B )。
A.信息检索和查询 B.目标控制C.人、财、物的管理 D.信息收集和存储7.有紧后工作时,工作的自由时差等于( C )。
A.计划工期减该工作的最早完成时间B.该工作的最早完成时间加该工作的总时差C.该工作与其紧后工作之间的时间间隔的最小值D.该工作的总时差减该工作的最早开始时间8.在施工合同中,不属于发包人义务的是(A)。
A.做好施工场地地下管线和邻近建筑物的保护工作B.提供具备施工条件的施工现场和施工用地C.提供有关水文地质资料和地下管线资料D.组织有关单位进行图纸会审和设计交底9.涉及结构安全的试块、试件以及有关材料,应按规定进行( C )检测。
A.见证 B.旁站C.见证取样 D.检查10.在直方图法的观察分析中,形状观察分析是指将绘制好的直方图形状与(B)的形状进行比较分析。
A.正常 B.正态分布图C.离散图 D.标准11.东北某房屋施工工地在冬期来临时,采用暖棚法进行混凝土的冬期施工。
为此,管理人员应进行( C )。
建筑项目管理考试试题(刷题精选)含答案ahb
建筑工程项目管理试题(含答案)一、单项选择题1.上述事故的原因主要是(A)。
A.人的不安全行为 B.设备的不安全状态C.电气绝缘不好 D.冲洗残料2.双代号时标网络计划能够在图上直接显示出各项工作的(A)。
A.开始和结束时间 B.总时差和自由时差C.进度和成本 D.进度偏差3.事故的发生是两类危险源共同作用的结果,其中第二类危险源的出现是第一类危险源导致事故的( C )。
A.前提 B.充分条件C.必要条件 D.必然结果4.已知E工作的紧后工作为F和G。
F工作的最迟完成时间为16天,持续时间3天;G 工作的最迟完成时间为20天,持续时间5天。
E工作的持续时间4天,则E工作的最迟开始时间为( A )天。
A.9 B.11C.13 D.155.建筑工人进行施工作业时需要戴安全帽,安全帽在安全控制中的作用是(D)。
A.消除不可接受的风险 B.降低风险的措施C.利用技术进步改善安全措施 D.安全控制的最终手段6.针对高大模板工程,某施工单位编制了专项的安全施工方案,同时聘请了10位专家开会讨论,从而使存在的危险源辨识更加明确具体,该方法属于(C)。
A.事故树法 B.LEC方法C.专家调查法 D.安全检查表法7.进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为(A)。
A.一个月 B.二个月C.三个月 D.六个月8.在双代号网络图中,虚箭线表示工作之间的(C)。
A.时间间歇 B.搭接关系C.逻辑关系 D.自由时差9.在项目管理的组织结构图中,如果两个单位之间有( B )关系,则用单向箭杆联系。
A.合同 B.管理指令C.组织 D.工作10.实际进度前锋线是用(B)进行进度检查的。
A.横道图 B.双代号时标网络计划C.双代号网络计划 D.单代号网络计划11.大型建设工程项目总进度目标论证的核心工作是(C)。
A.运用项目分解结构方法划分结构层和计划层B.编制项目的工作编码标识不同计划对象C.通过编制总进度纲要论证总进度目标实现的可能性D.协调各层进度计划的关系确定里程碑12.在建设工程项目施工中处于中心地位,对建设工程项目施工负有全面管理责任的是( C )。
建筑项目管理考试试题(刷题精选)含答案acl
建筑工程项目管理试题(含答案)一、单项选择题1.以下不属于根据施工组织设计编制的广度、深度和作用的不同分类的施工组织设计是( C )。
A.施工组织总设计 B.单位工程施工组织设计C.分部工程总承包设计 D.分部(分项)工程施工组织设计2.对项目进度管理的方法和手段进行调整,是项目目标动态控制的( B )措施。
A.经济 B.管理C.技术 D.组织3.设计人员和监理工程师的能力属于(A)风险。
A.组织 B.经济与管理C.工程环境 D.技术4.在建设工程项目施工中处于中心地位,对建设工程项目施工负有全面管理责任的是( C )。
A.项目总监理工程师 B.派驻施工现场的业主代表C.施工企业项目经理 D.施工现场技术负责人5.企业质量管理体系文件中,对企业质量管理体系做系统、完整和概要描述的是(B)。
A.质量方针B.质量手册C.程序文件D.质量记录6.当某工程网络计划的计算工期等于计划工期时,该网络计划中的关键工作是指( D)的工作。
A.时标网络计划中没有波形线 B.与紧后工作之间时间间隔为零C.开始节点与完成节点均为关键节点 D.最早完成时间等于最迟完成时间7.在工程网络计划中,计算工期是根据终点节点的(C)而得出的。
A.最早完成时间的最小值 B.最迟完成时间的最小值C.最早完成时间的最大值 D.最早完成时间的最大值8.有紧后工作时,工作的自由时差等于( C )。
A.计划工期减该工作的最早完成时间B.该工作的最早完成时间加该工作的总时差C.该工作与其紧后工作之间的时间间隔的最小值D.该工作的总时差减该工作的最早开始时间9.建设工程项目施工总承包模式的缺点是(A)。
A.开工日期不可能太早,建设周期会较长B.业主方的招标及合同管理工作量较大C.业主只需要招标一次D.业主方的合同管理工作量较小10.对建设工程项目管理进行诊断,首先应分析其(A)方面存在的问题。
A.组织B.经济C.技术D.管理11.(C)反映不确定的损失程度和损失发生的概率。
建筑项目管理考试试题(刷题精选)含答案aed
建筑工程项目管理试题(含答案)一、单项选择题1.事故的发生是两类危险源共同作用的结果,以下对其表述不正确的是( C )。
A.第一类危险源是事故发生的前提B.第二类危险源的出现是第一类危险源导致事故的必要条件C.第一类危险源是事故的必要条件,决定事故的严重程度D.第二类危险源出现的难易,决定事故发生的可能性大小2.某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( D )天。
A.3和0 B.3和2C.5和0 D.5和33.建筑工人进行施工作业时需要戴安全帽,安全帽在安全控制中的作用是(D)。
A.消除不可接受的风险 B.降低风险的措施C.利用技术进步改善安全措施 D.安全控制的最终手段4.进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为(A)。
A.一个月 B.二个月C.三个月 D.六个月5.下列选项中,( A )是一种传统的组织结构模式。
A.职能组织结构 B.线性组织结构模式C.项目结构模式 D.矩阵组织结构模式6.管理职能分工表是用表的形式反映项目管理班子内部( A)、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。
A.项目经理 B.总经理C.总工程师 D.业主方代表7.进度的控制周期应视项目的( C)而定,一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一句或一周。
A.性质和特点 B.规模和性质C.规模和特点 D.性质和进度8.项目经理在企业法定代表人授权范围内,可由其行使的管理权力是( C )。
A.调整项目技术负责人 B.调整项目投资目标C.选择施工作业队伍 D.进行项目的利益分配9.对项目施工方法进行改进,是项目目标动态控制的( C )措施。
A.经济 B.管理C.技术 D.组织10.业主方进度控制的任务是控制(B)阶段的工作进度。
建筑项目管理考试试题(刷题精选)含答案abo

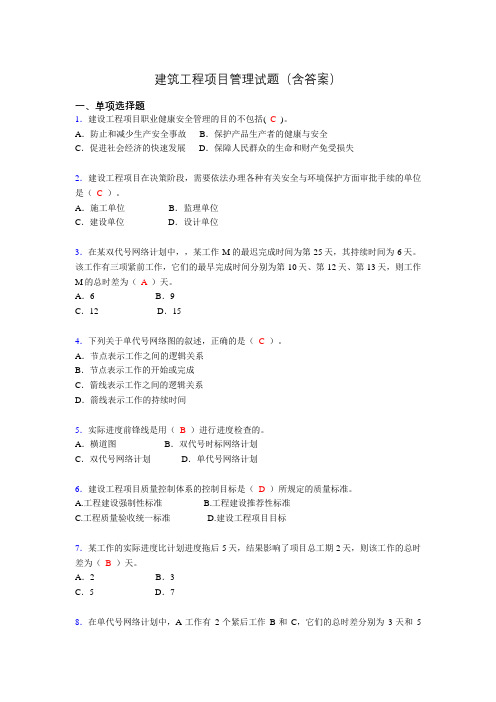

建筑工程项目管理试题(含答案)一、单项选择题1.施工安全控制的首要程序是(C)。
A.工作活动分类 B.危险源辨识C.安全目标的确定 D.风险评价2.上述事故的原因主要是(A)。
A.人的不安全行为 B.设备的不安全状态C.电气绝缘不好 D.冲洗残料3.双代号时标网络计划能够在图上直接显示出各项工作的(A)。
A.开始和结束时间 B.总时差和自由时差C.进度和成本 D.进度偏差4.建设工程三级安全教育包括进入企业、进入(C)、进入班组。
A.总包单位 B.分包单位C.项目 D.建设单位5.编制施工组织总设计时,在拟订施工方案之后应进行(C)。
A.计算主要工种的工程量 B.计算主要技术经济指标C.编制施工总进度计划 D.编制资源需求量计划6.建设工程项目采用施工总承包管理模式的基本出发点是( C )。
A.保证项目的质量 B.降低项目总投资的风险C.减轻业主方的工作 D.保证承包方的利益7.世界银行贷款项目工程和货物采购的方式中,相当于邀请招标的是(B)。
A.国际竞争性招标B.有限国际招标C.询价采购D.国内竞争性招标8.检查投资目标分解的合理性、资金使用计划的保障性和施工进度计划的协调性,这是投资偏差分析纠偏方法中的( D )。
A.组织措施 B.技术措施C.管理措施 D.经济措施9.单代号网络计划中,( B )最小的工作是关键工作。
A.自由时差 B.总时差C.工作持续时间 D.时间间隔10.在项目目标动态控制中,属于项目目标控制准备工作的是(A)。
A.将项目的目标进行分解B.收集项目目标的实际值C.对项目目标进行动态跟踪D.找出实际值与计划值的偏差11.项目管理信息系统是基于计算机的项目管理的信息系统,主要用于项目(A)。
A.目标控制 B.目标分解C.目标制定 D.目标检查12.单代号网络计划的自由时差等于( D )。
A.该工作与紧前工作时间间隔的最大值B.该工作与紧后工作时间间隔的最大值C.该工作与紧前工作时间间隔的最小值D.该工作与紧后工作时间间隔的最小值13.反映项目管理班子内部及各工作部门、岗位对各项工作任务的管理职能分工的分工表是(A)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程项目管理试题(含答案)一、单项选择题1.在工程网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作( A )。
A.必定影响其紧后工作的最早开始 B.必定变为关键工作C.不会影响其后续工作的正常进行 D.不会影响工程总工期2.如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们的紧后工作C的最早开始时间为第(C)天。
A.10 B.11C.12 D.133.对于采用新结构、新材料、新工艺的建设工程和特殊结构的建设工程,(A)应在设计中提出保障施工作业人员安全和预防生产安全事故的措施建议。
A.设计单位 B.施工单位C.监理单位 D.建设单位4.建设工程项目总进度目标的控制是(B)项目管理的任务。
A.施工总承包单位 B.业主方C.设计单位 D.监理单位5.在项目组织结构模式中,一个工作部门只有唯一指令源的是( C )。
A.管理组织结构 B.矩阵组织结构C.线性组织结构 D.职能组织结构6.某土方工程,由于工程变更,工程量由2800立方米增加到3500立方米,原计划工期为40天,施工合同规定,工程量增减10%为承包商的风险,采用比例分析法计算,则工期索赔值应为(B)天。
A.4B.6C.8D.107.下列关于建设工程质量三阶段控制的叙述,正确的是(A)。
A.事前控制、事中控制和事后控制构成了质量控制的系统过程B.事前控制就是对质量活动结果的评价认定C.事中控制就是对质量活动的行为约束D.事后控制就是验证质量计划8.建设工程项目质量控制体系涉及所有责任主体,而不只是某一个承包企业或组织机构,即(B)不同。
A.建立的目的B.服务的范围C.控制的目标D.作用的时效9.采用(A)方式,招标人不得以不合理的条件限制或排斥潜在投标人。
A.公开招标B.邀请招标C.询价招标D.竞争性招标10.采用(A),双方结算比较简单,但由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见费。
A.固定总价合同B.固定单价合同C.变动单价合同D.成本加酬金合同11.下列表述中,不正确的是( B )。
A.单代号网络图是以节点及其编号表示工作B.单代号网络图是以箭线及其编号表示工作C.单代号网络图中的箭线表示紧邻工作之间的逻辑关系D.一项工作必须有唯一的一个节点及相应的一个编号12.施工企业项目经理在承担工程项目施工的管理过程中,不属于其在项目管理方面任务的是(D)。
A.施工安全管理B.施工进度控制C.工程合同管理D.工程投资控制13.建设工程项目信息管理指的是( B )。
A.数据处理的传输系统 B.信息传输的合理的组织和控制C.数据传输的合理的组织和控制 D.信息系统的合理的组织和控制14.对进度计划进行多方案比较和优选,体现合理使用资源,合理安排工作面,属于工程项目进度控制的(B)。
A.组织措施 B.管理措施C.经济措施 D.技术措施15.施工承包单位对工程质量问题的责任不能因( C )而减轻责任。
A.设计图纸错误 B.勘察资料失实C.监理机构验收失误 D.试桩检测有误16.施工分包合同分为(D)。
A.土木施工分包合同、机电设备施工分包合同及装饰装修施工分包合同B.业主指定分包合同和承包商分包合同C.业主与承包商联合分包合同和承包商单独分包合同D.专业工程分包合同和劳务作业分包合同17.检查企业领导和员工对安全生产方针的认识程度,建立健全安全生产管理和安全生产规章制度。
此项检查属于( B )。
A.查管理 B.查思想C.查制度 D.查整改18.施工过程的质量验收是以( A )的施工质量为基本验收单元。
A.检验批 B.分项工程C.分部工程 D.单位工程19.在施工阶段常用的纠正和控制工程造价偏差的措施不包括( C )。
A.组织措施 B.经济措施C.制度措施 D.技术措施20.组织工具是组织论基本理论应用的手段,其具体的组织工具不包括( C )。
A.工作流程图 B.组织结构图C.风险分析图 D.任务分工表21.施工总承包管理模式的基本出发点是(D)。
A.质量控制不必由监理单位负责,有利于监理单位的项目管理工作B.可以不必等施工图设计全部完成就可以进行发包,有利于缩短建设周期C.对发包人的付款必须由业主直接支付,有利于业主控制项目总投资D.由总承包管理单位负责对所有分包人的管理及组织协调,大大减轻了业主方的工作22.下列有关支付担保含义的叙述,正确的是(A)。
A.中标人要求招标人提供的保证履行合同中约定的工程款支付义务的担保B.中标人要求招标人提供的保证履行合同中约定的预付款支付义务的担保C.中标人要求招标人提供的保证履行合同中约定的保证金支付义务的担保。
D.中标人要求招标人提供的保证履行合同中约定的保留金支付义务的担保。
23.支付担保的形式通常有(B)。
A.现金支票、银行保函、担保公司担保B.银行保函、履约保证金、担保公司担保C.银行汇票、履约保证金、保险公司担保D.不可撤销信用证、银行保函、履约保证金24.编制施工成本计划的主要作用是(C)A.确定成本定额水平 B.估算实际成本C.设立目标成本 D.确定资金使用计划25.在国际工程承包市场上,( A )是承包人和发包人保护自身正当权益、弥补工程损失的重要且有效的手段。
A.工程索赔C.预付款担保 D.履约金赔偿26.取得建造师注册证书的人员是否担任工程项目施工的项目经理,应由(C)决定。
A.政府主管部门B.业主C.施工企业D.行业协会27.已知工程网络计划中某工作的自由时差为5d,总时差为7d。
监理工程师在检查进度时发现只有该工作实际进度拖延,且影响工期3d,则该工作实际进度比计划进度拖延( A )d。
A.10 B.8C.7 D.328.项目管理实施规划应由( B )组织编制。
A.专业监理工程师 B.项目经理c.总监理工程师 D.业主29.在某工程双代号时标网络计划中,除以终点节点为完成节点的工作外,工作箭线的波形线表示( D )。
A. T作的总时差 B.工作与其紧前工作之间的时间间隔c.工作的持续时间 D.工作与其紧后]二作之间的时间间隔30.建设工程项目的职业健康安全管理的目的是( B )。
A.彻底消除人身伤亡和财产损失事故 B.保护产品生产者的健康与安全c.控制作业现场的各种污染和卮害 D通过各生产要素的控制实现安全控制52施工生产要素的质量控制中,加强对( D)的质量控制,是实现工程项目投资目标和进度目标的前提。
A施T机械 B施工人员c.工艺方案 D.材料设备53建设工程项目是开放系统,受自然环境和社会环境影响很大,同时也会对社会和环境造成影响,安全控制需要把工程系统、环境系统及社会系统结合起来。
这体现了安全控制的( C )。
A.控制面广 B动态性C.系统交叉性 D.严谨性31.供货方的项目管理工作主要在( C )进行。
A.设计准备阶段 B.设计阶段C施工阶段 D.动用前准备阶段32.在某工程网络计划中,已知T作M没有自由时差,但总时差为5d,监理工程师检查实际进度时发现该工作的持续时间延长了4d,说明此时工作M的实际进度( B )。
A.既不影响总工期,也不影响其后续工作的正常进行B.不影响总工期,但将其紧后工作的最早开始时间推迟4dC.将使总工期延长4d,但不影响其后续工作的正常进行D.将其后续工作的开始时间推迟4d,并使总工期延长ld35在进度计划编制方面,施工方应视( C )的需要,编制深度不同的进度计划,以及按不同计划周期的施工计划。
A.业主方 B项目内容和项目特点C.项目的特点和施工进度控制 D.施工质量控制和项目特点33.在项目目标的动态控制程序中,第一步的工作内容是(C)。
A.项目目标决策B.项目目标策划C.项目目标分解D.收集目标实际值34.在上海地铁和广州地铁1号线建设时都采用的组织结构模式是( D )模式。
A.线性组织结构 B.项目组织结构C.职能组织结构 D.矩阵组织结构35.项目经理由于主观原因,或由于I作失误有可能承担相应的责任,政府主管部门将追究的主要是其( B )。
A.政治责任 B.法律责任C.社会责任 D.经济责任36.根据FIDIC《施工合同条件》,对投标书中明显数字计算错误的修正,正确的是( )。A.业主应征求投标人意见后才能进行评标B.当总价和单价计算结果不一致时,以总价为准调整单价C.当总价和单价计算结果不一致时,以单价为准调整总价D.投标人有一次修改报价的机会【答案】C【解析】单价合同的特点是单价优先,例如FIDIC土木工程施工合同中,业主给出的工程量清单表中的数字是参考数字,而实际工程款则按实际完成的工程量和合同中确定的单价计算。虽然在投标报价、评标以及签订合同中,人们常常注重总价格,但在工程款结算中单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。37.下列施工管理措施中属于组织措施的是( )A.选用合适的分包项目合同结构B.确定合适的施工成本控制工作流程C.确定合适的施工机械设备使用方案D.对施工成本管理目标进行风险分析,并制定防范性对策【答案】B38.根据《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》某3万㎡的建筑工程项目部应配备专职安全管理人员的最少人数是( )名。A.1B.3C.4D.2【答案】D【解析】本题考查的是安全生产责任制度。1万m2以下的工程1人;1万m2~5万m2的工程不少于2人;5万m2以上的工程不少于3人。P226。39.关于施工成本控制程序的说法,正确的是( )。A.管理行为控制程序是成本全过程控制的重点B.指标控制程序是对成本进行过程控制的基础C.管理行为控制程序是项目施工成本结果控制的主要内容D.管理行为控制程序和指标控制程序在实施过程中相互制约【答案】D【解析】本题考查的是施工成本控制的步骤。成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点。两个程序既相对独立又相互联系,既相互补充又相互制约。选项C,成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序。这里是项目施工成本过程控制的内容,不是结果控制。P96。40.关于钢筋保护层厚度检测的说法,正确的是( )。A.检测机构部位由监理确定B.梁类应抽取构件数量的2%且不少于5个构件C.板类构件应抽取构件数量5%且不少于2个构件D.必须采用无损检测方法【答案】B41.根据我国保险制度,关于建设工程第三者责任险的说法,正确的是( )。A.被保险人是项目法人和承包人以外的第三人B.赔偿范围包括承包商在工地的财产损失C.被保险人是项目法人和承包人D.赔偿范围包括承包商在现场从事与工作有关的职工伤亡答案-:C42.事故调查组在查明事故情况后,如果对事故的分析和事故责任者的处理不能取得一致意见,(C)有权提出结论性意见。
