临时便道实施方案4.5米(改)
便道施工方案

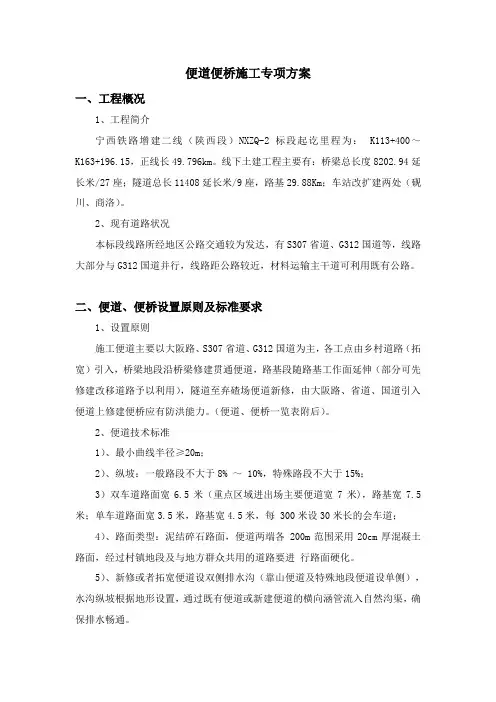

便道便桥施工专项方案一、工程概况1、工程简介宁西铁路增建二线(陕西段)NXZQ-2标段起讫里程为: K113+400~K163+196.15,正线长49.796km。
线下土建工程主要有:桥梁总长度8202.94延长米/27座;隧道总长11408延长米/9座,路基29.88Km;车站改扩建两处(砚川、商洛)。
2、现有道路状况本标段线路所经地区公路交通较为发达,有S307省道、G312国道等,线路大部分与G312国道并行,线路距公路较近,材料运输主干道可利用既有公路。
二、便道、便桥设置原则及标准要求1、设置原则施工便道主要以大阪路、S307省道、G312国道为主,各工点由乡村道路(拓宽)引入,桥梁地段沿桥梁修建贯通便道,路基段随路基工作面延伸(部分可先修建改移道路予以利用),隧道至弃碴场便道新修,由大阪路、省道、国道引入便道上修建便桥应有防洪能力。
(便道、便桥一览表附后)。
2、便道技术标准1)、最小曲线半径≥20m;2)、纵坡:一般路段不大于8% ~ 10%,特殊路段不大于15%;3)双车道路面宽6.5米(重点区域进出场主要便道宽7米),路基宽7.5米;单车道路面宽3.5米,路基宽4.5米,每 300米设30米长的会车道;4)、路面类型:泥结碎石路面,便道两端各 200m范围采用20cm厚混凝土路面,经过村镇地段及与地方群众共用的道路要进行路面硬化。
5)、新修或者拓宽便道设双侧排水沟(靠山便道及特殊地段便道设单侧),水沟纵坡根据地形设置,通过既有便道或新建便道的横向涵管流入自然沟渠,确保排水畅通。
3、便桥技术标准本标段范围内便桥采用埋设钢筋混凝土圆管涵设计,(附便桥设计参考图及便桥参数表)。
1)、便桥桥面宽度4米,砼桥面厚度30cm。
并各部位尺寸根据各工点实际确定,详见附图中便桥参数表。
2)、便桥两端临水端头采用M7.5浆砌片石防护,厚度为50cm.。
坡度:圆管顶以上为1:1,圆管顶以下为直坡。
2)、钢筋混凝土管管壁厚度不小于10cm。
施工便道方案

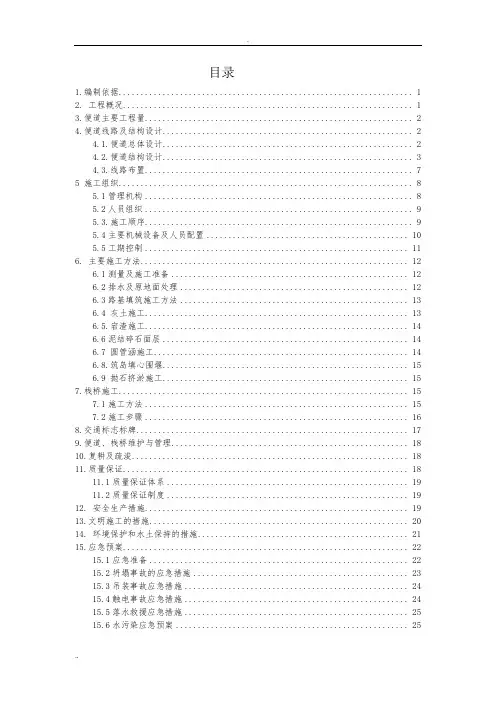

目录1.编制依据 (1)2. 工程概况 (1)3.便道主要工程量 (2)4.便道线路及结构设计 (2)4.1.便道总体设计 (2)4.2.便道结构设计 (3)4.3.线路布置 (7)5 施工组织 (8)5.1管理机构 (8)5.2人员组织 (9)5.3.施工顺序 (9)5.4主要机械设备及人员配置 (10)5.5工期控制 (11)6. 主要施工方法 (12)6.1测量及施工准备 (12)6.2排水及原地面处理 (12)6.3路基填筑施工方法 (13)6.4 灰土施工 (13)6.5.宕渣施工 (14)6.6泥结碎石面层 (14)6.7 圆管涵施工 (14)6.8.筑岛填心围堰 (15)6.9 抛石挤淤施工 (15)7.栈桥施工 (15)7.1施工方法 (15)7.2施工步骤 (16)8.交通标志标牌 (17)9.便道、栈桥维护与管理 (18)10.复耕及疏浚 (18)11.质量保证 (18)11.1质量保证体系 (19)11.2质量保证制度 (19)12. 安全生产措施 (19)13.文明施工的措施 (20)14. 环境保护和水土保持的措施 (21)15.应急预案 (22)15.1应急准备 (22)15.2坍塌事故的应急措施 (23)15.3吊装事故应急措施 (24)15.4触电事故应急措施 (24)15.5落水救援应急措施 (25)15.6水污染应急预案 (25)江苏省江广高速公路改扩建工程JG-JD-1标施工便道方案1.编制依据⑴.江苏省江都至广陵高速公路改扩建工程路基桥涵施工项目JG-JD-1标施工图;⑵.江苏省江都至广陵高速公路改扩建工程路基桥涵施工项目招投标文件;⑶.《江苏省高速公路施工标准化指南》;⑷.《桥梁施工工程师手册》⑸.《装配式公路钢桥使用手册》⑹.《钢管桩的设计与施工》⑺.公路桥涵钢结构设计规范⑻.我单位类似工程施工经验;2. 工程概况江苏省江广高速改扩建工程JG-JD-1施工标段起点桩号为K973+313.454,接正谊枢纽互通终点,位于江都区仙女镇,途径大桥镇,终点为大桥互通设计终点,终点桩号为K980+400,与JG-JD-2标段起点相接,全长7.087km(其中正谊服务区范围1.4km,大桥互通范围1.2km)。
(完整版)施工便道施工方案

贵州凯里环城高速公路北段工程K38+966-K60+826.164(21。
860km)K0+976。
789-K6+930(5。
935km)麻江联络线施工便道施工方案审核:复核:编制:中国电建凯里环城高速公路北段PPP项目EPC总承包四分部2017年10月18日目录一、编制依据、原则.............................. - 1 -1。
1编制依据................................... - 1 -1。
2 施工原则................................... - 1 -二、总体说明.................................... - 2 -2.1 工程范围.................................... - 2 -2.2 主要施工内容................................ - 2 -三、施工规划及布置.............................. - 3 -3.1线路规划.................................... - 4 -3。
1.1 4-1—1#施工便道...................... - 4 -3.1.2 4—1-2#施工便道....................... - 5 -3。
1.3 4—1-3#施工便道....................... - 6 -3。
1。
4 4-1-4#施工便道...................... - 7 -3.1.5 4-1-5#施工便道........................ - 8 -3。
1。
6 4—1-6#施工便道..................... - 9 -3。
1。
7 4—1-4#施工便道..................... - 10 -3.1。
临时便道施工方案

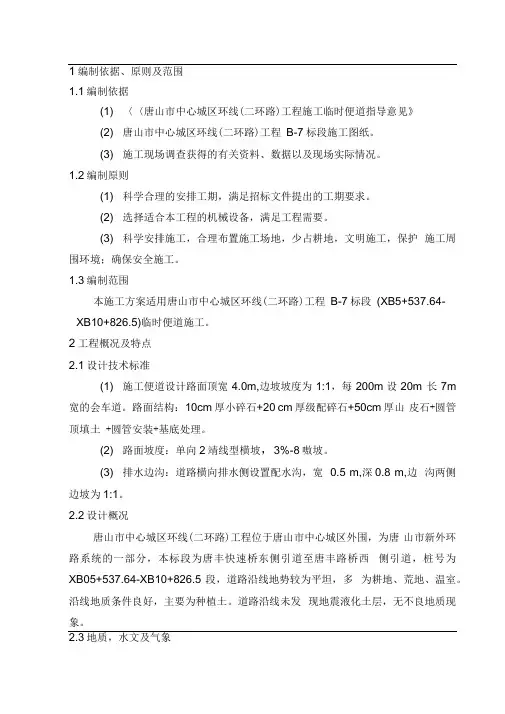

1编制依据、原则及范围1.1编制依据(1) 〈〈唐山市中心城区环线(二环路)工程施工临时便道指导意见》(2) 唐山市中心城区环线(二环路)工程B-7标段施工图纸。
(3) 施工现场调查获得的有关资料、数据以及现场实际情况。
1.2编制原则(1) 科学合理的安排工期,满足招标文件提出的工期要求。
(2) 选择适合本工程的机械设备,满足工程需要。
(3) 科学安排施工,合理布置施工场地,少占耕地,文明施工,保护施工周围环境;确保安全施工。
1.3编制范围本施工方案适用唐山市中心城区环线(二环路)工程B-7标段(XB5+537.64-XB10+826.5)临时便道施工。
2工程概况及特点2.1设计技术标准(1) 施工便道设计路面顶宽4.0m,边坡坡度为1:1,每200m设20m 长7m 宽的会车道。
路面结构:10cm厚小碎石+20 cm厚级配碎石+50cm厚山皮石+圆管顶填土 +圆管安装+基底处理。
(2) 路面坡度:单向2靖线型横坡,3%-8嗷坡。
(3) 排水边沟:道路横向排水侧设置配水沟,宽0.5 m,深0.8 m,边沟两侧边坡为1:1。
2.2设计概况唐山市中心城区环线(二环路)工程位于唐山市中心城区外围,为唐山市新外环路系统的一部分,本标段为唐丰快速桥东侧引道至唐丰路桥西侧引道,桩号为XB05+537.64-XB10+826.5段,道路沿线地势较为平坦,多为耕地、荒地、温室。
沿线地质条件良好,主要为种植土。
道路沿线未发现地震液化土层,无不良地质现象。
2.3地质,水文及气象2.3.1气象唐山市属暖温带大陆性季风气候,四季分明,冬季干燥寒冷,夏季潮湿炎热。
根据唐山市气象局多年观测资料,多年平均气温11.3摄氏度,极端最低气温-22.7摄氏度。
极端最高气温39.6摄氏度,多年平均降雨量622.omm 最小降雨量287.3mm最大降雨量957.9mm降雨量具年季变化大、年内分配不均的特点,全年降雨量多集中在每年7、8月份,全年日照2654小时,早霜始于10月下旬,晚霜始于来年4月,无霜期176-194天。
施工便道施工方案

施工便道施工方案This model paper was revised by the Standardization Office on December 10, 2020便道施工组织设计一、施工便道说明与布置原则我项目地势起伏较大,施工便道应根据总体施工组织设计,科学规划、精心设计、合理布局、尽量利用原有道路,便道基本上全部设置在路基红线与边坡坡脚之间。
减少临时用地,避免破坏环境,防止水土流失,保证沿线道路和水系畅通。
我合同段在利用地方现有道路作施工便道时,应征得该道路所有者及当地有关单位或部门的同意,须与所属协调指挥部或乡镇以上的地方政府就原有道路的使用、改造、保畅、养护、移交等签订好相关协议,并将利用道路的路线名称、里程、路基、路面、桥涵构造物等老路状况做好记录(含影像资料),完善相关签字手续(作为协议的附件),并严格按协议实施。
二、便道设置平面布置图便道设置平面布置图见附表1.三、便道具体位置明细表四、便道施工方案1、本合同段施工便道有四类:(1)、桥梁段落便道,桥梁段落便道设置在路线中线,以利于桥梁基础和下部结构施工。
主要段落为湄江大桥K109+230-K109+640、桥头河分离立交K109+938-K109+998、吴家大桥K115+420-K115+540、二广连接线分离立交K115+902-K115+992。
(2)、主线和互通区除桥梁段落便道外,便道均设置在路基左侧或右侧红线与路基边坡坡脚之间。
(3)、拌和站预制场便道,设在县道X028旁,修筑长50m,宽4.5m的便道连接原村道。
(4)、取土场便道,主线K110+800左侧200m为取土场,在A匝道AK0+747位置左侧一条长500m的施工便道连接取土场,便道宽度为7米,路面类型采用泥结碎石路面。
2、便道坡度最大控制在7%以内,且在转弯处设立紧急刹车带,以备车辆下坡出现紧急状况使用,为使便道顺畅,必须征用临时用地。
依照业主要求便道的平、纵面指标不低于4级公路标准,圆曲线最小半径不小于15m,最大纵坡不大于9%,路基宽度不小于4.5m,路面宽度不小于3.5m,曲线或地形复杂地段适当加宽,在150~200m的合适位置设置一处错车道,错车道路基宽度不小于6.5m,路面宽度不小于5.5m,长度不小于30m。
施工便道专项施工方案设计

武汉城市圈环线高速公路仙桃段第一合同段施工便道专项施工方案中交一公局湖北仙洪项目经理部2013.2施工便道专项施工方案一、编制依据及原则(一)编制原则1、武汉城市圈环线高速公路仙桃段两阶段施工图设计。
2、现场考察和勘察所取得的资料。
3、指挥部及监理组的文件通知。
(二)编制原则1、在充分理解设计图纸的基础上,采用合理切实可行的施工方案,以满足施工车辆通行为第一要素,并符合相关的规范要求。
2、以“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好交通疏导工作。
二、工程概况本合同段属于仙桃市长埫口镇、杜家台分蓄洪区、龙华山办事处和西流河镇范围内,起于仙桃市长埫口镇周陈村,与武汉城市圈环线高速公路孝感段对接,接点处为汉江特大桥南岸引桥起点,终点位于西流河镇金桥村四组附近,与第二合同段对接。
桩号为134+671.348~K153+000,长18.328 km。
沿线主要村庄:周陈村、黄旺村、三伏村、朱湾村、茭排村、许家村、姚坛村、中小村、中心村、金桥村。
沿线主要河流:汉江、汉江杜家台分洪道。
主要地方道路:G318、杜银二级公路、规划西杨二级公路。
高速公路主要技术指标为:设计时速100 km/h,双向四车道,路基宽度26.0m,行车道宽度2×7.5 m,汽车荷载等级为公路-Ⅰ级,设计洪水频率为1/100,圆曲线一般最小半径标准值700m、采用值4050m,竖曲线最小长度标准值85m、采用值240m,设计年限20年。
三、气候条件本合同段所经区域主要属北亚热带季风气候,具有从亚热带向温暖带过渡的特征。
光照充足,热量丰富,无霜期长,降水丰沛,雨热同季,年平均气温15.8~16.6°,极端最高气温43.1°,极端最低气温-14.2°。
年平均日照时数为1934.8~2142.8小时,无霜期为250~270天,年均降水量992.9~1331.1毫米。
本区风向六、七月份多为东南风,其余月份多为北风或偏北风,年平均风速2.1~3.0米/秒,最大风速22米/秒。
施工便道专项施工与方案
武汉城市圈环线高速公路仙桃段第一合同段施工便道专项施工方案中交一公局湖北仙洪项目经理部2013.2施工便道专项施工方案一、编制依据及原则(一)编制原则1、武汉城市圈环线高速公路仙桃段两阶段施工图设计。
2、现场考察和勘察所取得的资料。
3、指挥部及监理组的文件通知。
(二)编制原则1、在充分理解设计图纸的基础上,采用合理切实可行的施工方案,以满足施工车辆通行为第一要素,并符合相关的规范要求。
2、以“予人方便,自己方便”的原则,处理好与当地居民的关系,搞好交通疏导工作。
二、工程概况本合同段属于仙桃市长埫口镇、杜家台分蓄洪区、龙华山办事处和西流河镇范围内,起于仙桃市长埫口镇周陈村,与武汉城市圈环线高速公路孝感段对接,接点处为汉江特大桥南岸引桥起点,终点位于西流河镇金桥村四组附近,与第二合同段对接。
桩号为134+671.348~K153+000,长18.328 km。
沿线主要村庄:周陈村、黄旺村、三伏村、朱湾村、茭排村、许家村、姚坛村、中小村、中心村、金桥村。
沿线主要河流:汉江、汉江杜家台分洪道。
主要地方道路:G318、杜银二级公路、规划西杨二级公路。
高速公路主要技术指标为:设计时速100 km/h,双向四车道,路基宽度26.0m,行车道宽度2×7.5 m,汽车荷载等级为公路-Ⅰ级,设计洪水频率为1/100,圆曲线一般最小半径标准值700m、采用值4050m,竖曲线最小长度标准值85m、采用值240m,设计年限20年。
三、气候条件本合同段所经区域主要属北亚热带季风气候,具有从亚热带向温暖带过渡的特征。
光照充足,热量丰富,无霜期长,降水丰沛,雨热同季,年平均气温15.8~16.6°,极端最高气温43.1°,极端最低气温-14.2°。
年平均日照时数为1934.8~2142.8小时,无霜期为250~270天,年均降水量992.9~1331.1毫米。
本区风向六、七月份多为东南风,其余月份多为北风或偏北风,年平均风速2.1~3.0米/秒,最大风速22米/秒。
便道施工方案
施工便道施工方案贵广铁路GGTJ-xx标第四工区包含xx隧道、xx寨隧道、xx特大桥、xx特大桥、小型大桥、xx寨中桥及下竹水库中桥等工程项目,工程量大、任务重、工期紧,既有交通极不便利。
同时由于我工区施工线路多穿越沟壑、小河、稻田,给便道施工带来极大不便,为顺利完成施工任务,必须提高便道施工质量,以避免经常性的维修给施工带来不便。
根据施工要求,为满足砼罐车等大吨位运输车辆的通行,施工便道修建标准按2级公路的标准修建,便道路面宽7m,两侧按2%设置路面横坡,局部设单侧3%的横坡,苗圃及山林地段两侧设排水沟。
为满足施工高峰期间便道的通行能力,每隔60米设置一个会车道,会车道长为10米,宽3.5米。
一、根据我工区情况,区段内修建四条施工便道。
具体划分如下:1、里家寨隧道出口至两广隧道进口便道2、两广隧道进口到斜井的便道修筑计划3、大塘村既有路至大塘特大桥便道4、蓝钟镇至两广隧道出口除此之外,局指另分配给步头渡口—三涌—象狮便道修筑任务。
二、为了便道能顺利进行、及早完工、质量可靠。
我项目部采取了如下技术保证措施:1、为节省工期,修建便道采用全面开花的施工方法,经理部每天对现场进行检查,每处施工现场由一名施工经验丰富队长指挥并由几名技术员严格按检查意见进行及时调整,确保计划的逐步落实,形成完善的质量保证组织机构。
质量保证组织机构如下图2、加强对既有便道的养护、维修,确保便道满足大干要求;3、建立强有力的高效运转指挥系统,统筹安排机械设备、材料供应、劳力调配。
建立工期领导负责制,明确各阶段性便道修建计划目标,组织阶段性施工生产高潮,紧张有序、均衡、持续、稳定地展开施工,确保工期兑现。
4、确保施工机械的配套性,配备专业设备维修人员,备足易损配件,加强对设备的维修和保养,确保设备始终处于完好状态,努力提高机械装备效率,确保工程进度。
5、加强涵管、水泥、砂等备料工作,保证现场有足够的材料储备,以保证施工需要。
6、加强与地方各级政府的联系,创造良好的施工外部环境,为顺利施工、确保工期创造有利条件。
临时便道
目录一、编制依据、编制范围及项目概况 ............................................... - 1 -1、编制依据 ......................................................................................... - 1 -2、编制范围 ......................................................................................... - 1 -3、工程概况 ......................................................................................... - 2 -二、临时施工便道 ............................................................................... - 3 -1、临时便道、便桥布臵原则 ............................................................. - 3 -2、主要施工便道布臵 ......................................................................... - 4 -3、便道规划设计 ................................................................................. - 6 -4、工期及机械人员配备 ..................................................................... - 7 -5、便道施工 ......................................................................................... - 7 -6、各项措施 ....................................................................................... - 10 -7、施工便道复垦 ............................................................................... - 13 -一、编制依据、编制范围及项目概况1、编制依据(1)国家有关方针政策,以及国家和铁道部有关规程、规范和验标等。
临时便道施工方案设计
G56杭州瑞丽高速公路宣威至曲靖段G60连接线临时便道施工方案编制:复核:批准:中交云南宣曲高速公路路桥技术2标二0一五年七月目录一、工程概况 (1)二、地形与地质构造 (1)三、编制依据 (1)四、编制原则 (1)五、技术标准 (2)六、便道平面总体布置 (3)七、施工准备 (4)八、计划工期: (5)九、具体施工方案 (5)1、施工工艺流程 (5)2、修筑便道 (5)3、排水涵管施工 (7)十、安全保证措施 (8)1、安全方针 (8)2、安全目标 (8)3、安全保障体系及职责 (9)4、具体措施 (10)十一、环保措施 (11)十二、应急救援措施 (12)十三、文明措施 (13)一、工程概况宣曲高速G60连接线为宣曲、昆曲和曲靖绕城高速公路连接线,位于曲靖市沾益县城北,西起沟岩上互通立交(K1+100),东至大龙潭互通立交(K10+140),路基宽33.5m,在K2+740处设置沾益互通,沾益互通A匝道下穿主线,其余匝道与主线不交叉。
大龙潭互通(K10+140-K11+190)设置于G60连接线和曲昆高速公路之间互通立交工程,分二期实施,第一期工程为G60连接线与昆曲高速公路互通,二期工程为曲靖绕城高速与昆曲高速公路互通。
施工起止桩号,左幅K8+630- K11+293.853,左幅长2663.853m,右幅K8+630- K11+294.272,右幅长2664.272m,位于曲靖市沾益县境内,起于西平街道办,终于金龙街道办,沿途经过西平街道办和金龙街道办2个街道办。
主线为双向六车道高速公路,整体式路基宽33.5m,设计时速100公里/小时,匝道路基宽 10.5 m。
包含路基、涵洞、桥梁、互通式立交、挡土墙、改路及路基边坡防护等工程。
二、地形与地质构造本项目总体为东西走向,沿途经金龙镇、西平镇两个乡镇。
项目沿线山地、丘陵、盆地、河谷交错分布、高低相间,山区路段存在集中升、降坡,地形对路线克服高差影响较大;沿线植被茂密。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临时便道实施方案4.5米(改) 1 / 10 1.编制说明 1.1编制依据 设计单位提供的CAD平面图、1:2000地形图; 现场踏勘资料。 1.2工程概况 本段施工便道起点为AK45+000左侧,全线贯通,结束于AK90+000左侧,全长约45km;取料场便道总长约为14.3 km。路面标准宽为4m。根据现有情况了解,便道将横穿到约19条河流,约102条村路。 2.临时道路设计以及主要工程量
2.1设计原则 本道路为临时道路,工期比较紧,拟就地取材铺设便道。便道纵坡以现场为基准,当现况纵坡大于1:5时需进行修整,直至将纵坡修整在1:5以内。其横坡采取单向坡,坡度为2%坡向外侧并在左侧设边沟;若遇原地表承载力不能达到要求时,小范围考虑绕行,大范围则考虑加厚填筑;遇河流时,则考虑埋管或过水路面。 2.2平面设计 临时便道顶宽4m,位置紧邻主线左侧坡脚,并尽量减少折线或者小半径,保证线性的顺畅。 2.3结构设计 1、便道一般地段顶宽4m,材料就地取材,铺厚度40-50cm山皮土或山皮石,之后碾压整平。迎水面拟使用机械挖设排水沟,将水引至蓄水坑或通过桥涵等结构物排出。做法详见图1。 临时便道实施方案4.5米(改)
2 / 10 2、水塘、软土基础地段拟加厚铺设或换填就近材料。加厚时一般根据情况在底层铺设山皮石,之后再按照一般地段填筑。换填则就近采用山皮石、粗砂、鹅卵石等材料,深度则根据现场情况而定。施工时需要考虑顺坡,使得纵坡尽量平缓和顺滑。 3、季节性河流、长年有水地地段根据现场情况选择适当的方案: 方案一:对于冲沟较深但水量不大的路段,考虑就近利用河中的鹅卵石、粗砂,或山皮石做垫层,布设圆管涵的方式通过。做法详见图2.
方案二:对水量较大河道较宽河流交叉段落,考虑修建过水路面。就近利用山皮石、河中的粗砂,每铺一层山皮石之后,用粗砂灌缝至密实,填筑50-60cm厚,宽度4m,两侧30-50cm宽用水泥砂浆灌缝,并取大块石分部在迎水面,起到保护过水路面基础的作用,避免便道被水流冲刷。做法详见图3. 临时便道实施方案4.5米(改) 3 / 10 4、雨后水量大的地段:拟将排水沟挖深挖宽,适当加设蓄水坑,并顺接排水构造物,保证水流可以顺利通过。其他按照一般地段布置。 5、沿途经树林、房屋、电杆、水井、墓地、其他结构物的地段:一般小范围树林和其他的采用绕行的方式通过。大范围树林则考虑使用人工配合机械的方式将树根、植被等清除,之后按照一般地段布置。 6、与原有村路交叉地段:拟布置路口顺接原有道路。做法详见图4. 临时便道实施方案4.5米(改)
4 / 10 7、错车道:暂定每隔200m设置一处错车道。之后根据现场的情况进行增减。错车道长度为25m,增加宽度为3m,错车道两头渐变段长度均按照6m考虑施工。做法详见图5。
2.4主要工程量 序号 便道 (区段) 长度 (m) 清表 (m²) 山皮土 (m³) 山皮石 (m³) 圆管涵 (m) 过水路面(m) 备 注 1 AK45~AK55 10000 53850 15255 8870 240 新修 2 AK55~AK67 12000 64620 18306 10644 316 100 3 AK67~AK78 11000 59235 16780.5 9757.1 258 4 AK78~AK90 12000 64620 18306 10644 276 5 合 计 45000 242325 68647.5 39915.1 1090 说明:以上是沿主线拉通45公里便道工程量。 6 每公里数量 1000 5385 1525.5 887.1 24.2 7 AK46~AK47 500 2692.5 762.8 443.5 新修 8 AK60+400 1600 2440.8 1419.2 原有扩宽加固 9 AK67+400 4500 0 现有道路
10 AK73+000 1500 8077.5 2288.3 1330.5 新修 3000 0 河道(整修) 11 AK75+800 2700 4118.9 2394.9 原有扩宽加固
12 AK82+500~ AK83+500 500 762.8 443.5 原有扩宽加固 13 合 计 14300 10770 10373.4 6031.6 临时便道实施方案4.5米(改) 5 / 10 说明:以上是各料场到铁路主线便道工程量。(以上便道不包括A-H路至铁路主线临时进场道路) 3.施工准备
3.1管理机构 针对施工便道工程具体情况,项目部拟定成立以项目经理为组长,总工程师为副组长,工程部、施工管理部、测量队、机料部及试验室等有关单位人员为主要成员的工程施工领导小组,具体负责该工程的组织管理工作,并负责施工方案的制定和工程进度计划的落实和保障,同时担负本项工程的全面质量管理责任。 3.2施工区域划分 本工程沿主线便道施工长度45km米,料场进场施工便道长14.3km为便于施工组织管理,加快施工进度,保证工程顺利进行,需对本工程划分不同施工区域,分别组织施工。 依据业主要求的工期及现场实际情况,我单位计划对本工程划分为四个施工区域进行施工,逐各工区展开流水作业,同时在施工中考虑现场排水系统的施工,为现场排水系统施工创造便利条件。 四个施工区域分为: 第一段:AK55+000~AK67+000,全长12Km;第二段:AK67+000~AK78+000,全长11Km; 第三段:AK78+000~AK90+000,全长12Km;第四段:AK45+000~AK55+000,全长10Km。 上述四段施工区域各负责各自的取料场施工便道。 3.3人员组织 根据本工程总体工程量并结合项目部实际情况,决定抽调各部门、各分包商人员,组建专业施工队。由项目部专业人员提供指导,分包商提供施工现场人员,负责现场施工组织管理及质量控制。 3.4主要机械配置 根据该便道工程总工程量及结构特点并结合现场实际情况,在保证工程质量的前提下,为使该项工程顺利按期完成,本着合理高效、优化选择的原则,本工程配置的主要施工机械设备见下表: 序号 机械设备名称 数 量 型 号 产 地 临时便道实施方案4.5米(改) 6 / 10 1 挖掘机 4 小松220 2 装载机 4 厦工ZL50 3 平地机 4 卡特140H 4 压路机 4 YZ20 5 水车 4 10m3 6 自卸卡车 20 16m3
3.5施工用水 施工用水主要包括:工程施工用水、机械设备用水施工现场生活用水、消防用水。 工程施工用水、机械设备用水拟从沿线水源处购水;生活用水和消防用水可使用基井水。 3.6施工用电 由于业主不能提供施工所需电源,故需要自备1台30KW柴油发电机,及水泵。供施工所用,用电线路按有关要求布置架设,各用电处设置配电箱。 3.7安全生产 严格按照国家、地方有关规定进行安全生产文明施工管理,无重大和一般性安全责任事故,无汽车行车责任重大事故;无等级火警事故,无轻微事故发生。 4.施工安排
4.1 施工总体进度计划 K45+000~K90+000计划工期为2015年1月15日开工,具体施工进度根据工程的实际需要往前推进, 4.2主要施工顺序 四个区段:填筑——整平——碾压 整体工程的先后施工顺序:施工准备——清表——山皮土填筑 4.3工期安排 施工进度计划的编制原则:以阶段工期的要求为目标,根据各施工区域的合理施工工期,安排相应的工力、机械等使用计划。以完成各施工区域的进度计划为手段,最终完成施工进临时便道实施方案4.5米(改) 7 / 10 度计划。 4.4劳动力计划及保证措施 1、根据总体施工进度计划安排,逐天作出劳动力使用计划,保证劳动力充足。 2、根据工程项目需要,选用专业技术素质等级高,具有丰富经验,适合本工程特点的施工劳务作业班组。 3、项目经理部对劳务作业班组进行检查,监督作业队的操作质量、安全生产情况,对劳务队伍按月考核,各种资料必须齐全,若有不合格的应坚决使其退场。 5.主要施工方法
5.1施工测量 人员、仪器配备: 1、人员配备 拟为本工程配备3名测量员。测量人员均持证上岗,且有丰富的施工经验。 2、仪器配备 全站仪1套。50m钢卷尺3把,5m钢卷尺3把。木桩若干,白灰若干。有条件也可插旗。 3、测量方法 一般的,先用全站仪按照25~50m每个点放样便道范围,并钉下标示物,之后偏移出≥5m米设置护桩。之后的清表范围由护桩通过钢尺拉出。需要注意,最好两侧拉设护桩,所拉位置较为准确。损毁或丢失后应及时补桩。之后撒白灰确定边界,指导机械工作即可。 5.2临时便道施工
1、测量人员将道路中线及边线施测完毕后,在纵坡小于1:5的地段,直接填筑作业;当纵坡大于1:5时,拟在该地段留相应的土石,进行统计,之后使用挖掘机等机械将纵坡控制到1:5以内,尽量保证便道纵曲线平缓、顺畅。填筑时,横坡为2%坡向道路外侧。 2、人工配合机械清除范围内林木及有机质和腐植土,清除或移植妨碍视线、影响行车的树木、灌木丛等。且挖除全部树根,拆除不允许保留的结构物。原地面清表后进行碾压,发现不良地基应尽快处理。处理方式为根据现场情况就近选择填料或换填。 3、路床修整完成后,进行山皮土填筑施工,山皮土卸料时现场施工人员需根据每米所用方量安排卸料车得间距,平整时采用挖装载机配合平地机进行施工。 4、先用装载机对成堆山皮土进行粗平,然后测量人员根据道路两侧高程控制桩对临时路
