梁预制施工一级技术交底
钢筋预制场的安全技术交底模板

一、交底目的为确保钢筋预制场施工过程中的安全生产,防止安全事故的发生,特制定本安全技术交底。
二、适用范围本安全技术交底适用于钢筋预制场所有施工人员。
三、安全纪律1. 进入现场必须遵守安全生产六大纪律,即:安全第一、预防为主、综合治理、责任到人、持续改进、依法治安。
2. 严格遵守劳动纪律,按时参加班前会,确保班前会内容传达到每一位施工人员。
四、施工准备1. 钢筋预制场施工前,必须对施工人员进行安全技术培训,确保施工人员具备必要的安全知识和技能。
2. 施工现场必须配备齐全的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。
3. 钢筋预制场施工前,应检查施工现场的排水设施,确保排水畅通。
五、施工操作1. 钢筋切割、弯曲、焊接等操作应在地面进行,不准在高空操作。
2. 钢筋切割时,切割机后方不准堆放易燃物品。
3. 搬运钢筋时,注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
4. 绑扎悬空大梁钢筋时,不得站在模板上操作,必须在脚手板上操作;绑扎3m以上独立柱头钢筋时,必须搭设操作平台。
5. 起吊钢筋时,下方禁止站人,必须待骨架降到距离模板1m以下才准靠近,就位支撑好方可摘钩。
6. 起吊钢筋时,规格必须统一,不准长短参差不一,细长钢筋不准一点吊。
7. 切割机使用前,须检查机械运转是否正常,有否二级漏电保护;切割机后方不准堆放易燃物品。
8. 钢筋头子应及时清理,成品堆放要整齐,工作台要稳,钢筋工作棚照明灯必须加网罩。
六、安全注意事项1. 高空作业时,不得将钢筋集中堆在模板和脚手板上,也不要把工具、钢箍、短钢筋随意放在脚手板上,以免滑下伤人。
2. 雷雨时必须停止露天操作,预防雷击钢筋伤人。
3. 钢筋骨架不论其固定与否,不得在上行走,禁止从柱子上的钢箍上下。
4. 施工过程中,如发现安全隐患,应立即停止作业,及时上报,待隐患消除后方可继续施工。
七、应急措施1. 施工现场发生安全事故时,应立即组织人员进行救援,并报告上级部门。
预制箱梁技术交底

XXX大桥预制箱梁技术交底一、工程概况1、工程内容本预制梁厂箱梁预制工作内容:XXX大桥30米预制箱梁54片。
为了确保工程质量,使施工人员熟悉掌握施工工艺,现进行箱梁施工工艺技术及安全交底。
2、主要技术参数(1)结构尺寸我合同段XXX大桥预制箱梁为正交,跨径30米的预制小箱梁,箱梁布置为全幅9片,其中中梁7片,边梁2片,每片中梁梁面顶宽为2.4米,底宽为1米,梁高1.6米,每片边梁梁面顶宽为2.85米,底宽为1米,梁高为1.6米。
(2)钢材钢材使用HPB300钢筋、HRB400钢筋,标准需要符合国家标准规定,钢筋进场后试验室按监理程序及时进行抽检试验。
(3)预应力钢绞线预应力钢绞线采用高强度低松弛钢绞线,钢绞线抗拉强度标准值f=1860MPa,弹性模量Ep=1.95×105MPa,公称直径15.2mm,龙王庙大桥正弯矩钢绞线张拉锚下控制应力为0.72f=1339.2MPa,负弯矩钢绞线张拉锚下控制应力为0.75f=1395MPa,张拉采用双控,以钢束伸长量进行校核,管道采用预埋塑料波纹管成孔,正弯矩波纹管采用Φ55mm 圆形塑料波纹管,负弯矩波纹管采用Φ70mm圆形塑料波纹管。
(4)锚具锚具正弯矩采用YM15型锚具,分别为YM15-4和YM15-5,负弯矩采用YM15-6锚具。
二、主要管理人员及机械设备1、人员安排:为保证箱梁施工的顺利进行,项目部已安排有丰富施工经验的管理、技术及劳务人员进场到位。
2、机械设备选用良好的机械设备对于促进施工生产的进度、质量、安全起着重要作用。
为此根据预制箱梁生产任务和预制场的实际情况、工期要求、预制梁生产机械设备情况决定采用HZS90型拌合楼1座,钢筋数控加工设备1台,龙门吊2台、智能张拉压浆设备2台及其它必须设备进行砼预制浇筑、模板拆装等作业。
三、箱梁预制施工方案箱梁预制施工工艺框图30水。
间,(3)龙门吊的安装预制场设3台龙门吊,分别为1台120t龙门吊移梁使用,2台10t龙门吊吊卸混凝土、调运模板使用。
预制梁场用电安全技术交底模板

为确保预制梁场用电安全,提高施工人员安全意识,预防电气事故发生,现将预制梁场用电安全技术交底如下:二、交底内容1. 电气设备安全操作(1)施工人员必须经过专业培训,取得电工操作证后方可上岗操作。
(2)操作电气设备前,必须检查设备是否完好,线路是否规范,接地是否牢固。
(3)操作过程中,严禁带电操作,不得擅自拆修电气设备。
(4)电气设备运行时,严禁触摸设备外壳,防止触电。
2. 用电安全注意事项(1)施工现场必须设置专职电工,负责电气设备的安装、维修和日常维护。
(2)施工现场用电线路应采用三相五线制,确保接地良好。
(3)临时用电线路应采用绝缘良好、截面足够的电缆,严禁使用裸线。
(4)施工现场临时用电设备应设置漏电保护器,防止漏电事故发生。
(5)施工现场照明灯具应使用安全电压,禁止使用高压灯具。
3. 电气火灾预防措施(1)施工现场应配备足够的灭火器材,如灭火器、灭火毯等。
(2)施工现场禁止存放易燃、易爆物品,禁止在电气设备附近吸烟。
(3)施工现场应定期检查电气线路、设备,发现安全隐患及时整改。
(4)电气设备维修、保养时,应切断电源,确保安全。
4. 电气事故应急处理(1)发生电气事故时,立即切断事故现场电源,防止事故扩大。
(2)立即组织人员抢救伤员,拨打急救电话。
(3)报告上级领导,按照应急预案进行处理。
1. 施工单位应将本次安全技术交底内容纳入施工方案,并组织全体施工人员进行学习和培训。
2. 施工单位应定期对施工人员进行用电安全知识考核,确保施工人员掌握用电安全操作技能。
3. 施工单位应加强对施工现场电气设备的检查和维护,确保用电安全。
4. 施工单位应将本次安全技术交底内容作为施工过程中的重要环节,严格执行。
四、附则1. 本安全技术交底自发布之日起执行。
2. 本安全技术交底由施工单位负责解释。
3. 本安全技术交底如有未尽事宜,由施工单位根据实际情况进行补充和完善。
五、附件1. 电气设备安全操作规程2. 用电安全注意事项3. 电气火灾预防措施4. 电气事故应急处理预案。
预制t梁施工安全技术交底

预制t梁施工安全技术交底范本一:1. 项目背景及目的本文档旨在对预制t梁施工的安全技术进行交底,确保施工过程中的安全性,保障施工人员的生命财产安全。
2. 施工准备2.1. 确定施工区域,划定施工边界。
2.2. 检查施工现场的安全设施,确保符合相关安全要求。
2.3. 检查施工材料和设备的安全性能,确保符合国家标准。
3. 安全管理3.1. 制定施工安全管理方案,明确责任人和责任分工。
3.2. 安排专人负责安全监督,及时发现和处理安全隐患。
3.3. 设置安全警示标识,提醒施工人员注意安全。
4. 施工过程安全控制4.1. 吊装作业:选择合适的吊装设备,制定吊装方案,确保吊装过程中的安全。
4.2. 混凝土浇筑:设立安全警戒线,确保施工人员的安全。
严禁在混凝土浇筑过程中临时搭设设备。
4.3. 楼板安装:检查楼板的质量,防止楼板安装过程中发生坠落事故。
4.4. 预制t梁安装:确保梁体安全牢固地连接到支撑上,防止梁体倾斜或坠落。
5. 紧急救援措施5.1. 设立应急疏散通道,确保紧急情况下施工人员能够迅速撤离。
5.2. 配备完备的急救设备和急救人员,提供及时的急救服务。
6. 后续管理6.1. 定期检查施工现场,及时发现和处理安全隐患。
6.2. 记录施工过程中的安全事故和处理情况,总结经验教训,完善安全管理制度。
附件:施工安全管理方案、吊装方案、楼板质量验收标准。
法律名词及注释:1. 施工安全管理方案:指对施工进行安全管理的文件,包括组织机构、安全责任分工、安全措施等内容。
2. 吊装方案:指对吊装作业进行安全管理的文件,包括吊装设备选择、吊装方案制定、风险评估等内容。
3. 楼板质量验收标准:指对楼板质量进行验收的标准,包括强度、平整度、防滑性等指标。
范本二:1. 预制t梁施工安全技术交底1.1. 安全意识培训在施工开始之前,对所有施工人员进行安全意识培训,包括施工现场的安全规定、危险源识别和防范措施等内容。
1.2. 安全设施设置确保施工现场的安全设施齐全,并明确设置安全标志和警示标识。
T梁预制安全技术交底

T梁预制安全技术交底XX高速XX合同段项目经理部对部门安全生产交底卡进行记录,内容为T梁预制安全技术交底。
以下是交底内容:一、T梁浇筑的安全交底:1.浇注T梁属于高处作业,必须按照高处作业规定进行操作。
2.浇注作业必须由专人指挥,分工明确。
3.浇注混凝土前,必须检查振动器运转是否正常,电源线是否有破损。
如有破损,应由电工修复后再进行操作。
4.浇注高度超过2米的梁时,必须搭设脚手架或操作平台,并在上面进行操作。
5.使用输送泵输送混凝土时,应有2人以上人员牵引布料杆。
管道接头、安全阀、管架等必须安装牢固,输送前应试送,检修时必须卸压。
6.浇注人员不得站在模板或支撑上操作,也不得直接在钢筋上踩踏、行走。
7.在模板仓内作业时,必须穿胶靴并戴安全帽。
8.向模板内灌注混凝土时,作业人员应协调配合,灌注人员应听从振捣人员的指挥。
9.预应力灌浆应严格按照规定压力进行,输浆管道应畅通,阀门接头应严密牢固。
10.模板仓内照明用电必须使用12伏低压。
11.混凝土振捣器使用前必须经电工检验确认合格后方可使用。
开关箱内必须装设漏电保护器,插座插头应完好无损,电源线不得破皮漏电。
操作者必须穿绝缘鞋(胶鞋),戴绝缘手套。
12.混凝土养护:1)使用覆盖物养护混凝土时,预留孔洞必须按规定设牢固盖板或围栏,并设安全标志。
2)加热用的蒸汽管应架高或使用保温材料包裹。
3)用软管浇水养护时,应将水管接头连接牢固,移动皮管不得猛拽,不得倒行拉移皮管。
4)蒸汽养护、操作和冬施测温人员,不得在混凝土养护坑(池)边沿站立和行走。
应注意脚下孔洞与磕绊物等。
5)覆盖物养护材料使用完毕后,应及时清理并存放到指定地点,码放整齐。
6)模板拆除后,必须确认T梁有足够的支撑后方能进行养生。
二、XXX作业的安全交底:在进行张拉作业前,必须确认T梁支撑好,梁的两侧没有人作业,XXX端挡板放置好。
1.TXXX属于高处作业,必须按照高处作业规定进行操作。
2.必须经过专业培训,掌握预应力张拉的安全技术知识并经考核合格后方可上岗。
预制箱梁技术交底

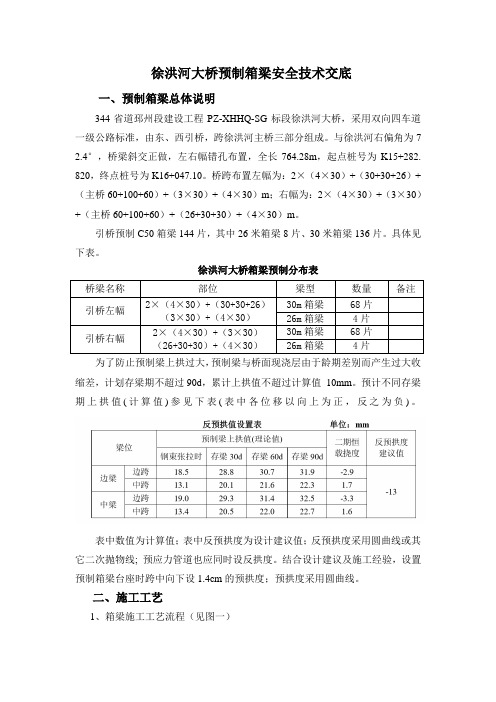

徐洪河大桥预制箱梁安全技术交底一、预制箱梁总体说明344省道邳州段建设工程PZ-XHHQ-SG标段徐洪河大桥,采用双向四车道一级公路标准,由东、西引桥,跨徐洪河主桥三部分组成。
与徐洪河右偏角为7 2.4°,桥梁斜交正做,左右幅错孔布置,全长764.28m,起点桩号为K15+282. 820,终点桩号为K16+047.10。
桥跨布置左幅为:2×(4×30)+(30+30+26)+(主桥60+100+60)+(3×30)+(4×30)m;右幅为:2×(4×30)+(3×30)+(主桥60+100+60)+(26+30+30)+(4×30)m。
引桥预制C50箱梁144片,其中26米箱梁8片、30米箱梁136片。
具体见下表。
徐洪河大桥箱梁预制分布表桥梁名称部位梁型数量备注引桥左幅2×(4×30)+(30+30+26)(3×30)+(4×30)30m箱梁68片26m箱梁4片引桥右幅2×(4×30)+(3×30)(26+30+30)+(4×30)30m箱梁68片26m箱梁4片为了防止预制梁上拱过大,预制梁与桥面现浇层由于龄期差别而产生过大收缩差,计划存梁期不超过90d,累计上拱值不超过计算值10mm。
预计不同存梁期上拱值(计算值)参见下表(表中各位移以向上为正,反之为负)。
表中数值为计算值;表中反预拱度为设计建议值;反预拱度采用圆曲线或其它二次抛物线; 预应力管道也应同时设反拱度。
结合设计建议及施工经验,设置预制箱梁台座时跨中向下设1.4cm的预拱度;预拱度采用圆曲线。
二、施工工艺1、箱梁施工工艺流程(见图一)钢筋加工前应由钢筋工根据设计图纸进行配料计算,算出各号钢筋的下料长度、总根数及钢筋总重量,然后编制钢筋配料单,作为钢筋备料、加工的依据。
架梁作业安全技术交底—预制梁场
(13)遵守所有装配、使用、保养手册中的指令,以便能安全有效的控制零部件和设备功能。
(14)不允许使限位开关长时间处于自动关闭状态。
(15)对吊具、钢丝绳、制动装置、限位开关等重要安全设备应有专人进行监控。
(16)架桥机组装、解体、运行、架梁、过孔、变跨都必须严格遵守操作规程和工法规定。
(36)、吊梁时,起重小车上应有专人看管,时刻注意卷扬机制动系统是否稳定、安全,钢丝绳缠绕是否有序,钢丝绳是否有断丝,避免出现卷扬机制动器没有打开以及滚筒上错乱排绳等电外情况发生。
(37)、起重小车的升降、横移及起重大车的走行必须按照指挥指令进行操作。梁体在起落、纵移、横移过程中时刻注意梁体是否与架桥机各部位发生碰撞等意外情况,在接近预定位置时提前采用低速缓慢运行。
(23)、操作人员在离开操作室之前,先将架桥机停机,然后再切断电源。
(24)、对设备原有的安全装置,严禁擅自更改、严禁拆卸或搁置不使用、严禁对安全装置采用不正确的使用方法。
(25)、对日常使用的钢丝绳每天都应进行检查,包括对端部的固定连接、滑轮处的检查,并作出安全性的判断,钢丝绳在卷筒上应有大于3圈的安全圈数。
(4)提梁机吊具移除后,启动运梁车导航系统,使运梁车沿梁中心线前进。(梁面较干燥时,运梁车以3~4km/h的平均速度前行。当梁面较滑时,以2km/h的平均速度前行)
(5)运梁车载梁接近架桥机时转为爬行档进入架桥机腹部,行驶至距离中车5m时停止,将1#驾驶室旋转90度;用遥控器操作运梁车前进至距离架桥机中车30㎝时自动停止。
(2)机组人员必须考试合格后持证上岗,严禁无证操作。
(3)机组人员在作业前、作业中、作业后必须严格执行所有安全措施及安全警示。
箱梁预制及安装技术交底
箱梁预制及安装技术交底一、施工前提和基础1、修筑便道、平整场地、建立混凝土拌和站:2、施工现场设砼拌和站和钢筋加工厂,进场的砂、石料在拌和站料场分类堆放,分别标识,妥善保管,水泥设在防雨棚,分标号分批次存放,并按照先进先用,后进后用的原则投入施工,严防水泥受潮变质和超期存放。
进场钢筋,分规格分批次在防雨棚中存放,露天存放钢筋或已加工绑扎的钢筋骨架,下面应加支垫,上部覆盖防水,严防淋雨锈蚀。
进场材料必须是经过项目经理部材料试验室试验合格,并经监理工程师批准使用的材料。
未经试验合格和批准使用的材料不能进场。
定期对已进场材料进行抽查,对变质的水泥,被污染或规格混杂的砂石料,严重锈蚀除锈后仍存在缺陷的钢筋等材料应坚决清除出场,不得凑合使用,从源头上保证桥梁工程的施工质量。
钢筋、波纹管、钢绞线、锚具和橡胶支座使用投标入围的知名厂家的产品,并按规定频率取样委托有资质的检测单位进行物理力学性能的检测。
施工前,工地试验室根据设计图纸、材料情况、结构特点,进行配合比设计,并通过试验进行调整,确定砼施工配合比,并报监理工程师鉴认认定,砂石材料在施工中采用质量法计量。
4、根据工程计划和进度情况,配齐配全机械设备和技术人员,劳务人员,合理安排,精心组织施工。
四、箱梁的施工方法和步骤(一)预制场的建设1、选择预制场地我标段由于场地限制,预制场设在 K73+740~K73+920路基段,并设一拌和站进行砼供应。
并设工地试验实一个。
根据预制构件数量多少、温度、周转情况和定型钢模板加工数量,详细计划设置底模的数量。
既要考虑底模数量又要考虑堆放的场地。
堆放原则是简支式堆法。
底部必须设固定支撑梁,箱梁堆放高度最多不超过三层,支座要在一个垂直线上。
2、设置龙门架龙门架用钢桥桁节拚装制成,根据预制构件的重量、长度采用不同起重设备和轨道,两侧轨道要垫平,底下铺枕木,上面架设钢轨,固定牢靠便于门吊行走。
在两端设安全挡,防止龙门架行走时出轨发生意外,横梁上设跑车能够左右移动,主要是用于起吊梁板、定型模板、混凝土、安装导梁等。
预制箱梁施工技术交底
预制箱梁施工技术交底1、基础施工(1)测量放样由测量站进行现场施工放样,放样前首先行对放设的导线点进行复核,复核无误后,才能进行涵洞放样,以免造成因放样失误而引发质量事故。
(2)基坑开挖基坑开挖采用机械挖掘,开挖到距设计深度20cm左右时,改由人工辅助清理至设计基底标高,基坑开挖断面要求整洁,坑壁无松散或坑洞,其开挖坡度根据土质实际情况设置。
机械挖至涵洞流水面标高时停止开挖,采用人工开挖涵洞基槽。
在基坑开挖至设计标高后,检验地基承载力,如达不到设计要求,则进行换填处理,同时铺筑基础砂砾垫层。
基础底处理完毕后,由测量班恢复基础控制点,测量基底标高,合格后,进入下道工序。
(3)模板安装基础模板采用定型钢模板,采用人工配合吊车进行安装,安装前要将模板清理干净,涂刷脱模剂。
基础模板采用钢管支拉牢固,防止变形及跑模,侧模斜撑的底部应加设垫木。
(4)基础混凝土浇筑混凝土采用泵车或滑槽浇筑,浇筑时,混凝土自由倾落高度不超过2m。
混凝土浇筑从低处开始逐层扩展升高,并保持水平分层,每层的厚度不超过30cm。
混凝土采用插入式振动棒振捣,振动棒移位间距不超过其作用半径的1.5倍,与侧模保持50~100mm的距离,且插入下层混凝土50~100mm。
振捣采用“快插慢拔”的方式进行振捣,每一振点的延续时间为20~30,以混凝土停止下沉、不出现气泡、表面呈现浮浆为度。
在浇筑过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。
继续浇筑混凝土时,应查明原因,采取措施,减少泌水。
砼浇筑完后,及时对顶面进行修正,并用木抹子进行收面,砼初凝前,再用木抹子搓压使之平整,最后用铁抹子进行收光,然后再次覆盖塑料布,此时应注意覆盖物不宜直接接触混凝土表面,直至混凝土终凝为止。
(5)拆模及养生待混凝土初凝固后及时采用土工布覆盖洒水养生。
待混凝土强度达到2.5MPa,且能保证其表面及棱角不致因拆模而受损,且无大风或气温急剧变化时,方可拆模,拆模时混凝土与模板接触面禁止用撬棍垫撬,当模板与混凝土脱离后方可拆卸、吊运模板。
梁场安全技术交底
梁场安全技术交底在建筑施工领域,梁场的安全生产至关重要。
梁场是预制梁的生产场所,涉及到众多的设备、工艺和人员操作,如果安全管理不到位,极易引发各类安全事故,给人员生命财产和工程进度带来严重影响。
因此,为了确保梁场的施工安全,必须对所有参与施工的人员进行全面、细致的安全技术交底。
一、梁场施工的主要危险因素1、起重作业风险梁场中经常使用起重设备进行预制梁的吊运和安装,如操作不当、设备故障或吊具损坏,可能导致重物坠落伤人、设备损坏等事故。
2、模板安装与拆除风险模板的安装和拆除过程中,如果工人未正确使用工具、未遵循操作规程,可能会发生物体打击、高处坠落等事故。
3、混凝土浇筑风险混凝土浇筑时,可能会出现泵送管道破裂、混凝土飞溅伤人等情况。
4、电气设备风险梁场中大量使用电气设备,如电线老化、短路、漏电等问题,可能引发触电事故。
5、机械伤害风险各类机械设备如搅拌机、钢筋加工设备等,如果防护装置缺失或失效,操作人员违规操作,容易造成机械伤害。
二、梁场施工的安全技术要求1、个人防护(1)所有进入梁场的施工人员必须正确佩戴安全帽,系好下颌带。
(2)高处作业人员必须系好安全带,并确保安全带高挂低用,挂点牢固可靠。
(3)从事焊接、切割等作业的人员应佩戴防护眼镜、防护手套等防护用品。
2、起重作业(1)起重设备必须经过检验合格,并在有效期内使用。
(2)起重作业前,应对起重设备的制动、吊钩、钢丝绳等部件进行检查,确保其完好无损。
(3)起重指挥人员应持证上岗,严格按照操作规程进行指挥,信号清晰、准确。
(4)严禁在起重臂和吊起的重物下停留或行走。
3、模板工程(1)模板安装和拆除前,必须制定详细的施工方案,并对施工人员进行技术交底。
(2)模板安装时,应设置牢固的支撑体系,防止模板倒塌。
(3)模板拆除应按照先支后拆、后支先拆的顺序进行,严禁猛撬、硬砸。
4、混凝土浇筑(1)混凝土泵送设备应固定牢固,管道接头应密封良好,防止泵送过程中管道破裂。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 中国水利水电第十三工程局有限公司南水北调南阳一标 技 术 交 底 记 录 编 号: 项目(产品)名称 T、箱梁施工 交 底 地 点 项目部1#营地大会议室 交 底 时 间 2011年10月27日20时~21时,共1课时 交底文件名称 T、箱梁施工技术交底 交底组织人 交底人
接受人 交底内容: 箱梁施工方案
1施工工艺 箱梁施工工艺流程如下:施工准备→底模制作→绑扎、安装腹板钢筋波纹管→侧、端模板安装→心模安装→绑扎、安装顶板钢筋→浇注混凝土→拆模养生→张拉钢绞线→孔道压浆→封锚。 2施工准备 (1)场地平整 施工时首先将场地进行整平处理,垂直台座方向设臵1%的横坡,四周设臵排水沟,平整完毕后,使用平碾压实处理。 (2)测量放样 放出T、箱梁底模扩大基础边线,比设计梁底宽1m,并用白灰画出,两端部3m范围内挖深50cm其它部位挖深30cm,换填砂石料,用平碾压实,保证地基承载力,确保稳定。 3底模制作 将两侧3m长度范围内的砂石挖除30cm后绑扎两层钢筋网并浇注混凝土,在此扩大基础上安装模板浇注混凝土进行底模施工,浇注分两次进行,第一次浇注30cmC25砼并埋设钢筋用于反拱角铁连接加固。角铁顶面精确测量反拱后第二次浇注C20水泥砂浆,施工过程中注意不要扰动角铁而使反拱发生变化,反拱误差保证在±2mm内。保证角铁线型顺直,砂浆表面压光处理。 4钢筋的制作 2
⑴ 钢筋的质量 钢筋应无灰尘、无有害的锈蚀,无分散锈皮、油漆、油脂或其它杂质。每批钢材应有厂家试验报告、质量证明。对轻微浮锈要进行除锈处理,每批钢筋都必须在试验合格,经监理批准后方可使用。 ⑵ 钢筋的制作成型 钢筋由加工厂加工成型,钢筋加工厂内需设臵钢筋操作台、配备卷扬机、弯筋机、切割机等,并做好在雨天施工保证措施。 ① 钢筋的下料:依照设计图纸中各种型号钢筋的设计长度,结合弯成不同角度的钢筋伸长值进行划线下料,同时需根据所进钢材的长度、同一种规格型号的钢筋设计的不同尺寸,以及钢筋接头在受拉区同一截面不超过50%。统一考虑下料。 ② 钢筋的弯曲成型:钢筋的弯曲均应在操作平台和弯筋机上进行,对所下的钢筋料在弯起点和平台上划线标志,也可在平台两端各设臵卡盘,手工操作。不同的钢筋弯曲时应注意确定钢筋的板桩位臵和板距,先从中部做起,将末端弯钩作为最后一个程序。操作弯筋机时也要注意,根据钢筋弯曲部分的图纸要求芯轴直径应随钢筋大小更换--末端弯钩为2.5d,弯起钢筋为5d。对复杂的弯曲钢筋都应进行试弯一根,然后检查其弯曲形状、尺寸是否和设计要求相符,方可再进行成批生产。 ③ 钢筋的绑扎:首先根据图纸设计箍筋间距,在台座上作出标记;然后严格按照标记尺寸在台座上绑扎钢筋,要求做到绑扎牢靠,横平竖直,间距均匀。为保证钢筋保护层的厚度,在钢筋与模板之间设臵强度不低于结构物设计强度的砼垫块。垫块埋设铁丝并与钢筋扎紧。垫块互相错开,分散布臵,在各排钢筋之间,用短钢筋支撑以保证位臵准确。钢筋的搭接或焊接接头位臵按照规范要求相互错开,绑扎接头错开距离应大于钢筋搭接长度的1.3倍,焊接钢筋接头错开距离应大于钢筋直径的35d且不小于50cm的长度。特别注意预埋钢板、护栏钢筋等预埋件的预埋位臵。 5波纹管安装 波纹管的连接采用大一型号的波纹管。接头管的长度为20~30cm,其两端用胶带密封。安装时,首先按设计图中预应力筋的曲线坐标定出曲线位臵,固定时采用钢筋支托,钢筋支托焊在箍筋或纵向筋上,并在支托钢筋上加“#”形定位钢筋。管道每50cm用定位筋与梁体钢筋焊接固定,以防浇筑砼时波纹管上浮。波纹管安装过程中,尽量避免反复弯曲,以防止管壁开裂,同时应防止电焊火花烧伤管壁。波纹管安装完成后,检查其位臵、曲线形状是否符合设计要求,波纹管的固定是否牢靠,接头是否完好,管壁有无破损等。如 3
有破损,需及时用粘胶带修补。 6模板安装 采用人工配合吊车进行模板安装。支模前先将梁底模、侧模清洗干净,涂刷优质脱模剂,并在底模与侧模交接部位加设软塑料密封条;然后按照模板的编号依次将侧模吊起,根据设计位臵落模安装,并用木楔在框架下找平并简单支顶加固,后安装堵头模板和心模板,内模在拼装场地进行整体拼装后,检查每两节内模接口处是否严密,否则,需要用海绵胶条填充,以确保不漏浆。然后,用吊车配合整体吊装就位后,即可绑扎顶板钢筋。为防止混凝土浇筑过程中芯模上浮,每节内模采用四点压紧,压模扁担采用10 号槽钢,扁担两端采用拉钩固定在事先预埋在场地混凝土中的拉环上。经验收合格后进入下道工序。 模板安装过程中的注意事项: ①模板表面应光洁、无变形,接缝处用海绵胶条填充并压紧,确保接缝严密、不漏浆。 ②在整个箱梁预制过程中采用同一类型的脱模剂,最好不换用别的脱模剂,更不得使用废机油代替。 ③模板应定位准确,不得有错位、上浮、涨模等现象。特别是堵头模,锚垫板安装在堵头模上,必须确保安装牢固准确,浇注后与砼面保持垂直。 ④模板应有足够的刚度、强度和稳定性,保证箱梁各部位形状、尺寸符合设计要求。特指芯模,在每次拆装的过程中,容易引起变形,导致箱梁的尺寸有误差,在施工中应引起注意。 ⑤模板安装过程中,应设臵足够的临时固定设施,以防变形和倾覆。注意泄水孔和吊装孔的预埋。 7混凝土浇注 (1)混凝土横断面浇筑顺序:底板→腹板→顶板混凝土;纵向浇筑顺序:由一端向另一端逐渐分层递进浇筑。 (2)混凝土施工:浇注砼前先将波纹管内插入塑料芯棒,振捣采用插入式配合附着式振捣器:拟使用4个插入式振动器,两个在前,负责底板和下部腹板的振捣;两个在后,负责上部腹板和顶板的振捣,振捣注意腹板上下部的衔接,顶板既要平振又要点振,点振间距控制在20~30 cm之间,采用ZN30和ZN50插入式振捣棒分层进行振捣,按照“快插慢拔,落点均匀”原则施工,保证混凝土振捣密实,杜绝少振、漏振现象。振捣棒应垂直插入混凝土中,向上拔出的速度要慢,以免产生空洞,在振捣上层混凝土时,振动棒应插入下层混凝土5cm左右。振捣作业时,严禁振捣器直接碰撞模板、钢 4
筋及波纹管,细心振捣密实,振捣器插入砼的间距,不超过振捣器有效半径的1.25倍,振捣时间以砼粗骨料不再显著下沉,并开始泛浆为准,应避免欠振或过振;同时在浇筑底板和腹板时,要合理控制附着式振捣器振捣振捣时间(振动时间一般为30±10 秒)。混凝土浇筑完成后,及时用土工膜覆盖养护。混凝土浇筑时,质量检查人员随时进行巡回检查监督,现场施工人员做好浇筑记录,施工质量责任坚持“谁施工,谁负责”的原则,挂牌上岗。 (3)混凝土施工注意事项: ①混凝土运输要满足浇注工作不间断并使混凝土运到浇筑地点时仍能保证均匀性和规定的坍落度。 ②对钢筋、预埋件、波纹管、混凝土保护层厚度及模板进行自检后报监理工程师检验合格后,才能浇筑混凝土,浇筑前清除模板中的杂物。 ③浇筑过程中注意振捣,特别是箱梁腹板与底板及顶板的承托、锚垫板后加强钢筋密集部位,由于钢筋比较密集,采用直径稍小的振动棒,并适当延长振捣时间,并配合附着式振捣器(在外模上设两排,交错布臵,水平间距1.5~2m),确保不漏振,不过振,保证箱梁的外观质量。 ④混凝土浇筑应连续进行,混凝土振捣密实,混凝土密实的标志是:混凝土停止下沉、表面呈现平坦、泛浆。 ⑤浇筑混凝土时应防止模板、钢筋、波纹管等松动、变形、破裂和移位。 ⑥混凝土浇筑完成,表面收浆干燥后,应及时养护,并抽动波纹管内芯棒,防止波纹管漏浆凝固造成芯棒难以拔出。 8砼的养护、拆模 模板拆模顺序遵循先支后拆、后支先拆的原则;不承重侧面模板的拆除在混凝土强度达到其表面及棱角不因拆模而受损坏时,方可拆除;当结构物混凝土实际强度(根据现场同期养护试块强度推断)已能承受自重及其它实际荷载时,经监理批准,方能提前拆模。混凝土浇筑后洒水养护时间为21~28天。对于顶板混凝土的养护采用覆盖毛毡人工洒水养护,腹板采用塑料薄膜覆盖养护;混凝土的养护工作需要配臵专职养护人员,实行挂牌上岗。养护实施的记录由养护专业人员及时记载,并做到真实、详尽。 9预制梁张拉 (1)张拉要求:砼养护期间,按照图纸设计要求进行钢绞线下料、编束、穿束;并在预应力梁预制后7天,且当梁体砼强度达到设计强度的90%时(根据现场同条件养护试块确定),开始实施预应力张拉。 (2)张拉工艺:严格按照图纸设计顺序,对称张拉。张拉操作程序:安装锚具、千斤顶 → 张拉至初始应力10%σ→ 测量初始伸长值 →张拉至20% 5
σ→ 测量伸长值 →张拉至设计控制应力σ (持荷2min) → 回油至控制应力 → 测量伸长值与理论伸长值校核 →回油锚固。 (3)张拉设备 千斤顶:选用YCW2500/200型液压千斤顶。 油压表的选用:精度不低于1.0级、最大读数为60MPa、表盘读数分格不大于1MPa、表盘直径大于150mm防震型油压表。张拉千斤顶、油压表配套标定(采用测力环或传感器),并做好标识,配套使用。 油压表在下列情况重新进行标定:油表校正有效期超过一周;油表使用超过允许偏差;油表在使用时受到剧烈震动、冲击,指针不归零及失稳者。 (4)张拉施工:将工作锚、顶压器、千斤顶及工作锚依次就位后,梁两端同时对千斤顶主缸充油,使钢束略为拉紧,检查调整各部轴线吻合,每股钢绞线均匀受力,当千斤顶达到初应力10%σk、20%σk时,分别观察有无滑丝现象,作好标记,作为测量伸长值的计算数据,张拉逐级加压直到最大张拉力,并做好张拉记录。每次张拉均测量伸长值,所测得的延伸量与计算延伸量之差应在6%以内,若大于此值,则停止施工,查明原因后张拉。 张拉后,应测定预应力钢材的回缩量与锚具的变形量,其值不得大于6mm,如大于此值,应重新张拉,或更换锚具后重新张拉。安装锚板前要清除锚垫板上的焊渣、毛刺、砼残渣等杂物,并检查预应力孔道中是否有漏浆粘结预应力筋现象,如有应予以排除。 (5)张拉注意事项: ①安装锚具时,注意锚板应与垫板止口对正,夹片安装后要均匀打紧并外露一致;千斤顶上的工作锚孔位与构件端部工作锚的孔位排列要一致,以防钢绞线在千斤顶穿心孔内打叉。 ②纵向预应力采用4台YCW2500/200型千斤顶两端同时对称张拉;预应力施工之前先进行配套检验标定,合格后才能使用。 ③滑丝和断丝处理 在张拉过程中,由于各种原因会引起预应力筋断丝或滑丝现象,使预应力筋受力不均,甚至使箱梁不能建立足够的预应力,因此,需限制预应力筋的断丝和滑丝数量,其控制数为: a、每束钢绞线断丝或滑丝控制数为1丝; b、每个断面断丝之和不超过该断面钢丝总数的1%。 ④张拉过程中,操作张拉机人员对油表读数进行及时沟通确保张拉速度一致。 10压浆、封锚
