建筑构造做法(H29洋房、别墅)修订V2[1].0(最终版)
建筑构造做法

构造详图
防水
墙身
保温
谢谢!
散水、台阶、坡道设计要点:参《建筑地面设计规范》 1、地基处理 2、散水宽度(600-1000)、坡度、(3%-5%) 3、台阶宽度、坡度、防护 4、各种坡道的坡度、垫层厚度、
构造分析
基层,找
地基找坡 地基加强层 垫层 结合层、面层
楼梯、排气道等建筑构配件图集
厨房、卫生间构造图集
构造分类
1、工程做法:台阶、散水、坡道、楼地面、墙裙、踢
脚、墙面、顶棚、屋面、女儿墙 2、构造详图:地下防水、防潮、变形缝、砌块墙、 填充墙、隔墙、保温、内外装修、平坡屋面、厨房、 卫生间、排烟排气道、楼梯 3、设备构造:电梯扶梯、其他电、暖设备(详各专 业厂家图纸)
屋面
混凝土屋面(其他形式详相关设计图集) 平屋面、坡屋面 构造层次 结构层、找平层、隔汽层、找坡层、找平层、保温层、
找平层、防水层、隔离层、保护层
1、种植土 2、土工布过滤层(≥200g/m^U2^U) 3、排、蓄水层,凹凸塑料排、蓄水板 4、70厚C20细石混凝土保护层 5、最薄处30厚LC5.0轻骨料混凝土找坡1% 6、4厚自粘聚合物改性沥青防水卷材(聚酯胎)耐根穿刺 7、刷基层处理剂一遍 8、20厚水泥砂浆找平层 9、保温层(50厚挤塑聚苯板) 10、干铺聚酯无纺布隔离层一道 11、3厚自粘聚合物改性沥青防水卷材(聚酯胎) 12、刷基层处理剂一遍 13、现浇钢筋混凝土自防水屋面板随打随抹平 (板厚300mm,防水等级P6)
吊顶顶棚:
A、上人(双层龙骨,主龙骨800n次300n)
B、非上人
龙骨材料:轻钢及铝合金龙骨 面板材料:纸面石膏板,水泥加压板,金属装饰板,pvc板, 镜面玻璃等 注:因地选型、选材 特殊房间的处理如潮湿房间应防水、防潮 木龙骨防腐防火防虫处理 金属构件进行防锈防火处理 重型灯具严禁安装在吊顶上
建筑构造统一做法

2、基层清理,修补结构缺陷
室外
1、钢筋混凝土板底,基层清理
2、刮外墙腻子,打磨平整
3、外墙乳胶漆
消防楼梯间
1、钢筋混凝土板底,基层处理
2、刮腻子两遍,打磨平整
3、防霉乳胶漆一底两面
二次装饰部位(厨房、卫生间)
钢筋混凝土板底,基层清理
序号
部 位
用 料 做 法
9
变配电房等
楼面
1、钢筋混凝土结构底板
3、12㎜1:2.5防水砂浆找平(防水砂浆:0.9公斤抗裂纤维/立方米砂浆+掺水泥用量3.8%的防水粉)
4、8㎜1:2.5防水砂浆找平(防水砂浆:0.9公斤抗裂纤维/立方米砂浆+掺水泥用量3.8%的防水粉),按构造要求,在每层底梁下处预留分隔条(严禁后切割分隔条)
5、专用面砖胶粘贴外墙砖
6、填缝剂勾缝(使用与外墙同色的固抹泥作为勾缝材料,颜色详立面)
1、结构楼板(管道处必须用混凝土封包)
2、20厚1:2.5水泥砂浆找平找坡
3、1.5厚JS聚合物水泥防水涂料,遇墙翻起高度高于楼面标高250
4、干铺玻纤布一道
5、1:8陶粒混凝土回填及找坡1%
阳台
1、结构楼板,原浆收平压细毛面
2、管根等节点处300mm范围内做附加防水处理(使用1.5厚JS聚合物水泥防水涂料)
《建筑构造统一做法》
序号
部 位
用 料 做 法
1
地下室
底板
私家产权部分(别墅)
1、素土夯实(≥0.93)
2、100厚C15混凝土垫层
3、抗渗钢筋混凝土结构底板(抗渗等级按结构图纸设计要求),原浆收平压光
4、涂刷水泥基渗透结晶防水涂料,干粉用量1.5kg/㎡,涂层厚度为1.2mm
工程建筑构造做法

5厚1:2水泥砂浆抹面压光
外墙
外墙一
涂料外墙
总厚度20
15厚1:3水泥砂浆→5厚防水砂浆,中间压入一层耐碱玻璃纤维网布→涂饰底层涂料→涂饰面层涂二遍
外墙二
干挂石材外墙
总厚度46

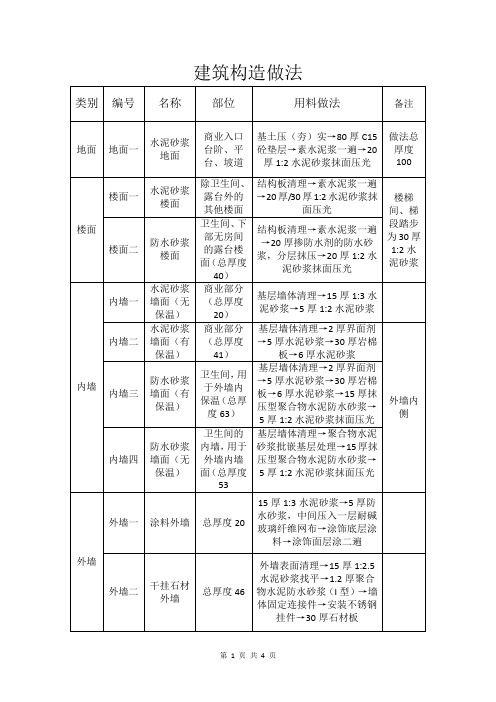

外墙表面清理→15厚1:2.5水泥砂浆找平→1.2厚聚合物水泥防水砂浆(I型)→墙体固定连接件→安装不锈钢挂件→30厚石材板
楼面二
防水砂浆楼面
卫生间、下部无房间的露台楼面(总厚度40)
结构板清理→素水泥浆一遍→20厚掺防水剂的防水砂浆,分层抹压→20厚1:2水泥砂浆抹面压光
内墙
内墙一
水泥砂浆墙面(无保温)
商业部分(总厚度20)
基层墙体清理→15厚1:3水泥砂浆→5厚1:2水泥砂浆
内墙二
水泥砂浆墙面(有保温)
商业部分(总厚度41)
底板二
用于车库出入口坡道
结构板清理→细石砼找坡→25厚1:2水泥砂浆抹面作出80宽8深锯齿形防滑线
底板三
用于电梯厅、楼梯间
基础筏板清理→170厚C15砼→素水泥浆结合层一遍(内掺建筑胶)→20厚1:4硬性水泥浆,面撒素水泥→10厚地砖铺实
底板四
用于水池
基础筏板清理→20厚1:2水泥砂浆抹面
底板五
用于配电房、水泵房、及设备用房
屋面四
不上人屋面(有保温)
闷层
砼结构板→15厚水泥砂浆→80厚X400型乙烯泡沫塑料板→20厚水泥砂浆盖面
地下室
顶棚一
用于电梯间、楼梯间、设备用房、车库、走道
结构自防水和高聚物乳胶漆(无保温)
结构板底清理干净,刷涂界面砂浆→7厚1:1:4混合砂浆→5厚1:0.5:3混合砂浆→清理基层→满刮腻子一遍→刷底漆一遍→乳胶漆二遍
建筑构造做法

建筑构造做法邓州市明珠湖建设工程构造做法郑州新开元投资管理有限公司河南省中原建设有限公司目录一、防水构造做法 (3)二、室外构造做法 (3)三、地下室防水构造做法 (4)四、屋面构造做法 (5)五、外墙构造做法 (7)六、地面构造做法 (8)七、楼面构造做法 (9)八、内墙构造做法 (11)九、踢脚构造做法 (12)十、顶棚构造做法 (13)十一、毛坯类 (15)十二、节能篇 (16)十三、墙体工程 (17)十四、内装修楼地面工程 (20)十五、门窗工程 (21)十六、无障碍 (23)附一、邓州市明珠湖建设工程附属建筑设计院回复 (24) 附二、砂浆标准对照表 (27)一、防水做法:1、地下室底板防水:1.5厚高分子自粘橡胶复合防水卷材一道(变电站及茶室地下室为二道)。
2、地下室外墙:1.5厚高分子自粘橡胶复合防水卷材一道(变电站及茶室地下室为二道)。
3、地下室室外部分顶板(覆土层或装饰层顶板):1.5厚高分子自粘橡胶复合防水卷材二道(当为种植顶板时上层改为4.0厚SBS改性沥青耐根穿刺防水卷材)。
4、商业种植平(坡)屋面(防水、保温、上人):1.5厚聚氯乙烯防水卷材一道,上层为4.0厚SBS改性沥青耐根穿刺防水卷材一道。
5、商业、茶室平屋面(防水、保温、上人):1.5厚聚氯乙烯卷材防水。
6、商业种植平屋面(防水、保温、上人):1.5厚聚氯乙烯卷材一道,上层为4.0厚SBS改性沥青耐根穿刺防水卷材一道。
7、茶室、礼堂坡屋面(防水、保温、不上人):1.5厚聚氯乙烯卷材防水二道。
8、平屋面(防水、保温、不上人):1.5厚聚氯乙烯卷材防水二道。
二、室外构造做法:1、室外入口踏步构造做法○1、素土夯实;○2、300厚3:7灰土分两步夯实,宽出面层100;○3、60厚C15砼,台阶面向外坡1%(现浇混凝土踏步板);○4、素水泥浆一道(内掺建筑胶);○5、20厚1:3干性水泥砂浆结合层;○6、撒素水泥面;○7、30厚毛面花岗岩。
标准建筑构造做法表参考

06J204 P13)。
屋面
屋面2
8~10厚防滑地砖,干水泥擦缝,设分格缝≤3m×3m,留10 缝宽,用防水油膏填缝
撒素水泥面(洒适量清水)
50厚C30细石防水混凝土,内配筋φ4@200双向,设分格 缝≤3m×3m(钢筋必须断开),缝宽10mm,缝内嵌防水 油膏
1:8水泥加气混凝土找坡1%并压平,最薄处30厚
地砖屋面(上人平屋 面 有保温)
保温材料
商业/物业屋面露台(下 为室内)
保温材料由各区 1、屋面2中的“防滑地砖”处不 域自行提报 用设分格缝 2 其余同上
台阶 道路 坡道
屋面3 台阶1 台阶2 道路1 道路2
坡道1
坡道2 坡道3 坡道4
面,有保温) (无保温)
3mm厚SBS防水卷材
1:3水泥砂浆找平层,找坡1%,最薄处10厚
50厚C25细石混凝土,内配Ф6@200双向钢筋网,强度达
地1
金刚砂耐磨面层 标后表面撒布金刚砂耐磨面层,随打随抹光
地下车库、非机动车库
车道5kg/m2;停 车位3kg/m2
防水钢筋混凝土底板
最薄处50厚C25细石混凝土找坡抹平收光
地2
细石混凝土面层
地下室底板做法
地下车库、非机动车库
地3
水泥砂浆面层 20厚1:2.5水泥砂浆保护层找平收光
小区内沥青车行道,路 道 路 做 法 详 见 景 面横坡1.5%~2% 观标准化要求;
为室内) 钢筋混凝土雨蓬
域自行提报 用设分格缝。2、其余同上。
水泥砂浆保护层 应配钢丝网,以 防开裂,失去保 护作用
景观无面层时,撒素水泥面(洒适量清水);面层按景观 设计要求;
地砖台阶 花岗石台阶
建筑构造做法表

增效最新做法要求优化
钢筋混凝土楼板修补平整,结构须做24小时闭水试验
√
已完成
保持原做法不变
6 阳台
(1)地面涂刷1.5厚JS-二型聚合物水泥防水涂料; (2)管洞、地漏周围250mm直径范围内涂刷1.5厚JS-二型聚 合物水泥防水涂料加强层,管道及外墙阴角部位沿墙上翻 300mm,阳台门口防水收在门框处; (3)门口处外延伸250mm;
14 车库坡道
15
地下室车库 (非底板)
2、最薄处50厚 C30细石砼,0.5%坡度找向截水沟 (随打随抹 平)内配 Φ4⒇OO双 向钢筋网;面撒1:1水泥砂子压实赶光;
3. 聚合物防水涂料≥1.5mm(二型),遇墙上反高度为 250mm(仅室外地面进地下一层截水沟处设置施工此层);
4. 钢筋混凝土楼板(磨平收光,如底板砼平整度差需进行 找平处理) 1、2-3厚金刚砂耐磨层,金刚砂用量5KG/m2 2、最薄处50厚 C30细石砼,0.5%坡度找向截水沟 (随打随抹 平),内配 Φ4⒇OO双 向钢筋网;面撒1:1水泥砂子压实赶 光; 3、刷素水泥浆结合层一道
4. 钢筋混凝土底板自防水(随捣随收光,抗渗等级≥P6)
1、8~10厚600x600防滑地面砖拍平,干水泥擦缝
2、20厚1:3干硬性水泥砂浆,
17
水泵房及有涉 水的设备房
3、地面满刷1.5厚JS-二型聚合物水泥防水涂料,四周上翻 300高;(自管电房无此层)
4、现浇钢筋混凝土楼板。 1、20厚1:3水泥砂浆抹面压光;
1、20厚l:3水泥砂浆抹面压光,找平; 2、现浇钢筋混凝土楼板。
√
已完成
保持原做法不变
2
住宅楼梯间 (含地下室住 宅楼梯间及人 防楼梯间)
建筑构造工法(修订稿)
建筑构造工法—居住小区(讨论稿) 附表(一)
居住小区常用营造做法
一.编制说明
为了进一步提高工程施工质量,确保开发建筑项目各分部分项工程实现构造合理、安全有效、降低成本原则,根据历年来各期建筑项目开发特点,汇集各期建筑构造做法成功范例及修正部分构造措施,总结建筑工程施工技术管理经验, 同时便于统一设计院施工图构造做法,方便现场技术与成本管理及施工单位后期竣工图绘制(内业资料按实际施工执行)。
汇编了本建筑构造工法, 在我司各建筑开发项目内执行应用,形成公司的技术支持性执行标准文件。
二.编制依据:
1.国标建筑工程施工及操作规范;
2.国标建筑工程施工质量验评标准;
3.福建省建筑工程消耗量定额;
4.国标建筑设计图集;
5.福卅地产江南水都各期建筑项目设计及建筑构造做法。
建筑构造做法(洋房、别墅)V3.0(7.2 )
(洋房及坎下别墅部分)
建筑构造做法、施工要求及注意事项(V3.0修订版)一、地面做法、施工要求及注意事项
二、楼面做法、施工要求及注意事项
三、内墙面做法、施工要求及注意事项
四、建筑住宅外墙面做法、施工要求及注意事项
五、顶棚做法及施工要求
六、屋面做法、施工要求及注意事项
七、其它部分做法、施工要求及注意事项
注明:个别部位的做法描述可能有未包括或存在一定问题,实施过程中请及时反馈;万科(重庆)房地产有限公司
H29项目经理部修订
二O一一年六月二十六日。
建筑构造做法
建筑构造做法表屋面屋1 卷材防水屋面无保温不上人屋面1.20厚水泥砂浆保护层,1.0分隔缝间距2.3+3厚APP改性沥青防水卷材3.最薄处30厚LC5.0轻集料混凝土2%找坡层4.现浇钢筋混凝土板屋2 卷材防水隔热屋面1.30厚C20细石混凝土保护层,1.5分隔缝间距2.10厚低标号砂浆隔离层3. 3+3厚APP改性沥青防水卷材4.20厚1:3水泥砂浆找平层5.50厚挤塑聚苯乙烯泡沫塑料保温层(阻断型)6. 最薄处30厚LC5.0轻集料混凝土2%找坡层7. 现浇钢筋混凝土板(素水泥浆结合层一道)现浇钢筋混凝土板表面扫净外墙外墙11.喷、刷涂料面层2. 6厚1:2.5水泥砂浆找平层3. 9厚1:3专用水泥砂浆打底扫毛或划出纹道4.3厚专用聚合物砂浆地面刮糙,或专用界面剂甩毛5.喷湿墙面外墙2面砖外墙1.1:1水泥砂浆勾缝2.贴8-10厚外墙饰面砖,在砖粘贴面上随贴随涂刷一遍混凝土界面处理剂,增强粘结力3.6厚1:2.5水泥砂浆(掺建筑胶)4. 刷素水泥浆一道5. 9厚1:3水泥砂浆中层刮平扫毛或划出纹道6. 3厚专用聚合物砂浆地面刮糙,或专用界面剂甩毛7. 喷湿墙面内墙内墙 1 涂料墙面1. 喷内墙涂料二道(乳胶漆)2.封底漆一道(干燥后再做面涂)3.5厚1:0.5:2.5水泥石灰膏砂浆找平4. 8厚1:1:1.6水泥石灰膏砂浆打底扫毛或划出纹道5.3厚外加剂专用砂浆抹基面刮糙(抹前先将墙面用水润湿)内墙 2 抹灰涂料内墙1. 涂料内墙2.满刮2厚耐水腻子分遍找平3. .5厚1:0.5:2.5水泥石灰膏砂浆找平4. 8厚1:1:1.6水泥石灰膏砂浆打底扫毛或划出纹道5. 3厚外加剂专用砂浆抹基面刮糙(抹前先将墙面用水润湿)内墙 3 面砖墙面1.白水泥擦缝2.贴5厚面砖3.4厚强力胶泥粘贴层,揉挤压实4.1.5厚聚氨酯涂膜防水层5. .6厚1:0.5:2.5水泥石灰膏砂浆压实抹平6. 8厚1:1:1.6水泥石灰膏砂浆打底扫毛或划出纹道7. 3厚外加剂专用砂浆抹基面刮糙(抹前先将墙面用水润湿)8. 喷湿墙面地面地1 水磨石地面1.10厚1:2.5水泥彩色石子地面磨光打蜡2. 素水泥浆一道(掺建筑胶)3.20厚1:3水泥砂浆找平层,干后卧铜条分格(铜条打眼穿22号镀锌低碳钢丝卧牢,每米4 眼)。
建筑构造用料做法说明
建筑构造用料做法说明(一)建筑防水(渗)做法1、地下室底板防水详地板2、地下室墙身防水●内墙面做法另详●钢筋混凝土结构自防水墙体,抗渗等级≥0.8Mpa外墙凿毛,并用1:2水泥浆抹平●刷基层处理剂一遍●4厚改性沥青APP防水卷材●30厚聚苯乙烯泡沫塑料板,用聚醋酸乙烯胶粘剂点粘保护层●三七灰土,分层夯实3、地下室水池内壁防水做法:●150×150×8白色釉面瓷砖(白水泥擦缝)●3—4厚1:1水泥浆加水重20%801胶镶贴●5厚1:2水泥浆抹面压光●25厚1:2.5水泥浆掺入水泥用量3%的JJ91硅质密灾实剂,分三次抹灰(即每抹一遍,收水时压实一遍)以下参见地下室底板及墙身防水做法,要求钢筋混凝土自防水结构池壁(含顶底)一次浇捣成型。
(二)屋面:屋面1、(上人保温屋面)(顶层上人屋面)●8—10厚地砖铺平拍实,缝宽5—8,1:1水泥砂浆填缝●25厚1:4干硬性水泥砂浆,面上撒素水泥●二层3厚APP改性沥青防水卷材●刷基层处理剂一遍●20厚1:2.5水泥砂浆找平●20厚(最薄处)乳化沥青珍珠岩找坡2%●干铺100厚防水珍珠岩板●1厚聚酯防水涂料隔汽层,沿墙高出保温层上表面150●20厚1:2.5水泥砂浆找平●钢筋混凝土屋面板,表面清扫干净屋面2、(不上人保温屋面)(楼梯间、电梯间、水箱间、前室屋面及三层挑檐)●二层3厚改性沥青APP防水卷材,面层卷材带绿页岩保护层●刷基层处理一遍●20厚1:2.5水泥砂浆找平●60厚(最薄处)乳化沥青珍珠岩找2%坡●1厚聚氨酯防水涂料隔汽层●20厚1:2.5水泥砂浆找平●钢筋混凝土屋面板,表面清扫干净屋面3、(不保温不上人屋面)(雨棚)●二层3厚改性沥青APP防水卷材,面层卷材带绿页岩保护层●刷基层处理剂一遍●25厚(最薄处)1:2.5水泥砂浆找2%坡向雨水口钢筋混凝土屋面板,表面清扫干净(三)楼、地面地面1、细石混凝土地面(一)●50厚C20细石混凝土混凝土垫层●1.5厚聚氨酯防水涂料,面上粘黄沙,沿墙高出地面150 ●刷基层处理剂一遍●钢筋混凝土结构自防水底板,抗渗等级≥0.8Mpa●100厚C10混凝土垫层●素土夯实地面2、花岗岩石板铺实拍平,水泥浆擦缝●30厚1:4干硬性水泥浆,面上撒素水泥●素水泥浆结合层一遍●100厚C15混凝土●300厚3:7灰土●素土夯实地面3、植被地面●100~300厚种植土●20厚1:2水泥砂浆找平层●4厚改性沥青APP防水卷材●刷基层处理剂一遍●20厚1:2水泥砂浆找平层●钢筋混凝土楼层,表面清扫干净楼面1、花岗石板面●20厚花岗石板铺实拍平,水泥浆擦缝●30厚1:4干硬性水泥砂浆,面上撒素水泥●素水泥浆结合层一遍●550厚1:6炉渣混凝土●钢筋混凝土楼板,表面清扫干净楼面2、陶瓷地砖铺实拍平、水泥浆擦缝●25厚1:4硬性水泥砂浆,面上撒素水泥●2厚聚氨酯一布三涂防水涂膜,面上撒黄砂,四周沿墙上翻400高●刷基层处理剂一遍●15厚1:2水泥浆找平●530厚(最厚处)1:6炉渣混凝土向地漏找坡0.5%●钢筋混凝土楼板,表面表扫干净楼面3、陶瓷地砖楼面(三)●8—10厚防滑地砖铺实拍平、水泥浆擦缝●25厚1:4干硬性水泥砂浆,面上撒素水泥●2厚聚氨酯一布三涂防水涂膜,面上撒黄沙,四周沿墙上翻400高●刷基层处理剂一遍●15厚1:2水泥砂浆找平●50厚(最厚处)C10混凝土向地漏找0.5%●钢筋混凝土楼板,表面清扫干净楼面4、水泥砂浆楼面●20厚1:2水泥砂浆抹面压光●素水泥浆结合层一遍●钢筋混凝土楼板,表面清扫干净楼面5、水磨石楼面●12厚1:2白水泥石子磨光●素水泥浆结合层一遍●18厚1:3水泥砂浆找平层●素水泥浆结合层一遍●钢筋混凝土楼板,表面清扫干净楼面6、抗静电架空地板楼面●300高抗静电活动地板●20厚1:2水泥砂浆抹面压光●钢筋混凝土楼板(四)内墙面内墙1、乳胶漆墙面●刷801胶水泥浆一遍,配合比为801胶:水=1:4●15厚1:1:6水泥石灰砂浆,分两次抹灰●5厚1:0.5:3水泥石灰砂浆●满刮腻子一遍,砂纸磨光●刷801胶水溶液一遍●乳胶漆罩面二度内墙2、磨光花岗石墙面●30厚1:2.5水泥砂浆,分层灌浆●20—30厚磨光花岗石板,(背面用双股16号铜丝绑扎与墙面固定),水泥浆擦缝内墙3、釉面瓷砖●刷801胶素水泥浆,配合比为801胶:水=1:4●15厚2:1:8水泥石灰砂浆,分两次抹灰●3—4厚1:1水泥砂浆加水重20%801胶镶贴●4—5厚釉面瓷砖,白水泥浆擦缝(高度除特别注明外,其余至顶棚)内墙4、水泥砂浆墙面●刷801胶素水泥一遍,配合比为801胶:水=1:4●15厚1:3水泥砂浆●二次装修设计面层做法内墙5、粘贴矿棉吸音板墙面●15厚1:3水泥砂浆抹平●5厚1:2水泥浆抹面压光●聚醋酸乙烯结剂(白乳胶)粘贴12—15厚矿棉吸音板●钉铝板网一层●4*20宽铝压条,木螺钉固定(五)外墙面外墙1、浅色涂料外墙面●刷801胶素水泥浆一遍,配合比为801胶:水=1:4 ●15厚2:1:8水泥石灰浆,分两次抹灰●5厚1:2.5水泥砂浆●喷或滚刷涂料二遍,外墙面2、浅灰绿色涂料外墙面●刷801胶素水泥浆一遍,配合比为801胶:水=1:4 ●15厚2:1:8水泥石灰砂浆一遍,分两次抹平●5厚1:2.5水泥砂浆●喷或滚刷涂料二遍外墙3、单层铝板外墙面●表面清扫干净,20百1:2.5水泥砂浆分层抹平●刷1.5厚聚氨酯防水涂料●单层铝板幕墙(分格另详二次设计图纸)(六)踢脚材料同该处楼地面,做法参照98ZJ1001踢脚线做法,高度统一120mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下车库电梯前室
(一组团1-4单元)
1、预留50厚地面装修空间(精装修实施);
2、20厚1:3水泥砂浆保护层;
3、1.5厚聚氨脂防水涂膜,遇墙或构筑物上翻至完成面300mm,在聚氨酯上翻部位再涂刷0.5厚JSⅡ型防水;
4、50厚C20砼层,原浆收光;
5、素土夯实。
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
2、立面上聚氨酯防水涂膜上再涂刷JS防水,是为了便于防水层与墙面腻子层的结合效果,避免起层;
3、1组团2-4单元,原设计图纸设有排水沟,但结构降板仅200mm,建筑完成面比室内低200mm,排水沟无法形成,则取消排水沟,直接向地漏找坡。
二、楼面做法、施工要求及注意事项
序号
施工部位
建筑构造做法
施工要求及注意事项
3、20厚1:2.5水泥砂浆保护层;
4、1.5厚聚氨脂防水涂膜,遇墙或构筑物上翻至完成面300mm,上翻区域再涂刷0.5厚JSⅡ型防水;
5、100厚C20素砼垫层原浆收光;
6、50厚碎石垫层;
7、素土夯实。
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
2、上翻聚氨酯防水涂膜面上再涂刷JS防水,是为了避免防水层与墙面腻子起层;
4、20厚1:3水泥砂浆保护层;
5、1.5厚聚氨脂防水涂膜,四周卷起至室内完成面300mm;
6、阴角用1:3水泥砂浆倒R50圆角修补;
7、钢筋混凝土楼板,修补平整(四周墙体位置浇筑H+250mm高同墙厚C20混凝土导墙);
注明:部分平面区域由于结构梁板单元的关系,降板的高度和范围稍有扩大,采用陶粒混凝土铺填,表面做40厚C20细石砼层,内配CRB550φ5@200单层双向钢筋网,并超过回填范围300mm宽,防止开裂;完成标高平该区域楼板结构标高。
3、管道吊洞施工要求:必须采用细石砼分两次浇筑,第一次浇筑高度为板厚2/3,然后涂刷聚氨脂防水涂膜(涂刷范围超出管道外壁100mm),再进行二次浇筑;
4、基层处理要求:对砼楼板进行修补平整,将地面、墙面的渣物、砂浆、积水等清理干净;管道根部和阴角处应倒R50圆角;烟道及管井反坎应完成。
5、防水施工要求:在管道、落水口、排烟(风)道反坎、阴阳角、地漏、门框底等部位先作防水附加层1.5厚,并贴无纺布一层,最终总厚度≮1.5倍设计厚度;
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
2、上翻聚氨酯防水涂膜面上再涂刷JS防水,是为了避免防水层与墙面腻子起层;
4
地下设备用房
(与车库相邻部分,包括风机房、电表间等)
1、防滑面砖饰面,1:4干硬性水泥砂浆结合层,面砖沟缝;(面砖由甲方定样,施工单位采购)
2、50厚C20细石砼;
2、楼梯结构基层。
???
9
住宅内院
1、50厚细石砼找平层,配置CRB550φ5@200双向钢筋网,向地漏处找坡1%;
2、2.0厚聚氨脂防水涂膜,遇墙或构筑物上翻至完成面500mm,上翻区域再涂刷0.5厚JSⅡ型防水;
3、钢筋砼楼板。修补平整;
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
4、100厚C20素砼垫层原浆收光;
5、50厚碎石垫层;
6、素土夯实。
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
2、立面上聚氨酯防水涂膜上再涂刷JS防水,是为了便于防水层与墙面腻子层的结合效果,避免起层;
8
地下车库区域入户及进入电梯厅的梯步
1、移交精装修施工单位,提供标高线基准线;
3
地下层物管用房、商铺(包括改造区域)
1、预留50厚地面装修空间,业主(用户)自理;
2、30厚C20细石砼保护(找平)层;
3、1.5厚聚氨脂防水涂膜,遇墙或构筑物上翻至完成面300mm,上翻区域再涂刷0.5厚JSⅡ型防水;
4、100厚C20素砼垫层原浆收光;
5、50厚碎石垫层;
6、素土夯实(密实度≥93%)。
防水附加层应从阴角开始上翻和水平延伸各不小于300mm;四周上返高度超过地面完成面300mm,过门框向外延伸200mm;防水层施工应在平面及立面分遍涂刷聚氨酯涂膜,涂刷方向应相互垂直。
6、防水层闭水检验:防水层完工后将门口与地漏封堵,进行24小时闭水试验,闭水高度30-50mm,并观察记录,确认无渗漏后方可排水。如发现渗漏应分析原因并对渗漏部位进行整改处理,完成后再次进行闭水试验,直至无渗漏现象发生。
1
起居厅、餐厅、过道、室内楼梯
(精装修交付)
钢筋砼楼板、梯步,修补平整。
注明:地下室区域的功能划与精装修功能定位不一致,按精装修确定功能进行地面施工。
1、适用范围:1组团2-4单元、3组团6-9单元、4பைடு நூலகம்团6-8单元精装修部分
2
卧室(包括地下室工人房等房间)、改造成房间的阳台
(精装修交付)
1、预留15厚地板装修空间(精装修实施)
人和组团H29号地块工程(洋房及坎下别墅部分)
建筑构造做法、施工要求及注意事项(V2.0修订版)
一、地面做法、施工要求及注意事项
序号
施工部位
建筑构造做法
施工要求及注意事项
1
地下车库
1、金刚砂地面,表面洒金刚砂5kg/m2(专业单位配合施工,在砼层初凝前实施);
2、80厚C25细石砼找平找坡层(最薄处80厚,坡度按0.3%);配置CRB550φ5@200双向钢筋网,分格缝处断开;分格缝的设置不大于6×6m,机械切缝,深15mm,缝内嵌防水油膏密封;
12、专业配合要求:土建与水电安装专业应合理安排工序,必须先装好预留设备与管道,严禁在施工完成的地面、墙面上打眼凿洞。
4
卫生间
(精装修交付)
1、50厚贴砖饰面(精装修实施),完成面标高比相邻通道及房间低20mm;
2、1.5厚聚氨脂防水涂膜,四周卷起至室内完成面300mm;
3、陶粒混凝土填充层,表面做40厚C20细石砼层,收光压实,1%找坡,坡向地漏,内配CRB550φ5@200单层双向钢筋网,四周倒R10圆角;
4.阴角用1:3水泥砂浆倒R50圆角修补;
5、钢筋砼楼板;
1、基层闭水试验:防水施工前管道安装及地漏、管根等部位应封堵完成,并经闭水试验验收合格;
2、基层处理要求:对砼楼板进行修补平整,将地面、墙面的渣物、砂浆、积水等清理干净;管道根部和阴角处应倒R50圆角;
3、防水施工要求:在管道口、地漏等部位应先作防水附加层,附加层厚度为1.5厚,并贴无纺布一层;
3、防水层施工前应将早前施工的砼垫层修补平整,将表面浮砂、水泥锅巴等渣物清理干净;并在与墙、构筑物的阴角处应倒R50圆角;
4、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
5、上翻聚氨酯防水涂膜面上再涂刷JS防水,是为了避免防水层与墙面腻子起层;
5、防水保护层施工应注意防水层的保护,破损区域必须先进行修补。
4、50厚C20钢筋砼层,CRB550φ5@200双向钢筋网;
5、回填土层(厚度由图示标高确定);
6、100厚C20素砼垫层原浆收光;
7、50厚碎石垫层;
8、素土夯实。
1、防水施工必须进行多遍涂刷,且每遍防水涂刷方向应相互垂直;
2、上翻聚氨酯防水涂膜面上再涂刷JS防水,是为了避免防水层与墙面腻子起层;
6、地下车库地面分割缝施工必须采用机械切割,分隔方案应事先与监理、业主商议后确定,并绘制分隔平面图。
2
地下层
住宅区域架空层
1、100厚C20素砼地面压实收光;
2、50厚碎石垫层;
3、素土夯实。
1、回填区域必须进行分层回填、夯实,避免地面开裂。
2、剪力墙周边区域砼垫层必须施工完成,避免地下水上翻及潮气过重。
3、移交质量要求:地面平整度≤3mm,且应满足室内净高控制精度要求【-20;+20】;
4、适用范围:1组团2-4单元、3组团6-9单元、4组团6-8单元精装修部分
3
厨房
(精装修交付)
1、40厚贴砖饰面(精装修实施),装修完成面标高比相邻通道及房间低20mm;
2、25厚C20细石砼找平层;
3、1.5厚聚氨脂防水涂膜,四周卷起至完成面300mm;
4、阴角用1:3水泥砂浆倒R50圆角修补;
5、钢筋混凝土楼板,修补平整(四周墙体位置浇筑H+250mm高同墙厚C20混凝土导墙)。
1、基层闭水试验:防水施工前管道安装及地漏、烟风道、管根等部位应封堵完成,并经闭水试验验收合格;
2、烟道及管井反坎做法要求:精装修交付部分卫生间的烟道及管井根部设置两道细石砼反坎,底部反坎宽度为200mm,高度与装饰基层面平,上部反坎宽度为50mm,高度为150mm。
9、陶粒混凝土回填及钢筋砼层的施工要求:必须有施工配合比,采用机械进行搅拌,不得直接在卫生间内进行人工拌和。
10、饰面层施工要求:按设计要求施工面层,面层要求排水坡度和坡向正确,不得有倒泛水和积水现象,并铺设牢固,封闭严密,形成第一道防水构造。面层完成后最高点应比相邻厅房完成面低20mm。
11、闭水试验要求:饰面层完成后,应再进行一次24h闭水试验。
防水附加层应从阴角开始上翻和水平延伸各不小于300mm;四周上返高度超过地面完成面300mm;
防水层施工应在平面及立面分遍涂刷聚氨酯涂膜,涂刷方向应相互垂直。
4、防水层闭水检验:防水层完工后将门口与地漏封堵,进行24小时闭水试验,闭水高度30-50mm,并观察记录,确认无渗漏后方可排水。如发现渗漏应分析原因并对渗漏部位进行整改处理,完成后再次进行闭水试验,直至无渗漏现象发生。
5
客厅及卧室外的阳台、露台
(精装修交付、下部为空调房间的保温阳台、露台)
1、100厚C20细石砼保护层,最薄处100厚,找坡坡度1%,坡向地漏;
2、50厚挤塑聚苯板保温层(拼接处贴胶带,容重32Kg/m3,抗压强度≥250KPa、传热系数≤0.030w/m2.k),上铺设无纺聚酯纤维布一层;
