幕墙工程材料的垂直运输及中转方案
建筑施工垂直运输方案

建筑施工垂直运输方案在建筑施工中,垂直运输是一个至关重要的环节。
它涉及到将建筑材料、设备和工人从地面运输到建筑物的不同楼层。
一个有效的垂直运输方案对于提高工作效率、确保安全和减少成本至关重要。
本文将介绍一种可行的建筑施工垂直运输方案,并分析其优势和应用。
一、方案概述这一垂直运输方案采用多种手段来满足不同类型的建筑施工需求。
主要包括升降机、货梯、楼梯和脚手架。
在工程现场,根据物资和人员的需求,合理配置这些设备,以确保高效、安全地进行垂直运输。
1.升降机升降机是最常用的垂直运输设备之一。
它能够快速、安全地将建筑材料、设备和工人运送到不同楼层。
在建筑施工过程中,我们可以根据实际需要设置多个升降机,并合理安排它们的位置,以确保整个工程的顺利进行。
2.货梯货梯主要用于运输重型建筑材料和设备。
它具有较大的载重量和稳定的运行性能。
货梯通常设置在建筑物的侧面,便于将重物直接送至工作区域。
在使用货梯时,我们需要确保操作人员具备相关的技能,并严格按照安全操作规程进行操作。
3.楼梯和脚手架楼梯和脚手架是建筑施工中不可或缺的垂直运输工具。
它们不仅方便工人的上下楼,还可以提供工作平台,帮助施工人员进行各种操作。
在设计楼梯和脚手架时,需要考虑其承重能力、稳定性和安全性,以确保施工人员的安全。
二、方案优势采用这一建筑施工垂直运输方案具有以下优势:1.高效性通过合理配置升降机、货梯、楼梯和脚手架,能够实现建筑施工中的快速运输需求。
工人和物资可以迅速地在不同楼层之间来回运输,提高工作效率,缩短工期。
2.安全性垂直运输是建筑施工中的高风险环节之一。
采用这一方案,可以通过科学的设计和严格的安全操作来确保工人的安全。
升降机和货梯具有安全装置,楼梯和脚手架经过合理加固和防护,减少了意外事故的发生。
3.灵活性这一方案提供了多种垂直运输选项,可以根据实际工程需求进行灵活配置。
根据建筑结构、施工进度和工作区域,可以随时调整设备的位置和数量,以适应不同的建筑施工需求。
幕墙工程垂直吊装方案

幕墙工程垂直吊装方案一、1-27层垂直吊装方案单元板块直接从地面起吊,不需制定特殊的垂直运输方案。
二、28-46层垂直吊装方案1、塔吊运输方案与总包协商采用塔吊进行垂直运输,塔吊结构强度高,抗风性能好,受天气影响相对较小,采用双轿厢运输,单次可运输两个货架。
1台塔吊垂直运输情况分析:工作高度范围:0-197.6米单次运输货架:2架单次运输玻璃单元板块:4块单次运输时间:20分钟日安装量:40块日运输吊运次数:40/4=10次日运输时间:10×20=200分钟在满足日安装量的情况下,如我司向总包提请使用塔吊,则每日需使用200分钟。
单元体垂直运输2、固定悬臂吊运输方案如无法使用总包塔吊时,我司拟自行搭设固定悬臂吊进行垂直运输,根据进度分别在33、46层搭设,选用QTW-630改进型固定悬臂吊。
该种固定悬臂吊为水平臂架,小车调幅,吊臂长20米,由5段拼接而成,每段长度约为4米,可根据作业条件,选择安装其中的2~5段。
起升系统由电动机、制动器、减速箱和卷筒等组成,采用多速电机驱动,通过联动操作台实现变速。
调幅小车带动吊钩与起重物品沿中臂纵轴往复运动,设有行走轮和导向轮,行走轨道为起重前吊臂下弦杆,并设有检修吊篮,可将操作人员送至起重臂上任意处检修。
该起重机装备有各种安全保护装置,确保吊机的安全运行,包括:起重力矩限制器,最大起重量限制器,起升高度限位器,回转限位器和变幅限位器,从而确保塔机安全可靠地运行。
3、接料平台架设垂直运输时,为了便于单元板块进入楼层,依次在29、34、37、40层布置接料平台,用于执行接料任务,平台宽度5米,悬挑长度5.5米。
接料平台设置接料平台卸货三、裙房、四季厅垂直吊装方案裙房、四季厅幕墙材料就近存放在地面临时存放区,安装时,直接从地面起吊使用。
四、单元板块吊运的要点1、安全硬防护搭设本项目幕墙施工与主体结构同步进行,存在交叉作业的情况,不利于成品保护和施工安全,因此施工时需要采取有效的防护措施。
垂直运输施工方案

垂直运输施工方案1. 引言垂直运输是指在建筑施工中,用于运输工人、材料和设备等的垂直运输方式。
在大型建筑项目中,垂直运输方案的设计与施工非常重要,直接关系到施工进度和安全质量。
本文将针对垂直运输施工方案进行详细分析和论述,并提出一套完整的施工方案。
2. 垂直运输方式在垂直运输施工中,通常采用以下几种方式:2.1 斜坡道斜坡道是一种常见的垂直运输方式,适用于材料和设备的运输。
在施工初期,可以通过土方开挖和辅助构筑物建设来形成斜坡道。
斜坡道的设计和施工需要考虑坡度、承载力等多个因素。
2.2 施工升降机施工升降机是一种高效的垂直运输方式,适用于工人和少量材料的运输。
施工升降机通常采用钢丝绳或液压系统作为驱动装置,能够快速、安全地将人员和材料运送至各个施工高度。
2.3 施工电梯施工电梯与施工升降机类似,但其载重能力较大,适合大型材料和设备的运输。
施工电梯必须进行严格的安全检查和维护,以确保安全可靠的运输。
3. 垂直运输施工方案设计要点在设计垂直运输施工方案时,需考虑以下几个要点:3.1 安全性施工过程中安全是最重要的考虑因素。
在垂直运输施工方案中,必须确保人员和材料的运输安全,采取必要的防护措施,如安装防护网、设置安全门等。
3.2 效率垂直运输施工方案应确保施工进度和效率,减少运输时间和成本。
选择适当的运输设备和方式,以提高工人和材料的运输效率。
3.3 环境影响垂直运输施工会对周围环境产生一定影响,如噪音、振动等。
在设计方案时,应考虑减少对周边环境的影响,采取合适的措施进行噪音和振动控制。
3.4 维护和保养垂直运输设备需要定期的维护和保养,以确保其良好的运行状态。
在施工方案中,应考虑维护和保养的时间和成本,并提供相应的措施和计划。
4. 垂直运输施工方案实施步骤垂直运输施工方案的实施包括以下几个步骤:4.1 方案设计根据实际施工需求和要求,设计合理的垂直运输施工方案。
方案设计应包括运输设备的选择、坡道或电梯的设计、安全措施等。
垂直运输工程方案

垂直运输工程方案
1、二次搬运
根据施工现场条件,材料设备等可与业主方协商于场内合适位置堆放,施工时根据施工进度所需材料需要通过二次搬运到施工现场,现场再由施工人员人工倒运到施工部位。
2、垂直运输
由于本工程为工程量相对较大,又由于本工程是边上课边施工,对于室内垂直运输,内装修材料主要考虑使用室外货梯满足需要,同时使用时间必须错开楼内部使用高峰,尽量把施工对正常办公的影响到最低。
安装材料垂直运输通过室外货梯和外脚手架满足需要,满足施工和垂直运输需要。
具体位置详见施工现场平面布置图。
材料、设备要通过货梯运到相应施工楼层,然后通过人工倒运到相应施工位置。
由于本工程人工运输量较大,公司将加大劳动力的投入。
3、场外到场内的运输
项目经理部将根据项目所报材料需用量计划按照施工进度要求和规定的时间运至施工现场,现场主要通过施工楼梯和货梯运到各楼层,然后通过人工倒运到各施工部位。
4、现场垃圾存放及清运
施工现场设置密闭垃圾存放点,所有垃圾均进行统一存放,统一消纳,
定点清运;楼外垃圾消纳点及垃圾清运时间,待开工后与业主方协商确认。
我方负责每天一次,将由施工产生的建筑垃圾全部清离出施工现场,做到现场垃圾每日一清。

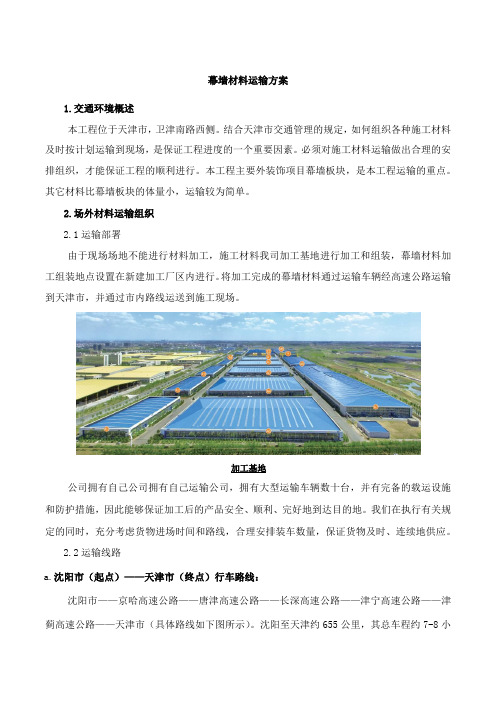

幕墙材料运输方案

幕墙材料运输方案1.交通环境概述本工程位于天津市,卫津南路西侧。
结合天津市交通管理的规定,如何组织各种施工材料及时按计划运输到现场,是保证工程进度的一个重要因素。
必须对施工材料运输做出合理的安排组织,才能保证工程的顺利进行。
本工程主要外装饰项目幕墙板块,是本工程运输的重点。
其它材料比幕墙板块的体量小,运输较为简单。
2.场外材料运输组织2.1运输部署由于现场场地不能进行材料加工,施工材料我司加工基地进行加工和组装,幕墙材料加工组装地点设置在新建加工厂区内进行。
将加工完成的幕墙材料通过运输车辆经高速公路运输到天津市,并通过市内路线运送到施工现场。
加工基地公司拥有自己公司拥有自己运输公司,拥有大型运输车辆数十台,并有完备的载运设施和防护措施,因此能够保证加工后的产品安全、顺利、完好地到达目的地。
我们在执行有关规定的同时,充分考虑货物进场时间和路线,合理安排装车数量,保证货物及时、连续地供应。
2.2运输线路a.沈阳市(起点)——天津市(终点)行车路线:沈阳市——京哈高速公路——唐津高速公路——长深高速公路——津宁高速公路——津蓟高速公路——天津市(具体路线如下图所示)。
沈阳至天津约655公里,其总车程约7-8小时。
b.至施工现场行车路线:高速公路——津蓟联络线——金钟桥——外环东路——四号桥——昆仑路——海津大桥——海津大桥——黑牛城道——纪庄子桥——中石油桥——卫津南路——施工现场。
2.3材料厂商至工厂内运输控制、材料保护措施:选择有长期合作关系的专业并且负责的物流公司承担本工程的物流工作;针对不同的材料采取不同的运输保护措施。
铝型材运输防护玻璃运输防护钢材运输防护工厂内运输控制、材料保护措施:对于幕墙板块采用叉车搬运;生产加工阶段保护(采用型材周转车、构件间放置垫木或橡胶垫等手段)、包装阶段保护(材料装饰面上粘贴保护纸等手段).2.4材料运输我公司拥有自己运输公司,拥有大型运输车辆数十台,并有完备的载运设施和防护措施,因此能够保证加工后的产品安全、顺利、完好地到达目的地。
垂直运输方案

垂直运输方案1.运输方案共8层,主楼高度33米建筑四面安装玻璃幕墙、铝板幕墙、石材幕墙等。
为确保工程进度要求,采取各立面同时施工,主楼施工高峰时需用ZLD800型电动吊篮6组。
装饰材料垂直运输采用人工搬运和原建筑货梯相结合。
装饰材料到达作业面均需二次搬运,垂直运输。
外立面建筑可用吊篮施工。
施工作业时,在吊篮上搭设操作平台。
部分材料也可以用吊栏运送。
2.对电动吊篮的基本要求升降机具:电动吊篮、专用配套钢丝绳及移动挑梁因使用时间长、强度高、损耗大,必须具备出厂合格证、产品说明书及保险公司质保证,并加强维护。
压重:每块压重块重25公斤,共40块/组*30组电源:电动吊篮配电箱裙楼设在第三层。
所有吊篮均分别供电,每路各设漏电开关一个,以确保人员安全。
3.挑梁的搭设及移动挑梁安装前应检查各焊接点是否有脱焊、裂口、变行之处,挑梁的吊环距外墙边距离为600mm,挑出端应高于固定端50~~100 mm,挑梁的连接螺栓要拧紧,挑梁上的背绳卡子不少于3个,法兰螺栓要拧在适中位置,留有余地,背绳应拉紧,不得有松弛。
吊篮的搭设可在屋面、地面或楼层里进行,搭设的要求是螺栓穿齐全,螺帽拧紧,吊篮保险器连接牢固。
屋面放钢丝绳时,施工人员必须系安全带及使用有关劳保用品,承重钢丝绳及保险绳上的黄油必须清除掉。
电动葫芦穿绳步骤为:a、将电机尾部“电气制动旋钮”逆时针方向旋转到底,直到“松开”位置,使电磁制动松开;b、将承重钢丝绳尾部从电动葫芦上部的“进绳孔”中穿入;c、顺时针方向缓缓摇动手柄,使钢丝绳由出绳孔导出;d、将电机尾部“电气制动旋钮”顺时针方向旋转到底,使电磁制动吸合。
吊篮安装好后,将保险器用螺栓同吊篮连接牢固;把长手柄向外扳动,使夹紧机构松开;将钢丝绳从上方穿入保险器的夹钳;从下方穿出并通过导向块;在钢丝绳端部的适当位置加吊大约5公斤的配重。
以上程序完成后,吊篮即可进行工作。
在正常情况下,保险器随吊篮升降,当吊篮突然意外超速下滑时,保险器能自动锁紧钢丝绳,确保吊篮安全。
建筑项目垂直运输方案
建筑项目垂直运输方案建筑项目垂直运输方案是指通过使用合适的设备和技术,将人员或物资从一个垂直的位置运输到另一个垂直的位置。
在建筑项目过程中,垂直运输是一项重要的任务,它涉及到运送工人、物资和设备到不同楼层的需求。
本文将详细介绍建筑项目中的垂直运输方案。
首先,垂直运输方案必须满足人员和物资的运输需求。
对于人员运输,常用的设备是电梯和扶梯。
电梯是最常用的人员运输设备,它可以快速、安全地将工人从一个楼层运送到另一个楼层。
电梯的设计必须考虑到工人的数量和使用频率,以确保能够满足大量人员同时运输的需求。
另外,扶梯也是常见的人员运输设备,适用于大批量的连续运输。
对于物资运输,常用的设备是货物电梯和升降机。
货物电梯可以用于运输大型或重型的建筑材料,比如钢梁、混凝土块等。
货物电梯的设计必须考虑到物资的尺寸和重量,以确保能够安全地将物资运送到指定楼层。
另外,升降机也可以用于物资的运输,尤其适用于需要频繁卸货的场景。
其次,垂直运输方案还必须考虑到安全和效率的要求。
为了确保人员和物资的安全运输,建筑项目必须遵守相关的安全标准和规定。
例如,电梯和货物电梯必须定期检查和维护,以确保其正常运行和安全性。
此外,建筑项目还应建立合适的运输计划,以确保人员和物资的及时运输和分发,以提高工作效率。
最后,垂直运输方案还应考虑成本和环境因素。
在建筑项目中,运输设备的选取和使用应综合考虑成本和效益。
例如,电梯和货物电梯的选取应考虑到设备的价格、维护成本和耗能情况。
此外,建筑项目还应考虑环境因素,例如,选择节能型的设备和技术,以减少能源消耗和碳排放。
总之,建筑项目的垂直运输方案是一个复杂的任务,需要综合考虑人员和物资的运输需求、安全性、效率、成本和环境因素。
只有通过科学规划和合理设计,才能确保建筑项目的顺利进行和完工。
建筑工程垂直运输专项方案
建筑工程垂直运输专项方案一、前言建筑工程中的垂直运输是指在建筑物内部或外部通过升降机、电梯等设备进行上下运输的过程。
作为建筑工程中的重要环节,垂直运输对工程的进度、质量和安全都有着直接的影响。
因此,合理的垂直运输专项方案对于建筑工程的顺利进行至关重要。
本专项方案将以某大型综合体建筑工程为例,对垂直运输进行详细的分析和规划,并提出针对性的解决方案。
二、项目背景本次垂直运输专项方案将应用于某大型综合体建筑工程,该工程总高度达到200米,包括商业综合体、办公楼、酒店等多功能建筑。
由于建筑总高度较大,垂直运输设备的性能、安全性、运输效率等方面都将面临巨大的挑战。
因此,我们需要提出一套完善的垂直运输专项方案,以保障工程的顺利进行。
三、垂直运输需求分析1. 垂直运输设备种类根据建筑工程的实际情况,我们需要考虑使用电梯、货梯、自动扶梯等多种垂直运输设备。
电梯主要用于乘客运输,需要考虑运行速度、载重量、安全性等指标;货梯主要用于物料运输,需要考虑运输效率、与建筑结构的契合度等指标;自动扶梯主要用于人员疏散和短距离运输,需要考虑运行平稳性、安全性等指标。
2. 运输需求分析根据建筑工程的功能需求,我们需要对不同区域的垂直运输需求进行详细的分析。
例如,商业综合体的客流量较大,需要考虑电梯的运行速度和处理能力;办公楼的货物运输需求较大,需要考虑货梯的运输效率和安全性。
3. 安全性要求分析垂直运输设备在运行过程中需要保证乘客和货物的安全,因此需要考虑设备的自动故障检测和报警功能、安全门锁等安全性要求。
四、垂直运输专项方案1. 设备选型根据建筑工程的实际需求和运输特点,我们将选用高速电梯、大载重货梯和自动扶梯等设备。
其中,高速电梯将用于乘客运输,主要服务于商业综合体和办公楼;大载重货梯将用于物料运输,主要服务于办公楼和酒店;自动扶梯将用于人员疏散和短距离运输,主要服务于商业综合体和公共区域。
2. 设备布局根据建筑工程的功能分区和运输需求,我们将对垂直运输设备进行合理的布局。
垂直运输 施工方案
垂直运输施工方案
垂直运输是指在建筑施工过程中,利用设备和工具将材料和人员沿建筑物的垂直方向进行运输的一种方法。
它可以有效地解决建筑物高度施工所带来的物资运输和人员出入的问题。
首先,根据建筑施工的特点和需求,选择合适的垂直运输设备。
常见的垂直运输设备有塔吊、升降机和斜坡等。
塔吊适用于中高层建筑的物料运输,升降机适用于建筑物内外人员的运输,斜坡则适用于临时的小范围运输。
其次,选取合适的路线和位置摆放垂直运输设备。
根据施工进度和建筑结构的特点,确定垂直运输设备的布局,确保设备的安全和高效运作。
同时,为了方便物料和人员的顺利运输,可以在适当的位置设置临时的装卸平台和通道。
然后,在使用垂直运输设备前,需要进行相应的安全培训和操作指导。
特别是对于操作垂直运输设备的工作人员,必须具备相应的证书和经验,严格按照操作规程进行操作。
同时,需要制定相应的安全措施,如设立防护栏杆、标识警示标志等,确保施工过程中的安全。
最后,需要进行垂直运输设备的定期检查和维护。
定期检查设备的工作状态,保证其正常运转和安全可靠。
并进行设备的维护和维修,及时解决设备出现的故障和问题。
同时,要加强设备的保养,做到用后清洁、按时充电,延长设备的使用寿命。
总之,垂直运输在建筑施工中起到了重要的作用,能够解决建
筑物高度带来的物资运输和人员出入的问题。
通过合理选择设备、布局路线、进行培训和维护,能够保证垂直运输的高效、安全和可靠性,提升施工效率和质量。
建筑施工垂直运输方案
建筑施工垂直运输方案为了提高建筑施工的效率和安全性,垂直运输方案是不可或缺的一部分。
在建筑施工过程中,垂直运输主要用于物资和人员的上下运输,合理的垂直运输方案能够有效地提高工程进度,并保障施工作业人员的安全。
下面将介绍一种现代化的建筑施工垂直运输方案。
一、需求分析在制定垂直运输方案之前,首先需要明确项目的需求。
根据具体情况,建筑施工垂直运输方案的需求分析包括物资运输、人员运输以及安全保障等方面。
1.物资运输需求:根据工程进度和物资类型,确定物资的上下运输方案,包括原材料、设备和构件等的运输方式和路径。
2.人员运输需求:根据施工作业区域和楼层高度,确定人员运输的方式和容量,确保施工人员的快速安全到达岗位。
3.安全保障需求:为了保证运输过程中的安全,需要考虑制定相应的安全措施,包括运输设备的安全性能、紧急救援机制等。
二、垂直运输设备选择根据需求分析,选择适合的垂直运输设备是关键。
常见的垂直运输设备包括升降机、施工电梯和蹲坑机等。
在选择时需要综合考虑工程要求、运输量和运输高度等因素。
1.升降机:升降机适用于大型施工场地和高层建筑,具有较大的运输容量和较高的运行速度。
升降机可以灵活布置在各楼层,方便物资和人员的运输。
2.施工电梯:施工电梯适用于小型施工场地和低层建筑,具有运载能力强、安装简便等特点。
施工电梯一般设置在建筑物外部便于人员和物资的运输。
3.蹲坑机:蹲坑机主要用于垂直运输混凝土等重物,适用于地下室施工或较低的建筑物。
该设备可根据需要调整运输高度,提高运输效率。
三、运输路径规划在确定垂直运输设备后,需要进行运输路径规划,确保运输过程中的安全和高效。
根据建筑施工的具体情况,运输路径规划需要综合考虑以下几个方面:1.施工区域:根据施工作业区域的分布和工作量,合理划分垂直运输区域,确保每个区域都能够得到合理的服务。
2.运输路径:根据建筑物的结构,确定合适的运输路径,减少物资运输的时间和能量消耗。
3.运输通道:确保运输通道的畅通,避免狭窄通道和施工障碍物对运输的影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
幕墙工程材料的垂直运输及中转方案
一、材料的垂直运输
1、幕墙材料统计 材料用量统计表
序号
结构类型 幕墙面积(平方米) 1
框架式玻璃幕墙 15968.82 2
构件式铝板幕墙 2314.8 3
构件式石材幕墙 19066.04 2、材料运输重难点解决方案
2.1、悬臂吊主选方案
1)由于施工后期总包单位塔吊可能会在幕墙竣工前退场,加之考虑到塔吊利 用率不高的情况,这样就造成现场垂直运输紧张的局面,对此我司已充分考虑在 不利用总包塔吊的情况下自备悬臂式卷扬机进行垂直运输(如下图示)。
机支撑架
钢丝绳
吊^ 土
电动卷杨机组
工子钢机座 立挡块 伸缩滑轮组
2)建议总包每隔3层左右设置一个钢制卸料平台,如不能满足,我司考虑在存放层架设进料钢平台,进料钢平台安装位置在板块存放层的层间楼板上,并与上部结构层进行牢固拉结。
如下图:
2.2、塔吊辅助运输
1)据现场勘查了解该工程总包已在现场设置两台塔吊,主体结构施工期间将在塔楼设置施工电梯(一柱两笼)。
幕墙施工期间我司将充分利用总包塔吊及施工电梯进行垂直运输。
现场塔吊布置图片
2)针对超大板块及塔楼顶部框架幕墙构件,我司将在塔吊空余时间优先利用总包塔吊进行垂直运输。
3)其余的幕墙构件,我司考虑在总包闲时利用总包塔吊闲时进行运输。
塔吊的设置,我司建议主体工程在楼层的核心筒处及建筑楼层外。
2.3、施工电梯辅助
根据总包平面布置图及现场实际情况,了解到总包将在塔楼位置设置2台施工电梯。
框架式幕墙构件完全可以依靠施工电梯进行运输。
施工电梯用于胶、五金件等小宗材料及人员的垂直运输。
人货两用施工电梯示意图
2.4、自备卷扬机(辅助方案)
该工程裙楼建筑高度不大,加之幕墙材料均为构件式零散材料,为此我司将
在裙楼楼层内设置可移动卷扬机,利用脚手架预留通道辅助进行材料的垂直运输工作,该移动卷扬机可根据运输位置变化移动后进行固定,并利用楼层内外挑钢架作为受力结构。
自备卷扬机垂直运输示意图
二、板块的中转及存放
1、分析
1.1、本工程施工持续时间长,幕墙工程量大,根据我司现场勘察,该工程现场场地较大,现场已具备临时施工道路,材料运输和周转较为便利。
1.2、本工程主要为框架式幕墙,板块及材料众多。
2、板块运力计算
2.1、提升设备参数如下表
吊运最顶板块来回所需时间:17min
吊运最低板块来回所需时间:8.8min
2.2、构件式板块运力
该工程框架式玻璃幕墙加工量为15968.82平方米,石材面板19066.04平方米,铝板幕墙2314.8平方米。
根据以往经验利用塔吊或人货两用电梯运输材料,每次可运输石材板块15平方米,运输铝板25平方米,运输玻璃面板20平方米;为此,运输完以上材料需要次数为:19066.04/15+15968.82/20+2314.8/25=2089 次,运输完所有构件式材料所需时间为:2163*(17+8.8)/2=27890分钟=465 小时=56天,考虑不可确定因素构件式运输时间为100天,而我司计划垂直运输时间为150天,为此,设置一台悬臂式卷扬机能充分满足该工程垂直运输需求。
