悬挑式卸料钢平台监理细则
万豪卸料平台及移动式操作平台监理细则

明光市万豪国际商城二期工程卸料平台及移动式操作平台(监理细则)淮南市众诚工程监理有限公司明光项目监理部2013年9月明光市万豪国际商城二期工程卸料平台及移动式操作平台(监理细则)编制:审核:目录一、工程概况二、编制依据三、卸料平台及移动式操作平台的监控要点四、监理人员的工作安排五、附强制性条文提示一、工程概况本工程为明光市万豪国际商二期工程,层数为27层,共3栋楼,建筑高度90.6M,耐火等级一级,抗震防烈度为7度,结构类型:钢筋砼框架剪力墙结构;工程规模:总建筑面积约52266平方米。
概算投资约9930万元。
工程工期:总工期18个月;工程名称:明光市万豪国际商二期工程;工程地点:104国道北侧;建设、勘察、设计、施工和监理分别为以下单位:建设单位:明光万豪置业有限公司设计单位:福建省闽武建筑设计院有限公司勘察单位:合肥工业大学建筑设计研究院监理单位:淮南众诚工程监理有限公司施工单位:滁州市南谯建筑安装工程有限公司编制依据:1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.《悬挑脚手架安全技术规程》(DGTJ08-2002-2006)3.《建筑结构荷载规范》(GB50009-2001)4.《建筑施工安全检查标准》(JGJ59-2011)5.《建筑施工高处作业安全技术规范》(JGJ80-91)6、脚手架工程施工方案二、卸料平台及移动式操作平台的监控要点(一)悬挑式卸料平台1、卸料平台在搭设之前,搭设方案的编制者必须参加对搭设人员的安全技术交底,履行好交接底签字手续。
搭设人员必须是经过培训、考核合格取得上岗证的专业架子工。
2、卸料平台搭设人员必须严格按照专项施工方案和操作规程进行搭设。
搭设过程中,施工单位必须指定专人进行监护,监理人员必须全过程进行监理,发现违章操作和事故隐患及时给予制止和纠正。
3、卸料平搭设中严禁将卸料平台与脚手架相连接,严禁以溜槽代替卸料平台。
4、悬挑式卸料平台应用槽钢或工字钢作为主梁和次梁,上铺厚度不小于50mm的木板,并以螺栓与槽钢或工字钢相固定。
关于进一步加强我市建筑施工现场悬挑式钢平台安全管理的通知

合肥市建筑质量安全监督站文件合建质安监[2014]7号关于进一步加强我市建筑施工现场悬挑式钢平台安全管理的通知在肥各建设、监理和施工企业:为了进一步加强我市建筑施工现场悬挑式钢平台(以下简称“钢平台”)的安全管理,有效的避免和减少生产安全事故的发生,在认真落实我站《关于进一步强化我市建筑施工现场各类料台专项治理工作的通知》(合建质安监[2008]15号)文件的基础上,现进一步提出如下要求:1、钢平台的安全专项施工方案应包括制作、安拆(移位)和使用,应由施工总承包单位组织编制,并经施工总承包单位技术负责人和监理单位总监理工程师审批签字后,方可实施。
2、钢平台的每次安装(移位)前,施工总承包单位技术人员均应根据安全专项施工方案的要求,对作业人员进行安全技术交底,并由作业人员在交底书上签字。
施工总承包单位要指定专职安全生产管理人员监督检查钢平台安装(移位)过程,监理单位要监督专项施工方案的执行情况。
3、钢平台的搁支点和上部拉结点应设置在结构梁上,严禁设置在外伸阳台、悬挑板和脚手架上。
钢平台的水平设置位置严禁在安全进出通道或施工作业区域的正上方,并在钢平台坠落半径范围内下方的地(楼)面处设置不低于1.2m高的安全隔离栏杆。
4、钢平台每侧的悬挑钢梁尾端必须采用2个及以上U 形钢筋拉环或锚固螺栓与建筑结构梁板固定。
钢平台悬挑钢梁前端两侧各设前后两道独立的斜拉钢丝绳,分别拉接在上部独立设置的拉结点上,且与钢平台形成的水平夹角不小于45度。
钢平台两侧和底部铺板必须牢固可靠、封闭严密。
与脚手架(楼层临边)相交处底部和两侧必须有防止人员高处坠落的安全防护措施。
钢平台与脚手架相交时,只可对存在干涉处的脚手架水平防护杆件进行临时拆除移位,在该处钢平台拆除完毕后及时恢复,在安拆过程中不得擅自拆除破坏立杆、纵横向水平杆等主要受力杆件。
5、钢平台的每次安装(移位)后,施工总承包单位和监理单位应按照《合肥市建筑施工悬挑式钢平台安装验收表》(详见附件)共同进行验收,未经验收合格的钢平台不得使用。
钢结构监理实施细则全完整版.doc

钢结构监理实施细则全完整版.doc范本1:钢结构监理实施细则全完整版1、引言本实施细则旨在规范钢结构监理工作,提高施工质量和安全性。
监理人员要认真执行本实施细则,并根据具体施工情况进行细化操作。
2、监理人员资质要求2.1 监理人员应具备相关专业钢结构监理证书;2.2 监理人员应具备丰富的钢结构施工监理经验;2.3 监理人员应具备一定的工程管理能力和沟通协调能力。
3、施工前的准备工作3.1 根据设计文件,确认施工相关资料和图纸;3.2 检查施工现场的土地使用许可证和施工许可证;3.3 安排钢结构施工前的安全技术交底和施工组织设计。
4、施工过程中的监督与检查4.1 监督施工单位按照设计文件进行钢结构的施工;4.2 检查各项工序的操作是否符合相关规范和要求;4.3 监督施工单位做好材料的验收和存放工作;4.4 定期检查钢结构的焊接、螺栓连接、防腐蚀等工作。
5、施工后的验收工作5.1 检查钢结构的质量和安全性能是否符合相关标准;5.2 验收穿线、杆件安装、连接节点、防腐蚀等工作;5.3 编制钢结构施工验收报告,并报备施工单位和设计单位。
6、附件附件1:钢结构施工图纸附件2:钢结构材料验收记录附件3:钢结构焊接工艺文件7、法律名词及注释7.1 建设工程质量管理条例:指规范和管理建设工程质量的法律法规;7.2 监理证书:指钢结构监理人员持有的合格证书;7.3 附件:指本文档附带的相关文件和表格。
---范本2:钢结构监理实施细则完整版1、前言本实施细则旨在规范钢结构工程的监理工作,确保施工质量和工程安全。
监理人员应严格按照本细则进行工作,并根据具体情况补充细化。
2、监理人员资质要求2.1 监理人员应持有相关专业的钢结构监理证书;2.2 监理人员应具备丰富的钢结构施工监理经验;2.3 监理人员应具备良好的工程管理和沟通协调能力。
3、施工前准备3.1 核实施工现场的土地使用许可证和施工许可证;3.2 确定施工所需的资料和图纸;3.3 进行安全技术交底和施工组织设计。

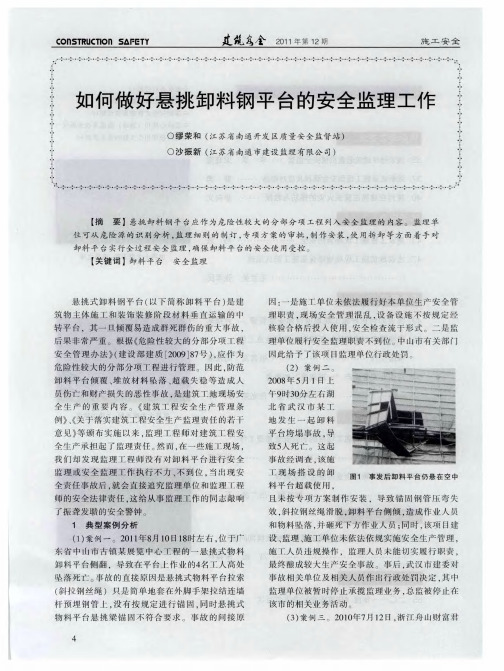

如何做好悬挑卸料钢平台的安全监理工作

②搭设和拆除过程不符合设计要求 。 ③相关支撑构件和预埋件不牢。
④材料强度达不到设计要求 。 ⑤单位 时间内局部集中荷 载过大或使用过程
中荷 载超 标 。 2 人 员从 平 台上 高处 坠落 。其产 生原 因是 : )
亡责 任 事故 。经 事故 调 查 , 这起 事 故 的直接 原 因是
固定卸 料平 台钢 索 用 的拉 环断 裂 ; 卸料 平 台主 梁未
台危险 源 的识 别 不够 , 能发 现 安全 隐患 。即使发 不
现 只是 口头 通知 。 签 发安全 隐 患监 理整 改通 知 或 不
安 装压 环锚 固。 故 的间接 原 因是施 工单 位对 各项 事
事故。 ( ) 场 巡 视 检 查 不 到 位 。 由 于 卸 料 平 台 安 装 3现
④ 施工 人 员在平 台上 转运 材料 等过 程 中失误 。
4 落物 伤人 ( ) 物体 打 击 ) 。其产 生原 因是 :
① 在 安 装 或拆 除 时 , 空抛 掷 构 配 件 , 伤 工 高 砸
人 或 路过行 人 。
② 平 台上 物体 堆放 不 牢或 意外 碰 落 , 伤 工人 砸
或 路 过行人 。
③整体坍塌 , 砸伤工人或路过行人等 。
() 2 认真 制订 卸料 平 台监理 细则 。 监 理 细 则 是指 导 现 场 监 理 人员 开 展 监 理 工 作
时 楼 面模 架 一 般 未 拆 除 , 走不 便 , 行 一些 监理 人 员
①卸 料平 台无 必要 的防护措 施 。
②与其他设备配合施工时相关 防护措施不到
悬挑脚手架安全监理实施细则(4篇)

悬挑脚手架安全监理实施细则悬挑脚手架是一种常用的施工工具,用于在建筑物外部进行作业。
由于其特殊的结构和使用方式,安全监理在悬挑脚手架的施工过程中至关重要。
为了确保悬挑脚手架的安全施工,需要制定一套细致的实施细则。
下面是一份包含____字的悬挑脚手架安全监理实施细则。
第一章概述1.1 目的和依据1.1.1 目的本实施细则的目的是确保悬挑脚手架在施工过程中的安全性,保护施工人员的生命财产安全,防止事故的发生。
1.1.2 依据本实施细则的依据包括国家相关法律法规、规范标准,以及工程项目的安全计划和施工组织设计等文件。
1.2 适用范围本实施细则适用于各类悬挑脚手架的安全监理工作,包括搭设、使用、拆除等各个环节。
第二章术语和定义2.1 术语本实施细则中采用的术语定义如下:(1)悬挑脚手架:一种用于进行高空作业的脚手架,通过吊装或悬挂在建筑物外部的结构上。
(2)安全监理:对悬挑脚手架施工过程中的安全进行监督和管理的活动。
(3)施工单位:负责悬挑脚手架施工的企事业单位。
(4)监理单位:负责对悬挑脚手架施工过程中的安全进行监督和管理的机构。
2.2 定义本实施细则中使用的定义如下:(1)悬挑脚手架的搭设:指根据设计方案和安全要求,将悬挑脚手架组装成可供施工人员使用的状态。
(2)悬挑脚手架的使用:指施工人员在悬挑脚手架上进行作业。
(3)悬挑脚手架的拆除:指将悬挑脚手架从建筑物外部的结构上进行拆卸和清理。
第三章施工准备3.1 施工前准备3.1.1 安全计划施工单位应编制悬挑脚手架施工的安全计划,并报监理单位审核和确认后方可施工。
3.1.2 设计方案施工单位应根据悬挑脚手架的使用要求和场地条件,编制悬挑脚手架的设计方案,并报监理单位审核和确认。
3.1.3 材料准备施工单位应根据设计方案确定悬挑脚手架所需的材料,并按照规定的质量要求采购和验收。
3.1.4 人员培训施工单位应对参与悬挑脚手架施工的人员进行必要的安全培训,确保其具备相应的技术和安全意识。
扣件式(含悬挑式)脚手架安全监理细则

物业管理,是指业主通过选聘物业服务企业,由业主和物业服务企业按照物业服务合同约定,对房屋及配套的设施设备和相关场地进行维修、养护、管理,维护物业管理区域内的环境卫生和相关秩序的活动。
居住物业是指具备居住功能、供人们生活居住的建筑,包括住宅小区、单体住宅楼、公寓、别墅、度假村等;当然也包括与之相配套的共用设施、设备和公共场地。
物权法规定,业主可以自行管理物业,也可以委托物业服务企业或者其它管理者进行管理。
下面一起看下为大家整理的物业管理制度文章。
扣件式(含悬挑式)脚手架安全监理细则1施工方案审查时应注意的问题:搭设扣件式(含悬挑式)脚手架必须编制施工方案,对于扣件式钢管脚手架,悬挑支撑部分和架体必须按照JGJ130-2001《扣件式钢管脚手架安全技术规范》的规定,进行设计和编制施工方案并履行审批手续。
2悬挑梁及架体稳定检查内容:外挑杆件与建筑结构应连接牢固,悬挑梁应按设计要求进行安装,架体的立杆必须支撑在悬挑梁上,按规范规定与建筑结构进行拉结。
3脚手板及荷载检查内容:脚手板的材质应符合质量要求,安装时要铺设严密牢固。
不得有探头板。
作业层上的荷载要符合设计要求:承重架3KN/m2,装修架2KN/m2,材料堆放要均匀,不得集中。
4杆件间距检查内容:立杆的纵距和横距,大横杆的间距,小横杆的搭设,都要符合施工方案的设计要求。
5架体防护检查内容:脚手架外侧应用密目式安全网全封闭,安全网片连接用尼龙绳作承绳;作业层外侧要有1.2m高的防护栏杆和180mm的挡脚板。
6层间防护及脚手架材质检查内容:作业层跳板下要有一道大眼安全网,下面10m处还要设一道大眼安全网。
外挑型钢和钢管都要符合《炭素结构钢》(GB/T700)中的Q235-A 级钢的规范规定。
7交底与验收检查内容:搭设前要有书面交底,交底双方要签字。
每搭完一步架后要按规范规定校正立杆的垂直、跨度、步距和架宽,并进行验收,要有记录。
悬挑式卸料平台安全技术规程
悬挑式卸料平台安全技术规定一、安全技术规定:1、为规范我公司各工程项目悬挑式卸料平台制作和使用的安全管理,防范安全事故的发生,制定本规定。
2、卸料平台采用型钢制作,各个节点应采用焊接连接,制作成刚性框架结构,用钢丝绳组与建筑结构可靠拉结。
3、卸料平台施工前应编制专项施工方案,方案必须严格执行公司的报批审核制度。
专职安全管理人员应该严格执行报批审核通过后的方案,对制作、搭设、使用和拆卸等环节严格检查和监督实施。
4、卸料平台专项施工方案应包括平面布置图、卸料平台与建筑物连接及支撑等构造详图、荷载取值、使用要求、平台搭设、维护及拆卸等安全技术措施。
5、卸料平台设计计算按后附“悬挑式卸料平台计算书”进行。
6、卸料平台必须单独设置,不得与脚手架和施工设备相连,在同一垂直面上不得上下同时设置。
7、卸料平台的搁置点和上部拉结点必须位于混凝土结构上,伸入梁板长度应不小于1.5 米,用两道的预埋U型螺栓与压板(200X100X10)采用双螺母固定,两道螺栓间距200mm。
螺杆露出螺母应不少于3丝,螺杆采用20圆。
8、卸料平台宽度应在2m-2.4m之间,平台周围应按临边防护要求设置1.2米高防护栏杆,并用3厚钢板密封,焊接牢固,栏板应能承受1KN/m的侧向力。
平台底采用3mm厚花纹钢板满铺,焊接牢固并有防滑措施。
钢平台制作完成后应刷黄黑相间安全色。
9、卸料平台四角应设置四只吊装环,以满足安装拆卸的要求。
安装后平台面应微微上翘,保证荷载完全由钢丝绳承受,钢丝绳应采用花篮螺栓调节松紧,并保证两侧钢丝绳长度相等。
钢丝绳每边必须设前后两道,不得拉在同一拉结点上。
拉结点和悬挑梁支点间高度应大于2.8m。
10、卸料平台采用的槽钢、钢管、铁板、钢丝绳等材料材质性能应符合现行国家标准、规范要求。
11、在卸料平台的明显处应设置安全警告标志牌,标明使用要求和限载重量。
限载重量应小于10KN。
12、卸料平台安装完毕后,应由项目经理组织相关人员检查验收,合格后报监理等相关部门对其进行复查验收,复查验收通过后方可使用。
卸料平台的规范
卸料平台的规范篇一:钢卸料平台安全规程为进一步规范我市建筑施工现场卸料平台安全管理,消除卸料平台存在的安全隐患,积极防范安全事故,现就建筑施工卸料平台的安全技术措施、使用及管理提出以下要求,请认真执行:一、卸料平台的安全技术要求(一)建筑施工现场应搭设落地式卸料平台或设置悬挑式钢平台,严禁不搭设卸料平台而直接将物料放在脚手架上吊装,严禁将钢管作为悬挑式卸料平台的支撑系统,严禁将卸料平台与脚手架相连接,严禁以溜槽代替卸料平台等。
(二)卸料平台在搭设(制作、安装)之前,必须编制技术安全专项施工方案和操作规程,经审核合格并由施工单位技术负责人和项目总监签字批准后方可实施。
方案应对卸料平台的结构稳定性进行计算,对悬挑式钢平台的悬挑梁、钢丝绳与建筑结构的连接等关键部位必须绘制施工节点详图。
卸料平台依附的建筑结构应是钢筋混凝土结构或钢结构,其载荷应直接传递给工程结构,不得传递给脚手架或其它施工设备等。
1(三)落地式卸料平台必须从地面开始搭设,构造形式必须经设计计算确定,立杆、水平杆、斜撑、剪刀撑、连墙件等构件的设置必须符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)的要求。
(四)悬挑式钢平台:悬挑式卸料平台的承载力计算及结构构造设计可参考《建筑施工高处作业安全技术规范》(JGJ80-91)的相关内容,但必须结合工程实际、依据相应规范进行设计和施工,计算书及图纸应编入专项施工方案,次梁、主梁、钢丝绳、吊环及连接焊缝均需进行计算或验算。
?应用槽钢或工字钢作为主梁和次梁,上铺厚度不小于50mm的木板,并以螺栓与槽钢或工字钢相固定。
?卸料平台与建筑物连接应采用水平支承于建筑梁板结构上的形式,固定端长度应大于1.8米,与建筑物连接必须可靠,防止左右晃动(如可在建筑物上预埋不少于两道的钢筋套箍固定,或由不少于两道的预埋U型螺栓与压板采用双螺母固定,其连接强度应经计算确定)。
?钢丝绳上部拉结点连接件必须位于建筑物结构上,应两边各设前后两道,两道中的每一道均应作单道受力计算;钢丝绳采用的直径应经计算确定,拉接点的锚固强度应验算复核,在受力作用下不得有变形或延伸范围。
悬挑式卸料平台安全技术规定(2021新版)
When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors.(安全管理)单位:___________________姓名:___________________日期:___________________悬挑式卸料平台安全技术规定(2021新版)悬挑式卸料平台安全技术规定(2021新版)导语:生产有了安全保障,才能持续、稳定发展。
生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。
当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。
"安全第一"的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。
一、安全技术规定:1、为规范我公司各工程项目悬挑式卸料平台制作和使用的安全管理,防范安全事故的发生,制定本规定。
2、卸料平台采用型钢制作,各个节点应采用焊接连接,制作成刚性框架结构,用钢丝绳组与建筑结构可靠拉结。
3、卸料平台施工前应编制专项施工方案,方案必须严格执行公司的报批审核制度。
专职安全管理人员应该严格执行报批审核通过后的方案,对制作、搭设、使用和拆卸等环节严格检查和监督实施。
4、卸料平台专项施工方案应包括平面布置图、卸料平台与建筑物连接及支撑等构造详图、荷载取值、使用要求、平台搭设、维护及拆卸等安全技术措施。
5、卸料平台设计计算按后附“悬挑式卸料平台计算书”进行。
6、卸料平台必须单独设置,不得与脚手架和施工设备相连,在同一垂直面上不得上下同时设置。
7、卸料平台的搁置点和上部拉结点必须位于混凝土结构上,伸入梁板长度应不小于1.5米,用两道的预埋U型螺栓与压板(200×100×10)采用双螺母固定,两道螺栓间距200mm。
悬挑式钢平台安全技术要求
悬挑式钢平台安全技术要求近年来,建设工程施工现场悬挑式钢平台由于吊环节点设置不科学、不合理,导致悬挑式钢平台坠落的生产安全事故时有发生。
为做好施工安全管理工作,进一步完善相关规定,有效防止事故发生,结合实际情况,悬挑式钢平台使用管理应满足如下规定和要求。
1.严格执行有关安全管理规定(1)悬挑式钢平台设置专项施工前,施工单位必须依据住建部《 建筑施工高处作业安全技术规范》(JGJ80)中有关悬挑式钢平台设置的规定,编制专项施工方案,并由施工企业技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字。
实行总承包的,专项施工方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字,并报监理单位,由项目总监理工程师审核签字后方可实施。
(2)悬挑式钢平台每次进场、组装、安装前,均应由项目技术负责人结合本工程实际情况,对悬挑式钢平台组织一次验收,并对安装作业人员和与作业有关的管理人员进行书面安全技术交底,交底与被交底人在交底单上签字。
(3)悬挑式钢平台每次安装后,在使用前交底人应组织有关人员,依据专项施工方案与安全技术交底内容进行验收,合格后方可使用。
(4)遇有6级(含)以上大风或恶劣天气,必须停止悬挑式钢平台安装作业。
(5)平台上严禁2人(不含)以上同时作业。
(6)周转多次使用的悬挑式钢平台及构配件应及时检查结构(形态)的安全状况,必要时应对其进行相关检测。
2.剪力墙结构体系中悬挑式钢平台设置应符合的要求(1)剪力墙(结构)上的吊点螺栓预留孔位置的选择应使钢丝绳与平台两侧边的夹角不大于+5°角,平台两侧的4个下吊点应设置在护栏外边,并确保建筑结构、脚手架及支撑体系无干涉;每侧上下各两个吊点(2根钢丝绳)须独立设置,不得采用钢丝绳从平台下兜底的方式,钢丝绳两端与上下吊点连接处宜采用心形环固定;钢丝绳遇有受剪处必须加防剪措施。
(2)剪力墙(结构)上吊点(环)设置,须编制专项施工方案并经相应计算后方可实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
门诊医技综合楼等4项工程 (北京垂杨柳医院改扩建工程)
悬 挑 卸 料 平 台 监 理 实 施 细 则
监理单位:北京中联环建设工程管理有限公司 编 制 人: 日期: 总 监: 日期: 目 录 悬挑式卸料钢平台安全监理细则 一、工程概况 序号 项目 内容 1 工程名称 门诊医技病房综合楼等4项(北京市垂杨柳医院改扩建工程) 2 工程地点 北京市朝阳区垂杨柳南街2号 3 建设单位 北京市朝阳区卫生和计划生育委员会 4 设计单位 中国中元国际工程有限公司 5 监理单位 北京中联环建设工程管理有限公司 6 监督单位 北京市朝阳区质量监督站 7 施工单位 中国建筑第二工程局有限公司 8 基本情况 工期 1036天 质量创优目标 确保北京市结构长城杯金杯
9 基本情况 建设规模 建设用地面积 38313㎡ 建筑面积 109153㎡ 层数 地下3层;主楼地上13层,裙楼地上5层 建筑总高 标高(m) ± 室内外高差 基底标高
建筑功能 包括门诊医技病房综合楼、高压氧舱锅炉房、污水处理站、液氧站、门卫、地热泵房,同步实施室外综合管线、道路、绿化等配套工程
结构类型 现浇钢筋混凝土框架-剪力墙结构; 钢屈曲约束支撑-现浇钢筋混凝土框架结构 基础类型 平板筏基 二、卸料平台概况 卸料平台设计主要由边框梁、主梁、次梁、平台钢板、防护栏杆、挡脚板、劲板及预埋件组成。 卸料平台宽度,挑出建筑物长度。悬挑面积为,实际可用面积。主梁采用20#a工字钢,次梁采用16#a槽钢,上铺设6mm 厚钢板。卸料平台悬挑的三个侧面均设置高立面防护,防护栏杆采用10#槽钢,防护栏立杆与主梁焊接固定,采用3mm厚钢板封闭。卸料平台构件之间采用全焊接连接形式,主梁、次梁、防护栏杆、挡脚板、防护网和吊耳均涂刷油漆做防锈处理。斜拉钢丝绳及保险绳为直径Φ24的6×37钢芯钢丝绳,钢丝绳公称抗拉强度1550MPa,单侧共设置2根钢丝绳,一根为保护钢丝绳,另一根为主受力钢丝绳。钢丝绳挂至上上层楼面边梁上,梁上预埋吊环,钢梁耳板采用25mm厚Q345B 板,耳板同钢梁熔透焊接,而平台耳板也采用25mm厚Q345B板,同边框梁熔透焊接。卸料平台锚固端采用预埋φ20圆钢锚环,锚环提前预埋在楼板上,第一道锚环距结构边缘1000mm。所有构件通刷红色油漆,涂漆前均需除锈处理,涂刷防锈底漆。
三、编制依据 1、施工方案 2、经批准的监理规划 3、《建筑施工安全检查标准》(JGT59-2011)。 4、《建筑施工高处作业安全技术规范》(JGT80-91)。 5、 国家及现行有关规范、规章、规定等
四、安全监理工作流程 1、申报程序 2、存在不安全因素、事故苗子、违规与不文明施工现象的处理程序 对违规施工及存在隐患的,发出整改指令
口头提出 立即整改
同意 安全监理情况严重
报告 拒不整改 不同意
下达工程暂停令
报告 总 监 项目监理组 继续施工
施工总包安全负责人 施工总包项目经理 建设方
整 改 总包复验合格
监 理 继续施工 受监安监站 报告 建设单位
申报 同意
整改后申报 不同意
施工总包方 项目监理组 建设方
实 施 五、安全监理控制要点、检查方法和频率、措施
1、卸料平台安装要点; 1)卸料平台首次安装前,应确认钢梁拉结耳板已焊接就位,现场临边防护已预留卸料平台衔接豁口且在安装前做好临时防护,每次安装前必须检查安装构件,如有焊缝、钢丝绳等损伤必须及时修补或更换。 2)塔吊吊运平台时需由持特种操作证的塔吊司机开塔吊,专职司索工进行司索,专职塔吊指挥工进行指挥,卸料平台吊装时设置四个吊点(利用在平台板上设置的吊环),用四根钢丝绳挂在吊环上,起吊时使卸料平台处于水平状态。 3)安装平台时必须使平台外挑端有一个5°的仰角(外端高于内端20cm)。 4)采用相同长度的钢丝绳, 且为了保证在固定平台后确保左右吊点高度相同, 必须使对称部位的钢丝绳在绕过连接点后的长度相等。 5)安装钢丝绳前先把卡环与挂钩点相连,再利用四道夹具把钢丝绳与卡环相连, 避免钢丝绳与挂钩直接相连。 6)卸料平台吊装就位后,平台末固定之前,不得松开吊在平台上的钢丝绳。在确认钢丝绳收牢并产生承载力后,缓慢放松塔吊吊钩钢丝绳,使卸料平台钢丝绳完全受力。 7)卸料平台内侧必须设置明显标识和《卸料平台使用制度》,严禁随意上人和超重荷载。 8)工人在高空进行搭设作业时,必须戴安全帽和佩挂安全带。不得单人进行装设,较重杆配件和其它易发生失衡、脱手、碰撞、滑跌等构件应放置在专用工具箱或工具袋内,使用的机具扳手等应栓绳子挂在腰间,放置坠物伤人. 9)搭设中不得随意改变卸料平台构架设计、减少杆配件设置。确有实际情况,需要对构架作调整和改变时,应提交技术主管人员解决。 10)悬挑式卸料平台安装之前,由项目技术负责人组织对安装作业人员进行书面安全技术交底。安装后,项目技术负责人和安全负责人应依据专项施工方案组织安装验收,合格后方可使用。 2、卸料平台周转安装
(1)周转安装工况:工程卸料平台周转使用,层层周转。 (2)周转吊装:卸料平台的周转作业应按确定的程序进行,在周转过程中,应做好配合、协调动作,禁止单人进行拆除较重构件等危险性的作业。周转用搭吊配合进行,在平台上的四个卡环穿入钢丝绳,钢丝绳上端挂在塔吊吊钩上,缓缓升起塔吊,在塔吊吊钩上的钢丝绳上完全受力后,将平台拉吊钢丝绳的上端拆除下来。最后人工辅助将卸料平台与建筑结构完全分离后,将卸料平台移至上层使用或吊下地面备用。 由于主楼4层以上楼层高度不同,导致钢丝绳长度不同,因此卸料平台吊装到位后,先固定卸料平台上部拉结点,待卸料平台校正就位后,此时塔吊不松钩,将下部钢丝绳绳卡松开,穿入卸料平台吊耳,先调紧受力钢丝绳,之后再调紧安全钢丝绳,待钢丝绳调整就位后且受力钢丝绳完全受力后拧紧绳卡,解除塔吊吊装钢丝绳。 (3)相关要求:多次周转使用的悬挑式卸料平台及构配件,应在周转安装后,应及时检查结构(形态)的安全状况,必要时应对其进行相关检测,发现有杆件变形、开焊、松动、严重锈蚀等情况,应及时进行维修完善并组织验收,否则不得继续使用。同时,每次周转至指定楼层并安装完毕,须经项目安全、技术、质量等专业部门验收合格,且技术负责人及监理工程师审批确认后,方可投入使用。 3、检查与验收 (1)材料标准与检验 悬挑式卸料平台检查验收项目 项目 要求 抽检数量 检查方法
技术资料 营业执照、资质证明、生产许可证、产品合格证、质量检测报告、相关合同要求 _ 检查资料
槽钢 出厂质量检测报告、产品合格证、表面应平直光滑,不得有裂缝 _ 检查资料、目测 槽钢、脚手板、安全网检查验收 项目 项目 要求 抽检数量 检查方法
技术资料 营业执照、资质证明、生产许可证、产品合格证、质量检测报告、相关合同要求 _ 检查资料
脚手板 木脚手板不得有通透结疤、扭曲变形、劈裂等影响安全使用的缺陷,严禁使用还有标皮全数 目测 的、腐朽的木脚手板 安全网 安全网绳不得有损坏和腐朽,平支安全网宜使用棉纶安全网;密目式阻燃安全网除满足网目要求外,其锁扣间距应控制在300mm以内 全数 安全网的力学性能应符合GB5726—88《安全网力学性能试验方法》的规定
槽钢 悬挑钢梁应符合现行国家标准GB/T700《碳素结构钢》中的Q235-A级钢的有关规定。钢梁按方案设计所需要的尺寸加工好后进场。 全数 出厂合格证 钢丝绳 6*37+1钢丝绳,钢丝绳公称抗拉强度1550MPa,直径24mm 全数 出厂合格证及目测 (2)卸料平台构件加工与验收 1)龙骨:采用20a工字钢和16a热扎槽钢作为底架支撑的主龙骨与次龙骨。主龙骨长度,间距,次龙骨U口水平向内,整个卸料平台共布置6道次龙骨,间距为800mm。次龙骨U口水平焊接于主龙骨内侧,主次龙骨应满焊。 2)底板:卸料平台上满铺6mm刻纹钢板,与槽钢接触面采用断续搭接焊,每条焊缝长10cm,相邻焊缝间距为10cm焊接。 3)防护栏杆:立杆选用长10#槽钢焊接于20a工字钢上,立杆间距;水平方向设置3道横杆,横杆与立杆均采用全焊接方式焊接在主次梁上,焊缝高度7mm。为了防止扣件等零散构件从料台洒落,选用3mm钢板做为面板进行封闭。 4)钢丝绳:通过计算本卸料平台选用选择6×37+1 Φ24钢丝绳,钢丝绳公称抗拉强度1550Mpa,共设计两道钢丝绳,外侧钢丝绳距离主体结构,两道钢丝绳距离,钢丝绳用吊装钢板与拉环相连。 5)斜拉吊环、起吊吊环、拉环:均采用Q345B,25mm钢板制定,按图纸要求在20b槽钢上焊接斜拉钢板及吊装钢板,拉环预埋于料台设置处的梁中;外侧斜拉吊环距结构、内侧斜拉吊环距结构,外侧起吊吊环距结构、内侧起吊吊环距结构。 6)挡板、斜撑、锚固螺栓:由于料台在使用过程中会存在水平方向的分力,为了防止料台在使用过程中向内侧滑移,在主龙骨与混凝土结构接触部位选用长度14#槽钢焊接于主龙骨上,形成抗滑移挡板。 由于卸料平台悬挑长度较长,为了增加主龙骨的抗弯强度及料台的整体刚度在主龙骨与挡板间选用14#槽钢进行连接,形成斜向三向斜撑。由于料台钢丝绳只能提供拉力作用,为了防止料台在使用过程中发生倾覆,料台根部锚固于Φ20U型螺栓上。 卸料平台应在搭设完成后,由项目负责人组织验收,验收人员包括施工单位和项目两级技术人员、项目安全、质量、施工人员,监理单位的总监和专业监理工程师。验收合格,经施工单位项目技术负责人及项目总监理工程师签字后, 方可进入后续工序的施工。
六、卸料平台管理制度 1、使用技术监理 1)悬挑式卸料平台应按现行的相应规范进行设计,结构构造应能防止左右晃动。 2)悬挑式卸料平台的与建筑连接节点不得设置在脚手架等施工设备上。 3)钢丝绳构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道作受力计算。 4)应设置四个吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环。 5)悬挑式卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡于不得少于三个,悬挑式卸料平台外口应略高于内口,略向上抬起200mm。 6)卸料平台钢丝绳与水平悬挑梁的夹角宜在45°~60°。卸料平台钢丝绳用绳卡固定时,固定绳卡不少于4颗,绳卡间距不应小于钢丝绳直径的6倍,最后一颗绳卡距绳头的长度不得小于140mm。最后一颗绳卡与第三颗绳卡之间应设置一绳弯(见下图)。绳卡滑鞍(夹板)应在钢丝绳承载时受力的一侧,即钢丝绳长头一边,“U”螺栓应在钢丝绳的尾端,不得正反交错。绳卡初次固定后,应待钢丝绳受力后再度紧固,并宜拧紧到使两绳直径高度压扁平1/3。 7)悬挑式卸料平台吊装,需待主梁支撑点固定完毕,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。 8)悬挑式卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。 9)卸料平台上应在醒目位置悬挂限重牌,包括物料及人员重量。平台内物料的
