湿陷性黄土隧道施工技术研究
大跨度浅埋湿陷性黄土隧道施工安全技术措施研究

工程特性。 黄土 具 有 多 裂 隙 性 、 解 性 和 湿 陷性 等 工 程 特 性 。 崩 黄 土 垂 直 节 理 发 育 , 直 方 向 渗 透 性 强 , 表 水 很 快 渗 透 至 垂 地 地 下 , 深 部 黄 土 处 于 饱水 状态 , 原 有结 构 完 全 丧 失 . 而 使 其 从 使 强 度 和 承 载 力 降低 。 当隧 道 开 挖 至饱 水 黄 土 层 时 , 岩 随 围
套 , 两 者 线 胀 系数 不 一 , 又互 不 亲 和 , 由 且 在外 力 作 用 下 , 外 使
层P U护 套 起 皱 、 裂 。 或 者 受 到 意 外 或 人 为 的破 坏 , 车 辆 撞 破 如 性 。 一 , 度 特性 。 是 施 工 塌 方 的关 键 因素 。 道 开 挖 的 第 强 它 隧 击、 拉刮 , 为 刻 、 等 。 3 安 装 斜 拉 索 时 , 索 防 护套 被硬 物 或 人 削 () 拉 过 程 也 是 地 层 内应 力 重 新 分 布 的 过 程 , 隧 道 开 挖 前 , 体 在 土 锐 器 刮 伤 , 风 雨 寒 暑 的 自然 环 境 中 , 于热 胀冷 缩 和 在 日光 及 在 由 处 于 天 然 的应 力 平 衡状 态 ; 隧道 开 挖后 。 体原 有 的 天 然 应 土 振 动 、 力 等 外 力 的 作用 下 . 痕 或 隐伤 逐 渐 发 展 。 拉 裂 力 状 态 被 破 坏 ,围 岩应 力 在 洞 周 一 定 范 围 内产 生 了 重 新 分 3 防 措 施 。( ) 装 拉 索 时 , 按 拉 索 安 装 技 术 规 程 采 取 预 1安 应 布 。 黄 土 强度 较 低 , 开挖 后 , 围 岩应 力 超 过 其 强 度后 。 在 当 产 保 护 拉 索 护套 的防 护 措 施 。 吊装 拉 索 时 , 免 拉 索 直 接地 在地 如 避 面或 桥 面 拖拉 .而 垫 以地 毯 或 将拉 索 置 于专 用 的橡 胶 滚 轮 架 上 分 向外 传 递 , 致 松 动 区周 边 继续 产 生 塑 性 变 形 . 动 区 向 导 松 拖 动 。在 行 人 较 多 的斜 拉 桥 拉 索 靠 近 桥 面 的 2 25 高 度 内 , m~ . m 外 扩 大 。 黄土 隧道 周 边 松 动 范 围扩 展 较 快 , 随着 这 些 变 形 的 用 金 属 套 包裹 拉 索 。( ) 2 不采 用 P P E、U复 合 的 拉索 防护 方 案 , 而 逐渐扩展 , 围岩 的整 体 强 度 降 低 , 围 岩 土 体 内部 出现 空洞 在 用涂 料 防护 、复 合 P E及 缠包 带 复 合 防 护 等 成 熟 的拉 索 防 护 技 导 致 局 部 发 生 坍 塌 , 埋 时 在 地 表 出现 下 沉 , 性 区进 一步 浅 塑 术。() 果已发生质量方面的缺陷 , 以用热补法修补 P 3如 可 E或 扩 大 , 压力 的剧 增 最 终导 致 整 体 失 稳 . 面 积塌 方 。第 二 . 土 大
甘肃兰州地区湿陷性黄土地质隧道施工技术管理

浅议甘肃兰州地区湿陷性黄土地质隧道施工技术与管理摘要:文章结合甘肃兰州地区湿陷性黄土地质的特点,探讨了可以消除黄土湿陷性的隧道施工技术,同时提出了安全风险防范的措施。
关键字:湿陷性黄土;隧道;施工技术兰州市大约90%以上的土地为黄土地质,其中自重湿陷性黄土分布极广,并且地基湿陷等级高,湿陷性敏感。
在湿陷性黄土地区修建大断面黄土隧道难度十分大,如果技术不够成熟,施工时考虑欠周全,施工中随时可能坍塌[1]。
湿陷性黄土隧道施工具有两个特点,一是地基的处理,二是拱顶沉降的处理。
所以采用科学、合理的方法,消除上述两点隐患,对湿陷性黄土隧道施工意义重大。
作者以兰州市南山路石板沟隧道为例略谈湿陷性黄土地质隧道施工技术与安全管理。
一、工程概述石板沟隧道位于南山路西向10km处,分左右线,两线间距40-54m,为双向行驶分离式双车道隧道。
隧道净空为9.25m,限高5.0m,最大开挖跨度11.9m,最大开挖厚度10.25m,左线长度360m,右线长度393m。
隧道按新奥法设计施工,衬砌设计为曲墙复合式衬砌。
该隧道基线zk34+770-zk34+835计65m,右线yk34+750-yk34+870计120m,处于湿陷性黄上地段,隧道口设计标高以下尚有30余米黄土。
隧道开挖时有可能出现塌陷,洞身基础可能出现湿陷现象,因而在施工中搞好防排水及基础加固是顺利施工的关键。
二、施工方案的确定1、黄土的特点。
黄土颜色为黄红色,孔隙较多,颗粒松散,颗粒含量高,它的易溶盐含量大,尤其是碳酸盐。
由于它的结构比较特殊,在浸水状况下,具有一定的强度和抗压缩性,在失去支撑作用后,土体将快速崩解、湿陷[2]。
根据这个特点,在湿陷性黄土上建造隧道时,第一要务就是做好排水工作,尽可能使黄土的含水量减少,以保证建筑物的安全。
2、施工方案的确定。
明确了湿陷性黄土的特点,就必须找一种既安全又快速的施工方法,才能保证工程安全顺利的进行,才能保证工程的质量。

CRD工法在湿陷性黄土隧道施工中的应用

l
l
I l
l
I
’ -~
I
I I
1 l l
l l l
l
I
l
I I
’ --
I
凝 土封 闭 , 消 除 由于工 作 面应 力松 弛 而增 大 沉降 值 的现象 。 ( 3 ) 隧 道开 挖 时应 保持 开挖 轮廓 的平直 、 圆顺 ; 作好 开 挖 的施 T 记 录 : 记 录 隧 道超 欠挖 情况 、 地 质断 面描 述 。 ( 4 ) 将监 控量 测 纳入 施 丁T 序 。必 测项 目包 括地 冗、 洞 内 观察 和拱 顶 下 沉 。当每 部 的初 期 支护 完成 后 , 按5 米 一个 断 面布 没监控 量测 点 。
仰拱 、 拱墙衬砌和填充。C R D 法 的每部开挖均形成环形封闭支护体系。
2 .c R D 工法 施 工工 序示 意 图 4 .C R D 法 施 工注 意事 项 :
日 ■ ∞
竺
I I
l
( 1 ) 根 据 地质 条件 , 开挖 进 尺严 格控 制 在一 榀钢 拱 架问 距 以 内 , 及 时支 护 ,
l
l I
l l l
1 l I
l
l
l
l
I
1
I
I
I
I
1
l
l
l l l
l
I
I
I
I
l /
l
1 I
l l I
l i I
l
l
l
l
I
I
I
I
I【—L
( 5 ) 隧道开挖施T应根据设计位置 、 中线、 水平 、 地质情况 , 预计可能产生的
湿陷性黄土地基处理施工技术研究

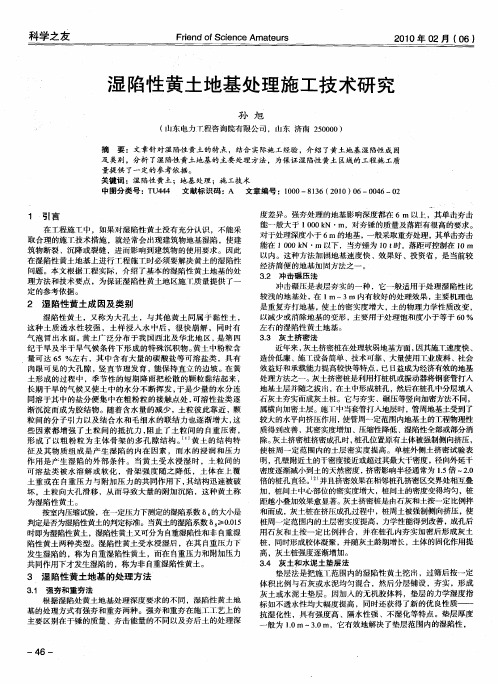

近年来 , 灰土挤密桩在处理软弱地基方面 , 因其施_速度快 、 T 造价低廉 、 — 备简单 、技术可靠 、大量使用l 施 n殳 T业废料 、社会 效益好和承载能力提高较 陕等特点 , 日益成为经济有效的地基 已 处理方法之一。灰土挤密桩是利用打桩机或振动器将钢套管打人 地基土层并随之拔 m,在土中形成桩孔 , 然后在桩孔 中分层填人 石灰土夯实而成灰土桩。它与夯实 、碾压等竖向加密方法不 同, 属横向加密土层。施T 中当套管打人地层 时,管周地基土受到了 较大的水平 向挤压作用 , 使管周一定范围内地基土的T程物理性 质得到改善 ,其密实度增加 、压缩性 降低 、 湿陷性全部或部分 消 除。 土挤密桩挤密成孔时 , 灰 桩孔位 置原有土体被强制侧 向挤压 , 使桩周一定范 围内的土层密实度提高 。单桩外侧土挤密试验表 明, 孔壁附近土的干密度接 近或超过其最大干密度 , 径向外延干 密度逐渐减小到土的天然密度 , 挤密影响半径通常为 1 倍 ~2 . 5 . 0 倍的桩孔直径。 ‘ 并且挤密效果在相邻桩孔挤密区交界处相互叠 加 ,桩间土中心部位的密实度增大 , 桩间土的密度变得均匀,桩 距越小叠加效果愈显著 。 灰土挤 密桩是南石灰和土按一定 比例拌 和而成 , 土桩在挤压成孔过程中 ,桩周土被强制侧 向挤压 , 灰 使 桩周一定范围内的土层密实度提高 ,力学性能得到改善 ,成孑后 L 用石灰和土按一定 比例拌合 ,并 在桩 孑 内夯实加密后形成灰土 L
判定是否为湿陷性黄土的判定标准。当黄土的湿陷系数 8≥0 1 .5 0 时即为湿陷性黄土 , 湿陷性黄土又可分为 白 重湿 陷性和非 自重湿 陷性黄土两种类 型。湿陷性黄土受水浸湿后 ,在 其 自重压力下 发生湿陷的, 称为自重湿陷性黄土,而在 自 重压力和附加压力 共同作用下才发生湿陷的,称为非 自 重湿陷性黄土。
高寒地区隧道湿陷性黄土地基水泥旋喷桩施工工法(2)

高寒地区隧道湿陷性黄土地基水泥旋喷桩施工工法高寒地区隧道湿陷性黄土地基水泥旋喷桩施工工法一、前言高寒地区隧道建设面临着许多特殊的地质条件和工程难题,其中之一就是湿陷性黄土地基的处理。
湿陷性黄土地基在高寒地区特别普遍,其含水量较高,容易引起沉降和变形,对隧道的稳定性和安全性造成威胁。
为了解决这个问题,水泥旋喷桩施工工法应运而生。
二、工法特点水泥旋喷桩施工工法是一种在地基中注入水泥浆体,并与土壤混合形成固结体的工法。
具体特点有:1. 施工过程快速,效果显著。
水泥浆体可以在短时间内固结,提高地基的承载力和稳定性。
2. 适应性强,能够应对高寒地区湿陷性黄土地基的特点。
水泥浆体具有良好的透水性和排水性能,可以控制地基的含水量,减少地基沉降和变形的风险。
3. 施工过程中对环境污染小。
水泥浆体可以在地下环境中固化,不会对周围环境造成污染。
4. 工法简单,经济性较高。
水泥旋喷桩施工所需机具设备相对简单,而且施工速度快,可以提高工期效率。
三、适应范围水泥旋喷桩施工工法适用于高寒地区湿陷性黄土地基的处理,可以用于隧道、桥梁、堤坝等工程的基础处理和加固。
四、工艺原理水泥旋喷桩施工工法通过施工过程中注入水泥浆体,使其与土壤发生反应,形成固结体。
具体工艺包括:1. 地质勘察和设计,确定施工方案和参数。
2. 选择适当的机具设备,如旋喷桩机、水泥泵等。
3. 地表及开挖面围护,确保施工安全。
4. 开始旋喷桩施工,注入水泥浆体。
同时进行旋喷桩机的旋转和喷射操作。
5. 逐段施工,桩身形成后在合适的位置加固连接,增加整体稳定性。
6. 施工结束后,检查桩身质量,进行质量控制和检测。
五、施工工艺1. 施工准备:包括机具设备的准备,施工人员的培训和防护措施的检查。
2. 地表及开挖面围护:根据地质勘察结果,采取合适的围护措施。
3. 桩基打钻:根据设计要求,选择合适的桩基直径和深度,进行打钻。
4. 水泥浆体注入:将水泥浆体通过水泥泵注入到打好的钻孔中,同时进行旋喷桩机的旋转和喷射操作,确保充分混合。
湿陷性黄土隧道洞口段施工稳定性分析

智能施工NO.04 2024123智能城市 INTELLIGENT CITY 湿陷性黄土隧道洞口段施工稳定性分析杨峰(中铁二十局集团市政工程有限公司,甘肃 兰州 730046)摘要:为了分析黄土隧道施工扰动下洞口及边坡的应力应变特性,文章以G85银昆高速公路高寨塬黄土隧道施工为背景,在充分调研隧道勘察设计资料的基础上,采用三维数值分析方法,对隧道洞口段开挖施工进行工况模拟,基于计算参数分析提出合理的洞口支护建议,指导隧道安全施工。
关键词:洞口段施工;数值模型;稳定性分析中图分类号:U455 文献标识码:A 文章编号:2096-1936(2024)04-0123-03DOI:10.19301/ki.zncs.2024.04.039Construction stability analysis of collapsible loess tunnel entrance sectionYANG FengAbstract:In order to analyze the stress-strain characteristics of loess tunnel and slope under the disturbance of loess tunnel construction, this paper takes the loess tunnel construction of G85 Yinkun Expressway as the background, adopts three-dimensional numerical analysis method to simulate the working condition of tunnel entrance excavation on the basis of fully investigating tunnel survey and design data, and puts forward reasonable suggestions for tunnel entrance support based on the analysis of calculation parameters to guide the safe construction of tunnel.Key words:construction of entrance section; numerical model; stability analysis1 工程概况高寨塬隧道位于彭阳县红河镇何塬村,隧址区属剥蚀黄土丘陵地貌,隧道总长2 069 m,最大埋深约88 m。
小断面浅埋湿陷性黄土隧道综合施工技术的研究
小断面浅埋湿陷性黄土隧道综合施工技术的研究摘要:由于我国西地区相对落后、经济发展较慢以及目前的国际形势导致国家对西北地区的关注度不断提升。
为了西部地区边境稳定,经济发展在西部地区修筑铁路、公路已经大势所趋。
然而要向西部修筑铁路、公路大多情况需经陕西进入西部地区。
陕西地区土质为黄土,多沟壑。
为了减少路线施工对环境的破坏和改变、控制投资以及考虑到路线长度的问题修建黄土隧道成为一个没法避开的施工项目。
黄土在我国乃至全球内分部区域较小且工程性质较为独特其他地质条件下的施工工艺参考价值有限,目前黄土隧道的相关施工工艺相对其他隧道的施工工艺还不够成熟。
通过小断面浅埋湿陷性黄土隧道综合施工技术的研究,一方面可解决依托工程的诸多关键技术问题,保障工程安全进行,另一方面可为今后我国黄土隧道施工提供完善的参考资料,促进隧道施工技术的完善化、成熟化。
关键词:浅埋湿陷性黄土;隧道;施工随着国家对西部地区发展的重视,越来越多的路线将要穿过黄土地带向西部地区延伸,仅以目前的行业技术和施工经验积累已经不能满足安全、快速、大规模的黄土隧道施工的要求,急需进一步通过施工扩充黄土隧道的技术、施工经验的积累和完善。
本次研究课题依托某电厂铁路专用线仁和隧道进口位于陕西省富平县新安堡村,出口位于铜川市陈坪村。
隧道起讫里程DK2+920~DK5+793,隧长2873m,为单线黄土隧道。
隧道进出口均处于新黄土中,且位于农田及经济林,交通不便。
隧道埋深20~38m,除风机段及其过渡段80延米开挖截面为90㎡,其余段开挖断面均为60㎡且开挖方式为两台阶、两台阶与留核心土法开挖导致开挖作业面进一步减小。
隧道地段为黄土台塬区,洞身多为硬塑状黏质黄土,局部含税略高;DK3+350~DK3+390段地表为黄土冲沟,冲沟范围内隧道最小埋深为17.6m,冲沟内有季节性汇水,雨季时可能积水并下渗导致洞身含水量增加,隧道施工需加强防漏水施工质量控制。
隧道在DK4+755处与西延高速相交(高速里程K791+900)二者中线夹角62度。
大跨度浅埋、偏压湿陷性黄土隧道进洞方法浅析
深 较 大 的 一 侧 隧 道 结 构 受 力 优 于 先 开 挖 浅埋 一 侧 . 因此 , 用 的 工 序 采
为先开挖右导洞 , 初期支护及 临时支护施作完毕 后开挖左导洞 , 左导 洞 初 期 支 护 及 临 时 支 护施 作 完毕 后 再 开 挖 中导 坑 : 期 支 护 封 闭 成 环 初 后 分 幅半 边 开挖 施 作 仰 拱 及 填 充 : 仰 拱 施 作 达 到 一 定 长 度 、 凝 土 待 混 强 度 达 到 设 计 要 求 后 及 时 施 作二 衬 混 凝 土 。具 体 工 序 施 作顺 序 如下 : 洞 口边 仰 坡 防 护—— 施 作 洞 口 长 管棚 — — ◆开挖 右 导洞 — — 右 导 洞 初 期 ( 时 ) 护 临 支 开 挖左 导 洞 左导洞初期 ( 1 ) 护 临时 支 开挖 中导坑上半断 面— 中导坑上半断 面初 期支护— 右导洞 仰 拱 及 填 充— — 左 导 洞 仰 拱 及 填 充 ——'开 挖 中 导 坑 下 半 断 面拆 除 临 时支 护 — — 中导 坑 仰 拱 及 填 充— — . 次 衬砌 .二
21 年 01
第5 期
S田 C &T C N L G N O M TO c E E H O O YIF R A IN
0建筑与工程 。
科技信息
大跨度浅埋 、 偏压湿陷性黄土隧道 进洞方法浅析
刘新军 , 杜 松 申家喜 乔红彦 (. 1 铁道部第一勘察设计院 陕西 西安 7 04 ;. 1 03 2中铁十一局集团第五工程有限公司 中国 重庆
【 摘
4 03 ) 00 7
要】 阳曲 1 号隧道位于山西省 平定至阳曲高速公路上 , 长约 4 0 m。 中, 口左右线浅埋、 70 其 进 偏压湿陷性 黄土段共计 20 m。 4 3 针对该 隧
黄土高原深厚湿陷性黄土地基处理施工技术
黄土高原深厚湿陷性黄土地基处理施工技术黄土高原地区是我国西部的一个重要地理区域,黄土层厚度较大,土壤中含有丰富的有机质和氧化铁等成分。
这种土地具有较大的开发和利用价值,在经济建设中有着广泛的应用。
然而,由于黄土的特殊性质,其土壤结构稳定性比一般土壤较弱,容易出现坍塌、滑坡等问题,给基础施工带来较大的困难。
为此,对于黄土地基处理施工技术的研究显得尤为重要。
一、黄土地基特点黄土地基具有深厚湿陷性特点,土层在潮湿环境中会出现流动,引发土壤液化等问题。
这种地基的土壤结构松散,含水量丰富,土层稳定性差,其中的抗扰度低,容易发生塌陷、沉降等问题。
同时,黄土地基中的含水量和土壤特性易受透水层、下雨、河流等外部因素影响,不利于基础施工。
二、黄土地基处理主要方法1.灰浆注浆法:该方法利用高强度灰浆注入土壤中,填充土孔隙,提升土壤的压实性和稳定性,从而增强承载力。
灰浆注浆法的优点在于其施工简单、成本低廉,可以广泛应用于黄土地基的处理。
2.钻孔桩法:钻孔桩法常用于工程需要高于地面、土壤体积较大的情况。
钻孔桩经过地下深孔钻探,将钢筋混凝土灌注入孔洞中,使基础固定于钢筋成型桩内,并与周边土层完美结合,形成高稳定性的基础。
3.加筋土坯法:该技术将压实的黄土制成自重较大的基坯,并在转运过程中,布置钢筋,钢筋与基坯同浇混凝土,从而形成具有加筋结构的基础体系。
三、处理方法的选择在实际的施工过程中,应根据地基的具体情况选择适合的处理方法。
对于较浅的地基,可以选用灰浆注浆法;对于较深的地基,则需要使用更为稳定的钻孔桩法。
这些方法的应用,能够有效提高黄土地基的整体稳定性和承载能力,为工程施工提供了有效的技术保障。
黄土高原的深厚湿陷性黄土地基处理施工技术不仅对于黄土地区的经济发展至关重要,也对于我国工程施工产生着重要的影响。
黄土地区治理工程的技术水平的提升,对于我国的基础设施建设和城市规划具有着重要的意义。
大断面湿陷性黄土隧道施工控制技术研究
( 双侧壁导坑法施工工艺 二) 第一步是一侧导坑上 台阶开挖。在拱部超前支护保
护 下 , 人 工 弧 形 开 挖 拱 部 ,顶 留核 心 土 。核 心 土 顶 部 距 拱 顶 1 6 18 ,侧 边距 边 墙 1 5 ,距 中隔壁 1O , .~ .m .m .m 核 心 土顶 部 留有 2 0 3O 长 的平 台 ,便 于 人 工施 工 初 . ~ .m
期支护 。每一次掘进 l 榀钢架间距,最长不得大于2 榀
钢 架 的 间距 。开 挖 至 设 计 轮 廓 后 立 即初 喷 3 5 m 混  ̄ c厚
1 座 ,隧道l 座 ( 0 2 总长1 4 9 ),其 中L k 隧道6 04米 <im 座、lm  ̄2m k <L k 隧道5 、2 m <3 m 座 k (L k 隧道l 。 座
全 长 8 3 公 里 , 其 中 包 括 北 环 绕 线 H K + . 2 2 D 3 Y 4 O 0 H Y 4 + 5 . 5 长 6 6 公 里 , 水 源 联 络 线 0 ~ DK 06 43 共 .5 L K 7 + 0 ~L K 7 + o共 长 3 O 公里 。主 要 工 程 有 D926 0 D952 0 .5 桥 梁 1座 ( 长 4 . 4 ) ,其 中特 大 桥 1 、 大 桥 1 总 儿8 2 米 座
重 难 点工 程 有 大 砂 坪 特 大 桥 、石 门沟 隧 道 、枣 树 沟l 号隧 道 、 小 沙沟 隧 道 , 且均 为 全 线 控制 性 工 程 , 工 期 紧 任 务 重 , 所 有 隧 道 均 为 湿 陷 性 黄 土 围岩 ,安 全 风
险大 。
凝土 ,及 时铺设钢筋 网、架 设钢 架,在钢 架拱脚 以上 5 c 处,紧贴钢架两侧 按斜 向下倾角4 。打设锁脚 锚 0m 5 管 ,锁脚锚管与钢架采用u 形钢筋牢 固焊接,锚 、喷至
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
湿陷性黄土隧道施工技术研究摘要:结合中国神华集团点南铁路点岱沟隧道施工,通过对现场监控量测数据分析,总结了双线湿陷性黄土隧道施工中弧形导坑法、crd法、双侧壁导坑法的不同适用范围,指出其具体施工工艺步骤、质量控制要点及围岩的变形规律,同时指出隧道洞内基底湿陷性处理的措施。
关键词:双线湿陷性黄土隧道施工技术1引言黄土也是我国西北部分地区——内蒙古准格尔旗透露天矿区域常见的一种特殊土,是第四纪干旱半干旱气候条件下形成的,其基本色调是黄色,黄土具空隙,垂直节理发育,直立性强,新黄土多具湿陷性。
在湿陷性黄土地区修建双线黄土隧道有两个显著的特点:(1)湿陷性黄土地基的处理;(2双线黄土隧道开挖后拱顶及局部应力集中过大,拱顶沉降较大,造成隧道结构易失稳。
因此在不同的地质情况—下研究适宜的开挖方法,减小隧道拱顶沉降,有效抑制隧道围岩变形,在保证隧道施工安全的基础上加快施工进度,寻求一种克服洞内空间受限消除地湿陷性的方法对大断面湿陷性黄土隧道施工有重要意义。
2开挖方法的选择黄土隧道施工控制重点主要是要有效地控制围岩变形,因此围岩的情况决定了隧道施工方法的选择。
双线隧道开挖控制变形,保证围岩稳定的原则就是化大为小,采用分部开挖支护,仰拱二衬紧跟。
对于埋深较大的iv级老黄土围岩,由于黄土具有直立性好、易成型的特点,在适用短进尺的条件下,有一定的围岩稳定时间,保证在围岩未有大的变形掉块的情况下有足够的立架和喷锚作业时间,从而保证施工安全,采用弧形导坑法。
ⅳ级围岩深埋软质岩、浅埋段以及v级围岩深埋地段,围岩自稳能力差,土体受扰动后产生应力重分布,上部土体宜沿破裂面形成楔形漏斗,造成拱顶失稳,为了保证安全开挖断面应尽量缩小,采用crd法。
v级围岩浅埋、偏压等要求地表沉降小的地段,采取双侧壁导坑法施工。
3开挖方法3.1弧形导坑法3.1.1工艺原理弧形导坑预留核心土施工是将整个隧道断面划分为上、中、下和仰拱4部分,以前后6个不同的开挖面相互错开开挖,然后分部进行支护,形成支护整体,缩短作业循环时间,逐步向纵深推进的作业方法。
拱部采用环形导坑开挖,利用核心土施压掌子面。
施工工序横断面见下图1图1 弧形导坑法施工工序横断面3.1.2优缺点(1)优点:充分利用开挖空间,机械利用率高,施工速度快;工序简单,初期支扩和二衬闭合成环时间早。
(2)缺点:隧道围岩扰动大,应力集中、拱顶沉降大,造成结构易失稳。
3.1.3主要施工方法(1)测量人员:对掌子面进行测量放样,根据隧道施工监控量测分析预留沉降量控制在10-15cm.。
(2)上弧导开挖支护:拱部120度范围内施作超前小导管,待浆液达到一定强度后,采用机械开挖。
上弧导核心土顶面距拱顶1.5—2.0m,核心土两侧距开挖面约2m,上导坑开挖高度约4.9 m,每循环进尺控制在一榀钢拱架的间距,上台阶长度控制在3-5 m,开挖后及时初喷,架设钢架、施作系统锚杆及钢筋网片,复喷混凝土至设计厚度。
(3)左侧中部和右侧下部开挖:待上弧导超前中台阶3—5m时,在承载拱的支护下,交错开挖左侧中部和右侧下部马口,左右错开1—2m,先后按同样方法进行支护,使同一断面处暴露开挖面仅限于单侧。
(4)右侧中部和左侧下部开挖(方法同上)。
(5)仰拱开挖长度一次不能超过5 m,施作仰拱支护,及时进行仰拱及填充施作。
(6)仰拱及混凝土。
填充长度达到一组衬砌长度,利用衬砌模板台车一次性灌筑衬砌。
3.2双侧壁导坑法3.2.1工艺原理双侧壁导坑法施工采用化整为零的原理,利用临时中隔壁和横撑把整个隧道断面分割成9个小洞室分部施工,每个小洞室分别形成封闭的环形结构支护体系,施工工序横断面见图2。
图2双侧壁导坑法施工工序横断面3.2.2优缺点(1)优点:各部开挖及支护自上而下,步步成环,及时封闭,各分部封闭成环时间短;隧道围岩扰动较小,沉降较小,是开挖方法中最安全的一种开挖方法。
(2)缺点:施工工序分部较多,施工速度慢,不利机械化作业;同时作业面多施工干扰大;拆除临时支护时存在安全隐患;工程造价高。
3.2.3主要施工方法(1)测量人员对掌子面进行测量放样,根据黄土隧道施工监控量测分析预留沉降量控制在20—25 cm。
(2)施作两侧上台阶超前小导管,预留核心土,人工开挖两侧上台阶,即①部,施作初期支护:初喷混凝土4cm,然后施作锚杆、挂设钢筋网,架立周边钢架及临时横撑钢架,施作锁脚锚管,周边(含底部)喷混凝土至设计厚度。
(3)待①部超前一段距离后(3 m左右),机械开挖两侧下台阶,即②部,施作初期支护:初喷混凝土4cm,然后施作锚杆、挂设钢筋网,架立周边钢架及临时横撑钢架,施作锁脚锚管,周边(不含底部)喷混凝土至设计厚度。
(4)待②司5超前—段距离后(3 n1左右)·,施作中部上台阶超前小导管,预留核心土,机械开挖中部上台阶,即③部,割除双侧壁导坑支护露出的锚杆,施作初期支护:初喷混凝土4 cm,然后施作锚杆、挂设钢筋网,架立拱部钢架。
喷射拱部混凝土至设计厚度。
(5)待③部超前一段距离后(3 m左右),开挖隧道中部下台阶,即④部。
(6)待④部超前一段距离后(9 m左右),拆除双侧导坑底部的临时横撑,开挖隧道两侧仰拱土体,即⑤部。
施作初期支护:初喷混凝土4cm,架立仰拱钢架,接长临时钢架,喷混凝土至设计厚度。
(7)开挖隧道中间剩余的土体,即⑥部施作初期支护:初喷混凝土4cm,架立仰拱钢架,喷混凝土至设计厚度(8)及时绑扎仰拱钢筋,浇筑隧道仰拱,浇筑仰拱填充混凝土。
(9)根据监控量测结果分析。
待时机合适,拆除剩余临时支护及横撑。
施作防排水、二衬钢筋,利用衬砌模板台车一次性灌筑衬砌混凝土。
3.3crd导坑法3.3.1工艺原理以岩体理论力学为基础,监控量测为依据,按“化整为零”的原则用中隔壁和横撑将整个隧道断面划分左右两侧共5部分,各部分开挖后及时初期支护,合理确定工序之间的关系,施工工序横断面见图3。
图3 crd法施工工序横断面3. 3、2施工特点:crd导坑法开挖方法的特点介于弧形导坑法和双侧壁导坑法的特点之间。
3.3.3主要施工方(1)测量人员对掌子面进行测量放样,根据黄土隧道施工监控量测分析预留沉降量15—20rm。
(2)各部施工方法参照双侧壁导坑法。
3.4质量控制要点(1)浅埋段和含水量较大地段设置超前小导管,根据开挖情况可减小环向设置间距直到消除拱部开挖掉块现象为止,深埋和地质情况较好地段开挖无掉块现象可不设。
(2)锁脚锚管是保证初期支护安全的重要措施,通过试验和量测表明断面拱脚和墙脚位置受到较大的侧压力,此处的锁脚锚管就充当了拉杆作用,以保证工字钢在受到侧向力时不发生向洞内的位移变形,同时可以起到抑制拱架整体下沉的作用,从而保证初支结构在施工过程中受力稳定。
(3)仰拱紧跟是确保初期支护安全的根本措施,一般仰拱距离掌子面控制在30 m以内,以利于尽早形成完整的筒形封闭环。
根据监控量测数据分析及时跟进二衬的施工尽早形成完整的隧道受力结构,一般衬砌距离掌子面控制在50 m以内,特殊地段单独考虑。
(4)合理控制步长,每部步长控制在3—5m,上弧导每次开挖一榀钢架的距离,中下部根据地质情况可一次开挖1—2榀钢架的间距,仰拱开挖控制在3—5 m。
crd开挖法施工时上下台阶控制在3-5 n,,中隔壁左右侧掌子面小开10m;仰拱与掌子面距离应控制在40—45m;掌子面与二衬距离控制在60—65m,双侧壁导坑法施工时上下台阶控制3 m。
(5)严格控制钢架的加工和安装质量,线形圆顺避免应力集中。
(6)扩大拱脚、墙角采取人下开挖,确保其结构尺寸满足设计要求,钢拱架原则上应支承于原状土,开挖后隧底松散黄土清理彻底,并垫钢板或预制块,确保钢拱架不产生垂直位移,并及时施作锁脚锚管,避免早期沉降量过大。
(7)钢拱架背后喷射混凝土不易喷密实,出现空隙后不及时回填,会引起围岩变形和破坏结构,应及时进行回填注浆。
(8)开挖后钢拱架之前进行首次观测,初期之后及时进行复测,及时反馈信息,以调整支护参数施工。
(9)机械开挖预留30cm进行人工修整,确保不出现超欠挖,必要时喷砼封闭掌子面。
(10)对钢筋头、锚杆头、钢架凸出的地方进行割除并补喷混凝土,凹进去的地方补喷混凝土,然后才能敷没防水板和衬砌施作。
(11)施工过程中派专职技术人员到施工现场值班,对工程中出现的问题及时处理,确保现场施工符合设计及验收要求。
(12)临时支护应逐榀拆除,量测围岩变形满足设计要求方可拆除临时支护。
临时支护喷射混凝土利用风镐拆除临时,其钢构件采用气焊烧断;当中隔壁拆除长度达到衬砌台车一次衬砌的长度,并预留一定的作业空间时停止拆除临时支护结构。
4湿陷性地基处理4.1工艺原理水泥土挤密桩是利用成孔和分层夯填水泥土时的侧向挤压作用,使桩间土得以挤密而提高工程性能,并形成具有一定承载能力的桩体,最终成为桩土共同作用的复合地基。
4.2适用范围水泥土挤密桩适用于处理加固地下水位以上,深5-15m的湿陷性黄土、素填土和杂填土地基,含水量12%-24%,饱和度小于65%的地基。
4.3主要施工方法4.3.1施工准备(1)施工前应进行现场试桩,以确定合理的于艺参数。
(2)场地平整后准确定位出桩的位置。
4.3.2桩机就位(1)移动桩机至设计桩孔位置,机身应平稳,洛阳铲中心与桩孔对正,并确保施工中不发生倾斜,位移,控制偏差不大于1.5%。
(2)冲击钻机钢丝绳上应设醒目牢闲的尺度标,标志点间隔0.5 m。
4.3.3成孔成孔顺序:先外排后内排,同排桩间隔1—2个孔进行,卷扬机提升洛阳铲取土成孔,开始冲孔时应采用低冲程冲击,待洛阳铲全部人孔后再按正常冲程施工,一般不宜多用高冲程,以免引起塌孔、扩孔或卡锤等事故,成孔后进行孔位中心位移、垂直度、孔径及孔深的检查,并填写验收记录。
4.3.4.填料的拌制和运输(1)水泥土采用机械拌制,各种用料要求必须经检验合格并计量准确。
(2)填土先通过10 mm筛并调整含水量,达到要求后方可施工,混合料按规定采用滴定法检测灰剂量,严格按照配比施工。
4.3.5回填夯实成孔后卷扬机提升夯锤夯实挤压,严格按试桩所确定的施工参数施工,每个桩孔一次性分层回填夯实,虚填厚度为40—45 cm,每次重锤落距控制在 3 m左右,夯击次数为每层6次。
4.4质量控制要点(1)桩孔最终填料应超出设计桩顶标高50cm,其上虚桩回填素土并轻夯至地面。
(2)水泥土拌制根据回填要求随拌随用,已拌的水泥土不得超过6h,被雨水淋湿、浸泡后水泥土严禁使用。
(3)检测所用的探坑应回填水泥土并分层夯实。
(4)含水量小于12%的土层宜对拟处理范围内的进行处理,使土的含水量接近最优含水量,处理应于地基处理前4—6 d,将需增湿的水通过一定数量和一定深度的渗水孔,均匀地浸入拟处理范围内的土层中。
