通过改进围堰施工工艺,提高水中围堰质量
围堰施工常见问题及应对措施

围堰施工常见问题及应对措施1. 引言1.1 概述围堰施工是水利工程中常见的一种施工方式,主要用于河道或渠道等水体周围的围堤建设。
在围堰施工过程中,常会出现一些问题,如地基处理不到位、材料质量不达标、管理不到位、安全隐患较大、进度滞后等。
这些问题的出现不仅会影响施工质量和工程进度,还可能导致安全事故的发生,给工程带来不良影响。
加强对围堰施工中常见问题的应对措施是至关重要的。
在本文中,将分析围堰施工中常见的问题,提出相应的解决方案,以便工程施工人员和管理人员在实际工作中能够及时应对和解决问题,确保工程的顺利进行。
通过对这些问题的深入了解和有效的措施,可以提高围堰施工的质量和效率,保障工程的顺利完成。
2. 正文2.1 常见问题一:围堰施工地基处理不到位围堰施工地基处理不到位是施工中常见的问题之一,如果地基处理不到位会导致围堰的稳定性受到影响,进而影响围堰的使用寿命和安全性。
造成地基处理不到位的原因有很多,比如施工前未进行足够的地质勘察、施工人员对地基性质了解不清等。
为了解决围堰施工地基处理不到位的问题,首先需要进行充分的地质勘察,包括地质构造、地层厚度、土质特性等方面的综合分析,以便确定合适的地基处理方法。
其次,在施工过程中要严格按照设计要求进行地基处理,保证处理的深度和方式符合标准。
施工人员需要具备专业知识和经验,确保地基处理的质量。
此外,施工现场要加强监督和管理,定期检查地基处理情况,及时发现和解决问题。
总的来说,围堰施工地基处理不到位是由于勘察不足、施工人员专业知识不足等原因引起的。
解决这一问题需要加强地质勘察,提高施工人员技术水平,加强管理监督。
只有这样,才能有效预防围堰施工地基处理不到位所带来的安全隐患。
2.2 常见问题二:围堰施工材料质量不达标围堰施工材料质量不达标是施工中常见的问题之一。
造成这一问题的原因可能有多种,例如供应商提供的材料质量不符合要求、施工人员未按要求使用材料等。
这些问题如果不及时解决,将会导致围堰施工质量不达标,甚至出现安全隐患。
围堰施工常见问题及应对措施

围堰施工常见问题及应对措施围堰施工通常是在水中进行的,如建桥、修建码头、深度开挖等,因此存在一些常见问题,例如水流过于湍急、堤坝坍塌、施工方案不合理等,本文将对这些问题进行分析,并提出相应的应对措施。
一、水流过于湍急水流过于湍急是一个较为普遍的问题,在围堰施工过程中,容易造成围堰的不稳定,影响后续的施工和使用。
因此,应采取以下措施来解决这个问题:(1)选择良好的围堰材料和结构设计,确保围堰的稳定性和耐水性。
(2)采用防水措施,如使用防水护面板等,避免水渗透导致堆氧化和塌方。
(3)喷洒一定量的混凝土,加强围堰的稳定性,并使其具有缓冲作用,减小水流湍急的影响。
二、堤坝坍塌如果围堰施工不严谨或使用材料不合适,很容易造成堤坝坍塌,这将一定程度上影响围堰的稳定性和工作效率。
以下是应对这个问题的措施:(1)选择高质量的建筑材料,如水泥、砂子、钢筋等,确保堤坝的稳定和耐磨性。
(2)严格按照设计方案施工,合理规划建筑工程,避免过度施工或过度拆除造成堤坝坍塌。
(3)及时发现和处理边坡滑坡、洗刷等问题,维护堤坝的稳定性。
三、施工方案不合理在围堰施工中,如果施工方案不合理会导致工期的延长和施工质量的下降,严重影响工程造价和后续使用。
(1)严格遵守施工工序,有计划地逐步实施施工方案。
(2)提高技术水平和技术力量,精准地控制工程施工细节,避免出现不合理的施工方案。
(3)定期进行例会和技术交流,共同协作,包括工程施工、效果检查和后续维护等方面,避免出现施工方案不合理的情况。
综上所述,针对围堰施工常见问题,我们应该采取相应的应对措施,以确保围堰的稳定性和安全性,提高施工效率和质量,为后续的使用和维护奠定良好的基础。
围堰施工常见问题及应对措施

围堰施工常见问题及应对措施1. 引言1.1 围堰施工的重要性围堰施工是水利工程中非常重要的一环,其质量直接关系到工程的长期稳定运行和安全性。
围堰的主要作用是在水库、河道等水体中起到防洪、防渗、蓄水等功能,因此其施工质量对于防洪减灾、水资源利用和生态环境保护都具有重要意义。
围堰的施工质量直接影响到工程的使用寿命和安全稳定性。
材料选用不当、钢筋连接不牢固、施工安全问题等都可能导致围堰施工质量不达标,进而影响整个工程的运行。
加强围堰施工的质量管理和施工监管非常重要。
围堰施工是水利工程的重要组成部分,只有确保围堰施工质量和安全,才能有效保障人民群众的生命财产安全,实现水资源的科学利用,推动经济社会的可持续发展。
对围堰施工的重要性不能低估,必须重视施工过程中的各种问题,及时采取有效的措施加以解决。
【引言】部分内容结束。
1.2 常见问题引发的影响围堰施工中常见问题引发的影响是多方面的,材料选用不当可能导致围堰施工质量不达标,降低围堰的抗水能力和抗震能力,增加了日后的维护难度和费用。
钢筋连接不牢固会影响围堰整体结构的稳定性,可能导致围堰倒塌或出现裂缝,从而危及工程安全。
施工过程中的安全问题如果得不到及时解决,可能会导致工人伤亡或施工进度延误,影响整个工程的进行。
这些问题的出现都将直接影响到围堰工程的质量和安全,给项目带来不必要的风险和损失,引起业主和监管部门的重视和批评。
必须加强对围堰施工中常见问题的认识和应对措施的制定,提高工程管理水平和施工质量,确保围堰工程的顺利进行。
【内容结束】2. 正文2.1 施工常见问题:材料选用不当在围堰施工中,材料选用不当是一个常见的问题,可能会导致围堰施工质量和安全隐患。
材料选用不当主要表现在以下几个方面:第一,选用材料质量不合格。
如果在围堰施工中选用了质量不合格的材料,可能会导致围堰施工后出现裂缝、变形等问题,从而影响围堰的使用效果。
第二,选用材料规格不符合要求。
围堰施工需要根据设计要求选择合适的材料规格,如果选用的材料规格不符合要求,可能会导致围堰强度不足,影响围堰的承载能力。
提升水利工程施工技术和质量的措施

提升水利工程施工技术和质量的措施摘要:水利工程建设关乎到国家社稷,人民安居乐业,是社会主义建设中不可忽视的一环,因此,必须要重视并做好水利工程建设及相关工作,其中保证水利工程施工技术和质量尤为关键。
为此,文章将着重研究,提升水利工程施工技术和质量的重要性,以及水利工程施工中技术问题和质量问题产生的原因,并最后提出几点改善水利工程施工技术和质量的措施,旨在为我国水利工程施工实现更好地发展提供一些参考和帮助。
关键词:水利工程施工;技术;重要性;质量;措施1前言我国水资源储备居世界前列,但人均水资源保有量却远低于世界平均水平,从这一层面看,我国水资源其实是相对紧张的。
因此,必须要保护及合理的利用水资源,而建设水利工程便是最为直接且有效的一种水资源保护与利用措施。
近年来,我国政府对水利工程项目的建设愈发重视,这使得我国水利工程项目在建设过程中得到了更多的资金支持,可以用于购买更多的技术和设备,但技术和设备在实际使用中,却并未充分得到应用和发挥出最大的价值。
由于从业人员能力、思想意识等因素的影响,导致一些技术未得到充分应用,这会降低水利工程施工质量。
为此,需要持续提高实力施工技术以及提高施工质量,这样才能在技术的保障下,建设好水利工程。
2提升水利工程施工技术和质量的重要性2.1是充分发挥水利工程价值的客观需要水利工程的价值不仅仅体现在农业、工业上,更是体现在整个国家的发展上,做好水利工程建设,才能保证国家兴旺,人民安居乐业。
水利工程施工是一项复杂性的工作,涉及到的施工环节多,还需要多个单位,多个部门协调作业,有的大型水利工程的施工周期都是以年为单位,在这么长的时间内,很容易出现问题,但任何一个问题的出现,都会影响整个工程的质量,其中保证技术水平尤为关键。
保证水利工程施工技术和质量,能够利用技术来提高施工效率,保证施工质量,整个工程才能按照最初设计的要求来完成,水利工程价值才能最大化的体现出来。
此外,水利工程的价值还体现在社会效益和经济效益两个层面,社会效益指的是通过水利工程可以解决农业、工业、居民用电问题、用水问题等,而经济效益是指水利工程能够为国家创造财富,但水利工程的这两方面效益的实现,最根本的就是要保证水利工程的质量和使用价值,而技术是重要的保障。
通过改进围堰施工工艺,提高水中围堰质量

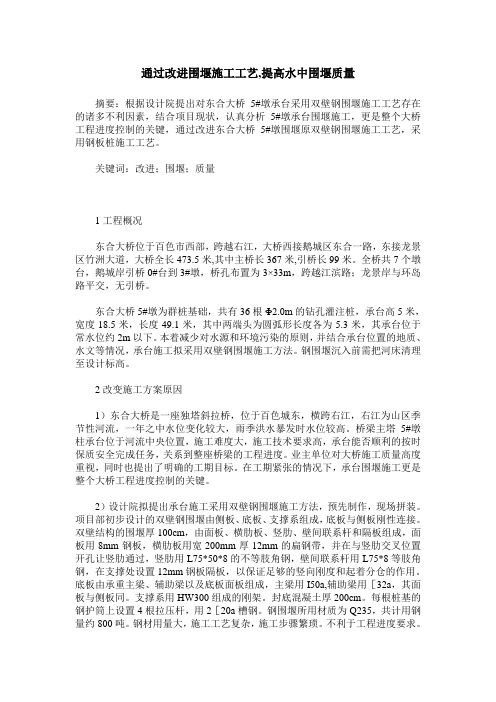

通过改进围堰施工工艺,提高水中围堰质量摘要:根据设计院提出对东合大桥5#墩承台采用双壁钢围堰施工工艺存在的诸多不利因素,结合项目现状,认真分析5#墩承台围堰施工,更是整个大桥工程进度控制的关键,通过改进东合大桥5#墩围堰原双壁钢围堰施工工艺,采用钢板桩施工工艺。
关键词:改进;围堰;质量1工程概况东合大桥位于百色市西部,跨越右江,大桥西接鹅城区东合一路,东接龙景区竹洲大道,大桥全长473.5米,其中主桥长367米,引桥长99米。
全桥共7个墩台,鹅城岸引桥0#台到3#墩,桥孔布置为3×33m,跨越江滨路;龙景岸与环岛路平交,无引桥。
东合大桥5#墩为群桩基础,共有36根Φ2.0m的钻孔灌注桩,承台高5米,宽度18.5米,长度49.1米,其中两端头为圆弧形长度各为5.3米,其承台位于常水位约2m以下。
本着减少对水源和环境污染的原则,并结合承台位置的地质、水文等情况,承台施工拟采用双壁钢围堰施工方法。
钢围堰沉入前需把河床清理至设计标高。
2改变施工方案原因1)东合大桥是一座独塔斜拉桥,位于百色城东,横跨右江,右江为山区季节性河流,一年之中水位变化较大,雨季洪水暴发时水位较高。
桥梁主塔5#墩柱承台位于河流中央位置,施工难度大,施工技术要求高,承台能否顺利的按时保质安全完成任务,关系到整座桥梁的工程进度。
业主单位对大桥施工质量高度重视,同时也提出了明确的工期目标。
在工期紧张的情况下,承台围堰施工更是整个大桥工程进度控制的关键。
2)设计院拟提出承台施工采用双壁钢围堰施工方法,预先制作,现场拼装。
项目部初步设计的双壁钢围堰由侧板、底板、支撑系组成,底板与侧板刚性连接。
双壁结构的围堰厚100cm,由面板、横肋板、竖肋、壁间联系杆和隔板组成,面板用8mm钢板,横肋板用宽200mm厚12mm的扁钢带,并在与竖肋交叉位置开孔让竖肋通过,竖肋用L75*50*8的不等肢角钢,壁间联系杆用L75*8等肢角钢,在支撑处设置12mm钢板隔板,以保证足够的竖向刚度和起着分仓的作用。
浅析水利工程围堰施工技术建议

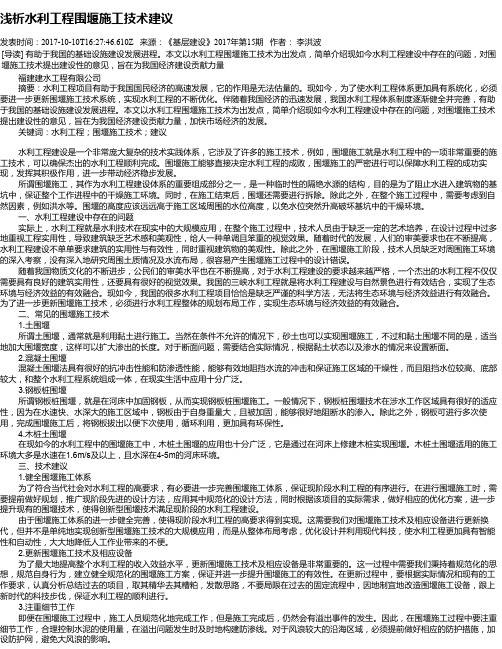

浅析水利工程围堰施工技术建议发表时间:2017-10-10T16:27:46.610Z 来源:《基层建设》2017年第15期作者:李洪波[导读] 有助于我国的基础设施建设发展进程。
本文以水利工程围堰施工技术为出发点,简单介绍现如今水利工程建设中存在的问题,对围堰施工技术提出建设性的意见,旨在为我国经济建设贡献力量福建建水工程有限公司摘要:水利工程项目有助于我国国民经济的高速发展,它的作用是无法估量的。
现如今,为了使水利工程体系更加具有系统化,必须要进一步更新围堰施工技术系统,实现水利工程的不断优化。
伴随着我国经济的迅速发展,我国水利工程体系制度逐渐健全并完善,有助于我国的基础设施建设发展进程。
本文以水利工程围堰施工技术为出发点,简单介绍现如今水利工程建设中存在的问题,对围堰施工技术提出建设性的意见,旨在为我国经济建设贡献力量,加快市场经济的发展。
关键词:水利工程;围堰施工技术;建议水利工程建设是一个非常庞大复杂的技术实践体系,它涉及了许多的施工技术,例如,围堰施工就是水利工程中的一项非常重要的施工技术,可以确保杰出的水利工程顺利完成。
围堰施工能够直接决定水利工程的成败,围堰施工的严密进行可以保障水利工程的成功实现,发挥其积极作用,进一步带动经济稳步发展。
所谓围堰施工,其作为水利工程建设体系的重要组成部分之一,是一种临时性的隔绝水源的结构,目的是为了阻止水进入建筑物的基坑中,保证整个工作进程中的干燥施工环境。
同时,在施工结束后,围堰还需要进行拆除。
除此之外,在整个施工过程中,需要考虑到自然因素,例如洪水等。
围堰的高度应该远远高于施工区域周围的水位高度,以免水位突然升高破坏基坑中的干燥环境。
一、水利工程建设中存在的问题实际上,水利工程就是水利技术在现实中的大规模应用,在整个施工过程中,技术人员由于缺乏一定的艺术培养,在设计过程中过多地重视工程实用性,导致建筑缺乏艺术感和美观性,给人一种单调且笨重的视觉效果。
围堰施工质量保障措施
围堰施工质量保障措施围堰施工质量保障措施一、引言围堰施工质量关系到工程的安全和稳定,同时也关系到施工周期和工程成本的控制。
为此,采取一系列的质量保障措施非常重要。
本文将详细介绍围堰施工质量保障措施,包括设计阶段的质量控制、材料选用与市场采购、施工工艺及监理、检测方法与频率等方面。
二、设计阶段的质量控制1. 确定合理的围堰尺寸和型号,保证围堰的承载力和稳定性。
这需要设计师具备专业的工程设计能力,并且结合目标工程的特点从多个方面进行考虑,以保证设计的合理性和可行性。
2. 在设计阶段进行严格的质量控制,对围堰的计算符合国家标准和指南,进行反复核对和验证,确保围堰的设计方案是可行的、经济的、安全的。
3. 结合地质勘探报告和设计要求,对围堰施工过程中可能出现的困难和问题进行预判,并提前制定相应的设计方案和施工工艺。
三、材料选用与市场采购1. 选用符合国家标准的优质材料,确保围堰的强度和稳定性。
材料应符合国家相关标准,并且具有合格证明。
对于进口材料,要进行进一步的检验并保留样品。
2. 选择有资质和信誉的供应商,与供应商建立长期稳定的合作关系,并进行定期评估和监督。
优化供应链,减少材料采购过程中的时间和成本。
3. 进行材料的检测,包括成分分析、力学性能测试等。
确保材料的质量符合设计要求,并且具有合格证明。
四、施工工艺与监理1. 制定合理的施工工艺和施工方案,确保施工的安全和质量。
施工工艺应符合国家规范,合理利用施工资源,减少浪费和资源损耗。
2. 进行施工前的技术交底和培训,确保施工人员具备必要的技术和操作能力。
施工人员应具备相应的职业证书,并且定期参加培训和考核。
3. 进行施工过程的监督和检查,及时发现和解决施工中的质量问题。
监理人员应具备专业的技术和知识,并且定期进行考核和培训。
4. 进行施工工艺的优化和改进,根据实际施工情况进行调整。
及时解决施工中出现的问题,确保施工进度和质量。
五、检测方法与频率1. 进行围堰施工过程中的质量检测。
围堰技术在水利工程施工中的应用与改良
围堰技术在水利工程施工中的应用与改良摘要:我国水利水电工程建设中的重要工程项目就是施工导流工程,原因在于它关系到水利水电工程的施工质量和经济效益。
选择合适的施工导流方案和围堰技术,不仅可以降低水利水电工程的建设成本,还能够增加水利水电工程建设的安全性。
在水电工程的建设中,施工导流通常是指对于河道中的水流进行适当的指引的工程措施。
实际的施工中,一般是把施工导流和围堰技术结合使用,从而确保水利工程的施工质量。
本文结合多年的实践经验,对围堰技术在水利工程及土木工程中的应用进行总结。
关键词:水利工程;围堰技术;应用与改良引言随着经济的发展,我国水利水电工程建设得到进一步的发展。
水利水电工程在当前社会具有重大现实意义,其作用不言而喻,围堰技术在水利水电工程中有着广泛应用,导流排水是其关键,直接影响着后续施工,应予以高度重视。
随着今后施工难度的增加,还需对导流技术和围堰技术进一步完善,应用时务必要严格按照要求进行每一项操作,从而研究出有利于现代水利水电工程的施工技术,促进该领域的发展和进步。
1 围堰技术和水利工程施工概述施工时,为方便各项工作顺利开展,保持工作环境的干燥,常需设置独立的围护结构,排出内部水、拦截外部水,从而在围堰内正常施工。
围堰在施工结束后通常都会拆除,但也有一些水位较高可直接将围堰淹没的,则可不予以拆除。
按照材料种类,可分为草木、土石、钢筋混凝土几类。
土石结构获取材料较容易,工艺简单,但耗时耗力,且容易出现坍塌沉降等质量问题。
目前钢筋混凝土围堰应用较多,其防渗性和抗冲击性都比较强,底宽小,挡水水头高,在质量和经济方面都相对比较优秀。
围堰技术在水利工程施工过程中一般应用于保护永久性建筑结构,在施工过程中起到保护作用。
其目的是为了防止水和土进入到预定的建筑物修建位置,为工程基坑的开挖和基础的建设提供良好的截水保护作用。
围堰技术一般作为临时性的辅助施工结构,在工程完成之后便会实施拆除,但也有的围堰会作为主体工程的一部分得以保留。
围堰施工qc课题研究报告
围堰施工qc课题研究报告摘要:围堰施工质量控制(QC)是保障工程质量和安全的重要环节。
本课题通过对某围堰施工工程进行深入研究和调查,总结了围堰施工QC的关键问题,并提出了相应的改进措施。
通过对围堰施工QC进行有效控制,可以提高施工质量,降低工程风险,实现工程的顺利开展。
一、引言围堰是在水中施工时用以封闭施工区域的临时结构。
在围堰施工过程中,存在着材料选用、施工工艺、检测手段等方面的问题,对围堰施工的质量和安全造成了一定的影响。
因此,本课题旨在通过研究部分围堰施工工程,总结围堰施工QC的关键问题,并探讨相关的改进措施。
二、围堰施工QC问题总结1. 材料选用问题在围堰施工中,材料的质量与耐久性直接关系到围堰的施工效果和工程安全。
然而,在实际施工过程中,存在材料选用不合理和质量不达标的问题。
2. 施工工艺问题围堰施工工艺是保证工程质量的重要因素。
但由于缺乏标准化和规范化管理,施工工艺存在着不合理、不科学的情况,导致了围堰施工质量和效率下降。
3. 检测手段问题围堰施工后的检测是保证工程质量的重要措施。
然而,目前施工现场的检测手段不完善,无法及时准确地了解围堰的施工质量,影响了后续施工工作的进行。
三、围堰施工QC改进措施1. 材料选用改进加强对围堰施工材料的质量把控,建立合理的材料选用标准,确保材料达到相关要求。
加强与供应商的沟通,提高材料的可追溯性和质量保障水平。
2. 施工工艺改进建立规范化施工工艺,明确每个环节的要求和流程,并进行有效的培训和教育,提高施工人员的技术水平。
优化施工作业流程,缩短施工周期,提高施工效率。
3. 检测手段改进引入先进的检测技术和设备,加强对围堰施工质量的监控和评估。
建立完善的施工记录和档案管理体系,确保检测数据的准确和可靠。
四、结论通过对围堰施工QC关键问题的研究和改进措施的提出,可以提高围堰施工的质量和施工效率。
加强材料选用、改进施工工艺和检测手段,是提高围堰施工质量的重要手段和保障工程安全的。
涉河工程围堰施工(3篇)
第1篇一、设计1. 围堰结构设计:根据工程地质、水文、河床等条件,选择合适的围堰结构形式,如土石围堰、混凝土围堰、钢板桩围堰等。
2. 围堰断面设计:根据河床宽度、水深、水流速度等因素,确定围堰断面形状,确保围堰稳定性。
通常,围堰断面形状为梯形或三角形,背水坡较陡,迎水坡较缓。
3. 围堰高度设计:围堰高度应满足工程需求,同时考虑水流冲刷、施工安全等因素。
一般围堰高度应高出常水位2m以上。
4. 围堰顶宽设计:围堰顶宽应满足施工人员通行、材料运输等需求。
通常,围堰顶宽为3m左右。
二、施工工艺1. 施工准备:做好围堰施工前的准备工作,包括场地平整、排水设施建设、材料设备准备等。
2. 土石围堰施工:土石围堰施工分为填筑、碾压、接缝处理等步骤。
填筑材料应选用粒径适中、塑性指数适宜的土石料。
碾压时,应确保密实度,避免出现空洞。
3. 钢板桩围堰施工:钢板桩围堰施工分为打桩、锁口、连接、拔桩等步骤。
打桩时,应确保桩位准确、垂直;锁口时,应确保连接牢固;拔桩时,应按顺序进行。
4. 混凝土围堰施工:混凝土围堰施工分为模板安装、钢筋绑扎、混凝土浇筑等步骤。
模板应选用刚度好、耐腐蚀的材料;钢筋应选用合格钢材,绑扎牢固;混凝土浇筑应分层、均匀。
三、质量控制1. 施工材料质量控制:选用合格的土石料、钢材、混凝土等材料,确保围堰质量。
2. 施工过程质量控制:严格按照施工规范进行施工,确保围堰稳定性、强度、耐久性。
3. 施工监测:定期对围堰进行变形、位移、沉降等监测,及时发现并处理问题。
4. 安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
四、结论涉河工程围堰施工是一项复杂而重要的工作。
通过合理设计、规范施工、严格质量控制,可以有效保障工程顺利进行。
在实际施工过程中,应根据工程特点、地质条件、水文情况等因素,灵活运用各种施工方法,确保围堰施工质量,为我国水利工程事业贡献力量。
第2篇一、施工流程1. 施工准备:根据工程需求,确定围堰类型、尺寸、位置等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
通过改进围堰施工工艺,提高水中围堰质量
摘要:根据设计院提出对东合大桥5#墩承台采用双壁钢围堰施工工艺存在的诸多不利因素,结合项目现状,认真分析5#墩承台围堰施工,更是整个大桥工程进度控制的关键,通过改进东合大桥5#墩围堰原双壁钢围堰施工工艺,采用钢板桩施工工艺。
关键词:改进;围堰;质量
1工程概况
东合大桥位于百色市西部,跨越右江,大桥西接鹅城区东合一路,东接龙景区竹洲大道,大桥全长473.5米,其中主桥长367米,引桥长99米。
全桥共7个墩台,鹅城岸引桥0#台到3#墩,桥孔布置为3×33m,跨越江滨路;龙景岸与环岛路平交,无引桥。
东合大桥5#墩为群桩基础,共有36根Φ2.0m的钻孔灌注桩,承台高5米,宽度18.5米,长度49.1米,其中两端头为圆弧形长度各为5.3米,其承台位于常水位约2m以下。
本着减少对水源和环境污染的原则,并结合承台位置的地质、水文等情况,承台施工拟采用双壁钢围堰施工方法。
钢围堰沉入前需把河床清理至设计标高。
2改变施工方案原因
1)东合大桥是一座独塔斜拉桥,位于百色城东,横跨右江,右江为山区季节性河流,一年之中水位变化较大,雨季洪水暴发时水位较高。
桥梁主塔5#墩柱承台位于河流中央位置,施工难度大,施工技术要求高,承台能否顺利的按时保质安全完成任务,关系到整座桥梁的工程进度。
业主单位对大桥施工质量高度重视,同时也提出了明确的工期目标。
在工期紧张的情况下,承台围堰施工更是整个大桥工程进度控制的关键。
2)设计院拟提出承台施工采用双壁钢围堰施工方法,预先制作,现场拼装。
项目部初步设计的双壁钢围堰由侧板、底板、支撑系组成,底板与侧板刚性连接。
双壁结构的围堰厚100cm,由面板、横肋板、竖肋、壁间联系杆和隔板组成,面板用8mm钢板,横肋板用宽200mm厚12mm的扁钢带,并在与竖肋交叉位置开孔让竖肋通过,竖肋用L75*50*8的不等肢角钢,壁间联系杆用L75*8等肢角钢,在支撑处设置12mm钢板隔板,以保证足够的竖向刚度和起着分仓的作用。
底板由承重主梁、辅助梁以及底板面板组成,主梁用I50a,辅助梁用[32a,其面板与侧板同。
支撑系用HW300组成的刚架。
封底混凝土厚200cm。
每根桩基的钢护筒上设置4根拉压杆,用2[20a槽钢。
钢围堰所用材质为Q235,共计用钢量约800吨。
钢材用量大,施工工艺复杂,施工步骤繁琐。
不利于工程进度要求。
3)工程项目部设置在龙景岸边,施工场地小。
如果采用双壁钢围堰施工方法施工,不仅消耗大量钢材,而且要二次转运,还需要很大的加工场地,以及运输和吊装设备。
双壁钢围堰开挖前需将河床整平,并将河床清理至设计标高,这不仅加大了双壁钢围堰的施工技术难度,也不利于现期施工工期安排,更不符合公司提出的节约增效目标。
通过结合现有施工工艺诸多不利因素和项目部现有实际条件,摸索选择出一套更为简便灵活的施工方法提高工作效率,节约成本,并为类似工程提供参考。
即由双壁钢围堰施工工艺,改用钢板桩围堰施工。
3主要方法
3.1确定并实施5#墩承台围堰采用钢板桩施工
项目总工布置安排,并落实施工方案内容,落实施工工艺流程、施工过程控制、施工质量控制的步骤,技术要求、技术措施和质量要求向施工人员布置清楚。
钢板桩施工质量标准
由于大桥5#墩均位于河道中央,平均水深和淤泥层厚较大(约7~9m)。
如钢板桩长度不够,可用同类型的板桩钢板桩等强度焊接接长,焊接时先对焊或将接口补焊合缝,再焊加固板,相邻板桩接长缝应注意错开。
为了精确控制钢板桩打入后的平面位置,需设置导向框(即加劲梁),在插打钢板桩时先安装加劲梁,加劲梁采用2根56b#工字钢弯制,然后固定于未拆除的钻孔平台上,原有平台钢管桩的下横联暂不拆除,以用来固定加劲梁,加劲梁直接放于下横联上,并横向固定,而后做导向架,插打钢板桩。
具体做法如下:拆除承台外围1.5米内水上施工平台,安装导向架,插打钢板桩。
钢板桩在合龙时,两侧往往不平行,两端相距在一定范围内时,①钢板桩上端向合龙口倾斜时,可在钢板桩顶端使用千斤顶互顶或用两套复式滑车组向外张拉调整至所需间距。
②钢板桩将近合龙而两侧各剩下几组尚未合龙前,便考虑合龙情况,如须调整时,可将钢板桩悬挂,不使桩底落到河床,由潜水员下水安设复式滑车组进行调整。
③当合龙钢板桩插下时,由于经过调整的间距不能完全平行,必须施加压力才能使合龙钢板桩插下。
或当钢板桩尚有很大长度未能套入锁口,又不能采用锤击方法打下时,可在顶端安装复式滑车组,并将滑车组下端固定,将钢板桩拉入锁口;在插打过程中,应做到“插桩正直、分散偏差、有偏即纠、调整合龙”的要点。
实施过程检查:经过对施工场调查和分析,采用钢板桩施工工艺将原计划施工工期缩短了32天,利用原有钢板桩550吨,节省钢材54吨,经济效益相当显著。
3.2对整个施工过程进行周密计划,加强管理
施工前:由项目总工设计钢板桩施工图纸,确定5#墩承台围堰所需要的钢
板桩和其它材料的数量,提前组织材料进场整理材料。
并拟定好施工时所需的机械设备,包括吊车2台,60吨振动锤2台,以及能调整钢板桩倾斜的复式滑车组等。
制定月度工作计划和周工作计划,并结合现场实际情况及时改变或调整施工计划。
由技术员、施工员组织测量人员测量定位,并做好钢板桩导向架。
施工过程中:由施工员组织现场工人施工,采用2台60吨震动锤进行钢板桩施工。
如有钢板桩由于插打不当、撞击或大风浪等作用,致使锁口发生变形,出现渗漏。
补救措施:查明确认漏水位置后①在漏水锁口处的围堰外侧利用导管投撒细煤渣,使煤渣沉至漏水高度处堵塞漏水。
②用麻袋盛装细煤渣沉入水中,用活扣反倒在漏水部位堵漏。
③在围堰外围用彩条布包裹,把下部彩条布摊平,彩条布有3~5m用土袋压在河床上,水压把彩条布压贴围堰外壁,达到隔水效果。
在施工过程中项目总工成立监督小组,要求现场施工员和质检人员24小时跟班作业,每天及时反馈现场施工信息,从围堰开始到封闭每天必须做好记录,每周集中开会整顿一次,保证现场工作能够高效、连续展开。
实施过程检查:经过对施工过程的加强控制,钢板桩围堰施工进展顺利,各项技术均达标,效果良好。
4结束语
通过改进围堰施工方案,5#墩承台围堰施工达到了预定目标值,质量得到保证。
2009年9月~2010年3月完成的5#墩承台围堰成本的统计数据表明:节省钢材56吨,再利用钢材550吨,减少机械工作时间220小时,缩短工期32天,效果相当显著。
参考文献:
[1] JTG F80/1-2004《公路工程质量检验评定标准第一册土建工程》.
[2] JTJ041-2000《公路桥涵施工技术规范》.。
