抽水试验目的及技术要求

合集下载

水利水电工程钻孔抽水试验规程(试行)DLJ203-81 SLJ 1-81

水利水电工程钻孔抽水试验规程(试行)DLJ203-81  SLJ 1-81

水利水电工程钻孔抽水试验规程(试行)DLJ203-81 SLJ 1-81第一章总则第二章基本规定与要求第三章设备第四章现场工作第五章资料整理附录附录一渗透系数计算公式表附录二影响半径计算公式表附录三观测记录格式表水利水电工程钻孔抽水试验规程说明中华人民共和国电力工业部水 利 部关于颁发试行《水利水电工程钻孔抽水试验规程》、《水利水电工程岩石试验规程》和《水利水电钻探规程》的通知(81)电水字第9号(81)水规字第15号为加强技术管理,提高地勘工作质量,于一九七五年组织长江流域规划办公室进行了抽水试验规程的修订,一九七六年组织水利电力部第四工程局勘测设计研究院、长江流域规划办公室科学研究院、黄河水利委员会科学研究所、云南省电力局设计院科研所进行了岩石试验规程的修订,一九七八年组织东北、成都、西北勘测设计院进行了钻探规程的修订。

在修订过程中进行了深入调查研究,比较试验和征求意见。

现批准《水利水电工程钻孔抽水试验规程 》DLJ2O3—81 SLJ1-81、《水利水电工程岩石试验规程》DLJ204-81 SLJ2-81、《水利水电钻探规程》 DLJ205-81 SLJ3-81颁发试行。

它们与一九七八年颁发试行的地质测绘规程、压水试验规程、天然建筑材料勘探规程、施工地质规程、地质勘察资料内业整理规程和即将颁发的电法勘探规程、地震勘探规程、测井规程均属于水利水电工程地质勘察规范的一套规程范围之内。

请你们加强经验总结和科学研究工作,在试行过程中,如发现有不妥和需要补充之处,请函告电力工业部水力发电建设总局和水利部规划设计管理局。

1981年2月19日第一章总则第 1 条水利水电工程钻孔抽水试验的主要任务是测定含水层的渗透系数,为计算基坑涌水量和坝(闸)基、库区、渠道渗漏量提供依据。

第 2 条抽水试验前,应根据试验地段的地质和水文地质条件做好设计,其内容主要包括:试验目的;抽水孔和观测孔的布置;造孔要求和钻孔结构;抽水设备的规格及数量;试验设备的安装和试验的技术要求;计算公式的初步选择和对成果图件的要求等。

抽水试验要求

抽水试验要求

石怀线钻孔抽水试验要求1、孔径:松散层含水层不小于Ф127mm、基岩含水层不小于Ф108mm。

2、孔深:含水层底板以下必须能安放3~5m沉淀管。

3、井管结构:必须按技术人员现场设计的井管结构进行安装,滤管不得错位。

4、洗井及试抽:抽水试验前必须进行洗井及试抽,以检查抽水设备及观测设备的完善性。

5、试验落程:涌水量≥需水量时,进行1次抽水试验;否则,需进行2~3个落程抽水试验,每次抽水试验降深与前一次试验降深落差应大于1m。

6、抽水时间:松散层含水层:动水位稳定延续时间8~16小时,若动水位不能稳定,则需连续抽水24小时以上;基岩含水层:动水位稳定延续时间24小时,若动水位不能稳定,则需连续抽水26小时以上。

抽水试验必须连续抽水,中间不能间断,否则需重新开始抽水。

抽水试验结束后应立即进行孔内恢复水位的观测。

7、抽水记录:按规定的间隔时间同时测量水位和流量,水位测量数据精确到厘米,流量(三角堰度数)精确到毫米;试验过程中进行2~3次气温与水温的测量(同时)并记录。

抽水测量间隔时间(分):1、1、1、1、2、2、2、5、5、5、5、30、30、30、30、30、30、30、30、30、30、30、30、30、30、30、60、以后每隔60分钟记录一次,直至抽水试验结束。

停抽后恢复水位测量间隔时间:同抽水测量间隔时间,直至水位恢复到或接近静止水位为止。

8、抽水取样:抽水试验结束前半小时取样,并且必须在出水管口提取,不得在孔中和池中取样。

取样前,取样壶应用所取水样水清洗3次以上,确保水样壶干净。

取完样后用蜡封口、贴上标签并及时送验。

9、抽水设备:抽水泵必须具有可调节性,能满足不同抽水降深的要求。

本次各站需水量要求为50~150t/d,且车站基本处于贫水区,因此要求泵量不宜过大。

10、观测设备:毫安或微安表、探头、测钟(2个)、直尺、金属夹、三角堰、温度计、测管等必须齐备。

一处地路室汪继锋2001年5月11日。

围井试验方案

围井试验方案

临沂市三河口截渗工程高喷围井抽水试验方案本试验参照《水电水利工程高压喷射灌浆技术规范》DL/T5200—2004,质量检查方案如下:一、试验目的➢检验高压旋喷桩的桩径、桩身强度、渗透系数,以保证截渗施工质量。

二、孔位布置高喷围井抽水试验在分析地质资料的基础上布置在NⅠ-11、NⅠ-12位置,并在垂直于轴线方向上设两个旋喷桩,旋喷桩之间做三个摆喷桩。

旋喷桩孔深为入岩0.5m,顶高程为地面高程。

高喷施工工艺参见《临沂市三河口祊河隧道工程基础处理方案》。

具体布设如下图所示:三、施工参数高喷墙平均厚度0.5m围井周边高喷墙轴线长度12m试验压力为标准大气压河水水位64.15m桩顶高程同地面高程孔间距:1.2m入岩:0.5m钻孔斜度:≤0.5%摆喷夹角300气压≥0.7Mpa水灰比:1:1密度:1.48—1.50g/cm3浆压:36Mpa提升速度:10 cm/ minⅠ序孔完成,做相邻Ⅱ序孔的时间间隔≥24h四、施工方法1、放样定位现场技术人员按施工图及现场实际情况放样,并做好明确标志,放样偏差≤5cm。

先施工旋喷桩,24h后施工摆喷桩。

2、造孔将钻机移至放好的孔位上,使钻头中心对准孔位中心,调平钻机。

泥浆护壁钻孔。

钻进过程中必须随时注意观察钻机的工作情况,以便发现问题及时纠正,直至钻至入岩0.5m。

3、下喷射管将高喷台车移至孔位、对准孔位中心,先进行地面试喷。

为防止气喷嘴堵塞,下管前可用胶布包扎,可用1Mpa水压下管,下到设计深度后,用水平尺检查垂直度。

4、制浆制浆站严格按照监理人批准的水灰比1:1配制并拌制水泥浆。

每罐测量一次浆液比重,并详细记录。

在灌浆过程中连续搅拌,浆液过筛后使用5、喷射提升喷管下至设计深度后,开始送入符合要求的气、浆,待孔内浆液冒出孔口后,随即按旋(摆)喷的工艺要求提升注浆管,由下而上注浆。

在灌浆过程中要特别注意孔口冒浆情况,如孔口出现漏浆现象,说明地层中空隙大或有集中漏水现象,及时采取措施,如充砂或掺外加剂等措施,以确保桩的连续性。

吉林大学抽水试验设计报告

吉林大学抽水试验设计报告

目录第一章、项目概况 (2)第二章、工作区概况 (2)1、地理位置 (2)2、地形地貌 (2)3、气象水文 (3)4、地质条件 (3)5、水文地质条件 (4)6、井孔及地下水流场 (4)第三章、抽水试验目的 (5)第四章、抽水试验设计依据 (5)第五章、抽水试验方案 (5)第六章、抽水试验技术要求 (6)1、水位监测 (6)2、流量监测 (6)3、水温监测 (6)4、水质监测 (7)第七章、水文地质参数计算方法 (7)1、稳定流Dupuit公式法 (7)2、Theis 配线法 (7)3、Jacob 直线图解法 (7)4、水位恢复法 (7)第八章、预期成果 (7)(吉林大学2012级地下水秘)第一章、项目概况吉林大学地下水长期观测试验场位于吉林大学朝阳校区地质宫后侧的小型地下水原位试验场,始建于2010年10月,占地约1500m2。

配置TRM-ZS2型小型气象站、PC-2S型土壤水分测定系统以及8眼地下水位动态长期监测井。

作为吉林大学地下水科学与工程专业、水文与水资源工程专业的综合实践场所,试验场具备气象观测、地下水位动态观测、土壤水分观测、地下水水质监测等功能。

自2012年开始,该试验场地增加了本科三年级生产实习的抽水试验内容。

第二章、工作区概况(地理位置,分布范围,地形地貌,气象水文,地质与水文地质条件,井孔位置分布,井径、深度、高程,初始流场等值线)1、地理位置抽水试验场位于长春市中部吉林大学朝阳校区内,长春市是吉林省省会,是全省的政治、经济、文化和交通中心。

地处我国松辽平原东部,是东部低山丘陵向西部台地平原的过渡地带。

地理坐标为E 125°11′~125°27′,N 43°45′~44°00′。

西北与松原市毗邻,西南和四平市相连,东南与吉林市相依,东北同黑龙江省接壤。

第二松花江、饮马河、伊通河纵贯其间,伊通河为主要河流,沿河两岸则为平坦的冲积平原。

2、地形地貌长春到四平深断裂是一条分割山地与平原的朱构造线,构造线以东为隆起区,以西为沉降区,长春地区位于隆起区和沉降区之间。

5抽水试验止水技术要求

5抽水试验止水技术要求

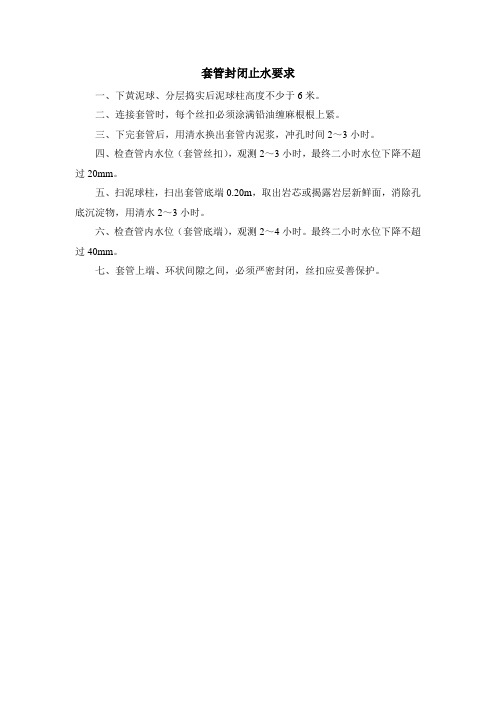

套管封闭止水要求
一、下黄泥球、分层捣实后泥球柱高度不少于6米。

二、连接套管时,每个丝扣必须涂满铅油缠麻根根上紧。

三、下完套管后,用清水换出套管内泥浆,冲孔时间2~3小时。

四、检查管内水位(套管丝扣),观测2~3小时,最终二小时水位下降不超过20mm。

五、扫泥球柱,扫出套管底端0.20m,取出岩芯或揭露岩层新鲜面,消除孔底沉淀物,用清水2~3小时。

六、检查管内水位(套管底端),观测2~4小时。

最终二小时水位下降不超过40mm。

七、套管上端、环状间隙之间,必须严密封闭,丝扣应妥善保护。

钻孔抽水试验规程(试行)

钻孔抽水试验规程(试行)

DLJ 203-81 SLJ 1-81水利水电工程钻孔抽水试验规程(试行)DLJ203-81 SLJ 1-81第一章总则第二章基本规定与要求第三章设备第四章现场工作第五章资料整理附录附录一渗透系数计算公式表附录二影响半径计算公式表附录三观测记录格式表水利水电工程钻孔抽水试验规程说明中华人民共和国电力工业部水 利 部关于颁发试行《水利水电工程钻孔抽水试验规程》、《水利水电工程岩石试验规程》和《水利水电钻探规程》的通知(81)电水字第9号(81)水规字第15号为加强技术管理,提高地勘工作质量,于一九七五年组织长江流域规划办公室进行了抽水试验规程的修订,一九七六年组织水利电力部第四工程局勘测设计研究院、长江流域规划办公室科学研究院、黄河水利委员会科学研究所、云南省电力局设计院科研所进行了岩石试验规程的修订,一九七八年组织东北、成都、西北勘测设计院进行了钻探规程的修订。

在修订过程中进行了深入调查研究,比较试验和征求意见。

现批准《水利水电工程钻孔抽水试验规程 》DLJ2O3—81 SLJ1-81、《水利水电工程岩石试验规程》DLJ204-81 SLJ2-81、《水利水电钻探规程》 DLJ205-81 SLJ3-81颁发试行。

它们与一九七八年颁发试行的地质测绘规程、压水试验规程、天然建筑材料勘探规程、施工地质规程、地质勘察资料内业整理规程和即将颁发的电法勘探规程、地震勘探规程、测井规程均属于水利水电工程地质勘察规范的一套规程范围之内。

请你们加强经验总结和科学研究工作,在试行过程中,如发现有不妥和需要补充之处,请函告电力工业部水力发电建设总局和水利部规划设计管理局。

1981年2月19日DLJ 203-81 SLJ 1-81第一章总则第 1 条水利水电工程钻孔抽水试验的主要任务是测定含水层的渗透系数,为计算基坑涌水量和坝(闸)基、库区、渠道渗漏量提供依据。

第 2 条抽水试验前,应根据试验地段的地质和水文地质条件做好设计,其内容主要包括:试验目的;抽水孔和观测孔的布置;造孔要求和钻孔结构;抽水设备的规格及数量;试验设备的安装和试验的技术要求;计算公式的初步选择和对成果图件的要求等。

稳定流抽水试验规程

稳定流抽水试验一、抽水孔(主孔)的布置要求布置抽水孔的主要根据是抽水试验的任务和目的,目的任务不同其布置原则也不同。

二、水位观测孔的布置要求不同目的的抽水试验,其水位观测孔布置的原则是不同的。

为求取含水层水文地质参数,一般应和抽水主孔组成观测线,所求水文地质参数应具有代表性。

一般应根据抽水时可能形成的水位降落漏斗的特点,来确定观测线的位置。

三、稳定流抽水试验的主要技术要求1.对水位降深的要求正式的稳定流抽水试验,一般要求进行三次不同水位降深(落程)的抽水,以确定Q–s 间的关系,要求各次降深的抽水连续进行;对于富水性较差的含水层或非开采含水层,可只做一次最大降深的抽水试验。

2.抽水试验流量的设计最大出水量,可根据同一含水层中已有水井的出水量推测,或根据含水层的经验渗透系数值和设计水位降深值估算,也可根据洗井时的水量来确定。

欲作为生产水井使用的抽水试验钻孔,其抽水试验的流量最好能和需水量一致。

3.对水位降深和流量稳定后延续时间的要求稳定延续时间必须从抽水孔的水位和流量均达到稳定后计算起。

根据《供水水文地质勘察规范》(中华人民共和国国家标准,GB50027-2001):(1)卵石、圆砾和粗砂含水层8h;(2)中砂、细砂和粉砂含水层16h;(3)基岩含水层(带)为24h4.水位和流量观测时间的要求抽水主孔的水位和流量与观测孔的水位,都应同时进行观测,应由密到疏。

《供水水文地质勘察规范》(中华人民共和国国家标准,GB50027-2001):抽水开始后的第5、10、15、20、25、30min各测一次,以后每隔30min或60min测一次。

四、抽水试验设备及用具1.抽水设备选择抽水设备时,应考虑吸程、扬程、出水量、能否满足设计要求;还要考虑孔深、孔径是否满足水泵等设备下入的要求,以及搬迁难易及花费大小等。

(1)水量较大,地下埋藏浅,降深小时可用离心式水泵。

(2)埋深或降深大、精度要求高,井径足够大时可使用深井泵。

抽水试验

黑龙江省干流嫩江干流堤防工程第七标段巨宝排水闸站基坑降水抽水试验施工单位:湖北水总水利水电工程有限责任公司二零一六年九月审定:审核:校核:项目负责人:编写人:主要参加人:1 工程概况巨宝排水闸站为自排与强排相结合的改建排水闸站,位于巨宝堤防上,桩号为10+877;自排流量s,强排流量s。

巨宝堤防工程级别2级,防洪标准50年一遇,防洪水位,建筑物级别为2级。

工程任务与规模根据《泵站设计规范》(GB/T50265-2010)中规定,排水闸站规模属于小(1)型,泵站等别Ⅳ等,泵站建筑物级别为5级。

防洪标准20年一遇。

巨宝排水闸站为改建泵站,本次改建的主要土建工程由引渠、前池、进水池、泵房、压力水池及自排控制闸门、交通桥等组成,压水池与原排水闸涵洞衔接。

工程地质及水文地质条件工程地质巨宝排水闸站位于嫩江左岸漫滩之上,地势较低,地面高程在~。

本次勘察所揭露的地层岩性为第四纪全新统(Q4al+l)及上更新统(Q3al+l)冲积地层,自上而下分述如下。

人工填土(Qr):①1堤身填土:高度,主要由低液限粘土填筑,呈可塑状态。

①4杂填土:分布于堤段两侧,厚度~,主要由杂土充填,松散,稍湿。

第四系全新统冲积层(Q4al+l):①低液限粘土:黄色,层厚~,呈可塑状态,干强度中等,韧性中等,切面稍光滑,微透水~弱透水,分布连续。

①3低液限粘土:灰色,层厚~,呈软塑~流塑状态,干强度中等,韧性中等,切面稍光滑,微透水~弱透水,分布连续。

②级配不良细砂:灰黄色,层厚~,稍湿~饱和、松散为主,局部稍密,成分以石英、长石为主,中等透水,分布不连续。

③级配不良砾:黄色、灰黄色,部分钻孔揭穿该层,层厚~,饱和,稍密-中密,成分以花岗岩为主,强透水,分布连续。

③1级配不良粗砂:灰色,层厚~,饱和,稍密~中密,成分以石英、长石为主,强透水~分布不连续。

④级配不良粗砂:灰色,未钻穿此层,饱和,稍密~中密,成分以石英、长石为主,强透水,分布连续。

抽水试验规范

抽水试验规范关于颁布《煤炭资源地质勘探抽水试验规程》的通知(80)煤地字第638号为了加强煤田水文地质勘探技术管理,提高基础工作质量,经调查研究和广泛征求意见,重新制定了《煤炭资源地质勘探抽水试验规程》、《煤炭资源地质勘探地表水、地下水长期观测及水样采取规程》、《煤田地质勘探钻孔简易水文地质观测规程》和《煤田水文地质测绘规程》(试行),现正式颁布执行。

执行中如有问题和意见,请随时报部地质局。

中华人民共和国煤炭工业部1980年6月1、一般要求1.1.抽水试验是煤炭资源地质勘探的重要手段,其目的是研究含水层重要水文地质特征,取得含水层水文地质参数,评价含水层的富水性,并为预计矿井涌水量与对地下水综合利用的评价提供资料。

1.2.抽水试验工作应在分析勘探区及邻区已有的水文地质资料的基础上,根据《煤炭资源地质勘探规范》的要求进行合理布置。

对富水性不均一的含水层,应注意选择遇有漏(涌)水的地质勘探钻孔改作抽水试验孔。

根据水文地质条件复杂程度、水量大小和设计目的,可分别选择单孔、群孔、孔组进行抽水试验。

1.3.抽水试验空必须编制施工设计书。

内容包括:抽水试验任务及要求;试验含水层(段)的起、止深度;孔径大小、止水套管的直径及下入层位、下入深度以及止水方法;简易水文地质观测;所采用的抽水设备;抽水试验质量要求等。

1.4.抽水试验的段距应根据抽水的目的确定,以能分别获得各含水层(带)的水位、流量、水质、渗透性为原则。

1.5.抽水试验层(段)的孔径一般不应小于100mm;下过滤器时,过滤管的直径不应小于108mm。

观测孔的孔径不应小于75mm;下过滤器时,过滤管的直径不应小于73mm。

大口径(或孔组、群孔)抽水,其抽水层(段)的孔径一般不应小于200mm。

孔深超过300m 时,对于非大水矿区,其孔径可减小到168mm。

1.6.抽水试验层(段)与隔离止水层(段)必须取芯,其采取率要求见表1。

抽、止水层(段)岩芯采取率表11.7.抽水试验钻孔的孔斜要求,应严于《煤田地质勘探钻孔质量标准》的规定。

多种抽水试验方法确定水文地质参数

多种抽水试验方法确定水文地质参数摘要:随着地铁建设的突飞猛进,越来越多的基坑临近地铁线路,特别是建成并运行的地铁线路,基坑施工降水对地铁的影响问题越发突出。

本文通过工程实践,采用多种抽水试验方法,为设计提供准确的水文地质参数。

关键词:地铁基坑抽水试验水文地质参数抽水试验[pumping test],包括自试井抽取一定水量而在某距离之各观测井测定各种时间距地下水位的变化,观测数据利用各种地下水流理论式或其图解法分析抽水试验的结果。

抽水试验按孔数可分为:单孔抽水试验、多孔抽水、群孔干扰抽水;按水位稳定性分为:稳定流抽水试验和非稳定流抽水试验方法;按抽水孔类型分为:完整井和非完整井。

抽水试验应在洗井结束,洗井质量已达规定要求后进行。

抽水试验的类型、下降次数及延续时间应按照《供水水文地质勘察规范》(TJ27—78)及《城市供水水文地质勘察规范》中有关规定执行。

试验前,应根据井孔结构、水位降深、流量及其它条件,合理选择抽水设备和测试仪具。

抽水设备可用量桶、空气压缩机及各种水泵;流量测量,当流量小于2 L/s时,可用量桶;大于2 L/s时;应用堰箱(三角堰、梯形堰或矩形堰)或孔板流量计;高压自流水可用喷水管喷发高度测量法测量流量;水位测量可用测钟、浮标水位计或电测水位计;水温测量一般可用缓变温度计或带温度计的测钟。

抽水设备安装后,应先进行试抽,经调试能满足试验要求后,再正式抽水。

采用空气压缩机作抽水试验时,应下测水位管,在测水位管内测量动水位。

抽水试验中应做好地面排水,使抽出的水排至试验孔影响范围以外。

在抽水试验中,应及时进行静止水位、动水位、恢复水位、流量、水温、气温等项观测,并及时如实记录,不得任意涂改或追记。

如遇水位、流量、水的浑浊度及机械运转等发生突变时,应做详细记录,并及时查明原因。

1 工程概况拟建场地原始地貌单元属冲积阶地。

本项目场地表面多为建筑垃圾堆填。

场次范围内埋藏地层的岩性及野外特征自上而下分别为人工填土、冲洪积黏土、砾砂、黏土、砾砂、残积砾质粘性土、燕山期粗粒花岗岩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

抽水试验目的及技术要求
试验设备采用水泵或空压机,设备安装应符合规范要求。

流量计采用标准堰箱或孔板流量计观测,水位从测水管观测。

一、抽水试验的目的任务
抽水试验要求进行三落程,以查明含水层组(段)的水质、水量、水位、水温,获取K、T、a等水文地质参数;采集地下水水质分析样品。

二、抽水试验要求
抽水试验采用三落程稳定流抽水,稳定时间分别为8、8、24h,大落程采用非稳定流时间序列观测,恢复水位类同。

抽水试验结束前采取水质全分析1组。

1、试验前要观测静止水位,试验中动水位和出水量观测的时间在抽水开始后第1、
2、3、4、6、8、10、15、20、25、30、40、50、60、80、100、120min各观测一次,以后可每隔30min观测一次,并要求水位和出水量观测同步进行。

2、在抽水稳定延续时间内,抽水孔涌水量和动水位与时间关系曲线只在一定的范围内波动,且没有持续上升或下降的趋势时认为水位稳定。

3、抽水试验稳定延续时间大落程不小于24h、中小落程不小于8h。

4、抽水试验时,动水位和涌水量观测同步进行,抽水按非稳定流要求观测。

5、水位观测读数准确到厘米,涌水量观测采用堰箱或孔板流量计,涌水量读数准确到毫米。

6、试验中同步观测地下水水温、气温变化,每1小时观测一次,并同时记录地下水的其它物理性质有无变化。

水温、气温每隔2~4h观测一次,读数准确到0.5°,观测时间与水位观测时间相对应。

三、恢复水位观测
抽水试验大落程、小落程抽水结束后或中途因故停泵后,立刻进行恢复水位观测,观测时间要求为1、2、3、4、6、8、10、15、20、25、30、……min,恢复必须过拐点。

四、原始资料与成果
①抽水试验观测记录表,现场绘制流量、水位、水温等历时曲线。

②稳定流抽水试验绘制流量(Q)和降深(S)历时曲线;进行多次降深(落程)抽水试验时,绘制Q-s和q—s关系曲线。

③非稳定流抽水试验,现场绘制s-lgt、lgs-lgt曲线,有多个观测孔时,绘制s -lgr曲线。

④抽水试验结束后,计算水文地质参数,编制抽水试验综合成果表。
