室外电缆沟签证
工程施工现场签证单六篇

工程施工现场签证单六篇篇一:工程施工现场签证单编号:001工程名XXX园一期强电工程施工专业强电安装称签证内容:1.每栋厂房内至配电房人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*8m长*0.2m厚*6栋2.厂房外绿化带人工破除砼路面C30砼恢复破除砼路面人工破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋恢复破除砼路面面积:0.4m宽*2.5m长*0.2m厚*6栋施工单位:大冶建工集团有限责任公司经办人:20XX年3月24日监理单位审核意见:审核人:年月日审核人:年月日工程施工现场签证单编号:002工程名XXX园一期强电工程施工专业强电安装称签证内容:1.套管电缆沟挖填土方:每栋挖填土方:长度(厂房内8米+外绿化带2.5米),宽0.4米,高0.5米,共计6栋。
2.SC套管埋设:1#-3#厂房:路面9.3米+绿化带3米+厂房内8米,共计3栋。
4#-6#厂房:绿化带3m+厂房内8m,共计3栋。
中心配房至泵房处9米。
施工单位:大冶建工集团有限责任公司经办人:20XX年3月27日审核人:年月日建设单位审核意见: 审核人:年月日篇二:工程施工现场签证单编号:003工程名XXX园一期强电工程施工专业强电安装称签证内容:1.应甲方要求:根据甲方要求电缆放至变电所中心14米处和1#-6#厂房配电室,留正常接线距离后,另加放2m维修备用,2.YJV22-4*240电缆安装埋设:1#--6#厂房YJV22-4*240电缆6根,共计1XX0m,另每根电缆240銅鼻12个,接头处3处,共计72个銅鼻.,1#楼207.5米。
2#楼153.5米。
3#楼96米。
4#楼271.5米。
5#楼214.5米。
6#楼157米。
此数据为理论直线长度,不含曲张系数。
3.根据甲方要求6#楼电缆改接至3#楼配电柜增加放2米电缆(yjv-22-4*240),240銅鼻4个。
隐蔽工程签证单(雨水沟)

隐蔽⼯程签证单(⾬⽔沟)项⽬名称及所属⼯段:XXXXXXXX升级改造⼯程编号:项⽬名称⼯作内容及⼯程量计算过程⾬⽔沟600*600段⼀、⼈⼯挖沟槽⼟⽅,双轮车转运200m归堆,0.6m3反铲挖机挖三类⼟装车,8t⾃卸车外运⾄⼚区北侧排⼟场甲⽅指定地点,运距6km,沟底⼟⽅⼈⼯平整、洒⽔夯实。
1、V=238.29*2*0.9=428.92m3(肆佰贰拾捌点玖贰⽴⽅⽶)⼆、沟垫层制作安装⽊模板、⽊⽀撑、天泵浇筑C25商砼,随浇随抹,原浆收光。
1、砼垫层V=238.29*1.2*0.1=28.59m3(贰拾捌点伍玖⽴⽅⽶)2、垫层模板S=238.29*0.1*2+1.2*0.1*11=48.98m2(肆拾捌点玖捌平⽅⽶)三、沟垫层⽤环氧煤沥青漆防腐涂刷肆遍,厚度⼤于500um。
1、S防腐=238.29*1.2+(238.29+1.2)*2*0.1=333.85 m2(叁佰叁拾叁点捌伍平⽅⽶)四、沟底、沟壁制作安装胶合板钢⽀撑、制作绑扎钢筋、天泵浇筑⼀级配C30 P6抗渗商砼(混凝⼟⽔泥使⽤新疆宜化⽔泥),随浇随捣,按要求施⼯,符合规范要求。
1、底板砼V=238.29*1*0.2=47.66m3(肆拾柒点陆陆⽴⽅⽶)2、沟壁砼V=238.29*0.2*0.6*2=57.19m3(伍拾柒点壹玖⽴⽅⽶)3、沟壁模板S=238.29*(0.6+0.8)*2=667.21m3(陆佰陆拾柒点贰壹⽴⽅⽶)4、钢筋质量t=( 2.12*10+1.05*10+1*24)*238.29*0.395/1000=5.24t(伍点贰肆吨)五、⽔沟每20m增设⼀道伸缩缝,苯板制作,安装,厚度20mm。
1、V=(0.6+1+0.6)*0.2*0.02*11=0.1m3(零点壹⽴⽅⽶)六、伸缩缝处增设橡胶⽌⽔带。
1、⽌⽔带长度L=(0.6+0.6+1)*11=24.2m(贰拾肆点贰⽶)七、沟盖板⽀垫,制安L50*5镀锌⾓铁,每2m增加焊接两根C12螺纹钢,每根长度200mm。
签证(施工用电)

2、安装电杆拉线(70mm2)7根,地锚7套,1.8米镀锌拉杆7套。
3、架设导线730m导线(95mm2钢芯铝绞线),直径200 mm吊环间距1.5 m
共计472个。
4、架设760m铝芯电电缆(185mm2),33人配合人工拉线,架设一天。
现场签证单
编号:LX-7
建设单位
宜昌市住建委职教园项目部
施工单位
长信建设有限公司
单位工程
费用项目
分部工程
结算金额
内
容
由于现场无施工用电接口,无法正常施工,为满足施工要求,应建设方要求,
我方从重庆渝万工地旁架设一条专用电缆到我工地,需穿越一片桔园,二条河流,五条已架设的电缆,二条公路以及500米田野泥泞沼泽地。常规车辆无法施工,需采用日立230型(斗容量1m3)挖掘机修一条长500m,宽3 m的便道,便于施工人员拉线。现完成以下工作:
5、场内人工转运材料25吨,运距500 m。
6、日立230型挖掘机(斗容量1m3)配合施工17小时。
请予以签认
结
算
备
注
建设单位
代表:
年月日
监理单位
代表:
年月日
施工单位
代表:
年月日
附图1:电线由职教园10KV配电站接出
附图2:电线过桔园
附图3:电线过河流1
附图4:电线过河流2
附图5:电线过沼泽地
附图5:电线接入我方配电房
前期电缆、给水管、拆屋、树木现场签证单

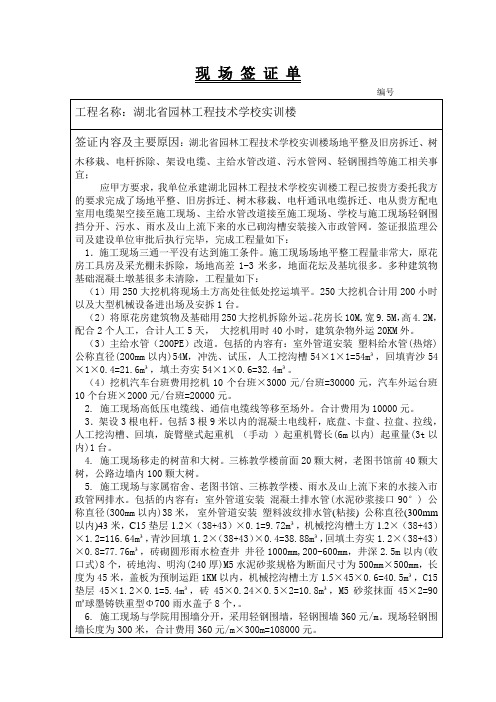

现场签证单编号工程名称:湖北省园林工程技术学校实训楼签证内容及主要原因:湖北省园林工程技术学校实训楼场地平整及旧房拆迁、树木移栽、电杆拆除、架设电缆、主给水管改道、污水管网、轻钢围挡等施工相关事宜;应甲方要求,我单位承建湖北园林工程技术学校实训楼工程已按贵方委托我方的要求完成了场地平整、旧房拆迁、树木移栽、电杆通讯电缆拆迁、电从贵方配电室用电缆架空接至施工现场、主给水管改道接至施工现场、学校与施工现场轻钢围挡分开、污水、雨水及山上流下来的水已砌沟槽安装接入市政管网。
签证报监理公司及建设单位审批后执行完毕,完成工程量如下:1.施工现场三通一平没有达到施工条件。
施工现场场地平整工程量非常大,原花房工具房及采光棚未拆除,场地高差1-3米多,地面花坛及基坑很多。
多种建筑物基础混凝土墩基很多未清除,工程量如下:(1)用250大挖机将现场土方高处往低处挖运填平。
250大挖机合计用200小时以及大型机械设备进出场及安拆1台。
(2)将原花房建筑物及基础用250大挖机拆除外运。
花房长10M,宽9.5M,高4.2M,配合2个人工,合计人工5天,大挖机用时40小时,建筑杂物外运20KM外。
(3)主给水管(200PE)改道。
包括的内容有:室外管道安装塑料给水管(热熔) 公称直径(200mm以内)54M,冲洗、试压,人工挖沟槽54×1×1=54m³,回填青沙54×1×0.4=21.6m³,填土夯实54×1×0.6=32.4m³。
(4)挖机汽车台班费用挖机10个台班×3000元/台班=30000元,汽车外运台班10个台班×2000元/台班=20000元。
2. 施工现场高低压电缆线、通信电缆线等移至场外。
合计费用为10000元。
3.架设3根电杆。
包括3根9米以内的混凝土电线杆,底盘、卡盘、拉盘、拉线,人工挖沟槽、回填,旋臂壁式起重机(手动)起重机臂长(6m以内) 起重量(3t以内)1台。
室外挖电缆沟安全技术交底模板

一、交底目的为确保室外挖电缆沟施工过程中的安全,防止安全事故的发生,现将本工程室外挖电缆沟施工的安全技术要求进行交底。
二、工程概况1. 工程名称:_________________________2. 施工单位:_________________________3. 施工地点:_________________________4. 施工内容:室外电缆沟开挖、电缆敷设等。
三、安全技术要求1. 施工准备1.1 人员培训:所有参与施工人员必须经过安全教育培训,熟悉本工程的安全技术要求,掌握必要的操作技能。
1.2 工具设备:确保所有施工工具和设备完好,符合安全操作规程。
1.3 施工材料:电缆、电缆沟盖板、支撑等材料必须符合设计要求,并具有合格证明。
2. 施工区域安全防护2.1 施工现场应设置明显的警示标志,提醒过往行人注意安全。
2.2 施工区域周边应设置围栏,防止无关人员进入施工区域。
2.3 电缆沟开挖时,应确保沟壁稳定,防止坍塌。
3. 电缆沟开挖3.1 开挖深度应严格按照设计要求进行,不得超挖。
3.2 电缆沟底部应平整,不得有尖锐物体。
3.3 开挖过程中,如发现地下管线、电缆等,应立即停止施工,并及时上报。
4. 电缆敷设4.1 电缆敷设前,应检查电缆规格、型号、电压等级是否符合设计要求。
4.2 电缆敷设过程中,应保持电缆的整洁,防止损坏。
4.3 电缆接头处应做好绝缘处理。
5. 安全注意事项5.1 施工人员必须佩戴安全帽、安全带等个人防护用品。
5.2 施工现场应配备灭火器、急救箱等应急设施。
5.3 施工过程中,应保持通讯畅通,确保及时处理突发事件。
四、应急措施1. 发生坍塌事故时,应立即停止施工,迅速撤离人员,并向上级报告。
2. 发生火灾事故时,应立即启动应急预案,迅速灭火,并向上级报告。
3. 发生人员受伤事故时,应立即进行现场急救,并及时送往医院。
五、交底人及接受人1. 交底人:_________________________2. 接受人:_________________________六、交底时间____年____月____日七、注意事项1. 本安全技术交底适用于室外挖电缆沟施工全过程。
隐蔽工程签证(外电引入)

地埋深度M,与其他管线间距M。
□合格□不合格
6
外电布放架空走线主干公路跨路高度(是否高于6米)。
□合格□不合格
7
过路直埋(是否钢管保护),(是否水泥包封)
□合格□不合格
8
引上、下(是否钢管保护)。
□合格□不合格
9
铠装电缆进机房前防雷(是否接地)。
□合格□不合格
10
是否设置油机市电转换装置。
□合格□不合格
□合格□不合格
其他检查事项及结论:
施工现场负责人签字:
年月日
监理现场负责人签字:
年月日
建设单位代表签字:
年月日
注:检查测试项目须填写具体数值。

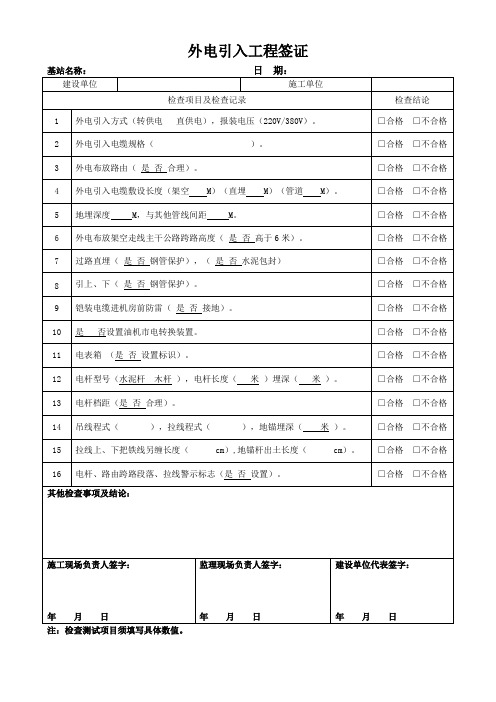

外电引入工程签证
基站名称:日期:
建设单位
施工单位
检查项目及检查记录
检查结论
1
外电引入方式(转供电直供电),报装电压(220V/380V)。
□合格□不合格
2
外电引入电缆规格()。
□合格□不合格
3
外电布放路由(是否合理)。
□合格□不合格
4
外电引入电缆敷设长度(架空M)(直埋M)(管道M)。
□合格□不合格
11
电表箱(是否设置标识)。
□合格□不合格
12
电杆型号(水泥杆木杆),电杆长度(米)埋深(米)。
□合格□不合格
13
电杆档距(是否合理)。
□合格□不合格
14
吊线程式(),拉线程式(),地锚埋深(米)。
□合格□不合格
15
拉线上、下把铁线另缠长度(cm),地锚杆出土长度(cm)落、拉线警示标志(是否设置)。
工程签证模板.doc改雨水沟槽开挖增加量
1、现场做法:
按雨水图纸沟槽基础大样图注明(D2015255-2图号20-19)第6条,沟槽开挖放坡为1:1米进行施工。
2、工程量
按沟槽开挖放坡为1:1米工程量为10447.02m³;工程量清单(H<6米)11944m³,增加
回填压实方量增加10447.02m³。
西安世园投资(集团)有限公司
施工现场签证申报单(10—50万元之间)
工程名称:世博中路、杏园立交辅道等配套等工程施工第一标段编号:AJ-XYLJ-[2017]号
施工单位填写
分部分项
工程名称
世博中路、杏园立交辅道等配套等工程施工第一标段,雨水工程Y1-Y15沟槽开挖工程。
签证
原因
杏园立交西辅道雨水YA1-YA15段开挖沟槽开挖,管道沟槽及基础大样图开挖方坡1:0.33米,因此段地质为砂土层,依据雨水图纸沟槽基础大样图注明(D2015255-2图号20-19)第6条,砂土层放坡为1:1米,所以增加开挖及回填工程量,现已完成管道施工,工程量如下:
三、费用估算:
(签章)
监理单位填写
工程量计算
估算复核
(签章)
项目实施单位审核
(签章)
合同预算部审核
(签章)
项目实施单位
分管领导审批
(签章)
填报日期:年月日Байду номын сангаас
所有签证单--最新版---1
编号:N0:01-A 年月日备注:1、本签证单一式三份,施工单位、建设单位各存一份。
2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
4、附图中尺寸必须真实、准确、数据详细。
编号:N0:01-B 年月日备注:1、本签证单一式三份,施工单位、建设单位各存一份。
2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
4、附图中尺寸必须真实、准确、数据详细。
编号:N0:01-C 年月日备注:1、本签证单一式三份,施工单位、建设单位各存一份。
2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
4、附图中尺寸必须真实、准确、数据详细。
编号:N0:01-D 年月日备注:1、本签证单一式三份,施工单位、建设单位各存一份。
2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
4、附图中尺寸必须真实、准确、数据详细。
编号:N0:02 年月日2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
4、附图中尺寸必须真实、准确、数据详细。
编号:N0:03 年月日备注:1、本签证单一式三份,施工单位、建设单位各存一份。
2、附图及文字说明,内容较多时可附__页在签名册证单后装订一起(同时附上设计变更或技术通知)3、本签名册证单必须经建设单位监理单位、施工单位三方现场共同签字加盖公章后方可有效。
临时电源工程现场签证单
工程现场签证单(电气)
第1页(共1页)
工程名称名都和景项目一期地下车库安装
签证日期2014年8月9日工程及室外外网工程
施工单位内蒙古凯建楼宇设施有限企业签证部位52#楼暂时用电签证内容:
因为52#楼无正式电源,现由我方依据建设单位要求做暂时电源电缆,我企业依照现场实质丈量需以下资料及沟槽开挖量,请予以审批。
1、铝芯电缆
规格型号:YJLV224*150+1*70
数目:140米
2、电缆保护管(焊接钢管)
规格型号:DN100
数目:18米
3、沟槽开挖
开沟宽度:0.5米
开沟深度:0.8米
开沟长度:27米
土方量:10.8立方米
建设单位项目部建议:监理单位建议:
施工单位建议:
署名(章):署名(章):
署名(章):
年代日年代日年代日
建设单位管理部建议:工程副总经理建议:
总经理建议:
署名(章):署名(章):
署名(章):
年代日年代日年代日。
房屋建设工程签证明细参考
房建工程签证明细参考工程签证按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明(注:目前一般以技术核定单和业务联系单的形式反映者居多)。
通俗的解释工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就合同价款之外的费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20 条3、施工前现场垃圾外运及运距需签证。
二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m围取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米取土或砂砾。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工 程 名 称 吉林酿业集团改造项目 施 工 单 位 吉林市一建北京分公司
分部(子分部) 工 程 名 称 分项工程名
称 及 部 位
电气改造项目
工 程 地 点 新九站三号道与致远街交汇 时 间
2016年7月15日
签证内容及签证说明:
1、醋车间配电室改造(挖2个电缆沟、打垫层、砌砖抹灰、焊槽钢,运
建筑垃圾)(6月24日---7月1日)
电工:8工日*200元/天=1600元
焊工:1工日*280元/天=280元
瓦工:8工日*260元/天=2080元
力工:24工日*130元/天=3120元
铲车:8台班*230元/天=1840元
2、库房电缆沟改造(挖电缆沟、打垫层、墙壁支模板、打混凝土、运建
筑垃圾)(7月3日---7月7日)
电工:5工日*200元/天=1000元
木工:2工日*260元/天=520元
力工:13工日*130元/天=1690元
铲车:5台班*230元/天=1150元
3、室外挖电缆沟、砌砖、打电缆沟盖板、盖电缆沟盖板、运建筑垃圾、
回填土(7月2日---7月15日)
瓦工:4工日*260元/天=1040元
电工:10工日*200元/天=2000元
力工:78工日*130元/天=10140元
铲车:14台班*230元/天=3220元
4、土建帮放电缆(7月8日--7月10日)
水暖工:12工日*260元/天=3120元
力工: 21工日*130元/天=2730元
瓦工: 3工日*260元/天=780元
5、放线器运费(7月8日---7月11日)
司机:2工日*200元/天=400元
力工:1工日*130元/天=130元
车运费:2台班*200元/天=400元
6、安装配电柜(7月15日--7月16日)
电工:26工日*200元/天=5200元
7、管理费用
(1+2+3+4+5+6)*15%=6366元
8、合计费用
1+2+3+4+5+6+7=48806元
合计金额(大写)
建设单位: 项目负责人: 年 月 日 施工单位:
项目技术
负责人:
年 月 日
