余热锅炉安装工程施工工艺标准

合集下载

余热锅炉安装方案

余热锅炉安装方案

1锅炉各主要部件的安装顺序(1)、首先锅炉钢架安装。

在不影响设备安装的前提下,平台和扶梯可尽早安装;(2)、安装锅炉辐射室两侧水冷壁和前后墙水冷壁;(3)、安装辐射室顶棚受热面;(4)、安装对流区前墙和两侧水冷壁、前后墙水冷壁及隔墙水冷壁;(5)、依次吊装各组对流管束;(6)、安装锅炉及内部装置,与锅炉本体有关的管道、阀门附件及仪表;(7)、锅筒、受热面、集箱及相关管道安装完毕后进行整体水压试验;(8)、安装灰斗底法兰和埋刮板除灰机(9)、安装保温结构支架、弹性振打清灰装置和导向止振装置;2 锅炉安装技术要求(1)、锅炉基础放线应符合下列要求4)、纵向和横向中心线应互相垂直。

2)、相应两柱子定位中心线的间距允许偏差为±2mm。

3)、各组对称四根柱子定位中心点的两对角线长度之差不应大于5mm。

(2)、钢架安装前,应按施工图样清点构件数量,并对柱子、梁、框架等主1)、锅筒、集箱表面和焊接短管应无机械损伤,各焊缝及其热影响区表面应无裂纹、未熔合、夹渣、弧坑和气孔等缺陷。

2)、锅筒、集箱两端水平和垂直中心线的标记位置应正确,必要时应根据管孔中心线重新标定或调整。

3)、胀接管孔壁的表面粗糙度Ra不应大于12.5μm,且不应有凹痕、边缘毛刺和纵向刻痕,少量管孔的环向或螺旋形刻痕深度应不大于0.5mm,宽度应不大于1mm,刻痕至管孔边缘的距离应不小于4mm。

4)、胀接管孔直径及其允许偏差,应符合下表的规定。

对锅筒、集箱中心线进行测量,其允许偏差应符合下表的规定。

1)、接触部位圆弧应吻合,局部间隙不宜大于2mm。

2)、支座与梁接触应良好,不得有晃动现象。

3)、吊挂装置应牢固,弹簧吊挂装置的自由长度和拉伸长度应调整均匀,并应临时固定。

(7)、安装前检查受热面管子,应符合下列要求1)、管子表面不应有重皮、裂纹、压扁和严重锈蚀等缺陷。

当管子表面有刻痕、麻点等其它缺陷时,其深度不应超过管子公称壁厚的10%。

2)、合金钢管应逐根进行光谱检查。

余热锅炉安装方案

余热锅炉安装方案

目录1、编制依据 (2)2、工程概况及作业范围 (2)3、作业人员的资格和要求 (4)4、主要机械、工器具及人员配备 (5)5、施工准备 (6)6、施工工序流程 (7)7、作业方法 (8)8、作业质量标准 (12)9、管理措施 (13)10、职业安全卫生及文明施工措施 (14)11、强制性条 (16)12、应急措施 (17)13、塔式起重机机械性能表 (19)14、附表 (18)1、编制依据1.1 四川川锅锅炉有限责任公司提供的水冷系统安装图;1.2 四川川锅锅炉有限责任公司锅炉设计说明书;1.3 《电力建设施工质量及评价规程》锅炉篇DL/T 5210.2-2009;1.4 《火力发电厂焊接技术规程》DL/T869-2012;1.5 《施工组织设计锅炉专业篇》;1.6 《电力建设安全工作规程》DL5009.1-2010;1.7 《工程建设标准强制性条文(电力工程部分)》2012;1.8 《电力建设施工技术规范》焊接篇 DL/T 5210.7-20121.9 《电力建设施工质量验收及评价规程》焊接篇 DL/T5210.7-20091.10 《职业安全卫生与环境管理规程》;1.11 《电力建设施工技术规范》(第2部分):锅炉机组DL 5190.2-2012;1.12 《蒸汽锅炉安全技术监察规程》 TSG G0001-20121.13 S315K16塔式起重机性能表1.14 锅炉施工组织设计2、工程概况及作业范围2.1 工程概况:上海崇明固体废弃物处置综合利用中心工程锅炉为四川川锅炉锅炉有限责任公司设计的单锅筒、自然循环中压锅炉,采用前吊后支结构。

锅炉为立式布置,由三个垂直膜式水冷壁通道(即炉室Ⅰ、Ⅱ、Ⅲ)和一个垂直钢烟道组成,第三通道从下至上依次布置了第一级蒸发器、高温过热器、中温过热器、低温过热器以及第二级蒸发器,在中、低温过热器之间布置了一级喷水减温器,中、高温过热器之间布置了二级喷水减温器,用来调节过热器出口汽温,第四通道布置四级省煤器。

余热锅炉施工方案

余热锅炉施工方案

湖北某水泥有限公司S P余热锅炉AQC余热锅炉安装施工方案编制:审核:批准:江西某工程设备安装有限公司二○一○年六月十日目录一:工程概况及锅炉简介二:编制依据及引用标准三:施工程序及施工准备四:施工工艺五:施工组织及形象进度计划六:质量技术措施七:文明施工及安全技术措施八:焊接工艺卡九:安装检验工艺卡1.工程概况和锅炉简介1.1 工程概况湖北某水泥有限公司位于湖北省武汉市新洲区某大道66号,随着企业的生产需要建设一套余热发电机组,即窑头AQC锅炉、窑尾SP锅炉,由江西省某工业设备安装有限公司负责安装。

1.2 锅炉简介1.2.1 本系统锅炉由日本JFE设计,杭州锅炉厂生产。

SP锅炉为卧式管群组锅炉,AQC锅炉为立式管群组锅炉,充分利用水泥生产多余的热量过流热交换达到生产目的。

本锅炉为单汽鼓,由两组并列管群组布置在封闭式的烟道中.给水进入管群循环热交换,蒸汽由集箱输出。

1.2.2 SP型锅炉主要技术参数表表1AQC型锅炉主要参数表AQC锅炉座落在旋窑头冷却机旁,主要受热面由杭州锅炉厂生产。

充分利用窑头部的余热达到锅炉的生产目的。

本锅炉为单气鼓,由并列两组管群组卧置在封闭式的烟道中,经热交换产生蒸汽,蒸汽由集箱输出。

2.编制依据及引用标准2.1锅炉设备图纸及随机文件2.2由业主提供安装施工工艺图2.3 DL5007-92《电力建设施工及验收技术规范(火力发电厂焊接篇)》2.4 DL/T5047-95《电力建设施工及验收技术规范(锅炉机组篇)》2.5劳人锅(1996)《蒸汽锅炉安全技术监安规程》2.6必须接受当地技术监督局的技术指导及质量监管2.7接受甲方监理工程师的指导和质量监督3. 施工程序及施工准备3.1该锅炉管群为整件进厂、钢构散件进厂。

施工现场拼装工序复杂繁多,为了加快施工进度保证工程安装质量,必须合理安排和组织施工。

本锅炉的施工工艺编制应与实际相符合3.2施工准备3.2.1工程开工前,由质保工程师召集有关专业技术人员及施工班组对锅炉设备图纸及技术文件进行图纸会审及技术交底工作3.2.1.1熟悉图纸、了解并掌握锅炉的结构特点和技术参数,明确所有工程相关的质量验收标准3.2.1.2了解关键施工工序及技术要求,编制有效的控制方法和措施,特别是钢架与管群吊装,焊接等工艺.3.2.2及时编制该工程安装的施工组织设计,并在正式开工之前到当地质量技术监督部门办理锅炉安装申报审批手续3.2.3考察施工现场,是否具备开工前的“三通一平”及相关工作,选定设备堆放及拼装场地4.施工工艺4.1基础检查划线4.1.1锅炉基础养护期满后,正式开工之前应请示业主召集土建及相关单位共同进行基础交验等工作。

130t煤气余热锅炉安装工法

130t煤气余热锅炉安装工法

人员编制焊接工艺卡并现场指导焊接作业。

焊接样品送专业检测机构检测, 检测合格才进入下到工序,锅炉管道焊缝最终由云南省特种设备监察院联合玉溪市质景技术综合检测中心现场检测验收。

3.适用范围适用于高炉煤气余热锅炉,特别适用于130t以下煤气锅炉安装,130t 及1301以下煤气余热锅炉的安装可参考此工法。

4.工艺原理4.1.煤气余热电站是利用高炉煤气燃烧烧水,产生蒸汽供给汽轮发屯机组发电,锅炉在其中相当于是一个蒸汽发生器。

燃料(高炉煤气)进入燃烧器,在燃烧器出口处与空气混合,在点火装置处着火,在稳焰器和炉膛燃烧并燃尽。

高温烟气离开炉膛,依次横向冲刷水冷壁管、高温过热器、低温过热器管,再经由尾部烟道,自上而下冲刷省煤器和空气预热器,最后由引风机注入烟囱排入大气。

在此过程中,锅炉水(经过化水处理站处理的软水)由锅炉给水泵压出,经省煤气加热,通过给水管进入锅筒,并分多个回路进行水循环,每—•循环回路均由下降水管、水冷壁管、汽水引出管组成,并具有足够的循环截而比。

各循环回路中的汽水混合物经汽水引出管进入设置在锅简内的旋风分离器,旋风分离器将饱和蒸汽和饱和水分离,饱和水经集中下降管继续循环,饱和蒸汽经布置在锅筒内部装置上方的钢税网分离器分离后,先进入低温过热器加热,而后经减温器调温,再进入高温过热器加热到规定参数,最后由出口集箱汇集,输出蒸汽,再由蒸汽管输入汽轮发电机组推动汽轮机发电。

4.2.锅炉主要构件锅炉采用膜式壁前吊后支结构型式,由锅筒、锅筒内部装置、水管系统、水冷壁、过热器、省煤器、空气预热器、钢架、炉墙附件、平台扶梯、刚性梁、护板、蓄热稳燃装置、密封系统、管路系统和燃烧器等主要部件组成。

锅炉散装出厂,在工地进行安装并筑炉。

(以玉溪仙福钢铁集团25MW煤气余热电站130T煤气锅炉为例)4.3.锅炉主要参数:锅炉型号:G130-3.82/450-Q 型锅炉型式:中温中压、自然循环、纯高炉煤气锅炉、膜式壁单炉膛、平衡通风、金钢架悬吊结构、正四角切圆燃烧的全烧旋流式煤气燃烧器、露天布置,设炉顶小室。

余热锅炉施工方案

余热锅炉施工方案

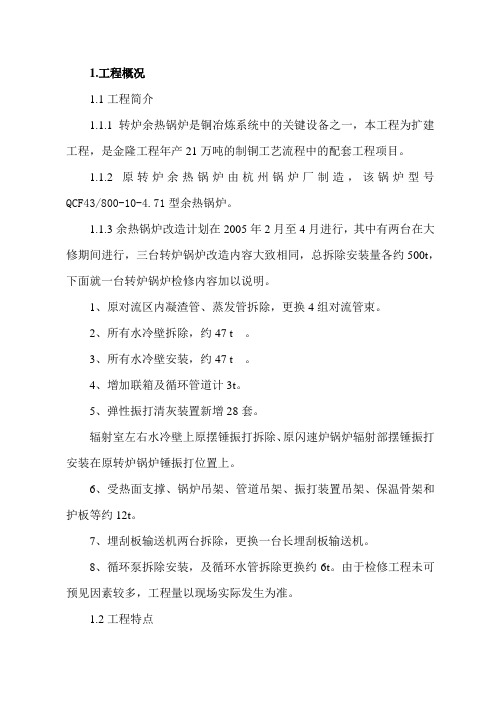

1.工程概况1.1工程简介1.1.1转炉余热锅炉是铜冶炼系统中的关键设备之一,本工程为扩建工程,是金隆工程年产21万吨的制铜工艺流程中的配套工程项目。

1.1.2原转炉余热锅炉由杭州锅炉厂制造,该锅炉型号QCF43/800-10-4.71型余热锅炉。

1.1.3余热锅炉改造计划在2005年2月至4月进行,其中有两台在大修期间进行,三台转炉锅炉改造内容大致相同,总拆除安装量各约500t,下面就一台转炉锅炉检修内容加以说明。

1、原对流区内凝渣管、蒸发管拆除,更换4组对流管束。

2、所有水冷壁拆除,约47 t 。

3、所有水冷壁安装,约47 t 。

4、增加联箱及循环管道计3t。

5、弹性振打清灰装置新增28套。

辐射室左右水冷壁上原摆锤振打拆除、原闪速炉锅炉辐射部摆锤振打安装在原转炉锅炉锤振打位置上。

6、受热面支撑、锅炉吊架、管道吊架、振打装置吊架、保温骨架和护板等约12t。

7、埋刮板输送机两台拆除,更换一台长埋刮板输送机。

8、循环泵拆除安装,及循环水管拆除更换约6t。

由于检修工程未可预见因素较多,工程量以现场实际发生为准。

1.2工程特点1.2.1安装资格。

锅炉安装是一项专业技术性较强的工作,本余热锅炉安装工程应由具有省级质量技术监督局颁发的《锅炉安装许可证》,且具有相应等级的单位承担。

1.2.2技术标准:本余热锅炉的安装按图纸要求施工外,还应遵循下列技术文件及标准。

《余热锅炉安装指导书》《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95《蒸汽锅炉安全技术监察规程》劳动部印发[1996]276号《工业金属管道工程施工及验收规范》GB/T50235-97《现场设备、工业管道焊接工程施工及验收规范》GB/T50236-981.2.3技术素质:锅炉安装施工人员应看懂每一张安装图纸,了解施工工艺及流程,弄清所有零部件相互之间的关系和如何衔接,所有特殊操作工种必须持证上岗,承担受压元件焊接的焊工,其施焊项目应与焊工合格证上的合格项目相对应。

锅炉安装施工工艺标准

锅炉安装施工工艺标准

锅炉安装施工工艺标准1)施工程序见图1.2.2:图1. 2. 2:锅炉安装施工程序2)安装要领(1)锅炉设备验收见图1.2.3:图1.2.3锅炉设备验收程序图(2)锅炉安装的监督检验整个锅炉的安装需要与南京市锅炉压力容器质量技术监督相关部门建立以下工作,见图1.2.4:南京市锅炉压力容器质量技术监督相关部门I图1.2.4锅炉安装的监督检验(3)基础验收①核对土建施工时预留的孔洞、沟槽及各类预埋铁件的位置、尺寸、数量是否符合设计图纸要求。

②锅炉及附属设备的基础尺寸,位置要符合设计图纸,允许偏差符合表1.2.7的规定:③混凝土基础外观质量不得有蜂窝,麻面,裂纹、孔洞、露筋等缺陷。

(4)锅炉本体安装锅炉本体安装的就位前,清理现场大型车辆的进出道路及现场的障碍物。

当锅炉运到基础上以后,进行初步调整,用四个起道机将锅炉顶起,安装垫铁进行找正,并达到以下要求:锅炉纵向中心线与基础纵轴中心线相吻合,锅炉支架纵向中心线与基础纵向中心基准线相吻合, 允许偏差±10mm。

锅炉就位过程中町能产生位移,再次进行校正,方法与允许偏差同上。

机组找正找平后,安装地脚螺栓,进行二次灌浆。

将基础上的杂物、尘土及油垢冲洗干净,保持基础面湿润,但表而麻面凹坑内不能有枳水。

灌浆不能间断,须一次完成。

灌浆时要随时捣实,灌浆敷设的模板与预埋垫板的距离为80〜100顾。

灌浆后注意养护。

3)水压试验(1)试验前的准备,见图1.2.5:图1.2.5试验前的准备(2)试验的环境温度要求A水压试验将在环境温度(室内)高于+5,C时进行。

B在低于+5°C进行水压试说时,必须有可靠的防冻措施。

(3)水压试验步骤和验收标准见图1.2.6:图1. 2. 6水压试验步骤和验收标准4)煮炉采用碱性溶液煮炉。

碱性溶液从上人孔处或安全阀座处,缓慢加入炉体内。

然后封闭人孔或安全阀。

升压煮炉:当压力升至0. 4Mpa时,连续煮炉1小时。

煮炉结束后,待锅炉蒸汽压力降至零,水温低于70°C时,方可将炉水放掉,待锅炉冷却后,打开人孔和手孔,彻底清除锅筒和集箱内部的沉积物,并用清水冲洗干净,检查锅炉和集箱内壁,无油垢,无锈斑为煮炉合格。

余热锅炉施工方案

1、总则1.1 目的为了指导山东淄博建龙化工有限公司8万吨/年产硫磺制酸余热回收安装工程的施工,加强施工过程中的质量管理和程序管理,规范施工人员的行为,最终达到工程质量,实现质量目标的目的。

1.2 适用范围本施工方案适用于山东淄博建龙化工有限公司8万吨/年产硫磺制酸余热锅炉安装工程的安装施工。

1.3 质量目标创建优质工程。

2、编制依据(1)《机械设备安装工程施工及验收通用规范》GB—50231—98 (2)《蒸汽锅炉安全技术监察规程》劳锅发<96>276号(3)《施工现场临时用电安全技术规范》JGJ46—88(4)《工业金属管道工程施工及验收规范》GB50235—97(5)上海海陆昆仑高科技工程有限公司提供的8万吨/年产硫磺制酸生产线余热锅炉安装施工图纸。

3、工程概况该余热锅炉安装项目,是在新建硫磺制酸焚硫工段安装余热回收锅炉壹台。

余热锅炉采用上海四方锅炉厂生产的QF30/1000—15—3.82/450型余热锅炉壹台。

QF30/1000—15—3.82/450型余热锅炉是应用热管传热技术,针对硫酸工业实际情况,为对S02气体降温,达到生产目的而专门研制的非标准设备,本锅炉结构主要有余热锅炉高、低温过热器,省煤器三大部分组成,分装整体供货。

4、施工组织4.1 施工现场组织机构本工程采用项目管理施工,安装处经理作为企业法人代表的代理人,对本工程项目进行全面负责,其施工由项目经理领导的项目管理机构,并在公司各职能部门进行监督、协调、服务的前提下,对本工程的进度质量、成本、安全、现场施工等项管理工作全面负责。

4.2 施工前准备工作(1)余热锅炉必须具备图纸、产品合格证书、安装使用说明书、技术监督部门的质量监检证书、技术资料应与实物相符。

(2)余热锅炉设备外观应完好无损,受压元件可见部位无变形,无损坏。

(3)余热锅炉配套附件和附属设备应齐全完好,并符合要求。

根据设备清单对所需设备用零部件进行清点验收。

余热锅炉钢结构安装施工方案

余热锅炉钢结构安装施工方案1. 项目背景余热锅炉是工业生产中利用燃烧废气中的余热发电或供热的重要设备。

其钢结构安装涉及到设备的支撑和固定,对于整个设备的安全运行至关重要。

2. 施工准备在进行余热锅炉钢结构安装前,需要进行以下准备工作: - 确定施工方案和安装计划; - 准备必要的施工工具和设备; - 检查钢结构零件的完整性和数量是否齐全; - 确保现场安全,并制定安全措施。

3. 安装步骤3.1 钢结构支撑安装•根据设计图纸,确定支撑位置和高度,在地基上进行支撑基础的浇筑;•安装支撑柱、横梁和连接件,确保支撑结构稳固可靠;•根据实际情况调整支撑位置,保证整体结构垂直水平。

3.2 钢结构固定安装•将余热锅炉主体设备吊装到支撑架上,并固定;•安装钢结构连接件,如螺栓、螺母等,确保连接牢固;•对整个钢结构进行水平、垂直校正,使之达到设计要求。

4. 安全注意事项在余热锅炉钢结构安装过程中,需要注意以下安全事项: - 操作人员必须佩戴安全帽、安全鞋等个人防护装备; - 严格按照作业规程操作,避免发生意外事故;- 定期检查施工现场以及安装设备,确保安全。

5. 质量控制为保证余热锅炉钢结构安装质量,需进行质量控制措施: - 安装前进行材料检查,确保零部件质量合格; - 施工人员需具备相关资质和经验,保证安装操作专业规范; - 完工后进行结构稳定性和安全性检验,确保设备安装符合要求。

6. 总结余热锅炉钢结构安装是一项涉及设备稳定性和安全性的重要工程,需要严格按照标准化操作流程进行施工。

合理的施工方案和安全措施是保障设备运行的关键,只有在严格按照规范要求进行安装的前提下,设备才能稳定、安全地运行。

以上内容为余热锅炉钢结构安装施工方案的基本要点,希望能对工程实施提供一定参考,并确保工程顺利完成。

余热锅炉安装方案

余热锅炉安装方案余热锅炉是一种能够利用工业过程中产生的烟气余热进行热能回收的设备,通过余热锅炉的安装和运行,可以将废气中的热能转化为蒸汽或热水,用于供应工业生产过程中的热能需求,从而实现能源的节约和环境的保护。

本文将介绍余热锅炉安装方案的具体内容。

1.设计选型首先,需要根据工业流程中产生的废气性质、温度、流量等参数,确定合适的余热锅炉型号和规格。

通常情况下,余热锅炉可分为烟管式、水管式和混合式等多种类型。

选择合适的锅炉类型和规格可以最大限度地提高余热的回收效率和热能利用效果。

2.锅炉安装位置选择余热锅炉一般安装在废气排放部位附近,以便直接利用废气中的热能。

同时,应选择空气流通良好的地方,以确保余热锅炉正常运行和散热。

此外,还需要考虑到余热锅炉与其他设备的配套布置和整体安全性。

3.安全防护措施余热锅炉采用高温高压工作,为了确保安全,需要进行必要的安全防护措施。

首先,要设置足够的通风设备和防火设施,防止烟气积聚和火灾事故。

其次,要对锅炉进行必要的泄压装置设置和安全保护系统的安装,确保在异常情况下能够及时排放过压和防止锅炉爆炸。

4.管道布置及隔热措施余热锅炉的管道布置需要考虑热能的传输效率和能源的节约。

在布置过程中,应根据热能传输距离、流量和温度等参数,选择适当的管道材料和规格,并合理安装支撑架和附件设备,以确保管道的正常运行和维护。

同时,还需要在管道上设置隔热层,减少热能的损失。

5.运行监控和节能措施在余热锅炉安装完成后,需要进行相应的运行监控和管理工作,包括温度、压力、流量等参数的监测和记录,锅炉的运行状态和效果的评估,以及热能回收效率的提升等。

此外,还可以结合工业生产的需求,采取节能措施,如余热再利用、余热回收系统的优化等,进一步提高能源利用效率和环境保护水平。

综上所述,余热锅炉的安装方案需要根据具体工业流程和参数确定锅炉型号和规格,选择合适的安装位置,进行必要的安全防护和管道布置,以及进行运行监控和节能措施。

余热锅炉安装方案

余热锅炉安装方案余热锅炉是一种能够利用工业生产过程中产生的热量余余热能够发挥最大效益的设备。

其安装方案需要充分考虑到工厂的生产流程、设备布局以及余热的产生和传输等因素。

下文将详细介绍余热锅炉安装方案。

一、方案背景和目标1.方案背景2.方案目标(1)最大程度回收余热,提高工厂的能源利用率。

(2)保证对工厂生产过程和现有设备的影响最小化。

(3)确保余热的传输和利用过程安全可靠。

二、方案内容1.工厂生产流程和余热产生分析首先,需要对工厂的生产流程进行分析,确定哪些环节产生了余热,以及余热的温度和流量等重要参数。

2.设备布局设计根据余热的产生点和利用点的距离,确定余热锅炉的安装位置。

同时,需要考虑设备的通风与排放问题,确保余热锅炉的运行和附近区域的安全。

3.余热传输管道设计余热传输管道的设计需要考虑余热的流量、温度、压力以及管道材料等因素。

采用合适的材料和绝缘措施,以确保余热的传输过程中能量损失最小化。

4.余热锅炉选择与安装根据工厂的需求和余热的特性,选择适合的余热锅炉,包括蒸汽余热锅炉和热水余热锅炉。

锅炉的安装需要遵循相应的标准和规范,确保安全可靠。

5.余热利用系统设计根据工厂的需要,设计余热利用系统,包括蒸汽动力发电、热水供暖或工业用热等。

系统的设计要考虑余热的利用效率和节能效果。

6.安全管控措施设计为了确保余热锅炉的运行安全,需要设计相应的安全管控措施,包括压力控制、温度控制、安全阀和燃料供应控制等。

7.建立监测与调控系统为了实现对余热锅炉的监测和调控,建议安装适当的传感器和自动控制设备,以监测和调节锅炉的温度、压力等参数,确保锅炉的稳定运行。

8.废热排放与环保治理对于余热锅炉产生的废热排放,需要进行相应的环保治理,减少对环境的影响。

三、方案实施步骤1.方案需求调研,包括工厂生产流程和余热特性分析。

2.设备布局设计,确定余热锅炉的安装位置。

3.设计余热传输管道和余热利用系统。

4.选择合适的余热锅炉,进行安装和调试。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 / 27 余热锅炉安装工程施工工艺标准 1 适用范围 本工艺标准适用于化工和石油化工等领域烟道式余热锅炉安装工程。 2 施工准备 2.1 技术准备 2.1.1 施工技术资料 2.1.1.1 设计资料(设备施工图、设计说明及技术规定等)。 2.1.2 施工标准规范 2.1.2.1 原劳动部《蒸汽锅炉安全技术监察规程》(劳部发[1996]276号) 2.1.2.2 国家质量监督检验检疫总局《锅炉压力容器压力管道焊工考试与管理规则》(国质检锅[2002]109号) 2.1.2.3 国家质量技术监督局颁发的《锅炉安装监督检验规则》(TSG G7001) 2.1.2.4《电力建设施工及验收技术规范“锅炉机组篇” 》(DL/T5047) 2.1.2.5《电力建设施工及验收技术规范“管道篇”》(DL5031) 2.1.2.6《火力发电厂焊接技术规程》(DL/T869-2004) 2.1.2.7《工业炉砌筑工程施工及验收规范》(GB50211) 2.1.2.8《电力建设施工及验收技术规范“电厂化学”》(DL/T5190.4) 2.1.2.9《施工现场临时用电安全技术规范》(JGJ46) 2.1.3 施工方案 2.1.3.1 管道工程施工方案 2.1.3.2 管道工程焊接工艺评定 2.2 作业人员 表2.2 主要作业人员 序号 工种 持证上岗要求 备注 1 管工 要有高级工 2 钳工 要有高级工 3 焊工 焊工合格证 要有高级工 4 起重工 特殊工种操作证 要有高级工 5 电工 特殊工种操作证 6 铆工 要有高级工 7 筑炉工 要有高级工

2.3 设备材料的验收、保管 2.3.1 设备、零部件验收 2.3.1.1 新制造的锅炉,必须在明显的部位有金属铭牌,铭牌上应标明下列有关项目: a.锅炉型号,b.制造厂名称,c.制造年月,d.制造厂锅炉产品编号,e.额定蒸发量(t/h)或额定功率(MW),f.额定蒸汽压力(MPa),g. 额定蒸汽温度(℃),再热蒸汽进、出口温度(℃)及进、出口压力(MPa),h.锅炉制造许可证级别和编号,i. 锅炉制造监检单位名称和监检标记。 2 / 27

对散件出厂的锅炉,还应在锅筒、过热器集箱、再热器集箱等主要受压部件的封头或端盖上打上钢印,注明该部件的制造厂名(或工厂代号),产品编号和工作压力。 2.3.1.2 锅炉各部分的零部件应分类堆放在平整的场地上。应按零部件明细表、装箱清单和图纸进行认真清点。 2.3.1.3 核对锅炉实物结构是否与锅炉的总图和零部件图相符;核对零部件(包括带样)的规格和数量是否一致;质量是否符合要求。 2.3.1.4 检查焊缝、筒壁、管孔、接管、受热面管、钢结构有无损伤、凹痕、毛刺、沟纹、咬边、锈蚀、重皮、严重变形等现象。 2.3.1.5 复查受压元件的材质和尺寸。对合金钢材质作光谱定性分析。 2.3.1.5对检查中发现的严重质量缺陷应作好记录,同时向建设单位及监检单位报告。 2.3.2 堆放与管理 2.3.2.1 炉管堆放应将每一排管堆放在一起,排与排之间不要弄串,炉排零件应按类别存放并作相应的标识。 2.3.2.2 锅炉零部件清点完后,应有专人认真地保管,以免丢失、拿串、锈蚀或损坏,在零部件堆放和保管中,应注意以下几个问题: ⑴ 锅筒、集箱的下面垫好,使之离开地面一定高度,开孔部位要保护好,以免管孔碰坏和锈蚀。 ⑵ 受热面管子、炉排零件堆放时下面用木方垫好,排与排之间用木方隔开并注意垫平,以防受压变形,同时管端要采取防护措施。 ⑶ 锅炉附件的易损、易丢失的零部件要入库保管,并拴好标记签,注明零部件的名称、图号、编号。 ⑷ 耐火砖及砌筑、保温材料最好入库保管,如露天保管要有防风、防雨、防雪措施,避免受潮。 2.4 主要施工机具 2.4.1 施工机械 坡口机、切割机、套丝机、电锤、弯管机、手电钻、试压泵、电焊机、射线探伤机、超声波检测装置、光谱分析仪等等。 2.4.2 施工工具 管钳、活动扳手、套筒扳手、千斤顶、剪子、锯弓、手锤、扁錾、大锤等。 2.4.3 起重吊装机具 链式手葫芦、索具、卸扣和轧头、钢钎撬棍、起重机、卷杨机等。 2.5 测量及计量器具 钢卷尺、盘尺、法兰角尺、钢板尺、水平尺、水平磁力线坠、量角规、划规、焊接检验尺、水准仪、经纬仪、压力表、测厚仪等,且在计量鉴定周期内。 2.6 作业条件 2.6.1开工审批及管理体系 锅炉安装前,应当按照《特种设备安全监察条例》和相关安全技术规范的规定,在向锅炉使用地的直辖市或者设区的市级质量技术监督部门书面告知后,向当地承担相应范围的监检机构申请监督检验,并附以下资料: 2.6.1.1 安装许可证副本; 3 / 27

下降管、上升管 安装 加药、排污管路安装及焊接 炉体严密性试验 炉墙砌筑及管道保温 平台扶梯安装完善 烘炉与煮炉 辅机安装 点火设备安装 本体水压试验 总体验收 1.严密性试验;2.安全阀调试;3.试运行及交工 蒸汽系统吹扫 设备材料 检验 施工平台搭设、钢架拼装、水冷壁组装 基础验收 钢架组装及吊装 炉体安装 过热器安装及焊接、下降管、上升管安装及焊接 受热面成片安装及焊接 锅筒、集箱安装 施工准备:1.办理告知书;2.图纸会审;3.施工方案编制;4.焊接工艺评定及制定焊接工艺指导书;5.施工人员资格审查;6.技术交底;7.施工机具及计量器具准备;8随机技术资料审查 锅筒内件安装

2.6.1.2 施工计划; 2.6.1.3 随锅炉出厂的有关图纸、技术资料; 2.6.1.4 施工单位施工人员的有关资格证件; 2.6.1.5 建设单位和施工单位双方签订的合同或合同意向书; 2.6.1.6 锅炉安装平面布置图及标明与有关建筑距离的图纸; 2.6.1.7 对于进口锅炉的安装,除提供上述资料外,还应提交由国家质检总局安全检察机构授权有资格的检验机构审查的进口锅炉安全性能监督检验报告。 2.6.2 现场安装应具备下列条件: 2.6.2.1 土建工程已检验合格,满足安装要求,并已办理交接手续。 2.6.2.2 拟定合理的施工进度计划。 2.6.2.3 应组织安排具有锅炉安装工作经验的技术人员及技术工人来承担锅炉安装工作,且相关人员的资格应符合有关规定,满足施工需要。 2.6.2.4 锅炉安装前应对计量器具进行检查确认。所有计量检测器具应在有效检定周期内。 2.6.2.5 锅炉安装前应组织锅炉施工的各专业人员进行技术交底,技术交底内容包括:施工方案的内容,各部位的安装工艺,指明安装项目的关键工序和一般工序,执行标准,达到的质量等级等。 2.6.2.6 施工机具、劳动力、材料已准备就绪。 3施工工艺 3.1 工艺流程

3.2 工艺操作过程 3.2.1基础验收 3.2.1.1 基础验收内容包括:基础纵、横轴线,基础中心线、标高,表面外观尺寸,柱子间距、柱子相应对角线。 3.2.1.2 基础验收方法 3.2.1.2.1 确定锅炉基础纵向中心线并进行复测,如发现锅炉基础纵向中心线超过允许误差时应进行调整,然后才能进行放线工作。 3.2.1.2.2 放出基础纵向中心线,在炉前放出与纵向中心线相垂直的横向基准线,然后放出锅炉平面4 / 27

安装位置。 3.2.1.2.3 用水平仪找出基础标高,确定锅炉安装标高,对超出标高的混凝土应凿去。 3.2.1.3 基础验收技术要求 3.2.1.3.1 混凝土表面不应有蜂窝、麻点、裂纹等缺陷,并清除基础表面、地脚螺栓、预留孔的杂物。 3.2.1.3.2 基础表面与柱脚底板的二次灌浆间隙不得小于50mm,基础表面应全部打出麻面,放置垫铁处应凿平。 3.2.1.3.3 控制基础各不同平面的标高,预留地脚螺栓孔的位置应能满足安装需要,炉墙不能超出基础的界限。 3.2.1.4 基础验收合格标准 锅炉基础应符合《工业锅炉安装工程施工及验收规范》(GB50273-98)第2.0.1条款的规定或《混凝土结构工程施工及验收规范》GB50204-92规定,定位轴线应与厂房建筑标准点准确无误,基础放线允许误差应符合相关规范的规定。基础验收合格后,对各处基准线应加以保护。 3.2.2 锅炉钢架及有关金属结构的安装 3.2.2.1 钢架构件的检查和校正 3.2.2.1.1 钢架构件的检查内容包括:立柱,横梁,连接梁。 3.2.2.1.2 钢架构件的检查和校正方法 ⑴ 安装前按出厂清单清查数量,并根据图纸检查几何尺寸。经检查钢架结构的变形量超出规范的允许值时,应进行校正,使之达到规范规定。 ⑵ 钢架构件的检查和校正应在现场搭设的钢平台上进行,要边检查边校正。 ⑶ 锅炉钢架及有关金属结构校正方法:有冷态校正、热态校正和覆盖电焊层三种方法。变形量较小、刚性较小的钢架构件,采用冷态校正法,可在钢平台上用大锤敲打,较大的构件可焊制型钢框架采用千斤顶校直;对于变形量较大、刚性较大的钢架构件,采用热校正法,即在钢构件进行局部加热;覆盖电焊法只适用于不重要钢构件上的局部变形的校正。 3.2.2.1.3技术要求 ⑴ 冷态校正后不得有凹凸、裂纹等损伤,环境温度低于零下20℃时,不得锤击,以防脆裂; ⑵ 加热校正时的加热温度,对碳钢一般不宜超过1000℃,对合金钢一般应控制在钢材临界温度AC1以下。 ⑶ 加热方法采用乙炔火焰加热,加热长度控制在0.5m左右,如变形部位较长,可分段校正。 ⑷ 用测温笔检测加热温度。 3.2.2.1.4 合格标准 锅炉钢结构架单根件的合格标准应符合《工业锅炉安装工程施工及验收规范》(GB50273-98)第3.0.1条款和《电力建设施工及验收技术规范(锅炉机组篇)》附录A的规定。 3.2.2.2 混凝土基础的处理 在钢架安装之前需对基础进行处理。先将基础表面清理干净,按划好的基础线找出钢架立柱的位置,用扁铲凿平。另将预留的螺栓孔清理干净。根据图纸标出的标高和划线时所测得的各立柱实际标高记录值,再凿平或垫高。垫铁每组不得超过三块。垫铁的承压面积须按钢架立柱的设计荷重计算确定。其单位面积承压荷重不得超过基础设计混凝土耐压强度等级的60%。若基础为预埋板,应在清扫干净后测好标高确定垫铁高度。
