简述锤击沉管灌注桩的施工工艺
锤击沉入桩施工标准工艺

锤击沉入桩施工标准工艺2.1.1 工艺概述锤击沉桩是通过桩锤撞击桩头将桩打入地下土层中,使上部结构的荷载穿过软弱土层传递到更坚硬的土层或基岩上的沉桩方法。
本工艺一般适用于松散、中密砂土、软塑和可塑的粘性土。
锤击沉桩主要适用桩的类型有钢筋混凝土桩、预应力混凝土管桩、钢管桩、木桩。
本工艺不包括海上大型打桩船施工。
2.1.2 作业内容本工艺主要作业内容有:施工准备,打桩机安装,桩位放线,打桩机就位,吊桩、插桩、沉桩,接桩,送桩、截桩。
2.1.3 质量标准及检验方法《铁路桥涵工程施工质量验收标准》TB10415-2003《铁路混凝土工程施工质量验收标准》TB10424 -2010《高速铁路桥涵工程施工质量验收标准》TB10753 —2010《铁路工程基桩检测技术规程》(TB10218 -2008)2.1.4 工艺流程图图2.2.4-1 锤击沉桩施工工艺流程图2.1.5 工艺步骤及质量控制一、施工准备1. 施工场地(1)清除妨碍施工的地上和地下的障碍物。
在桩位以外4~6m 范围内的整个区域或桩机进出场地及移动路线上,应作适当平整压实,并做适当坡度,保证场地具有良好的排水。
(2)桩机进场后,按施工顺序铺设道路,选定位置架设桩机和设备,接通水电源,进行试机,并移机至桩位,使桩架平稳垂直。
(3)打桩场地附近的建筑物或构筑物,如有震动要求或影响安全时,打桩前应会同有关产权单位或个人采取措施予以处理。
(4)根据测量设置定位点,定位点应设置在不受打桩影响的地点,打桩地区附近需设置不少于2 个的水准点,在施工过程中可据此检查桩位的偏差以及桩的入土深度。
打桩施工前,应在桩架或桩侧面设置标尺,以观测、控制桩的入土深度。
2. 技术准备(1)应取得工程地质资料、桩基施工相关图纸。
(2)桩基的轴线和高程均应测设完毕,并经过检查,办理复核手续。
(3)正式沉桩前应作数量不少于2 根桩的打桩工艺试验,用以了解桩的贯入度、持力层强度、桩的承载力,以及施工过程中遇到的各种问题和反常情况等。
沉管灌注桩

转帖]沉管灌注桩施工工艺标准(一)施工准备1.材料(1)水泥:425#及其以上的硅酸盐水泥、普硅、矿渣、火山水泥。
水泥进场时应有出厂合格证明书。
施工单位应根据进场水泥品种、批号进行抽样检验,合格后才能使用。
水泥如存放时间超过三个月,应重新检验确认符合要求后才能使用。
(2)中粗砂:采用级配良好、质地坚硬、颗粒洁净的河砂或海砂,其含泥量不大于3%。
(3)石子:采用坚硬的碎石或卵石,最大粒径不宜大于40mm,且不宜大于钢筋最小净距的1/3,其针片状颗粒不超过25%,含泥量不大于2%。
(4)钢筋:钢筋进场时应有出厂质量合格证明书,应检查其品种规格是否符合要求及有无损伤、锈蚀、油污,并应按规定抽样,进行抗压、抗弯、焊接试验,经试验合格后方能使用(进口钢筋要进行化学成份检验和焊接试验,符合有关规定后方可用于工程)。
钢筋笼的直径除应符合设计要求外,还应比套管内径小60-80mm。
(5)桩尖:一般采用钢筋砼桩尖,也可用钢桩尖。
钢筋砼的桩尖强度等级不低于C30。
其配筋构造和数量必须符合设计或施工规范的要求。
2.作业条件(1)施工前应作场地查勘工作,如有架空电线、地下电线、给排水管道等设施,妨碍施工或对安全操作有影响的,应先作清除、移位或妥善处理后方能开工。
(2)施工前应做好场地平整工作,对不利于施工机械运行的松散场地,必须采取有效的措施进行处理。
雨季施工时,要采取有效的排水措施。
(3)应具备施工区域内的工程地质资料、经会审确定的施工图纸、施工组织设计(或方案)、各种原材料及预制桩尖等的出厂合格证及其抽检试验报告、砼配合比设计报告及其有关资料。
(4)桩桩机性能必须满足成桩的设计要求。
(5)按设计图纸要求的位置埋设好桩尖,埋设桩尖前,要根据其定位位置进行钎探,其探测深度一般为2-4m,并将探明在桩尖处的旧基础、石块、废铁等障碍物清除。
(6)桩尖埋设经复核后方能进行打桩,桩尖允许偏差值:单桩为10mm,群桩为20mm。
锤击沉管灌注桩施工方案

1、工程概况拟建博士楼北栋位于湖南城市学院校内土木实验中心北侧,为五层砖混结构,占地面积11.5×61.5㎡。
基础由325根φ360mm锤击沉管灌注桩(带400mm 预制桩头)组成。
每根桩桩长12m左右,桩端持力层为残积粘土,单桩承载力设计值为250KN。
2、施工准备2.1对施工临时进场道路进行夯实、整平并加铺300mm厚狗头石。
2.2疏通施工现场排水系统。
2.3联系好施工队伍及施工机具的进场工作。
2.4作好钢材、水泥、砂石等材料的采购工作,对砼及时作好试配工作。
水泥要求新鲜无结块,粗骨料粒径不大于30㎜,砼坍落度控制5~7㎝。

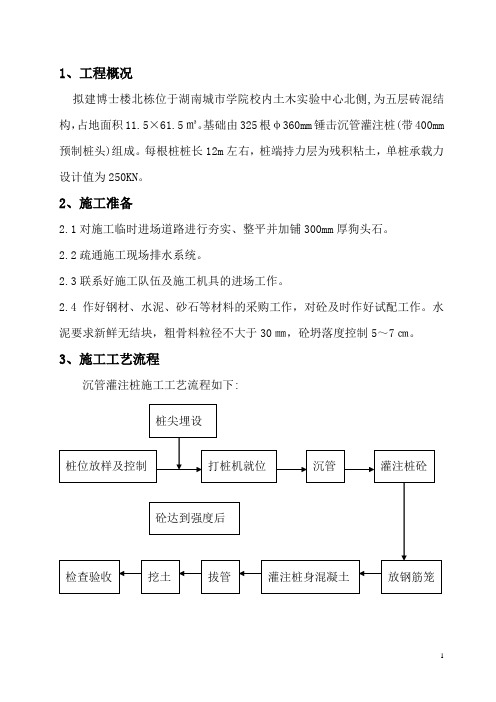

3、施工工艺流程沉管灌注桩施工工艺流程如下:4主要施工方法4.1桩位放样及控制由专业测量员根据业主提供的定位及标高基准点用水准仪和经纬仪进行测控。
在博士楼四周受打桩作业影响范围之外设置4个水准点桩及8个轴线控制点桩,平面控制桩的精度应符合二级导线的精度要求,高程控制桩的精度应符合三等水准的要求;根据轴线控制桩对桩轴线进行放线,然后再定出桩位。
单排桩位轴线偏移不少于10㎜。
对施工现场的轴线控制点和水准点应经常检查和复测。
4.2桩尖制作及埋设钢筋砼预制桩尖的制作应按设计图纸的要求或有关规范要求进行,桩尖埋设时,须先将预制桩尖埋于桩端处,在沉管垂直套入桩尖之前,应先在桩尖与桩管接触面处设置稻草绳等材料,以防地下水进入桩管。
4.3打桩机就位采用2台移动走管式电动打桩机。
每台桩机由桩架、重锤和套管组成。
按打桩路线和顺序将桩机就位,就位后用线锤检查桩管在两个相互垂直方向的垂直度。
4.4沉管4.4.1观察桩管无偏移后,先低锤轻击,然后正式施打,施工时采用退打和跳打法进行,中间空出的桩应待邻桩砼达到设计强度等级的50%后方可施工。
4.4.2在沉管过程中,如有可能有水或泥进入桩管时,应先在管内灌入高1.5m 左右的砼,方可开始沉管。
4.4.3停锤原则以控制桩端设计标高为主,贯入度可作参考。
锤击管桩施工工艺[详细]
![锤击管桩施工工艺[详细]](https://img.taocdn.com/s3/m/9d2c5c9c915f804d2a16c1a7.png)

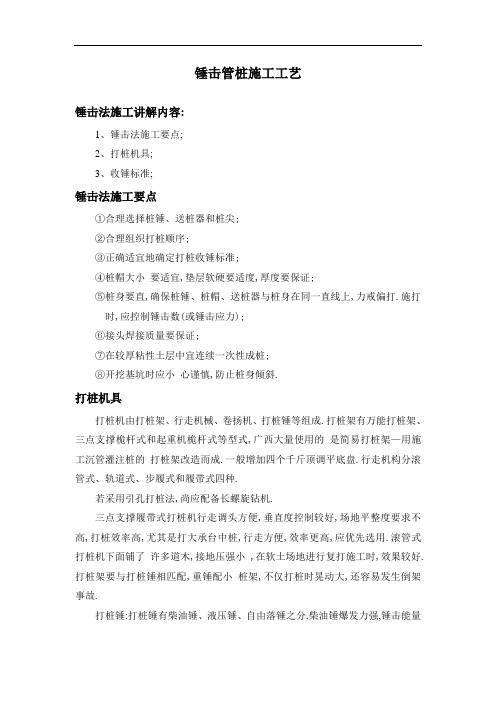

锤击管桩施工工艺锤击法施工讲解内容:1、锤击法施工要点;2、打桩机具;3、收锤标准;锤击法施工要点①合理选择桩锤、送桩器和桩尖;②合理组织打桩顺序;③正确适宜地确定打桩收锤标准;④桩帽大小要适宜,垫层软硬要适度,厚度要保证;⑤桩身要直,确保桩锤、桩帽、送桩器与桩身在同一直线上,力戒偏打.施打时,应控制锤击数(或锤击应力);⑥接头焊接质量要保证;⑦在较厚粘性土层中宜连续一次性成桩;⑧开挖基坑时应小心谨慎,防止桩身倾斜.打桩机具打桩机由打桩架、行走机械、卷扬机、打桩锤等组成.打桩架有万能打桩架、三点支撑桅杆式和起重机桅杆式等型式,广西大量使用的是简易打桩架—用施工沉管灌注桩的打桩架改造而成.一般增加四个千斤顶调平底盘.行走机构分滚管式、轨道式、步履式和履带式四种.若采用引孔打桩法,尚应配备长螺旋钻机.三点支撑履带式打桩机行走调头方便,垂直度控制较好,场地平整度要求不高,打桩效率高,尤其是打大承台中桩,行走方便,效率更高,应优先选用.滚管式打桩机下面铺了许多道木,接地压强小 ,在软土场地进行复打施工时,效果较好.打桩架要与打桩锤相匹配,重锤配小桩架,不仅打桩时晃动大,还容易发生倒架事故.打桩锤:打桩锤有柴油锤、液压锤、自由落锤之分.柴油锤爆发力强,锤击能量大,工效高,锤击作用时间长,打桩应力峰值不高,落距可随桩阻力的大小自动调整,人为参杂因素少,因此,较适宜施打管桩,但打桩会引起油烟、噪声、振动等污染,故在城市内受到限制使用,但在市郊、新开发区等地方柴油锤普遍使用.液压打桩锤没有油烟污染,打桩噪声比柴油锤小得多,锤击能力大,落距可自由调整,最小可以调至20厘米,对软土地区开锤很有利.柴油锤分导杆式和筒式两种.筒式柴油锤油门一般可分4档:1档能量最小,冲击体跳高1.6~1.8米;4档能量最大,冲击体跳高可达3.6米.“重锤低击”指的是在相同锤击能量的条件下应优先选用冲击体大一些的锤.这样落距可低,桩身桩头也不易破损.如选用D50锤开3~4档油门进行作业,不如选用D62锤开2档油门进行作业更合理.桩帽和垫层:桩帽和垫层乍看起来是小事,但它关系着打桩的质量.桩帽要经得起重锤击打桩帽下部套桩头用的套筒应做圆筒型,不应做方筒型.圆筒深度太浅,套入的管桩容易“掀帽、脱轨”:圆筒太深,一旦桩身或桩帽略有倾斜,筒体下沿口的钢板就会磕伤桩头上的混凝土.套筒内壁和管桩外壁的间隙过小,桩身一有倾斜就容易挤坏桩身;间隙过大,容易出现偏心锤击.收锤标准收锤标准是指打桩达到设计要求时终止锤击的施工控制原则和条件,有些打桩规范叫停锤标准.当一根管桩被施打到设计要求并达到收锤标准后即可收锤,终止施打.除设计明确规定以桩端标高控制的摩擦型基桩应保证设计桩长外,其他凡指定桩端持力层的基桩应按设计、监理、施工等单位共同确认的收锤标准收锤.收锤标准应通过静载试验桩或试打桩,结合邻近工程或相近桩基条件的打桩经验确定.最后贯入度一般不宜小于20-30米米/10击.最后贯入度宜连续测量三次,当每一阵贯入度逐次递减并达到收锤标准时就可收锤.当持力层为较薄的强风化岩层且下卧层为中、微风化岩层时,最后贯入度可适当减少,但不宜小于15米米/10击,此时宜量测一阵锤的贯入度,若达到收锤标准即可收锤.管桩穿透岩土层的能力1、打桩锤击力属冲机动力,预应力管桩较耐打,在强力冲击下具有较强的穿透能力,大量工程实践表明,使用D50以上重型柴油锤可使其穿透5~6米厚的密实砂层或河卵石层,桩尖进入N≥50的强风化岩层1~2米或密实卵石层1~2米.管桩基础设计应根据承载能力和变形控制的要求进行下列计算或验算:(1)进行桩基的竖向(抗压或抗拔)承载力计算和水平承载力计算;(2)桩身强度验算;(3)计算承台内力并验算其承载力,确定承台高度和配筋;(4)当桩端平面以下存在软弱下卧层时,应做下卧层承载力验算;(5)对于桩中心距小于或等于4倍桩径的裙桩基础,可视做一假想实体深基础进行基础下地基承载力验算和沉降计算;(6)当建筑物对桩基的沉降或水平位移要求严格时,尚应作沉降或水平变为验算;(7)当使用条件要求限制混凝土裂缝时,尚应作抗裂或裂缝宽度验算.当然,首先要计算上部结构传至承台地面上的荷载效应,包括竖向力、水平力和弯矩等.关于管桩竖向抗压承载力特征值管桩基础设计计算内容,单桩竖向抗压承载力特征值的确定是管桩设计的最重要内容之一,单桩竖向抗压承载力特征值的确定的主要方法有两种:(1)通过实验桩确定单桩承载力;(2)通过半径验公式计算确定单桩承载力;通过实验桩确定单桩承载力;当管桩桩基设计等级为甲级且地质条件较复杂时,或当地使用管桩的历史较短、设计经验不足时,单桩竖向抗压承载力特征值应在设计阶段通过打静载试验桩确定.选择静载试验桩的位置应考虑工程地质条件的代表性和基础部位的重要性,静载试验桩数不得少于3根.有条件的工地,打试验桩时宜用高应变动测法配合测试.桩的竖向静载荷试验方法应按有关《建筑地基基础检测规范》标准执行.静载试验一般可得到单桩的极限抗压承载力,再除以安全系数后就可得到单桩竖向抗压承载力特征值.通过半经验公式计算确定单桩承载力;当根据地基土的物理指标与承载力参数等经验关系确定单桩竖向抗压承载力特征值Ra 时,几乎全部的国家、行业地基规范、各地方管桩规程,均按下列公式计算:Ra=Up∑qsia li +qpa Ap公式中:Up——管桩桩身外周长;qsia——管桩第i层土(岩)的侧摩阻力特征值li——管桩穿越第i层土(岩)的厚度qpa——管桩的端阻力特征值;Ap——桩尖水平投影面积;当为开口型桩尖时,仍按封口型桩尖的水平投影面积计算其实,前一项时各层土的桩周摩擦力总和,后一项是总的桩端支承力.qsia 和qpa的经验值,各规范规程都列有一个参考范围可供设计者参考选用,一般来说,锤击桩选用中高值,静压桩采用中低值.选择筒式柴油打桩锤参考表附管桩锤击施工图片。
沉管灌注桩(静压振动及锤击)施工工艺

沉管灌注桩(静压振动及锤击)施工工艺
1、施工流程
场地处理---放线定桩位---埋设预制桩尖---桩机就位---沉管---放置钢筋笼---灌注砼---拔管---桩机移位
2、施工工艺
A、场地处理:平整场地,地面坡度及地耐力满足施工要求,清除现场杂物以利于桩机移位。
B、放线定桩位
C、埋设预制桩尖:如图所示
D、沉管:沉管方式分为锤击与振动两种。
打桩过程中经常检查桩管的垂直度,发现偏移及时纠正,桩管打至设计要求和最后贯入度。
E、桩机就位:根据桩尖埋设位置,桩机连同桩管移近桩尖位置上,让桩管套正,用废麻袋衬垫桩与桩管的位置上,压着桩尖一同沉入土中,以桩位准确。
F、放置钢筋笼:把桩帽拿起,将钢筋笼放入桩管内,用钢丝绳系着钢筋笼的笼身,使其在拨管时确保钢筋笼在设计的高度处。
G、灌注砼、拔管:钢筋笼放妥后,再经桩管内灌注砼,每次灌入砼量必须满足管内的储存量(桩管内至少应保持约2米高的砼储存量)来产生足够的压力,以保持桩体砼有足够的密实度。
拨管速度应保持均匀,第一次拨管高度应控制在能容纳第二所需灌入的砼量为限,不宜拨得过高,拨管时倒打。
H、桩机移位:当完成一根桩后,采用向后行走进行桩机移位,以免桩机压过刚刚灌注好的桩体。
第1 页。
沉管灌注桩工艺流程

沉管灌注桩工艺流程
《沉管灌注桩工艺流程》
沉管灌注桩是一种常见的地基处理工程,常用于土壤较松的地区,以增加地基的承载力和稳定性。
下面是沉管灌注桩的工艺流程:
1. 确定工程位置:首先需要确定工程的具体位置和桩的布置方式,包括桩的间距和深度等参数。
2. 准备工地:清理工地,去除杂物,确保施工现场安全。
3. 钻孔:用钻孔机在桩位点挖孔,孔的直径和深度根据设计要求进行。
4. 吹底清孔:在完成钻孔后,使用吹底清孔技术清理孔底的松散土壤,以确保孔底的承载力。
5. 安装沉管:在清孔后,将沉管缓慢地下沉到设计深度,同时排出沉管内部的空气和杂物。
6. 灌注混凝土:在沉管下沉到设计深度后,开始向沉管内灌入混凝土,同时使用搅拌机或振捣机对混凝土进行振捣,以确保混凝土的均匀性和密实性。
7. 拔管:当混凝土达到设计高度后,拔出沉管,并在顶部修整成所需的形状。
8. 养护:在灌注完成后,需要对桩身进行养护,以保证混凝土的强度和耐久性。
以上就是沉管灌注桩的工艺流程,通过严格的施工操作和工艺控制,可以确保沉管灌注桩的质量和安全性。
锤击沉入桩施工工艺标准
锤击沉入桩施工工艺标准1. 工艺概述锤击沉桩是通过桩锤撞击桩头将桩打入地下土层中,使上部结构的荷载穿过软弱土层传递到更坚硬的土层或基岩上的沉桩方法。
本工艺一般适用于松散、中密砂土、软塑和可塑的粘性土。
锤击沉桩主要适用桩的类型有钢筋混凝土桩、预应力混凝土管桩、钢管桩、木桩。
2. 适用范围施工区域的土层宜以淤泥质粘土、粘土、粉土和N<30的土层为主,对于以N>30的土层或碎石土为主的土层,则会给沉桩带来一定的困难。
对于所选用的桩,有钢筋混凝土预制桩、钢管桩及钢筋混凝土预应力管桩等,宜根据土层的好坏、不同的桩尖持力层及单桩承载力要求分别选用。
3. 作业内容本工艺主要作业内容有:施工准备,打桩机安装,桩位放线,打桩机就位,吊桩、插桩、沉桩,接桩,送桩、截桩。
4. 质量标准及检验方法《建筑地基工程施工质量验收标准》GB50202-2018《建筑桩基技术规范》JGJ94-2008《建筑基桩检测技术规范》JGJ106-2014《预应力混凝土管桩技术规程》DB29-110-2010《铁路桥涵工程施工质量验收标准》TB10415-2018《铁路混凝土施工质量验收标准》TB10424-2018《高速铁路桥涵施工质量验收标准》TB10752-2018《铁路工程基桩检测技术规程》TB10218-20195. 工艺流程图图 5-1 锤击沉入桩工艺流程图6.工艺步骤及质量控制6.1 施工准备6.1.1 施工场地1)清除妨碍施工的地上和地下的障碍物。
在桩位以外 4~6m 范围内的整个区域或桩机进出场地及移动路线上,应作适当平整压实,并做适当坡度,保证场地具有良好的排水。
2)桩机进场后,按施工顺序铺设道路,选定位置架设桩机和设备,接通水电源,进行试机,并移机至桩位,使桩架平稳垂直。
3)打桩场地附近的建筑物或构筑物,如有震动要求或影响安全时,打桩前应会同有关产权单位或个人采取措施予以处理。
4)根据测量设置定位点,定位点应设置在不受打桩影响的地点,打桩地区附近需设置不少于2个的水准点,在施工过程中可据此检查桩位的偏差以及桩的入土深度。
沉管灌注桩施工方法讲解
沉管灌注桩施⼯⽅法讲解沉管灌注桩,⼜称套管成孔灌注桩,是⽬前采⽤⼴泛的⼀种灌注桩。
依据使⽤桩锤和成桩⼯艺不同,分为锤击沉管灌注桩、振动(冲击)沉管灌注桩、静压沉管灌注桩和沉管夯扩灌注桩等。
这类灌注桩是将带有桩尖的钢管沉⼊⼟中,造成桩孔,然后放⼊钢筋笼、浇筑混凝⼟,最后拔出钢管,形成所需的灌注桩。
预制桩靴活瓣式桩尖沉管灌注桩主要施⼯过程钢筋混凝⼟预制桩靴:预埋桩尖→桩机就位→对准桩位,校正垂直度→沉⼊套管→检查孔深,直⾄符合设计要求深度→放⼊钢筋⾻架→浇注混凝⼟→拔管。
活瓣式桩尖:安放桩机→桩靴活瓣闭合→对准桩位,校正垂直度→沉⼊套管→检查孔深,直⾄复合设计要求深度→⼊钢筋⾻架→桩靴活瓣打开,浇筑混凝⼟→拔管。
(1)锤击沉管灌注桩⽤落锤或蒸汽锤,将带活瓣的桩尖或钢筋混凝⼟预制桩靴的钢管打⼊⼟中,然后边浇筑混凝⼟边拔桩管成锤击沉管灌注桩流程⽰意图(a)就位;(b)沉⼊套管;(c)开始浇筑混凝⼟;(d)边拔管、边锤击、边继续浇筑混凝⼟;(e)下钢筋笼,继续浇筑混凝⼟;(f)成桩施⼯⽅法分为单打法、复打法和反插法。
单打法,即⼀次拔管法。
拔管时,先振动5~10s,再开始拔桩管,拔管时应边振边拔,每提升0.5~1.0m,振5~10s,再拔管0.5m,再振5~10s,如此反复进⾏直⾄地⾯。
复打法,即在同⼀桩孔内进⾏两次单打,或根据需要进⾏局部复打。
反插法,先振动再拔管,每提升0.5~1.0m,向下反插0.3~0.5m(且不宜⼤于活瓣桩尖长度的2/3),此⽅法在淤泥中可消除缩颈,但在坚硬⼟层中易损坏桩尖,不宜采⽤。
单打法可⽤于含⽔量较⼩的⼟层,且宜采⽤预制桩尖;反插法及复打法可⽤于饱和⼟层。
锤击沉管灌注桩的⼀般规定:①锤击沉管灌注桩施⼯应根据⼟质情况和荷载要求,分别选⽤单打法、复打法或反插法。
②沉管⾄设计标⾼后,应⽴即检查和处理桩管内的进泥、进⽔和吞桩尖等情况,并⽴即灌注混凝⼟;③当桩⾝配置局部长度钢筋笼时,第⼀次灌注混凝⼟应先灌⾄笼底标⾼,然后放置钢筋笼,再灌⾄桩顶标⾼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
简述锤击沉管灌注桩的施工工艺
简述锤击沉管灌注桩的施工工艺
锤击沉管灌注桩是一种常用的地基处理方法,它通过锤击的方式将管材沉入地下,然后在管材内注入混凝土来形成桩体。
这种施工工艺在城市建设、桥梁工程以及近海工程等领域得到了广泛应用。
下面将简述其施工工艺。
一、前期准备工作1.理清施工思路和施工顺序:根据设计要求和勘察信息,确定施工顺序和施工方法,合理安排施工工序。
2.组织施工人员:确定施工队伍的人员组成和职责,明确
各岗位的职责,确保所有人员的安全和工作顺利进行。
二、机械设备准备1.锤具选择:根据设计要求和施工条件,选择合适的沉管锤进行施工。
常见的沉管锤有电动锤、液压锤和振动锤等。
2.振动锤调试:如果选择振动锤进行施工,需要
提前对振动锤进行调试,确保其正常工作。
调试包括振动频率、振幅的调整等。
三、施工现场准备1.施工区域划定:根据设计要求和现场情况,确定施工区域,并进行标示。
2.设施建设:根据施工需求,搭建临时设施,包括临时办公室、基坑支护、设备存放区等。
四、施工工艺1.预制沉管:根据设计要求,制作沉管。
沉管的材质通常为钢材或混凝土,根据不同材料进行预制。
2.基坑开挖:根据设计要求和勘察数据,开挖合适的基坑。
开挖深度应符合设计要求,且基坑的底部应平整。
3.基坑处理:对开挖好的基坑进行处理,包括基面处理、
排水系统安装等。
4.沉管安装:将预制好的沉管依次安装到基坑中,并通过
锤击的方式逐渐沉入地下,直到沉管达到设计要求的深度。
5.钢筋制作与布置:在沉管内部设置钢筋骨架,根据设计
要求进行钢筋制作和布置,同时保证钢筋的工艺要求和数量准确。
6.混凝土灌注:在沉管内逐层进行混凝土灌注,确保混凝
土质量和密实度达到要求。
7.桩顶处理:在混凝土达到一定高度后,根据设计要求进
行桩顶处理,常见的处理方法有砼帽浇筑、钢板焊接等。
8.成桩后处理:在完成混凝土灌注后,及时对桩身进行加固、防水处理等。
9.施工记录:在施工过程中,及时进行施工记录,包括沉
管沉入深度、混凝土灌注情况、桩顶处理等,确保施工质量可追溯。
通过以上工艺的施工,可以保证锤击沉管灌注桩的施工质量和工期的控制。
在施工过程中要严格按照设计要求和规范进行操作,保证施工的安全和质量。
同时,施工过程中需特别注意现场安全和环境保护工作,确保施工的可持续发展。
