安置楼及廉租房2014年8月17日施工进度表
工程建设项目第六次监理例会2014年8月份1日

xx市xx区xx工程建设项目第六次监理例会会议纪要xx建科工程项目管理有限公司xx工程项目监理部2014年8月1日时间:2014年8月1日下午:15:00地点:xx市xx区xx项目工程滨湖路现场办公室会议参加单位:建设单位:xx俊华置业有限责任公司监理公司:xx建科工程项目管理有限公司施工单位:xx建工集团第六建筑工程有限责任公司土石方单位:xx荣方建设有限公司主持人:xx会议内容如下:施工单位:一、各单位的相关人员介绍附签到表。
二、施工单位工程进度汇报及工作安排情况1、上周2#楼(六层)砼浇筑完成,预计在下星期争取完成8层砼浇筑工作,3#楼(5层)完成砼浇筑工作,争取在下星期完成(6层)砼浇筑工作、裙房(五层)完成砼浇筑工作。
2、2#、3#楼基础验收及地下室(二)基础基槽安排在2014年8月5日一起验收。
3、2#、3#楼施工电梯准备安装工作,准备在2014年8月10日之前完成。
4、4#、5#、6#、7#楼分别为两个版块,6#、7#为第一版块先施工,4#、5#楼为第二版块人工挖孔桩及机械成孔同时施工。
5、针对4#、5#、6#、7#楼现场道路运输问题,需甲方尽快解决。
6、6#、7#楼根据现场实际情况,现场的溶洞比较多,工作难度大,我方针对这内式的问题,尽快拿出最中的解决方案上报甲方、监理。
7、2#、3#楼二次结构砖砌体压顶问题建施和结施不符,请甲方、设计尽快明确。
土石方单位:1、我方由于土方方爆破的原因,可能会影响边坡、及土建单位的砼浇筑情况,我方针对这个问题,下来会与土建单位相互沟通,由于各种原因的影响,我方的土石方开挖工作可能会延长2014年8月20以后完成。
监理单位:1、资料问题,请你单位根据施工实际情况、所报的隐蔽工程验收资料必须与现场相符。
2、请你单位根据工程的进度情况,分部分项关键工序报验、及计量资料的整理等必须与现场同步。
3、由于你单位主体二次结构已开始砌筑,至今为止,现场未见做相关的拉拔试验及有关的资料。
宁夏自治区粮食局办公室关于2014年“粮安工程”建设项目实施进度

宁夏自治区粮食局办公室关于2014年“粮安工程”建设项目实施进度情况的通报【法规类别】粮食管理【发布部门】宁夏回族自治区粮食局【发布日期】2014.08.04【实施日期】2014.08.04【时效性】现行有效【效力级别】XP10宁夏自治区粮食局办公室关于2014年“粮安工程”建设项目实施进度情况的通报有关市、县(区)粮食局,直属各单位最近,自治区粮食局对2014年“粮安工程” 33个建设项目进行了督查,各单位对项目建设重视程度较高,整体上进展顺利。
但个别项目,如烘干设施建设、爱粮节粮教育基地建设、粮食应急体系建设及吴忠市、固原市粮食应急保障中心等项目进展缓慢,平罗国家粮食储备库信息系统功能提升项目进度滞后。
有关单位要进一步明确责任,采取有针对性的措施,强化推进力度,加快落实步伐,争取按计划完成项目建设任务。
附表:自治区粮食局2014年“粮安工程”建设项目实施进度表宁夏自治区粮食局办公室2014年8月4日附件自治区粮食局2014年“粮安工程”建设项目实施进度表截止时间:7月底1农户科学储粮专项建设各市粮食局流通与科技发展处为全区14个县(市、区)农户配发6.4万套科学储粮仓1.6月底完成招标工作。
2.7月-9月完成发放任务。
3.11月底完成验收工作。
生产企业已进点开始加工制作。
2全区粮食应急体系建设各市粮食局调控处在有关市县(区)建应急供应网点155个1.2014年6月底完成实施方案。
2.2014年11月完成。
各市局上报已经完成前期调研工作,等待区局安排下一步工作。
3银川市粮食局国有放心粮油店银川市粮食局建设4个国有放心粮店1.4月份开工。
2.6月底完工。
1.完成了实施方案; 2.正在进行招标工作。
4银川市粮食局爱粮节粮教育基地银川市粮食局宁储粮公司新城储备库在新城储备库建设8个功能区的教育基地1.5月完成前期准备工作。
2.6月开始建设。
3.9月底建成并验收。
1.完成了实施方案和施工招标工作;2.8月5日开始实施。
民生实事自查报告

民生实事自查报告为进一步改善和发展民生,将教育民生工程落到实处,在上级党委政府和教育主管部门的坚强领导和悉心指导下,我局精心组织,科学调度,统筹安排,狠抓落实,各项民生工程开展顺利。
现将自查情况报告如下:一、主要进展(一)加快发展农村学前教育1.支持农村公办幼儿园和普惠性、低收费民办幼儿园发展。
投入44万元用于水城幼儿园第二期工程项目建设;投入305.7万元(其中省级资金116万元,县级资金189.7万元),其中省级资金25.8万元用于东门幼儿园功能改建和添置保教设备;省级资金90.2万元和县级资金189.7万元用于左拔镇公办中心幼儿园建设。
目前水城幼儿园改扩建二期工程项目正在招标中;东门幼儿园正在进行功能改建;左拔镇公办幼儿园已完成工程预算审核,正进行招标文件编制。
投入243万元用于55所农村普惠性幼儿园添置保教设备,其中22个幼儿园保教设备已经到位,33个幼儿园的保教设备正在招标中。
2.加大闲置校舍改扩建力度。
投入448.3万元(其中省级资金301.57万元,县级资金146.73万元)用于改扩建闲置校舍4所,目前赤石小学闲置校舍改建幼儿园竣工并投入使用;蔡屋小学、内良小学闲置校舍改扩建幼儿园正在建设中;水城幼儿园改扩建二期工程项目正在招标中。
3.增设附属幼儿园。
投入500万元用于增设农村学校附属幼儿园62所,全部完工并投入使用。
4.推进乡镇公办中心幼儿园建设。
投入3214.41万元(其中省级资金273.2万元,县级资金2941.21万元),在11个乡镇各新建一所公办中心幼儿园。
5.健全贫困幼儿资助体系。
学期初已下发通知到各校,要求学校认真摸底掌握贫困幼儿信息,建立和完善家庭贫困幼儿档案库,待上级资金到位后,及时组织评审和发放。
(二)强化城乡教育建设1.健全教师补充机制。
为建立一支数量充足、结构合理的教师队伍,2014年我县继续加大教师招聘力度,今年计划招聘教师192人;同时制定了优惠政策,吸引优秀人才到我县任教,如硕士研究生和获得校级优秀毕业生、优秀学生干部和奖学金的毕业生,经面试合格优先考虑录用,对教育部直属师范大学免费师范生直接录用,新聘教师试用期为一年,试用期间享受直接转正定级工资待遇。
各楼月进度

27 28 29 30 31 32 33 34 31
4层西墙柱筋 4层墙柱模 4层西顶模 4层西顶筋 4层西砼 5层东墙柱筋 5层东墙柱模 5层东顶模 5层东顶筋
2 2 2 2 1 2 2 2 1

合阳金水小区二期3#楼7月份施工进度计划表
序号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 施工项目 1层东墙柱模 1层东墙柱砼 1层东顶模 1层东顶筋 1层东砼 1层西墙柱筋 1层西墙柱模 1层西墙柱砼 1层西顶模 1层西顶筋 1层西砼 2层东墙柱筋 2层墙柱模 2层东墙柱砼 2层东顶模 2层东顶筋 2层东砼 天 数 2 1 2 2 1 2 2 1 2 2 1 2 2 1 2 2 1
合阳金水小区二期5#楼7月份施工进度计划表
序号 1 2 3 4 5 6 7 8 9 施工项目 破桩头 砼垫层 防水层 筏板钢筋 筏板支模 筏板东砼 筏板西砼 地下室东墙柱筋 地下室西墙柱筋 天 数 13 2 2 10 3 1 1 2 2
2013年7月 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30
合阳金水小区二期6#楼7月份施工进度计划表
施工项目 筏板裙楼 筏板主楼 地下室裙楼 地下室主楼 一层东单元 天 数 8 12 14 13 2
2013年7月 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30
2013年7月 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30
2014年上半年保障性住房受检工程一览表

附件1保障性住房受检工程表序号所属地工程名称建筑面积(㎡)1 昆明宜良县2013年新建公共租赁住房17131.63 澄江县2013年公租房项目15644.26 江川县2014年保障性住房建设项目38143.64 南涧县2013-2014年度保障性住房(涧东佳园)66275.00 玉溪市国营玉白顶林场2013危旧房改造项目12702.25 2014年国有工矿棚户区改造项目1、2栋19342.06 西山区海口片区城市棚户区改造项目A25地块(天湖景秀小区)A25-1~10栋、地154910.00 西山区海口片区城市棚户区改造项目A6地块(天湖景秀小区)A6-1~14栋、地下219770.00 晋宁县2010廉租住房(一期)1栋(复核审查)6441.60 石林生态工业集中区2013年公共租赁住房建设项目1、2栋33509.042 玉溪2014年国有工矿棚户区改造项目1、2栋19342.06 西山区海口片区城市棚户区改造项目A25地块(天湖景秀小区)A25-1~10栋、地154910.00 西山区海口片区城市棚户区改造项目A6地块(天湖景秀小区)A6-1~14栋、地下219770.00 晋宁县2010廉租住房(一期)1栋(复核审查)6441.60 石林生态工业集中区2013年公共租赁住房建设项目1、2栋33509.04 2014年国有工矿棚户区改造项目1、2栋19342.06 西山区海口片区城市棚户区改造项目A25地块(天湖景秀小区)A25-1~10栋、地154910.003 保山龙陵县泰康石材开发有限责任公司2014年公共租凭住房建设项目3982.92 昌宁县2014年公共租赁住房建设项目1343.36 腾冲县和顺镇2014年公共租赁住房建设项目2988 腾冲县2014年腾越集镇公共租赁住房建设项目5132.44 楚雄姚安县2014年保障性住房建设项目3648.2 南华县2014年保障性住房建设项目11155.6 云甸工业园区保障性住房B组团项目4693.4 双柏县2014年保障性住房建设项目8668.48 双柏县公路管理段棚户区改造工8714.655 大理宾川县2014年力角卫生院公共租赁住房建设项目816.2 2014年保障性住房建设项目(黄家田片区)1220.04 洱源县玉河小区保障性住房二期建设工程项目3034 弥渡县密祉镇卫生院公租房建设项目1240.166 迪庆德钦县奔子栏2014年公共租赁住房及配套基础设施建设项目6222.57 丽江宁蒗县2014年烂泥箐中学公租赁房建设项目1499.92 宁蒗县2014年西川中学公共租赁房建设项目1249.94宁蒗县2014年翠玉中学公共租赁房建设项目1249.948 红河建水县自来水公司公共租赁住房1、2栋3631.63 元阳县2014年嘎娘乡中心小学公共租赁住房A、B幢2419.2 河口县瑶山乡中心小学公共租赁住房A、B幢1345.4 元阳县2014年新街镇公共租赁住房1209.6 河口县河口镇2015年度公共租赁住房3566.94 建水县曲江中心卫生院公共租赁住房2632.68 个旧市2014年公共租赁住房—贾沙公租房1875.1 个旧市工人疗养院公共租赁住房1、2栋2991 屏边县玉屏镇半坡小学公共租赁住房2070.959 临沧孟定农场管理委员会保障性住房建设工程15217.44 临翔区2013年保障性住房合作建设项目(华洋公司)3880.17 云县临沧苏靖水泥有限公司政企共建保障性住房建设项目2485.810 文山2014年丘北县教育系统廉租房9150 2014年丘北县舍得乡卫生院廉租房1230 富宁县GMP建工程公租房1625.26 麻栗坡县董干镇新寨保障性住房1251.4 砚山县维摩中心卫生院公租房1212.611 普洱江城县住建局-曲水小学公租房1192.8 宁洱县2014年公共租赁住房3、4栋2438.74 景东县2014年公租房(工业园区)1234.02 墨江县2014年公租房新抚林场住房及业务用房3606.84 镇沅县兴德木业有限公司-公租房3589.7912 曲靖罗平县阿岗第一中学2014年保障性住房及教师周转宿舍2784 2013年公共租赁住房(曲靖师范学院项目点)31635.53麒麟区2014年公租房东山镇林业站项目点2335.76 会泽县大井镇第二中学公租房1439.62 罗平县富乐镇桃源完小食堂及公租房158313 昭通永善县2014公共租赁住房建设项目(团结乡AB栋)1383.24 彝良驰宏矿业有限公司公租房6715.7414 德宏瑞丽市2014年新建公共租赁住房(五幢)6121.75 2011年芒市新建公租住房及2013年芒市新建廉租住房机场大道西北侧片区场地等附属工程建设项目3706.15 盈江县2014年新建公共租赁住房项目第一初级中学建点(30户)1904.1 盈江县2014年新建公共租赁住房项目铜壁关乡政府(20户)1258。

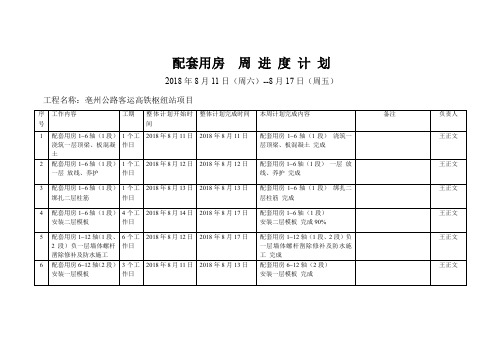

配套用房 周 进 度 计 划

2018年8月11日(周六)--8月17日(周五)
工程名称:亳州公路客运高铁枢纽站项目
序号
工作内容
工期
整体计划开始时间
整体计划完成时间
本周计划完成内容
备注
负责人
1
配套用房1~6轴(1段)浇筑一层顶梁、板混凝土
1个工作日
2018年8月11日
2018年8月11日
配套用房1~6轴(1段)浇筑一层顶梁、板混凝土完成
安装二层模板
4个工作日
2018年8月14日
2018年8月17日
配套用房1~6轴(1段)
安装二层模板完成90%
王正文
5
配套用房1~12轴(1段、2段)负一层墙体螺杆凿除修补及防水施工
6个工作日
2018年8月12日
2018年8月17日
配套用房1~12轴(1段、2段)负一层墙体螺杆凿除修补及防水施工完成
王正文
王正文
2
配套用房1~6轴(1段)一层放线、养护
1个工作日
2018年8月12日
2018年8月12日
配套用房1~6轴(1段)一层放线、养护完成
王正文
3
配套用房1~6轴(1段)绑扎二层柱筋
1个工作日
2018年8月13日
2018年8月13日
配套用房1~6轴(1段)绑扎二层柱筋完成
王正文
4
配套用房1~6轴(1段)
3个工作日
2018年8月14日
2018年8月16日
配套用房12~17轴(3段)绑扎一层梁、板钢筋完成
王正文
11
配套用房12~17轴(3段)浇筑一层梁、板混凝土
1个工作日
2018年8月17日
2014.6.16提前交楼调整后赶工进度计划表
标识号名称工期开始时间完成时间前置任务大纲级别备注1一、施工总承46.d2014-6-15 8:002014-7-30 17:00121、第一块场1.d2014-6-15 8:002014-6-15 17:00232、第二块场6.d2014-6-15 8:002014-6-20 17:00243、11#楼塔吊6.d2014-6-15 8:002014-6-20 17:00254、8#楼塔吊9.d2014-6-18 8:002014-6-26 17:00265、11~13#楼14.d2014-6-15 8:002014-6-28 17:00276、8~10#楼31.d2014-6-15 8:002014-7-15 17:00287、地下室全43.d2014-6-18 8:002014-7-30 17:00298、地上部分46.d2014-6-15 8:002014-7-30 17:00210铺疏水板、土6.d2014-6-20 8:002014-6-25 17:00311回填土15.d2014-6-26 8:002014-7-10 17:0010312人货梯部位收34.d2014-6-15 8:002014-7-18 17:003139#楼人货梯口3.d2014-6-15 8:002014-6-17 17:004148#楼人货梯口3.d2014-6-18 8:002014-6-20 17:004159#人货梯口装3.d2014-6-18 8:002014-6-20 17:004168#人货梯口装3.d2014-6-19 8:002014-6-21 17:004179#楼人货梯口3.d2014-6-22 8:002014-6-24 17:004188#楼人货梯口4.d2014-6-23 8:002014-6-26 17:004199#楼人货梯口5.d2014-6-25 8:002014-6-29 17:004208#楼人货梯口6.d2014-6-24 8:002014-6-29 17:0042110#楼人货梯6.d2014-6-24 8:002014-6-29 17:004229#楼人货梯口5.d2014-6-26 8:002014-6-30 17:004238#楼人货梯口6.d2014-6-25 8:002014-6-30 17:0042410#楼人货梯6.d2014-6-25 8:002014-6-30 17:004259#楼人货梯口2.d2014-7-1 8:002014-7-2 17:004268#楼人货梯口2.d2014-7-2 8:002014-7-3 17:0042710#楼人货梯2.d2014-7-3 8:002014-7-4 17:004289#楼人货梯口2.d2014-7-4 8:002014-7-5 17:004298#楼人货梯口2.d2014-7-5 8:002014-7-6 17:0043010#楼人货梯2.d2014-7-6 8:002014-7-7 17:004318#楼人货梯口2.d2014-7-7 8:002014-7-8 17:0043210#楼人货梯2.d2014-7-8 8:002014-7-9 17:004339#楼人货梯拆1.d2014-7-3 8:002014-7-3 17:004348#楼人货梯拆1.d2014-7-4 8:002014-7-4 17:0043510#楼人货梯1.d2014-7-5 8:002014-7-5 17:004369#楼人货梯拆2.d2014-7-6 8:002014-7-7 17:004378#楼人货梯拆1.d2014-7-8 8:002014-7-8 17:0043810#楼人货梯1.d2014-7-9 8:002014-7-9 17:004398#楼人货梯拆1.d2014-7-10 8:002014-7-10 17:0044010#楼人货梯1.d2014-7-11 8:002014-7-11 17:004418~10#楼人货1.d2014-7-12 8:002014-7-12 17:004428~10#楼人货1.d2014-7-13 8:002014-7-13 17:004438~10#楼人货1.d2014-7-14 8:002014-7-14 17:004448~10#楼人货1.d2014-7-15 8:002014-7-15 17:004458~10#楼人货1.d2014-7-16 8:002014-7-16 17:004468~10#楼人货2.d2014-7-17 8:002014-7-18 17:0044711~13#楼挡土46.d2014-6-15 8:002014-7-30 17:0034811~13#楼挡土3.d2014-6-15 8:002014-6-17 17:0044911~13#楼挡土1.d2014-6-18 8:002014-6-18 17:0045011~13#楼挡土3.d2014-6-19 8:002014-6-21 17:0045111~13#楼挡土2.d2014-6-21 8:002014-6-22 17:0045211~13#楼挡土1.d2014-6-23 8:002014-6-23 17:0045311~13#楼挡土1.d2014-6-24 8:002014-6-24 17:0045411~13#楼挡土1.d2014-6-25 8:002014-6-25 17:0045511~13#楼挡土1.d2014-6-26 8:002014-6-26 17:004 5611~13#楼挡土2.d2014-6-27 8:002014-6-28 17:004 5711~13#楼负一38.d2014-6-23 8:002014-7-30 17:004 59二、二次装修61.d2014-6-16 8:002014-8-15 17:001 60湿作业部份(27.d2014-6-16 8:002014-7-12 17:002 61墙漆打磨底漆29.d2014-6-16 8:002014-7-14 17:002 62其它修整一次30.d2014-6-16 8:002014-7-15 17:002 63干作业安装(51.d2014-6-21 8:002014-8-10 17:002 64墙漆收官面漆47.d2014-6-25 8:002014-8-10 17:002 65开荒清洁(含39.d2014-7-8 8:002014-8-15 17:002 67三、机电安装45.d2014-6-16 8:002014-7-30 17:001 6813栋电施工计44.d2014-6-16 8:002014-7-29 17:002 69电气施工计划27.d2014-6-16 8:002014-7-12 17:003 70自动报警施工44.d2014-6-16 8:002014-7-29 17:003 71给排水施工计5.d2014-6-16 8:002014-6-20 17:003 72通风施工计划5.d2014-6-16 8:002014-6-20 17:003 7312栋机电施工45.d2014-6-16 8:002014-7-30 17:002 7411栋机电施工45.d2014-6-16 8:002014-7-30 17:002 7510栋机电施工44.d2014-6-16 8:002014-7-29 17:002 769栋机电施工44.d2014-6-16 8:002014-7-29 17:002 778栋机电施工44.d2014-6-16 8:002014-7-29 17:002 78地下室施工计40.d2014-6-16 8:002014-7-25 17:002。
工程联系单
技术处理方案工程名称:东部城区经济服务区60万平方米二期安置房A10#楼施工单位:铜陵营造有限责任公司因施工失误造成A10#楼3/G轴,1/B轴、11/B轴、20/G轴、22/G轴、25/G轴基础柱肢中部分纵筋位置偏差大于5cm,现上报基础柱纵筋偏位化学植筋加固处理方案。
1、按设计要求重新钻孔位置;2、直径为16的HRB400钢筋钻孔深度不小于15d;3、化学植筋胶植筋并固化养护12小时。
技术负责人:年月日监理单位意见:监理工程师:年月日设计单位意见:年月日建设单位意见:年月日工程名称:东部园经济园区二期B标段20#楼施工单位:安徽谢垅建筑工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:1、因50轴~56轴/A-Y轴基础处开挖至设计标高后,现场土质达不到设计持力要求,经堪察、设计、甲方、监理单位同意,在原设计标高的基础上再向下开挖30cm,现我方已按要求完成开挖,请予以认可。
施工单位:安徽省谢垅建筑工程有限公司经办人:年月日监理单位意见:监理单位:池州工程建设监理有限公司经办人:年月日设计单位意见:建设单位:池州市东城建设发展发有限公司经办人:年月日工程名称:东部园经济园区二期B标段6#楼施工单位:安徽省谢垅建设工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:1、因D轴交45轴J-3、D交42轴J-4、B交38轴J-1、34交B轴J-2、30轴交B轴J-1、38交E轴J-5,以上部位基底超深30cm,原设计土质未达到持力层需继续开挖30cm到持力层,请予以认可。
施工单位:安徽省谢垅建设工程有限公司经办人:年月日监理单位意见:监理单位:池州工程建设监理有限公司经办人:年月日设计单位意见:建设单位:池州市东城建设发展发有限公司经办人:年月日工程联系单工程名称:东部园经济园区二期B标段10#楼施工单位:安徽谢垅建设工程有限公司致:池州工程建设监理有限责任公司池州市东城建设发展有限公司联系内容:12轴交○A轴的J2,23轴~26我单位施工的B10#楼基础土方开挖中,○轴/C~E轴的J-7和J-4遇到软土浅井,须挖出软土,按图纸局部超深须用C25毛石砼垫平。
项目进度督查情况表
外墙装修完毕,内部正在装 修,预计上半年投入使用
内部装修预
门口高压电迁移需与电 业局协调
区在 建重 点
6 启迪国际社区
20000 陈洪武 霞办 林俊杰 林志诚 促竣工
7 鸿洋集团外贸大厦 5000 陈景新 霞办 林俊杰 林志诚 促竣工
8 茂欣木业
3500 陈洪武 华林 柯金芳 李金铸 促竣工
9 众诚纸业
造林项目
防护林建设6862亩,其中: 林业局 阮立新 陈元瑞 基干林带人工造林2994亩,
纵深防护林封山育林3868亩
已争取中央预算内资金91万 元,地方配套资金22万元
完成人工造林2994亩
6
灵川镇中心卫生院门 诊综合楼建设
159
工程占地面积384平方米,建 设面积1374平方米,改建门 卫生局 张志斌 杨志伟 诊综合楼一幢五层框架结构 。拟争取资金50万
第4页
正在进行第五层建设
完成主体工程封顶, 后进入装修阶段
资金缺口约50万元,下 一步将积极向上争取资 金
序 号
项目名称
总投 资额 (万元)
区挂钩 领导
责任 单位
责任人
跟踪 服务人
目标进度
本月 投资额 (万元)
项目当前具体进度
下个月工作目标 存在问题及解决措施 备注
7
华亭镇卫生院病房综 合楼
250
4500 2000 3000
刘晶洁 华林 柯金芳 李金铸 促开工 严凤平 华林 柯金芳 李金铸 促开工 陈仁川 龙办 汤国恩 黄炳献 促开工
200 A#楼基础完成 该项目已经全部竣工并投产 1幢综合楼5层已封顶;1幢 厂房4层已封顶 一幢主厂房已封顶,促企业 尽快进场施工 正在主体建设
2014年5月5日至2014年5月11日对比进度计划
2014年5月12日至2014年5月18日周进度计划1、本工程完成工程量。
(附表1)2、现场各班组施工人员人数统计汇报。
现场投入劳动力一览表名称 单位 数量 是否满足 材料及设备进场计划: 每天保证进场陶粒砌块满足现场施工要求,水泥满足施工要求,黄砂满足施工要求,安装材料等甲方确定品牌。
普 工 人 37 是 混凝土工 人 27 是 瓦工 人 120 是 电工 人 21 否 水暖工 人 5 否 模板工 人 43 是 钢筋工 人 5 否 架子工 人 15 否 机操工 人 10 否 植 筋 人 5 是 门窗辅框安装人 6 是 抹灰 人 43 是 合计人337是3、本周进度与上周进度计划对比情况、与本月进度计划比对情况(原因分析,是否影响月(年)度计划,补救措施)。
4、本周安全生产及施工质量情况、上周安全、质量问题整改情况。
整改中5、需要协调解决的问题。
山河建设集团有限公司伊犁项目部2014年5月11日周计划对比表2014 年 5月12日— 2014 年5月18日编号:007任务名称日期星期一星期二星期三星期四星期五星期六星期天要求完成上周完成情况砖砌体培训中心完成13层砖砌体工程2#、3#楼完成5层砖砌体工程组工楼全部完成二次结构1#、4#楼1#9层、4#11层二次结构2#、3#楼完成3层以下水电安装完成土建二构进度电箱电盒安装培训中心现浇楼梯完成14层现浇砼地下室1#、4#楼抹灰地下室部分30% 门窗辅框安装完成1#、4#8层以下,2#3层以下外墙抹灰完成1#楼放线灰饼冲筋(针对上周施工计划进行本周实际完成情况编表)2014 年 5 月12 日— 2014 年5 月18 日本周施工计划任务名称日期星期一星期二星期三星期四星期五星期六星期天要求完成砖砌体培训中心全部完成砖砌体工程2#、3#楼全部完成砖砌体工程组工楼全部完成二次结构1#、4#楼1#12层、4#13层二次结构2#、3#楼完成3层以下水电安装完成1#楼8层以下、完成2#楼3层以下、完成4#楼12层以下培训中心现浇楼梯植筋扎钢筋完成15层现浇砼地下室抹灰地下室抹灰完成车库、1#、4#全部结束门窗辅框安装完成1#、4#8层以下,2#、3#楼3层以下外墙抹灰完成1#楼、4#楼放线打灰饼清理墙面钢筋甩浆备注:(持续工作的安排)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宁津县安置楼及廉租房2014年8月17日施工进度表
社区名称 栋数 目前进度(详细)
开瑞二期 4
14#:墙砖完成2/3,内墙抹灰完成一层半。
馨宁社区 12
6#楼:外墙保温差北面,楼梯铺大理石,刮内墙腻子。
12#楼:外墙保温差南面,楼梯铺大理石,刮内墙腻子。
11#楼:做外墙保温,做屋面工程。
7#楼:南面补外墙保温,刮一遍内墙涂料。
8#楼:南面补外墙保温,刮一遍内墙涂料。
9#楼:外墙保温差南面,刮内墙腻子,补外墙保温。
10#楼:外墙保温差南面,内墙刮一遍腻子完成,补外
墙保温,网点做外墙保温。
福宁社区 6
福宁小区5#楼:进户门安装完成80%,准备外墙涂料
施工。
福宁小区6#楼:窗框安装完成70%,地板砖铺设完成
100%,内门框安装完成80%,楼梯、走廊大理石铺设
完成20%。
廉租房 1
2013年廉租房1#楼:内墙抹灰基本全部完成,厨卫墙
砖基本全部完成。
沿街高层 4
1#-4#楼内工程基本完成,剩余地下车库线缆、桥架未
进场,消防水箱未安装,土建维修中。
室外工程:
1标段: 1#、2#楼花砖铺设完成,围墙完成,室外天
然气管道开挖,准备下天然气管,回填后铺设车位。
2、3标段:3#、4#楼大门口钢结构砌筑警卫室,南侧
凉亭铺设大理石砖。
物业交钥匙54套。
津 东
17
一阶段一标段: 1#楼,内墙刮腻子,穿电线,安开
关插座。
2#楼,刮内墙腻子,穿电线,安开关插座。
5#楼,刮内墙腻子。
6#楼,正在内墙刮腻子,安开关插座。
一阶段二标段: 3#楼,安窗户套子,刷外墙涂料
7#楼,内墙刮腻子,穿线 。
8#楼,刷外墙涂料,穿电线,安开关插座。
12#楼,刷外墙涂料,安进户门。
二阶段一标段: 10#楼,内墙刮腻子,穿线 ,安开
关插座。
11#楼,内墙刮腻子,穿线,安开关插座。
16#楼,正在刮腻子,穿线,安开关插座。
17#楼,内墙刮腻子,穿线 ,安开关插座。
二阶段二标段: 23#楼,内墙刮腻子,穿线,安开关
插座。
24#楼,内墙刮腻子,穿电线,安开关插座 。
29#楼,穿线,安开关插座
30#楼,内墙刮腻子,穿线 ,安开关插座。
31#楼,穿线,内墙刮腻子,安开关插座。
