承压降水井及其封井施工方法与流程一、什么是承压降水井承压降水井是一种用于地下水降低水位或排水的工程设施。

它在地下水位较高的地区起到了至关重要的作用。

承压降水井通常采用管井式结构,通过钻孔将管井设置在需要降水的地方,利用地下水的压力将水泵上来,并排除地表。

在工程建设和矿山开采中,承压降水井能够有效地降低地下水位,保证工程的安全进行和矿井的正常生产。

二、承压降水井的封井施工方法与流程1. 方案设计在施工承压降水井的封井工程之前,需要制定详细的方案设计。

方案设计要考虑到井的深度、井的直径、地下水的压力以及井壁的稳定性等各种因素。

通过充分的分析和评估,可以选择合适的封井材料和施工工艺。

2. 井口处理在进行封井施工之前,需要对井口进行处理。

这包括清理井口周围的杂物,确保施工环境的安全和整洁。

需要对井口进行加固,保证施工过程中不会发生坍塌和其他意外情况。

3. 封井材料选择封井材料的选择是封井施工中非常重要的一环。

通常采用的封井材料包括水泥、沙子、碎石等。

这些材料需要在封井过程中进行混合使用,形成坚固的封井结构。

另外,在选择封井材料的时候,需要考虑到地下水的压力、井壁的稳定性等因素,以确保封井的质量和安全性。

4. 施工过程封井的施工过程通常分为几个步骤。

首先是混合封井材料,然后将混合好的封井材料通过泵送设备输送到井内,将整个井道填满。

在施工过程中,需要不断地检查井壁的稳定性和封井质量,并且及时处理施工中发现的问题。

5. 封井完成当封井施工完成之后,需要对封井井口进行处理。

这包括清理井口周围的封井材料和杂物,确保井口清洁,方便后续的使用和维护。

还需要对封井质量进行检测和评估,以确保封井的质量和安全性。

三、个人观点与理解承压降水井的封井施工是一项技术含量较高的工程,需要经过认真的方案设计和细致的施工过程。

在施工中需要特别注意安全和质量,确保封井的可靠性和稳定性。

针对不同的地质情况和工程需求,需要选择合适的封井材料和施工工艺,以实现最佳的封井效果。

管道井封堵施工方案

管道井封堵施工方案

管道井封堵施工方案一、工程概述本工程由2栋办公(A、B)楼、商业裙房及2 层地下室组成。

建筑平面布局呈“U”型布局。

其中地上A座、B座办公楼为21层,商业裙房为2层,建筑高度99.95m,属一类公共建筑。

地下室主要功能为车库、自行车库及设备用房。

地上及地下部分耐火等级均为一级,结构选型为框架剪力墙结构,设计使用年限为50年,建筑物抗震烈度按7度设防。

总建筑面积为102976.56㎡,其中办公部分面积73337.65㎡,商业面积为9803.85㎡,地下室建筑面积19825.56㎡。

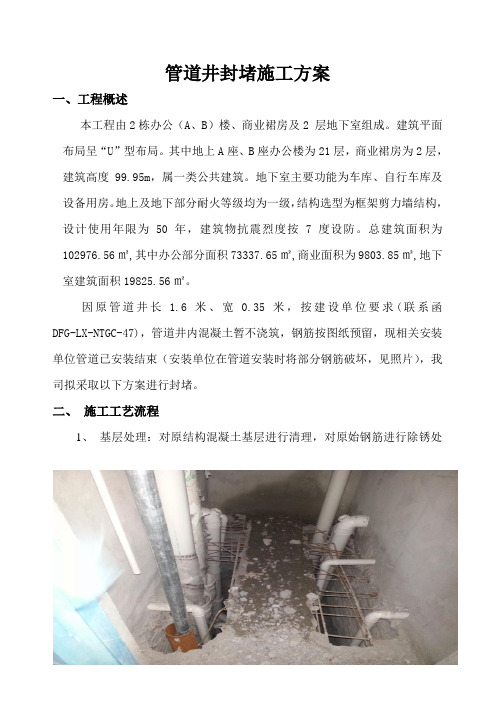

因原管道井长 1.6米、宽0.35米,按建设单位要求(联系函DFG-LX-NTGC-47),管道井内混凝土暂不浇筑,钢筋按图纸预留,现相关安装单位管道已安装结束(安装单位在管道安装时将部分钢筋破坏,见照片),我司拟采取以下方案进行封堵。

二、施工工艺流程1、基层处理:对原结构混凝土基层进行清理,对原始钢筋进行除锈处理。

2、原钢筋网片为双层双向,为了保持结构的整体性及牢固性,原上层钢筋错开剪断,因洞口钢筋基本已被安装单位破破坏及剪切掉,我方拟采用植筋进行补救。

3、由于本管道中管道过多,板底模板无法采用多层木质板,拟采用50厚XPS(B1级,因部分破坏掉的钢筋需要进行焊接)聚苯板作为底部模板支撑,模板直接支撑在底排钢筋上面。

4、待模板安装完成后,将原上层钢筋复位进行绑条单面焊接,利用原上层钢筋使整个洞口形成一个整体,因洞口钢筋基本已被破坏及剪切掉,我方拟采用植筋进行补救。

在管井内满铺双层双向HRB400¢10钢筋网片,将原楼面钢筋与后增加的底排钢筋焊成一个整体,以保证楼面结构安全性与稳定性。

5、隐蔽验收:钢筋网片绑扎完成后,按隐蔽验收程序进行报验验收。

6、混凝土浇筑:采用比同楼层提高1个强度的微膨胀细石混凝土进行浇筑,混凝土振捣密实,压实收光。

管道井内原结构砼厚度50MM,另在上部满浇一层100厚的细石混凝土。

7、防水处理:待混凝土表面干燥后,表面进行防水处理。

管井井点封堵方案

管井井点封堵方案

管井井点封堵方案管井井点封堵方案本工程降水方案采用大口径井点降水方案。

大口径井点封堵分为底板浇筑前封堵和底板浇筑后封堵(即地下结构完全施工完毕且车库覆土完成后)。

一、底板浇筑前封堵:1、基槽开挖后,在保证地下水位位于基坑底1.0m以下的前提下,分批逐渐停止降水井降水,保留底板范围内1/3数量的降水井维持水位稳定在底板以下1.0m,具体数量可根据现场试验确定。

2、底板浇筑前,对已经停止降水的降水井进行封堵,封堵采用选用干硬性混凝土。

3、底板浇筑前降水井封堵详图如下二、底板浇筑后封堵施工方法一:1、管井井点封堵施工准备:基础筏板上用套管留出管井井口,套管加工应符合以下几条:1.套管采用厚度4mm钢板;2.套管直径400mm满足更换水泵要求;3.套管中间加焊止水环,延长渗透路径。

焊接人员要求上岗证,要对现场施工人员进行技术交底和安全教育。

2、施工方法封井构造图如下(一)套管制作与安装1.在混凝土垫层施工完毕后,将原混凝土管井管取下,用4mm 后钢板制作成Φ400mm套管,高度随基础筏板厚度加300mm,中间加焊翼宽200mm止水环2.防水卷材上翻150mm,与套管紧密粘贴,外加管箍。

3.为防止套管移位,筏板钢筋绑扎后,套管与上下层钢筋网片焊牢。

4.为保证基础底板结构不受影响,底板上下层钢筋采取加固措施,具体做法参考平法图集03G101-3 P53页,补强钢筋与筏板主筋同直径、同型号。

三、底板浇筑后封堵施工方法二(钢板带短丝堵头或阀门封堵):盖板焊接封堵是指在止水钢套管上直接焊接钢盖板,然后再在钢板上浇筑抗渗加微膨剂高一个等级强度的混凝土。

这工方法要求水位上涨的时间至少大于7分钟,而且可以要求两名熟练的焊工相互配合施工。

丝扣(或阀门)封堵是指在止水钢套管封口盖板上增焊?100的短丝,短丝中可穿抽水管,在焊接带丝扣的盖板时可不停地抽水,待钢盖板焊接好后,可将水管从丝扣中剪短,立刻将堵头封闭,然后浇筑抗渗加微膨剂高一个等级强度的混凝土,这样就可以解决水位快速上涨问题,但要求丝扣的密封性一定要好。

封天井施工方案(3篇)

封天井施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,老旧小区的改造成为改善居民生活环境的重要举措。

在改造过程中,封天井工程是一项必不可少的环节。

封天井不仅能够提高小区的整体美观度,还能防止雨水倒灌、垃圾堆积等问题。

本方案旨在为封天井施工提供一套科学、合理、安全的施工方案。

二、工程概况1. 工程名称:某小区封天井施工2. 工程地点:某市某小区3. 工程规模:小区内共需封天井30个4. 施工周期:预计60天三、施工准备1. 组织机构成立封天井施工项目部,下设施工管理组、技术组、材料组、安全组等,明确各部门职责。

2. 人员配备项目部成员应具备相关专业知识,包括项目经理、施工员、质检员、安全员等。

3. 材料设备(1)材料:混凝土、钢筋、模板、防水材料、瓷砖等。

(2)设备:搅拌机、振捣器、切割机、钢筋切断机、卷扬机、运输车辆等。

4. 施工方案编制根据工程特点,编制详细的封天井施工方案,包括施工工艺、质量控制、安全管理等内容。

四、施工工艺1. 施工准备(1)现场测量:对封天井位置进行测量,确定尺寸和标高。

(2)材料准备:按照设计要求,准备所需材料。

(3)设备调试:对施工设备进行调试,确保设备正常运行。

2. 施工步骤(1)基础处理:清除封天井底部杂物,平整地面。

(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。

(3)模板安装:安装模板,确保模板平整、牢固。

(4)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土密实、均匀。

(5)混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度。

(6)防水施工:在混凝土养护期间,进行防水施工,确保防水效果。

(7)瓷砖铺设:防水施工完成后,进行瓷砖铺设,确保瓷砖平整、牢固。

(8)清理收尾:施工完成后,清理现场,确保现场整洁。

五、质量控制1. 材料检验:对进场材料进行检验,确保材料质量符合要求。

2. 施工过程控制:对施工过程进行严格控制,确保施工质量。

3. 质量验收:施工完成后,进行质量验收,确保工程质量符合要求。

草桥基地自备井封井工程施工方案

草桥基地自备井封井工程施工方案

草桥基地自备井封井工程施工方案一、编制依据1.《工程勘察设计收费标准》(2002年修订本);2.《机井技术规范》及要求;3.国家和行业适用于本工程的最新设计、施工规范、质量检验与验收标准等。

工程概况二、二、工程概况北京固废物流有限公司草桥基地原有自备井1眼,自备井位于厂区北边现汽车检测厂西门北侧办公室内。

2013年成井,取水许可号《取水(京)字{2013}第0147号》,井深160米,管径#300,安装有潜水泵。

为响应国家号召,已将自备井用水置换为市政自来水,为了保护本地区地下水使其不受污染,自备井根据国家政策、规范进行封填。

地层概况三、三、地层概况本地区0-3米黏性土;3-8米粗砂层;8-38米卵石层夹薄层黏性土;38-80米左右为砂层;80-130米左右为细沙夹黏性土,130-145米沙卵砾石,145-160米风化岩。

地下水水位目前18米左右。

根据地层情况,本地区自备井封井材料主要采用天然豆石、优质粘土球、水泥。

工程施工处理四、工程施工处理四、1.清理现场。

自备井在室内,首先移除室内所有的办公设备,露出井口。

拆除井口周围的所有设备装置。

2.起泵。

拆除供水装置,使施工现场具备安全施工及填料条件。

因自备井在室内无法使用吊车。

支起三脚架,固定好。

利用倒链起泵,由于受空间限制,国标泵管3米每根,用气焊把泵管拉断,一节一节的取出。

3.测井。

潜水泵取出后,测出井深。

运用井内电视,仔细查看井管是否完好无损。

4.严格按照行业标准,严防地表污染物及雨水、污水通过报废的回填井回渗地下,造成地下水污染。

封井处理如下:(1)由于自备井在室内,每袋封井材料均需人工搬运进去。

先用天然豆石回填距井口8米左右,边回填边测回填深度。

(2)粘土球封井,选用压制、无杂质的高粘性粘土球回填距井口0.5米,并回灌清水,让粘土球充分崩解,边填边夯实。

(3)井口封闭。

灌注C30混凝土与地面平,抹平找匀,并恢复室内地面。

(4)根据《北京市地下水保护和污染防控行动方案》和《机井技术规范》,严格按照北京市地方标准《报废机井处理技术规程》。

深水井封井施工方案专题

深水井封井施工方案专题

深水井封井施工方案专题1. 引言深水井是指井眼深度超过1000m的钻井,在钻井过程中,为了保证井筒的稳定和钻井液的循环,一般会使用封井技术对井筒进行封堵。

深水井封井施工方案是指在封井施工过程中所采取的具体措施和步骤,以确保封井质量和施工安全。

本文将介绍深水井封井施工方案的相关内容,包括施工准备、施工步骤和注意事项等。

2. 施工准备在进行深水井封井施工之前,需要进行充分的准备工作,以确保施工的顺利进行。

2.1 设备准备根据深水井封井的特点,需要准备相应的设备,包括封井管、封堵剂、钻具和人工等。

2.2 施工方案制定制定科学合理的深水井封井施工方案,包括施工步骤、封井管的选择和封堵剂的使用等。

2.3 安全措施制定相关的安全措施,包括现场保护、消防安全和安全培训等,以确保施工期间的安全。

3. 施工步骤深水井封井施工一般包括以下步骤:3.1 钻杆下放首先进行钻杆下放工作,将钻杆传送至井下。

3.2 封井管下放将封井管通过钻杆下放至井底,封井管通常由钢质管组成。

3.3 注入封堵剂通过封井管将封堵剂注入到井眼中,封堵剂的种类和用量根据实际情况选择。

3.4 定向钻探封堵剂注入完成后,进行定向钻探,以确保封堵剂的填充均匀和牢固。

3.5 封井管回收施工完成后,将封井管回收,并对井口进行封堵,确保封井管的稳定和密封。

4. 注意事项在深水井封井施工过程中,需要注意以下事项:4.1 施工安全确保施工过程中的安全,制定相关的安全措施,并严格执行。

4.2 施工质量根据施工方案要求,严格执行施工步骤,保证封井质量。

4.3 环境保护在施工过程中,注意环境保护,避免污染和对生态环境的破坏。

4.4 人员培训对施工人员进行相关培训,提高施工人员的技能和安全意识。

5. 结论深水井封井施工是一项复杂而重要的工作,施工方案的科学合理与严格执行直接影响封井质量和施工安全。

通过制定合理的施工方案、提高施工人员的技能和安全意识,以及严格执行安全措施和环境保护要求,可以有效地保证深水井封井施工的质量和安全。

现场疏干井封堵方案

5.1 方法一:......................................................................................5 5.2 方法二:......................................................................................6 5.3 明井的利用与保护:..................................................................7
三、本方案的优点 ................................................ 8
四、疏干井施工进度计划 .......................................... 8
五、应急预案 .................................................... 8
封井工作。队伍组成情况见表 1。
表 1 封井专业队组成
序号 工种
数量
备注
1
钻井工
20
在后浇带施工抽干井
2
降水工
4
提前抽水
3
电焊工
4
焊接封堵盖
4
瓦工
6
混凝土浇筑、找平、振捣
5
壮工
4
配合工作,根据工作情况增减
5、拟采用的方法
15B
5.1 方法一:
16B
在垫层地下封堵,见下图:
5
防水保护层 基底原土
底板混凝土
相比较常规做法的优点: 管径细,无论是防水收头,或是管口部位封闭,渗漏的风险都小得多。

15降水井封堵施工方案

中铁建工集团有限公司CHINA RAILWAY CONSTRUCTION ENGINEERING GROUP CORPORATION天津诺德中心工程降水井封堵施工方案编号:015编制人:技术负责人:中铁建工集团有限公司天津诺德中心项目经理部2014年2月25日目录1、情况简介 (1)2、筏板浇筑前降水井护壁做法 (1)3、封井前的准备 (1)4、降水井封堵施工工艺 (2)5、降水井封堵顺序 (3)6、安全注意事项 (3)1、工程简介天津诺德中心项目位于天津市河北区八马路与律纬路交口西侧,总用地面积66583m2,规划可用地面积33596.5m2。

本规划用地由城市次干路和支路分成A、B、C三个地块。

场地自然地坪标高-0.65m,C地块采用一道环梁做支撑,基坑底标高-10.95m,A、B地块采用两道环梁支撑,基坑底标高-14.75m。

本工程采用大口井降低坑内地下水位,无砂混凝土井管滤料宜采用6mm左右中粗砂或无粉碎石屑,滤料厚度宜大于150mm。

降水井成孔直径800mm,井位可根据现场情况适当调整,但应参照基础施工图保证井位避开工程桩及基础梁,降水需在锚桩标高以下的土方开挖前二周左右进行,地下水降低至相应标高(坑底以下0.5~0.8m)后方可开始进行相应土方的开挖。

降水井由基坑支护设计单位设计,共计86口,井管500mm,井径800mm,具体位置见附图。

封井时间定为地上主体五层结构施工完成后。

经各方咨询并请教当地施工经验丰富的专业降水公司,现制定如下方案。

2、筏板浇筑前降水井护壁做法在筏板施工前加工防水钢套管,刚套管采用热轧无缝钢管制作,套管高度不小于砼底板厚度,套管规格采用有500×12mm,根据钢套管外径选择15mm厚钢板加工止水环,止水环外径800mm,在套管外侧焊接止水环外环,上下两道,因降水井布置在不同厚度的筏板上,所以按布置在筏板位置,分别做钢护井套,筏板浇筑前安装到降水井上,钢护井套下底长度超过筏板底 2.2m,钢护井套与降水井无砂管之间的缝隙缠绕膨胀橡胶板。

地下室施工降水井封堵施工方案

地下室施工降水井封堵施工方案在基础混凝土垫层施工前加工防水钢套管。

钢套管采用热轧无缝钢管制作,套管高度不小于混凝土底板与垫层厚度之和。

在套管外侧焊接止水外环,套管内侧采用型号相符的管法兰焊接止水内环,并将螺栓焊接在管法兰上,螺栓丝头朝上。

在施工基础混凝土垫层时,将防水钢套管预埋于混凝土垫层中,将降水泵穿过防水钢套管进行降水。

当可以停止降水时,取出降水泵,对降水井底部采用级配砂石进行回填,上部采用干水泥回填至钢套管止水内环处。

对钢套管止水内环采用法兰盖加橡胶密封垫进行封堵,钢套管上层浇筑防水混凝土。

降水井的防水与封堵方案见图1。

降水井防水及封堵方案的特点1、与通常的降水施工技术相比,在基坑中间布置适当的降水井可高效地降低地下水位,加快施工进度,缩短施工工期,大大降低工程造价。

2、基坑内降水井的防水与封堵施工方法简便,操作人员不需进行专业训练,普通工人即可完成。

3、施工速度快,不影响其他工序的施工,也不影响施工进度。

4、采用的材料均为施工中常用材料,材料成本低,其造价相当低廉。

5、防水效果好,采用了多道防水构造措施,能保证混凝土底板的防水效果,具有较大的经济效益和社会效益。

适用范围本技术适用于需要进行降水的较宽基坑,以及基坑局部加深部位承压降水井的防水与封堵,也适用于普通基坑在中间布置降水井的防水与封堵。

施工工艺降水方案设计1、根据工程图纸和地质条件,结合工程实际情况进行降水方案设计。

2、当工程基坑中间有电梯井、污水井等局部加深部位时,可在加深部位中间或附近布置降水井,提高降水效率。

3、降水井宜位于防水底板较薄处,便于防水井封堵,降低工程造价。

4、降水井布置应避开桩基、框架柱、剪力墙、基础梁等竖向构件部位,避免交叉作业。

基坑管井施工降水井施工方法同普通无砂混凝土管降水井。

基坑土方开挖1、土方开挖时,应注意对降水井上口采取覆盖复合竹胶板等保护措施,防止开挖土方落入井内,减少降水井深度。

2、采用机械进行土方开挖时,应距离降水井外边预留300mm土方采用人工开挖,严禁挖掘机碰撞降水井。

封井施工与方案

+2010年09月02日天津美术馆工程封井施工方案中国建筑第七工程局有限公司CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD封井施工方案会签记录表封井施工方案审批表目录1. 编制依据 (1)2.工程概况 (2)2.1建设概况 (2)2.2建筑设计概况 (2)2.3降水设计概况 (2)2.3.1 降水井主要设计概况 (2)2.3.2 地质情况 (3)2.3.3 降水井平面布置 (4)3.封井方法 (5)3.1工程范围内降水井封井方法 (5)3.1.1 A—H轴、地下空间封井方法 (5)3.1.2 H—Q轴封井方法 (5)3.2 工程范围外降水井封井方法 (8)3.3 工程范围内减压井封井方法 (8)1.编制依据2.工程概况2.1建设概况2.2建筑设计概况2.3 降水设计概况2.3.1 降水井主要设计概况2.3.2 地质情况本工程拟建场地原为天津市青少年活动中心(乐园),大部分场地位于湖中,水深约0.6~1.9m,场地埋深30m范围内按成因分为十一层:1)第一层为人工填土层,全场地均有分布,厚度为0.6~3m,底板标高为1.23~-0.45m。

2)第二层为坑沟底新近淤积层,该层厚度为0.2~3.4m,底板标高为0.63~-2.77m,主要由淤泥组成,呈黑色,流塑状态,无层理,含有机质、腐植物,属高压缩土。

本层土质软,强度低,分布不稳定。

3)第三层为全新统上组陆相冲积层,该土层厚度为0.7~3.9m,顶板标高为0.83~-2.77m,主要是粉质粘土及粉土,呈灰黄色,可塑状态,含铁质,属中压缩性土,局部夹粉质粘土透镜体。

本层土水平方向上受坑影响分布不稳定。

4)第四层土为全新统中组海相沉积层,该层厚度为7.5~9.1m,顶板标高为-2.35~-3.97m,呈灰色,中密状态,无层理,含贝壳,属中压缩土,局部夹粉土、淤泥质土、粉质粘土透镜体。

本层土水平方向上土质较均匀,分布尚稳定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

+ 2010年09月02日 天津美术馆工程

封井施工方案

中国建筑第七工程局有限公司 CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD 封井施工方案会签记录表 编号: 施工单位 中国建筑第七工程局有限公司 项目经理 彭占文 编制单位 中国建筑第七工程局有限公司 编制人 李永春

工程技术部会签意见: 会签人: 年 月 日 材料设备部会签意见:

会签人: 年 月 日 安全环境部会签意见: 会签人: 年 月 日 商务部会签意见:

会签人: 年 月 日 质量检测部意见:

会签人: 年 月 日 技术负责人审核意见:

签 字: 年 月 日 封井施工方案审批表 编号: 工程名称 天津美术馆工程 建筑面积 36534m2

建设单位 天津房地产开发经营集团有限公司 层数 地下1层,地上4层 设计单位 天津市建筑设计院 结构类型 钢框架-钢筋混凝土剪力墙结构

施工单位 中国建筑第七工程局有限公司 合同工期 483日历天 编制人 李永春 编制时间 2010年9月2日 审核人 审核时间 审批人 审批时间 审批意见: 天津美术馆工程 封井施工方案

地址:天津·河西区·平江道 邮编: 电话: 传真: 第 1 页 共 1页

中国建筑第七工程局有限公司 CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD

目 录 1. 编制依据 .............................................................................................................................................................. 1 2.工程概况 .............................................................................................................................................................. 2 2.1建设概况 ...................................................................................................................................................... 2 2.2建筑设计概况 .............................................................................................................................................. 2 2.3降水设计概况 .............................................................................................................................................. 2 2.3.1 降水井主要设计概况 .................................................................................................................... 2 2.3.2 地质情况 ........................................................................................................................................ 3 2.3.3 降水井平面布置 ............................................................................................................................ 4 3.封井方法 .............................................................................................................................................................. 5 3.1工程范围内降水井封井方法 ...................................................................................................................... 5 3.1.1 A—H轴、地下空间封井方法 ..................................................................................................... 5 3.1.2 H—Q轴封井方法 ......................................................................................................................... 5 3.2 工程范围外降水井封井方法 ..................................................................................................................... 8 3.3 工程范围内减压井封井方法 ..................................................................................................................... 8 天津美术馆工程 封井施工方案

地址:天津·河西区·平江道 邮编: 电话: 传真: 第 1 页 共 10 页

中国建筑第七工程局有限公司 CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD

1. 编制依据

序 号 名 称 编 号 1 本工程施工合同 2 本工程的施工组织设计 3 本工程基坑围护桩、止水帷幕及降水图纸

4 天津博物馆、美术馆、图书馆及周边地下车库项目岩土工程详细勘察报告 5 《工程测量规范》 GB50026-93 6 《建筑工程施工质量验收统一标准》 GB50300-2001 7 《建筑地基基础设计规范》 GB50007-2002 8 《建筑与市政降水工程技术规范》 JGJ/T111-98 9 《建筑基坑支护技术规程》 JGJ120-99 10 《建设工程施工现场供用电安全规范》 GB50194-93 11 《建筑机械使用安全技术规程》 JGJ33-2001 12 《施工现场临时用电安全技术规范》 JGJ/46-2005 13 《地基与基础工程施工工艺标准》 企业标准 14 《建筑施工安全检查标准》 JGJ59-99 15 《建设部建筑业十项新技术(2005年)》 天津美术馆工程 封井施工方案

地址:天津·河西区·平江道 邮编: 电话: 传真: 第 2 页 共 10 页

中国建筑第七工程局有限公司 CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD

2.工程概况 2.1建设概况 序号 项 目 内 容 1 工程名称 天津美术馆工程 2 工程地址 天津市河西区友谊路 3 建设单位 天津市房地产开发经营集团有限公司 4 监理单位 天津市建设工程监理公司 5 施工内容 除机电安装外施工图全部内容 2.2建筑设计概况 序号 项目 内 容 1 建筑功能 天津市文化中心展览场馆

2 总建筑面积 36534㎡ 地上面积 23800㎡ 地下面积 12734㎡ 3 层 数 地下一层,局部有设备夹层,地上四层

4 建筑层高 地下部分 分源站、空间结构等 地上部分 一、三、四层层高6m,二层10m 5 建筑高度 檐口高度30.00m

6 建筑功用 地下部分 -1层为能源站、地下空间等部分 地上部分 美术馆 2.3 降水设计概况 2.3.1 降水井主要设计概况 序号 项目 内容 1 美术馆开挖深度 A-G轴最深为-8.4m,G到Q轴最深至-10.8m。 2 地下空间开挖深度 最深为-8.4m

3 止水帷幕做法 在博物馆、美术馆及图书馆的东、西、南边采用水泥搅拌桩双桩,在北边采用水泥搅拌桩单桩。 4 止水帷幕离建筑物距离 北面距离W轴16.15m,南边距离地下空间的A轴5.43m

5 围护桩设计概况 围护桩采用的是钢筋混凝土灌注桩,设置在博物馆、美术馆、图书馆的东、西、南三面

相关文档
最新文档
