工程保险费等费用-(建标【2007】164号)市政工程投资估算编制办法市政工程投资估算编制办法中华人民共和国建设部建标[2007]164号第一章总则第一条为了加强市政工程项目投资估算工作,提高估算编制质量,合理确定建设项目投资,结合市政工程建设特点,制定本办法。

第二条可行性研究报告的编制单位应对投资估算全面负责。

当由几个单位共同编制可行性研究报告时,主管部门应指定主体编制单位负责统一制定估算编制原则,并汇编总估算,其他单位负责编制各自所承担部分的工程估算。

第三条市政工程项目可行性研究投资估算的编制中,必须严格执行国家的方针、政策和有关法律法规,在调查研究的基础上,如实反映工程项目的建设规模、标准、工期、建设条件和所需投资,合理确定和严格控制工程造价。

第四条估算编制人员应深入现场,搜集工程所在地有关的基础资料,包括人工工资、材料主要价格、运输和施工条件、各项费用标准等,并全面了解建设项目的资金筹措、实施计划、水电供应、配套工程、征地拆迁补偿等情况。

对于引进技术和设备、中外合作经营的建设项目,估算编制人员应参加对外洽商交流,要求外商提供能满足编制投资估算的有关资料,以提高投资估算的质量。

第五条本办法适用于新建、改建和扩建的市政工程项目可行性研究投资估算的编制。

凡利用国际金融机构贷款、外国政府和政府金融机构贷款、中外合作经营项目的投资估算,应结合拟建项目的特点和要求,参照本办法有关规定进行编制。

第六条预可行性研究投资估算的编制,可参照本办法有关内容和要求,并在满足投资决策需要的前提下适当简化。

第二章投资估算文件的组成第七条市政工程建设项目投资估算文件的组成如下:一、估算编制说明;二、建设项目总投资估算及使用外汇额度;三、主要技术经济指标及投资估算分析;四、钢材、水泥(或商品混凝土)、木料总需用量,道路工程还应计算沥青及其沥青制品等的需用量;五、主要引进设备的内容、数量和费用;六、资金筹措、资金总额的组成及年度用款安排。

(word完整版)压覆矿产资源和地质灾害评估报告编制技术方案

(word完整版)压覆矿产资源和地质灾害评估报告编制技术方案

压覆矿产资源和地质灾害危险性评估报告编制目录一、对本项目服务总体要求的理解 (2)二、压覆矿产资源评估服务方案 (2)三、地质灾害危险性评估服务方案 (13)四、服务说明 (17)五、服务响应表及图片介绍资料 (18)六、招标文件要求或者投标人认为其它应介绍或者提交的资料和文件. 19七、证明服务的合格性和符合招标文件规定的技术资料. (19)一、对本项目服务总体要求的理解压覆矿产资源是指因建设项目实施后导致的矿产资源不能开发利用的情况。

我国在《矿产资源法》中明确规定:”在建设铁路、机场、工厂、水库、输油管道、输电线路和各种大型建筑物或者建筑群之前,建设单位必须向所在省国土资源厅(或向县、市国土资源局)查询征地范围内有无探矿权、采矿权及矿产地设置,为建设项目选址时注意避让已发现的重要矿区、重要的成矿靶区、采空区与开采塌陷区提供依据,避免或减少压覆重要矿产资源、切实保护和合理利用矿产资源,提高矿产资源保障能力,保障建设项目正常建设和运行,保护矿业权人和建设单位双方的利益关系。

地质灾害危险性评估是针对建设工程的特点和地质环境特征,分析工程建设与地质环境的相互作用和影响,对评估区现状地质灾害的类型、发育程度及危害性进行全面评估,并对工程建设过程中可能引发、加剧的地质灾害以及建设工程本身可能遭受的地质灾害的危险性进行评估,在现状评估和预测评估的基础上综合评估地质灾害危险性程度,提出防治措施和建议。

二、压覆矿产资源评估服务方案(一)项目概况本项目项目压覆矿产资源和地质灾害危险性评估报告编制是青岛市本项目区机场建设指挥部办公室委托青岛建通工程招标咨询有限公司公开招标的项目。

本项目项目压覆矿产资源和地质灾害危险性评估项目规模约17km2,项目地点:青岛市本项目区.招标范围:压覆矿产资源评估报告的编制、地质灾害危险性评估报告编制,项目评估方面的相关服务,配合招标人通过相关部门的审批.质量标准:成果文件顺利通过相关部门的审批。

2007版 市政工程投资估算编制办法

2007版 市政工程投资估算编制办法

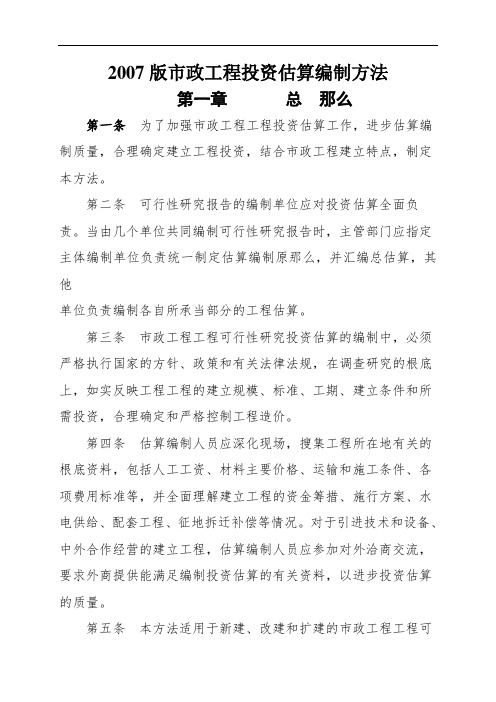

2007版市政工程投资估算编制方法第一章总那么第一条为了加强市政工程工程投资估算工作,进步估算编制质量,合理确定建立工程投资,结合市政工程建立特点,制定本方法。

第二条可行性研究报告的编制单位应对投资估算全面负责。

当由几个单位共同编制可行性研究报告时,主管部门应指定主体编制单位负责统一制定估算编制原那么,并汇编总估算,其他单位负责编制各自所承当部分的工程估算。

第三条市政工程工程可行性研究投资估算的编制中,必须严格执行国家的方针、政策和有关法律法规,在调查研究的根底上,如实反映工程工程的建立规模、标准、工期、建立条件和所需投资,合理确定和严格控制工程造价。

第四条估算编制人员应深化现场,搜集工程所在地有关的根底资料,包括人工工资、材料主要价格、运输和施工条件、各项费用标准等,并全面理解建立工程的资金筹措、施行方案、水电供给、配套工程、征地拆迁补偿等情况。

对于引进技术和设备、中外合作经营的建立工程,估算编制人员应参加对外洽商交流,要求外商提供能满足编制投资估算的有关资料,以进步投资估算的质量。

第五条本方法适用于新建、改建和扩建的市政工程工程可行性研究投资估算的编制。

凡利用国际金融机构贷款、外国政府和政府金融机构贷款、中外合作经营工程的投资估算,应结合拟建工程的特点和要求,参照本方法有关规定进展编制。

第六条预可行性研究投资估算的编制,可参照本方法有关内容和要求,并在满足投资决策需要的前提下适当简化。

第二章投资估算文件的组成第七条市政工程建立工程投资估算文件的组成如下:一、估算编制说明;二、建立工程总投资估算及使用外汇额度;三、主要技术经济指标及投资估算分析;四、钢材、水泥〔或商品混凝土〕、木料总需用量,道路工程还应计算沥青及其沥青制品等的需用量;五、主要引进设备的内容、数量和费用;六、资金筹措、资金总额的组成及年度用款安排。

第八条估算编制说明应包括以下主要内容:一、工程简要概况。

包括建立规模和建立范围,并明确建立工程总投资估算中所包括的和不包括的工程工程和费用,如有几个单位共同编制时,那么应说明分工编制的情况。

DZ陕西省地质灾害治理工程勘查设计技术报告编制格式及资料要求

DZ陕西省地质灾害治理工程勘查设计技术报告编制格式及资料要求

DZ陕西省地质灾害治理工程勘查设计技术报告编制格式
及资料要求
一、报告编制格式:
1.封面:包括项目名称、报告名称、编制单位、编制时间等基本信息。

2.摘要:对项目目标、方法、结果、结论及建议进行简要概述。

4.引言:介绍项目的背景、目的、意义、范围和研究内容。

5.研究方法:介绍研究所采用的技术路线、工程勘查方法和设计原则等。

6.现状分析:对陕西省地质灾害情况进行详细分析,包括灾害类型、
分布特点、规模等。

7.风险评估:根据现状分析结果,评估地质灾害对人民生命财产安全
的风险程度。

8.工程勘查:对治理工程的勘察设计内容进行详细描述,包括地质勘查、灾害学调查、工程勘探等。

9.技术方案:提出具体的治理工程技术方案,包括工程设计、施工方法、材料选用等。

10.预算与工期:根据技术方案,估算工程投资和工程周期。

11.结论与建议:总结报告的研究成果,提出相应的建议和意见。

13.附录:包括详细的数据、图纸、照片等资料。

二、资料要求:
1.包括陕西省地质灾害的历史数据,如历史灾情、灾害点分布、灾害损失等。

2.包括陕西省地质环境的基础数据,如地质构造、地质地貌、岩性分布等。

3.包括陕西省地质灾害的现状数据,如灾害点的空间分布、规模、频率等。

4.包括陕西省既往地质灾害治理项目的相关资料,如施工方案、效果评估等。

5.其他相关资料,如地质调查报告、地质灾害监测数据等。

以上是报告编制格式及资料要求的基本内容,编制报告时应根据具体情况进行适当调整和补充。

广西地质灾害防治项目管理办法(桂国土资发[2011]115号)

广西地质灾害防治项目管理办法(桂国土资发[2011]115号)

广西壮族自治区地质灾害防治项目管理办法第一章总则第一条为规范我区地质灾害防治项目的监督与管理,切实做好地质灾害防治工作,根据国务院《地质灾害防治条例》(国务院令第394号)、《国务院关于加强地质灾害防治工作的决定》(国发〔2011〕20号)、《广西壮族自治区人民政府关于加强地质灾害防治工作的通知》(桂政发〔2002〕205号)、《广西壮族自治区人民政府关于实施广西壮族自治区地质灾害防治工作规划(2009-2020年)的通知》(桂政发〔2010〕31号)、《关于印发广西壮族自治区地质灾害防治专项资金管理办法的通知》(桂财建〔2011〕373号)等有关规定精神,结合我区实际,制定本办法。

第二条条地质灾害防治项目主要是指因自然因素引发的危第二害公共安全的特大、重大地质灾害治理工程项目和地质灾害的防治规划编制、调查评估、监测预警、应急处置、应急勘查等项目,内容按照《广西壮族自治区地质灾害防治专项资金管理办法》(桂财建〔2011〕373号)规定的资金使用范围执行。

第三条本办法适用于中央和自治区财政下达资金的地质灾害防治项目。

第四条在广西壮族自治区行政区域内从事由中央、自治区财政下达资金、承担地质灾害防治项目的单位,必须遵守本办法。

项目的技术工作必须严格执行国家和行业的相关技术规程、规范。

第五条自治区国土资源管理部门负责督促、指导全区地质灾害防治规划的实施,建立、更新、管理地质灾害治理工程项目库,制订地质灾害防治项目年度计划,提出资金安排建议;按有关规定委托有资质的专业单位开展地质灾害应急调查与处置、部署和指导地质灾害易发区及特大、重大地质灾害隐患点监测预警、布置区域性地质灾害详细调查评价和特大、重大地质灾害隐患点详细勘查、应急勘查及施工图设计工作;按规定组织对地质灾害防治项目的设计和成果进行审查,对地质灾害防治项目质量进行监督检查,按规定会同自治区财政部门组织专家进行竣工最终验收。

市国土资源管理部门负责中央、自治区财政下达资金的地质灾害治理工程项目的勘查、设计、监理、施工等工作的组织协调和日常管理等工作,负责项目档案资料的归档等工作;定期汇总辖区地质灾害治理工程项目进展情况并向自治区国土资源管理部门报告。

湖南省地灾评估规范(试行)2019-9-11(430S00 2019-006883)

湖南省地灾评估规范(试行)2019-9-11(430S00 2019-006883)

湖南省地质灾害危险性评估报告编制与审查要点(试行)湖南省自然资源厅发布目录前言 (1)1 总则 (2)2 术语和定义 (3)3 基本规定 (5)4 地质灾害危险性评估报告编制 (6)4.1 一般规定 (6)4.2 评估报告的编制 (7)4.3 附图的编制 (18)5 地质灾害危险性评估报告审查要点 (20)5.1 一般规定 (20)5.2 评估报告要件及审查形式 (20)5.3 评估成果内容审查 (21)5.4 专家审查意见书 (22)附录A 评估工作程序框图 (23)附录B 主要规划、建设项目重要性分类表 (24)附录C 地质环境条件复杂性分类表 (25)附录D 野外调查技术要求 (26)附录E 地质灾害规模划分表 (31)附录F 地质灾害现状稳定性判别 (32)附录G 地质灾害危险性分级表 (34)附录H 主要灾种预测评估方法 (35)附录H.1 滑坡危险性预测评估方法 (35)附录H.2 崩塌危险性预测评估方法 (39)附录H.3 泥石流危险性预测评估方法 (43)附录H.4 采空塌陷危险性预测评估方法 (46)附录H.5 岩溶塌陷危险性预测评估方法 (51)附录H.6 不均匀地面沉降危险性预测评估方法 (54)附录H.7 地裂缝危险性预测评估方法 (56)附录I 综合评估分区影响因素量化计分表 (57)附录J 建设用地适宜性影响因素量化计分表 (58)附录K 评估报告提纲 (59)附录L 评估报告常用图例 (61)附录M 地质灾害危险性评估报告评分标准表 (62)前言本要点由湖南省自然资源厅制定。

本要点主要起草单位:湖南省地质科学研究院,湖南省地质灾害应急中心,湖南省地质矿产勘查开发局四一六地质队,湖南省工程职业技术学院。

本要点主要起草人:黄栋良、黄先耀、姜波、舒玲、肖立权、马文瀚、张慧、姚鹏、余姝辰、廖涛、吴浪辉、罗治勇、陈雅娜、杜施。

本要点主要审核人:刘明寿、罗伟奇、陈平、盛玉环、刘和平、谢玲琳、王璨、姜中笑、徐林荣。

2018版《石油化工工程建设设计概算编制办法》

关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。

原2007版概算编制办法和工程建设费用定额废止。

概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。

工程建设费用定额是编制设计概算和工程建设费用管理的依据。

2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。

中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发目录1 总则 (3)2 建设项目投资构成 (4)3 概算文件组成 (6)4 概算文件编制 (7)5 设备与主要材料划分 (13)6 表格 (16)附件:单位工程费用分类及列项 (17)1 总则1.1 为规范石油化工工程建设项目设计概算文件编制,特制定《石油化工工程建设设计概算编制办法》(以下简称“本办法”)。

1.2 本办法适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等工程。

中外合资项目设计概算文件编制参照本办法。

1.3 工程建设设计概算文件是设计文件的重要组成部分。

经批准的设计概算文件是编制建设项目投资计划、筹措资金、控制投资、实行限额设计和考核建设项目经济合理性的依据。

设计概算一经批准,原则上不得突破。

1.4 设计概算原则上应控制在批准的可行性研究报告投资估算之内。

设计概算应与可行性研究报告的投资估算或总体设计概算进行对比分析,并予以说明。

1.5 设计单位要保证设计概算的完整和准确,编制设计概算文件应遵守国家有关法律、法规,正确选用概算编制依据。

定额、概算指标与费用定额配套使用。

1.6 设计概算文件应结合现场条件,完整地反映设计内容,按编制年当期的价格水平编制,并考虑建设期内影响工程造价的动态因素,合理确定项目投资。

铁路建设项目预可行性研究、可行性研究和设计文件编制办法(修改版)

总则一、为规范铁路建设项目预可行性研究、可行性研究和设计文件的组成与内容,使其达到铁路建设改革、发展所需的深度要求,制定本办法。

二、本办法包括新建(改建)铁路、铁路枢纽(单独立项或单独编制文件)、铁路特大桥(单独立项或单独编制文件)的预可行性研究、可行性研究、初步设计、施工图的文件组成与内容三个部分和附录《加深地质工作的文件组成与内容》,适用于新建(改建)的客货共线铁路、货运专线铁路、客运专线铁路、城际铁路、铁路枢纽、铁路特大桥等大中型建设项目。

中型及以上站房(单独立项或单独编制文件)设计文件的编制,按建设部颁布的《建筑工程设计文件编制深度规定》办理。

铁路大中型建设项目应在项目决策阶段编制预可行性研究和可行性研究,在项目实施阶段编制初步设计和施工图。

小型项目或工程简易的项目可适当简化,在决策阶段编制可行性研究,实施阶段编制施工图,文件内容和深度应满足项目决策及实施的要求。

三、预可行性研究文件是项目立项的依据,根据国家批准的铁路中长期规划,充分利用国家和行业资料,经社会、经济、运量调查及现场踏勘后编制。

其内容和深度主要包括:客货运量预测;系统研究项目在路网、综合交通运输体系及社会经济发展中的作用;提出线路起迄点及线路建设与走向方案(改建铁路应对其运能与运量不相适应的薄弱环节拟定改建的初步方案,铁路枢纽应结合总图规划拟定研究年度的建设方案,铁路特大桥应结合工程地质、水文条件、线路方案初拟桥址方案和桥式方案);提出铁路主要技术标准、各项主要技术设备设计原则的初步意见及主要工程内容;对相关工程、外部环境(包括邻近或穿越特殊环境功能区)、土地利用、协作条件作初步分析;提出主要工程数量、建设工期、投资预估算及资金筹措设想;初步进行经济评价;从宏观上分析对各种保护区、集中噪音敏感区和社会环境的影响;论证项目建设的必要性、可能性和风险性。

·1·四、可行性研究文件是项目决策的依据,根据国家批准的铁路中长期规划或项目建议书,进行社会、经济和运量调查,综合考虑运输能力和运输质量,从技术、经济、环保、节能、土地利用等方面进行全面深入的论证,采用初测资料编制。

最新滑坡防治工程设计与施工技术规范(DZT 0219-2006)(地质灾害勘察、设计、施工新规范培训教材)-药学医学精


1.3.2可行性方案设计
•可行性方案设计阶段,应根据任务书要求,从技术 可行、经济合理,以及社会、环境等因素对防治工 程进行两个以上方案的分析论证,进行投资估算, 确定优化方案。可行性方案的比较,均应达到论证 深度要求,具备技术经济可比性,为初步设计阶段 提供依据 •同时应对滑坡防治工程进行效益评估,包括工程实 施后的经济效益、社会效益和环境效益。结合城镇 规划,编制防治工程的保护和灾害风险管理措施。
四. 滑坡治理工程施工图设计报告编写内容及格式
一.
概述
1.1本规范内容及适用范围

本规范规定了滑坡防治工程设计基本规定、滑坡 分类及防治工程勘查、滑坡防治工程分级及设计 安全系数、排水工程、抗滑桩、预应力锚索、格 构锚固、重力挡墙、注浆加固、刷方减载、回填 压脚、植物防护、滑坡防治监测、施工组织、质 量检验及工程验收等内容。
• 抗滑桩设计计算
• •
Hale Waihona Puke 1.5滑坡防治的主要方式• 抗滑桩受荷段桩身内力应根据滑坡推力和阻力计算,嵌 固段桩身内力根据滑面处的弯矩和剪力按地基弹性的抗 力地基系数(K)概念计算。
K法 地基系数为常数n=0 m法 地基系数随深度呈线性增加,n=1 C法 地基系数随深度呈抛物线变化(0﹤n﹤1或n﹥1)应 通过现场试验确定。
1.3一般规定 1.3.1 滑坡防治工程设计,可划分为三个阶段
• • • 可行性方案设计阶段 初步设计阶段 施工图设计阶段
对于规模小、地质条件清楚的滑坡,可简化 设计阶段。
1.3.2可行性方案设计
•滑坡防治工程可行性方案设计是滑坡防治工程设计 的重要阶段。可行性方案的编制应根据防治目标, 在已审定的滑坡防治地质勘查报告基础上进行(选 定岩土体参数等); •可行性方案设计阶段,应对滑坡的危害性和实施防治 工程的必要性和可行性进行充分论证,应统计核实滑 坡发生时可能对生命财产造成的直接损失和间接损失 并从经济上对比论证工程实施与搬迁避让监测预警等 方案的可行性。

地质灾害危险性评估技术要求(试行)(国土资源部国土资发【2004】69号文件附件1)讲解

附件1:地质灾害危险性评估技术要求(试行)1.范围1.1 本技术要求规定了地质灾害危险性评估的原则、不同阶段地质灾害危险性评估的内容、要求、方法和程序。

1.2 本技术要求适用于在全国地质灾害易发区内进行各类建设工程时的地质灾害危险性评估以及在全国地质灾害易发区内进行城市总体规划、村庄和集镇规划时的地质灾害危险性评估。

2.定义本技术要求采用下列定义:2.1 地质灾害:是指包括自然因素或者人为活动引发的危害人民生命和财产安全的山体崩塌、滑坡、泥石流、地面塌陷、地裂缝、地面沉降等与地质作用有关的灾害。

2.2 地质灾害易发区:是指容易产生地质灾害的区域。

2.3 地质灾害危险区:是指明显可能发生地质灾害且将可能造成较多人员伤亡和严重经济损失的地区。

2.4 地质灾害危害程度:是指地质灾害造成的人员伤亡、经济损失与生态环境破坏的程度。

3.总则3.1 为贯彻落实《地质灾害防治条例》(国务院令第394号)和《国务院办公厅转发国土资源部、建设部关于加强地质灾害防治工作意见的通知》(国办发〔2001〕35号)的精神,规范全国建设工程和规划区地质灾害危险性评估工作,特制定《地质灾害危险性评估技术要求》。

3.2 在地质灾害易发区内进行工程建设,必须在可行性研究阶段进行地质灾害危险性评估;在地质灾害易发区内进行城市总体规划、村庄和集镇规划时,必须对规划区进行地质灾害危险性评估。

3.3 地质灾害危险性评估,必须对建设工程遭受地质灾害的可能性和该工程建设中、建成后引发地质灾害的可能性做出评价,提出具体的预防治理措施。

3.4 地质灾害危险性评估的灾种主要包括:崩塌、滑坡、泥石流、地面塌陷(含岩溶塌陷和矿山采空塌陷)、地裂缝和地面沉降等。

3.5 地质灾害危险性评估的主要内容是:阐明工程建设区和规划区的地质环境条件基本特征;分析论证工程建设区和规划区各种地质灾害的危险性,进行现状评估、预测评估和综合评估;提出防治地质灾害措施与建议,并作出建设场地适宜性评价结论。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

附件:
三峡工程重庆库区地质灾害 防治工程投

资概(估)算编制要求

一、编制依据
1、国家、重庆市颁布的有关法令、法规、制度和规程;
2、水利部《关于发布<水利建筑工程预算定额>、<水利建筑
工程概算定额>、<水利工程施工机械台时费定额>及<水利工
程设计概(估)算编制规定>的通知》(水总[2002]116号);
3、水利部《关于发布<水利工程概预算补充定额>的通知》(水
总[2005]389号);
4、国家计委、建设部《关于发布<工程勘察设计收费标准>
的通知》(计价格[2002]10号);
5、国家发展改革委、建设部《关于印发<建设工程监理与相
关服务收费管理规定>的通知》(发改价格[2007]670号);
6、重庆市物价局、计委、建委《关于印发<重庆市工程建设
中介服务收费管理实施办法>的通知》(渝价[2000]352号);
7、初步设计文件、图纸和水利工程设计工程量计算原则的
规定。
二、基础价格
1、人工概(估)算单价:根据水利部水总[2002]116号文《水
利工程设计概(估)算编制规定》中河道工程费用指标计算;
施工津贴按4.5元/天计取;其它津贴按水利部水总[2002]116
号文河道工程费用标准执行。即:工长5.61元/工时,高级
工5.23元/工时,中级工4.48元/工时,初级工2.33元/工时。
上述人工单价内容包括:岗位工资、年功工资、生产工人年
应工作天数以内非作业天数工资、辅助工资和工资附加等,
其中医疗保险费和住房公积金等费率已分别调整为8%和
12%,年应工作天数调整为250工日。
2、主要材料概(估)算单价:根据编制期市内有关造价管
理站发布的当期价格水平确定,造价信息未公布的材料采用
市场询价方式确定。工程建设有文件要求强制性采用商品砼
的,按相关规定执行;对工程运输条件特别差,建筑材料需
经多次转运的,增列二次转运费。
,水0.85元/m,电1.01元/kwh。 33/m风基础单价:0.15元
3、三、工程单价
1、工程单价根据工程设计报告编制的施工组织设计提出的
施工工艺和方法进行计算。
2、人工挖孔桩土方、石方分别套用《水利建筑工程概算定
额》一—25、二—22、二—32章节相关定额。
3、抗滑桩护壁砼、抗滑桩护砼、砼板预制及安装分别套用
章节相关定21—、四18—、四8—《水利建筑工程概算定
额》四
额。
4、抗滑桩模板安装及制作、钢筋制安分别套用《水利建筑
工程概算定额》五—1(50001)和五—12(50062)、四—23
章节定额。
四、取费标准
1、其他直接费(包括冬雨季施工增加费、夜间施工增加费、
其他费用):取直接费的2%。
2、现场经费:土方工程取直接费的4%,石方工程取直接费
的6%,模板工程取直接费的6%,混凝土工程取直接费的6%,
钻灌、锚固工程取直接费的7%,其它工程取直接费的5%。
3、间接费:土方工程取直接工程费的4%,石方工程取直接
工程费的6%,模板工程取直接工程费的6%,混凝土工程取
直接工程费的4%,钻灌、锚固工程取直接工程费的7%,其
它工程取直接工程费的5%。
4、企业利润:取直接工程费与间接费之和的7%。
5、税金(含营业税、城市维护建设税和教育费附加):
(1)建设项目在市区的:取直接工程费、间接费与企业利
润之和的3.48%;
(2)建设项目在县城镇的:取直接工程费、间接费与企业
利润之和的3.41%;
(3)建设项目在市区和县城镇以外的:取直接工程费、间 。
3.28%接费与企业利润之和的.
五、临时工程
1、施工交通工程(指一般施工公路)按10万元/公里计取,
临时公路修筑难度特别大的项目,按设计实际工作量计算;
临时码头除特殊情况外,均按8万元/个计取;施工场外供电
工程(10kv以上)按10万元/公里计取;施工房屋建筑仓库
造价按200元/m2计取(其中:主体工程投资500万元以下,
施工房屋建筑仓库面积按100m计算;主体工程投资500万
元~1000万元,施工房屋2建筑仓库面积按200 m计算;主
体工程投资1000万元~2000万2元,施工房屋建筑仓库面
积按300 m计算;主体工程投资20002万元以上,施工房屋
建筑仓库面积按400 m计算),办公、生活2及文化福利建筑
按建安工作量(不含办公、生活及文化福利建筑和其它临时
工程)的1.5%计取。
2、脚手架工程:按实际工作量套用单价计算搭设脚手架的
工程费用。
3、安全文明生产措施费:参照财政部、国家安监总局财企
[2006]478号文,按主体工程建安工作量的1.5%计取。此项
费用用于施工现场安全作业环境及安全施工、文明施工。
4、其他临时工程:按建安工作量(不包括其它临时工程)
的0.5%计取。
六、独立费用
1、项目建设管理费(不含开办费)
计2.5%-3%按主体工程费的号文,[2002]394参照财政部财建
取。其中:主体工程费500万元以下的按3%计取;主体工
程费500-1000万元的按2.5%-3%计取(用插入法计算);主
体工程费1000万元以上的按2.5%计取。开办费按各区县项
目实际情况另行统筹考虑。
2、监理费
工程建设监理费:根据国家发展改革委发改价格[2007]670
号文明确的标准计算;
工程勘查监理费:取勘查直接费的3%(监理费不足1万元
的按1万元计取)。
3、项目勘查费
根据建设部《工程勘察设计收费标准》(2002年修订本)和
实际工作量据实核定勘查费。同时,结合国家确定我市三期
治理项目前期勘查经费的原则和标准,地灾项目的勘查管理
费取勘查直接费的2%,勘查报告审查(包括调查报告、勘
查设计书、勘查报告、勘查有效工作量和直接费等审查)费
取勘查直接费的9%。
4、工程设计费
工程设计包括可研、初设和施工图(招标设计)三个阶段,
项目可研报告编制费按初设和施工图(含招标设计)设计费
的20%计取,初设和施工图(招标设计)设计费取费标准按
国家计委计价字[2002]10号文规定的计费基价并乘以调整系
数(专业调整系数为0.8,工程复杂程度调整系数为1.15,
附加调整系数为1)计取。经评估改为搬迁避让、监测预警
或已被取消的项目,其设计.
费按实际完成工作阶段的设计费计取。
5、建设及施工场地征地费
征地补偿标准按照各区县颁布的征地拆迁补偿标准执行,并
严格区分工程永久性征地和临时性用地。工程设计中需真实
提供征用地的土地性质、征地数量和土地附属物实物量等资
料。
6、监测费(包括施工监测和效果监测)
按主体工程费的1-2%计取。其中:主体工程费500万元以下
的按2%计取(低于2万元的按2万元计取);主体工程费
500-1000万元的按2%-1%计取(用插入法计算);主体工程
费1000万元以上的按1%计取。
7、中介服务费
中介服务费主要包括:工程技术方案咨询评估费、工程投资
咨询评估费和施工图审查费。
(1)技术方案咨询评估费。参照市物价局、市计委、市建
委渝价[2000]352号文中明确的指导收费标准计取,行业调整
系数、工程复杂程度调整系数分别为1.2、1.15。
(2)工程投资咨询评估费(包括投资估算和概算咨询评估)。
参照市物价局、市计委、市建委渝价[2000]352号文中明确的
指导收费标准计取,行业调整系数、工程复杂程度调整系数
分别为1.2、1.15。
(3)施工图审查费。参照市物价局渝价[2011]7号文明确的
高边坡、地质灾害防治的施工图审查按边坡立面面积、灾害
体范.
围立面面积标准执行,即,8元/平方米。工程规模较小审查
费总经额计算不足3000元的,按3000元计取。
(4)施工图预算审查费。参照市物价局渝价[2010]69号文计
算,工程规模较小审查费总金额计算不足3000元的,按3000
元计取。
8、其它
工程保险费:按建安工程投资的0.3%计取。
工程招标代理费:按国家计委计价格[2002]1980号、发改办
价格[2003]857号文执行。
七、预备费
基本预备费可行性研究阶段按10%计取,初步设计阶段按5%
计取,价差预备费不计列。
八、概(估)算编制表格
概算编制表格按水利部水总[2002]116号文第七章的表格填
写,参照河道工程不作资金流计算。
在项目实施中,如遇重大问题,另行研究处理。.
