LED太阳能路灯安装使用说明书
德顿太阳能路灯设置说明

德顿太阳能路灯设置说明德顿太阳能路灯是一种由太阳能供电的智能路灯系统,能够为城市和乡村地区提供可靠的路灯照明。
以下是德顿太阳能路灯的设置说明,帮助您正确设置和使用该路灯系统。
1. 选择安装位置:在选择安装德顿太阳能路灯时,需要考虑到以下因素:- 避免有遮挡物如树木、建筑物等的位置,以确保路灯能充分接收阳光;- 选择离杆体周围没有高大建筑物或树木的区域,以确保路灯的光线能够辐射到需要照明的地方;- 按照道路的实际需求和规划布置路灯,保证良好的照明效果。
2. 安装步骤:- 将灯杆固定在预先准备好的地基上,确保灵活性和稳定性;- 将太阳能电池板安装在灯杆的适当位置上,确保电池板面朝向阳光;- 连接电池板和路灯控制器,确保电池板能够将太阳能转化为电能,并供电给路灯;- 将路灯头安装在灯杆的顶部,并连接好相应的电缆。
3. 设置太阳能路灯:- 大多数德顿太阳能路灯都配备了智能控制器。
您可以根据实际需要,设置路灯的亮度和工作时间;- 设置亮度:通过调整控制器上的亮度设置,使路灯亮度达到所需的照明效果;- 设置工作时间:根据实际需要,在控制器上设置路灯的开关时间,以确保路灯在夜间准确开启和关闭;- 智能感应:一些德顿太阳能路灯还配备了智能感应器,可以根据环境亮度自动调整路灯亮度。
4. 定期维护:- 定期检查:每隔一段时间,检查太阳能电池板和控制器的连接是否松动,保持其良好的工作状态;- 清洁太阳能电池板:定期清洁电池板表面的尘土和污垢,以确保太阳能的充分吸收;- 更换电池:根据电池的使用寿命,定期更换电池,以保证太阳能路灯的长期使用。
通过按照以上设置说明正确设置德顿太阳能路灯,您可以获得高效、环保、可靠的照明解决方案。
请根据实际需要进行配置和调整,并保持定期维护,以确保路灯系统的正常运行。
hh一ra10sl太阳能路灯控制器说明书

hh一ra10sl太阳能路灯控制器说明书摘要:1.产品简介2.产品功能3.安装与使用4.注意事项5.技术参数6.售后服务正文:一、产品简介hh 一ra10sl 太阳能路灯控制器是一款专为太阳能路灯设计的智能控制器,通过先进的技术,实现对太阳能路灯的智能化控制。
该控制器具有防水、防尘、耐高温等特性,适用于各种恶劣环境。
二、产品功能1.智能控制:根据环境光线和时间,自动开启和关闭太阳能路灯,实现无人值守的全天候运行。
2.节能环保:采用高效率的太阳能发电技术,充分利用太阳能资源,降低能耗,减少碳排放。
3.故障保护:当系统出现故障时,控制器将自动断开电源,避免设备因故障运行造成的损失。
4.远程监控:可通过手机APP 或电脑端实时查看太阳能路灯的运行状态,实现远程监控与管理。
三、安装与使用1.安装位置:应选择光照充足、通风良好的地方,避免安装在潮湿、高温、易受腐蚀的环境中。
2.连接线路:将太阳能电池板、蓄电池、LED 路灯等设备与控制器正确连接,注意正负极不要接反。
3.参数设置:通过手机APP 或电脑端设置控制器的工作模式、时间等参数。
四、注意事项1.安装前,请仔细阅读产品说明书,确保正确安装和使用。
2.不要在雨天或潮湿环境中操作控制器,以免损坏设备。
3.控制器非专业人员不得拆卸,以免造成设备损坏。
五、技术参数1.输入电压:DC12V2.输出电流:10A3.工作温度:-20℃~+60℃4.储存温度:-30℃~+70℃5.湿度:5%~95%RH六、售后服务本公司对产品提供一年内免费保修服务,如有任何问题,请随时联系我们。
英文版本 太阳能路灯安装说明书

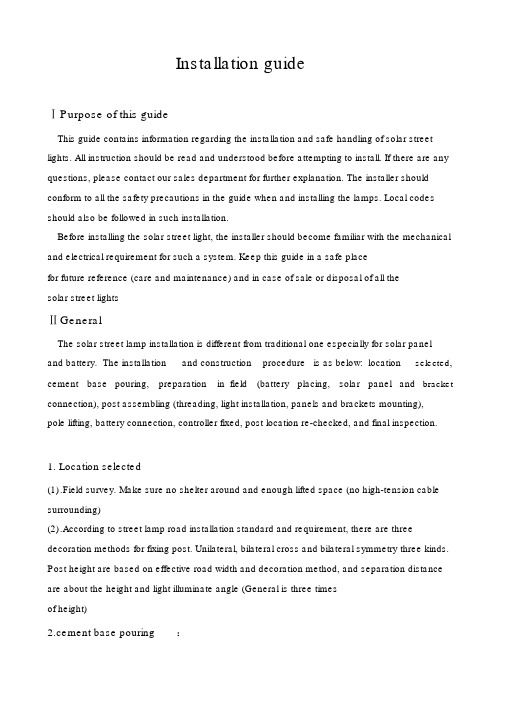

Installation guideⅠPurpose of this guideThis guide contains information regarding the installation and safe handling of solar street lights. All instruction should be read and understood before attempting to install. If there are any questions, please contact our sales department for further explanation. The installer should conform to all the safety precautions in the guide when and installing the lamps. Local codes should also be followed in such installation.Before installing the solar street light, the installer should become familiar with the mechanical and electrical requirement for such a system. Keep this guide in a safe place for future reference (care and maintenance) and in case of sale or disposal of all the solar street lightsⅡGeneralThe solar street lamp installation is different from traditional one especially for solar panel and battery. The installation and construction procedure is as below: location selected, cement base pouring, preparation in field (battery placing, solar panel and bracket connection), post assembling (threading, light installation, panels and brackets mounting), pole lifting, battery connection, controller fixed, post location re-checked, and final inspection.1. Location selected(1).Field survey. Make sure no shelter around and enough lifted space (no high-tension cable surrounding)(2).According to street lamp road installation standard and requirement, there are three decoration methods for fixing post. Unilateral, bilateral cross and bilateral symmetry three kinds. Post height are based on effective road width and decoration method, and separation distance are about the height and light illuminate angle (General is three times of height)2.cement base pouring:(1). Embedded part dimension.According to factory providing information and our actual demand, we suggest post height and embedded items dimension as below:(2).Digging hole.According to embedded parts dimension to ensure hole size, especially reserve enough place for battery. Details as below:(3). Cement base pouring.Use C20 standard concrete to pour,and tamp cement base heavily with bobbing machine. When pouring, do not make concrete splash whereon screw rod to slow down installation. When threading PVC pipe, take as the drawing requirements to make sure no concrete inside. Notice there is 250mm gap between down pipe terminal to flat surface. Finally make sure the surface is horizontal with a tester to ensure four feet in the same level.ⅢPreparation :1. As the installation requirements, prepare all the necessary tools and list them2. Transport and carry all the components listed, and check the quantity and models one by one.ⅣInstallation:1. Battery installation.Before operation, make sure battery models are the same as configuration listed (if a group, make sure connection method first. If in parallel, should not be over 4 pcs). Connect each terminal firmly and place them in battery cabinet. Seal the cabinet well with screws to avoid water seepage. Next put the cabinet in the hole and cover or bury it. What doing it, choose a fine day. After burying finish, check the voltage whether normal or not.2. Mounting solar panel.Fix the panel into the bracket firmly with screws and connect as the requirement (in series or parallel).After connection, make a test for the output voltage whether meet the installation. In general, the tested voltage should not lower than 18V in 12V system. If 24V system, the voltage not lower than 36V.3. Post assemblingCheck the installation position and direction. Confirm the length of wires stripping required. Each terminal should be peeled out 150mm in general. And then install lamp and check the position and levelness based on post. After wire connection, notice the positive and negative poles and inspect terminals whether fixed hard. All these done shouldaccording to the drawing picture.After finish lamp installation, use a multimeter to test the resistance and check there in no ground connection with the pole body. And then connect the battery to do light test.4. Lifting.Before lifting, prepare all the necessary tools, such as spray paint, Rohan pull, hammer, allen, screws and etc and clean the cement base. When lift the pole up to 1m high, .adjust direction of solar panel and fix it. Do make sure the direction face the south. Meanwhile, spray paint if possible.In the process of lifting, notice the speed and direction, meantime, people should help pole up. Slowly drop the pole and give a right order to the hoist man. Keep screws symmetrical when tighten and use the Strength stem when fix M24 and above screws. The stem should not be less than 1.2m. Four feet should stand balance and upright.5. Controller installation.Operate as the manual instruction, battery connection first, load (light) second (light on or not, if on, check and change new one), solar panel last (observe light status. if off is normal. Some kinds have delayed function, off delayed for 3-5minutes is normal). When operation all these, do not mis-connect positive and negative terminals so as not to shock or destroy circuit. Close inspection window well.6. Post location re-checked.Finish above operations, re-check the post balance and stand level. Meantime, do antiseptic treatment for the screws and clean all the dirt on the post.7. Re-check all the system.Contains: light status, solar panel position and direction, stand level, quantity and etc.8. Record lights situation and date.Summarize and analysis the entire project items for further maintance reference.。
欧普太阳能灯说明书

欧普太阳能灯说明书欧普太阳能灯说明书:一什么是欧普太阳能灯?欧普太阳能灯是由太阳能电池板转化为电能的电灯,白天,太阳能电池板收集储存太阳能,晚上可以电能转化照亮。
欧普太阳能灯作为一种安全,环保的节能灯,越来越受到重视。
二欧普太阳能灯组成部分欧普太阳能灯主要是由太阳能电池板,LED灯具,控制器,锂电池和灯杆几部分构成灯组成,详细的组装图。
太阳能电池板目前市面是单晶硅和多晶硅面板,效率转化比较高,都系统的抗风设计也比较优。
led灯头,主要有白光和黄光,采用是点阵作为平面发光源。
灯杆是采用不锈钢材质,防水防风防锈。
美观耐用。
锂电池,维护少,使用转化高,也是免维护电池,降低系统维护费用。
控制器设计上,兼顾光控,时控,过充保护,过放保护等功能,性价比高。
三太阳能路灯优势太阳能路灯如何在市场上面越来越受到大家的喜爱,与之前传统市电路灯,它优势在哪里呢?对比一:安装市电路灯有及其复杂的安装作业程序,要铺设电缆,要开挖电缆沟,铺设管道,穿线,回填等大量的基础工作,还要进行调试,一旦出现问题,则可能需要大面积的返工。
因此造成材料成本很高,而太阳能路灯,只需要一个水泥基座,然后灯杆固定好就可以的。
对比二:费用市电灯具除了安装费用高之后,还有亮灯所需要支付的电费以及后期维护需要的费用。
太阳能路灯免电费,安装费用低,属一次性投入,维护成本也不高。
可以定点维护。
对比三:安全性市电路灯因其安装的复杂性,一定程度就会带来安全隐患,施工质量,景观亮化的改造,材料老化,供电不正常,水电气管道等等诸多安全隐患。
太阳能路灯是低压产品,运行安全可靠。
太阳能照明优势总结:安全无隐患,节能无消耗,绿色又环保,安装且简便,自动免维护。
是目前新农村建设以及市政工程建设的首选。
而利用欧普太阳能灯下面产品,太阳能灭蚊灯,景观灯,投光灯,高杆灯,以及目前准备推行智慧路灯的建设。
太阳能路灯安装详图演示ppt课件

×1h ×1h ×1h ×300mA+900mA ×10%
×10%
×3min ×0.5h
06代表全功率工 作时间为6h
28代表第二时段 工作时间为8h
36代表第三时段 工作时间为6h
43代 表 3组 LED 并联
55代表第二时段 为50%功率比工 作
62代表第三时段 为20%功率比工 作
71代表开灯延时 时间为3min
红 黑
将光伏组件搬运到安装支架上。 对准光伏组件与安装支架的螺栓孔位,插入螺栓并紧固。
安装光伏组件时要保证接线盒在支架上半部。
光伏组件 光伏支架
M8X15 8pcs
11
安装光伏组件线缆。 a.连接光伏组件自带线缆与延长线。
光伏组件
+ +
三通连接器
光伏组件直流电缆延长线
+
接控制器光伏板正
-
-
接控制器光伏板负
7
蓄电池正极引出线(4.5米)
接入端 蓄电池c负极 蓄电池c正极 蓄电池b正极 蓄电池a正极 蓄电池d正极 蓄电池e正极 蓄电池f正极
线缆外观
接入端 控制器电池负极输入端
蓄电池b负极 蓄电池a负极 蓄电池d负极 蓄电池e负极 蓄电池f负极 空开OFF端
1. 电池必须严格遵照图中的数字顺序和正负极所示摆放电池,不能放反。 2. 进行电池之间的接线操作时,要戴手套,必须使用绝缘工具,将扳手手柄缠裹绝缘胶布。 3. 蓄电池在接线时,务必做好绝缘及防短接措施。 (用绝缘胶布包裹住引出线和电池电极金属裸露部分) 4. 蓄电池间连线从下盖出线孔出,蓄电池引出线从上盖出线孔出。 5. 电池搬动及倒下放置时,务必轻拿轻放。 6. 接线时先预紧接线螺栓,待电池之间的线缆连接完毕后再将电池的接线螺栓拧紧 ,装配扭力参考值:10 ± 2.0N·m。
英文版本太阳能路灯安装说明书

Installation guideⅠP urpose of this guideThis guide contains information regarding the installation and safe handling of solar street lights. All instruction should be read and understood before attempting to install. If there are any questions, please contact our sales department for further explanation. The installer should conform to all the safety precautions in the guide when and installing the lamps. Local codes should also be followed in such installation.Before installing the solar street light, the installer should become familiar with the mechanical and electrical requirement for such a system. Keep this guide in a safe placefor future reference (care and maintenance) and in case of sale or disposal of all thesolar street lightsⅡG eneralThe solar street lamp installation is different from traditional one especially for solar paneland battery. The installation and construction procedure is as below: location selected, cement base pouring, preparation in field (battery placing, solar panel and bracket connection), post assembling (threading, light installation, panels and brackets mounting),pole lifting, battery connection, controller fixed, post location re-checked, and final inspection.1. Location selected(1).Field survey. Make sure no shelter around and enough lifted space (no high-tension cable surrounding)(2).According to street lamp road installation standard and requirement, there are three decoration methods for fixing post. Unilateral, bilateral cross and bilateral symmetry three kinds. Post height are based on effective road width and decoration method, and separation distance are about the height and light illuminate angle (General is three timesof height)2.cement base pouring:(1). Embedded part dimension.According to factory providing information and our actual demand, we suggest post height and embedded items dimension as below:dimension Embedded partsScrewNo. Height ( m )( L*W*H ) mmdiagonal dimension SignNotes( mm )Model1 4 400×400×800 220 M182 4~6 500×500×1000 280 M203 6~8 600×600×1400 360 M244 8~12 800×800×1500 400 M285(2).Digging hole.According to embedded parts dimension to ensure hole size, especially reserve enough place for battery. Details as below:(3). Cement base pouring.Use C20 standard concrete to pour , and tamp cement base heavily with bobbing machine. When pouring, do not make concrete splash whereon screw rod to slow down installation. When threading PVC pipe, take as the drawing requirements to make sure no concrete inside. Notice there is 250mm gap between down pipe terminal to flat surface. Finally make sure the surface is horizontal with a tester to ensure four feet in the same level.ⅢPreparation :1.As the installation requirements, prepare all the necessary tools and list them2.Transport and carry all the components listed, and check the quantity and models oneby one.ⅣInstallation :1. Battery installation.Before operation, make sure battery models are the same as configuration listed (if a group, make sure connection method first. If in parallel, should not be over 4 pcs). Connect each terminal firmly and place them in battery cabinet. Seal the cabinet well with screws to avoid water seepage. Next put the cabinet in the hole and cover or bury it. What doing it, choose a fine day. After burying finish, check the voltage whether normal or not.2. Mounting solar panel.Fix the panel into the bracket firmly with screws and connect as the requirement(in series or parallel).After connection, make a test for the output voltage whether meet the installation. In general, the tested voltage should not lower than 18V in 12V system. If 24V system, the voltage not lower than 36V.3. Post assemblingCheck the installation position and direction. Confirm the length of wires stripping required. Each terminal should be peeled out 150mm in general. And then install lamp and check the position and levelness based on post. After wire connection, notice the positiveand negative poles and inspect terminals whether fixed hard. All these done shouldaccording to the drawing picture.After finish lamp installation, use a multimeter to test the resistance and check there inno ground connection with the pole body. And then connect the battery to do light test.4. Lifting.Before lifting, prepare all the necessary tools, such as spray paint, Rohan pull, hammer, allen, screws and etc and clean the cement base. When lift the pole up to 1m high, .adjust direction of solar panel and fix it. Do make sure the direction face the south. Meanwhile,spray paint if possible.In the process of lifting, notice the speed and direction,meantime, people should help pole up. Slowly drop the pole and give a right order to the hoist man. Keep screws symmetrical when tighten and use the Strength stem when fix M24 and above screws. The stem should not be less than 1.2m. Four feet should stand balance and upright.5. Controller installation.Operate as the manual instruction, battery connection first, load (light) second (light on or not, if on, check and change new one), solar panel last (observe light status. if off is normal. Some kinds have delayed function, off delayed for 3-5minutes is normal). When operationall these, do not mis-connect positive and negative terminals so as not to shock or destroy circuit. Close inspection window well.6. Post location re-checked.Finish above operations, re-check the post balance and stand level. Meantime, do antiseptic treatment for the screws and clean all the dirt on the post.7. Re-check all the system .Contains: light status, solar panel position and direction, stand level, quantity and etc.8. Record lights situation and date .Summarize and analysis the entire project items for further maintance reference.。
(英文版本)太阳能路灯安装说明书
(英⽂版本)太阳能路灯安装说明书Installation guideⅠPurpose of this guideThis guide contains information regarding the installation and safe handling of solar street lights. All instruction should be read and understood before attempting to install. If there are any questions, please contact our sales department for further explanation. The installer should conform to all the safety precautions in the guide when and installing the lamps. Local codes should also be followed in such installation.Before installing the solar street light, the installer should become familiar with the mechanical and electrical requirement for such a system. Keep this guide in a safe place for future reference (care and maintenance) and in case of sale or disposal of all the solar street lightsⅡGeneralThe solar street lamp installation is different from traditional one especially for solar panel and battery. The installation and construction procedure is as below: location selected, cement base pouring, preparation in field (battery placing, solar panel and bracket connection), post assembling (threading, light installation, panels and brackets mounting), pole lifting, battery connection, controller fixed, post location re-checked, and final inspection.1. Location selected(1).Field survey. Make sure no shelter around and enough lifted space (no high-tension cable surrounding)(2).According to street lamp road installation standard and requirement, there are three decoration methods for fixing post. Unilateral, bilateral cross and bilateral symmetry three kinds. Post height are based on effective road width and decoration method, and separation distance are about the height and light illuminate angle (General is three times of height)2.cement base pouring:(1). Embedded part dimension.According to factory providing information and our actual demand, we suggest post height and embedded items dimension as below:(2).Digging hole.According to embedded parts dimension to ensure hole size, especially reserve enough place for battery. Details as below:(3). Cement base pouring.Use C20 standard concrete to pour,and tamp cement base heavily with bobbing machine. When pouring, do not make concrete splash whereon screw rod to slow down installation. When threading PVC pipe, take as the drawing requirements to make sure no concrete inside. Notice there is 250mm gap between down pipe terminal to flat surface. Finally make sure the surface is horizontal with a tester to ensure four feet in the same level.ⅢPreparation :1. As the installation requirements, prepare all the necessary tools and list them2. Transport and carry all the components listed, and check the quantity and models one by one.ⅣInstallation:1. Battery installation.Before operation, make sure battery models are the same as configuration listed (if a group, make sure connection method first. If in parallel, should not be over 4 pcs). Connect each terminal firmly and place them in battery cabinet. Seal the cabinet well with screws to avoid water seepage. Next put the cabinet in the hole and cover or bury it. What doing it, choose a fine day. After burying finish, check the voltage whether normal or not.2. Mounting solar panel.Fix the panel into the bracket firmly with screws and connect as the requirement (in series or parallel).After connection, make a test for the output voltage whether meet the installation. In general, the tested voltage should not lower than 18V in 12V system. If 24V system, the voltage not lower than 36V.3. Post assemblingCheck the installation position and direction. Confirm the length of wires stripping required. Each terminal should be peeled out 150mm in general. And then install lamp and check the position and levelness based on post. After wire connection, notice the positive and negative poles and inspect terminals whether fixed hard. All these done shouldaccording to the drawing picture.After finish lamp installation, use a multimeter to test the resistance and check there in no ground connection with the pole body. And then connect the battery to do light test.4. Lifting.Before lifting, prepare all the necessary tools, such as spray paint, Rohan pull, hammer, allen, screws and etc and clean the cement base. When lift the pole up to 1m high, .adjust direction of solar panel and fix it. Do make sure the direction face the south. Meanwhile, spray paint if possible.In the process of lifting, notice the speed and direction, meantime, people should help pole up. Slowly drop the pole and give a right order to the hoist man. Keep screws symmetrical when tighten and use the Strength stem when fix M24 and above screws. The stem should not be less than 1.2m. Four feet should stand balance and upright.5. Controller installation.Operate as the manual instruction, battery connection first, load (light) second (light on or not, if on, check and change new one), solar panel last (observe light status. if off is normal. Some kinds have delayed function, off delayed for 3-5minutes is normal). When operation all these, do not mis-connect positive and negative terminals so as not to shock or destroy circuit. Close inspection window well.6. Post location re-checked.Finish above operations, re-check the post balance and stand level. Meantime, do antiseptic treatment for the screws and clean all the dirt on the post.7. Re-check all the system.Contains: light status, solar panel position and direction, stand level, quantity and etc.8. Record lights situation and date.Summarize and analysis the entire project items for further maintance reference.。
太阳能路灯控制器设置方法
太阳能路灯控制器设置方法一、硬件设置1.安装太阳能电池板:选择一个无遮挡阳光的位置,以确保太阳能电池板可以充分获取阳光。
将太阳能电池板固定在合适的位置上,并确保太阳能电池板与控制器的电池接口正确连接。
2.安装LED灯:选择一个需要照明的区域,将LED灯固定在合适的位置上,并确保LED灯与控制器的LED灯接口正确连接。
3.连接电池:将电池正确地连接到太阳能控制器的电池接口上。
确保正极和负极的接线正确,以免引起电流短路。
4.连接传感器:如果太阳能控制器有附带光敏感应器,需要将光敏传感器与控制器的传感器接口正确连接。
光敏传感器通常贴在需要照明的位置,以便根据环境光线的变化控制LED灯的开启和关闭。
5.连接其他设备:根据需要,将其他设备如照明感应器、遥控器等与控制器的相应接口正确连接。
二、软件设置1.控制器开机:连接好硬件后,将太阳能路灯控制器的电源接通,控制器将开机。
2.时间校准:根据所在地的经纬度设置正确的时间,以便控制器能够根据日出和日落时间来调整LED灯的亮度和开启时间。
3.亮度设置:根据需要,设置LED灯的亮度水平。
有些控制器支持根据时间段设置不同亮度,可以根据需要进行设置。
4.模式设置:太阳能控制器通常有手动模式和自动模式两种。
手动模式下,LED灯的开启和关闭需要手动调整。
自动模式下,控制器会根据环境光线的变化来自动调整LED灯的开启和关闭。
根据需要选择合适的模式。
5.节能设置:有些太阳能控制器支持节能设置,可以根据需要在控制器中设置相应的节能参数。
节能设置包括调整亮度水平、时间段等,以实现最佳的节能效果。
6.其他设置:根据控制器的具体功能,还可以对各种其他设置进行调整,如超时设置、灵敏度设置等。
总结:太阳能路灯控制器的设置方法涉及硬件设置和软件设置两个方面。
首先,需要正确安装太阳能电池板、LED灯等硬件设备,并确保各部分之间的连接正确。
然后,在软件设置方面,需要进行时间校准、亮度设置、模式设置、节能设置等。
太阳能路灯安装方法2篇
太阳能路灯安装方法2篇太阳能路灯安装方法(一)太阳能路灯被广泛应用于各种公共场所,如道路、广场、公园等场所。
安装过程并不难,只需按照以下步骤进行即可。
步骤一:准备工作首先,您需要测量准备安装的区域,并将其标记在地面上,以便在接下来的步骤中确定灯柱的位置。
同时,您需要购买太阳能灯杆、支架、锂电池、LED灯、电力控制器等设备,并确保它们已经准备好使用。
步骤二:安装支架接下来,您需要在地面上挖掘一个足够深的坑,然后将支架放入坑中,并用水泥填充空隙,直至支架固定。
步骤三:安装太阳能灯杆接下来,您需要将太阳能灯杆放在支架上,并确保灯杆垂直。
然后,使用螺栓将灯杆固定在支架上。
此时,您需要确保白天太阳能电池板面朝南,释放电池板上覆盖的保护片。
步骤四:安装LED灯和电力控制器现在,您需要在灯杆顶端安装LED灯,并将灯线从灯杆中穿过,并将其连接到电力控制器。
然后将电力控制器安装在太阳能灯杆底部附近,并确保电力控制器正常工作。
步骤五:安装锂电池接下来,您需要将锂电池放入太阳能灯杆底部的太阳能电池板下方,并将其与太阳能电池板和电力控制器连接。
此时,检查系统是否正常工作。
步骤六:测试并启动太阳能路灯最后,您需要测试并启动新安装的太阳能路灯。
如果控制器LED灯亮起,表示系统正常工作,此时可以完成安装。
太阳能路灯安装方法(二)太阳能路灯安装方法(二)较为复杂,但是如果按照以下步骤进行,您可以轻松安装太阳能路灯。
步骤一:准备工作首先,您需要准备需要在安装过程中使用的设备,如挖掘机、水平仪、钢管、导线和连接器等。
确保你已经购买了太阳能路灯所需的全部设备和物料。
步骤二:挖掘坑和安装亚框接下来,您需要使用挖掘机在安装地点挖掘一个足够深的坑,并在坑中安装亚框,将其混凝土倾倒并使其房屋垂直。
步骤三:安装螺钉和托架接下来,您可以将螺钉插入亚框中,并使用水平仪将其保持平衡。
接下来,将托架放在螺钉上,并使用螺母和扳手将其固定在位置上。
步骤四:安装灯杆现在,您可以将灯杆放在托架上,并确保其垂直。
太阳能路灯的安装与调试
太阳能路灯的安装与调试一、任务导入太阳能路灯供电系统,利用光生伏特效应原理制成的太阳能电池,白天电池板接收太阳辐射能并转化为电能输出,经过充放电控制器储存在蓄电池中,夜晚当照度逐渐降低、太阳能电池板工作电压小于4V 时,充放电控制器侦测到这一电压值后动作,蓄电池对LED 路灯放电。
蓄电池放电至天亮照度升高,太阳能电池板工作电压大于4V 时,充放电控制器动作,蓄电池放电结束。
充放电控制器的主要作用是保护蓄电池。
如图2-41 所示。
图2-41 太阳能路灯系统组成示意图二、相关知识学习情境1太阳能路灯的地基施工与方案实例(一)太阳能路灯系统的地基施工1.太阳能路灯在安装前先要进行地基施工时,地基施工主要是进行地脚笼和地埋箱预埋施工,应做到:(1)在施工前,应预备好制作太阳能路灯地基所需的工具,选用具有施工经验的施工人员。
(2)严格依照太阳能路灯地基图选用合适的水泥,土壤酸碱度较高的地方必须选用耐酸碱的特殊水泥;细沙及石子中不得混有泥土等影响混凝土强度的杂质。
(3)严格按照太阳能路灯地基图尺寸(由施工人员确定施工尺寸)沿道路走向开挖地坑。
(4)地坑开挖完毕后应放置1~2天,察看是否有地下水渗出。
若有地下水渗出,则应立刻停止施工。
(5)地基中放置蓄电池舱的槽底必须添加5×φ80的排水孔,或依据图纸要求添加排水孔。
(6)地基中埋置地笼的上表面处必须确保水平(采用水平仪进行测量、检测),地笼中的地脚螺栓必须与地基上表面垂直(采用角尺进行测量、检测)。
(7)在施工前,穿线管两端必须封堵,避免在施工过程中或施工后异物进入或堵塞线管,而导致安装时穿线困难或无法穿线。
(8)地基四周土壤必须夯实。
(9)太阳能路灯地基制作完毕后需养护2~7天(依据天气情况确定),经验收合格后方可进行太阳能路灯的安装。
2.地脚笼和地埋箱水泥混凝土基础设计要求:图2-42 蓄电池埋地箱图表2-35 杆柱类安装基础尺寸杆柱高度(m)A×B(mm)C×D(mm)E(mm)F(mm)H(mm)M(mm) 3~4.5 160×160300×3004040≥500 145~6 200×200400×4004040≥600 166~8 220×220400×4005050≥700 188~10 250×250500×5006060≥800 2010~12 280×280600×6006060≥1000 24(二)太阳能照明灯具基础预埋施工方案1.地脚笼施工方案(1)在立灯位置预留/挖掘符合标准的预埋坑(如果灯杆较高、安装地风力较大或地面以下土质松软,挖掘深度应适当加深);(2)使用胶带将地脚笼的四个螺栓包裹好,防止后续施工中溅上水泥残渣;图2-43 地脚笼施工图(3)将地脚笼放置在预埋坑正中,注意保持地脚笼垂直安放且地脚笼平板上表面与原地面在同一水平面上,这样方可保证灯杆竖立后端正而不偏斜;(4)如蓄电池地下侧埋,基础中有穿线管,穿线管两端需包紧、扎实,避免溅入水泥影响穿线;(5)穿线管(推荐选用内嵌铁丝蛇皮管)直径Φ≥50mm,长1500mm-2000mm;(6)用C20混凝土浇筑固定地脚笼,浇筑过程中要不断使用震动棒震动混凝土,以保证混凝土凝固后整体的密实性,牢固性;(7)施工完毕后,及时清理地脚笼平板上残留的泥渣等;(8)混泥土凝固过程中,要定时浇水养护,待混凝土完全凝固,方可进行照明灯具的安装。
