叠合板安装工艺

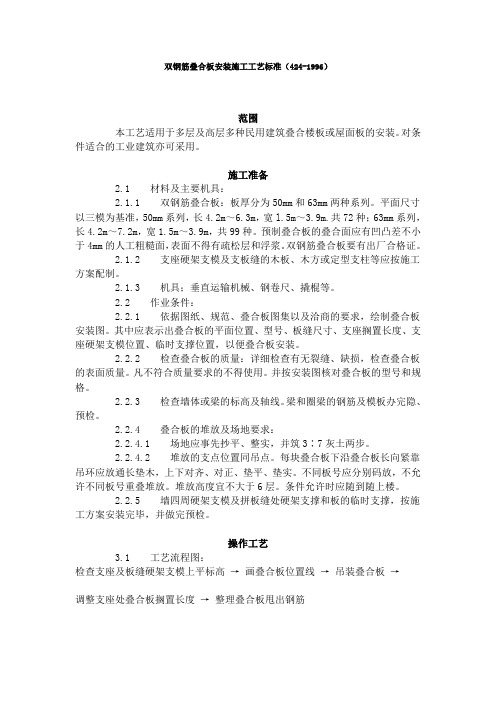

双钢筋叠合板安装施工工艺标准(424-1996)(完整版)

双钢筋叠合板安装施工工艺标准(424-1996)范围本工艺适用于多层及高层多种民用建筑叠合楼板或屋面板的安装。
对条件适合的工业建筑亦可采用。
施工准备2.1 材料及主要机具:2.1.1 双钢筋叠合板:板厚分为50mm和63mm两种系列。
平面尺寸以三模为基准,50mm系列,长4.2m~6.3m,宽l.5m~3.9m.共72种;63mm系列,长4.2m~7.2m,宽1.5m~3.9m,共99种。
预制叠合板的叠合面应有凹凸差不小于4mm的人工粗糙面,表面不得有疏松层和浮浆。
双钢筋叠合板要有出厂合格证。
2.1.2 支座硬架支模及支板缝的木板、木方或定型支柱等应按施工方案配制。
2.1.3 机具;垂直运输机械、钢卷尺、撬棍等。
2.2 作业条件:2.2.1 依据图纸、规范、叠合板图集以及洽商的要求,绘制叠合板安装图。
其中应表示出叠合板的平面位置、型号、板缝尺寸、支座搁置长度、支座硬架支模位置、临时支撑位置,以便叠合板安装。
2.2.2 检查叠合板的质量:详细检查有无裂缝、缺损,检查叠合板的表面质量。
凡不符合质量要求的不得使用。
并按安装图核对叠合板的型号和规格。
2.2.3 检查墙体或梁的标高及轴线。
梁和圈梁的钢筋及模板办完隐、预检。
2.2.4 叠合板的堆放及场地要求:2.2.4.1 场地应事先抄平、整实,并筑3∶7灰土两步。
2.2.4.2 堆放的支点位置同吊点。
每块叠合板下沿叠合板长向紧靠吊环应放通长垫木,上下对齐、对正、垫平、垫实。
不同板号应分别码放,不允许不同板号重叠堆放。
堆放高度宜不大于6层。
条件允许时应随到随上楼。
2.2.5 墙四周硬架支模及拼板缝处硬架支撑和板的临时支撑,按施工方案安装完毕,并做完预检。
操作工艺3.1 工艺流程图:检查支座及板缝硬架支模上平标高→ 画叠合板位置线→ 吊装叠合板→调整支座处叠合板搁置长度→ 整理叠合板甩出钢筋3.2 因叠合板在支座上搁置长度较小(或板未进支座),故一般情况下墙四周宜采用硬架支模,一般为单排支柱与墙体锁固,间距60~100cm。
叠合楼板、预制楼梯安装施工技术交底

3.3 质量标准
序号 1 2 3 4
项目 预制楼板标高 预制楼板搁置长度
允许偏差(mm)
检验方法
±4
水准仪或拉线、钢尺检 查
安装前底板外伸钢 筋调直
板缝位置构件设计考 虑钢筋避让
试吊,停止点检查
引导绳
PART
4
预制楼梯施工
4.1工艺流程
设计强度100%
弹出+1m线
梯梁砼达到设计强度
弹+1m线
销孔对位
梯段就位
现场测量放线
梯梁部位找平
匀速缓降
梯段吊装
位置微调
销孔灌浆
拼缝灌浆
成品保护
4.2 操作要点
4.2.1楼梯与梁板采用预埋件焊接连接或预留孔连接时,应先施工梁板,后放置楼梯段。采用预留钢筋连接 时,应先放置楼梯段,后现浇施工梁板。上下预制楼梯应保持通直。 4.2.2吊装工艺流程:钢筋调直→垫垫片、找平→预制楼梯起吊→钢筋对孔校正→位置、标高确认→摘钩→ 灌浆。 4.2.3安装前,应检查楼梯构件平面定位及标高,并应设置抄平垫块。预制楼梯端部安装,应考虑建筑标高 与结构标高的差异,确保踏步高度一致。
钢丝绳
卸扣
挂钩
钢丝绳
卸扣 万向吊环
手动葫芦
PART
3
叠合板施工
3.1 工艺流程
叠合板吊装工艺流程:支撑架体搭设→支撑架体调节→叠合板起吊→叠合板就位→位置、标Hale Waihona Puke 确认→ 摘钩。支撑架体标高检查
预制叠合板安装工艺流程

预制叠合板安装工艺流程
预制叠合板是一种新型的建筑材料,具有轻质、高强、耐久、隔热等优点。
在建筑工程中,预制叠合板的使用越来越广泛,但是安装工艺也非常关键,下面介绍预制叠合板安装的工艺流程:
1. 基础处理
首先要对基础进行处理,确保基础平整、坚实、干燥,以便预制叠合板安装稳定。
2. 预制板的加工
对预制叠合板进行加工处理,包括尺寸的切割、孔洞的开挖、边缘的修整等。
3. 安装固定
将预制叠合板按照设计方案进行固定安装,采用机械固定、粘贴固定、悬挂固定等方式进行固定。
4. 接缝处理
安装好的预制叠合板之间需要进行接缝处理,采用胶水、防水材料等进行封闭处理,确保接缝密封严密。
5. 表面处理
预制叠合板的表面需要进行处理,包括清洗、刷漆、贴膜等处理,以保证装饰效果和使用寿命。
6. 装配检验
安装完毕后,对预制叠合板进行检验,确保安装质量符合要求,不出现安全隐患。
以上就是预制叠合板安装的工艺流程,具体操作需要根据实际情况灵活调整。
装配式叠合板施工工艺

一、叠合板支撑体系板竖向支撑采用盘扣式模板支撑架,立杆型号A_LG_1000(Φ60x3.2x1000),立杆间距1200mm x 1200mm,上面设可调顶托,设三道水平杆,水平杆型号选用A-SG-1200(Φ48x2.5x1140),步距1m。
支架架体四周外立面向内的每一跨每层均设置竖向斜杆,竖向斜杆型号选用A-XG-1200x1000(Φ48x2.5x1436),架体整体底层以及顶层均设置竖向斜杆,架体内部区域每隔5跨由底至顶纵、横向均设置竖向斜杆(剪刀撑)。
板底下设两层龙骨,第一层龙骨采用100×100木枋(或Φ48x3.0双钢管),间距为1200mm,垂直于楼板长边布置;第二层龙骨采用100×50木枋,间距为200mm,平行于楼板长边布置。
离地200mm设扫地杆一道。
板模板采用15厚木模板拼装:1、现浇板带处模板宽度为现浇板带宽+每边多100mm,拼缝位置粘海绵条以防止漏浆;2、为保证预制板在一个标高上,周围加设一圈500宽板带。
如下图所示:在已搭设的满堂架上布设100×100木枋(或双钢管),搭设100×50木楞龙骨,调整标高,以一端向另一端推进,依次排列安装模板。
每块板间用钉子与龙骨连接,拼缝均应严密,均设双面胶带。
平台板铺完后,用水准仪测量或50线拉线检测模板标高,进行校正,并用靠尺找平。
经质检员验收后,作下道工序施工。
二、叠合楼板吊装1、构件复核根据施工图纸,核对构件尺寸、质量、数量等情况,查看所进场构件编号,构件上的预留管线以及预留洞口有无偏差,并做好详细记录。
根据构件形式及重量选择合适的吊具,对所有的构件都应该采用加钢梁吊装,如下图所示:12342、构件安装将构件吊离地面,观测构件是否基本水平,构件基本水平、缓慢起吊。
根据图纸所示构件位置以及箭头方向就位,就位同时观察楼板预留孔洞与水电图纸的相对位置(以防止构件厂将箭头编错)。
单向叠合板板端伸入梁/剪力墙上15mm,单向叠合板板侧无需伸入支座。
叠合楼板施工工艺流程

叠合楼板施工工艺流程一、前期准备1.1 确定叠合楼板施工方案在进行叠合楼板施工前,需要根据实际情况确定施工方案,包括楼板结构、材料选择、施工方法等。
1.2 安排人员和设备根据施工方案,安排专业的技术人员和熟练的操作人员,并配备必要的机械设备和工具。
1.3 搭建安全防护措施在施工现场搭建必要的安全防护措施,确保施工过程中安全可靠。
二、基础处理2.1 清理基础表面清理基础表面,确保表面平整、干燥、无杂物。
2.2 基础预埋件布置根据设计图纸要求,在基础上预留出适当位置,并设置好预埋件。
2.3 填充垫层在基础上填充垫层,用于调整高差和增加承载力。
三、钢筋加工与布置3.1 钢筋加工按照设计图纸要求,对钢筋进行加工,包括切割、弯曲等操作。
3.2 钢筋布置将加工好的钢筋按照设计要求布置在基础上,并进行捆扎。
四、混凝土浇筑4.1 配制混凝土根据设计要求,配制好混凝土,并进行试块检测。
4.2 浇筑混凝土将配制好的混凝土倒入模板中,逐层振实,确保浇筑质量。
4.3 振捣混凝土在浇筑完成后,使用振动器对混凝土进行振捣,排除空气和水分。
五、叠合楼板施工5.1 安装悬挂架在墙体上安装悬挂架,并调整好高度和位置。
5.2 安装模板支架在悬挂架上安装模板支架,并调整好高度和位置。
5.3 安装叠合楼板模板将叠合楼板模板按照设计要求安装在模板支架上,并进行固定。
5.4 布置钢筋网格在叠合楼板模板上布置钢筋网格,并进行捆扎和焊接。
5.5 浇注混凝土将配制好的混凝土倒入叠合楼板模板中,逐层振实。
5.6 振捣混凝土在浇筑完成后,使用振动器对混凝土进行振捣,排除空气和水分。
5.7 等待混凝土养护等待混凝土养护一定时间后,拆卸模板支架和叠合楼板模板。
六、验收与保养6.1 验收对叠合楼板进行验收,确保施工质量符合设计要求和规范要求。
6.2 保养对叠合楼板进行保养,包括及时清理表面、防止碰撞、防止渗漏等。
叠合板拼缝处理方案

叠合板拼缝处理方案叠合板作为一种常见的建筑材料,在建筑和装饰领域得到广泛应用。
然而,由于叠合板在制造过程中的特殊性,拼缝处理成为了一项重要的工作环节。
本文将介绍叠合板拼缝的常用处理方案,并分析其优缺点。
一、直缝处理方案1. 直缝石膏填充直缝石膏填充是一种常见且简单的处理方式。
首先,将地板及墙面等材料安装妥当,并确保叠合板之间有一定的缝隙。
然后,使用石膏粉末与水按照比例混合,倒入直缝中。
待石膏凝固后,再进行打磨和清理,最后进行表面处理。
优点:直缝石膏填充工艺简单,成本较低。
缺点:由于石膏干燥过程较长,完全凝固之前可能存在一定的收缩和变形。
此外,石膏填充容易开裂,需要定期维护和修补。
2. 直缝密封胶直缝密封胶是一种常见的叠合板拼缝处理方案。
首先,选用适合的密封胶,注入到叠合板的拼缝中。
然后,使用刮板将多余的密封胶刮平并清理,确保拼缝处平整。
优点:直缝密封胶具有较好的密封性和耐久性。
使用胶封填缝可以减少振动和噪音传导,并提供额外的拉伸和压缩能力,适用于各种天气和环境条件。
缺点:直缝密封胶处理需要一定的施工技术,且胶封填缝后无法更换叠合板。
二、斜缝处理方案1. 防水涂料封缝斜缝处理通常涉及到叠合板表面的防水处理。
首先,选用适合的防水涂料,涂抹于斜缝处的叠合板表面。
涂料需均匀覆盖,并确保完全干燥后进行下一步工作。
优点:防水涂料能够有效防止水分渗透,延长叠合板的使用寿命。
使用防水涂料进行斜缝处理可快速、便捷,且成本较低。
缺点:斜缝处理仅仅是表面处理,无法提供额外的结构性能。
2. 金属条拼缝金属条拼缝是一种常用的斜缝处理方案。
首先,将金属条切割成适当长度,然后使用特定的固定剂将其安装在斜缝处。
优点:金属条可以提供更好的结构支持,增加叠合板的稳定性。
此外,金属条的装饰效果也能增加叠合板的美观性。
缺点:金属条处理相对复杂,需要特定的工具和技术。
同时,金属条可能会受到氧化和腐蚀的影响,需要定期检查和维护。
综上所述,叠合板拼缝处理方案有多种选择,每种方案均有其独特的优缺点。
混凝土叠合板施工工艺规程
混凝土叠合板施工工艺规程一、前言混凝土叠合板是一种新型的建筑结构材料,具有重量轻、强度高、耐久性好等优点,因此在现代建筑中得到广泛应用。
本文将详细介绍混凝土叠合板的施工工艺规程。
二、施工准备1.材料准备混凝土叠合板的制作所需的材料主要包括水泥、细集料、粗集料、钢筋等。
在施工前,需要对这些材料进行检查,确保它们的质量符合相关标准。
2.现场准备在施工前,需要对施工现场进行清理和整理,确保施工现场干净整洁。
另外,需要搭建脚手架和安装安全防护设施,保障施工人员的安全。
三、施工工艺1.钢筋加工在混凝土叠合板的制作中,需要加入一定量的钢筋以提高叠合板的强度和稳定性。
在钢筋加工时,需要按照设计要求进行钢筋的弯曲、剪切和焊接等操作。
2.模板搭设在叠合板的制作中,需要搭建模板以确保混凝土的浇注和成型。
在搭建模板时,需要按照设计要求进行布置和调整,确保模板的平整度和稳定性。
3.混凝土浇筑在模板搭设完成后,需要进行混凝土的浇筑。
在浇筑前,需要进行混凝土的配合和拌和,确保混凝土的质量符合要求。
在浇筑时,需要按照设计要求进行分段浇筑,确保混凝土的均匀性和稳定性。
4.振捣和养护在混凝土浇筑完成后,需要进行振捣以确保混凝土的密实度和稳定性。
在振捣时,需要按照设计要求进行振捣的时间和强度。
在振捣完毕后,需要对混凝土进行养护,以确保混凝土的强度和稳定性。
四、施工注意事项1.安全防护在混凝土叠合板的制作中,需要注意安全防护工作。
施工现场应设置安全警示标志和安全防护设施,施工人员应佩戴安全帽、安全鞋等防护用品,并遵守相关安全操作规程,确保施工过程中不发生安全事故。
2.施工质量在混凝土叠合板的制作中,需要注意施工质量。
混凝土的配合、拌和、浇筑、振捣和养护等环节都需要按照设计要求进行操作,以确保叠合板的强度和稳定性。
3.施工周期在混凝土叠合板的制作中,需要根据施工周期进行合理的安排。
施工周期过长会影响叠合板的质量和使用效果,而施工周期过短则会影响施工质量和安全。
装配式叠合板安装施工方案
叠合板安装及支顶施工方案一、编制依据1、《建筑施工模板安全技术规范》2、《装配整体式混凝土结构技术规程》3、预制混凝土构件制作与验收规程》4、《装配式混凝土结构技术规程》二、工程概况叠合板每层18块,预制构件最重板约2、8t,每栋总计432块;楼梯踏步板两种规格尺寸,总计5、4t;叠合板的预制层厚度为60mm,现浇层厚度为80mm,局部120mm。
叠合板及梁混凝土设计强度均为C30。
叠合板施工工艺流程三、施工准备1、材料进场及检验:预制板进场材料是否有翘曲、缺棱掉角现象,叠合板已经达到混凝土设计强度的100%,项目部与监理工程师一同验收,发现不合格品直接退场。
2、进场的楼板分别编号,并注明楼板所在工程的位置。
3、现场堆放:放现浇板的场地平整,做混凝土硬化处理。
、叠合板卸车前在地面上放置方木、起隔离作用,叠合板堆放不许超过七个高。
4、内墙施工双排落地脚手架、外墙的预制挂架安装牢固可靠。
预制板安装1、线位控制:安装前先弹好叠合板水平及标高控制线,注意核对水暖、消防预留洞的位置,沿着管、洞中心做十字交叉线,在预制板的边缘和安装墙梁的上端都做好标识。
2、在混凝土墙上打好标高控制线(结构+500mm水平线),给定预制板楼板底部的标高。
3、叠合板支架:⑴外墙安装完成期节点处的混凝土和内墙钢筋混凝土全部完成后,安装叠合板下部支顶,支撑采用固定工具式脚手架(如图)。
支顶独立设计不与现浇墙体连接。
支顶上部放置可调节油托。
确保能够调整。
⑵安装支顶时从构件端部开始向中间进行加固,第一道支撑距端部600,中间支撑不大于2000,中间支撑起拱为1‰---3‰、支撑立杆下部设置截面不小于200X200厚度50mm的实木垫板。
⑶在竖向支撑的上部顶托上木龙骨龙骨顶标高为叠合板下标高。
4、安装位置标高校正:监理项目部核查标高控制线,按照叠合板的安装的标高允许误差为5mm来进行控制,标高高出安装标高的地方要对剪力墙及连梁顶部的模板标高进行切割。
叠合板施工工艺流程
叠合板施工工艺流程叠合板是一种常用的建筑材料,由两层或多层材料组成,通过胶水或其他粘合剂粘合在一起。
它具有高强度、轻质、抗震、防水、隔音等特点,广泛应用于建筑、家具、汽车等领域。
以下是叠合板的施工工艺流程。
一、准备工作1.施工前的准备:检查工程设计图纸和材料清单,准备必要的施工工具和设备。
2.材料准备:根据设计要求,选购合适的原材料,包括胶水、胶合板、胶合板背胶、木材、刨花板等。
3.现场准备:确保施工现场整洁,为施工做好准备工作,如清理杂物、确定施工区域等。
二、基层处理1.清理基层:清除基层上的油污、灰尘等杂物,确保基层表面干净、平整,便于叠合板的粘贴。
2.修补基层:根据需要,将基层上的凹凸不平、裂缝等进行修补,以保证叠合板的牢固粘贴。
三、叠合板制作1.制作胶合板:按照设计要求,将不同材料的板材进行切割、修整,排列在一起,通过胶水或其他粘合剂粘合在一起。
2.胶合板表面处理:对胶合板的表面进行打磨和修整,以确保其平整光滑,有助于叠合板的粘贴。
四、叠合板安装1.背胶处理:在叠合板的背面涂上背胶,增加叠合板与基层的粘结强度。
2.粘贴叠合板:将叠合板按照设计要求放置在基层上,用力压实,保证叠合板与基层之间的紧密粘结。
五、修整与装饰1.修剪叠合板:若叠合板超出设计尺寸,需要用锯子或切割机进行修剪,以确保其与周围结构的协调。
2.表面修整:对叠合板的表面进行修整,保证其平整光滑。
3.装饰处理:根据需要,对叠合板的表面进行装饰处理,如油漆、贴壁纸、贴瓷砖等。
六、验收与保养1.验收:检查叠合板的粘结强度、表面平整度、装饰效果等,与设计要求进行比对,确保施工质量合格。
2.保养:根据施工工艺要求,对叠合板进行适当的保养,包括避免受到水浸泡、避免重物碾压等。
叠合板的施工工艺流程可以根据具体项目的要求进行调整,以上是一个基本的参考流程。
在施工过程中,需要注意安全问题,使用合适的施工工具和设备,合理安排施工进度,保证施工质量。
工程叠合板施工(3篇)
第1篇一、施工准备1. 施工图纸:根据设计图纸,明确叠合板的尺寸、形状、材料等要求。
2. 材料准备:确保预制构件和现浇混凝土材料的质量符合设计要求,如钢筋、混凝土、防水材料等。
3. 施工设备:准备足够的施工设备,如塔吊、搅拌机、振捣器、切割机等。
4. 施工人员:组织专业的施工队伍,包括钢筋工、混凝土工、安装工等。
二、施工工艺1. 预制构件安装:按照设计要求,将预制构件吊装至指定位置,确保其水平、垂直度符合要求。
2. 钢筋绑扎:在预制构件上绑扎钢筋,注意钢筋间距、直径等符合设计要求。
3. 混凝土浇筑:采用混凝土泵车将混凝土输送至施工现场,浇筑混凝土,确保混凝土密实、无空洞。
4. 振捣:使用振捣器对混凝土进行振捣,使混凝土密实、无气泡。
5. 表面处理:混凝土浇筑完成后,对表面进行凿毛、清理等处理。
6. 接缝处理:对预制构件与现浇混凝土的接缝进行处理,确保接缝牢固、平整。
7. 防水处理:在叠合板表面涂刷防水材料,提高防水性能。
8. 施工缝处理:对施工缝进行处理,确保其平整、密实。
三、质量控制1. 材料质量:严格控制预制构件和混凝土材料的质量,确保其符合设计要求。
2. 施工工艺:严格按照施工工艺进行操作,确保施工质量。
3. 检测与验收:对施工过程进行检测与验收,确保工程质量。
4. 安全生产:加强施工现场安全管理,确保施工安全。
四、总结工程叠合板施工具有施工速度快、质量稳定、环保节能等优点,在现代建筑中得到了广泛应用。
在施工过程中,要充分准备、严格按照工艺操作、加强质量控制,以确保工程顺利进行。
第2篇一、引言随着我国建筑行业的快速发展,工程叠合板作为一种新型建筑材料,因其具有施工速度快、质量可靠、节能环保等优点,被广泛应用于各类建筑工程中。
本文将介绍工程叠合板的施工工艺、施工要点以及注意事项,以供广大施工人员参考。
二、施工工艺1. 施工准备(1)了解设计图纸,熟悉工程叠合板的结构、尺寸、型号等参数。
(2)检查叠合板的材质、质量,确保符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
张意 2014年12月25日
叠合板安装
叠合板现场堆放
起重机械4个吊 装点吊装
调运至墙(梁)部位
胡子筋锚如墙 (梁)钢筋内
叠合板微调
叠合板就位
叠合板底支撑就位
调整板底支撑
布置线管,绑扎钢筋
浇筑混凝土
混凝土凝固前调整 板水平度
叠合板支撑体系
1、顶部支撑横杆横跨两块叠合板交接部位,避免拼接部位出现高低差。 2、支撑立杆间距为1500mm,支撑设置在板拼缝两侧。 3、支撑立杆调节高度设置在1400mm高度,方便工人进行调节高度。
叠合板支撑体系
1、支撑立杆壁厚不小于3.6mm,调节部位设置在1400mm高度。
2、立杆底部设置钢板,钢板尺寸为200mm*200mm
3、立杆顶部U托设置稳定,避免出现晃动
叠合板安装节点
1、叠合板深入梁(墙)侧模的长度不小于10mm。 2、叠合板钢筋预留不小于50mm(按设计要求)
叠合板安装节点
叠合板安装节点
叠合板采用4点吊装
1、叠合板深入梁(墙)侧模的长度不小于10mm。 2、叠合板钢筋预留不小于50mm 3、构件厂管线预埋需精确,避免线管出现错位。
槽口平面图
管径
1、叠合板线盒在预制构件厂进行预埋,构件厂对线盒预埋须精确。 2、叠合板出厂前,对线盒内混凝土清理干净,并做好成品保护。禁止在现场进行剔凿。
