电梯施工方案空白 (1)
电梯安全文明施工方案模板

电梯安全文明施工方案模板一、施工方案目的:保障电梯施工期间的安全同时确保施工过程的文明规范。
二、施工原则1. 安全第一:确保施工人员的个人安全和相关设备的安全。
2. 文明施工:遵守相关规章制度,保持施工现场整洁有序。
3. 防火防爆:严格按照防火防爆要求,采取必要的安全措施。
三、施工过程措施1. 人员安全:(1)施工人员需进行岗前培训,熟悉电梯的施工要求和安全操作规程。
(2)施工人员应配备必要的个人防护用品,如安全帽、安全鞋、手套等。
(3)人员进入施工现场前应经过检查,禁止携带易燃、易爆等危险品。
2. 施工区域管理:(1)设置有效的施工区域标识,明确施工区域边界。
(2)对施工区域进行封闭管理,禁止非施工人员进入。
(3)保持施工现场的通风畅通,确保空气质量。
3. 现场作业安全:(1)根据施工要求,设置合理的临时设施,如防护栏杆、安全网等,防止人员坠落。
(2)严格控制电梯施工的质量和进度,确保施工过程中不出现质量隐患。
(3)定期清理施工区域,防止杂物积聚。
4. 防火防爆措施:(1)按照相关要求检查电梯施工区域的电气设备,确保无漏电、短路等隐患。
(2)施工期间禁止在电梯施工区域内进行明火作业。
(3)设置必要的灭火器材,定期检查和更换。
四、紧急应急措施1. 建立健全安全应急预案,明确各类紧急情况的处理流程。
2. 安排专人负责应急处理工作,提前做好紧急疏散的演练。
3. 配备必要的急救设备和人员,以便在事故发生时进行及时处置和救援。
五、监督与检查1. 施工期间配备专人进行安全监督和巡查,及时发现并处理违章行为和安全隐患。
2. 每日定期召开施工安全例会,进行隐患排查和经验交流。
3. 建立施工安全档案,记录整个施工过程的安全情况和相关应急事件。
六、总结与反馈1. 施工结束后,组织总结会议,对施工过程中的安全管理工作进行总结和评估。
2. 根据评估结果,及时修改和完善施工方案,提高电梯施工过程的安全性和文明性。
七、附录1. 电梯施工作业指导书2. 电梯施工区域示意图3. 安全培训记录表4. 安全检查记录表5. 紧急应急预案6. 急救设备清单及使用方法。
施工电梯专项施工方案

施工电梯专项施工方案施工电梯是建筑施工中常用的设备之一,它能够提高施工效率和工作安全性。
在进行施工电梯的安装前,需要制定专项的施工方案,以确保施工过程顺利进行,并满足相关安全规范。
下面是一份关于施工电梯专项施工方案的详细说明。
一、施工电梯的选择1.根据施工项目的规模、高度、施工周期以及运输量等因素,选择合适的施工电梯型号和数量。
2.根据施工场地的地形、场地条件和施工方式,选择合适的设备安装位置和相应的支撑结构。
3.选择符合国家相关标准和规范的施工电梯产品,并确保产品的正规渠道采购。
二、施工电梯的安装1.根据施工电梯的安装图纸,制定详细的安装方案,并确保安装过程的安全性和有效性。
2.施工电梯的安装人员必须具备相应的技能和证书,并经过专项的培训和考核。
3.在安装过程中,确保施工电梯的各项功能和安全保护装置的正常工作,并结合现场实际情况进行必要的调整和修正。
三、施工电梯的维护与保养1.建立完善的维护和保养制度,确定维护和保养的责任人,并进行必要的定期检查和维护工作。
2.定期对施工电梯的维护保养记录进行更新和整理,并建立相应的资料档案。
3.对施工电梯的关键部件进行定期检测和更换,保证其安全性和可靠性。
四、施工电梯的使用和管理1.在施工电梯使用前,必须进行相应的安全培训,并提供必要的使用说明和操作规程。
2.建立严格的施工电梯使用管理制度,包括使用登记、使用时限和使用范围等规定。
3.对施工电梯的使用情况进行监控和记录,及时处理异常情况,并做好相关的记录和报告工作。
五、施工电梯的拆卸和运输1.在施工电梯拆卸前,必须制定详细的拆卸方案,并确保拆卸过程的安全性和有效性。
2.拆卸和运输施工电梯的人员必须具备相应的技能和证书,并按照相关规定进行操作。
3.在拆卸和运输过程中,必须遵守相关交通规定和安全规范,确保施工电梯的安全运输和存放。
综上所述,施工电梯的安装和使用过程需要制定专项的施工方案,并严格按照方案的要求进行操作和管理。
施工电梯方案(含电梯基础及地下室顶板回撑方案)

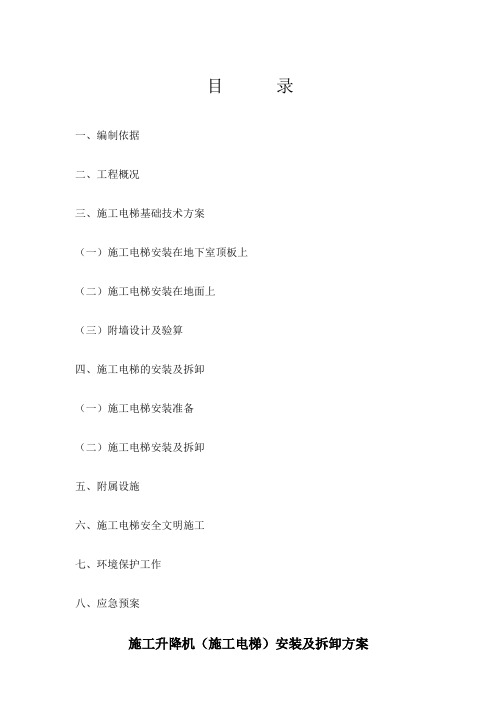

目录一、编制依据二、工程概况三、施工电梯基础技术方案(一)施工电梯安装在地下室顶板上(二)施工电梯安装在地面上(三)附墙设计及验算四、施工电梯的安装及拆卸(一)施工电梯安装准备(二)施工电梯安装及拆卸五、附属设施六、施工电梯安全文明施工七、环境保护工作八、应急预案施工升降机(施工电梯)安装及拆卸方案一、编制依据1、《建筑施工手册》(第四版)(中国建筑工业出版社)2、《建筑地基基础工程施工质量验收规范》GB50204-20103、《建筑机械使用安全技术规程》JGJ33-20124、《建筑施工安全检查标准》JGJ59-20115、《SC系列施工升降机使用说明书》6、《盛禾·水悦城一期施工图纸》7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)8、《施工升降机》(SC200/200B-TLPI)9、《高处作业安全技术规范》(JGJ80-91)二、工程概况本工程位于广州市白云区红星村,西侧紧临地铁八号线,南侧为工业区3~4层厂房,其余两侧为空地。
施工场地属珠江三角洲冲积地貌,地势平坦开阔。
项目总建筑面积约为132000㎡,建筑屋面高度为米。
根据总平布置图,各楼号的施工图及现场实际情况,本工程拟采用5台由江汉建筑机械生产的SCD200/200B施工电梯,在T1、T2、T3、T4栋楼分别各一台,即可满足现场施工需要及现场施工垂直运输的要求。
其中:T2、T4栋楼施工电梯安装在地面上;T1、T3栋楼施工电梯安装在地下室顶板上。
三、施工电梯基础技术方案(一)、T1、T3栋楼施工电梯安装在地下室顶板上1、施工电梯基本参数施工电梯型号:SCD200/200B-TLPI;吊笼形式:双吊笼;架设总高度:100m;标准节长度:;吊笼底部尺寸: m ×;标准节重:145kg;吊笼重量:2×1800kg;额定载重量:2×2000kg;护栏重量: 1480kg;额定安装载重量:2×1000kg;2、基础参数基础混凝土强度等级:C35;基础底部长向钢筋:C12@200;基础上部长向钢筋:C12@200;基础底部短向钢筋:C12@200;基础上部短向钢筋:C12@200;钢材型号:HRB400;基础高度h: m;基础长度l:;基础宽度b:6 m;导轨架长c=,宽a=3、地基参数地基土类型:地下室底板(厚度≥180㎜,标号C35);4、回顶体系搭设方案:○1、施工电梯安装在地下室顶板上,顶板底用满堂钢管架进行加固处理,满堂钢管架应经受力计算后进行搭设。
电梯更换施工方案

电梯更换施工方案1. 引言电梯是现代建筑中不可或缺的交通工具,它对人们的生活和工作起着重要的作用。
然而,随着时间的推移,电梯设备会逐渐老化,需要更换。
本文将介绍电梯更换施工方案,包括施工前的准备工作、施工步骤、安全措施等内容。
2. 施工前的准备工作在进行电梯更换施工前,需要进行以下准备工作:2.1 确定更换计划根据电梯的使用寿命和实际情况,确定更换计划,包括更换时间、更换类型等。
2.2 选购适当的电梯设备根据建筑的需求和预算,选择适当的电梯设备,并与供应商进行商务洽谈。
2.3 制定详细的施工方案根据实际情况,制定详细的施工方案,包括施工步骤、施工时间安排等。
2.4 安排专业施工团队雇佣经验丰富的电梯施工团队,并确保他们具备相关的资质和证书。
2.5 联络相关部门和业主在施工前,与相关部门和业主进行联络,并获得必要的许可和批准。
3. 施工步骤电梯更换的施工步骤包括以下几个方面:3.1 拆除原有电梯设备首先,需要拆除原有的电梯设备。
在拆除过程中,要注意保护建筑物的结构和其他设施,并遵循相关的安全标准和规定。
3.2 安装新电梯设备在拆除完成后,安装新的电梯设备。
这涉及到安装电梯钢架、导轨、电动机等组件,并确保它们的安装质量和准确性。
3.3 连接电梯控制系统确保电梯控制系统与建筑物的电源和网络进行正确连接,并进行相应的调试和测试。
3.4 安装电梯门和安全装置安装电梯门和相关的安全装置,包括门锁、安全传感器等。
3.5 进行系统测试和调整在安装完成后,对电梯系统进行全面的测试和调整,确保其安全可靠。
4. 安全措施在电梯更换施工过程中,需要采取一系列安全措施,确保工作人员和建筑物的安全。
4.1 工作人员培训和技术指导施工团队应接受相关的培训,了解安全操作规程,并遵循施工方案中的安全要求。
4.2 安全防护措施在施工现场设置必要的安全防护措施,包括警示标识、安全警示线、安全围挡等。
4.3 检查和维护设备定期检查和维护施工所使用的设备,确保其正常运行并符合安全标准。
电梯安装施工方案范文

电梯安装施工方案范文一、项目背景随着城市发展和建筑高度不断提升,电梯的需求日益增加。
作为一种安全、快捷的垂直交通工具,电梯在现代建筑中扮演着重要角色。
因此,电梯安装施工方案显得尤为重要。
二、施工前准备在进行电梯安装施工之前,首先要确保相关手续齐全,包括拿到相关的施工许可证和审批文件。
同时,要对施工现场进行充分的勘察和评估,确保电梯的安装位置符合相关规定和标准。
三、电梯安装流程1.土建准备工作–对施工现场进行平整处理,确保基础坚固–划定电梯井的位置和尺寸2.电梯井施工–安装导轨和支架–设置电梯底坑和顶坑–安装配重块和平衡重3.电梯设备安装–安装电梯主体结构–连接传动系统和控制系统–验证电梯运行情况4.电气系统调试–连接电梯与电源系统–调试电梯的各项功能5.安全检测–对电梯进行全面的安全检测和调试–确保电梯符合相关标准和要求四、施工注意事项1.安全第一–施工人员必须经过专门培训–严格遵守施工安全规定和操作规程2.质量保障–严格按照施工图纸和规范进行施工–定期检查施工质量,保证电梯安装符合要求3.环保要求–施工过程中要注意环保要求,合理利用资源,减少污染五、施工完工验收电梯安装完工后,需进行相应的验收工作,包括电梯的功能测试、安全检测和相关文件的完善。
只有经过验收合格的电梯才能投入正常使用。
六、结语电梯作为现代建筑不可或缺的便捷交通工具,其安装施工至关重要。
只有遵循科学规范的施工方案,严格执行每一个环节,才能保证电梯的安全、可靠运行。
希望本文提供的电梯安装施工方案范文能为相关工作提供参考。
电梯工程安装施工方案(3篇)

第1篇一、编制依据1. 国家及地方相关法律法规、标准和规范;2. 电梯工程安装合同;3. 电梯设备技术参数和施工图纸;4. 施工现场实际情况。
二、工程概况1. 工程名称:XX小区电梯工程安装;2. 工程地点:XX市XX区XX小区;3. 施工单位:XX电梯工程有限公司;4. 工程规模:共安装电梯10台,包括乘客电梯和货梯;5. 工程工期:60天。
三、工程组织结构1. 项目管理:设立项目经理部,负责项目的整体规划、组织、协调和控制;2. 安全管理:设立安全管理部,负责施工现场的安全管理工作;3. 质量管理:设立质量管理部,负责施工现场的质量管理工作;4. 技术管理:设立技术部,负责施工现场的技术管理工作;5. 环保管理:设立环保管理部,负责施工现场的环保管理工作。
四、施工准备1. 施工现场准备:对施工现场进行清理,确保施工环境符合要求;2. 人员准备:组织施工人员,进行岗前培训和考核,确保施工人员具备相应的技能和素质;3. 材料准备:根据工程需要,采购相关材料和设备,并确保其质量符合要求;4. 施工机具准备:准备必要的施工机具,确保施工过程中设备正常运行;5. 施工进度计划:制定详细的施工进度计划,明确各阶段的施工任务和时间节点。
五、施工方法及工艺1. 电梯井道施工:(1)根据施工图纸,进行井道土建施工,包括模板安装、钢筋绑扎、混凝土浇筑等;(2)在土建施工过程中,预留电梯导轨洞口、机房设备安装位置等;(3)土建施工完成后,进行井道内壁的抹灰、防水、防锈处理。
2. 电梯机房施工:(1)根据施工图纸,进行机房土建施工,包括模板安装、钢筋绑扎、混凝土浇筑等;(2)在土建施工过程中,预留电梯设备安装位置、电缆井、通风管道等;(3)土建施工完成后,进行机房内壁的抹灰、防水、防锈处理。
3. 电梯设备安装:(1)根据施工图纸,进行电梯设备安装,包括导轨安装、轿厢安装、门机安装、控制系统安装等;(2)在设备安装过程中,确保设备与井道、机房等部位的尺寸、标高符合要求;(3)设备安装完成后,进行设备调试和试运行。
电梯安装施工方案
电梯安装工程工地名称:施工地点:施工方案编制:有限公司安装施工方案一、安装前准备工作1、劳动力组织:安装经理↓安装队长↓电工电工钳工钳工杂工2、安装前清点、核对工作安装前应由安装负责人员会同用户代表根据装箱单核对所有的零、部件及安装材料,并了解该电梯的型式及控制方式。
根据电梯的土建布置图复核井道留孔、牛腿、底坑深度、顶层高度、层站数、层门型式、井道内净平面尺寸(宽×深),若发现差错则应通知有关部门及时更正。
3、安装人员必须遵守的安全作业守则安装人员必须遵守的安全作业守则:工作时必须戴安全帽,系安全带及工具袋等。
在井道内注意避免上、下同时作业,凡进行带电作业时,必须二人以上进行。
4、检查脚手架脚手架应安全稳固,其承载能力不得小于2500牛顿/米2,脚手架的形式可采用单井字型。
脚手架架设完毕,须经安装人员全面仔细的检查,方可使用。
5、井道内焊接在井道内焊接时,应设有灭火措施。
6、安装施工照明(客户提供)应采用不高于36伏特的安全电压。
每台电梯井道应单独供电,在底层井道入口处附近高电源开关。
井道内应有足够的亮度,并根据需要在适当位置设置手灯插座。
顶层和地坑应设2个或2个以上的电灯照明,其他层次均应备有照明。
机房照明电灯数量应为电梯台数×2或以上。
施工所需动力电源应送到机房内和工地的施工现场,确保施工使用。
二、施工顺序及要求1、制做样板架制做样板架的木杆应干燥,不易变形,四面刨平,互成直角,其断面尺寸40㎜(厚)×80㎜(宽)。
样板架上标出轿厢架中心线、门中心线、门口净宽线、导轨中心线,各线的位置偏差不应超过0.3㎜。
样板架安置在机房楼板下面500—600㎜的井道墙上,水平地凿四个150×150㎜孔洞,用两根截面大于100×100㎜刨平的木架,托着样板架,两端放入墙孔内,用水平仪校正水平后固定。
样板架的安置应符合下列要求:a、按照井道内的实际净空尺寸来安置。
电梯安装施工组织设计(施工方案)
标题:电梯安装施工组织设计(施工方案)一、项目背景为了满足现代社会对便捷高效交通工具的需求,在城市建设中广泛采用电梯作为垂直交通工具。
电梯作为现代建筑中必不可缺的一部分,其安装施工组织设计至关重要。
本文旨在深入探讨电梯安装施工组织设计的相关内容,为电梯安装施工提供科学合理的指导。
二、施工方案概述2.1 施工目标本施工方案旨在高效安全地完成电梯的安装施工工作,确保施工质量,减少施工周期,提高工作效率。
2.2 施工范围本施工方案适用于电梯安装工作的整个施工过程,包括前期准备、材料采购、施工过程管控、质量检验等方面。
2.3 施工组织设计原则•安全第一:严格遵守安全规范,保障工人施工安全;•质量优先:确保施工质量达标,杜绝质量问题;•进度控制:合理安排施工进度,提高工作效率;•环保节能:倡导绿色施工理念,降低对环境的影响。
三、施工方案具体内容3.1 前期准备在进行电梯安装施工前,需进行周密的前期准备工作,包括但不限于: - 制定详细的施工计划,包括各阶段的工作内容、工期安排等; - 确定施工所需的材料、设备,并及时采购到位; - 组建施工团队,明确各成员的职责分工; - 对施工现场进行勘察,做好现场环境的评估和准备工作。
3.2 施工过程管控在施工过程中,需要严格控制施工工艺,确保施工工序的顺利进行。
具体包括:- 完善施工现场的安全防护措施,保障施工人员的安全; - 根据施工计划,合理安排施工工序,确保各项工作按时完成; - 加强与相关部门的沟通协调,及时解决施工中出现的问题; - 严格按照相关标准和规范进行施工,确保施工质量达标。
3.3 质量检验在施工完成后,需要对电梯安装工作进行质量检验,确保施工质量符合要求。
具体包括: - 对电梯安装工程进行全面检查,确认各项工作符合相关标准; - 进行验收工作,确保施工结果无质量问题; - 对施工过程中存在的问题进行总结和反馈,为今后的施工工作提供经验参考。
四、总结与展望电梯安装施工组织设计是电梯安装工程中至关重要的一环,合理科学的施工方案能够有效提高施工效率,保障施工质量,确保电梯安装工程的顺利完成。
电梯维修施工方案范本
电梯维修施工方案范本1. 引言电梯是现代建筑中不可或缺的设备之一。
然而,由于长期使用和日常磨损,电梯可能会出现故障或需要进行例行维护。
为了确保电梯的安全运行和延长使用寿命,维修施工方案起着关键的作用。
本文档旨在提供一个电梯维修施工方案的范本,以便维修施工人员能够按照统一标准进行操作。
2. 维修施工方案概述2.1. 目的和背景本维修施工方案旨在确保电梯在维修过程中的安全性和可靠性。
通过按照规定的程序和方法进行维修,可以最大限度地减少故障发生和维修所需的停机时间。
2.2. 适用范围本维修施工方案适用于所有类型的电梯,包括客运电梯、货运电梯和医疗电梯等。
不同类型的电梯在维修过程中可能有一些区别,但本方案中的原则和步骤适用于所有。
2.3. 参考文件在编写和执行本维修施工方案时,参考以下文件: - 电梯安全维修技术规范 - 电梯制造商提供的技术手册和维护指南 - 适用的国家和地方法规3. 维修施工步骤3.1. 维修前准备在进行电梯维修之前,需要进行以下准备工作: - 确保维修施工人员熟悉电梯的结构和工作原理 - 检查并准备所需的工具和设备 - 确保维修施工人员具备必要的技能和训练3.2. 安全措施在维修施工过程中,安全是至关重要的。
以下是一些常见的安全措施: - 确保维修施工人员佩戴所需的个人保护装备,如安全帽、防护手套和安全鞋等 - 封锁和标记维修区域,避免其他人员进入 - 充分了解电梯系统的运行和停机程序,并确保按照操作规程进行操作 - 在维修期间保持通讯畅通,随时与其他维修人员和管理人员沟通3.3. 维修过程在进行电梯维修时,需要按照以下步骤进行操作: 1. 停电并切断电源 2. 检查电梯的机房和井道,确保没有任何危险或漏电的情况 3. 使用适当的工具和设备进行维修,例如扳手、螺丝刀、测量仪器等 4. 按照制造商的维护指南对电梯各部件进行检查和维修,如电动机、驱动系统、操作面板等 5. 注意维修过程中可能出现的意外情况,如电梯下坠、电气故障等,及时采取应急措施 6. 维修完成后,对电梯进行测试和调试,确保其安全运行和正常功能3.4. 清理和整理在维修完成后,需要对维修区域进行清理和整理工作: - 清除工作现场上的工具和杂物 - 恢复电梯的正常运行和恢复供电4. 质量控制为了确保维修工作质量和电梯安全,需要进行质量控制。
施工电梯安装方案
施工电梯安装方案
一、项目概述
随着高层建筑日益增多,施工电梯作为垂直运输的主要设备,其安装质量直接关系到工程进度和施工安全。本方案旨在提供一套科学、合理、安全的施工电梯安装程序,确保电梯安装工程顺利进行。
二、安装目标
1.确保施工电梯安装工程符合国家相关法律法规及行业标准。
2.实现施工电梯安装工程的零事故,保障施工人员安全。
3.提高施工电梯安装效率,缩短安装周期,降低工程成本。
三、安装原则
1.安全优先:确保安装过程中人员及设备安全。
2.合规性:严格遵守国家法律法规、行业标准和规范要求。
3.经济实用:合理配置资源,降低安装成本,提高使用效益。
四、安装流程
1.准备阶段
(1)编制详细的施工电梯安装方案,明确安装目标、原则、流程等。
(3)安装过程中,应严格遵守国家相关法律法规和标准要求,确保施工电梯安全运行。
六、质量保障措施
1.强化质量管理,明确质量责任人。
2.严格执行安装工艺,确保安装质量。
3.定期对施工电梯进行检查、维护,确保设备正常运行。
4.对安装过程中发现的问题及时整改,确保施工电梯安装质量。
七、售后服务
1.提供施工电梯操作、维护培训。
施工电梯安装方案
第1篇
施工电梯安装方案
一、项目背景
随着我国城市化进程的不断推进,高层建筑如雨后春笋般崛起。为满足建筑施工过程中垂直运输的需求,施工电梯在建筑工地发挥着举足轻重的作用。为确保施工电梯的安全、高效运行,特制定本安装方案。
二、安装目标
1.确保施工电梯安装过程符合国家相关法律法规和标准要求。
(3)安装过程中,进行阶段性验收,确保安装质量。
3.调试与验收阶段
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浙江梅轮电扶梯成套有限公司 ZHT/QG303-22-2007
电 梯 施 工 方 案 及 防 护 措 施
使用单位: 编 制: 审 核: 批 准:
发放编号 持有人 2007-01-01发布 2007-01-01实施
施工概况 施 工 项 目 情 况 合同编号 施工类别 安装 主要施工项目 安装 设备种类 电梯 设备类别 乘客电梯 施工级别 级 设备型式 曳引式客梯 施工地点 施工计划 天完成 开工日期 竣工日期 施工单位 机构代码 单位地址 联系电话 许可证编号 有效期限 法人代表人 产 品 情 况 制造单位 机构代码 产品名称 产品型号 设备数量 出厂编号 出厂日期 许可证编号 使用单位 联系人 单位地址 联系电话 现 场 管 理 和 专 业 人 员 项目负责人 技术指导 安全责任人 作 业 和 检 验 人 员 姓 名 工 种 特种作业操作号 主要职责 电梯作业 电梯安装 电梯作业 电梯安装 电梯作业 电梯安装 电梯作业 电梯安装 电梯作业 电梯安装 二、施工依据 名 称 或 简 要 选择
法 律 法 规
中华人民共和国质量法 执行 中华人民共和国安全生产法 执行 中华人民共和国合同法 执行 特种设备安全监察调理 执行 浙江省特种设备安全管理条例 执行 特种设备质量监督与安全监察规定 执行 特种设备注册登记与使用管理规则 执行 机电类特种设备安装改造维修许可规则(试行) 执行 特种设备安装改造维修施工告知书 执行 电梯监督检验规程 执行 不执行 自动扶梯和自动人行道监督检验规程 执行 不执行 杂物电梯监督检验规程 执行 不执行
产 品 标 准
《电梯制造与安装安全规范》GB7588-2003 采用 不采用 《电梯技术条件》GB/T10058-1997 采用 不采用 《电梯试验方法》GB/10059-1997 采用 不采用 《电梯安装验收规范》GB/T10060-93 采用 不采用 《自动扶梯和自动人行道的制造与安装规范》GB/T16899-1997 采用 不采用 《杂物电梯》JG135-2000 采用 不采用 《电梯.自动扶梯.自动人行道术语》GB/T7024-1997 采用 不采用 《电梯主参数及桥厢.井道.机房的形式与此同时尺寸》GB/T7025-1997 采用 不采用 《电梯工程施工质量验收规范》GB50310-2002 采用 不采用 《电气装置安装工程.电梯电气装置施工及验收规模》GB/50182-93 采用 不采用 《电梯维修规范》GB/T18755-2002 采用 不采用 《起重机械用钢丝绳检验和报废实用规范》GB/5972-86 采用 不采用 顾客要求 施工合同要求 满足 施工进度变更要求 协商满足 其他要求: 协商满足
文件 和 资料
土建布置图 现场提供 安装调试说明 现场提供 电气原理图和敷线图 现场提供 部件装配图 现场提供 施工过程记录表 现场提供 质量管理体系文件 宣贯执行 安全管理体系文件 宣贯执行
施工设备、和检测器具 名 称 配备要求 配备方式
通 用 工 具 钢丝钳、斜口钳、鲤鱼钳、内外卡钳、开口扳手、梅花扳手、活扳手、一字穿芯旋具、榔头、凿子、钢锯架、锉刀、什绵锉、划针、线锤、.校导卡板、水平尺、泥工工具、钢卷尺、钢直角尺、一字旋具、十字旋具、电烙铁、测电笔、电工刀、剥线钳、万用表、手提行灯、尖嘴钳 必备 领用
手拉葫芦、钢丝绳扎头、钢丝绳头、三爪拨轮器、手枪电钻、电锤、角向磨光机、皮卷尺、电焊机、套筒扳手、切割机、断线钳、千斤顶、起生滑轮
必备 借用
专 用 工 具 氧气乙炔、喷灯
按需 借用 调 试 器 具
编程表、万用表、转速表 按需 借用
检 测 器 具 磁性线锤、钳开电流表.水平表、兆欧表、万用表、钢卷尺、电焊机、钢直尺、塞尺、弹簧称、管形测力计、游标卡尺、校导卡板、电筒、电工套具、声级计、点温计、接地电阴测量仪 必备 借用
切头、切割片、磨光片、开孔钻、电锤钻头、细铁丝、尼龙弦线 必备 领用 安 全 用 具 安全带、安全帽 必备 借用
施工质量控制 控制点 质量要求 控制方法
通用施工方案
开箱验收 零部件齐全、完好 按厂家装箱清单清点检查
土建测核 符合土建布置图,或在其允许范围内 挂铅垂线测量 导轨安装 符合土建布置图位置尺寸,导轨距、导轨垂直度、导轨垂直度、导轨支架(或预埋螺旋)埋入深度符合要求。 测量核实
主机安装 承重梁水平度、平等度、埋入深度符合要求。曳引机.导向轮位置偏差符合。 测量核实 厅门安装 地坎水平度、门框门扇垂直度、地坎间隙、门扇间隙、门锁啮合、强迫关门、门锁间隙符合要求。 测量核实 桥厢安装 轿架垂直度、水平度、导靴间隙、安全钳联动、轿底水平度、轿壁垂直度、轿门垂直度和间隙、门刀垂直度和间隙、减振超载符合要求。 测量核实 检查试验
曳引绳 绳头组合、曳引绳涨力符合要求。 检查.测量 限速器.缓冲器安装 限速器轮垂直度、钢丝绳垂直偏差,绳头固定、电气联动、缓冲器高度和中心偏差、缓冲器垂直度、固定螺栓埋入深度符合要求。 测量核实
电气安装 控制柜位置、主开关位置、线槽线管平直、显示召唤盒位置、布线接线符合要求、各电器开关动作可靠灵活 检查.测量 整机性能 符合检验规程要求 核试验员检验 专项施工方案
施工进度控制 控制点 进度要求 控制方法 通用施技术安全交底 资料交接、安全教育和要器具借用手续1天 工程部提早准备 施工前准备 开箱清点、施工电源、安全防护措施1天 用户配合 井道测量 脚手架验收.测核井道.放样2天 交叉作业 工方案 导轨安装 支架埋固.导轨竖立并校下3天 交叉作业 主机安装 承重梁、主机、导向轮就位并校正3天 交叉作业 机房电气安装 主开关、控制柜、机房线槽安装3天 交叉作业 井道电气安装 井道槽管盒定位、层楼指示召唤盒定位、停平层装置、强换限位和电缆架安装2-3天 交叉作业
厅门安装 地坎固定、上坎门套固定、厅门组装校正4-5天 交叉作业 轿厢对重安装 对重架、轿架、安全钳导靴、轿体、门机安装3-4天。 交叉作业
曳引绳安装 绳头制作.挂曳引绳2天 交叉作业 布线 电缆安装、机房井道布线、轿顶、操纵箱召唤显示及控制柜接线3天 交叉作业
其它部件安装 限速器、缓冲器安装1天 运行调试 拆架清理、润滑调整、功能调试2天 自检 检验员检验1天 整机性能 符合检验规程要求 检验员检验 专项施工方案
施工安全防护措施 管 理 内 容 责任人 安全 教育 按《电梯安装上岗前安全教育记录表》的要求向作业人员安全交底。并授权带班人为临时安全员,负责现场安全。 安全负责人 安全 注意 事项 及 防护 措施 1. 与用户单位协作共同做好电梯施工现场安全管理工作。 2. 施工人员进入施工现场必须戴安全帽,穿工作服和工作鞋。 3. 特殊作业应按规定使用劳动防护用品。 4. 工作高度2米以上应系安全带。 5. 应了解和熟悉工地的安全通道和安全设施。 6. 井道上下作业时不得投抛工具和零件,并做到上下呼应。 7. 应经常检查脚手架及工作平台是否稳妥。 8. 应经常检查井道危险标志和护栏是否齐全。 9. 应经常检查施工电源线路绝缘良好,插座应有可靠的接地。 10. 起吊设备时,应检查起吊工具的限吊重量及吊钩应有的保险装置。 11. 氧气和乙炔瓶存放距离不小于2米,使用距离不小于5米。 12. 试梯前应检查厅门电气.机械联锁.安全保护开头是否可靠。 13. 各电气设备应可靠接地,并有漏电保护开关是否可靠。 14. 施工人员应遵守施工工地所制定的一切保护条例。 15. 施工人员不得酒后作业和冒险作业。 现场负责人 临时安全员
安全巡查 按《电梯安装安全巡逻记录表》的要求,进行不定期检查。 安全员
违规 操作 监督 纠正 严格遵守国家法律法规,认真执行公司规章制度和管理文件。规范操作.随时监督.及时纠正。
现场负责人 临时安全员 事故应急预案 发生事故时,事故发现人应立即召集现场所有作业人员抢救伤员,现场负责人应尽快采取措
施全力抢救伤员,有效制止事故蔓延扩大,并在保护现场的前提下尽可能减少设备的损失。 事故发现人或现场负责人应在第一时间向公司安全处或总经理报告。安全处主管(安全负 责人)在获知后的第一时间报告总经理。总经理根据情况及时组织人员、资金、派车或租 车赶赴现场。总经理在获知第一时间报告上级部门。图示如下:
信息传递 应急行动 事故发生 事故发现抢救伤员 发现负责采取措施 保护现场 安装工程总经理 保护现场 提供资源
上级部门 联系和报告
部门或岗位 安全责任 联系人 联系电话 手机 现场负责人 (临时安全员) 安全责任人
安装工程部门主管 安全负责人 总经理 任命、奖罚 上级部门 临察、处罚
