箱梁预制施工组织设计

合集下载

箱梁预制专项施工方案

箱梁预制专项施工方案

箱梁预制专项施工方案一、项目概述本次箱梁预制专项施工方案是针对道路桥梁项目的特定需要,旨在通过预制箱梁的方式提高施工效率和质量,减少现场施工难度和对交通的影响。

施工范围包括箱梁预制、运输、安装和后续加固等环节。

二、施工前准备1.设计方案确认:确认设计方案,包括箱梁的尺寸、数量和布置等,与设计单位进行充分沟通和确认。

2.施工准备:按照设计方案制定详细的工艺流程和施工计划。

准备必要的材料和设备,并组织施工队伍做好配合工作。

3.施工现场准备:清理施工现场,确保施工场地平整、干净,并设置必要的安全标志和围挡保护。

三、箱梁预制1.材料准备:根据设计方案准备好各种钢筋、混凝土和模板等材料,并按要求进行质量检验和验收。

2.模板制作:制作箱梁的模板,根据设计方案的要求确定模板的尺寸和形状,并进行工艺设计和校核,确保模板的强度和刚度满足施工要求。

3.钢筋加工:根据设计方案的要求,对钢筋进行加工、焊接和预埋件的安装等工作,确保钢筋的位置和质量符合要求。

4.砼浇筑:按照施工计划,将预制好的模板安装在制定的位置上,并进行砼的浇筑和振捣工作,确保砼的均匀分布和密实性。

5.养护处理:对浇筑完成的箱梁进行养护处理,包括加湿保温等,确保砼的早期强度和稳定性。

四、箱梁运输1.运输计划:编制箱梁的运输计划,包括运输路线、时间和运输车辆等。

与相关单位和交通管理部门进行沟通和协调,确保运输安全和畅通。

2.装载作业:根据设计方案和运输计划,对箱梁进行装载和固定作业,确保箱梁的稳固和安全。

3.运输过程:按照运输计划进行箱梁的运输,严格遵守交通法规和安全操作规程,确保箱梁的完整和安全。

4.卸载作业:到达目的地后,进行箱梁的卸载作业,确保箱梁的无损和放置位置的准确。

五、箱梁安装1.安装准备:根据设计方案和现场实际情况,确定箱梁的安装位置和方法,制定详细的安装方案,并准备必要的设备和人员。

2.吊装作业:根据安装方案,利用吊车或起重机进行箱梁的吊装作业,确保吊装过程平稳和箱梁的安全。

箱梁预制施工组织设计方案

箱梁预制施工组织设计方案

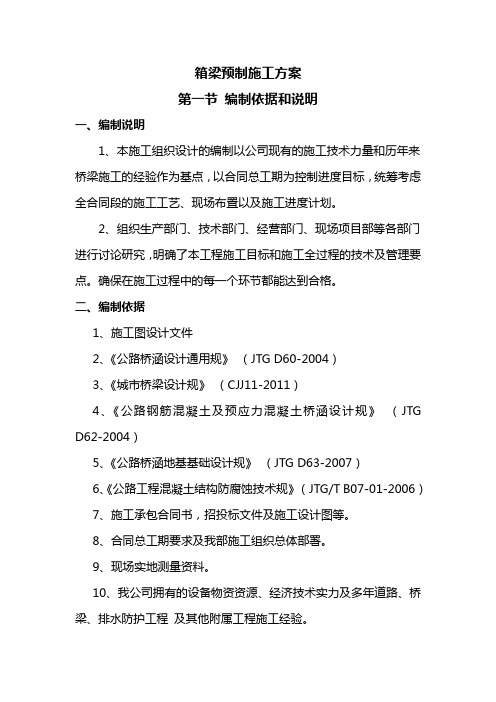

箱梁预制施工方案第一节编制依据和说明一、编制说明1、本施工组织设计的编制以公司现有的施工技术力量和历年来桥梁施工的经验作为基点,以合同总工期为控制进度目标,统筹考虑全合同段的施工工艺、现场布置以及施工进度计划。

2、组织生产部门、技术部门、经营部门、现场项目部等各部门进行讨论研究,明确了本工程施工目标和施工全过程的技术及管理要点。

确保在施工过程中的每一个环节都能达到合格。

二、编制依据1、施工图设计文件2、《公路桥涵设计通用规》(JTG D60-2004)3、《城市桥梁设计规》(CJJ11-2011)4、《公路钢筋混凝土及预应力混凝土桥涵设计规》(JTG D62-2004)5、《公路桥涵地基基础设计规》(JTG D63-2007)6、《公路工程混凝土结构防腐蚀技术规》(JTG/T B07-01-2006)7、施工承包合同书,招投标文件及施工设计图等。

8、合同总工期要求及我部施工组织总体部署。

9、现场实地测量资料。

10、我公司拥有的设备物资资源、经济技术实力及多年道路、桥梁、排水防护工程及其他附属工程施工经验。

三、工期安排7月5日至7月30日进行梁厂建设。

8月1日至9月10日进行箱梁预制。

第二节箱梁工程概况本项目位于树屏产业园区,路设计起点接S201线,向东展线在K0+065处设置5-20m桥梁跨越碱沟,在K0+158处下穿既有至中川机场城际铁路,在K0+189.297处转折向北展线,后平行于至中川城际铁路布线,在K2+832.705处转折向西展现,在K2+865.7处设置2-20m预应力混简支小箱梁跨越碱沟后与S201线平交。

K0+065大桥与K2+865.7中桥上部结构均采用预应力简支混凝土小箱梁,总共35片梁,其中边梁14片,中梁21片。

梁间距为3.95米,湿接缝宽度为0.775米。

中梁顶板宽度2.4米,底板宽1米;边板顶板宽度2.85米,底板宽1米,悬臂长度0.837米。

箱梁跨中顶、底板厚度0.18米,腹板厚度0.18米;梁端顶板0.18米,底板厚度0.30米,腹板厚度0.30米,悬臂端部厚度0.18米,根部厚度0.25米。

箱梁预制施工方案

箱梁预制施工方案
-安装钢筋,确保位置准确、绑扎牢固;
-钢筋焊接应符合规范要求。
(4)混凝土浇筑
-混凝土配合比应满足设计要求;
-采用泵送浇筑,分层浇筑,分层厚度不超过40cm;
-振捣混凝土,确保混凝土密实。
(5)预应力施工
-张拉预应力筋,控制张拉应力及伸长量;
-孔道压浆,确保孔道内浆液饱满;
-封锚、切割多余钢绞线。
(6)养护及运输
-混凝土浇筑完成后,应及时覆盖保湿养护;
-预制箱梁达到设计强度后,进行吊装、运输。
(7)现场安装
-按照设计图纸进行现场安装;
-确保箱梁位置准确、支座安装牢固;
-焊接桥面系、伸缩缝等附属设施。
四、质量保证措施
1.建立完善的质量管理体系,对施工过程进行严格监控。
2.加强原材料质量控制,确保原材料合格。
3.严格执行施工工艺,确保施工质量。
六、施工组织设计
1.合理划分施工区域,明确施工责任。
2.制定施工进度计划,确保工程按期完成。
3.优化施工资源配置,提高施工效率。
4.建立沟通协调机制,确保施工顺利进行。
七、结论
本方案结合了预制箱梁施工的实际情况,提出了合法合规的施工方案,旨在确保工程质量、提高施工效率、降低施工成本。通过严格执行本方案,有望实现项目的顺利实施,为我国桥梁建设贡献力量。
3.提高施工效率,缩短建设周期,降低成本。
4.减少对环境的影响,实现绿色施工。
三、施工工艺及流程
1.施工工艺
(1)预制场地:选择地势平坦、地基承载力满足要求的场地,进行场地平整、硬化处理,并设置排水设施。
(2)模板工程:采用整体式钢模板,模板表面光洁、接缝严密,确保箱梁外观质量。
(3)钢筋工程:采用符合国家标准的钢筋,严格按照设计要求进行加工、安装。

预应力箱梁施工组织设计

预应力箱梁施工组织设计

桥梁施工组织设计目录一 .编制依据二.工程概况及施工条件三.施工准备四.施工方案选择五.施工组织管理与总体设想六.管理职责及权限七.施工测量的技术措施和总体安排八.主要技术质量措施九.施工工艺流程十.施工进度计划十一. 施工平面布置十二.安全保证体系及保证措施十三.质量管理体系及保证措施十四.工期保证体系及保证措施十五.环境保护保证体系及保证措施十六.节约成本和季节性施工措施桥梁施工组织设计一 .编制依据根据合同段施工图纸和招标文件,及国家有关部委颁发的标准、规范、规程,并经过施工现场的认真勘察,经反复讨论后,编制此实施性施工组织设计。

二. 工程概况及施工条件1.工程建设概况:该桥位于黄河下游冲积平原,为黄河河床,河漫滩及一级阶地。

高程在27.1-35米。

该桥桥面标准宽度为25.6米,主线双向四车道,一级公路标准。

主梁桥跨布置:跨径布置为:73.5m+120m+73.5m,上下行两幅。

箱梁顶面设2%的横坡。

小箱梁跨径布置为:3×(5×30)+6×30m,上下行两幅,箱梁顶面设2%的横坡。

2. 设计标准及原则:(1)、桥梁设计荷载:公路-Ⅰ级(2)、桥梁宽度:桥梁标准宽度为25.6米,桥梁横坡为横坡2%。

3. 现场施工条件:(1)、施工用电、用水业主根据施工组织设计和施工平面图现场在适当位置进行打井取水为主,用电在施工区适当位置设置变压器。

(2)、施工便道业主将施工区便道铺设到位,进场的道路进行加宽和加固处理,满足材料和大型机械的进场(3)、施工气候该地区多年平均气温13.8℃,最高月平均气温27.5℃,最低日平均气温-1℃,最大日温差15℃,极端最高气温42.5℃。

主要特点为:春季风多干燥,夏季炎热多雨,秋季天高气爽,冬季干冷期长。

(4)、施工用材料石料和粗集料:主要分布于长青区双泉乡,运距40KM,需求量能够满足施工要求。

细集料:主要分布于泰安市岱岳区房村镇,需求量能够满足要求。

[最新]铁路客运专线箱梁预制实施性施工组织设计(单箱双室等高度简支箱梁)

[最新]铁路客运专线箱梁预制实施性施工组织设计(单箱双室等高度简支箱梁)

一、编制依据及原则1.1、编制依据及参考规范和标准1.1.1、编制依据(1)施工合同及其相关文件。

(2)铁道第二勘察设计院关于成绵乐客运专线的相关施工设计图。

(3)铁道部颁布的现行《设计规范》、《施工规范》、《铁路工程质量验收标准》和其他有关文件资料。

(4)铁道部近期颁布执行的有关“客运专线设计、施工、验收暂行规定”等相关技术规范、规定。

(5)成绵峨城际铁路有限责任公司相关文件要求。

(6)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。

(7)国家及地方关于安全生产和环境保护等方面的法律法规。

(8)我单位所拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果和多年积累的工程施工经验。

1.1.2、参考规范和标准《客运专线预应力混凝土预制梁暂行技术条件》(铁科技[2020]12020《新建时速300-350公里客运专线铁路设计暂行规定》(铁建设[2020]47号)《新建时速2020250公里客运专线铁路设计暂行规定》(上、下)(铁建设[2020]140号) 《客运专线无碴轨道铁路设计指南》(铁建设函[2020]754号)《铁路混凝土结构耐久性设计暂行规定》(铁建设[2020]157号)《铁路架桥机架梁暂行规程》(铁建设(2020)181号)《混凝土外加剂应用技术规范》(GB50119-2020)《预应力混凝土用锚具、夹具和连接器应用技术规程》(JGJ85-2020)《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ28-1986)《客运专线无砟轨道铁路工程测量暂行规定》(铁建设(2020)189号)《铁路桥涵混凝土和砌体结构设计规范》(TB10002.4-2020J463-2020)《铁路工程施工安全技术规程(上册)》(TB10401.1-2020J259-2020)《铁路工程施工安全技术规程(下册)》(TB10401.2-2020J260-2020)《铁路防雷、电磁兼容及接地工程技术暂行规定》(铁建设(2020)39号)《客运专线无砟轨道铁路工程施工技术指南》(TZ216-[2020]100号)《粉煤灰混凝土应用技术规范》(GBJ146-1990)《混凝土泵送施工技术规程》(JGJ/T10-95)《客运专线无砟轨道铁路工程施工质量验收暂行标准》(铁建设(2020)85号) 《铁路混凝土强度检验评定标准》(TB10425-2020)《钢筋焊接及验收规程》(JGJ18-2020J253-2020)《滚扎直螺纹钢筋连接接头》(JG163-2020)《混凝土结构工程施工质量验收规范》(GB5020202020)《铁路桥梁钢支座》(TB/T1853-2020)《客运专线高性能混凝土暂行技术条件》(科技基[2020]101号)《客运专线桥梁混凝土桥面防水层暂行技术条件(修订版)》(科技基[2020]56号) 《客运专线桥梁伸缩装置暂行技术条件》(科技基[2020]101号)《预应力混凝土用钢绞线》(GB/T5224-2020)《钢筋混凝土用钢第一部分热轧光圆钢筋》(GB1499.1-2020)《钢筋混凝土用钢第二部分热轧带肋钢筋》(GB1499.2-2020)《预应力混凝土用锚具、夹具和连接器》(GB/T14370-2020)《普通混凝土用砂、石质量及检验方法标准》(JGJ52-2020)《高强高性能混凝土用矿物外加剂》(GB/T18736-2020)《用于水泥和混凝土中的粉煤灰》(GB/T1956-2020)《混凝土用水标准》(JGJ63-2020)《铁路混凝土桥梁桥面TQF-I型防水层技术条件》(TB/T2965-1999)《聚氨酯防水涂料》(GB/T19250-2020)《建筑排水用硬聚氯乙烯(PVC-U)管件》(GB/T5836.1-2020)《建筑排水用硬聚氯乙烯(PVC-U)管件》(GB/T5836.2-2020)《氯化聚乙烯防水卷材》(GB/T12953-2020)《铁路后张法预应力混凝土梁管道压浆技术条件》(TB/T3192-2020)《预应力混凝土铁路桥简支梁静载弯曲试验方法及评定标准》(TB/T2020-2020) 《金属材料室温拉伸试验方法》(GB/T228-2020)《金属材料弯曲试验方法》(JISZ2248-2020)《金属材料线材反复弯曲试验方法》(GB/T238-2020)《钢筋焊接接头试验方法标准》(JGJ/T27-2020)《金属洛氏硬度试验第1部分:试验方法(ABCDEFGHKNT标尺)》(GB/T230.1-2020)《金属洛氏硬度试验第2部分:硬度计(ABCDEFGHKNT标尺)的检验与校准》(GB/T230.2-2020) 《金属洛氏硬度试验第3部分:标准硬度块(ABCDEFGHKNT标尺)的标定》(GB/T230.3-2020) 《金属布氏硬度试验第1部分:试验方法》(GB/T231.1-2020)《金属布氏硬度试验第2部分:硬度计的检验与校准》(GB/T231.2-2020)《金属布氏硬度试验第3部分:标准硬度块的标定》(GB/T231.3-2020)《水泥细度检验方法筛细法》(GB/T1345-2020)《水泥胶砂强度检验方法(ISO法)》(GB/T17671-1999)《水泥标准稠度用水量、凝结时间、安定性检验方法》(GB/T1346-2020)《水泥胶砂流动测定方法》(GB/T2419-2020)《混凝土外加剂匀质性试验方法》(GB/T8077-2020)《普通混凝土拌合物性能试验方法标准》(GB/T50080-2020)《普通混凝土力学性能试验方法标准》(GB/T50081-2020)《铁路混凝土用骨料碱活性试验方法(快速砂浆棒法)》(TB/T2922.5-2020)《铁路混凝土工程预防碱--骨料反应技术条件》(TB/T3054-2020)《建筑防水涂料试验方法》(GB/T16777-2020)《建筑防水材料老化试验方法》(GB/T18244-2020)《水泥化学分析方法》(GB/T176-2020)《水泥抗硫酸盐侵蚀试验方法》(GB/T749-2020)《钢筋焊接网混凝土结构技术规程》(JGJ114-2020J276-2020)《钢筋混凝土用钢筋焊接网》(GB1499.3-2020)《水泥比表面积测定方法勃氏法》(GB/T8074-2020)《磁性基体上非磁性覆盖层厚度测量磁性法》(GB/T4956-2020)《人造气氛腐蚀试验盐雾试验》(GB/T10125-1997)《胶粘剂T剥离强度试验方法挠性材料对挠性材料》(GB/T2791-1995)《铁建设【2020】152号》1.2、编制原则(1)遵守合同条件、施工承包合同各项条款的原则。

预制箱梁工程施工组织设计方案

预制箱梁工程施工组织设计方案

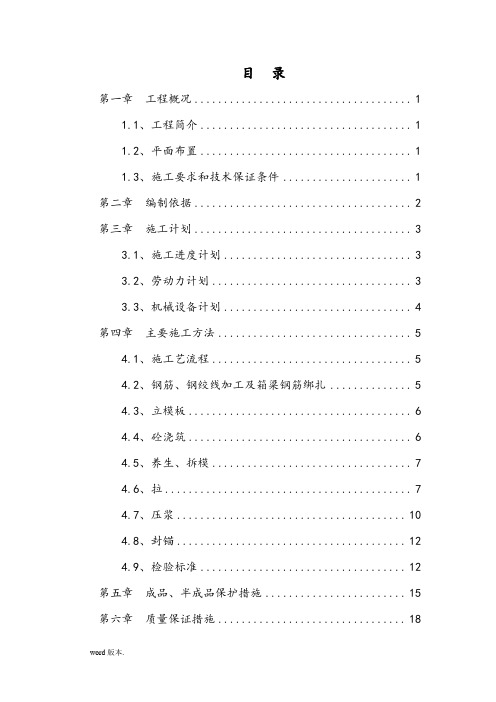

目录第一章工程概况 (1)1.1、工程简介 (1)1.2、平面布置 (1)1.3、施工要求和技术保证条件 (1)第二章编制依据 (2)第三章施工计划 (3)3.1、施工进度计划 (3)3.2、劳动力计划 (3)3.3、机械设备计划 (4)第四章主要施工方法 (5)4.1、施工艺流程 (5)4.2、钢筋、钢绞线加工及箱梁钢筋绑扎 (5)4.3、立模板 (6)4.4、砼浇筑 (6)4.5、养生、拆模 (7)4.6、拉 (7)4.7、压浆 (10)4.8、封锚 (12)4.9、检验标准 (12)第五章成品、半成品保护措施 (15)第六章质量保证措施 (18)第七章施工安全保证措施 (19)7.1、施工安全保障措施 (19)7.2、技术保障 (20)7.3、安全应急预案 (20)7.4、安全监测监控计划 (25)第八章文明施工及环境管理 (26)8.1、组织措施 (26)8.2、现场管理措施 (26)8.3、业资料管理措施 (26)第九章雨季施工措施 (27)第十章环境保护措施 (28)10.1、环境保护体系 (28)10.2、环境防治措施 (29)第一章工程概况1.1、工程简介国道丹阿公路东宁县绥阳镇过境段改扩建工程A2标段,共有大桥2座、中桥1座、小桥一座;共需预制20m箱梁68片,其中斜交15°箱梁56片,正交箱梁12片,10m空心板梁19片,均采用C50预应力混凝土。

1.2、平面布置预制厂设100T大型龙门吊2套,净跨30m,净高12m,负责提梁运梁,辅助吊运模板。

混凝土拌合站及预制场设置在主线桩号K4+500左侧150m处,占地面积10000m2。

选址于此,能充分做到砼的及时供应,梁场的全面管理以及箱梁的短距运输。

梁场配置2套跨径30m龙门吊,每台龙门吊吊重大于180t,具备箱梁预制及场运输施工条件。

场地共建设20m箱梁底台座12个,10m空心板梁底台座4个,配备4套箱梁模板,2套板梁模板。

邢衡高速邢家湾特大桥首件箱梁预制施工组织设计

邢衡高速邢台段邢家湾特大桥首件箱梁预制施工组织设计一、工程概况邢衡高速邢台段LJSG-8合同,起点桩号为K56+407.8,终点桩号为K61+900,全长5.492km。

本标段设邢家湾特大桥1/2座,桥梁孔径布置为,48×30m箱梁+3×40m 箱梁+111×30m箱梁+(40+70+40)现浇连续箱梁+12×30m箱梁,引桥标准联长5×30m,4×30m,3×30m和一联3×40m,引桥箱梁垂直布置,交角为90度,全标段共有30米箱梁1750片,40米箱梁30片。

首件箱梁预制定为右幅229-7箱梁(30米),本首件箱梁为中跨中梁,断面底宽1m、底板厚度18~25cm、腹板厚度18~25cm、顶板厚度18cm、顶宽240cm、梁高160cm。

所用C50混凝土33m3,正弯矩钢绞线共8束,N1~N4左右腹板对称布置,均为2束每束4股钢绞线。

负弯矩钢绞线共7束,其中T1、T2为2束每束5股钢绞线,T3为3束每束5股钢绞线,规格均为Φ15.2。

主要技术标准如下:设计车辆荷载:公路—Ⅰ级。

设计洪水频率:1/300。

地震动峰值加速度0.10g。

桥面横坡:2%。

桥面净宽:右幅:(0.5m护栏+13.13m行车道+0.382m护栏)+0.238m分隔带;左幅:(0.5m护栏+13.13m行车道+0.382m护栏)+0.238m分隔带,双幅全宽28.5m。

施工用水采用人、畜可直接饮用的地下水。

施工用电根据施工现场和施工要求,正常情况下利用施工临时用电,备有一台150千瓦、一台250千瓦发电机组备用。

二、编制依据1、根据河北省交通规划设计院《邢衡高速公路邢台段桥梁通用图施工图》;2、《公路桥涵施工技术规范》JTJ041-2000;3、《公路工程质量检验评定标准》JTGF80/1-2004三、首件施工组织计划(一)首件施工部署:1.首件箱梁由我项目部二分部预制场施工。

预制箱梁首件施工组织方案设计

第一块预制梁板施工方案一、一期工程建设目的1.1。

熟悉梁板预制的操作流程和各种检测方法,使未来的预制梁板施工在有序有效的组织监督下,高质量、高效率的进行。

1.2.更好地调整人事组织。

1.3.更好地了解梁板预制时需要注意的特殊事项。

1.4.探索更有效的质量控制手段。

1.5。

总结第一次施工取得的成果,指导未来装配式梁板施工的发展。

1.6.按照《招标文件》的技术和质量要求,以及符合《招标文件》的程序管理办法和质量安全环保措施,探索、总结和优化适合本项目的梁板预制施工。

质量部发布的质量标准和规范。

2.第一梁和板概述预制梁板工程第一块选用***-2#小箱梁(中跨中板,35m预制小箱梁),梁体浇注C50混凝土,共42.7m 3 ,总配筋量为8193.9公斤。

钢绞线总量为1578.8kg。

三、施工组织3.1。

项目进度:2009年8月15日~ 2009年8月20日,钢筋制作和安装。

2009年8月18日~ 2009年8月22日,模板安装。

2009年8月24日,混凝土浇筑。

2009年9月4日, 预应力肌腱张力。

3.2.质量目标:一次通过。

3.3.文明安全施工目标:确保文明施工不发生安全事故。

3.4.施工人员配置关键管理人员劳动力表3.5.工程机械及检测仪器配置主要工程机械及检测仪器清单四、施工方案(施工工艺图见附图)1. 模板:(1)预制箱梁底模采用30cm厚C30#混凝土,上板不小于8mm作为底模。

混凝土达到一定强度后,用抛光机打磨平整,台座顶面必须平整。

然后在混凝土顶面铺设一块不小于8mm的钢板,在箱梁施工前在钢板上除锈并涂抹脱模剂,以保证箱梁底板的平整度。

底座的宽度略小于箱梁底部的宽度,这样可以在底座的边缘安装止水带,防止混凝土浇筑时漏浆。

底座中间设置一个2cm的反拱,并按圆形曲线布置(具体设置方案见附件),保证拉起拱后箱梁尽可能水平,以免影响桥面铺装的厚度。

2、侧模采用6mm厚的整体组合钢模。

钢模要求尺寸准确,刚度和强度达到要求,接缝平整紧密,保证混凝土在强烈振动下不渗漏,要求钢模表面抛光,以保证混凝土表面处理设计科学合理,施工操作方便,安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 目录 箱梁预制施工方案 ············································································································ 1 一、编制依据 ························································································· 2 二、工程概况 ························································································· 2 三、箱梁预制施工方法 ··········································································· 2 1、施工准备 ······················································································ 2 2、预制箱梁施工 ··············································································· 4 3、预应力钢绞线的张拉 ···································································· 8 4、孔道压浆 ···················································································· 10 5、封端 ·························································································· 13 6、后张法预应力箱梁施工工艺文字说明及工艺框图 ························· 15 四、现场施工组织 ················································································ 15 五、施工设备情况 ················································································ 16 六、质量保证措施 ················································································ 16 七、箱梁预制安全生产措施 ·································································· 17 八、安全保证措施 ················································································ 22 1、安全组织 ·················································································· 22 2、施工用电安全技术措施 ····························································· 22 3、机械设备及车辆安全技术措施 ··················································· 24 4、防火安全技术措施 ···································································· 24 2

箱梁预制施工方案 一、编制依据 1、横张预应力混凝土桥梁设计施工指南

2、《公路工程技术规范》(JTG B01-2003) 3、《公路桥涵施工技术规范》(JTJ 041-2000) 4、《预应力混凝土梁式桥梁设计施工技术指南》 5、公路桥梁加固施工技术规范(JTG/T J23-2008) 6、公路工程质量检验评定标准(JTGF80/1-2004)

二、工程概况 DK120+620-DK824+079段共有公跨铁桥46座964片梁。梁的结

构形式为简支箱梁,孙庄公路桥有一联(30+50+30)m连续梁。其中40米箱梁14片边梁,30米箱梁742片边梁、176片中梁(根据现场核对已经把30米梁变更为25米梁),25米32片边梁。大部分桥面宽度为6.5米即两片边梁,S208公路桥、S101公路桥、付金堤公路桥、陈堂公路桥、范段楼二号公路桥、孙庄公路桥桥面宽度分别为17m、16m、12m、9m、9m、12m。

三、箱梁预制施工方法 1、施工准备

⑴预制梁场施工 制存梁场、拌和站、钢筋加工场、办公区在同一地方,规模大、场地统一布置、整体规划。从混凝土施工、钢筋加工等实现标准化。制梁实现工厂化施工。 制存梁场、2号拌和站、钢筋加工场总占地面积53亩,其中拌和站占地16亩、制存梁场22亩、钢筋加工场10亩,其余为办公区与场内混凝土便道。 3

①拌和站 采用两套拌和站,一套HZS120型、一套HZS90Q型,全部成一字型排列。拌和站拌和设备采用全封闭型。设8个砂石料仓,砂石料仓、及上料仓采用彩钢瓦全封闭。 ②钢筋加工棚 钢筋加工棚尺寸为84*20米,采用彩钢瓦全封闭。大型钢筋加工设备3套:数控钢筋棒材剪切生产线,数控立式双头弯曲中心等。棚内设龙门吊采用跨度17米,吊重5吨。 ③制存梁场 目前规划制存梁场面积为320*50m(约22亩),其中制梁台座28个,其中设计3排共21个长度为25米制梁台座,1排7个长度为30米制梁台座兼顾25米梁的制作。存梁台座5排采用双层存梁,最多可存150片梁。每个台座制梁周期按10天一片进行计算,每月制梁84片。预制箱梁底座高度为30㎝,长度根据梁长而定,底座采用C30混凝土。首先按照设计的梁场平面图在场地上施放底座平面位置线,然后用槽钢竖起作为底座混凝土浇筑时的模板,用钢筋焊接制作底座骨架,骨架顶部两侧焊接L40x4角钢,用于梁底减震橡胶条粘贴。待混凝土浇筑完成后,利用水磨石机将混凝土台座磨光作为箱梁预制的底模,底座两侧边加贴橡胶条,防止模板不严密混凝土施工时漏浆。 预制梁底的施工质量直接影响到预制梁的外观质量,所以梁底施工时有以下几点要求:1、保证梁底两边缘的顺直度;2、梁底表面应光滑、平整, 3、梁底两侧预埋角铁安放位置准确、顺直,下部无漏空现象。 ⑶模板制作 4

模板由钢模厂定做的定型组合钢模,预制梁模板内、外模均采用大块整体式定型钢模板,强度和刚度满足规范要求,模板中间部分每节长5m,端模根据角度、长度不同做成定型组合钢模。两节模板间接缝采用法兰式错台‘企口’缝对接,缝内夹橡胶条并用螺栓拉、压紧严密。计划制作25m、30m梁模板各2套半(包括内模)。 2、预制箱梁工艺流程及施工过程 2.1工艺流程图 5 ⑴砼拌和及运输 箱梁混凝土通过2号拌合站集中拌和,混凝土罐车运输并入模。上料系统经过调试后自动计量进行使用,在使用过程中作经常性检查,配比的重量比满足规范要求和批复后的配合比要求。 ⑵钢筋的制作与绑扎 钢筋在钢筋加工场制作,临时台座上现场绑扎成型,用龙门吊

场地平整及处理 台座施工 测量放样 安装钢筋骨架 钢筋制作 安装波纹管 模版安装 绑扎顶板钢筋 模板制作 钢筋制作 浇筑混凝土 混凝土拌合运输 混凝土养护 拆模 穿预应力束 张拉预应力 制作预应力束 准备张拉设备 检验试件 压浆 制作试件 封锚 梁体出台座 6

吊至预定台座,钢筋焊接采用电弧焊,焊接质量及焊缝长度、搭接长度均需满足规范要求。先绑扎底板钢筋和腹板钢筋,安装波纹管并穿钢绞线,波纹管采用金属波纹管,安装管道时,要求接头严密不漏浆,直线段每1m,曲线段每0.5m设置一组‘井’形定位筋固定,防止浇筑砼时的预应力管道上浮或下沉,然后绑扎顶板钢筋。钢筋绑扎时注意边跨梁梁端支座预埋钢板的预埋和梁端部锚垫板下螺旋钢筋的设置与固定。边梁尚要注意防撞护栏和波形护栏的钢筋预埋等,并注意预留泄水孔位置。 ⑶模板安装 模板在厂家制作完成后运至工地,检查合格后涂好脱模剂,脱模剂使用清机油。用吊车配合人工安装模板,安装从台座一端开始,模板接缝粘贴橡胶条并用螺栓压紧,保证接缝严密、平整不漏浆,模板必须安装牢固,线条顺直。箱梁外模在安装后,模板顶部和下部横穿对拉螺栓紧固,梁端模板注意端部张拉锚垫板的固定和张拉孔的预留。箱梁内模在完成底板、腹板钢筋绑扎后安装,再进行顶板钢筋绑扎,待完成后一次性浇筑完成。 ⑷钢绞线制作 预应力钢绞线应符合ASTM416-87a标准的规定,单根钢绞线公称直径15.2mm,公称面积140mm2,标准强度Ryb=1860Mpa,弹性模量Ey=1.95×105Mpa。钢绞线采用吊车吊入松线架内稳固好,上面用雨棚遮盖,底面垫离地面30cm,存放场地内不得积水。 预应力钢绞线根据计算下料长度用砂轮切割机切割,切割前用

相关文档
