幕墙工程施工组织设计第一章概述一、编制依据(一)依据建设单位装修工程施工招标文件内容。

(二)施工图纸及建设单位对施工的要求。

(三)施工现场条件和勘察资料。

(四)我公司目前所具备的实力。

(五)结合以往施工过程中所总结的施工经验。

二、工程概况、施工工期及质量(一)工程概述1、建设单位:江苏省会议中心2、工程名称:江苏省会议中心风味餐厅装饰工程3、结构类型:砖混结构4、设计单位:苏州金螳螂建筑装饰有限公司5、承包方式:包工包料6、现场条件:(1)施工现场不得住宿与开伙做饭。

(2)施工用水、电已接至施工场地,具备施工条件。

(3)安装单位已进场施工,现场已具备装饰施工条件。

(二)施工工期及质量1、施工工期:60日历天2、工程质量:符合《建筑工程施工质量验收统一标准》(GB50300-2001)及建筑装饰工程质量验收规范GB50210-2001等现行标准验收规范。

(三)施工特点及主要工程内容1、本装修工程施工特点(1)本工程位于玄武区中山东路307号,处在南京市较为繁华的主干道上,施工场地靠近居民区、办公区。

在施工时间内,须严格遵守南京市文明施工管理要求,项目经理部要精心组织、科学安排施工流程,并根据现场施工进度的要求,合理计划材料、机具的进场时间、顺序,对施工现场进行合理的安排、使用。

(2)本工程的工期要求紧,质量要求较高,加之施工期间正处于多雨季节,因此如何合理安排好施工进度,完善多雨季节的施工措施、确保本工程的质量,按照合同工期完成,就成了本工程的重点和难点问题。

(3)本工程采用了大量乳胶漆和地面地砖、地毯、木制品硝基、亚光硝基漆,另配以适量的墙面面板及玻璃、墙纸、墙砖、马赛克等,给人一种宽敞、明亮、大方、温馨的餐厅环境。

因此,在吊顶、内墙面地面施工时,一定要严把好质量关。

由于工期要求紧,各个专业间要相互交叉作业,必须和其它专业之间加强联系,合理协调配合,以确保整个工程的装饰效果。

2、主要施工内容风味餐厅,包间,入口小门厅,楼梯,过道,卫生间第二章施工管理组织机构网络根据工程独特的结构造型和结构高度与建设方提出的工期要求,结合施工现场的实际情况,我们组织成立了以总经理为总指挥,以项目经理负责的工程项目部。

玻璃幕墙施工方案

玻璃幕墙施工方案
设立施工进度管理员1名,负责监督施工进度,确保工程按时完成。
人员安排要求:
1. 项目经理、技术负责人、安全员等关键岗位需具备相应的职业资格证书和丰富的工作经验。
2. 施工班组人员需具备相应的专业技能和施工经验,且经过专业培训。
3. 各部门、班组之间保持良好的沟通与协作,确保施工顺利进行。
三、施工材料与进度安排
5. 定期对应急演练进行总结,不断提高应急响应能力和事故处理水平。
为确保玻璃幕墙施工质量与进度,本项目对施工材料与进度进行严格把控。具体如下:
1. 施工材料
a. 玻璃:采用符合国家标准的钢化安全玻璃,透光率、强度、耐冲击性等性能指标满足设计要求。
b. 铝合金型材:选择高品质铝合金型材,表面处理采用阳极氧化或氟碳喷涂,确保耐腐蚀性和美观度。
c. 钢材:采用Q235B及以上规格的钢材,确保结构安全。
2. 质量检查与安全巡查记录应及时归档,便于查阅和追踪。
3. 对施工过程中出现的问题,要及时汇报项目经理,制定整改措施,并落实到位。
4. 定期组织质量、安全总结会议,分析施工过程中存在的问题,持续改进施工管理。
五、文明环保施工与风险应急管理
为确保施工过程中的文明环保和有效应对各类风险,本项目制定以下措施:
c. 配备必要的个人防护装备,如安全帽、安全带、防尘口罩等,确保施工人员安全。
d. 对施工现场设置安全警示标志,对高空作业、电气作业等高风险区域采取隔离措施。
e. 定期进行消防演练,提高施工人员应对火灾等突发事件的能力。
质量控制与安全保障要求:
1. 各部门、班组严格执行质量控制与安全保障措施,确保施工质量与安全。
四、质量控制与安全保障
为确保玻璃幕墙施工质量与现场安全,本项目采取以下措施:

玻璃幕墙施工方案(改)

玻璃幕墙施工方案(改)

幕墙施工专项方案第一章编制说明第一节编制依据及原则一、本施工组织方案编制的依据1、内江市东兴区粮食物流产业园幕墙工程施工图纸;2、幕墙设计规范《建筑幕墙》JG3035-96《玻璃幕墙工程技术规范》JGJ102-2003《金属、石材幕墙工程技术规范》(JGJ133-2001)《建筑幕墙物理性能分级》GB/T15225-94《建筑玻璃应用技术规程》JGJ113-2003《建筑幕墙工程技术规程》DBJ08-56-963、门窗设计规范《建筑门窗扇开关方向及开关标准》GB5825-86《铝合金门》GB/T8478-2003《铝合金窗》GB/T8479-2003《铝合金门窗工程设计、施工及验收规范》DBJ15-30-20024、检测验收规范《建筑工程施工质量验收统一标准》GB50300-2001《建筑防腐工程施工及验收规范》GBJ212-92《玻璃幕墙工程质量检验标准》JGJ/T139-2001《建筑装饰装修工程质量验收规范》GB50210-2001《建筑幕墙风压变形性能测试方法》GB/T15227-94《建筑幕墙雨水渗透性能测试方法》GB/T15228-94《建筑幕墙空气渗透性能测试方法》GB/T15226-94《钢结构工程施工质量验收规范》GB50205-2001《建筑幕墙平面内变形性能检测方法》GB/T18250-2000《建筑外窗采光性能分级及检测方法》GB/T11976-2002《建筑外窗气密性能分级及检测方法》GB/T7107-2002《建筑外窗抗风压性能分级及检测方法》GB/T7106-2002《建筑外窗水密性能分级及检测方法》GB/T7108-20025、铝型材、铝板规范《铝合金建筑型材》GB/T5237-2000《铝及铝合金加工产品的化学成分》GB/T3190《铝幕墙板氟碳喷涂铝单板》YS/T429.2-20006、玻璃规范《中空玻璃》GB11944-20027、橡胶及塑料制品规范《建筑用硅酮结构密封胶》GB16776-97《幕墙玻璃接缝用密封胶》JC/T882-2001《铝单板幕墙接缝用密封胶》JC/T883-20018、其它规范《防静电工程技术规范》DGJ08-83-2000《建筑用铝型材、铝板氟碳涂层》JG/T133-2000《高处作业吊篮》GB19155-20039、国家现行有关强制性标准的规定。

明框玻璃幕墙施工方案

明框玻璃幕墙施工方案

明框玻璃幕墙施工方案
一、玻璃幕墙总体施工方案
1、工程概况
本工程玻璃幕墙主要由玻璃、铝合金框架、钢制连接件等组成。

玻璃
幕墙的主体采用全玻璃结构,均用硬浮雕玻璃做四周框架,中部一层或多
层由中空玻璃和普通玻璃组合而成,并与四周框架采用无缝密封的方式连接。

2、工程准备
(1)检查现场环境条件和地质条件是否符合施工要求;
(2)根据设计图纸检查设计参数,如玻璃尺寸及类型,铝合金框架
尺寸及类型,钢结构尺寸及类型,结构计算、结构强度计算和防火计算等;
(3)根据建设单位的具体要求进行结构设计;
(4)按照技术标准检查材料的质量,玻璃的尺寸及类型,铝合金框
架尺寸及类型,钢结构尺寸及类型,做防水,防腐,防火设计及安装等;
(5)确定施工组织设计,定位施工中心台以及施工区域;
3、玻璃幕墙安装
(1)进行安装前的现场准备工作;
(2)玻璃测量及校正,确认参数后进行玻璃安装;
(3)仔细检查每一块玻璃的尺寸和质量,防止玻璃间的接口处出现
薄弱,以及检查玻璃的清洗,以确保玻璃的尺寸和美观;。

幕墙工程施工组织设计

幕墙工程施工组织设计

第一章项目简介一、工程概况:是一项规模较大、设计理念新颖的建筑,幕墙工程是整个建筑的灵魂,它立面造型优美、轮廊简洁流畅、挺拔、俊秀,为了使整座建筑幕墙工程达到新世纪国际先进水平,故我司采用了先进技术、新技术、新工艺、新材料、新设备等措施,详见相应各章节。

本工程装饰种类多,工程量相对较大,用材讲究,工期紧,质量要求高,我们将根据本工程的特点、重点,组织精干项目管理人员、技术操作水平较高的施工人员来承担此项工程施工任务,严格按照国家有关技术规范、验收规范要求进行施工,保证达到质量、工期、安全文明要求,圆满完成该项工程。

我公司将以业主提供的招标文件及图纸资料为依据,我公司组织专业技术人员综合幕墙装饰要求、内容、规模、功能反复分析,按照施工组织设计基本原则编制该文件。

本装饰工程必须遵照设计师的思路,遵守图纸各部位及节点的施工配套设计要求进行,充分考虑到今后与土建、内装饰、安装等单位的配合,以及现场施工的具体条件,做到具体问题具体分析,以保证质量、工期按计划完成,从而达到高标准、高质量的幕墙装饰效果。

二、工程简介:1、工程名称:主楼外墙装饰工程2、工程地点:新城光明大道南侧3、建设规模:15062.15㎡4、质量要求:符合国家质量验收合格标准5、质量目标:配合总包单位达到““标准6、文明施工目标:树立公司形象、无污染和扰民情况7、施工安全目标:无重大伤亡事故和设备事故8、工期:90天(日历天)三、工程施工范围:本工程包括石材幕墙、玻璃幕墙、金属推拉窗、全玻门、无框窗、飘檐板、金属装饰线、避雷针等工程。

第二章施工方案第一节编制说明、依据及目的一、编制说明:《主楼外墙装饰工程施工组织设计》是本次我公司投标文件的组成部分,是我公司对本工程组织、施工、检查、验收的依据。

二、编制依据:1、本施工组织设计编制依据为下列文件:(1)、“主楼外墙装饰工程”招标文件及答疑文件。

(2)、“外墙装饰工程”设计方案图。

(3)、现行的国家和行业颁布的有关设计和施工规范、标准。

玻璃幕墙施工组织方案

玻璃幕墙施工组织方案

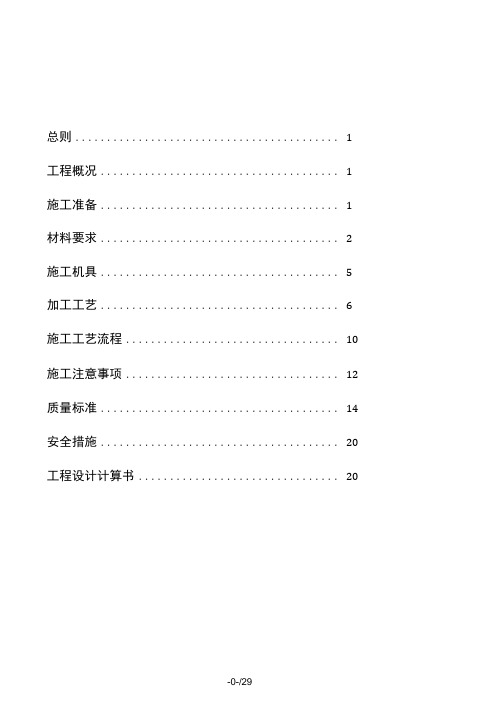

总则 (1)工程概况 (1)施工准备 (1)材料要求 (2)施工机具 (5)加工工艺 (6)施工工艺流程 (10)施工注意事项 (12)质量标准 (14)安全措施 (20)工程设计计算书 (20)一、总则1、适用X围本工艺适用于非抗震设计或6〜8度抗震设计的建筑高度不大于150m的民用建筑玻璃幕墙(以下简称玻璃幕墙)工程的制作、安装施工及验收。

2、编制参考标准及规X玻璃幕墙的材料、设讣、制作和安装施工及验收,除应符合本规X的规左外,尚应符合国家现行有关标准、规X的规泄。

《玻璃幕墙工程技术规X》(JGJ 102-96)《点式玻璃幕墙工程技术规X》(CECS127: 2001)《建筑幕墙》(JG3035)3、术语、符号乩点式玻璃幕墙:玻璃而板通过点支承装置与支承结构组成的幕墙。

b.玻璃面板:点式玻璃幕墙中直接承受外部作用并将瓦传递给支承装置的玻璃单元体。

单元体形成前称为玻璃板块。

C.支承装置:玻璃而板与支承结构或主体结构之间的连接装置。

它由连接件和爪件组成。

d. 支承结构:连接支承装宜与主体结构和结构体系。

e. 组合幕墙:板材为玻璃、金属、石材等不同板材组成的建筑幕墙。

f. 斜建筑幕墙:与水平而成大于75度小于90度角的建筑幕墙。

g. 单元建筑幕墙:由金属构架、各种板材组装成一层楼高单元板块的建筑幕墙。

h. 小单元建筑幕墙:由金属副框、各种单块板材,采用金属挂钩与立柱、横梁连接的可拆装的建筑幕墙。

i. 结构胶:半隐框和全隐框玻璃幕墙中玻璃与铝合金构件、玻璃板与玻璃板之间结构受力粘结用的高模数中性硅酮密封材料。

j. 硅酮耐候胶:幕墙嵌缝用的低模数中性硅酮密封材料。

k. 双面胶带:控制结构胶的设计位置和厚度用的二而涂胶的聚胺基甲酸乙脂和聚乙烯低发泡材料。

l. 接触腐蚀:两种不同的金属接触时发生的电化学腐蚀。

m. 相容性:黏结密封材料与英他材料接触时,不发生影响黏结密封材料黏结性的物理化学变化的性能。

二、工程概况工程名称:某省某市淸新县中恒公园大地花园S2地块建设单位:某中恒房地产开发某监理单位:某市中正工程监理某设计单位:城市建设研究某勘察单位:核工业某工程勘察院施工单位:中建七局第三建筑某某中恒公园大地花园项目位于某省某市淸新县新宁路北侧,由某中恒房地产开发某投资兴建。

完整幕墙施工组织设计

正本阳光100国际新城三期五标段主楼及商业幕墙设计、供应及安装分包工程投标文件(技术部分)投标人:日期:2015年11月22日施工组织设计目录一、施工组织方案 (6)第一章工程概况 (6)1.外装饰工程概况 (6)2.指导方针和总体思路 (7)3.质量目标 (7)4.安全目标 (8)5.工期计划 (8)6.全过程质量管理措施 (8)7.编制依据及原则 (8)第二章施工总体部署 (14)1.施工前的准备工作 (14)2.现场管理总体流程图 (17)3.现场组织机构系统图 (18)4.管理人员岗位职责 (18)第三章各分部分项工程的主要施工方案及技术措施 (23)1.施工方法 (23)2.施工顺序 (24)3.任务安排 (24)4.后置埋件施工方案 (25)5.垂直运输方案 (29)6.中空玻璃幕墙的施工方法 (33)7.铝板幕墙施工工艺 (36)8.采光顶安装工艺 (42)9.地弹门施工方法 (46)第四章工程投入的主要施工机械设备情况 (49)第五章劳动力安排计划及保证措施 (55)1.劳动力安排计划说明 (55)2.劳动力计划表 (55)3.保证措施 (56)第六章确保工程质量的技术组织措施 (57)1.质量保证手册 (57)2.质量计划 (57)3.设计质量保证措施 (66)4.加工质量保证体系 (72)5.施工质量保证体系 (81)6.质量保证组织机构图 (93)7.质量保证体系控制图框 (94)第七章确保安全生产的技术组织措施 (95)1.安全目标 (95)2.安全管理制度 (95)3.安全施工的保证措施 (96)4.安全操作规程 (102)第八章确保文明施工的技术组织措施 (105)1.法律、法规教育 (105)2.进现场前的培训 (105)3.现场的围挡 (105)4.封闭管理 (105)5.施工场地 (106)6.现场材料接收与管理 (106)7.现场施工文明管理措施 (106)8.文明施工及场容环保管理 (107)第九章确保工期的技术组织措施 (107)1.施工工期保证措施 (108)2.施工进度保证措施 (109)3.施工总体进度横道图 (109)第十章关键节点控制 (111)1.施工区域的划分 (111)2.施工重点、难点控制 (113)第十一章新技术、新设备、新工艺的应用 (115)1.玻璃幕墙水密性、气密性设计 (115)2.幕墙的保温防结露设计 (115)3.幕墙防雷设计 (115)4.幕墙防腐设计 (116)5.弹性连接设计 (116)6.幕墙安全性设计 (116)7.幕墙环保设计 (117)8.玻璃防炸裂设计 (118)9.幕墙抗震设计 (119)10.幕墙经济性设计 (119)第十二章合理化建议 (121)第十三章材料进度计划保障措施 (123)第十四章文档资料管理方案及措施 (124)1.文件管理要点 (124)2.信息管理要点 (125)第十五章水电用量计划 (125)1.施工用电 (125)2.施工用水 (126)3.施工用水、电需求计划表 (126)第十六章资金保证措施 (126)1.项目工程资金保障措施 (126)2.公司储备资金管理措施 (127)3.贯彻执行节约成本,降低消耗措施 (127)第十七章交叉作业措施 (127)1.与内装施工单位的交叉配合措施 (127)2.与照明单位的交叉配合措施 (128)3.与市政园林单位的交叉配合措施 (128)4.与电梯安装专业的协调配合施工 (128)5.吊装之间的交叉作业安全控制与防范措施 (129)6.外墙装饰交叉作业防护措施 (131)7.交叉施工的主要特点及事故隐患的分布 (132)8.交叉作业安全操作规程 (132)二、工程维修说明及售后服务制度 (134)1.工程维修保养说明 (134)2.售后服务承诺 (137)三、施工环保措施计划 (139)1.文明施工保证措施 (139)2.环境保护措施 (143)3.降低环境污染的措施 (144)4.降低施工噪声的措施 (144)5.其他安装措施 (144)四、冬、雨季施工措施 (147)1.雨季施工的注意事项 (147)2.冬季施工的注意事项 (147)3.风季施工的注意事项 (148)4.暑期施工的注意事项 (148)五、技术组织措施 (150)1.人员、设备配置方面 (150)2.公司管理方面 (150)3.材料选用及采购阶段 (151)4.幕墙安装质量检测 (152)5.产品加工阶段 (153)6.安装施工阶段 (154)六、成品及半成品保护措施 (156)1.材料运输过程中的保护措施 (156)2.生产加工阶段产品防护措施 (158)3.产品包装阶段防护措施 (158)4.施工现场产品防护措施 (159)七、与业主及其他部门的配合措施 (161)1.对服从总包管理的认识 (161)2.与业主方的配合 (162)3.与总包方的配合 (163)4.与监理单位的配合 (165)5.与建筑设计单位及幕墙顾问公司的配合 (165)八、工程竣工验收和配合总包完成工程竣工验收的管理措施 (167)1.竣工前幕墙的保护 (167)2.清理验收 (167)3.隐蔽工程验收及竣工验收 (168)4.幕墙清洗方案 (169)九、施工应急方案措施 (170)1.触电事故应急措施 (170)2.现场应急措施 (171)3.火灾事故应急措施 (172)4.机械伤害事故应急措施 (172)4.电焊、气焊、电渣焊作业应急措施 (173)5.停水、停电应急措施 (174)十、项目管理机构 (176)1.项目管理机构组成表 (176)2.项目主要管理人员简历表 (176)3.项目经理简历表及相关证书和相关业绩 (176)4.项目技术负责人简历表及相关证书和相关业绩 (176)5.安全员简历表及相关证书 (176)6.施工员简历表及相关证书 (176)7.质检员简历表及相关证书 (176)8.材料员简历表及相关证书 (176)9.预算员简历表及相关证书 (177)一、施工组织方案第一章工程概况科学、合理地设计施工组织方案是确保本工程的质量、工期达到并超过建设单位要求和确保施工现场人员安全的必要条件。

玻璃幕墙施工方案

玻璃幕墙工程施工组织设计第一章、编制说明一. 编制依据二. 编制目的第二章、工程概况一.工程简介第三章、施工部署一.项目组织机构二.项目部人员职责概述三.人员安排第四章、施工准备工作一.技术准备二.材料准备工作三.施工机具准备四.施工前的图纸会审五.施工前的技术交底六.施工前的工程量核算七.放线准备工作八.施工队伍技术准备第五章、工程施工进度保证措施一.施工进度计划的安排二.工期保证措施第六章、幕墙主要技术方案一.玻璃幕墙施工方案二.石材幕墙施工方案第七章、工程质量保证计划一.质量保证体系二.项目质量管理领导小组三.施工队伍四.建立质量岗位责任制五.严格执行“会诊制”和“奖罚制”六.严格执行“三检制”和“例会制”七.工程难点的控制措施八.施工技术保证措施九.工程质量控制措施十.精度质量保证措施第八章、施工现场管理措施一.施工队伍管理要求二.施工现场管理要求第九章、冬、雨季施工保证措施第十章、成品保护措施一.幕墙成品保护措施二.幕墙材料半成品保护方法三.材料存放保证措施四.材料安装过程的保护五.成品巡视六.材料管理措施第十一章、安全、文明施工保证措施一.安全交底二.三级教育三.文明施工保证措施四.施工安全防护措施第十二章、资料的管理措施一.分类管理二.施工资料三.工程处资料管理四.项目部资料管理五.竣工前的资料整理第十三章、幕墙三性试验第十四章、工程竣工验收的管理措施一.工程收尾的管理措施二.竣工验收第十五章、工程保修及售后服务措施一.售后服务质量保证二.幕墙维修保养方案三.售后服务的收费第一章编制说明一、编制依据1.施工图纸2.施工方案3.《高级建筑装饰工程施工及验收规范》(JGJ73-91)4.《玻璃幕墙工程技术规范》(JGJ102-2003)5.《建筑玻璃应用技术规程》(JGJ113-97)6.《建筑幕墙》(JG3035-96)7.《金属与石材幕墙工程技术规范》(JGJ133-2001)9.中华人民共和国国家标准《建筑设计防火规范》(GBJ50054-95)10.《建筑物防雷设计规范》(GB50057)11.《建筑结构设计规范》(GBJ9-87)12.《钢结构设计规范》(GBJ17-88)13.《建筑幕墙物理性能分级》(GB/T15225)14.《建筑幕墙空气渗透性能检测方法》(GB/T15226)15.《建筑幕墙雨水渗透性能检测方法》(GB/T15228)16.《建筑幕墙风压变形性能检测方法》(GB/T15227)17.《建筑装饰施工质量验收统一标准》(GB50300)18.《建筑工程资料管理规程》(DBJ01-51)19.《中空玻璃》(GB11944)20.《钢化玻璃》(GB9963)21.《夹层玻璃》(GB9962-99)22.《硅酮建筑密封胶》(GB/T14683-93)23.《不锈钢棒》(GB1220)24.《不锈钢冷加工钢棒》(GB4226)25.《不锈钢冷轧钢板》(GB3280-92)26.《不锈钢热轧钢板》(GB4237-92)27.《紧固件机械性能不锈钢螺栓、螺母、螺钉和螺柱》(GB/T3098.6-86)28.《浮发玻璃》(GB11614-99)29.《热轧、冷轧薄钢板及钢带》(GB11253-89)30.《不锈钢冷轧钢板》(GB3280-92)31.《低合金高强度结构钢》(GB1597)32.《碳素结构钢和低合金结构钢》(GB912-89)33.《点支式玻璃幕墙工程技术规范》(CECS127-2001)34.《建筑防火设计规范》(GBJ16-87)35.《玻璃幕墙工程质量检验标准》(JGJ/T139-2001)36.《高层民用建筑防火设计规范》(GB50045-95)二、编制目的本施工组织设计是在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等作详细而周密的设计规划,使本工程在装饰施工的全过程各个环节始终处于受控状态,达到高质量,高标准、高水平,使业主称心满意,工程管理更加合理有效。

幕墙工程施工组织设计方案

幕墙工程施工组织设计方案幕墙施工的前期准备工作工程交底:由工程经理、工程主管设计员根据施工组织设计、设计图纸的内容和要求对安装队开展工程交底,明确工程的要求并按要求开展施工安装。

技术培训:组织安装队有关人员开展安全、技术培训,熟悉图纸,掌握工程施工的工作内容,并与安装队签定安全等合同;做好安全、技术交底记录。

材料准备:本工程主材铝型材、钢材、玻璃、铝板等按合同规定采购后均在公司生产中心开展制作,组装成型后送往工地。

配件、五金件、各类胶、填充料等材料均由定点厂商送至工地。

运输:材料运输车辆的进出场地,卸货地点,垂直运输设备确实定。

配套设施:现场管理机构的办公室、施工人员的宿舍、用餐、用水、用电等配套设施。

材料仓库:楼层内材料,成品的临时堆放地点确实认。

施工机具:根据施工现场情况确定施工机械用具。

对施工中所需的工具进行全面系统检查,确保在施工中正常使用。

施工工艺幕墙的施工工艺采用成熟的体系,经过多年的工程经验验证,能够完全满足本工程的各种构造形式的幕墙安装要求。

玻璃幕墙施工工艺幕墙施工顺序:安装转接件一安装立柱一安装横框一安装玻璃一注胶及幕墙外立面清洗。

清理验收阶段交甲方验收:上述各个阶段工程经理需对工程开展复检,复检合格后, 以书面形式报公司质监部开展检查验收。

工程完成后安装队对工程开展全面检查,公司质监部检查合格后工程经理填写整体工程验收单,报甲方组织整体工程验收;甲方组织整体验收合格后,工程经理填写工程竣工报告及办理成品的移交手续和撤场手续报甲方。

甲方同意撤场后将现场的工具、材料开展分类填写返库单开展撤场。

清理方案:整体外装工程,在施工完毕后,开展一次室外全面彻底清洗,保证工程能圆满到达竣工验收优良等级。

清洗顺序:按照由上至下的顺序清洗;清洗方法:对幕墙外表开展清洗时,主要是用清水,对于难以去掉的污渍,那么使用中性清洗剂。

清洗前须先以清洗剂作检查,证明对幕墙无腐蚀作用之后方可使用,清洗后用清水冲洗干净。

幕墙工程施工组织设计方案

幕墙A-3 芜湖宝能电子信息产业园售楼部幕墙工程施工组织设计编制单位:XXXXXXXXXXXX编制:日期:审核:日期:批准:日期:目录第一章工程概况第二章执行标准及编制依据第三章施工技术方案及施工方法一、施工顺序二、施工技术方案三、各分项主要施工方法四、技术保证措施五、现场施工平面布置六、雨季施工措施第四章施工质量控制及保证措施一、质量管理体系及机构的设立二、质量控制及质量控制措施三、主要材料的选定、贮存和保管四、产品加工制作过程质量控制五、施工质量控制标准六、试验计划及检测七、规范要求第五章施工过程成果保护措施一、生产加工阶段成果保护二、产品包装阶段成果保护三、运输过程中产品成果保护四、施工现场成果保护第六章现场施工管理一、现场施工管理正常运行的措施第七章施工安全文明管理一、现场施工人员的管理二、现场安全施工保证措施三、现场文明施工保障措施第八章施工配合一、同总包单位的配合二、同其它分包单位的配合三、同监理单位的配合四、同设计单位的配合第九章主要施工管理人员表第一章工程概况一、工程简介工程名称:XXXX设计单位:XXXX施工总承包:XXXX建设单位: XXXX监理单位:XXXX建设地点: XXXX建筑面积: XXXX结构类型:XXXX本工程外装饰幕墙设计范围主要包括:外墙立面中的铝单板幕墙、明框玻璃幕墙、全隐框玻璃幕墙、点式玻璃雨篷等外装饰系统的设计。

设计时对各部位幕墙装饰项目都进行了详细设计,突出亮点,增强观赏性。

具体幕墙形式、装饰部位、主要特点等详见后续相关说明。

建筑设计使用年限:50年建筑类别:住宅项目芜湖市基本风压W0=0.40N/m2(按50年一遇最大值考虑);抗震设防烈度为6度,地震动峰加速度0.05g;地区粗糙度按B类考虑。

年温差按最大50°考虑。

第二章执行标准及编制依据幕墙设计规范:《铝合金结构设计规范》GB50429-2007《玻璃幕墙工程技术规范》JGJ102-2003《建筑瓷板装饰工程技术规程》CECS101:98《建筑幕墙》GB/T21086-2007《金属与石材幕墙工程技术规范》JGJ133-2001《小单元建筑幕墙》JG/T216-2007《建筑幕墙工程技术规范》DGJ08-56-2012建筑设计规范:《地震震级的规定》GB/T17740-1999《钢结构设计规范》GB50017-2003《高层建筑混凝土结构技术规程》JGJ3-2010《高层民用建筑设计防火规范》GB50045-95(2005年版) 《高处作业吊蓝》GB19155-2003《工程抗震术语标准》JGJ/T97-2011《工程网络计划技术规程》JGJ/T121-99《混凝土结构后锚固技术规程》JGJ145-2004《混凝土结构加固设计规范》GB50367-2006《混凝土结构设计规范》GB50010-2010《混凝土用膨胀型、扩孔型建筑锚栓》JG160-2004《建筑材料放射性核素限量》GB6566-2010《建筑防火封堵应用技术规程》CECS154:2003《建筑钢结构焊接技术规程》JGJ81-2002《建筑工程抗震设防分类标准》GB50223-2008《建筑结构荷载规范》GB50009-2012《建筑结构可靠度设计统一标准》GB50068-2001《建筑抗震设计规范》GB50011-2010《建筑设计防火规范》GB50016-2006《建筑物防雷设计规范》GB50057-2010《冷弯薄壁型钢结构技术规范》GB50018-2002《民用建筑设计通则》GB50352-2005《擦窗机》GB19154-2003《钢结构焊接规范》GB50661-2011《钢结构工程施工规范》GB50755-2012铝材规范:《变形铝及铝合金化学成份》GB/T3190-2008《建筑用隔热铝合金型材》JG175-2011《建筑用铝型材、铝板氟碳涂层》JG/T133-2000《铝合金建筑型材第1部分基材》GB5237.1-2008《铝合金建筑型材第2部分阳极氧化、着色型材》GB5237.2-2008《铝合金建筑型材第3部分电泳涂漆型材》GB5237.3-2008《铝合金建筑型材第4部分粉末喷涂型材》GB5237.4-2008《铝合金建筑型材第5部分氟碳漆喷涂型材》GB5237.5-2008《铝合金建筑型材第6部分隔热型材》GB5237.6-2012《铝及铝合金彩色涂层板、带材》YS/T431-2000《一般工业用铝及铝合金板、带材》GB/T3880.1~3-2006 《铝型材截面几何参数算法及计算机程序要求》YS/T437-2009《有色电泳涂漆铝合金建筑型材》YS/T459-2003《变形铝和铝合金牌号表示方法》GB/T16474-2011金属板及石材规范:《干挂饰面石材及其金属挂件》JC830.1、2-2005《建筑装饰用微晶玻璃》JC/T872-2000《建筑幕墙用瓷板》JG/T217-2007《建筑装饰用搪瓷钢板》JG/T234-2008《微晶玻璃陶瓷复合砖》JC/T994-2006《超薄天然石材复合板》JC/T1049-2007《铝幕墙板、板基》YS/T429.1-2000《铝幕墙板、氟碳喷漆铝单板》YS/T429.2-2000《建筑幕墙用铝塑复合板》GB/T17748-2008《建筑幕墙用陶板》JG/T324-2011《建筑装饰用石材蜂窝复合板》JG/T328-2011《建筑幕墙用氟碳铝单板制品》JG331-2011《纤维增强水泥外墙装饰挂板》JC/T2085-2011《建筑用泡沫铝板》JG/T359-2012《金属装饰保温板》JG/T360-2012《外墙保温用锚栓》JG/T366-2012《聚碳酸酯(PC)中空板》JG/T116-2012《聚碳酸酯(PC)实心板》JG/T347-2012《铝塑复合板用铝带》YS/T432-2000《天然板石》GB/T18600-2009《天然大理石荒料》JC/T202-2011《天然大理石建筑板材》GB/T19766-2005《天然花岗石荒料》JC/T204-2011《天然花岗石建筑板材》GB/T18601-2009《天然石材统一编号》GB/T17670-2008《天然饰面石材术语》GB/T13890-2008 玻璃规范:《镀膜玻璃第1部分:阳光控制镀膜玻璃》GB/T18915.1-2002 《镀膜玻璃第2部分:低辐射镀膜玻璃》GB/T18915.2-2002 《防弹玻璃》GB17840-1999《平板玻璃》GB11614-2009《建筑用安全玻璃第3部分:夹层玻璃》GB15763.3-2009 《建筑用安全玻璃第2部分:钢化玻璃》GB15763.2-2005《建筑用安全玻璃防火玻璃》GB15763.1-2009 《半钢化玻璃》GB/T17841-2008 《热弯玻璃》JC/T915-2003 《压花玻璃》JC/T511-2002 《中空玻璃》GB/T11944-2002 钢材规范:《建筑结构用冷弯矩形钢管》JG/T178-2005 《不锈钢棒》GB/T1220-2007 《不锈钢冷加工钢棒》GB/T4226-2009 《不锈钢冷轧钢板及钢带》GB/T3280-2007 《不锈钢热轧钢板及钢带》GB/T4237-2007 《不锈钢小直径无缝钢管》GB/T3090-2000 《彩色涂层钢板和钢带》GB/T12754-2006 《低合金钢焊条》GB/T5118-1995 《低合金高强度结构钢》GB/T1591-2008 《建筑幕墙用钢索压管接头》JG/T201-2007 《耐候结构钢》GB/T4171-2008 《高碳铬不锈钢丝》YB/T096—1997 《合金结构钢》GB/T3077-1999 《金属覆盖层钢铁制品热镀锌层技术要求》GB/T13912-2002 《冷拔异形钢管》GB/T3094-2000 《碳钢焊条》GB/T5117-1995 《碳素结构钢》GB/T700-2006 《碳素结构钢和低合金结构钢热轧薄钢板及钢带》GB/T912-2008 《碳素结构钢和低合金结构钢热轧厚钢板及钢带》GB/T3274-2007 《优质碳素结构钢》GB/T699-1999 胶类及密封材料规范:《丙烯酸酯建筑密封膏》JC484-2006《幕墙玻璃接缝用密封胶》JC/T882-2001《彩色涂层钢板用建筑密封胶》JC/T884-2001《丁基橡胶防水密封胶粘带》JC/T942-2004《干挂石材幕墙用环氧胶粘剂》JC887-2001《工业用橡胶板》GB/T5574-2008《混凝土建筑接缝用密封胶》JC/T881-2001《建筑窗用弹性密封剂》JC485-2007《建筑密封材料试验方法》GB/T13477.1~20-2002 《建筑用防霉密封胶》JC/T885-2001《建筑用硅酮结构密封胶》GB16776-2005《建筑用岩棉、矿渣棉绝热制品》GB/T19686-2005《建筑用硬质塑料隔热条》JG/T174-2005《建筑装饰用天然石材防护剂》JC/T973-2005《聚氨酯建筑密封胶》JC/T482-2003《聚硫建筑密封胶》JC/T483-2006《绝热用岩棉、矿棉及其制品》GB/T11835-2007《硫化橡胶或热塑性橡胶撕裂强度的测定》GB/T529-2008《石材用建筑密封胶》GB/T23261-2009《橡胶袖珍硬度计压入硬度试验方法》GB/T531-1999《修补用天然橡胶胶粘剂》HG/T3318-2002《中空玻璃用弹性密封胶》JC/T486-2001《中空玻璃用丁基热熔密封胶》JC/T914-2003《建筑表面用有机硅防水剂》JC/T902-2002《钢结构防火涂料》GB14907-2002五金件规范:《封闭型沉头抽芯铆钉》GB/T12616-2004《封闭型平圆头抽芯铆钉》GB/T12615-2004《紧固件螺栓和螺钉通孔》GB/T5277-1985《紧固件公差螺栓、螺钉、螺柱和螺母》GB/T3103.1-2002《紧固件机械性能不锈钢螺母》GB/T3098.15-2000 《紧固件机械性能不锈钢螺栓、螺钉、螺柱》GB/T3098.6-2000《紧固件机械性能抽芯铆钉》GB/T3098.19-2004 《紧固件机械性能螺母、粗牙螺纹》GB/T3098.2-2000《紧固件机械性能螺母、细牙螺纹》GB/T3098.4-2000《紧固件机械性能螺栓、螺钉和螺柱》GB/T3098.1-2010《紧固件机械性能自攻螺钉》GB/T3098.5-2000《紧固件术语盲铆钉》GB/T3099.2-2004《螺纹紧固件应力截面积和承载面积》GB/T16823.1-1997 《十字槽盘头螺钉》GB/T818-2000《铜合金铸件》GB/T13819-1992《锌合金压铸件》GB/T13821-2009《铝合金压铸件》GB/T15114-2009《铸件尺寸公差与机械加工余量》QB/T6414-1999《电动采光排烟窗》JG189-2006相关物理性能等级测试方法:《玻璃幕墙工程质量检验标准》JGJ/T139-2001《玻璃幕墙光学性能》GB/T18091-2000《彩色涂层钢板和钢带试验方法》GB/T13448-2006《钢结构工程施工质量验收规范》GB50205-2001《混凝土结构工程施工质量验收规范》GB50204-2002(2011版) 《建筑防水材料老化试验方法》GB/T18244-2000《建筑幕墙气密、水密、抗风压性能检测方法》GB/T15227-2007《建筑幕墙抗震性能振动台试验方法》GB/T18575-2001《建筑幕墙平面内变形性能检测方法》GB/T18250-2000《建筑装饰装修工程质量验收规范》GB50210-2001《金属材料室温拉伸试验方法》GB/T228-2002第三章施工技术方案及施工方法一、施工顺序1. 施工总顺序:现场测量放线→增补后置埋件→玻璃幕墙上墙钢件及铝板与百页幕墙框架龙骨安装、→中间报验→金属装饰条、铝板、玻璃的安装→其他装饰安装→现场检测、报验、清洁→竣工验收。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

黄金水岸一标段6#楼主楼幕墙工程施工组织设计工程名称: 黄金水岸6#楼主楼幕墙工程施工单位:苏州工业园区科特建筑装饰有限公司监理单位:山东同泰建设项目管理有限公司编制单位:苏州工业园区科特建筑装饰有限公司编制日期:2015年9月21日目录1、编制依据2、工程概况2.1工程总体概况2.2工程简况2。

3具体做法简介2。

4工程平面布置图2.5施工条件2。

6工程工期3、项目质量策划3.1项目经理部质量管理体系3。

2项目部现场管理人员名单及本工程项目管理人员职责表3.3质量目标分解3.4工程所需监视、测量仪器、设备3。

5工程施工难点及重点4、施工准备4。

1施工技术准备4.2劳动组织准备4.3施工物资准备4.4施工现场准备5、施工方案5.1施工顺序和流向5。

2施工段的划分5。

3施工检验批的划分5.4玻璃幕墙5.5铝合金窗5.6铝合金百叶5.7 铝单板幕墙6、施工管理措施6。

1季节性施工管理及控制措施6。

2质量技术管理措施6。

3安全施工技术措施6.4施工成本控制措施6.5 文明施工管理措施6.6成品、半成品材料保护措施6.7工期保证措施7、环境安全与职业健康方案7.1环境安全因素控制与职业健康安全措施7.2常见疾病预防宣传8、施工平面布置图8.1施工平面布置图8。

2现场平面布置8。

3现场临电布置与安全防护措施8。

4现场临水布置9、主要经济技术指标10、资料的管理措施10。

1分类管理10。

2 施工资料10.3工程处资料管理10。

4项目部资料管理10.5竣工前的资料整理11、幕墙相关材料试验12、工程竣工验收的管理措施12.1工程收尾的管理措施12。

2竣工验收13、工程保修及售后服务措施13.1售后服务质量保证13。

2幕墙维修保养方案14、附表15、15、附件临时用电专项方案吊篮施工方案安全施工方案1、编制依据1。

1编制依据根据建设单位提供的总体设计施工图纸及概况说明;本工程施工合同及招投标相关文件;国家和上级单位以及公司有关安全生产,文明施工的法规、规定;黄金水岸6#主楼幕墙工程深化设计方案施工图纸;现场实际踏勘情况等。

1.2编制应用及参考的主要规范、标准、规程《玻璃幕墙工程技术规范》JGJ102—2003;《玻璃幕墙工程质量检验标准》JGJ/T139—2001;《建筑幕墙》GB/T21086-2007;《建筑装饰装修工程质量验收规范》GB50210-2001;《金属与石材幕墙工程技术规范》JGJ133—2013;《钢结构工程施工规范》GB50755—2012;《钢结构工程施工质量验收规范》GB50205-2001;《铝合金结构工程施工规程》JGJ/T216—2010《钢结构焊接规范》GB50661—2011《采光顶与金属屋面技术规程》JGJ255-2012《建筑物防雷工程施工与质量验收规范》50601—2010;《高处作业吊篮》GB19155-2003;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;《施工现场临时用电安全技术规范》JGJ46—2005《建筑施工安全检查标准》JGJ59—2011;《建筑节能工程施工质量验收规范》GB50411—2007;《建筑施工组织设计规范》GB/T50502-2009《建筑玻璃应用技术教程》JGJ113—2009《建筑工程施工质量验收统一标准》GB50300-2013《建设工程施工现场消防安全技术规范》GB50720-2011《建筑工程冬季施工规程》JGJT104—2011《建筑施工高处作业安全技术规范》JGJ80-19912、工程概况2.1工程总体概况2。

2工程简况黄金水岸6#主楼幕墙工程,工程地点位于临沂市兰山区东至滨河路,西至东苑小区,南至银雀山路,北至沂景假日。

框架剪力墙结构,桩筏基础,主体地上28层、地下二层。

我们严格按照施工图纸、相关设计标准及国家规范规定制施工方案,工程内容为:图纸范围内的玻璃幕墙、铝合金窗、铝单板幕墙等。

2.3具体做法简介1、工程内容:玻璃幕墙、铝合金窗、铝单板幕墙系统等施工内容.2、具体做法:2。

4施工现场平面布置图施工现场平面布置图(见附表一)。

2.5施工条件黄金水岸6#主楼工程,已具备装饰条件,施工所采用的材料、机具、运输工具、劳动力、管理人员已安排就绪,为顺利施工做好了充分的准备.2.6工程工期本工程于 2015 年 8 月 1 日开工,计划 2016 年 5 月 26 日竣工,总施工工期为180 天左右,该工程施工面积大,幕墙种类繁多,分格零散,需专业工种立体交叉作业,同时该工程还具有施工工期短,施工组织难度大等特点。

3、项目质量策划3.1项目经理部质量管理体系项目经理部质量体系组织结构图3。

2项目部现场管理人员名单及本工程项目管理人员的职责表:3.3质量目标分解根据合同质量目标,对各分部分项工程的质量目标进行分解,确定责任人。

半隐框玻璃幕墙分项负责人:曹卫兴铝合金内开内倒窗分项负责人:金方明铝单板幕墙分项负责人:吴栋良3。

4工程所需要的监视和测量仪器、设备3.5工程施工难点及重点幕墙施工包含玻璃幕墙,铝合金窗,铝单板幕墙等,建筑单体多,现场复杂。

建筑外立面分为半隐框玻璃幕墙,铝单板幕墙等形式。

龙骨为铝合金立柱140系列。

黄金水岸6#楼玻璃幕墙与与土建交叉施工,防护措施严谨,对放线尺寸要求严格。

工期紧,质量目标要求高,构件安装精度要求高。

总工期180天,同时开工面积较大,工程量分散,需多工种、多工序立体交叉作业,施工组织难度大。

外墙施工将跨夏天雨季与冬天,因此合理的安排和组织是项目管理中的重中之重。

工程施工重点难点一览表4、施工准备4。

1施工技术准备4。

1。

1组织各专业施工管理人员熟悉施工图纸及设计变更洽商,理解设计意图。

组织各级施工人员学习有关技术规范,操作规程,工艺标准,质量检验评定标准及相关新技术、新材料、新工艺,并组织相应的技术培训。

提前编制各分项施工方案和主要分项工程技术交底,保证工程按期有依据地进行。

编制各项隐检、预检计划,编制成品、半成品加工订货计划及试验计划,认真贯彻落实,施工要求测出墙体竖向控制线、水平控制线等.4.1。

2工程质量控制预案1、提前预见工程难度,保证质量(1)本装饰工程施工工种较多,面积大,且施工工期紧,针对甲方对施工的工期要求,我公司对施工进度计划进行认真编制,遵循施工总进度计划并合理划分施工流水段,每个施工流水段独立组织施工人员负责施工并合理安排组织施工节点。

(2)根据分析,得出本工程主要重点难点有两点,黄金水岸6#楼玻璃幕墙与土建交叉施工,对放线尺寸要求严格。

玻璃幕墙相对独立并且之间又互相连接,控制不好水平误差和进出位误差,会导致各个立面造型难以交圈,胶缝难以交圈。

采光顶位于楼顶部,作业高度高.采光顶具有坡度并且与侧面玻璃幕墙交圈,尺寸精度高,与玻璃幕墙交叉作业。

对以上重点难点工程,本方案已做出相应的应对方案。

2、工程工期按期完成(1)抓好与土建单位、安装单位的配合工程由于装饰施工穿插在与土建单位防水层、外墙贴砖施工以及消防安装等的施工中,施工中必须与土建单位及安装单位紧密配合,相互协作,以达到有效控制施工质量、避免工序穿插不到位,引起工期滞后。

(2)在本工程施工中,与设计单位及甲方、监理、审计密切配合做好材料的选定和招标工作,避免出现因材料选定而影响工期。

(3)由于装饰阶段施工队伍多,交叉作业频繁,为了加强对已完施工操作面的成品保护,避免不必要的返修工作,我公司装饰将派专人负责对施工成品进行监控、保护。

在确保自身施工质量加强产品保护的同时,必须防止其他施工队伍对完成面的意外损坏,避免返工。

3、工程施工中的细部处理(1)加强技术交底:工程开工前,项目部技术负责人对全体施工人员进行书面技术交底。

在施工过程中项目技术负责人对甲方和监理工程师提出的有关施工方案、技术措施及设计变更要求在执行前向执行人员进行书面交底.(2)该工程玻璃幕墙胶缝要求顺缝、交圈,因此,放线时采用红外线水平仪进行放线,提高放线精确度.分格放线时,根据图纸进行现场分割放线,把分格尺寸弹到外墙面,从而确定垂直距离分割及锚板、主龙骨位置。

在确定垂直距离的同时,定准水平基准线。

(3)本工程施工中必须把好原材料质量以及特殊部位的定制加工问题.严禁使用不过关的材料,严格执行材料验收制度,对于不符合要求的一律不得进入施工现场。

(4)对施工机械设备操作人员的资格进行确认,无证或资格不符合者,严禁上岗。

(5)施工管理人员及作业人员应按操作规程、作业指导书、施工组织设计和技术交底文件进行施工。

(6)提高本工程的工厂化程度,减少现场加工施工。

通过对施工图纸的认真阅读,尽量多的将钢构件在工厂内加工完成,到现场整体安装.4、材料工厂化加工按现场弹出尺寸会同玻璃、钢材加工商一同提出主要材料的加工明细单,及绘制排列排板图。

加工商根据加工明细单及排版图加工玻璃和钢材.加工完成后根据排列排板图进行编号,材料加工完成后,进场时严格执行材料验收制度,对于不符合要求的一律不得进入施工现场.5、现场安装根据设计图纸,玻璃板块在工厂内加工好后,每个板块在整个建筑立面的位置作相应的编号,现场安装时应先对清号,利用升降设备将板块运到相应的位置,玻璃安装前将表面灰尘和污物擦试干净,镀膜玻璃应注意检查,所采用的镀膜中空玻璃其镀膜面朝向室内。

玻璃在安装时,先把玻璃板块预装,然后用水平靠尺测量水平度,调整好后固定板块。

安装人员在安装玻璃时随时自检,发现问题及时解决.4。

1.3新技术、新材料、新工艺应用计划1、本工程通过现场与CAD图纸结合,准确找出各轴线土建施工中产生的误差,调整锚板布置图及龙骨布置图,为前期施工做好准备;在材料加工方面,通过计算机应用,使用CAD画出相关异型加工图。

2、本工程玻璃幕墙龙骨选用铝合金系列龙骨,玻璃采用6LOW-E+12A+6钢化中空玻璃,透光率为50S,达到了节能的环保要求,同时在铝型材的采购方面,结合图纸,对主龙骨进行定尺加工,有效的避免了材料浪费,达到节约材料的环保要求。

4。

1。

4检验试验计划材料入场后24小时内报监理单位检验,合格后由现场监理进行监督取样,送至检测中心进行检验.进货检验和试验计划表见附表二,施工检验和试验计划表见附表三。

4.1。

5样板段、样板间计划为了更好地控制施工质量,实行样板引路制度。

样板段与样板间的质量控制由项目专业技术负责人负责。

4.2劳动组织准备4.2.1施工动员及交底我们将利用开工前的准备期,对施工管理人员及施工操作人员进行施工前开工动员、施工及技术质量、安全、文明施工交底工作。

其主要内容为:(1)介绍工程基本情况和工程建设意义;(2)讲述工程施工特点、施工方法及特殊注意事项;(3)强化安全意识、质量意识、工期意识和环境保护意识;(4)强调“黄金水岸”工程作业特殊要求.(5)经过动员及交底使施工人员了解工程基本情况,清楚施工特点及注意事项,做到心中有数,提高思想认识,振奋工作精神,以饱满的热情、高昂的士气进行施工操作,保证按期、按质完成本工程的施工任务。
