土石方爆破施工方案
土石方工程爆破施工方案

目录一、工程概况 ..。
..。
.....。
.。
..。
.。
...。
....。
..。
..。
.。
.。
.。
..。
1二、编制依据。
...。
..。
.。
.。
..。
.。
.。
.。
..。
.。
.....。
...。
....。
1三、人员、机械、材料部署 .。
.。
...。
.。
.。
.。
.。
..。
..。
..。
3四、施工方案..。
.。
..。
..。
..。
...。
.。
.。
.。
..。
.....。
.。
...。
.。
.5五、施工安全质量保证措施。
..。
.。
...。
.。
.。
.。
...。
.。
.。
.。
12六、爆炸事故应急救援与响应.。
.....。
..。
.。
.。
.。
.。
..。
..。
.。
.16一、工程概况本工程为国道210邻水县城至重庆界公路改建工程高滩园区段土石方工程。
工程位于邻水县高滩镇工业园区。
路基土石方占地面积约12000m2.工程总挖方量约50000m3,现场地形走势为前低后高,落差大,主要岩石为页岩。
根据现场踏勘,该开挖区域为自然山地,地貌落差较大,本工程局部土石方涉及到爆破作业.二、编制依据1.编制说明由于本工程工期紧、任务重,根据现场实际情况计划采取爆破施工。
我部深知该工程重要性,为更好的编制安全方案,使今后的工程施工实施更符合实际,更具有针对性,我项目部对现场进行了详细踏勘,对场地周边环境、施工条件进行了深入的了解(诸如道路交通、场地地形地貌、施工供水、排水、供电、相邻周边环境等),并针对该工程的特点、重点、难点进行反复研究和讨论,制订了本施工安全专项方案。
该方案科学、合理并更具有针对性和可操作性,使之成为今后指导施工的指导性文件。
2。
编制依据(1)《爆破安全规程》(GB 6722—2003);(2)《土方与爆破工程施工及验收规范》(GB 50201-2012);(3)《公路工程施工安全技术规范》(JTGF90—2015);(4)四川省建设委员会颁发的有关建筑规程、安全、质量等文件;(5)本工程地理位置、周边环境及其他相关资料信息;(6)本工程设计图纸及国家现行技术标准,施工规范及验收规范;(7)公司有关施工质量、安全生产、技术管理等文件;3。
平基土石方工程爆破施工方案

平基土石方工程爆破施工方案一、工程概述平基土石方工程是工程施工中常见的一种施工方式,通常在需要进行大规模土方开挖或者爆破作业时使用。
爆破作为土石方工程中的一种重要施工方法,在确保工程顺利进行的同时,也需要合理的施工方案来保证工程的安全性和效率。
二、爆破施工的必要性1.提高施工效率:通过爆破作业可以快速将大块土石方分解成易于开挖和运输的小块,提高施工效率。
2.节约成本:爆破施工可以减少人工开挖和挖掘机械的使用,从而节约成本。
3.保证工程安全:合理的爆破施工方案可以减少工程振动和对周边环境的影响,确保工程安全进行。
三、爆破施工方案1.地质勘察:在进行爆破作业前,需要进行详细的地质勘察,了解工程区域的地质情况,确定爆破参数和设计方案。
2.设计爆破参数:根据地质勘察结果,确定爆破的设计参数,包括药剂种类、药量、装药方案、起爆序列等。
3.设置爆破场地警戒区:在施工现场周围设立爆破场地警戒区,保证周围人员和设施的安全。
4.预处理:对工程区域进行预处理,包括清理表面杂物、加固周边建筑物等。
5.装药和布线:按照设计方案,在爆破体内设置好药包,然后进行布线连接,保证爆破的同时能够保持整体的效果。
6.整体起爆:在确认所有准备工作就绪后,进行整体起爆,实现土石方的破碎和分解。
7.清理和处理:爆破后对爆破碎片进行清理和处理,保护周围环境和设施不受影响。
8.检查质量:爆破施工结束后需进行质量检查,确保工程质量达到要求。
四、施工注意事项1.提前通知:提前通知周边居民和相关部门,确保施工过程中的安全。
2.人员防护:在施工现场周围设置明显标识,并配置专人进行安全防护。
3.爆破参数精确控制:在施工过程中要严格控制爆破参数,确保施工安全。
4.周边环境保护:爆破施工过程中,要保护周边环境、水资源和生态系统的安全。
5.爆破后清理及处理:对爆破碎片进行及时清理,减少对环境的影响。
五、总结平基土石方工程爆破施工方案是保证工程质量和安全的重要环节,通过合理的设计和实施,可以有效提高施工效率,节约成本,保证工程的安全进行。
水利工程土石方开挖施工方案(含爆破)

一、土石方工程(一)土方开挖工程本工程土方开挖主要包括大坝坡面、上坝公路及各建筑物的基础土方开挖和护坡干砌石拆除,累计工程量7991m3。
1、施工程序:测量放样→表层清理→开挖→出碴或堆放→整坡、修正→验收合格2、开挖工程动工前,必须实测开挖区的原始断面图、或地形图;开挖过程中,应定期测量收方断面图或地形图,使之符合设计断面;开挖工程结束后,必须实测竣工地形图,作为工程结算的依据,并经设计、地质、监理和业主验收认可,方可进入下道工序的施工。
3、基础开挖应根据设计与施工图纸和施工控制网点,进行测量定线,按实际地形测放开口轮廓位置;在施工过程中,测量人员应及时测放,检查开挖断面及高程。
上述测量情况均应整理于《测量复核记录》作为复核依据。
4、土方开挖自上而下进行。
本工程土方开挖分两部分进行,一部分主要是场地清理,此项内容包括原有设施拆施拆除、植被清理、树根挖除、表土开挖,这部分土方开挖作为弃土处理,用自卸车外运至业主和监理指定的弃土场地;另一部分是开挖利用土,这部分土方经监理认可后用于坝体或其它建筑物填筑。
5、该工程的坝坡大的土方量及基础土方开挖采用反铲式挖掘机开挖,坝坡局部小方量的开挖采用人工开挖,坝上土方采用装载机或推土机运输,其它采用自卸汽车运输,人工修整基底和边坡。
建基面以上预留10~20cm保护层采用人工开挖,同时清除机械开挖之松动部分,以减少对原状基础的扰动,保证建基面的整体性。
6、坝坡、建筑物基础土方开挖结束后,应及时提请业主(监理)单位组织验收,验收前施工单位应认真按施工规范和设计要求作好自检工作。
(二)石方开挖本工程石方开挖主要包括大坝护坡脚齿槽、溢洪道、上坝公路、隧洞进口、的石方开挖,累计工程量5568.1m3。
1、施工程序:施工时分层分区组织“钻、爆、挖、运”机械化流水作业。
作业程序:爆破设计→测量→布孔→钻孔→装药、爆破→挖运出碴2、开挖工程动工前,必须实测开挖区的原始断面图、地形图,并确定开挖厚度,调查岩石性质,进行爆破设计,报监理审批。
平基土石方爆破工程施工方案

重庆轨道交通六号线二期工程长生停车场平基土石方工程爆破专项方案一、工程概况、环境与技术要求1.1工程概况:根据重庆市轨道交通线网规划,为满足重庆地铁六号线配属车辆的停放,运用与检修及全线系统设备设施的保养与维修的需求,本线设置车辆基地,由大竹林车辆段与综合基地、长生停车场及龙凤桥车辆组成。
长生停车场位于南岸区刘家坪站西北约0。
7Km处,南临规划差园路,西侧为规划茶园立交。
占地约17公顷。
场区内地形为丘陵地带,植被覆盖较为茂密,地开高差大,有高山深沟,最高高程为315m,沟底最低高程为249m,目前该区域部分为荒地,部分为庄稼地,另有少量民房.本工程的红线区域有一条施工便道,但需要加宽处理及延伸到红线区域内.1。
2周围环境:爆破施工作业区域面积较大,有利于施工机械作业。
区域内有民房、厂房同时有部份高压线从红线上空穿过,条件较差。
施工气象属亚热带气候,温暖湿润,雨量充沛,具有春早夏长,秋雨连绵,冬暖多雾的特点。
1。
3技术要求:技术等级:环境不复杂的岩土爆破炮孔孔径: ≤50mm;爆破的钻孔深度: ≤5m;安全允许振速:≤2。
7㎝/s;最大装药量:≤30Kg;飞石的最大安全距离:≤50m;岩石单位耗药量:≤0。
4~0。
5kg/m3二、爆破区地形、地貌、地质条件,被爆体结构、材料及爆破工程量计算;2。
1、爆破区域地形、地貌描述爆破作业区域属于山岭重丘区,地形、地貌较为复杂,地形起伏较大,沟谷切割较深。
最高点高程为315m,最低点高程为249m,相对高差66m。
该爆破作业区域内地表植被较厚,主要有杂草、灌木、果树林、大棚和庄稼地,农田以种水稻、小麦、玉米,红署为主.2.2地质条件地层岩性:场地内地层由第四系全新统松散层和侏罗系中统沙溪庙组岩层组成,基岩主要为砂质泥岩、砂岩互层产出。
砂质泥岩:紫色,紫褐色,紫红色,粉砂泥质结构,中厚层状构造。
表层强风化带一般0.8~2。
0m,强风化岩心呈碎块状,风化裂隙发育;中~微风化岩心吓到柱状、长柱状岩体较完整,整个场地内均有分布。
石方爆破专项工程施工组织设计方案

石方爆破专项工程施工组织设计方案一、工程概况本工程为石方爆破专项工程,地点位于XX地,总工程量约XXX方。
该工程需要进行石方爆破作业,以便后续土石方的开挖和平整工作。
二、爆破设计根据工程需求,在选择爆破方案时,我们将考虑以下因素:1.爆破工作的安全性和保障;2.附近居民的安全和环境保护;3.工程进度的紧迫性和效率。
三、施工组织1.人员组织(1)项目经理:负责工程的整体组织、协调和管理。
(2)工程技术人员:负责石方爆破技术的设计、监督和质量控制。
(3)施工人员:包括爆破工、岩石清理工、监测员等。
2.设备组织根据工程需求,我们将准备以下设备:(1)岩石钻机:用于钻孔作业。
(2)盆式破碎机:用于破碎岩石。
(3)挖掘机和装载机:用于岩石的清理和土方的运输。
3.工作程序(1)现场勘测:在开始施工前,对施工现场进行勘测,确定爆破方案。
(2)钻孔作业:按照设计要求,在石方上进行钻孔作业。
(3)装药:在钻孔中装药,确保药量准确。
(4)控制爆破:通过布置导爆索和设置防护措施,控制爆破的范围和方向。
(5)破碎清理:使用挖掘机和装载机进行岩石的清理和土方的运输。
(6)监测和调整:对施工过程中的爆破效果和周边环境进行监测和调整。
四、安全措施1.安全教育和培训:在施工前,对施工人员进行安全教育和培训,确保他们了解施工风险和安全操作规程。
2.安全设施:设置施工现场的警示牌、安全标志、警戒线等安全设施,保障周围人员和车辆的安全。
3.防护措施:通过设置爆破控制线、导爆索和保护罩,确保爆破的范围不影响周边建筑物和环境。
4.现场监测:在爆破作业期间,设置监测点对爆破效果和周边状况进行实时监测,确保工程的安全进行。
五、环境保护1.爆破作业前的环境评估:在施工前,对环境进行评估,了解周边环境的敏感性和保护要求。
2.爆破设计:根据环境评估结果,设计合理的爆破方案,减少噪声、振动和空气污染对环境的影响。
3.施工控制:通过设置爆破范围控制线和防护罩,控制爆破的范围,减少对周边环境的影响。

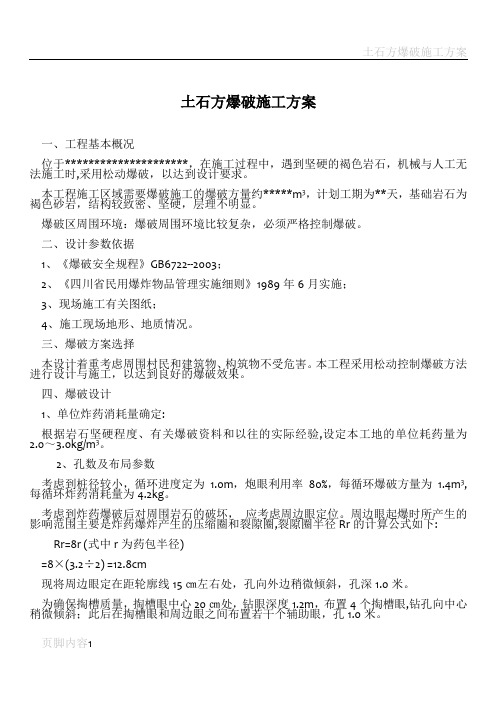

土石方爆破施工方案

土石方爆破施工方案一、工程基本概况位于*********************,在施工过程中,遇到坚硬的褐色岩石,机械与人工无法施工时,采用松动爆破,以达到设计要求。
本工程施工区域需要爆破施工的爆破方量约*****m3,计划工期为**天,基础岩石为褐色砂岩,结构较致密、坚硬,层理不明显。
爆破区周围环境:爆破周围环境比较复杂,必须严格控制爆破。
二、设计参数依据1、《爆破安全规程》GB6722--2003;2、《四川省民用爆炸物品管理实施细则》1989年6月实施;3、现场施工有关图纸;4、施工现场地形、地质情况。
三、爆破方案选择本设计着重考虑周围村民和建筑物、构筑物不受危害。
本工程采用松动控制爆破方法进行设计与施工,以达到良好的爆破效果。
四、爆破设计1、单位炸药消耗量确定:根据岩石坚硬程度、有关爆破资料和以往的实际经验,设定本工地的单位耗药量为2.0~3.0kg/m3。
2、孔数及布局参数考虑到桩径较小,循环进度定为1.0m,炮眼利用率80%,每循环爆破方量为1.4m3,每循环炸药消耗量为4.2kg。
考虑到炸药爆破后对周围岩石的破坏,应考虑周边眼定位。
周边眼起爆时所产生的影响范围主要是炸药爆炸产生的压缩圈和裂隙圈,裂隙圈半径Rr的计算公式如下: Rr=8r (式中r为药包半径)=8×(3.2÷2) =12.8cm现将周边眼定在距轮廓线15㎝左右处,孔向外边稍微倾斜,孔深1.0米。
为确保掏槽质量,掏槽眼中心20㎝处,钻眼深度1.2m,布置4个掏槽眼,钻孔向中心稍微倾斜;此后在掏槽眼和周边眼之间布置若干个辅助眼,孔1.0米。
3、试爆在爆破施工过程中,因岩层的不均匀,对不同风化程度和裂缝发育程度情况,应根据试爆效果对表一的参数作适当的调整,在确保安全的前提下取得良好的爆破效果。
采用正向装药形式,不装药部分用中粗沙作堵塞物,堵严、堵实。
4、起爆方法及起爆网络本工程采用电起爆法,为减少地震对周围建筑物的影响,应严格控制单段起爆药量,起爆时所有雷管采用串联网路连接。
石方爆破专项施工方案
石方爆破专项施工方案目录第一章工程概况 (1)1.1地理位置 (1)1.2地形地貌 (1)1.3基岩情况 (1)1.4周围的环境 (1)1.5工程量 (1)第二章爆破技术方案 (1)2.1设计依据 (1)2.2施工方案的选择 (2)2.3主要爆破参数选择及计算 (2)第三章起爆网路设计 (6)3.1深孔爆破的起爆网路设计 (6)3.2浅孔排炮的爆破起爆网路设计 (6)第四章爆破安全设计及防护 (7)4.1爆破振动 (7)4.2爆破个别飞散物 (9)4.3爆破空气冲击波的安全距离及安全评估 (10)4.4爆破作业的一般安全措施 (10)4.5盲炮的处理措施 (11)4.6爆破事故应急组织措施 (12)4.7应急的原则和方法 (12)4.8爆破安全警戒 (13)第五章爆破施工组织方案设计 (15)5.1爆破施工组织机构 (15)5.2主要施工机械设备的选择和配备 (16)5.3爆破环境复查 (16)5.4爆破作业 (16)5.5施工工艺过程 (16)第六章安全管理 (18)6.1安全管理制度 (18)6.2安全检查制度 (20)6.3单位分管负责人职责 (20)6.4安全员职责 (20)6.5爆破员职责 (21)6.6保管员职责 (22)第一章工程概况1.1地理位置1.2地形地貌本爆破区域地貌为丘陵低岗地。
地势稍有起伏,上坡平缓,坡度在15-60度,大部份保持原始地形地貌;基岩为红砂岩。
山地植被发育一般。
1.3基岩情况岩体为中硬岩(f=6-8);1.4周围的环境本标段区域周围多为山地,需爆破的区域周围300m范围内无任何建筑物,作业环境良好。
1.5工程量根据地勘报告介绍:约204万立方米;其中6条道路约31万立方米,16个场地平整地块约174万立方米。
第二章爆破技术方案2.1设计依据(1)甲方需爆破实际位置地形、地貌;(2)承包合同书;(3) 国家标准局:《爆破安全规程》(GB 6722—2014);(4) 中华人民共和国国务院:《民用爆炸物品安全管理条例》(2006.5);;(5) 公安部:《爆破作业人员安全技术考核标准》(GA 53-93);(6)《爆破作业单位资质条件和管理要求》(GA990-2012);(7)《爆破作业项目管理要求》(GA990-2012);(8) 全国人大常委会《中华人民共和国治安管理处罚法》;(9) 建设部:《施工机械安全操作规程》;(10) 其他适用于本工程的国家爆破技术标准和安全管理规定;(11)辅助施工措施及施工方案和现场调查情况及资料。
土石方工程爆破施工方案
林业光伏电站项目道路及场地平整爆破工程爆破设计方案设计:批准:爆破工程类别:露天爆破D 级项目委托单位:项目编制单位:编制时间:2020 年09 月10 日本设计方案有效期一年或周边(构)建筑物环境改变时目录1 方案编制的主要依据 (3)1.1 编制依据 (3)1.2 编制原则 (4)1.3 编制范围 (4)1.4 安全文明施工 (4)2 工程情况简介 (5)2.1 工程概况 (5)2.2 地质情况 (5)2.3 爆破区周围的环境情况 (5)3.1 爆破施工方案的选择 (9)3.2.1 深孔爆破参数的选择 (9)3.3 炮孔布置、装药结构和起爆网路 (9)4 爆破安全技术 (11)4.1 爆破地震安全距离的计算 (11)4.2 个别飞石最大距离的计算 (13)4.3 爆破冲击波安全距离的计算 (14)4.4 爆破噪音与爆破毒气的控制 (14)5 爆破施工组织的说明 (14)6 现场文明施工管理 (15)6.1 组织机构与管理规定 (15)6.2 文明施工实施措施 (15)7 主要的爆破安全保障措施 (16)8 施工安全应急预案 (18)8.1 目的 (18)8.2 方针和原则 (19)8.3 风险控制措施 (19)8.4 应急救援组织机构和人员及其职责 (20)8.5 应急救援领导小组主要职责 (21)8.6 现场应急救援准备 (22)8.7 应急救援终止和事故后恢复程序 (24)附页:公司资质文件 (24)设计人员证件 (26)1 方案编制的主要依据1.1 编制依据1.1.1 甲方“”和乙方“”签订爆破施工合同。
1.1.2《爆破施工合同书》和委托书;1.1.3 爆破施工现场有关技术资料、照片;1.1.4 采用的施工技术规范、规程及标准;1.1.5 我单位多年来积累的工程项目的爆破施工经验及现有施工能力、管理水平;1.1.6 编制人员1.2 编制原则1.2.1 遵循双方《爆破施工合同书》的原则。
土石方爆破施工方案
施工方案第一章总体说明第一节设计说明一、设计依据重庆市农产品集团秀山农产品市场有限公司,武陵农产品综合交易市场工程相关资料。
1、《中华人民共和国环境保护法》:2、国家标准《爆破安全规程》:3、国家技术监督局《土石方与爆破工程施工及验收规范》:4、国家技术监督局《施工机械安全操作规程》:5、《中华人民共和国民用爆破物品管理条理》:6、国家和地方政府颁布的有关技术法规、规范和条例:7、我单位对施工现场踏勘及调查的有关地形、地貌、地质、水文、气候等资料。
当地建材、柴油、炸药、火工材料的供应情况:8、我单位长期从事类似工程施工积累的施工经验、现有的施工设备能力及相应的管理水平等。
二、设计原则1、根据工程实际情况、合理设计施工方案、周密部署,合理安排组织施工。
2、制定切实可行的施工爆破方案和创优规划与质量保证措施,采用新工艺、新材料、新技术和新设备,确保爆破施工质量。
3、合理配置生产要素,优化施工平面布置,减少工程消耗、降低生产成本。
4、坚持技术优先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
树立优良工程为合格工程的标准,在施工中创一流施工水平。
三、编制范围B,C片区为土方开挖没有爆破,A区由于有2层地下室,根据钻探质料存在爆破开挖。
第二节设计指导思想1、确保安全:精心设计与施工,爆破过程中严重控制爆破震动及爆破飞石,确保开挖区周围的建(构)筑物、设施、设备及人员的安全,确保边坡的稳定和便道畅通。
A:由于距铁路的安全距离约100米左右,所以采用深孔少药的爆破方式或者用膨胀炸药爆破。
B:如果用爆破方案不行的情况下,只能采用机械破碎方式开挖。
2、确保质量:在设计施工中采用先进的爆破技术,确保工程质量符合要求。
开挖爆破满足设计标高、边坡的要求。
3、确保工期:爆破工序复杂,技术要求高,投入的技术管理人员、劳动力、机械设备应考虑满足设计工期要求,并留有一定的后备力量。
4、降低成本:优化方案,尽量节约投资。
土石方爆破施工方案设计
土石方爆破施工方案第一章总体说明第一节编制说明一、编制依据1、湖南省郴州市槐树下至万寿桥公路第一合同段设计图纸等相关资料;2、《中华人民共和国环境保护法》;3、《中华人民共和国矿产资源保护法》;4、《中华人民共和国矿山安全法》;5、国家标准《爆破安全规程》;6、国家技术监督局《土方与爆破工程施工及验收规范》;7、国家技术监督局《施工机械安全操作规程》;8、《中华人民共和国民用爆炸物品管理条理》;9、国家和地方政府颁布的有关技术法规、规范和条例;10、我单位对施工现场踏勘及调查的有关地形、地貌、地质、水文、气候等资料。
当地建材、柴油、炸药、火工材料的供应情况;11、我单位长期从事高速公路及从事类似工程施工所积累的施工经验、现有的施工设备能力及相应的管理水平等。
1、根据工程实际情况,合理设计施工方案,周密部署,合理安排组织施工。
2、制定切实可行的施工爆破方案和创优规划与质量保证措施,采用新工艺、新材料、新技术和新设备,确保爆破施工质量。
3、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
4、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
树立优良工程为合格工程的标准,在施工中创一流施工水平。
三、编制范围湖南省郴州市槐树下至万寿桥公路第一合同段,K5+920~K6+100路基挖方段。
第二节设计指导思想1、确保安全:精心设计与施工,爆破过程中严格控制爆破振动及爆破飞石,确保开挖区周围的建(构)筑物、设施、设备及人员的安全,确保边坡的稳定和便道畅通。
2、确保质量:在设计及其施工中采取先进的爆破技术,确保工程质量符合要求。
开挖爆破满足设计标高、边坡的要求。
3、确保工期:爆破工序复杂,技术要求高,投入的技术管理人员、劳动力、机械设备应考虑满足计划工期要求,并留有一定的后备力量。
4、降低成本:优化方案,尽量节约投资。
在施工中不断改进施工技术与工艺,提高生产效率。
第三节工程概况本合同段为湖南省郴州市槐树下至万寿桥公路第一合同段,起于郴州大道与S322交叉处,终于亭子脚K9+000,全长9090,758m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宜宾至彝良高速公路土石方爆破施工方案二分部(K14+053~K20+702。
53)编制:复核:审核:邢台路桥建设总公司宜宾至彝良高速公路(四川境)赵场互通至绥庆互通段项目经理部二分部2016年6月目录一、编制依据 (2)二、编制范围 (2)三、编制目的 (2)四、工程概况 (3)五、爆破施工总体方案 (4)第一节、光面爆破施工方案 (5)一、光面爆破施工工艺 (5)二、光面爆破施工流程 (10)第二节、静态爆破施工方案 (12)一、静态膨胀松动爆破施工工艺 (12)二、静态爆破施工工艺流程 (13)第三节、机械破除施工方案 (17)一、机械破除施工原理 (17)二、机械破除岩石施工工艺 (17)三、机械破除施工流程 (18)六、爆破施工机械设备的选择和配置 (21)七、质量保证措施 (21)八、安全保证措施 (21)九、文明施工及环境保护措施 (23)土石方爆破施工方案一、编制依据1、《公路桥涵施工技术规范》(JTG/T F50-2011);2、《公路工程质量检验评定标准》(JTG F80/1—2004);3、《宜宾至彝良高速公路(赵场互通至绥庆互通段)两阶段施工设计图》4、《中华人民共和国安全生产法》;5、《四川省安全生产条例》(NO:SC102201);6、《四川省生产安全事故报告和调查处理规定》7、《建设工程安全生产管理条例》(国务院令第393号);8、国家标准《爆破安全规程》;9、国家技术监督局《土方与爆破工程施工及验收规范》;二、编制范围宜宾至彝良高速公路(四川境)赵场互通至绥庆互通段,K14+053~K20+702。
53的路基挖方段。
三、编制目的1、确保安全:根据工程实际情况,合理设计施工方案,周密部署,合理安排组织施工。
爆破过程中严格控制爆破振动及爆破飞石,确保开挖区周围的建(构)筑物、设施、设备及人员的安全,确保边坡的稳定和便道畅通。
2、制定切实可行的施工爆破方案和创优规划与质量保证措施,采用新工艺、新材料、新技术和新设备,确保爆破施工质量.3、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
4、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
树立优良工程为合格工程的标准,在施工中创一流施工水平。
四、工程概况本合同段起止为宜宾至彝良高速公路(四川境)赵场互通至绥庆互通段K14+053~K20+702。
53,全长共6。
57公里。
本合同段区间路基全长约3km,主要工程量为路基挖土石方493890m³⑴、工程地质、地形、地貌情况K14+053~K20+000段为深切窄谷脊状丘陵地貌,丘谷相对高差在60~100m,绝对高程一般300~450m。
此类地形特点是沟谷纵深,狭窄,箱型谷发育,丘陵形态多呈长状、串珠状、斜面状.K20+000~KK20+702.53段为中切平谷塔状丘陵地貌,丘谷相对高差在30~60m,绝对高程一般300~400m.沟谷较浅切丘陵狭窄,分布亦较密,谷底有小溪流,发育呈树枝状,丘顶在向斜中部由于地层平缓,砂泥岩相间,风化后形成“塔状”平顶中丘.近背斜翼部地区,形成顺走向延伸的斜面丘。
⑵、地质水文条件区内水系发育,属于长江水系,测区位于长江上游,拟建工程所经地区沟梁相间,地形切割较强烈,水系较发育,呈树枝状分布。
区内地表水主要源于大气降水,由于区内降水丰富、强烈、集中、故暴雨冲刷、流水搬运是区内外动力地质作用的主要表现形式;区内降雨分布不均,故地表径流季节性变化明显,表现为旱季地表水量小,雨季或暴雨时地表水量聚增;区内地势向沟谷倾斜,地形多为斜坡,地形坡度相对较大,地表径流条件好,有利于地表水的排泄,地表水受大气降水补给后即以片流、径流方式沿低凹地点快速排泄,仅少部分沿岩土体空隙、裂隙渗向地下,成为地下水补给源之一。
地下水丰富,类型齐全。
根据地下水形成的自然条件、水理性质及水力特征,地下水可分为两大类:松散岩类空隙潜水、基岩裂隙水。
⑶、工程特点①、工序复杂,对所需设备的投入和组织要求较高。
②、山区爆破后坡度需满足道路施工要求较高,对工期控制不利。
③、爆破时要确保原有便道畅通,确保爆破目标周围的设备、人员、民宅的安全,施工难度大。
五、爆破施工总体方案1、总体方案⑴、依据地形、地貌情况,先对开挖山体表皮植被进行清除。
⑵、山体开挖总体上采取光面爆破、静态爆破及机械破除爆破为主的爆破取渣方法,同时依据不同的地形、地貌和地质状况,采用不同的爆破施工工艺。
⑶、创造多个作业面,尽量缩短设备展开时间。
实现多工作面立体作业,以加快施工进度,确保工期.⑷、依据该工程的要求和爆破施工的特点,将施工程序大致分为三个步骤,即植被清除、开山爆破、渣石清运,如此循环,实行多作业面、多台阶同时作业的总体施工方案。
2、爆破施工技术方案设计本合同段部分路基挖方段与附近村居民区的房屋较近,且周围人流不断,采用一般炸药进行爆破,由于震动力大,对村民房屋产生影响,考虑安全及环保问题,采用光面爆破、静态爆破及机械破除相结合的施工方案,具体根据现场的情况而定.第一节光面爆破施工方案一、光面爆破施工工艺1、施工工艺流程:辅助.爆破效果,改善技术经济指标。
洞口附近爆破施工严格控制单段装药量,降低震速,确保周边民房及其他构筑物的安全。
⑶、掏槽方式采用中空直眼或斜眼掏槽。
直眼掏槽操作较简单,钻孔方向易掌握;当石质较硬、断面较大时,采用斜眼掏槽,以便减少钻眼数量。
⑷、放样布眼钻眼前,测量人员要准确绘出开挖面的中线和轮廓线,标出炮眼位置.每次测量放线的同时,对上次爆破断面进行检查,及时调整爆破参数,以达最佳爆破效果。
⑸、定位开眼采用钻孔台车钻眼时,台车就位后按炮眼布置图正确钻孔。
⑹、钻眼钻工要熟悉炮眼布置图,要能熟练地操纵凿岩机械,严格按钻爆设计实施。
定人定位,周边眼、掏槽眼由经验丰富的司钻工司钻。
台车下面有专人指挥,准确定位钻杆,以确保周边眼有准确的定位.根据凹凸程度调整炮眼深度,以保证炮眼底在同一平面上。
⑺、清孔装药前,必须用由钢筋弯制的炮钩和小于炮眼直径的高压风管输入高压风将炮眼石屑刮出和吹净.⑻、装药结构及堵塞方式①、装药采用分片分组按炮眼设计图确定的装药量自上而下进行,雷管“对号入座"。
所有炮眼均以炮泥堵塞,堵塞长度不小于20cm。
②、周边眼装药结构是实现光面爆破的重要条件,严格控制周边眼装药量,采取分段非连续装药结构。
施工时采用不耦合装药结构,不耦合装药系数控制在1.4~2。
0范围内。
③、根据岩石强度选用不同猛度、爆速的炸药,有水地段及周边眼选用乳化炸药。
④、装药作业采取定人、定位、定段别,做到装药按顺序进行;装药前,所有炮眼全部用高压风吹洗;严格按爆破设计的装药结构和药量施作;严格按设计的联接网络实施,控制导爆索的连接方向和连接点的牢固性.⑼、联结起爆网路起爆网路为复式网路,以保证起爆的可靠性和准确性.联结时要注意:导爆管不能打结和拉细;各炮眼雷管连接次数应相同;引爆雷管应用黑胶布包扎在离一簇导爆管自由端10cm以上处。
网路联好后,专人负责检查。
⑽、光面爆破控制标准根据技术规范,采用严格的光面爆破控制标准。
⑾、光面爆破施工参数控制①、不良地质地段采用微震控制光面爆破。
微震爆破作业段最大一段允许装药量:Qmax=R3×(Vkp/K)3/a式中:Qmax为最大一段爆破药量(kg);Vkp为安全速度(cm/s),取Vkp=2cm/s;R为爆破安全距离(m);K为地形、地质影响系数;a为衰减系数。
K、a值是针对隧道的具体情况,在多次试爆基础上进行K、a值回归分析后确定。
根据爆破物距爆心的安全距离要求,并由此推出的每段的最大装药量.②、微震控制爆破参数参考表见下表“上半断面微震爆破参数表"、“下半断面微震爆破参数表”。
具体实施时,结合试验确定。
上半断面微震爆破参数表下半断面微震爆破参数表⑿、光面爆破和预裂爆破参数控制见下表“光面爆破参数表"、“预裂爆破参数表"。
光面爆破参数表预裂爆破参数表3、施工顺序:依据施工现场实际地形进行爆破作业.原则上采取平面分块,竖向分层进行爆破作业,坡面开挖线至坡脚开挖线之间孔深依次加深,且临空面相对、炮眼倾角与坡面平行,炮眼间距2。
5至3米,装药量为每米约6公斤左右,装药深约为孔深的1/3至1/2.4、对边坡采用小型光面预裂爆破,严格控制爆破开挖线,杜绝超爆发生,同时确保边坡的稳定。
5、依据开挖区实际地貌、环境状况和岩体情况结合工程特点和要求,选择爆破施工的工艺和方法.6、爆破开挖前先进行山体表面的杂草和土层的清除,并运至事先选定的地点。
用挖掘机进行平整和修整平台,多个作业面要逐步达到多台阶施工,最大限度的利用空间和设备,提高施工效率,满足工期要求。
7、依据总体施工工期要求,将施工阶段分为两个阶段:一次开挖阶段和分台阶开挖阶段。
实施浅孔爆破时应兼顾边坡的坡型要求。
8、爆破后对大粒径石块拟采用风钻打浅眼,进行爆破分解,并配合机械作业进行解小。
二、光面爆破施工流程1、炮位的选择:炮孔的位置、方向和深度直接影响爆破的效果,要合理选择炮位.不宜在层理和裂缝处凿孔,以防爆炸时气体由裂缝泄出,降低爆破效果,炮位宜选在临空面较多的方位。
2、装药与堵塞:炸药沿孔深的高度分散装置,微差爆破其每孔用量要相等,装完后对药孔用粘土堵塞,以防漏气。
装药量、装药结构及孔网参数经试验确定调整.3、起爆和清方:采用电雷管起爆。
爆破后及时组织挖掘机、推土机、装载机配合运输车将石方运出现场,以利于再次爆破或其他作业。
同时及时清理,清除坡面危面、松石,做好局部防护工作.4、开挖过程中要做好路堑边坡的控制及路堑边坡防护工作。
5、依据设计图纸或监理工程师的指示,严格控制开挖断面。
6、随时检测,严禁超爆和振动路堑边坡。
7、临近边坡线时,必须采用光面爆破。
临近边坡设计线时,严格按边坡线的准确位置钻孔爆破,以保证设计坡形。
光面爆破孔其钻孔角度应与边坡设计坡率相同。
装药量、装药结构及孔网参数经试验确定调整,达到边坡石方爆破的最佳效果。
8、光面爆破的炮位间距应根据岩层情况而定,一般在50cm左右,以保证边坡预裂或光面效果,使坡面平整度不超过±20cm。
9、坡脚处严禁超爆,钻孔时不得超钻。
爆破后及时将石方运出,清理工作面,加快工程进度.爆破警报及安全:每次起爆前,都要设专人负责爆破警报及安全,预防意外事件发生.10、当石方开挖接近边坡坡面3~4m时,采用浅孔光面爆破。
⑴、炮孔布置:沿边坡设计开挖线,打一排1:1的斜眼(光爆眼),炮孔间距根据岩石的性质现场确定。
一般为E=0。
8~1。
0m(或间距0.4~0.5打一排眼,每隔一个装药,中间形成导向眼),再选定光爆层的厚度w(最小抵抗线),其光面爆破孔的密集系数用k值表示:即k=E/w。
