深水江中水下沟槽控制爆破施工工法(2)
深水爆破工程施工方案模板

一、工程概况1.1 项目名称:[项目名称]1.2 项目地点:[具体地理位置]1.3 工程规模:[工程量、施工范围等]1.4 工程背景:[项目背景、目的、重要性等]二、施工准备2.1 技术准备2.1.1 技术资料收集:收集深水爆破相关规范、规程、技术资料等。
2.1.2 技术培训:对施工人员进行深水爆破技术培训,确保施工人员掌握相关知识和技能。
2.1.3 施工方案编制:根据工程特点和需求,编制深水爆破施工方案。
2.2 物料准备2.2.1 爆破器材:按照爆破设计要求,准备足够的爆破器材,如炸药、雷管、导爆索等。
2.2.2 施工设备:准备潜水作业设备、打捞设备、监测设备等。
2.2.3 工具及材料:准备潜水作业工具、焊接设备、切割设备、防护用品等。
2.3 人员准备2.3.1 人员组织:成立深水爆破施工项目组,明确各岗位职责。
2.3.2 人员培训:对潜水员、爆破员、测量员等进行专业培训。
2.4 安全准备2.4.1 安全制度:制定深水爆破施工安全管理制度,明确安全责任。
2.4.2 应急预案:编制深水爆破施工应急预案,确保突发事件得到及时处理。
三、施工方法3.1 爆破设计3.1.1 爆破区域划分:根据地质条件、施工要求等,合理划分爆破区域。
3.1.2 爆破参数设计:根据爆破区域、岩石性质等,设计合理的爆破参数。
3.2 爆破施工3.2.1 潜水作业:采用潜水作业设备进行爆破施工,确保潜水员安全。
3.2.2 爆破作业:按照爆破设计要求,进行爆破作业。
3.2.3 爆破效果检查:爆破后,对爆破效果进行检查,确保满足设计要求。
3.3 爆破残渣处理3.3.1 残渣打捞:采用打捞设备将爆破残渣打捞上岸。
3.3.2 残渣处理:对爆破残渣进行分类处理,确保环境保护。
四、安全措施4.1 施工现场安全4.1.1 施工区域设立警戒线,禁止无关人员进入。
4.1.2 施工设备定期检查、维护,确保设备安全可靠。
4.2 潜水作业安全4.2.1 潜水员进行健康检查,确保潜水员身体健康。
深水沟槽开挖施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,主要任务是开挖一条深水沟槽,用于城市排水和地下管线敷设。
沟槽全长1000米,平均深度6米,最大深度8米。
沟槽开挖宽度根据排水量和地下管线布置要求,分为3米和4米两种宽度。
施工期间,需确保沟槽开挖的稳定性,防止塌方、涌水等事故发生。
二、施工准备1. 人员准备- 组织施工队伍,包括项目经理、技术负责人、施工员、安全员等。
- 对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
2. 材料准备- 挖掘机械:挖掘机、装载机、自卸汽车等。
- 钢筋混凝土材料:钢筋、水泥、砂石等。
- 水泥砂浆:用于沟槽壁的支护。
- 防水材料:防水板、防水涂料等。
- 监测设备:地质钻探设备、地下水监测设备、沉降监测设备等。
3. 设备准备- 地质钻探设备:用于探查地下地质结构。
- 地下水监测设备:用于监测地下水位变化。
- 沉降监测设备:用于监测沟槽开挖过程中的地面沉降情况。
4. 施工图纸和技术文件- 完善施工图纸,明确沟槽开挖的尺寸、深度、宽度等要求。
- 编制施工方案、安全技术措施、应急预案等。
三、施工工艺1. 场地平整- 对施工场地进行平整,确保挖掘机械的通行。
2. 地质勘探- 使用地质钻探设备进行地质勘探,了解地下地质结构,为施工提供依据。
3. 沟槽开挖- 采用挖掘机进行沟槽开挖,先从一侧开始,逐步推进。
- 开挖过程中,注意观察地下水位变化,防止涌水。
- 根据地质情况,合理选择挖掘深度和宽度。
4. 沟槽支护- 采用水泥砂浆对沟槽壁进行支护,防止塌方。
- 在沟槽壁上设置排水孔,便于排水。
5. 沟槽清底- 使用装载机将沟槽底部清理干净,确保沟槽底部平整。
6. 沟槽回填- 使用自卸汽车将填料运至沟槽,分层回填,确保回填密实。
7. 沟槽防水- 在沟槽壁上涂抹防水涂料,防止地下水渗入沟槽。
8. 沟槽验收- 施工完成后,进行沟槽验收,确保沟槽符合设计要求。
四、质量控制1. 材料质量控制- 严格控制钢筋、水泥、砂石等材料的质量,确保材料符合设计要求。
柳江水下沟槽爆破施工技术

柳江水下沟槽爆破施工技术摘要:结合液化天然气管道水下穿越深水航道工程实例,介绍了柳江水下沟槽爆破施工设计与施工方法。
为其他类似工程提供了参考与借鉴。
关键词:柳江沟槽水下爆破施工技术1、工程概况广西液化天然气项目输送管线工程从柳州市城北沙塘镇古灵村河段东西向穿过。
管道直径610mm,开挖长度26.98km,其中柳江河底岩石区爆破开挖沟槽长度为874.11m。
管道沟槽开挖底宽6.6m,爆破岩石深度5~8m,边坡1:0.45。
爆破工程量为39772m3,水深10m以上的钻孔爆破量占全部工程量的52%,施工段航道水深28.4m,流速1.0~2.0m/s、紊流和漩涡多、受上、下游电站蓄水发电及船舶过坝影响,水位在1-2m间不断变化,岩性为弱风化灰岩,硬度系数f=6~8,块状构造,局部有夹层,大部覆盖砂卵石。
东岸2户民房及抽水房离爆破作业点70m,上游120m有座500kv输电线钢塔,高压线与管道轴线成30°角跨过河,离水面高26m,下游200多米是G78高速公路螺丝岭大桥;。
2、施工难点:①受水压、流速、覆盖层的影响,水下钻孔受砂卵石回落堵孔,易造成孔深不够和二次钻爆。
②爆破器材深水中浸泡时间长,对其起爆性能有较大的影响,所以对防水性能有极高的要求。
③流量大及水位变化快对钻爆平台定位及钻孔深度的准确测量也是一个难点。
④爆破区域距离长,轮廓开挖后平顺度要求高。
3、爆破设计方案3.1主导思想(1)水下控制爆破,挖除破碎岩石,满足钢管下沉安放的断面要求。
(2)确保爆区附近房屋及设施的安全。
(3)在内河航道爆破作业,受船只通行、雨季及洪水的影响,优化孔网参数缩短施工时间。
3.2 爆破器材的确定炸药在水下,受水压力和水体阻力两方面作用,爆炸性能相应下降,水深超过8m时,爆速、猛度衰减较大。
由于本项目爆破炸药在水中浸泡时间在5—13小时左右,对炸药的要求是:密度高,威力大、不易吸水、传爆距离长。
所以选择具有上述性能的2号岩石抗水性乳化炸药,参数为:药卷密度(1.0~1.3)g/cm3。
水下特殊地形管槽爆破开挖施工工艺及对策探讨

中lo型潜孔钻机及 配套泥驳 、 0 锚艇 、 交通 船等水上施 工设 备
2施 工 方案 .
该管道施工工艺, 采用水下爆破 、 水下开挖管槽 、 整管下沉施
工工艺 。
2地 形 、 貌 及 周 围环 境 . 地
fO Om
5 m
1m 5
2 3m 5 4
,

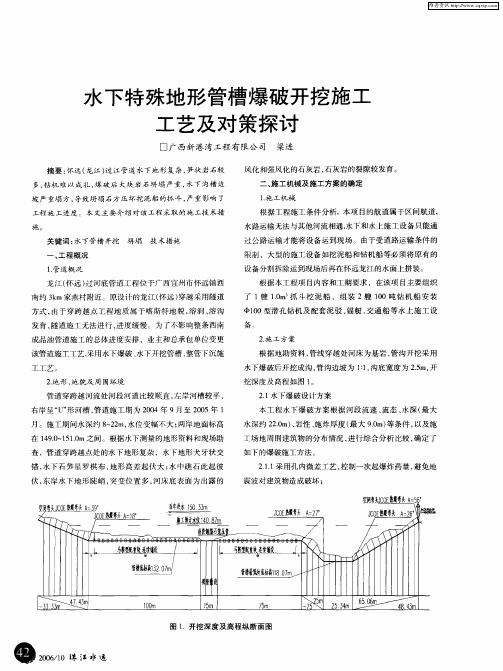

图 1 挖 深 度及 高程 纵 断 面 图 .开
20/0蛛 ; 061 二小
维普资讯
21 钻 孔 爆 破 采 用 ‘ 0 mm 孔 径 的潜 孔 钻 机 船 ,孔 距 .. 2 p 0 1
位 ,将 边 坡 上 或 边 坡外 边 缘 具 有 软 弱 的 夹层 或 具 有 滑 动倾 向
的不稳定石方 , 爆破后用挖泥船在边坡上清碴 , 将边坡上可能
滑 动 的石 方 清 掉 , 证 边 坡 上 的石 方 不 滚 动 或 滑 动 到基 槽 。 保
3_ .4由于挖泥船 施工主要依靠 抓斗 的 自重克服 水的浮 2 力作用使抓斗插入石碴 中, 使抓斗在提升时将石碴抓入斗中。
震 波 对 建 筑 物 造成 破 坏 ;
头CE J  ̄ O
A3。 执 香 ^ 1 =9 F 量 善 一 I r n
年 03 - 洪 53 . 水1 m
… . ^ z OU H … U L 属々 I
.々 . 、 JU 豁 H C L. O f 展 l , 糟
/ 、 7 L 、
/ 二
I 一
,。
二
t
一 4 | 霉^ⅡUm J 新 H b
—
二
∞
二
深水条件下大面积水下开挖施工工法

深水条件下大面积水下开挖施工工法前言水工建筑物经常遇到水下开挖基坑或渠道。
在水深且土质坚硬的“铁板砂”或低液限碱性粘土时用普通挖泥船无法开挖,功效极低。
在松嫩平原大庆地区水下高碱性低液限粘土及齐齐哈尔地区水下铁板砂水下开挖过程中总结了水下大面积开挖坚土工法。
此工法主要利用耙吸挖泥原理,用铲斗先翻松水下坚硬的土层,再通过挖泥装置将挖松的土输送至岸上。
水下开挖“铁板砂“或级配良好的砂砾石,可采用单斗挖掘机及挖泥船联合施工作业的方式,或采取改装链斗式挖泥船开挖。
其原理是先用长臂挖对中密的铁板砂进行翻松,再用挖沙船进行开挖。
当开挖水下坚硬的粘性土时,先用链斗将水下粘土挖起通过卸泥装置卸至船下集泥箱,在集泥箱内用绞刀把坚硬的土块搅碎成泥浆,再通过8吋泥浆泵将泥浆排到规划的弃渣场。
即斗齿切土→链斗收集泥土→链斗输送泥浆至船上→泥浆箱收泥并搅碎→泥浆泵排放,相当于绞吸式、链斗式、普通三种挖泥船联合作业方式。
经多项工程实践证明该技术可节约大量人力、物力,不仅提前工期、而且经济效果显著。
1、工法特点1.1施工功效高水位较高的坚硬地层水下土方开挖,受水的深度影响,如采用常规水下施工方法,施工效率极低,甚至无法施工。
采用本工法,集水下翻松、挖除水面、水面输送于一体,开挖效率显著提高,加快了施工进度。
1.2适用范围广传统的水下挖掘施工针对不同的土质采取不同的设备,而本工法可挖掘砂性土、铁板砂、粘性土等土质及深水条件下的各种环境,应用的设备少。
1.3操作简单,调遣费用低针对不同的水文地质条件改制水下开挖设备,开挖施工作业操作过程简单,设备调遣量小,费用低。
2、适用范围适用于深水条件下的坚硬砂砾石层、细砂层、粘土层土质及其它土层的水下开挖。
3、工艺原理根据耙吸挖泥船的工作原理,通过对挖泥船、抽砂船、挖砂船的技术改造,改制成适应特殊较复杂水文地质条件下的水下开挖机械。
此设备可适应密实的级配良好细砾、坚硬粘土互层或其它不良地层土的水下开挖清理,具有绞吸式挖泥船、链斗式挖泥船、单斗、抽砂船的工作性能。
水利特小断面改扩建隧洞分段爆破洞挖施工工法(2)

水利特小断面改扩建隧洞分段爆破洞挖施工工法水利特小断面改扩建隧洞分段爆破洞挖施工工法一、前言水利特小断面改扩建隧洞分段爆破洞挖施工工法是一种在水利工程建设中广泛应用的工法,它能够有效地解决水利特小断面改扩建隧洞的挖掘问题,并保证施工过程的质量和安全。
二、工法特点1. 分段爆破:该工法采用分段爆破的方式进行洞挖,能够有效控制爆破能量,保证施工过程的安全性。
2. 高效快速:该工法具有施工速度快、洞壁质量高的特点,能够有效提高施工效率。
3. 工艺合理:该工法根据工程实际情况,采取相应的技术措施,确保施工过程的顺利进行。
4.灵活性强:该工法适用于各种水利特小断面改扩建隧洞的挖掘,可根据实际情况进行调整和改进。
三、适应范围该工法适用于水利特小断面改扩建隧洞的挖掘,包括对岩石、土质等不同地质条件下的洞体进行挖掘。
四、工艺原理该工法的施工工艺与实际工程之间的联系紧密,采取了一系列的技术措施来保证施工的顺利进行。
首先,根据洞体地质条件,进行岩石勘察和土质分析,确定岩石的强度、稳定性和耐冲击性等参数,以制定合理的爆破设计方案。
然后,根据设计方案进行爆破施工,采用卧孔、竖孔等布孔方式,控制爆破能量,避免产生较大的振动和冲击。
同时,在挖掘过程中严格控制挖掘速度,合理安排施工队伍,确保施工过程的安全和质量。
五、施工工艺1. 岩石勘察和土质分析:对洞体的地质条件进行详细勘察和分析,确定岩石的强度和稳定性等参数;2. 爆破设计:根据洞体地质条件和勘察结果,制定合理的爆破设计方案;3. 布设爆破孔:根据爆破设计方案,在洞体内布设爆破孔,采用卧孔、竖孔等方式;4. 控制爆破:根据设计方案控制爆破能量,避免产生较大的振动和冲击;5. 清理破碎岩石:清理爆破后的破碎岩石,确保洞体的畅通;6. 连续施工:根据需要,进行连续的施工工序。
六、劳动组织在施工过程中,需要合理组织施工人员,确保各个施工工序的协调和顺利进行。
同时,要加强沟通和配合,提高施工效率和质量。
水下特殊地形管槽爆破开挖施工工艺及对策探讨
水下特殊地形管槽爆破开挖施工工艺及对策探讨摘要:怀远(黑龙江)过江管道水下地形复杂,笋状岩石较多,钻机难以成孔,爆破后大块岩石坍塌严重,水下沟槽边坡严重塌方,导致坍塌石方压坏挖泥船的抓斗,严重影响了工程施工进度。
本文主要介绍对该工程采取的施工技术措施。
关键词:水下管槽开挖坍塌技术措施一、工程概况1.管道概况龙江(怀远)过河底管道工程位于广西宜州市怀远镇西南约3km家燕村附近。
原设计的龙江(怀远)穿越采用隧道方式,由于穿跨越点工程地质属于喀斯特地貌,溶洞、溶沟发育,隧道施工无法进行,进度缓慢。
为了不影响整条西南成品油管道施工的总体进度安排,业主和总承包单位变更该管道施工工艺,采用水下爆破、水下开挖管槽、整管下沉施工工艺施工。
2.地形、地貌及周围环境管道穿跨越河流处河段河道比较顺直,左岸河槽较平,右岸呈“U”形河槽,管道施工期间为2004年9月至2005年1月。
施工期间水深约8~22m,水位变幅不大;两岸地面标高在149.0 ~151.0m之间。
根据水下测量的地形资料和现场勘查,管道穿跨越点处的水下地形复杂,水下地形犬牙状交错,水下石笋星罗棋布,地形高差起伏大;水中礁石此起彼伏,东岸水下地形陡峭,突变位置多,河床底表面为出露的风化和强风化的石灰岩,石灰岩的裂隙较发育。
二、施工机械及施工方案的确定1.施工机械根据工程施工条件分析,本项目的航道属于区间航道, 水路运输无法与其他河流相通,水下和水上施工设备只能通过公路运输才能将设备运到现场。
由于受道路运输条件的限制,大型的施工设备如挖泥船和钻机船等必须将原有的设备分割拆除运到现场后再在怀远龙江的水面上拼装。
根据本工程项目内容和工程的工期要求,在该项目主要组织了1艘1.0m3抓斗挖泥船、组装2艘100吨钻机船安装Φ100型潜孔钻机及配套泥驳、锚艇、交通船等水上施工设备。
2.施工方案根据地勘资料,管线穿越处河床为基岩,管沟开挖采用水下爆破后开挖成沟,管沟边坡为1:1,沟底宽度为2.5m,开挖深度及高程如图1。
导管埋深控制深桩水下混凝土浇筑质量施工工法(2)
导管埋深控制深桩水下混凝土浇筑质量施工工法导管埋深控制深桩水下混凝土浇筑质量施工工法一、前言水下混凝土浇筑是海洋工程、港口工程以及桥梁、建筑等领域中常见的施工方式之一。
而导管埋深控制深桩水下混凝土浇筑工法作为一种特殊的混凝土施工方式,具有独特的优势,本文将对其进行详细介绍。
二、工法特点导管埋深控制深桩水下混凝土浇筑工法是利用导管进行混凝土加固构筑物的施工工艺。
其特点主要包括以下几点:1. 通过导管控制施工过程中的混凝土浇筑速度和流量,从而控制混凝土的浇筑深度和埋深。
2. 可以适应各种不同的水下环境和复杂的地质条件,如海洋、河流、湖泊等。
3. 施工过程灵活,可以根据实际需求进行调整和变化。
4. 混凝土浇筑质量可靠,能够满足设计要求。
三、适应范围导管埋深控制深桩水下混凝土浇筑工法适用于海洋工程、港口工程、桥梁建设等水下混凝土施工中。
四、工艺原理该工法的工艺原理是通过导管将混凝土送至需要加固的区域,并通过控制混凝土的浇筑速度和流量来控制混凝土的浇筑深度和埋深。
具体原理如下:1. 在施工前,根据设计要求和实际情况,确定导管的布置位置和数量。
2. 在深桩位置预埋导管,导管的长度应该足够达到需要加固的区域。
3. 混凝土从陆地或船只上泵送至导管,通过控制泵送流量和浇筑速度,将混凝土注入导管中。
4. 混凝土从导管顶端流出,形成加固结构,并达到预定的深度和埋深。
五、施工工艺导管埋深控制深桩水下混凝土浇筑工艺包括以下几个施工阶段:1. 导管布置:根据设计要求,在深桩位置预埋导管,并固定好。
2. 导管连接:将相邻导管连接,确保混凝土能够顺利流通。
3. 混凝土泵送:将混凝土从陆地或船只上泵送至导管入口。
4. 浇筑控制:通过控制泵送流量和浇筑速度,控制混凝土的浇筑深度和埋深,并保持一定的浇筑质量。
5. 混凝土养护:混凝土浇筑完成后,进行适当的养护,以确保混凝土的强度和稳定性。
六、劳动组织导管埋深控制深桩水下混凝土浇筑工法的劳动组织包括施工队伍的组织、协调和管理,以确保施工任务的按时、按质量完成。
水下钻孔爆破工艺流程
水下钻孔爆破工艺流程如下:
钻孔设备的选型:根据水下钻孔爆破的特殊要求,选用适合的钻孔设备,如潜孔钻机。
钻孔附属机构的安装:为保证钻孔的垂直度和准确性,需要采用特定的钻孔附属机构,如中空套管。
在钻孔之前,先将一根带有环形(钻径Φ117mm)的中空套管钻透覆盖层(淤泥层),并钻入基岩一定深度,然后在套管中下钻杆,在基岩中进行钻孔。
为确保开挖达到设计深度,钻孔应有一定的超钻深度,超钻深度取1.0~1.5m,即实际钻孔深度为1.5m~4.5m。
爆破器材的选取:选用具有防水性能良好的乳化炸药,装入Φ80mmPVC管中。
非电雷管用“双高”雷管。
起爆网络采用孔内高段位、孔外低段位毫秒微差复式起爆网络,以确保传爆的准确性。
为确保安全,用粗砂将炮孔堵满,防止冲炮。
在每只爆孔孔口用砂袋封口覆盖,砂袋系一浮球露出水面。
作为爆破孔位标记,便于集中装药;装药后便于连接导爆管脚线,形成起爆网络。
导爆管的放置:在水中放置浮胎,使其固定地飘浮在水面上,将“每船同排”的导爆管按绑在一只轮胎上,按照“从后到前的顺序”将轮胎上的导爆管用“同段”非电雷管连接起来。
连接时应将雷管置于浮胎上面,并用泡沫盒包住扎紧,不能浮在水面随波漂移。
爆破施工:施工布眼,测量人员用红油漆准确绘出开挖断面的中线和轮廓线,按爆破设计(修正设计)标出炮眼位置,其误差不超过5cm。
采用人工手持风钻利用自制开挖台架钻孔。
台架就位后,人工按炮眼布置图正确钻孔。
对于掏槽眼和周边眼的钻眼精度要求比其他眼要高,开眼误差分别控制在3cm和5cm以内。
以上是水下钻孔爆破的基本工艺流程,具体实施时可能根据实际情况有所调整。
渡槽施工工法(二)2024
渡槽施工工法(二)引言概述:渡槽施工工法是指在河流或水渠中施工渡槽的一种施工技术。
它的主要目的是为了解决渠道中的水流问题,在施工过程中保证水流的正常通行。
本文将详细介绍渡槽施工工法的相关实施步骤和注意事项。
正文:一、工地准备工作1. 确定施工区域的范围和水文特征,包括水位、水流速度等,并制定施工计划。
2. 安排专业的工程师对施工区域进行勘测,确保施工方案的可行性。
3. 准备施工所需的材料和设备,如钢板、桩材、水泥、挖掘机等。
二、渡槽施工的设施搭建1. 根据渡槽的设计要求,先在施工区域进行地面的打底处理,确保施工的平稳性。
2. 搭建起渡槽的桩基,采用复合桩或混凝土桩等方式,确保渡槽的稳固性。
3. 在桩基上搭建起钢板或混凝土的渡槽架设,保证渡槽的结构完整性。
三、施工流程1. 根据设计要求进行挖掘现场,保证渡槽的安装深度和宽度。
2. 将渡槽板按照设计要求进行安装,注意板与板之间的密封连接。
3. 安装渡槽的进水和出水设施,确保水流的畅通。
4. 进行渡槽的固定和支撑,采用桩基或混凝土的方式,确保渡槽的稳定性。
5. 进行渡槽的加固工作,如补强渡槽板的连接处、填充砂浆等,确保渡槽的强度和密封性。
四、安全措施1. 在施工现场设置安全警示标识,提醒工人注意施工安全。
2. 保证施工现场的通风和照明,确保工人的工作环境良好。
3. 执行施工现场的临时封闭措施,防止外界人员进入施工区域。
4. 定期进行施工现场的安全检查,及时发现和解决存在的安全隐患。
五、施工质量控制1. 对渡槽的施工工艺进行记录和检查,确保施工过程符合设计要求。
2. 对施工现场进行严格的质量把控,确保渡槽的结构安全可靠。
3. 进行渡槽的压力试验,检查渡槽的密封性和耐压能力。
4. 渡槽完工后进行验收和记录,确保施工的质量满足要求。
总结:渡槽施工工法是一项复杂的工程,在施工过程中需要充分考虑水流的情况,并进行相应的设施搭建和工艺控制。
通过合理的施工流程和严格的质量控制,可以保证渡槽工程的质量和安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深水江中水下沟槽控制爆破施工工
法
深水江中水下沟槽控制爆破施工工法
一、前言深水江中水下沟槽控制爆破施工工法是一种在江河深水中进行的沟槽开挖工法。
它具有高效、安全、节省成本等优点,被广泛应用于江河修建、拓宽和维护工程中。
本文将详细介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施以及经济技术分析,并附上一个实际工程实例。
二、工法特点深水江中水下沟槽控制爆破施工工法具有以下几个特点:1. 高效:通过爆破技术,能够快速高效地开挖
深水江中的沟槽,节约了大量人力和时间成本。
2. 环保:采
用水下爆破技术,能够减少噪音、振动和颗粒物污染,对水生态环境造成的影响较小。
3. 成本节约:相比传统的人工开挖
方法,该工法能够节约大量劳动力和材料成本,提高工程的经济效益。
4. 灵活性:适用于各种河床地质条件,能够灵活调
整开挖的形状和尺寸,满足不同工程需求。
三、适应范围深水江中水下沟槽控制爆破施工工法适用于需要开挖深水江中沟槽的各类工程,包括江河修建、拓宽、淤泥清理以及底床调整等。
可广泛应用于水利、交通、航道等工程领域。
四、工艺原理深水江中水下沟槽控制爆破施工工法的核心原理是通过控制爆破技术来实现深水环境下的沟槽开挖。
具体工艺原理与实际工程之间的联系主要包括以下几个方面:1.
沟槽形状设计:根据实际需要,结合河床地质条件,确定沟槽的形状、尺寸和方向。
2. 爆破设计:根据沟槽形状和尺寸的
要求,设计合适的爆破方案,包括装药量、装药位置、爆破序列等。
3. 水下爆破施工:采用水下装药、控制爆破技术进行
开挖,通过控制爆破能量和爆破序列,确保施工安全和效果。
4. 沟槽清理:将爆破产生的碎石、泥沙等杂物清理干净,以
保证沟槽顺畅通水。
五、施工工艺深水江中水下沟槽控制爆破施工工艺包括以下几个施工阶段:1. 前期准备:包括测量、勘察、设计等工作,确定沟槽的形状和尺寸,制定爆破方案。
2. 爆破设备安装:安装爆破设备和管线,设置爆破点位和炮孔。
3. 水下爆
破施工:按照设计方案进行爆破,控制爆破序列和能量,确保施工安全和效果。
4. 堆场清理:清理爆破产生的碎石、泥沙
等杂物,保持施工区域的清洁。
5. 检测和验收:对施工的沟
槽进行检测和验收,确保满足设计要求。
六、劳动组织深水江中水下沟槽控制爆破施工的劳动组织主要包括施工队伍组建、工人培训和职责分工等。
需要合理分配人力资源,确保施工过程中各项工作的顺利进行。
七、机具设备深水江中水下沟槽控制爆破施工需要的机具设备包括爆破设备、爆破管线、浮球、测量仪器、清理设备等。
这些设备具有高效、安全、稳定的特点,能够满足施工的需要。
八、质量控制为了保障施工过程中的质量,深水江中水下沟槽控制爆破施工需要采取一系列的质量控制方法和措施。
包括爆破方案的设计和审核、爆破施工的监控和调整、施工质量的检测和验收等,以确保施工过程中的质量达到设计要求。
九、安全措施深水江中水下沟槽控制爆破施工中需要严格遵守安全要求,保证施工人员的人身安全和施工设备的安全。
必须制定详细的安全操作规程,进行安全培训,加强现场管理,确保安全措施的落实。
十、经济技术分析深水江中水下沟槽控制爆破施工的经济技术分析主要包括施工周期、施工成本和使用寿命的评估和比较。
通过对不同工法的比较,可以评估出深水江中水下沟槽控制爆破施工的经济效益和技术可行性。
十一、工程实例以某深水江中沟槽开挖工程为例进行介绍,包括前期准备、施工工艺、机具设备、质量控制、安全措施、经济技术分析等方面的情况和成果。
总结:深水江中水下沟槽控制爆破施工工法是一种高效、安全、节约成本的工程施工方法,适用范围广泛。
通过对施工工法与实际工程之间的联系、采取的技术措施进行详细分析和解释,让读者了解该工法的理论依据和实际应用。
同时,对施工工法的各个施工阶段、劳动组织、机具设备、质量控制、安全措施和经济技术分析进行全方位覆盖,以确保施工过程的稳定和成功。
最后,结合工程实例,验证该工法的可靠性和可行性。
