桥头搭板施工方法
桥头搭板施工方案

桥头搭板施工方案桥头搭板施工方案一、施工前准备1. 确定施工位置和搭板的数量。
根据桥头的长度和宽度,确定搭板的数量和尺寸,并进行计算。
2. 调配施工材料。
根据搭板的尺寸和数量,调配好所需的木材、铁钉等材料,并做好防水处理。
3. 进行安全检查。
检查施工现场的安全设施、堤坝的稳固程度、地面的平整度等,确保施工过程的安全。
二、搭建搭板1. 确定搭板的位置。
根据桥头的长度和宽度,确定搭板的起点和终点,并进行标记。
2. 安装木质桥墩。
在桥头的两侧,按照一定的间距放置木质桥墩,用来支撑搭板。
3. 安装搭板。
将木板逐一安装在桥墩上,用铁钉固定好。
4. 加固搭板。
在搭板的两侧,加装横梁和斜撑,增加搭板的稳定性和承载能力。
5. 进行调整。
根据实际情况,对搭板进行调整,确保桥面平整、稳定。
三、施工过程中的安全措施1. 设立警示标志。
在施工现场的周边,设置警示标志,提醒过往车辆和行人注意安全。
2. 安装防护栏杆。
在搭板两侧安装防护栏杆,防止人员从桥头坠落。
3. 配备安全帽和防滑鞋。
所有参与施工的工人都必须佩戴安全帽和防滑鞋,确保施工过程中人员的安全。
4. 定期检查搭板。
在施工过程中,定期检查搭板的稳固程度,及时修补和更换损坏的部分。
四、施工完成后的处理1. 清理施工现场。
将施工过程中产生的垃圾和工具进行清理,保持施工现场的整洁。
2. 检查搭板。
对已经搭建的桥头进行最终的检查,确保桥头的质量和稳定性满足要求。
3. 拆除搭板。
在确保桥头质量合格后,拆除搭板,并妥善处理。
总结:通过以上的施工方案,可以确保桥头搭板工程的质量和施工过程的安全。
在实际施工中,还需根据具体情况进行调整和变更,确保工程的顺利进行。
同时,需要合理安排施工流程和人员,确保施工的高效和质量。
桥头搭板施工方案47785

桥头搭板施工方案47785一、施工方案目标本施工方案旨在对桥头搭板进行施工,确保施工安全和质量,保证施工进度和工期的完成。
二、施工方案内容1.前期准备工作1.1确定搭板施工的具体时间和地点。
1.2确定搭板施工所需的材料、设备及人员。
1.3组织相关人员参与技术交底会议,明确各项施工任务和注意事项。
2.安全保障措施2.1编制施工现场安全管理制度,明确责任和监督。
2.2设置施工警示标志,提醒过往人员和车辆注意安全。
2.3安排专人进行施工场地的清理和平整,确保施工区域整洁。
3.材料准备3.1根据实际情况确定搭板所需的材料种类和数量。
3.2检查搭板材料的质量和符合要求程度。
3.3进行材料的验收和入库管理,确保施工所需材料的及时供应。
4.施工组织与协调4.1建立施工组织结构,明确各个施工节点和施工过程。
4.2安排专人负责施工现场的统筹协调工作。
4.3建立施工指挥部,进行施工进度和质量的监督和检查。
5.搭板施工流程5.1进行施工现场的测量和定位,确定搭板的尺寸和位置。
5.2制定搭板施工的详细方案和步骤。
5.3搭建起临时支撑结构,确保搭板施工时的安全性和稳定性。
5.4清理搭板施工区域,确保施工环境的整洁和通畅。
5.5安装和固定搭板材料,确保施工质量和稳定性。
5.6进行搭板的调试和验收,确保搭板的使用性能和安全性。
6.施工质量控制6.1建立质量控制的管理制度,明确质量控制的基本要求。
6.2进行施工过程中的质量检查和验收,确保施工质量的符合要求。
6.3对施工过程中出现的质量问题进行处理和整改,及时纠正。
7.施工进度控制7.1确定施工的时间节点和工期要求,编制施工进度计划。
7.2对施工过程中的进度进行监督和检查,确保施工进度的符合要求。
7.3对施工过程中出现的延误进行分析和调整,及时提出解决方案。
三、施工方案实施1.根据施工方案内容,组织施工人员进行具体施工工作。
2.设立专门的技术指导小组,对施工过程进行技术指导和支持。
桥头搭板注浆施工方案

一、前言本文档旨在阐述桥头搭板注浆施工方案,包括施工流程、施工要点、安全注意事项等内容,以确保施工顺利进行并达到预期效果。
二、施工流程1.准备工作–安排专业人员进行施工,并确保其具备相关资质和经验。
–根据施工设计和图纸,准备所需材料和设备,包括钢筋、浆液、注浆设备等。
2.搭建桥头搭板–根据桥梁结构特点和设计要求,搭建适合的桥头搭板,确保其稳固、平整。
–搭板必须满足临时承载作用,并能容纳注浆施工过程中的操作和设备。
3.施工前准备–清理桥头搭板及其周围环境,确保施工区域整洁,并清除障碍物。
–检查桥头搭板的稳定性和承载能力,确保安全施工。
4.布置钢筋–根据设计要求,在桥头搭板上布置钢筋,确保其数量、位置和间距符合设计要求。
–钢筋的布置应符合相关标准和规范,以确保桥梁的结构强度和稳定性。
5.注浆施工–按照注浆设备的操作说明,将浆液注入桥头搭板和钢筋之间的夹缝中。
–注浆过程中,需要控制注浆速度和压力,确保浆液能够充分填充钢筋空隙并达到预期效果。
6.施工质量检查–在注浆施工完成后,进行质量检查,包括注浆效果、钢筋浆液浸透度等。
–如发现施工不合格或存在质量问题,应及时处理和修复,确保施工质量符合要求。
三、施工要点1.严格按照设计要求施工–确保施工过程中的每一步都符合设计要求,不得擅自改变或省略施工环节。
–施工人员应熟悉施工图纸和设计要求,并按照其指示进行施工。
2.注意施工安全–在施工过程中,施工人员必须佩戴个人防护装备,如安全帽、防护鞋等。
–所有设备和材料必须符合安全规范,并定期检查其状态。
–如发现危险情况或存在安全隐患,应立即采取措施进行处理,并报告相关负责人。
3.控制注浆质量–注浆质量直接影响到桥梁的结构强度和稳定性,因此注浆施工必须严格控制。
–注浆设备必须正常工作,浆液配比必须符合要求,注浆过程中的压力和流量必须稳定。
4.合理利用资源–在施工过程中,应合理利用人力、物力和时间资源,确保施工进度和质量。
–避免浪费和不必要的开支,节约资源,提高经济效益。
桥头搭板施工方案

桥头搭板施工方案1. 引言桥头搭板施工是建设桥梁过程中的一个重要环节,它为桥梁的建设提供了一个稳定的工作平台,方便施工人员进行各项工作。
本文档将介绍桥头搭板施工方案的设计和实施细节,旨在确保施工的顺利进行。
2. 施工前准备工作在进行桥头搭板施工前,需要进行充分的准备工作,包括以下内容:2.1 材料准备施工所需的搭板材料应提前准备,包括搭板、螺栓、支撑杆等。
这些材料应经过检查,确保质量合格。
2.2 设计方案根据桥梁的结构和施工需求,制定桥头搭板的设计方案。
在设计方案中,需要考虑搭板的布置、支撑结构等,保证施工期间的安全性和有效性。
2.3 勘测和标识在桥梁上进行勘测工作,确定搭板的布置位置和支撑点。
在勘测完毕后,需要对搭板布置位置进行标识,以便施工人员按照设计方案进行施工。
3. 施工过程桥头搭板施工过程主要包括以下步骤:3.1 搭建支撑结构根据设计方案,在桥梁上搭建起支撑结构,用于支撑搭板。
支撑结构应牢固可靠,确保搭板的稳定性和安全性。
3.2 安装搭板在支撑结构上安装搭板。
搭板应按照设计方案进行布置,确保施工人员有足够的工作空间,并考虑施工过程中的安全防护措施。
安装完搭板后,需要对搭板进行固定,以确保施工过程中不会发生移动或倾斜。
固定方式可以使用螺栓、钢丝绳等。
3.4 安全检查在搭板安装和固定完毕后,需要进行安全检查,确保搭板的稳定性和安全性。
检查包括对支撑结构、搭板连接点等进行检查,确保没有松动或破损的情况。
3.5 施工作业完成安全检查后,施工人员可以根据需要进行各项施工作业,如安装脚手架、施工喷涂等。
在施工作业过程中,需要严格按照安全操作规程进行操作,确保施工的质量和安全。
4. 施工后处理桥头搭板施工完成后,需要进行后期的处理工作,包括以下内容:在桥梁建设完毕后,需要对搭板进行拆除。
拆除过程中需要注意安全,避免对桥梁结构造成损害。
4.2 清理场地完成搭板拆除后,需要对施工场地进行清理,清除多余的杂物和垃圾,恢复场地的整洁。
桥头搭板与伸缩缝施工顺序

桥头搭板与伸缩缝施工顺序1. 桥头搭板的重要性在桥梁施工中,桥头搭板可说是“重中之重”,就像一座大厦的地基,稳稳当当才行。
你想想,如果没有桥头搭板,车子驶上桥的时候,底下的结构要承受多少压力啊!而且,搭板不仅要结实,还得美观,毕竟第一印象可是很重要的嘛,嘿嘿。
搭板就像桥的“门面”,大家一看到,心里就得有个“哇塞”的感觉。
1.1 桥头搭板的构造搭板的构造可不是简单的“拼拼凑凑”。
一般来说,搭板有钢筋混凝土结构,稳如老狗。
先是打好基础,然后用模板围住,最后浇上混凝土。
听起来简单,但可得细心谨慎,哪儿出了纰漏,那就真是“出大事儿”了!比如,浇筑的时候,混凝土得保持一定的湿度,不能干裂,也不能太湿,搞得像泥潭似的,真是得不偿失。
1.2 施工中的小窍门在施工的时候,有些小窍门能让一切事半功倍。
比如,浇筑的时候可以分几次进行,这样更能保证混凝土的均匀性。
同时,大家可以使用振动器,帮助混凝土更好地填充模板,让搭板的结构更加紧密。
哎,这些小细节,真的是细节决定成败啊,马虎不得!2. 伸缩缝的作用接下来,咱们说说伸缩缝。
这个东西,大家可能不太关注,但它可是桥梁“保命”的关键。
伸缩缝的作用,简单来说,就是为了应对桥梁因为温度变化而产生的膨胀和收缩,特别是在夏天,热得快要化了的时候,伸缩缝就像是桥梁的“避难所”。
2.1 伸缩缝的设置伸缩缝的设置可不能马虎。
一般来说,伸缩缝的位置要科学合理,太少了可能不够用,太多了又会增加施工成本。
通常来说,伸缩缝的间距要根据桥梁的长度、材料的性质等来决定。
哎,这就得靠设计师的“火眼金睛”了,经验和技术缺一不可。
2.2 伸缩缝的材料在材料的选择上,通常用的有橡胶、塑料和金属等。
每种材料都有自己的优缺点,得根据实际情况来选。
橡胶的弹性好,适合大范围的伸缩;而金属则更耐用,适合某些特殊环境。
其实,这就像选鞋子,得合脚,穿着舒服才行。
3. 施工顺序的重要性最后,咱们得聊聊施工顺序。
施工顺序就像是做菜,先炒菜后煮饭,那就可能出岔子。
桥头搭板施工方案

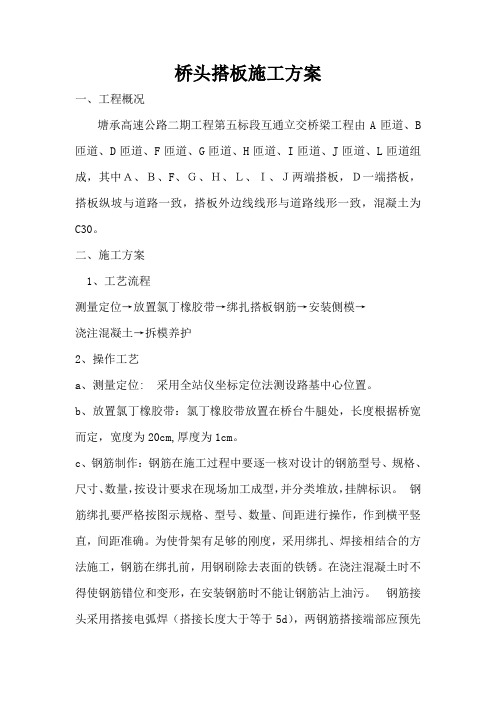

桥头搭板施工方案一、工程概况塘承高速公路二期工程第五标段互通立交桥梁工程由A匝道、B 匝道、D匝道、F匝道、G匝道、H匝道、I匝道、J匝道、L匝道组成,其中A、B、F、G、H、L、I、J两端搭板,D一端搭板,搭板纵坡与道路一致,搭板外边线线形与道路线形一致,混凝土为C30。
二、施工方案1、工艺流程测量定位→放置氯丁橡胶带→绑扎搭板钢筋→安装侧模→浇注混凝土→拆模养护2、操作工艺a、测量定位: 采用全站仪坐标定位法测设路基中心位置。
b、放置氯丁橡胶带:氯丁橡胶带放置在桥台牛腿处,长度根据桥宽而定,宽度为20cm,厚度为1cm。
c、钢筋制作:钢筋在施工过程中要逐一核对设计的钢筋型号、规格、尺寸、数量,按设计要求在现场加工成型,并分类堆放,挂牌标识。
钢筋绑扎要严格按图示规格、型号、数量、间距进行操作,作到横平竖直,间距准确。
为使骨架有足够的刚度,采用绑扎、焊接相结合的方法施工,钢筋在绑扎前,用钢刷除去表面的铁锈。
在浇注混凝土时不得使钢筋错位和变形,在安装钢筋时不能让钢筋沾上油污。
钢筋接头采用搭接电弧焊(搭接长度大于等于5d),两钢筋搭接端部应预先折向一侧,使两结合钢筋轴线一致,接头采用双面焊,焊缝长度不小于5d(d为钢筋直径),采用单面焊时,焊缝长度不小于10d(d为钢筋直径)。
d、模板:模板采用钢模板。
模板(板厚5mm)的加工几何尺寸满足设计要求,具有一定的刚度,满足施工规范要求。
模板接缝平整、严密、不漏浆。
模板使用前对其刚度、几何尺寸和平整度、严密性进行检查、校对,修正后方可使用。
每次模板使用前清除表面污垢,涂刷脱模剂。
e、浇注混凝土:在钢筋、模板施工完成之后,自检合格,并报监理工程师检查合格,然后进行混凝土施工。
混凝土为C30,坍落度为140±20mm,混凝土采用分层插入式机械振捣,混凝土振捣要充分,严格杜绝蜂窝麻面出现。
f、砼拆模以后要及时进行浇水养护并覆盖,养护时间不小于7天。
三、质量检验标准工程施工过程中严格按照(JTB F80/1-2004)《公路工程质量检验评定标准》进行施工。
桥头搭板的施工方案
桥头搭板的施工方案引言桥头搭板是在桥梁施工中常用的一种工具。
它可以提供临时的工作平台,便于施工人员在桥头上进行操作。
本文将介绍桥头搭板的施工方案,包括材料准备、搭设流程、施工安全等方面的内容。
材料准备在开始搭设桥头搭板之前,需要准备以下材料:1.钢管:选择强度和可靠性较高的钢管作为支撑结构。
2.链条:用于连接钢管和搭板,确保稳固性。
3.搭板:选择耐久、防滑等性能良好的材料作为搭板材料。
搭设流程下面是桥头搭板的搭设流程:1.确定搭设区域:根据施工需要,确定桥头搭板的搭设区域,并进行必要的测量和标记。
2.架设支撑结构:根据测量结果,将钢管依次搭设在桥头两侧,并确保其稳固。
3.连接链条:将链条连接在钢管之间,形成一个稳定的支撑结构。
4.铺设搭板:将搭板平铺在支撑结构上,确保搭板与支撑结构之间的连接牢固。
5.检查和调整:在完成搭设后,对桥头搭板进行检查,并根据需要进行调整,确保其平整和稳定。
施工安全在进行桥头搭板施工时,施工人员需要注意以下安全事项:1.佩戴安全帽和防滑鞋:为了确保施工人员的安全,所有进入施工区域的人员都应佩戴安全帽和防滑鞋。
2.防护栏和扶手:在桥头搭板的两侧设置防护栏和扶手,预防施工人员从搭板上摔落。
3.稳定支撑结构:在搭设支撑结构时,要确保钢管的连接紧密,并使用链条进行加固,以确保整个结构的稳定性。
4.搭板表面处理:在搭板表面进行防滑处理,以防止施工人员因滑倒而发生意外。
结论通过本文介绍的桥头搭板施工方案,我们可以了解到搭设桥头搭板的基本流程和安全注意事项。
在实际施工过程中,我们应严格按照该方案进行操作,确保施工人员的安全,并提高施工效率。
桥头搭板施工方案47925
桥台搭板施工组织方案一、编制说明1.1、施工合同及附件(含工程质量责任合同和安全施工合同以及评标期间和合同谈判过程中的澄清文件和补充资料);1.2.招标文件中的《合同条款》、《技术通则》及业主管理文件汇编;1.3、业主提供的设计施工图纸;1.4、交通部现行桥梁施工技术规范、规程、验标等技术性法律、法规文件;1.5、现场调查所得的有关资料。
1.6、公司拥有的科技工法成果和现有的管理水平,劳力、设备技术能力以及长期从事公路建设所积累的丰富的施工经验。
二、工程概况QU NI MADA大桥(右3)桥台搭板设计宽度为12m,长度6m,厚度30cm,采用C30钢筋混凝土结构,每个搭板工程数量为C31:21.6m3,钢筋25565.8kg。
三、施工方案总体施工方案:在完成台后回填,经检查满足要求后,铺设碎石垫层进行调平,在调平层上放样绑扎钢筋,安装模板,浇筑30cm厚C30钢筋混凝土搭板,采用整体施工。
3.1施工工艺流程测量放样→基底整平→碎石垫层→绑扎钢筋→支模板→浇筑混凝土→养生桥台搭板施工工艺程序框图3.2基底整平工作台背回填结束后,经各方检查合格后,安排测量人员进行测量放样,并根据放样,经搭板基底平整。
平整时将搭板基底表层松散填料清除干净。
3.3钢筋施工搭板钢筋主要为Φ12、Φ16、Φ22,钢筋按照施工交底和技术规范要求,在钢筋加工棚内制作成品。
现场在搭板基底根据钢筋布置图进行放样。
绑扎钢筋时根据搭板钢筋布置图定出每根钢筋尺寸、形状和安装位置,纵横向钢筋跳点绑扎,绑扎无松动。
3.4模板安装模板安装前必须进行涂刷脱模剂,模板安装后。
模板的接头处要平整、防止漏浆。
3.5混凝土的浇筑混凝土拌合站搅拌,混凝土运输车运输至现场,插入式振动棒振捣。
搭板顶面混凝土采用刮杠将大面刮平,再配合人工抹面进行收光。
混凝土初凝后,安排人员对搭板顶面进行刷毛,已露出错骨料为宜。
3.6 养生混凝土上表面终凝后应立即覆盖土工布并洒水养生,并不少于7天,在达到设计强度前不允许任何机械车辆在上面通行。
桥头搭板施工方案
桥台搭板施工组织方案一、编制说明1.1、施工合同及附件(含工程质量责任合同和安全施工合同以及评标期间和合同谈判过程中的澄清文件和补充资料);1.2.招标文件中的《合同条款》、《技术通则》及业主管理文件汇编;1.3、业主提供的设计施工图纸;1.4、交通部现行桥梁施工技术规范、规程、验标等技术性法律、法规文件;1.5、现场调查所得的有关资料。
1.6、公司拥有的科技工法成果和现有的管理水平,劳力、设备技术能力以及长期从事公路建设所积累的丰富的施工经验。
二、工程概况QU NI MADA大桥(右3)桥台搭板设计宽度为12m,长度6m,厚度30cm,采用C30钢筋混凝土结构,每个搭板工程数量为C31:21.6m3,钢筋25565.8kg。
三、施工方案总体施工方案:在完成台后回填,经检查满足要求后,铺设碎石垫层进行调平,在调平层上放样绑扎钢筋,安装模板,浇筑30cm厚C30钢筋混凝土搭板,采用整体施工。
3.1施工工艺流程测量放样→基底整平→碎石垫层→绑扎钢筋→支模板→浇筑混凝土→养生桥台搭板施工工艺程序框图3.2基底整平工作台背回填结束后,经各方检查合格后,安排测量人员进行测量放样,并根据放样,经搭板基底平整。
平整时将搭板基底表层松散填料清除干净。
3.3钢筋施工搭板钢筋主要为Φ12、Φ16、Φ22,钢筋按照施工交底和技术规范要求,在钢筋加工棚内制作成品。
现场在搭板基底根据钢筋布置图进行放样。
绑扎钢筋时根据搭板钢筋布置图定出每根钢筋尺寸、形状和安装位置,纵横向钢筋跳点绑扎,绑扎无松动。
3.4模板安装模板安装前必须进行涂刷脱模剂,模板安装后。
模板的接头处要平整、防止漏浆。
3.5混凝土的浇筑混凝土拌合站搅拌,混凝土运输车运输至现场,插入式振动棒振捣。
搭板顶面混凝土采用刮杠将大面刮平,再配合人工抹面进行收光。
混凝土初凝后,安排人员对搭板顶面进行刷毛,已露出错骨料为宜。
3.6 养生混凝土上表面终凝后应立即覆盖土工布并洒水养生,并不少于7天,在达到设计强度前不允许任何机械车辆在上面通行。
桥头搭板注浆实施方案
桥头搭板注浆实施方案一、施工前准备工作。
1. 调查勘察,在进行桥头搭板注浆工作之前,需要对桥梁的结构和材料进行调查勘察,了解桥梁的具体情况,为后续施工工作做好准备。
2. 材料准备,准备好注浆所需的材料,包括注浆剂、注浆管、搅拌设备等,确保材料的质量和数量满足施工需要。
3. 施工方案制定,根据桥梁的具体情况,制定详细的施工方案,包括施工工艺、施工流程、安全措施等,确保施工过程安全可控。
二、施工工艺流程。
1. 搭建桥头搭板,在进行注浆工作之前,需要先搭建桥头搭板,为施工人员提供作业平台,确保施工作业的安全进行。
2. 清理表面,清理桥梁表面的杂物和灰尘,保持表面干净,为注浆工作做好准备。
3. 钻孔定位,根据施工方案确定注浆孔的位置和数量,进行钻孔定位工作,确保注浆孔的准确性和规范性。
4. 注浆施工,将注浆剂通过注浆管注入到桥梁的孔洞中,填充空隙,加固桥梁结构。
5. 检测验收,施工完成后,对注浆工作进行检测验收,确保注浆质量符合要求。
三、安全措施。
1. 施工人员需佩戴安全帽、安全绳等个人防护装备,严格遵守施工现场安全规定,确保施工过程安全。
2. 注浆作业时,需设置警示标志,防止他人误入施工区域,确保施工现场安全。
3. 注浆剂需储存于阴凉干燥处,避免日晒雨淋,确保注浆剂的质量。
四、施工后清理工作。
1. 清理施工现场,施工完成后,对施工现场进行清理,清除杂物和废弃物,保持施工现场的整洁。
2. 设备维护,对使用的注浆设备进行清洁和维护,确保设备的正常使用和延长使用寿命。
以上就是桥头搭板注浆实施方案的详细介绍,希望能够对相关工程技术人员有所帮助。
在施工过程中,我们需要严格按照施工方案和安全规定进行操作,确保施工质量和安全,为桥梁的使用提供保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桥头搭板施工方法
桥梁台背采用级配碎石进行回填,当回填至搭板底高程时,进行桥头搭板施工。
按设计图纸准确控制搭板基底高程,放出搭板边线,绑扎搭板钢筋。
搭板模板采用定型钢模板拼装而成,保证搭板外层钢筋与基底、模板间有足够的保护层。
搭板钢筋、模板验收合格后,浇注混凝土;混凝土浇注前,将搭板基底洒水湿润,保证混凝土与基底有良好接触。
混凝土成活后洒水养护。
一、钢筋制作安装
1、搭板钢筋应具有出厂质量证明书,在使用前应将表面油腻、漆皮、鳞锈等清除干净,然后再按设计要求下料加工。
2、钢筋在加工场地集中加工,加工应严格按设计图纸对钢筋放样,加工成型备用。
钢筋绑扎应按图纸要求进行绑扎。
钢筋长度、间距等应满足设计和规范要求,并保证纵、横向钢筋直顺。
搭板钢筋共两层,绑扎时严格控制上下层钢筋的间距和保护层厚度。
3、在钢筋安装完成之后,须由监理工程师对钢筋数量、规格、平面位置、尺寸等进行检查,并用精密水准仪对标高进行复核,确保各点高程符合设计要求,检查合格之后方可进行下道工序的施工。
二、模板
1、模板在安装前先检查模板的平整度及刷脱模剂的情况是否良好,模板表面是否干净。
2、模板应具有良好的强度、刚度和稳定性,保证现浇混凝土前后模板表面的平整度。
模板采用组合钢模、人工安装。
模板安装尺寸
精度要符合规范要求、拼接缝用胶粘止浆带,以防露浆。
两模板高差不得超过2㎜。
应确保模板不变形、不移位,从而保证混凝土外观质量。
模板安装完成后检查其标高、平面位置、尺寸、垂直度、钢筋保护层厚度等。
三、混凝土浇筑
浇筑混凝土由拌和站集中供应,由混凝土搅拌车运输至施工现场。
浇筑过程中派专人观察模板固定情况。
浇筑砼时,应严格控制砼顶面的高程,使成型后的砼顶面标高符合设计要求。
1、浇筑前,清理模板内的杂物、积水和钢筋上的污垢。
2、浇灌时,随时检查混凝土的均匀性和坍落度。
3、混凝土的浇筑应连续进行,如因故必须间断时,其间断时间
应小于混凝土的初凝时间。
4、混凝土浇筑完成后,对混凝土裸露面应及时修正、抹平。
待
混凝土稍硬后拉毛。
当裸露面积较大或气候不良时,应加覆盖物防护。
5、振捣采用插入式振捣器,浇注时使用吊斗或溜槽,严格控制
砼直落高度不超过2m,同时注意浇筑速度。
振捣时应符合下列规定:(1)使用插入式振动器时,移动间距不应超过振动器作用半径
的1.5倍。
每一处振动完毕后,边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件。
(2)对每一振动部位,必须振动到该部位混凝土密实为止。
密
实的标志是混凝土停止下沉、不再冒出气泡、表面呈现平坦、泛浆。
四、拆模
拆除模板时,根据外界气温的变化和砼所达到的强度来决定。
应在砼强度能保证表面因拆模而不受损坏时方可拆除,一般应在砼抗压强度达规定允许拆除强度时方可拆除模板。
五、养生
在模板拆除后,用养生毡对搭板进行覆盖、洒水养生,养生期不小于7天,以防止砼由于养生不足而引起干裂。
